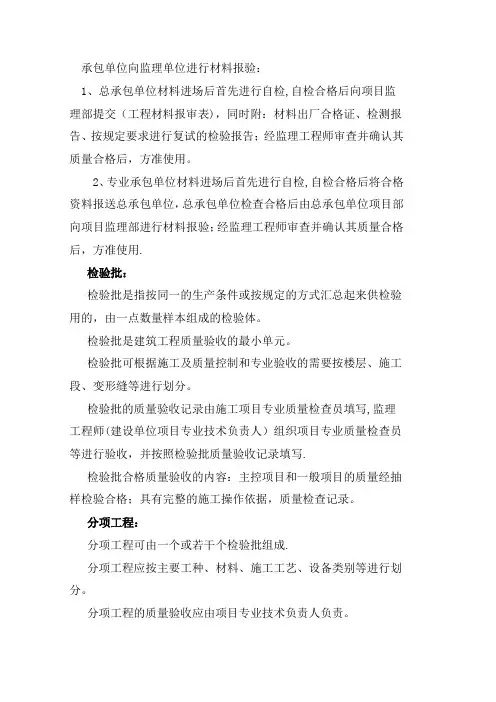

工程报验及检验批质量验收办法某县建司公司(施工单位)为加强施工阶段质量管理与监控,使本工程在建设期内正真落实“政府监督、社会监理、企业保证”的质量保证措施,对工程报验和检验批质量验收,遵照如下行业规定:一、分项工程及工序确认制1、分项工程没经报验,且没征得监理工程师的确认,不准进行隐蔽,也不准进行下个分项工程的施工。
2、上一道工序未经报验确认,不准进行下道工序施工。
凡未按第1、2条要求而擅自施工的部位,监理将不在隐蔽资料上签认。
按FIDIC合同条件规定,对于承包商未通知监理工程师检查而自行隐蔽的任何工程部位,监理要求进行剥或穿孔检查时,不论检验结果表明质量是否合格,均由承包商承担全部费用。
二、工程报验及时限1、一般分项/工序施工报验,应不迟于下一分项/工序施工前24小时。
2、特殊分项/工序施工报验,必须在下一分项/工序施工后48小时内提出。
3、隐蔽工程及中间收应提前48小时以书面形式通知监理工程师验收。
4、监理工程师收到上述报验申请,并经现场质量验收合格后,应在12小时内作出批复。
特殊情况可顺延,但一般不超过24小时。
5、需在节假日进行检验的项目,必须提前48小时报验,以便于监理单位作质量验收安排。
6、凡由质检站实施的验收项目,分项工程应提前2天,分部工程应提前3天通知。
三、原材料、构配件、产成品及设备报验时限1、进场后报验:经监理单位批准的原材料,构配件,产成品、工程设备等,应按需求量计划进场。
原材料、构配件进场后24小时内,必须向监理单位提出报验。
2、进场检验:凡未经监理单位确认,或经检验不符合本工程设计要求,或与样品不符,以及材质不合格的原材料、构配件、半成品等一律不准用于本工程。
上述不准用于本工程的原材料、构配件、半成品的必须在监理指定的期限内清退出场。
四、报验程序1、报验用表{按《四川省关于GB50300-2001系列建筑工程施工质量验收规范实施指导意见》规定执行}2、工程(分项/工序)报验:报验项目按规定的全部分项分部工程。
