细河铁西段(三环桥-大潘桥)防洪工程施工四标段施工组织设计目录第一章工程概况第二章编制依据及原则第三章施工平面布置第四章施工测量第五章施工方案与工艺第六章质量保证措施第七章安全文明施工及环境保护措施第八章施工进度计划与保证措施第九章组织机构及劳动力安排计划第十章施工设备配备及管理第十一章施工综合管理第十二章附表第一章工程概况1.1工程说明1.1.1 工程概况细河铁西段(三环桥~大潘桥)防洪工程主要建设内容:针对河道现状问题,采取有效措施,因地制宜的对河道进行治理,包括桥上下游清淤工程、堤防加高培厚工程、护岸工程、戗台工程、堤顶路工程和绿化工程等。
1.1.2 工程内容1、清淤工程主要工程内容:全段跨河桥梁上下游50m范围内,按照设计比降进行清淤,平均清淤深度为0.5m。
2、堤防加高培厚工程按设计河底高程所对应的设计水面线对堤防进行加高培厚,使堤防全线达到10年一遇排水标准,堤顶宽3m。
加高培厚堤防6260m,其中桩号14+550~14+870长320m,桩号12+590~14+870长2280m,桩号17+920~21+580长3660。
3、护岸工程桩号6+180~10+400段采用浆砌石挡墙结合土坡栽植灌木护坡形式,护坡长度4.22km;桩号10+400~12+590段采用蜂巢约束系统护坡形式,护坡长度2.04km;桩号12+590~17+600段采用生态块石结合土坡栽植灌木护坡形式,护坡长度 5.01km;桩号17+600~21+777段采用生态土工固袋护岸形式,护坡长度4.18km。
险工段护岸桩号3+823-4+068右岸、4+035-4+850左岸以及桩号 4+600-4+738右岸,采用混凝土板护坡形式。
4、戗台工程浑河十五街桥至U谷桥段(桩号6+180~10+400)新建左岸戗台长4.02km,新建右岸戗台长4.03km;河北村1#桥至宝马大道桥段(桩号12+590~17+600)新建左岸戗台长4.93km,新建右岸戗台长4.91km。
一、编制依据1、广州东南西环高速公路沥窑至沙贝段WD3标图纸:(1)、《施工图设计》第一册、第二册;(2)、《装配式预应力砼简支梁》GH/QH01—96;(3)、《桥梁通用构造图》GH/QH02—96;(4)、《下部结构通用图》GH/QH09—97;3、广州东南西环高速公路有限公司颁发的《招标文件》;4、交通部颁发的《公路工程质量检验评定标准》JTJ071—94及有关现行规范;5、施工调查资料;6、类似施工项目经验资料。
二、工程概况1、工程构成物状况本工程为广州东南西环高速公路WD3—2标段,主体工程为一般高架桥,不含交通沿线设施、环保及其它工程施工范围。
本标段里程为DK44+860.71~DK45+955.92,扣除断链45.773米,全长1049.437米;全段为六车道全封闭、全立交双向双幅桩基础高架桥。
(1)、本标段主要技术标准如下表:主要技术标准表1(2)、施工范围表 2(3)本段主要拆迁工程数量本标段拆迁量大,施工中需与拆迁的屋主以及电力、通讯和自来水管等有关部门协商的事宜多,拆迁进度将直接影响着施工进度。
本段主要拆迁工程量如下表:主要拆迁工程量表32、施工特点(1)施工场地紧张(征用红线为桥梁投影外2M),施工便道在红线内修筑,且要满足施工方便,困难多,费用大;(2)制梁工作量大,是本标段控制工程;预制梁场地设置有限;(3)拆迁工作尚未有很大进展,开工后可能会制约总工期;(4)机械设备一次性投入大;(5)用电、用水量大。
3、甲供材料业主负责提供钢材、钢绞线、水泥、桥梁支座、伸缩缝、PVC落水管,应根据施工安排,保障供应不误工期。
4、自然地理概况特征及地质概况(1)自然地理概况路线位于丫髻沙与花地河之间的芳村工业技术开发区,属珠江三角洲平原区,地形平坦开阔,地面标高5.05~7.05M。
境内有三条流入珠江及其支流花地河的沟渠。
段内穿过6个渔塘,3个藕塘,1个大花圃,线路穿越沙洛村居民区,拆迁量大;线路横穿建成通车的南教至广钢的高速公路和一条建设中的东沙大道(已半幅通车),交通量大,施工干扰多。

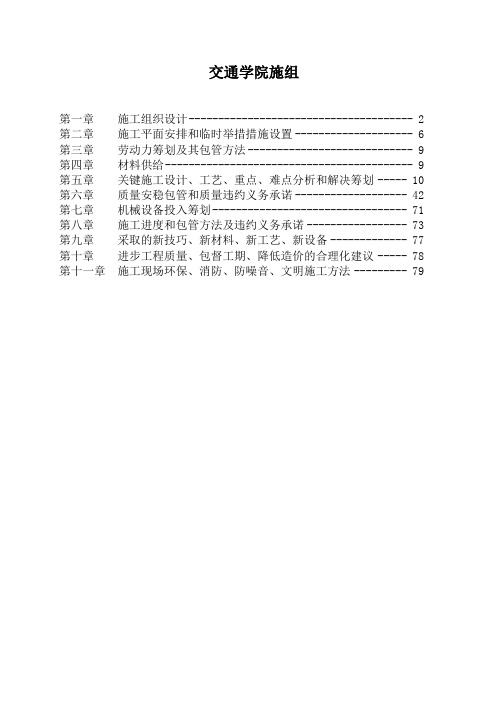

交通学院施组第一章施工组织设计-------------------------------------- 2 第二章施工平面安排和临时举措措施设置-------------------- 6 第三章劳动力筹划及其包管方法---------------------------- 9 第四章材料供给------------------------------------------ 9 第五章关键施工设计、工艺、重点、难点分析和解决筹划----- 10 第六章质量安稳包管和质量违约义务承诺------------------- 42 第七章机械设备投入筹划--------------------------------- 71 第八章施工进度和包管方法及违约义务承诺----------------- 73 第九章采取的新技巧、新材料、新工艺、新设备------------- 77 第十章进步工程质量、包督工期、降低造价的合理化建议----- 78 第十一章施工现场环保、消防、防噪音、文明施工方法--------- 79第一章施工组织设计第一节编制说明本《施工组织设计》是我们在卖力扫瞄有关文件,熟悉图纸,明白得设计意图,并对现场实地踏勘的差不多上,编写的一部对工程质量、成本、工期等方面具有法度榜样化治理感化的纲领性文件。
我们力争在施工组织设计中实施我们对业主的承诺,欲望能以合理可托的筹划,严谨务实的工作风格,博得业主对我单位的信任。
本《施工组织设计》在编写中力争将重点信息向业主充分表述,一样项目和一样信息简明表述,以便业主选择。
若我单位有幸中标,我们将依照本施工组织设计确信的原则,并在设计交底和图纸会审之后,编制具体的施工功课指导书,为工程供给完全的技巧性文件,用以指导施工,确保优质、高速、安稳的完成本工程的扶植。
一、编制依照1、本工程招标文件;2、山西省建筑设计研究院设计供给的设计图纸;3、国度、行业现行有关技巧规范、规程及标准;4、经由过程现场查询拜望、采集、咨询所获得的材料。
施工组织设计施工组织设计 (1)第一章综述 (3)一、工程概况 (3)二、编制依据 (3)三、指导思想 (3)四、编制内容 (3)五、项目成果目标 (3)第二章各分部分项工程总体施工方案 (4)一、准备工作 (4)1、施工测量 (4)2、临时工程 (4)3、平整、清理场地 (6)4、材料的采购及运输 (6)二、路基土石方工程 (6)1、清理与掘除 (6)2、土方开挖 (7)3、土方工程的冬季施工 (7)4、路基石方开挖 (9)4.1 、测量放样 (9)4.5、质量保证措施 (11)4.6、安全保证措施 (12)5、路基填筑(利用石方) (13)5.1、基底清理 (13)5.2、材料准备 (13)5.3、测量放样 (13)5.4、填铺石料 (13)5.5、机械碾压 (14)5.6、雨季施工措施 (14)5.7、路基石方冬季施工 (14)5.8、边沟一体化专项施工方案 (16)5.9、边坡挡墙专项施工技术方案 (17)5.10、SNS防护网专项施工方案 (19)1、施工方案 (19)2、施工工艺 (20)3、施工技术要求及注意事项 (20)4、拟使用的新技术、新工艺 (21)5.11、交通安全通畅专项施工方案 (21)1、制度保证 (21)2、安全防范与保护措施 (22)3、机械及人员保证措施 (23)4、发生事故的现场处置程序 (24)5、文明施工 (24)三、路面工程 (25)1、低剂量水泥稳定碎石找平层施工方法 (25)(1)、施工准备 (25)1).材料准备 (25)2、混合料的组成设计 (26)3、工作方法和工作程序 (26)2、水泥稳定碎石基层施工 (31)(1)、水泥稳定碎石基层 (31)(2)、质量保证措施 (33)(3)水泥稳定土基层冬季施工 (33)3、沥青混凝土面层施工 (34)(1)、浇洒沥青透油层 (34)(2)、沥青混合料摊铺技术及质量监控: (34)(3)、沥青混合料的碾压: (35)(4)沥青砼质量要求 (36)(5)、沥青混凝土冬季施工 (36)(6)、沥青砼雨季施工的一般要求 (37)4、钢筋混凝土圆管涵施工方法 (37)(1)、基础工程 (37)(2)、涵身施工 (37)(3)、接缝 (38)(4)、台背、涵顶填土 (38)5、路面标线施工 (38)(1)、材质要求 (38)(2)、施工要求 (38)(3)、施工方法 (39)第三章拟投入的主要物资计划 (39)第四章拟投入的主要施工机械设备计划 (40)第五章劳动力安排计划 (43)第六章工程质量管理体系及保障措施 (44)第七章安全生产管理体系及保证体系 (47)第八章进度管理及保障措施 (50)第九章文明施工体系及保障措施 (52)第十章环境保护保障体系及保障措施 (54)第十一章景区道路施工防火措施 (55)第十二章交通畅通的保障措施 (60)第十三章施工总平面图布置 (62)第十四章与周边关系的协调措施 (63)附表: (66)工程进度计划网络图 (66)物资计划表 (67)拟配备本合同工程主要的机械设备表 (67)拟配备本合同工程主要的材料试验、测量、质检仪器设备表 (69)劳动力计划表 (71)第一章综述一、工程概况温慈公路即黄山核心景区104旅游专用线,起点与景区入口道路——汤泉路相接,经桃园宾馆、观瀑楼,终于慈光阁,全长约3.4公里。
施工组织设计目录第一章工程概况及特点 (1)第一节工程概况 (1)第二节工程的特点与难点 (2)第三节施工目标 (3)第二章施工组织与部署 (4)第一节部署原则 (4)第二节施工准备 (4)第三节施工段划分 (7)第四节施工工序 (7)第五节施工组织机构及现场管理人员配备 (8)第三章施工平面布置 (18)第一节施工总平面布置原则 (18)第二节施工现场平面布置 (18)第三节现场临电、临水平面布置 (21)第四节平面管理 (28)第五节现场CI形象布置 (28)第四章施工进度计划及保证措施 (30)第一节施工总进度计划的编制原则和依据 (30)第二节总体进度计划 (31)第三节确保进度计划实施的工期保证措施 (31)第五章劳动力计划及保证措施 (41)第一节劳动力配备计划说明 (41)第二节劳动力投入计划表 (41)第三节劳动力保证措施 (42)第六章主要机械、检测设备及周转材料 (45)第一节施工机械、检测设备 (45)第二节周转材料计划 (48)第七章施工方案与施工方法 .................... 错误!未定义书签。
第一节测量工程 .............................. 错误!未定义书签。
第二节地下室施工方案 ........................ 错误!未定义书签。
第三节钢筋工程 .............................. 错误!未定义书签。
第四节模板工程 .............................. 错误!未定义书签。
第五节铝模板安装方案 ........................ 错误!未定义书签。
第六节混凝土工程 ............................ 错误!未定义书签。
第七节砌体工程 .............................. 错误!未定义书签。
第八节屋面工程 .............................. 错误!未定义书签。
目录目录 (1)第一章工程概况和编制依据 (7)第一节工程概况 (7)第二节编制依据 (7)第三节编制说明 (9)第四节工程目标 (10)第二章施工现场的平面布置和临时设施、临时道路布置 (12)第一节布置原则及依据 (12)第二节现场布置说明 (14)第三节临时用水计划 (19)第四节临时用电计划 (22)第五节施工临时设施安排及临时道路布置 (32)第六节施工现场面平布置 (35)第三章施工方法及主要技术措施 (38)第一节测量放线 (38)第二节轻钢龙骨石膏板吊顶施工方法及技术措施 (38)第三节矿棉板吊顶施工方法及技术措施 (42)第四节铝格栅吊顶施工方法及技术措施 (45)第五节墙面干挂石材施工方案及技术措施 (47)第六节墙面防火板施工方案就技术措施 (51)第七节瓷砖墙面施工方法及技术措施 (54)第八节陶瓷薄板墙面施工方法及技术措施 (56)第九节轻钢龙骨石膏板隔断墙施工方法及技术措施 (59)第十节壁布硬包墙面施工方法及技术措施 (61)第十一节地面工程施工方案及技术措施 (64)一、地面石材施工工艺 (64)二、木地板施工工艺 (66)三、塑胶地板铺贴 (70)四、块料、瓷砖地面 (74)五、地毯铺设 (76)第十二节硅藻泥墙面施工工艺及技术措施 (77)第十三节金属踢脚线施工方法及技术措施 (82)第十四节墙纸裱糊工程施工方案及技术措施 (84)第十五节成品门的安装施工方法 (89)第十六节装修拆除工程施工方案 (93)第十七节电气安装工程施工方案及技术措施 (102)第十八节卫生洁具安装施工方案及技术措施 (116)第十九节涂膜防水施工方法及技术措施 (118)第二十节天棚及墙面涂料工程施工方法及技术措施 (123)一、墙面施工工艺 (123)二、天棚施工工艺 (126)第二十一节给排水施工方法及技术措施 (128)第二十二节消防通风工程主要施工方法 (131)第二十三节脚手架工程施工方案和技术措施 (136)第四章施工进度计划及保证措施 (143)第一节施工进度计划安排及工期目标 (143)第二节进度计划的管理措施 (144)第三节进度计划的保证措施 (147)第四节进度计划的检查与调整 (154)第五节施工进度控制原则 (155)第六节确保工期的技术组织措施 (155)第七节确保工程进度的管理措施 (157)第八节确保工程进度的材料供应措施 (158)第九节确保工程进度的资金措施 (159)第十节协调保证措施 (160)第十一节工期检查保证措施 (161)第十二节保持良好工作循环 (162)第五章施工机械设备的使用计划 (164)第一节施工机械设备组织配置及原则 (164)第二节机械设备管理措施 (165)第三节主要施工机械、设备使用的保证措施 (165)第四节机械设备维修保养制度 (166)第六章劳动力使用计划 (168)第一节劳动力的管理 (168)第二节劳动力计划 (169)第三节施工劳动力准备 (170)第四节人员保证措施 (173)第五节劳动力组织 (175)第七章建筑材料进场计划 (176)第一节材料供应管理 (176)第二节建筑材料的进场计划 (178)第三节主要材料设备组织供应措施 (179)第四节物资条件准备 (183)第五节施工材料的检验和试验 (184)第六节主要材料管理 (185)第七节材料供应保证措施 (186)第八节设备、人员动员周期和设备、人员、材料 (186)第八章工程质量保证措施及技术组织措施 (188)第一节质量控制及管理概述 (188)第二节质量保证措施 (193)第三节过程控制管理制度 (196)第四节质量的检验和试验 (201)第五节质量检查措施 (203)第六节质量技术组织措施 (204)第七节重要部位的质量通病防治措施 (211)第八节施工质量的验收 (224)第九章保证安全生产和文明施工措施及环保措施 (231)第一节安全管理目标、体系和制度 (231)第二节安全管理内容 (232)第三节施工现场安全防护措施 (235)第四节分项工程安全施工措施 (238)第五节确保安全施工的技术组织措施 (240)第六节安全标志设置与管理 (247)第七节文明施工工作方针及目标 (248)第八节确保文明施工的技术组织措施 (248)第九节人员安全、健康 (252)第十节环保编制说明 (253)第十一节施工环保措施计划 (254)第十二节扬尘治理措施 (254)第十三节环境保护,降低环境污染和噪声的防护措施 (261)第十章施工重难点分析及解决措施 (265)第十一章成品保护措施 (268)第一节成品保护体系的建立及责任 (268)第二节半成品、成品保护措施 (270)第三节服务的目的和体系 (278)第四节协调配合及服务措施 (279)第十二章冬、雨季施工和防护措施 (280)第二节冬季施工措施 (283)第十三章项目组织管理机构配备 (286)第一节项目班子现场组织机构图 (286)第二节项目组织机构人员配置 (286)第三节项目班子岗位职责 (289)第十四章售后服务保证措施 (297)第一节服务的目的和体系 (297)第二节协调配合及服务保证措施 (298)第三节保修措施 (299)第十五章附表图 (306)附表一:拟投入本项目的主要施工设备表 (306)附表二:计划开、竣工日期和施工进度网络图 (309)附表三:施工总平面图 (309)附表四:劳动力计划表 (310)第一章工程概况和编制依据第一节工程概况本项目所建高能时代科研大楼,主要包括办公用房、员工交流区、展厅、员工食堂及配套设施等。
第一章:现场概况北京威新国际大厦工程由威新华清(北京)置业发展有限公司投资兴建的高档写字楼工程,同时设有地下车库、商业等相应配套设施服务,总建筑面积40512m2,地上十三层,地下二层,其中地上建筑面积约30958m2,地下建筑面积约9554m2,工程占地面积2782m2。
工程地点位于北京市海淀区清华科技园南侧B14地块。
该工程由中国电子工程设计院负责设计,地下两层,地上十三层,整个建筑群矩形布置,南北长约82.80m,东西宽39.60m,建筑造型美观,风格活泼又具学识沉淀之韵。
建筑物总建筑高度为59.70m,外墙装饰由干挂石材、玻璃幕墙以及金属装饰墙面组合而成。
施工现场路面硬化处理且畅通;施工用电在施工现场西南角提供500KVA的变压器一台和总空开额定电流为800A的总配电箱一台,下设六台二级配电箱,空开为200A的四台,分别为1#(备用)、3#、5#、职工生活区配电箱,电缆分别为YJV-5×16、VV-3×50+2×25、YJV22-3×50+2×25、YJV-5×16;250A的二台,分别为2#、4#配电箱,电缆分别为VV-3×70+2×35、YJV22-3×70+2×35;施工用水为市政管道自来水接到施工现场。
第二章:施工机械主要施工机械1、砼施工机械:设砼输送泵二台,负责砼垂直、水平输送。
2、垂直运输机械:在主体工程的东西面各设规格型号为80TM的塔吊一台,并配备一台规格型号为SCD200/200J的人货两用电梯,作为施工人员上下及部分材料垂直运输。
3、钢筋机械及木工机械:包括钢筋对焊机、钢筋切断机、钢筋弯曲机、钢筋拉直机械(卷扬机)、园盘锯、平刨等。
4、安装工程配备成套的热煨、焊接、剪切、钻孔、咬口、打磨、起重提升、运输等设备。
第三章:施工供电一、用电量的计算施工现场临时用电量统计塔吊的有功 P1=150×(0.5)1/2×2=212kW无功 Q1=212×1.02=216 kVar施工电梯的有功 P2=99×2(0.5)1/2=140 kW无功 Q2=140×1.02=143 kVar电焊机的有功 P3=(0.5)1/2×126×0.45=40 kW无功 Q3=40×1.98=79.2kVar水泵的有功 P4=2.2×6=13.2 kW无功 Q4=13.2×0.75=10 kVar砼输送泵的有功 P5=(0.7)1/2×60.1*2=106kW无功 Q5=106×0.88=88.6 kVar其它机械的有功P6=1.5×4+2.2×10+2.2×6+1.1×10+0.3×4+37=90.4kWQ8=90.4×0.75=67.8 kVar需要系数Kx=0.5P=KxΣPn=0.5×(212+140+40+13.2+106+90.4)=301 kWQ=KxΣQn=0.5×(216+143+79.2+10+88.6+67.8)=302.5kVarS=(P2+Q2)1/2=427 KVACOS¢=301/427=0.71I=301/0.38*1.732*0.71=644A加工现场临时用电量统计钢筋切断机的有功 P1=(0.5)1/2×39×2=55KWQ2=1.02×55=56KW电焊机的有功 P2=(0.5)1/2×150×0.45=48 kW无功 Q2=48×1.98=95kVar其他机械的有功 P3=7×3+2.75×2+6×2+1.5×4+4.8×4=63.7KW 无功 Q3=63.7×0.75=48KW办公生活区的有功 P8=35 kW无功 Q8=0需要系数Kx=0.7P=KxΣPn=0.7×(55+48+63.7+35)=141 kWQ=KxΣQn=0.7×(56+95+48)=139kVarS=(P2+Q2)1/2=198 KVACOS¢=141/198=0.71I=141/1.732×0.38×0.71=302A二、电源选择根据本工程实际工程量和电力需用量,搅拌机、输送泵、木工棚用电使用现场西北角的二级配电箱,钢筋机械用电使用现场东南角的二级配电箱,塔吊、施工电梯、办公区用电使用东边的二级配电箱,另一部塔吊使用西边二级配电箱,职工生活区另设一个二级配电箱且采用36V安全电压。
投标施组(1)施工组织设计文字说明第一章设备、人员动员周期和设备、人员、材料运到施工现场的方法一、设备、人员动员周期分三批调遣施工队伍进场,第一批项目部及各施工队主要管理、技术人员和主要机械设备在中标后7天内进场;第二批施工人员和工程所需的各种机械设备及试验仪器在中标后14天内到达现场;第三批施工人员和机械设备,随着工程施工进度安排陆续进场。
二、设备、人员、材料运到施工现场的方法大型机械设备采用平板拖车运至现场;管理人员和施工人员,分三次乘火车、汽车进场;材料以汽车运输为主。
三、资源配置计划(一)劳动力计划施工中共安排4个施工队,总人数400人。
在各分项工程的开工前所需各工种劳动力到达施工现场,施工中根据进度安排动态调配,劳力高峰期普工缺口采取倒班或雇佣季节工解决。
详见《劳动力动态分布图》。
(二)机械设备进场计划根据本工程数量,投入足够的机械设备上场施工,确保上场设备完好率100%,出勤率90%以上,备余量10%~20%,并在各分项工程开工前将所需设备运至施工现场,并根据工程实际进度和监理工程师的要求进行动态调配。
(三)主要材料供应计划本工程所用工程材料,根据施工进度分期、分批进场,保证施工顺利进行。
考虑料源的供应能力、工程进度、气候条件等因素,结合施工高峰期需要量,保证有充足的储备。
详见《主要材料供应计划表》。
主要材料供应计划表第二章说明主要工程项目及重点(关键)和难点工程的施工方案、施工方法第一节主要工程内容及数量、施工准备及临时工程一、主要工程内容及数量本工程主要内容为桥梁,详见《桥梁设计概况表》。
二、施工准备(一)技术准备1、熟悉图纸资料,并做好审核记录。
2、搞好现场调查。
3、参加由建设单位、设计单位、监理单位组织的技术交底,并向施工队做技术交底。
4、建立中心试验室和工地试验室,并完成检验认证工作。
5、编制实施性施工组织设计和项目管理规划。
6、根据ISO9002国际标准要素,结合《质量手册》、《程序文件》,编制《项目质量计划》,它对外提供质量保证体系,对内保证工程质量。
第一章总体概述:施工组织总体设计、方案针对性及施工段划分1编制依据及说明我公司在熟悉招标文件、施工图和对现场认真勘察的基础上,以科学的方法编写了本施工组织设计。
本施工组织设计是本工程施工的纲领性文件,是各个环节的相互协调和相互控制的综合性文件,用以指导本工程施工活动中的技术、经济、施工管理,确保工程顺利进展,实现预期目标。
1.1编制原则✧认真贯彻国家及省市对工程建设的各项方针政策,严格执行各项程序。
✧遵循各项技术规程及施工工艺,合理布置施工顺序。
✧各项工程进行流水施工,采用施工网络技术进行控制及其他现代管理方法进行科学施工。
✧充分利用施工机械和设备,扩大机械化施工,提高机械化程度。
✧尽量采用先进的施工技术、科学地确定施工方案,严格控制工程质量,确保安全施工,努力缩短工期、不断降低工程成本。
1.2编制依据✧####庄园3号地土建总包工程(以下简称本工程)施工总承包合同。
✧####庄园3号地高层住宅工程施工图(设计号:07005)。
✧工程图纸会审纪要。
✧施工合同。
✧现行建筑工程质量检验评定标准;国家现行建筑结构施工及验收规范或规定。
1)G B 50300-2001 《建筑工程施工质量统一验收标准》2)G B 50202-2002 《建筑地基基础工程施工质量验收规范》3)G B 50203-2002 《砌体工程施工质量验收规范》4)G B 50204-2002 《混凝土结构工程施工质量验收规范》5)G B 50164-92 《混凝土质量控制规范》6)G B 50207-2002 《屋面工程质量验收规范》7)G B 50209-2002 《建筑地面工程施工质量验收规范》8)G B 50210-2001 《建筑装饰装修工程质量验收规范》9)G B 50242-2002 《建筑给排水及采暖工程施工质量验收规范》10)GB 50303-2002 《建筑电气工程施工质量验收规范》11)GB 50325-2001 《民用建造工程室内环境污染控制规范》12)GB 50205-2001 《钢结构工程施工质量验收规范》13)GB 50166-92 《火灾自动报警系统施工及验收规范》14)GB 50261-2005 《自动喷水灭火系统施工及验收规范》15)GB 50169-2006 《电气装置安装工程接地装置施工及验收规范》16)GB 50310-2002 《电梯工程施工质量验收规范》17)GB 50339-2003 《智能建筑工程质量验收规范》18)GB 50208-2002 《地下防水工程质量验收规范》19)GB 50212-2002 《建筑防腐蚀工程施工及验收规范》20)GB 50243-2002 《通风及空调工程施工质量验收规范》21)GB/T 50328-2001《建筑工程文件归档整理规范》22)JGJ 80-91 《建筑施工高处作业安全技术规范》23)JGJ 59-99 《建筑施工安全检查标准》24)JGJ /T18-2003 《钢筋焊接及验收规程》25)JGJ 46-2005 《施工现场临时用电安全技术规范》26)JGJ 3-2002 《高层建筑砼结构技术规程》27)JGJ 94-2008 《建筑桩基技术规范》28)JGJ 3-91 《钢筋混凝土高层建筑结构设计与施工规程》✧####(集团)有限责任公司通过国际质量体系认证机构认证的ISO9002质量体系程序文件、质量手册、作业指导书等文件。

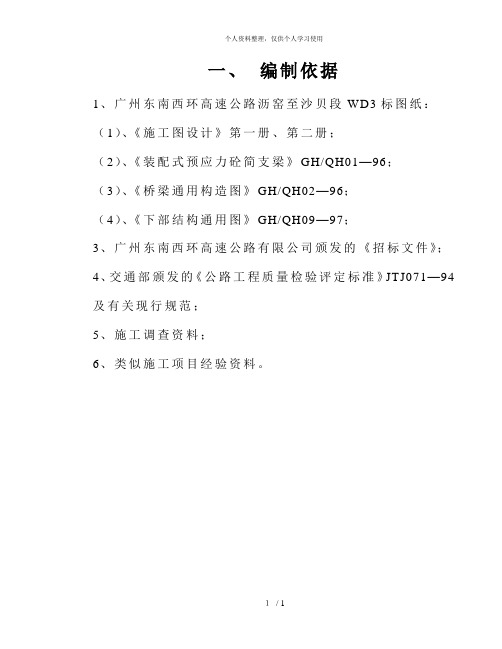

一、编制依据
1、广州东南西环高速公路沥窑至沙贝段WD3标图纸:(1)、《施工图设计》第一册、第二册;
(2)、《装配式预应力砼简支梁》GH/QH01—96;
(3)、《桥梁通用构造图》GH/QH02—96;
(4)、《下部结构通用图》GH/QH09—97;
3、广州东南西环高速公路有限公司颁发的《招标文件》;
4、交通部颁发的《公路工程质量检验评定标准》JTJ071—94及有关现行规范;
5、施工调查资料;
6、类似施工项目经验资料。
二、工程概况
1、工程构成物状况
本工程为广州东南西环高速公路WD3—2标段,主体工程为一般高架桥,不含交通沿线设施、环保及其它工程施工范围。
本标段里程为DK44+860.71~DK45+955.92,扣除断链45.773米,全长1049.437米;全段为六车道全封闭、全立交双向双幅桩基础高架桥。
(1)、本标段主要技术标准如下表:
主要技术标准
表 1
(2)、施工范围
表 2
(3)本段主要拆迁工程数量
本标段拆迁量大,施工中需与拆迁的屋主以及电力、通讯和自来水管等有关部门协商的事宜多,拆迁进度将直接影响着施工进度。
本段主要拆迁工程量如下表:
主要拆迁工程量表3
2、施工特点
(1)施工场地紧张(征用红线为桥梁投影外2M),施工便道在红线内修筑,且要满足施工方便,困难多,费用大;
(2)制梁工作量大,是本标段控制工程;预制梁场地设置有限;
(3)拆迁工作尚未有很大进展,开工后可能会制约总工期;(4)机械设备一次性投入大;
(5)用电、用水量大。
3、甲供材料
业主负责提供钢材、钢绞线、水泥、桥梁支座、伸缩缝、PVC落水管,应根据施工安排,保障供应不误工期。
4、自然地理概况特征及地质概况
(1)自然地理概况
路线位于丫髻沙与花地河之间的芳村工业技术开发区,属珠江三角洲平原区,地形平坦开阔,地面标高5.05~7.05M。
境内有三条流入珠江及其支流花地河的沟渠。
段内穿过6个渔塘,3个藕塘,1个大花圃,线路穿越沙洛村居民区,拆迁量大;线路横穿建成通车的南教至广钢的高速公路和一条建设中的东沙大道(已半幅通车),交通量大,施工干扰多。
广州属暖亚热带气候,温暖多雨,夏季炎热多台风暴雨;冬季干燥,偶有奇寒。
主要气象资料如下表:
主要气象资料
表 4
(2)工程地质条件
本标段位于广三红色断陷盆地广三断层南侧,沿线地面均有土覆盖,属第四系覆土,总厚度8~30M,土质以软土、中粗砂层为主,次为粘性土及细砂土、砾砂土。
地表有0~1.6M粘性硬壳。
软土厚 1.5M~15.4M,计两层,砂层1.1M~1.4M,下伏基岩为第三系布心组,含砾砂组、粉砂层、泥岩及白垩系白鹤洞组泥质粉砂岩与泥灰岩互层,岩层风化厚度差异大,风化带和强风化带厚0.760米不等。
本标段属珠江三角洲水网平原,地表水、地下水均较发育,砂层中含有丰富的地下水,水质对砼无侵蚀性。
