项目部营地施工方案
- 格式:doc
- 大小:1.28 MB
- 文档页数:16
XXXXXXX道路工程施工四标段项目部营地施工方案XXXXXXX工程建设有限责任公司XXXXXXX道路工程施工四标段年月日XXXXXXX道路工程施工四标段项目部营地施工方案编制:审核:审批:XXXXXXX工程建设有限责任公司XXXXXXX道路工程施工四标段年月日项目部营地建设施工方案1.布置原则(1)经业主和龙子湖办事处同意在正商书香华府西北布置本合同工程所需的临建设施;(2)合理使用场地,充分利用业主为本合同工程提供的场地、通讯、能源等施工条件;(3)充分考虑有利生产、易于管理、方便生活,并符合国家有关安全、环保等法律法规及招标文件的有关要求;2.项目部营地概况XXXXXXX位于郑州市XXXXXXX,为XXXXXXX地区的一条东西向城市支路,本次工程西起晨晖路,东至四港联动大道全长4295.91米。
我标段施工桩号为K3+100-K4+264.38,我标段全长1164.38米。
施工营地布置在桩号K3+3750~K3+462左侧,位于XXXXXXX时埂社区,姚桥路与知启街交汇处,沿知启街向北200m,路东侧。
营地分作生活办公区和材料加工存放区,占地面积约2500m2,建筑面积约500 m2。
3.项目部营地布置整个营地坐北朝南,营地分为办公生活区和生产加工区两个部分,西部为停车区,中间为办公生活区,东部为生产加工区。
生活区中间2层活动板房,为项目部及现场监理办公室及宿舍,共20间。
东侧盖砖房3间,为沐浴间、厨房及仓库。
东部为材料存放区、混凝土搅拌区、钢筋加工及存放区。
详细布置详见营地平面布置附图。
4.施工方案4.1场地选择项目部营地建设选择租用原正商项目部并加以完善。
4.2 水、电设施生活及生产用水选择在营地内打井,营区设置无塔供水设施供营区生产生活用水,进驻前,对该水泵房井水取样送检,达到饮用水标准后方可饮用。
施工用电由附近的变压器通过埋设电缆低压接入营地。
4.3 办公及宿舍营房办公及宿舍营房采用活动板房,办公区设置经理室、总工室、实验室、综合办公室、资料室、会议室,监理办公室,休息室等共20间,另设置3间砖房,为沐浴间、厨房和仓库。
露营营地施工组织设计方案一、引言随着户外旅行和露营活动的兴起,露营营地的需求也越来越大。
为了满足人们对于舒适、安全的露营环境的需求,一个合理的施工组织设计方案是非常重要的。
本文将对露营营地施工组织设计方案进行详细的阐述。
二、施工前的准备工作在开始施工之前,我们需要进行准备工作,包括但不限于以下几个方面:1. 地点选择:根据地形、气候、交通等因素选择合适的露营营地地点。
地点选择要考虑到周边环境的安全性和便利性。
2. 市场调研:了解目标用户的需求和喜好,确定合适的露营设施和服务。
3. 法律法规:了解当地政府对于露营营地的相关规定,确保施工过程符合法律法规要求。
4. 资金筹备:制定详细的预算计划,确保项目的资金充足并合理利用。
三、施工组织设计方案1. 项目管理:成立项目管理小组,负责项目的全面管理和协调。
小组成员包括项目经理、设计师、工程师等。
2. 施工队伍:根据项目需求,招募合适的施工队伍。
施工队伍要具备相关的专业知识和经验,并且要有良好的团队合作能力。
3. 施工计划:制定详细的施工计划,包括时间安排、任务分工等。
施工计划要充分考虑到天气等因素,确保施工的顺利进行。
4. 材料采购:根据设计方案确定所需材料,并进行采购。
在采购过程中要注重材料的质量和价格的合理性。
5. 施工流程:根据设计方案确定施工流程,包括基础施工、建筑施工、设备安装等环节。
施工流程要合理安排,确保施工的质量和进度。
6. 安全措施:制定详细的安全措施,包括安全培训、安全设施的设置等。
确保施工过程中的安全性。
7. 质量控制:建立质量控制体系,对施工过程进行监督和检查。
确保施工质量符合相关标准和要求。
8. 环境保护:在施工过程中要注重环境保护,合理利用资源,减少对环境的污染。
四、施工后的管理施工完成后,我们需要进行管理工作,以保证露营营地的正常运营和管理。
1. 设备维护:定期对设备进行检查和维护,确保设备的正常运转。
2. 环境清洁:定期对露营营地进行清洁,保持环境整洁和卫生。
营地施工方案营地施工方案一、项目背景随着人们对自然环境的关注提高,越来越多的人选择离开城市,走进大自然中,体验户外旅行和野外生活。
为了满足人们对于营地的需求,我们计划在一片适合露营的风景区建设一个高品质的营地,提供舒适的住宿环境和丰富的户外活动项目。
二、项目规划1. 地点选择:我们选择风景秀丽、交通便利的风景区作为营地的选址,确保游客在享受自然风光的同时,能够方便地到达和离开。
2. 设施建设:我们计划建设以下设施:(1) 露营区:提供帐篷、野炊设备等,满足不同游客的需求。
(2) 住宿区:建设木屋和帐篷,提供不同档次的住宿选择。
(3) 餐厅:提供美食和饮品,满足游客的口腹之欲。
(4) 洗浴区:提供洗手间、淋浴间等基础设施,确保游客的生活质量。
(5) 娱乐区:建设户外运动设施、游泳池、篝火晚会等,提供丰富的娱乐活动。
(6) 接待中心:提供咨询、预定等服务,将游客的需求放在第一位。
(7) 环境保护设施:建设垃圾处理设施、污水处理设备等,确保对环境的保护。
3. 园区管理:为了确保营地的良好运营,我们将建立专门的管理团队,负责接待、维护设施、保障安全等工作。
同时,我们将制定详细的管理制度,确保游客的安全和满意度。
三、施工计划1. 地勘阶段:进行场地勘测、环境评估等,确保施工符合法规和环境要求。
2. 设计阶段:由专业设计团队进行规划和设计,确保建设工程的合理性和可行性。
3. 施工阶段:按照设计方案进行施工,包括地基建设、建筑施工、设备安装等。
4. 环保监测阶段:在施工过程中,将进行环保监测,确保不对环境造成污染。
5. 完工验收阶段:由专业机构对建设项目进行验收,并确保符合相关标准。
四、投资估算1. 土地购买费用:根据实际选址情况进行评估。
2. 设施建设费用:根据设计方案和具体施工情况进行评估。
3. 运营成本:包括园区管理人员的工资、设备设施的维护费用、水电费等。
五、预期效益1. 经济效益:通过提供高品质的服务,吸引大量游客,增加旅游收入。

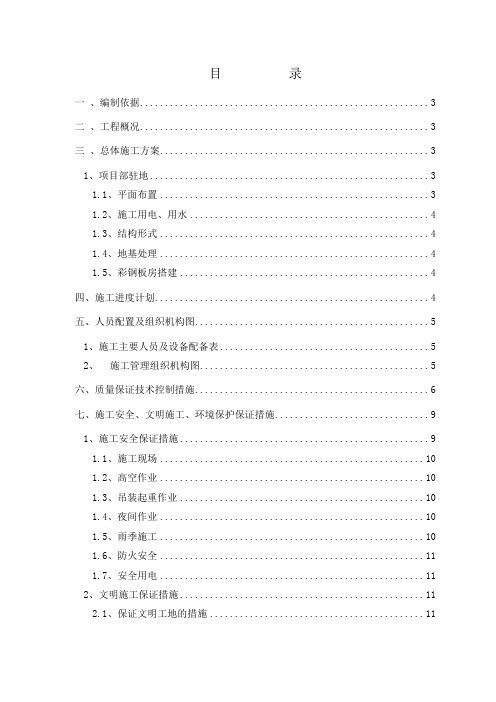

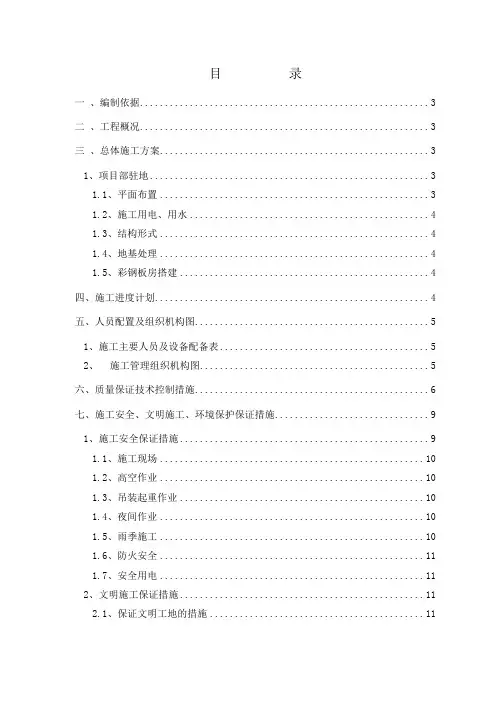

目录一、编制依据 (3)二、工程概况 (3)三、总体施工方案 (3)1、项目部驻地 (3)1.1、平面布置 (3)1.2、施工用电、用水 (4)1.3、结构形式 (4)1.4、地基处理 (4)1.5、彩钢板房搭建 (4)四、施工进度计划 (4)五、人员配置及组织机构图 (5)1、施工主要人员及设备配备表 (5)2、施工管理组织机构图 (5)六、质量保证技术控制措施 (6)七、施工安全、文明施工、环境保护保证措施 (9)1、施工安全保证措施 (9)1.1、施工现场 (10)1.2、高空作业 (10)1.3、吊装起重作业 (10)1.4、夜间作业 (10)1.5、雨季施工 (10)1.6、防火安全 (11)1.7、安全用电 (11)2、文明施工保证措施 (11)2.1、保证文明工地的措施 (11)2.2、做好文明施工的宣传和监督 (13)3、环境保护管理措施 (14)3.1、固体废弃物的处理 (14)3.2、防止水土流失 (14)3.3、做好污水排放控制 (14)一、编制依据(1)云南省建设项目环境保护管理条例;(2)云桂铁路公司标准化建设文件;(3)现场详细的施工技术调查资料;二、工程概况中交四航局云桂铁路经理部二分部营地位于DK437+971那莫大桥前进方向的右侧,作为整个二分部管段的总项目部所在地。
项目部驻地占地面积5400m2,包括办公楼、职工食堂、职工宿舍、篮球场、羽毛球场等设施。
三、总体施工方案1、项目部驻地1.1、平面布置项目部驻地占地面积5400m2,为长90m,宽60m的矩形布置,包括1栋2层主办公楼、4栋职工宿舍以及会议室、厨房、餐厅、仓库、资料室、篮球场、羽毛球场等。
长边的前50m为办公区、后40m为职工宿舍区。
根据实际的地形情况,前50m与后40m区域布置为一个台阶形式。
驻地外围采用高220cm的格栅进行围蔽,周围设置宽100cm,深80cm的排水沟,及时顺畅排走雨水;在驻地靠山一侧,设置挡水坝,引流山坡汇水流入排水沟排走。
营地施工方案1. 背景随着户外活动的兴起,越来越多的人选择在大自然中建立营地,享受与自然亲近的乐趣。
为了满足人们对舒适、便利的需求,营地的建设和施工方案变得越来越重要。
2. 场地选择营地的选址是至关重要的一步,应考虑以下因素:•自然环境:选择风景优美、空气清新的地点。
•交通便利:距离主要交通枢纽较近,便于前往。
•土地情况:地势平坦、排水良好的场地更适合建设。
3. 设施规划3.1 住宿区•设计帐篷区域,确保每个帐篷有足够的空间。
•配备帐篷、睡袋、折叠床等住宿用具。
3.2 休闲区•设立休闲区,设置桌椅、阳伞等设施,方便游客休息娱乐。
•考虑设置篝火堆,提供夜间取暖和烹饪食物的场所。
3.3 餐饮区•搭建简易厨房区域,提供简易烹饪设施和餐具。
•考虑引入食材供应商,提供新鲜食材给到访者。
4. 环保措施为了保护自然环境,营地施工需要考虑以下环保措施:•减少使用一次性塑料制品,推广环保餐具和容器。
•合理利用水资源,提倡节约用水。
•强化垃圾分类和回收制度,保持营地整洁。
5. 安全措施在施工方案中必须包含严格的安全措施,以确保游客和员工的安全:•安排专人监管火源,避免火灾发生。
•设置安全标识,指引游客逃生路线。
•培训员工急救知识,应对突发状况。
6. 维护和管理营地的施工并非一劳永逸,还需要进行持续的维护和管理:•定期巡检设施,及时发现问题并解决。
•培训管理人员,确保服务质量和游客满意度。
•不断优化营地设施,提升用户体验。
7. 结语营地施工并非简单的搭建帐篷和设置设施,而是需要综合考虑自然环境、游客需求、安全和管理等因素。
一个完善的营地施工方案能够为游客提供舒适、安全的环境,让他们在大自然中尽情享受户外生活的乐趣。
营地施工方案营地施工方案为了更好地为广大游客提供舒适、便捷的住宿和休闲环境,我们拟定了以下营地施工方案:一、场地选择和规划1.场地选择选择地理位置优越、交通便利的场地,并具备自然环境优美,空气清新的特点。
同时要有稳定的地质条件,方便施工和后期管理。
2.规划设计根据场地面积和周边环境,合理规划营地的布局。
包括住宿区、休闲区、餐饮区、活动区等功能区的划分,以及道路、绿化等基础设施的规划。
二、基础设施建设1.住宿区建设根据不同的游客需求,建设不同类型的住宿设施,如帐篷区、木屋区和豪华别墅区等,以满足不同档次的游客需求。
2.休闲区建设建设休闲娱乐设施,如游泳池、健身房、SPA、儿童乐园等,提供丰富多样的休闲活动,让游客在享受大自然的同时,也能得到全面的身心放松。
3.餐饮区建设建设多样化的餐饮场所,如餐厅、咖啡厅和烧烤区等,提供各类美食和饮品,满足游客的口味需求,并考虑到餐饮安全和环境卫生问题。
4.活动区建设建设多功能的活动场所,如篮球场、足球场和网球场等,同时可以举办各类户外活动和团队建设训练等,增加游客的互动性和娱乐性。
5.道路和绿化建设合理规划道路布局,建设坚实平整的道路,便于游客通行。
同时进行绿化工作,增加景观效果,营造出宜人的环境。
三、环境保护1.水资源保护采取合理的水资源管理方案,如建设雨水收集系统,优化用水计划,并加强水资源的监测和管理,减少浪费。
2.垃圾处理建设垃圾分类收集设施,设立专门的垃圾处理点,加强废弃物的分类处理,做到垃圾减量化和资源化利用。
3.环境保护宣传加强环境保护宣传工作,提高游客的环保意识,鼓励游客采取环保措施,保护自然环境,并加强与当地政府和社区的合作,共同推进环境保护工作。
综上所述,营地施工方案包括场地选择和规划、基础设施建设以及环境保护等方面的内容。
通过合理的规划设计和科学的施工,我们将为游客提供一个舒适、安全、环保的休闲度假场所,同时也为当地经济的发展做出积极的贡献。
右岸生活管理营地施工方案一、工程概况1、营地位置及用途某某水电站是某河水电规划中的第五个梯级,位于西藏自治区某某市某某镇某某村某河下游约2.5km处,生活管理营地位于大坝右岸下游约320m处。
主要作为大坝、厂房土建及金属结构安装工程管理人员生活、办公及现场试验场所。
2、建筑概况项目生活管理营地分生活区、办公区,营地占地总面积为5180m2,可供60人办公居住,其中生活住宿区2865m2,办公区2135m2,绿化面积1220m2,具体营地布置详见附图《右岸管理生活营地平面规划布置图》,办公楼为1栋两层钢结构,住宿区为彩钢板房结构共5栋,现场试验室1栋为板房结构,食堂、警卫室、洗浴间、洗衣房、厕所、职工活动室均为砖砌结构,车棚1栋为棚建结构。
各区域具体房间布置如下:(1)办公区:部门办公室、项目领导办公室、会议室、项目领导宿舍、警卫室、值班室、门卫室、医务室。
(2)住宿区:试验室、材设部储存间、中层干部及管理人员宿舍区。
(3)功能及娱乐区:厨房、餐厅、职工活动室、厕所、浴室及洗衣间等。
(4)绿化区:主要集中于办公楼前面场地及管理人员住宿排屋之间。
板房材料为防火岩棉板。
二、施工流程根据现场情况,本临建工程施工流程为:场地平整→测量放线定位→排污管道埋设→板房(钢结构)基础施工→板房安装&房屋砌筑施工(钢结构施工)→电路布置→室内装修→排水沟砌筑→地坪硬化→围墙砌筑→绿化。
三、规划说明1、项目部办公区(1)项目部大门左侧为门卫室和医务室,彩钢板房结构,宝丽板吊顶,蓝色彩钢瓦两坡盖顶,地面采用M7.5砂浆抹面压光,基础垫层混凝土厚10cm,建筑面积为28.27m2。
项目部大门右侧为警卫室和值班室,砖砌结构,宝丽板吊顶,蓝色彩钢瓦两坡盖顶,地面采用M7.5砂浆抹面压光,基础垫层混凝土厚10cm,内墙刷白色乳胶漆,外墙刷乳白涂料,建筑面积为49.76m2。
(2)项目部办公楼建筑总面积294.75m2。
1.工程概况 (1)1.1工程情况简介 (1)1.2营地用地情况简介 (1)2.编制依据 (2)3.营地设计 (3)1.1项目营地功能 (3)3.2临建营地设计 (4)3.2.1营地活动板房设计 (4)3.2.2 营地装饰设计 (5)3.3营地硬化 (5)3.4围墙 (6)3.5营地大门 (6)3.6营地平面布置 (6)3.6.1项目公司与项目部营地平面布置 (6)3.6.2营地平面布置 (6)3.7项目部办公室 (7)4.临时排水设施 (7)4.1雨水明沟 (7)4.2污水处理 (8)5.消防设施 (8)5.1消防用水 (8)5.2消火栓 (8)5.3灭火器 (9)6.临时用水、用电 (9)6.1临时用水 (9)6.2临时用电 (9)7.临建工程量 (10)7.1临时建筑工程量 (10)7.2场地硬化工程量 (11)7.3排水设施工程量 (11)7.4围墙工程量 (12)7.5辅助设施工程量 (12)7.6绿化工程量 (12)7.7进场道路工程量 (13)7.8临水临电接入工程量 (13)1.工程概况1.1工程情况简介项目名称:衡阳县界牌陶瓷工业园基础设施建设及园区配套工程整体开发项目PPP 建设地点:湖南省衡阳县界牌陶瓷工业园总占地面积:约8.3平方公里项目估算总投资:232196.45万元工程估算费用:131765.85万元本工程共有7个子项目:1)创业大道建设工程;2)富园大道、旺园大道、乐园大道建设工程;3)声罄大道建设工程;4)衡阳县界牌陶瓷工业园污水处理厂及配套管网建设项目;5)衡阳县界牌陶瓷工业园自来水厂及配套管网建设项目;6)衡阳县界牌陶瓷工业园创新创业孵化中心建设项目;7)衡阳县界牌陶瓷工业园标准厂房和综合配套建设工程。
1.2营地用地情况简介衡阳县界牌陶瓷工业园园区管委会已征收位于项目所在地北侧斜坡堰水库边场地约7500卅,用于项目公司以及施工项目部营地建设。
具体位置见下图:2.编制依据《建设工程施工现场消防安全技术规范》GB50720-2011 《工程测量规范》GB50026-93《建筑地面工程施工质量验收规范》GB50209-2002 《混凝土结构工程施工质量验收规范》GB50204-2002 《建筑装饰装修工程质量验收规范》GB50210-2013 《建筑施工安全检查标准》 JGJ59-2011《施工现场临时用电安全技术规范》 JGJ46-20053.营地设计1.1项目营地功能衡阳县界牌陶瓷工业园项目部计划管理人员38人,后勤人员15人。
营地施工方案1. 引言本文档旨在提供一个详细的营地施工方案,以确保顺利和高效地建设一个安全、舒适的野外营地。
营地施工方案包括了选址、基础设施建设以及环境保护等方面的内容,为营地的运营和管理提供了必要的指导。
2. 选址选择合适的营地位置是保证营地安全和舒适的重要一步。
在选址阶段,应当考虑以下几个因素:•地形:选择平整的地形,避免低洼地,防止雨水积聚和洪水灾害;•地势:选择安全、远离悬崖、陡坡等危险地势;•交通便利性:选择靠近主要道路和交通枢纽,方便供应和紧急救援;•水源:选择附近有可靠、清洁的水源;•气候条件:选择适宜的气候条件,避免极端天气和自然灾害;•周边环境:选择环境优美、生态相对保护完好的地区。
3. 基础设施建设营地的基础设施建设包括建筑、供水、供电、卫生等方面。
为了提供良好的休息和居住条件,以下几个方面需要被关注:3.1 建筑结构建筑结构的类型和数量应根据预计的营地规模和使用需求来确定。
建筑物宜采用坚固耐用、易于维护的材料进行建造。
建筑物的布局应合理,室内空间要足够,在建筑时应考虑隔热和防水措施。
3.2 水源及供水系统寻找可靠的水源是营地建设中的重要一环。
水源应经过检测,确保水质符合安全标准。
供水系统应包括储水设施、水管网络、水龙头和洗手间等设施,以满足营地居民的日常用水需求。
3.3 供电系统为了满足营地居民的供电需求,应搭建可靠、安全的供电系统。
供电系统应包括变电站、配电设备以及室内电线和插座等。
在建设供电系统时,应遵循相关的安全和电力标准。
3.4 卫生设施提供卫生设施是保障营地居民健康和舒适的重要措施。
卫生设施包括洗手间、浴室、垃圾处理设施等,应根据营地规模和需求合理布局,并保持清洁和定期维护。
4. 环境保护措施为了保护野外环境,营地需要采取一系列的环境保护措施。
以下是几个常见的措施:•垃圾分类和回收:设置垃圾分类站点,指导居民正确分类和处理垃圾;•环境教育:开展环境保护教育活动,提高居民的环保意识;•节能减排:鼓励居民节约用电和用水,减少能源消耗和废水排放;•植被保护:保护野生植物和树木,严禁采伐和破坏自然植被;•野生动物保护:禁止猎杀、捕捉和骚扰野生动物。
目录
1. 工程概况 (1)
1.1工程情况简介 (1)
1.2营地用地情况简介 (1)
2. 编制依据 (2)
3. 营地设计 (3)
1.1项目营地功能 (3)
3.2临建营地设计 (4)
3.2.1 营地活动板房设计 (4)
3.2.2 营地装饰设计 (5)
3.3营地硬化 (5)
3.4围墙 (6)
3.5营地大门 (6)
3.6营地平面布置 (6)
3.6.1 项目公司与项目部营地平面布置 (6)
3.6.2 营地平面布置 (6)
3.7项目部办公室 (7)
4. 临时排水设施 (7)
4.1雨水明沟 (7)
4.2污水处理 (8)
5. 消防设施 (8)
5.1消防用水 (8)
5.2消火栓 (8)
5.3灭火器 (9)
6. 临时用水、用电 (9)
6.1临时用水 (9)
6.2临时用电 (9)
7. 临建工程量 (10)
7.1临时建筑工程量 (10)
7.2场地硬化工程量 (11)
7.3排水设施工程量 (12)
7.4围墙工程量 (12)
7.5辅助设施工程量 (13)
7.6绿化工程量 (13)
7.7进场道路工程量 (13)
7.8临水临电接入工程量 (14)
1. 工程概况
1.1 工程情况简介
项目名称:衡阳县界牌陶瓷工业园基础设施建设及园区配套工程整体开发 PPP 项目
建设地点:湖南省衡阳县界牌陶瓷工业园
总占地面积:约8.3平方公里
项目估算总投资:232196.45万元
工程估算费用:131765.85万元
本工程共有7个子项目:
1) 创业大道建设工程;
2) 富园大道、旺园大道、乐园大道建设工程;
3) 声罄大道建设工程;
4) 衡阳县界牌陶瓷工业园污水处理厂及配套管网建设项目;
5) 衡阳县界牌陶瓷工业园自来水厂及配套管网建设项目;
6) 衡阳县界牌陶瓷工业园创新创业孵化中心建设项目;
7) 衡阳县界牌陶瓷工业园标准厂房和综合配套建设工程。
1.2 营地用地情况简介
衡阳县界牌陶瓷工业园园区管委会已征收位于项目所在地北侧斜坡堰水库边场地约7500㎡,用于项目公司以及施工项目部营地建设。
具体位置见下图:
2. 编制依据
《建设工程施工现场消防安全技术规范》 GB50720-2011 《工程测量规范》 GB50026-93
《建筑地面工程施工质量验收规范》 GB50209-2002《混凝土结构工程施工质量验收规范》 GB50204-2002《建筑装饰装修工程质量验收规范》GB50210-2013《建筑施工安全检查标准》JGJ59-2011
《施工现场临时用电安全技术规范》JGJ46-2005
3. 营地设计
1.1 项目营地功能
衡阳县界牌陶瓷工业园项目部计划管理人员38人,后勤人员15人。
项目部设置工程办、技术资料办、安全环保办、机电物资办、经营管理办、财务办、测量队、综合办7个专业办公室。
营地设置办公室、会议室、仓库、食堂、餐厅、住宿等功能用房。
营地布置前院办公,后院生活设施。
表3.1-1项目部办公生活用房需求表
办公区卫生间40
单人宿舍2426*12=312
二人间宿舍1620*16=320
食堂78.6
厨房52.4
仓库40
监理、设计办公室880
3.2 临建营地设计
3.2.1 营地活动板房设计
本项目临建营地办公室采用双层K式活动板房,宿舍楼以及厨房、餐厅采用单层K式活动板房。
如下图:
活动板房基础场地基本为原状土,场地平整后,填土厚度不大于500mm。
只需要人工开挖300mm,将原基面采用小机械振动夯机夯实两遍。
板房基础采用370厚标砖砌筑三皮找平后,延活动板房四周浇筑240*200地圈梁(内配4Ø10,箍筋
Ø6@250,砼C20)一道。
项目部办公楼采用20K*7K的组合形式,中间设置走廊。
两侧设置办公室。
由中间设置入口大堂和楼梯间。
员工宿舍采用进深为3K的单层活动板房,每间房均设置单独的卫生间和淋浴设施。
宿舍集中供应热水。
3.2.2 营地装饰设计
活动板房墙面采用夹心石棉板,无需进行专门的装饰。
主要对地面、顶棚针对不同使用要求进行专门设计。
表3.2-2装饰做法表
3.3 营地硬化
硬化目标是将场地主要道路、临建板房基础、停车场、前坪以及室外场地。
主要场地硬化区域划分:
1)进场地大门前坪基层为100厚碎石,面层为150厚,C20商品混凝土,硬化总面积为1664㎡。
然后搭设停车棚(7m宽*27m长3.8m高)。
2)生活区室外地坪,基层为100厚碎石,面层为100厚素混凝土10cm厚,C20商品混凝土,硬化总面积为1699㎡。
3)进场道路全长150m,宽度6米,路基清理完毕后,原基面压实,回填500厚矿渣或碎石,道路面层浇筑20厚C25商品混凝土,硬化面积900㎡。
场地硬化要注意留设坡比,以场地内中轴线向两侧找坡,坡比0.5%。
3.4 围墙
项目部营地围墙正面采用广告围挡,高度2.5米。
采用C型钢制作立柱,立柱间距为3米,立柱之间设置广告灯箱,形式参照公司标准化手册1-2方式二。
项目部营地侧后方向围挡采用栅栏式围墙,高度2.2米,围墙采用砖砌立柱,间距3米,中间采用成品栅栏。
3.5 营地大门
项目部营地大门采用电动伸缩门。
营地大门和门卫室严格按照公司标准化手册第1.1条设置形象墙与值班室,形象墙采用立体烤漆字。
在营地大门右侧,按照公司标准化手册第1.5条设置八牌二图。
3.6 营地平面布置
3.6.1 项目公司与项目部营地平面布置
3.6.2 营地平面布置如下图:
3.7 项目部办公室
按照公司标准化图册第1.6条的要求,设置楼栋标识、办公室门牌、室内挂牌。
会议室按照第1.7条要求设置,会议室设置LED显示屏。
4. 临时排水设施
4.1 雨水明沟
在活动板房前后设置雨水明沟,明沟宽度200mm。
明沟人工开挖200~300深,沟底浇筑100厚C20混凝土,明沟两侧壁砌筑120砖墙,明沟两侧抹灰15厚水泥砂浆。
明沟采用预制水泥沟盖板。
明沟排水坡度不小于0.5%,就近排入周边水库内。
4.2 污水处理
由宿舍和办公区产生的生活污水,采用Ø160PVC管接入营地西侧Ø300PVC双壁波纹管主污水管。
由主污水管排入化粪池。
化粪池设在营地西侧,按标准图集7#化粪池制作玻璃钢化粪池。
5. 消防设施
5.1 消防用水
本项目营地建在斜坡堰水库一天然半岛上,营地三面环水。
消防用水可就近设置泵站,提供现场消防用水。
5.2 消火栓
在营地西侧,生活区和办公区分别设置一个消火栓。
做法如下图所示:
5.3 灭火器
根据《建设工程施工现场消防安全技术规范》 GB50720-2011的要求,现场应配备足够的灭火器材。
本项目使用4KG干粉灭火器,宿舍楼每栋配备4个,办公楼每层配备8个,共计配置46个。
6. 临时用水、用电
6.1 临时用水
项目营地拟建场地周边有自来水,但管径较小,流量难以满足项目部日常用水要求。
需要在营地内打井补充生活用水。
6.2 临时用电
项目部用电主要满足日常办公和生活要求。
项目部主要用电设备见下表:
表6.2-1项目部主要用电设备表
施工现场临时用电装机容量计算表
考虑和项目公司共用,选用一台315KVA变压器。
7. 临建工程量7.1 临时建筑工程量
表7.1-1活动板房工程量表
7.2 场地硬化工程量
表7.2-2场地硬化工程量表
7.3 排水设施工程量表7.3-3排水沟工程量表
7.4 围墙工程量
表7.4-4围墙工程量表
7.5 辅助设施工程量表7.5-5辅助设施工程量表
7.6 绿化工程量
表7.6-6绿化工程量表
7.7 进场道路工程量
表7.7-7进场道路工程量表
7.8 临水临电接入工程量表7.8-8临水临电接入工程量。
