项目部临时建筑工程施工设计方案
- 格式:doc
- 大小:108.00 KB
- 文档页数:8
建筑工程临建临时方案一、项目概况本项目为一座五层商业综合建筑,位于城市中心繁华地段,总建筑面积为10000平方米,包含商业、办公及公共设施等功能。
项目由ABC建筑设计公司设计,由XYZ建筑施工公司施工。
二、项目背景由于项目地段所在区域为城市繁华地带,周围为高楼大厦,交通拥堵,周边环境较为恶劣。
此外,项目用地较为狭窄,且周边居民密集,对施工活动有一定的限制。
因此,在项目施工启动前,需要制定临建临时方案,确保施工安全顺利进行。
三、临时建筑设计1. 项目临时办公区在施工过程中,需要一定规模的临时办公区,以便项目人员进行工作及会议。
因此,我们计划在项目临时围挡范围内设置一座临时办公楼,用于项目管理人员办公及工程会议。
临时办公楼预计占地100平方米,主要包含办公室、会议室、休息区及卫生间等功能,结构采用简易钢结构搭建,以确保施工期间的正常使用。
2. 项目临时设施区为保证施工期间的项目施工需要,需要设置一定规模的临时设施区,包括临时仓库、工具库、临时工程机械停放区等。
临时设施区需与项目施工区域相对应,方便施工组织及管理。
临时设施区面积预计200平方米,具体位置及功能设置需结合实际情况进一步调整。
3. 施工临时围挡在项目施工期间,为保证施工安全并防止周边居民进入施工区域,需要设置一定规模的施工临时围挡。
施工临时围挡需与项目临时设施区及临时办公区相配合,确保施工期间的施工活动不受外界干扰。
四、施工临时方案1. 临时电力供应在项目施工期间,由于周边现有电力供应不足以满足施工需要,因此需要设置一定规模的临时电源供应。
我们计划在项目用地边界与城市电力供应网接口处设置一座临时变压器站,用于满足项目施工期间的电力需求。
同时,为确保施工期间的电力使用安全,需设置一定规模的临时配电回路及电力管理系统,以确保施工期间的电力使用安全可靠。
2. 临时给排水系统在项目施工期间,为满足施工人员的生活及施工活动的需要,需要设置一定规模的临时给排水系统。
建筑工程临时临建方案范本1. 项目名称: 建筑工程临时临建方案2. 项目背景: 本项目是为了保障建筑工程施工期间的安全和顺利进行,减少施工对周边环境的影响,制定临建方案,明确临时临建的施工内容、安全措施、环境保护措施等,并制定应急预案,以确保施工期间的安全和环境保护。
3. 临建范围: 本临建方案适用于建筑工程的临时临建,包括但不限于施工平台、安全网、围挡、通道、围护结构等。
4. 施工内容:a. 施工平台:在工程施工期间,需要搭建临建工程平台,以方便施工人员进行作业。
搭建施工平台前,需制定详细的搭设方案,确保平台的稳固和安全。
b. 安全网:在高空作业的区域设置安全网,确保作业人员的安全。
c. 围挡:围挡用于不同区域的分割,保障施工现场的安全和秩序。
d. 通道:设置合适的通道,确保施工人员在施工现场的安全通行。
e. 围护结构:根据实际需要设置临时围护结构,保障施工现场的安全和周边环境的保护。
5. 安全措施:a. 施工平台:搭设施工平台时,需确保平台的稳固和安全,设置合理的通道和防护栏杆,以防止高处坠落事故的发生。
b. 安全网:安全网应按照规范搭设,并定期检查维护,确保网的完好和稳固。
c. 围挡:围挡应设置牢固并符合要求的尺寸,以确保施工现场的安全和秩序。
d. 通道:设置合适的通道,确保施工人员在施工现场的安全通行,设置明显的标志和警示标识,避免发生碰撞事故。
e. 围护结构:根据实际需要设置围护结构,确保施工现场的安全和周边环境的保护。
6. 环境保护措施:a. 噪音控制:施工期间要控制噪音的产生,合理安排施工时间,选择低噪音的作业设备和工艺。
b. 环境整治:施工现场应做好环境整治工作,保持周边环境的整洁和安全,定期清理施工垃圾和建筑废弃物。
c. 废水处理:对施工期间产生的废水进行规范处理,防止废水对周边环境造成污染。
d. 废物处理:对施工期间产生的废弃物进行分类和规范处理,确保废物处理符合环保要求。
7. 应急预案:a. 应急预案应包括各类意外事故的处理程序、应急救援方案、疏散逃生预案等,以确保场内的安全和施工人员的生命安全。
目录1 工程概况 (1)2 编制依据 (1)3 场地总平面布置原则 (1)4 办公生活设施布置 (1)6 临时设施房屋分配一览表 (2)7 场地围墙、大门、场地道路及排水设施 (3)8 施工现场临水 (3)9 施工现场临电 (5)10 施工质量及技术保证措施: (6)11 安全生产及文明施工 (6)12 附图 (7)核电宣教中心(核电科技馆)建筑安装工程施工项目临建施工方案1 工程概况核电宣教中心(核电科技馆)建筑安装工程施工项目坐落于海盐县城的西南面,距县城约3公里。
靠近秦山大道和核电大道的交叉口。
基地北侧为城市主干道核电大道,东侧为秦山大道。
本工程整体平面为方形,东西方向长度80.46m,南北方向长度80.66m,为地下一层,地上三层、局部四层。
地下一层层高4.0m,首层层高7.0m,二、三层层高6.5m,四层层高3.6m。
结构最高高度24.70m,建筑最高高度30.0m。
工程±0.000相当于绝对标高3.550m,现场自然地坪标高约为-0.640m。
2 编制依据2.1《浙江省建筑施工安全标准化管理规定》2.2《建筑施工安全检查标准》JGJ59-20112.3《施工现场临时用电安全技术规范》JGJ 46-20122.4《建筑施工现场环境与卫生标准》JGJ 146-20132.5本工程设计图纸3 场地总平面布置原则3.1场地合理有效利用。
3.2临时设施布置必须满足浙江省建筑施工安全标准化管理规定及满足业主要求。
3.3避免频繁搬迁还应充分考虑现场场地分布的实际情况。
3.4场地配备的二级配电箱可以满足相应的功率要求。
3.5消防设施的布置满足防火要求。
4 办公生活设施布置4.1办公区:办公区位于施工场地东北角,办公室、管理人员宿舍共用一栋板房。
办公区板房设置2层(1层10间、2层12间),一层包括办公室、会议室、洗漱室等,二层包括办公室、宿舍。
办公区采用彩钢夹芯板活动板房,室外为素混凝土硬化,室外设置停车位。
临建工程施工方案一、编制依据在制定临建工程施工方案时,应充分考虑以下因素:1. 国家及地方有关建筑施工的法律、法规;2. 工程建设地点的地理环境、气候特征;3. 工程建设的性质、规模以及设计要求;4. 施工总平面布置图及相关的技术资料;5. 安全生产与文明施工的相关标准。
二、施工总体布局临建工程的施工总体布局需遵循“安全第一、功能明确、布局合理、经济适用”的原则。
具体包括:1. 办公区:设置项目部办公室、会议室、档案室等,满足项目管理需求。
2. 生活区:根据员工数量设置宿舍、食堂、卫生间等,保证员工的基本生活需要。
3. 仓储区:根据材料性质划分不同仓库,如易燃易爆品仓库、普通材料仓库等,并做好防火、防盗措施。
4. 施工区:按照施工流程合理安排施工机械、材料堆放区及作业场地。
三、施工准备1. 组织机构:成立专门的临建工程项目部,明确各岗位职责。
2. 技术准备:熟悉施工图纸,进行技术交底,确保每个工人都了解施工要求。
3. 物资准备:提前采购所需的建筑材料、工具设备,并做好进场验收工作。
4. 现场准备:清理施工场地,搭建临时围栏,设置安全警示标志。
四、施工过程控制针对临建工程的特点,施工过程中应重点控制以下几个方面:1. 进度控制:制定详细的施工进度计划,定期检查并调整以确保工程按时完成。
2. 质量控制:严格执行国家质量标准,对关键工序实行自检、互检和专检制度。
3. 安全管理:落实各项安全措施,对施工人员进行安全教育,预防事故发生。
4. 环境保护:合理处置建筑垃圾,减少噪音和扬尘污染,保护周边环境。
五、竣工验收临建工程完成后,应组织相关人员进行竣工验收,包括:1. 检查工程质量是否符合设计要求及规范标准。
2. 确认所有施工记录、检验报告等文档齐全有效。
3. 办理竣工手续,交付使用。
一、项目背景随着城市化进程的加快,临时房屋的建设需求日益增加。
为满足临时居住、办公、仓储等需求,本项目计划建设一批临时房屋。
为确保工程质量和安全,特制定本施工方案。
二、工程概况1. 项目名称:临时房屋建设工程2. 项目地点:[具体地址]3. 建筑面积:[面积]4. 建筑层数:[层数]5. 结构形式:轻钢结构6. 设计使用年限:[年限]7. 工程造价:[造价]三、施工组织设计1. 施工单位:[施工单位名称]2. 施工项目经理:[项目经理姓名]3. 施工队伍:由具有相关资质的专业施工队伍组成。
四、施工进度计划1. 施工准备阶段:[时间]2. 基础施工阶段:[时间]3. 结构施工阶段:[时间]4. 装修施工阶段:[时间]5. 竣工验收阶段:[时间]五、施工工艺及质量保证措施1. 施工工艺(1)基础施工:采用钢筋混凝土基础,确保基础承载能力满足设计要求。
(2)主体结构:采用轻钢结构,保证房屋的稳定性、安全性和耐久性。
(3)屋面及墙面:采用彩钢瓦、防水涂料等材料,确保屋面和墙面的防水、保温、隔热性能。
(4)门窗:选用优质铝合金门窗,确保门窗的密封性和耐久性。
2. 质量保证措施(1)严格执行国家有关施工规范和标准,确保工程质量。
(2)加强施工现场管理,确保施工过程中的安全和文明施工。
(3)对施工人员进行岗前培训,提高施工技能和意识。
(4)严格控制材料质量,确保所用材料符合设计要求。
(5)对施工过程进行全过程跟踪检测,及时发现和解决质量问题。
六、施工安全措施1. 施工现场设置安全警示标志,确保施工安全。
2. 加强施工现场安全巡查,及时发现和消除安全隐患。
3. 严格执行安全操作规程,确保施工人员的人身安全。
4. 加强施工机械设备的管理和维护,确保设备安全运行。
5. 加强施工现场消防管理,确保消防安全。
七、环境保护措施1. 施工过程中产生的废水、废气、固体废弃物等污染物,应按照国家环保标准进行处理。
2. 施工现场应设置围挡,减少施工噪声对周边环境的影响。
建筑工程临时建筑施工方案一、施工准备工作1. 施工前,制定详细的施工计划,包括但不限于临时建筑布置图、施工流程、材料清单、施工人员及设备安排等。
2. 确定施工工期,合理安排施工人员和设备,保证施工进度。
3. 调查勘测地形地貌,做好施工现场勘查工作,明确场地的地质条件、土层情况、地下管线等情况,制定相应的安全防护措施。
4. 按照相关规定和标准,申请和取得施工许可证和临时建筑搭设许可证,确保施工合法合规。
二、临时建筑布置1. 根据施工需要,临时建筑的布置应符合以下原则:方便施工作业,符合安全要求,布置合理,场地整洁。
2. 搭建临时建筑前,应清理和平整搭建场地,确保地面平整,并做好防尘、防水、防污染等措施。
3. 根据布置图,搭建临时建筑,确保结构牢固、防风、防水,且符合国家建筑规范和标准。
4. 建设完毕后,做好临时建筑的消防安全设施和标识,确保施工期间的安全。
三、安全防护措施1. 严格按照《建筑工程安全生产管理条例》和有关规定制定《施工安全技术交底》和《安全生产施工方案》,确保施工期间的安全生产。
2. 设置施工现场警示标识,标明施工区域及危险源,设置安全通道和紧急疏散通道,确保人员和车辆通行安全。
3. 配备专职安全员,负责施工现场的安全管理和监督,做好施工现场的巡查和安全检查。
4. 确保施工现场消防设施的完整和有效性,定期对消防设施进行检查和维护,制定灭火演练计划,做好应急处理准备工作。
四、水电气设施1. 根据施工需要,统一布置电缆、水管等设施,确保施工用电安全、用水和排水顺畅。
设备设施的设置需符合相关标准,杜绝违规使用。
2. 根据现场实际情况和施工要求,布置照明设备,确保夜间施工的照明要求。
五、环境保护1. 施工现场设置渣土堆放点、垃圾箱、尘土处理设施等设施,并严格执行垃圾分类和定期清理制度,确保施工现场的环境卫生。
2. 严格控制扬尘、噪音的产生,设置喷淋降尘、隔音设施,减少对周边环境造成的影响。
3. 有效利用临时建筑和施工场地周围的绿化带,达到美化环境的效果。
施工临时建筑工程施工方案一、前期准备阶段1. 工程项目概况本工程项目位于XX省XX市,为一处商业综合建筑工程,总建筑面积为XXXX平方米。
工程包括地下一层、地上五层。
项目具体地址为XX区XX路XX号。
2. 施工单位准备工作施工单位为XX建筑工程有限公司,具备相应的施工资质和人员、设备资源。
在施工前期,我们将严格按照相关规定落实责任人员,明确各工作任务,做好施工前的准备工作。
3. 施工人员配备施工单位将安排技术人员、施工人员和管理人员进驻现场,落实相关工作。
技术人员包括项目经理、质量工程师、安全工程师等;施工人员包括工人、机械操作人员等;管理人员包括施工班组长、安全员等。
4. 施工材料和设备准备施工单位将根据施工计划,提前准备好所需的施工材料和设备,确保施工进度不受影响。
具体包括钢筋、混凝土、砖瓦、木材等施工材料,以及吊装设备、搅拌设备、起重机械等施工设备。
5. 安全防护措施在施工前期,施工单位将组织相关人员进行安全培训,明确施工现场安全规定和措施,确保施工期间安全生产。
同时,落实现场安全防护设施,如围挡、安全帽、安全绳等,保障施工人员的安全。
6. 环境保护措施为了保护施工现场周边环境,施工单位将采取相应的环保措施,如设置固体废物处理区、洒水降尘、合理利用水资源等,减少施工对周边环境的影响。
二、施工过程1. 地下工程施工地下工程施工主要包括基坑开挖、地下室施工等工作。
在开挖基坑时,施工单位将采取支护措施,确保周边建筑物和地下管线的安全;地下室施工时,将严格遵守设计要求,确保结构安全。
2. 主体结构施工主体结构施工包括桩基施工、混凝土浇筑、梁柱施工等工作。
在施工过程中,施工单位将保证混凝土配合比的准确性,加强模板支撑和钢筋绑扎工作,确保主体结构质量。
3. 外立面和装修施工外立面和装修施工是工程的重要环节,直接影响工程的形象和品质。
施工单位将采用高质量的建筑材料,精细施工,确保外立面和装修工程质量达到设计要求。
临建工程施工方案一、工程概况本项目为临建工程,主要包括临时办公区、生活区、生产区等。
工程地点位于某城市建设工地。
临时建筑的使用功能主要包括办公室、会议室、员工宿舍、食堂、卫生间等。
临时建筑的设计使用寿命为1年。
二、施工目标1. 确保工程质量:严格按照国家相关法律法规和工程设计文件要求,确保临时建筑的安全、稳定、舒适和环保。
2. 保证工程进度:合理安排施工计划,确保工程按时完成。
3. 控制工程成本:通过科学的管理和合理的施工方案,确保工程成本控制在预算范围内。
4. 注重施工安全:严格遵守安全生产法规,加强施工现场安全管理,确保施工过程中人员伤亡事故为零。
三、施工组织设计1. 施工团队:本项目施工团队由项目经理、施工员、质量员、安全员、材料员等组成,具备丰富的临时建筑施工经验。
2. 施工流程:施工前进行现场勘察,了解地形、地貌、水文等情况;根据设计图纸制定施工方案,组织施工材料和设备;施工过程中严格把控质量、进度、成本和安全;施工完成后进行验收和移交。
3. 施工资源配置:根据施工需求,合理配置人力、材料、设备、资金等资源。
四、施工技术方案1. 地基处理:根据地质条件,采用合适的地基处理方法,确保地基稳定。
2. 基础施工:按照设计要求进行基础施工,确保基础的承载能力和稳定性。
3. 主体结构施工:采用合适的施工方法,确保主体结构的安全和稳定。
4. 屋面施工:选择合适的屋面材料和施工方法,确保屋面的防水、隔热和保温效果。
5. 室内外装修:按照设计要求进行室内外装修,确保装修质量。
6. 水电安装:合理布置水电线路,确保水电供应稳定可靠。
7. 施工过程中的质量控制:加强施工过程中的质量检查和验收,确保工程质量。
五、施工安全管理1. 安全生产责任制:明确各级人员的安全职责,加强安全管理。
2. 安全培训:对施工人员进行安全知识和技能培训,提高安全意识。
3. 施工现场安全管理:加强施工现场的安全巡查,及时发现和整改安全隐患。
贵州万山经济开发区丹砂路工程临时建筑专项施工方案中冶建工集团(天津)建设工程有限公司贵州万山经济开发区丹砂路工程项目及管理部目录第一章工程概况 (3)第二章编制依据 (5)第三章场地总平面布置原则 (6)第四章施工现场生产办公区布置 (6)4.1大门、门卫室 (7)4.1.1 现场大门 (7)4.1.2门卫休息室及岗亭 (7)4.2办公用房 (8)4.3生活区用房 (11)4.3.1施工队人员生活宿舍 (11)4.3.2其他设施 (12)4.4临时道路及现场硬化 (13)4.5木工棚及木材料场 (14)4.5钢筋加工棚及堆放料场 (15)4.6配电室 (16)4.7生产用房 (17)4.8施工现场临水 (18)4.8.1施工生产用水布设 (18)4.8.2消防用水布置 (18)4.8.3施工现场排水系统 (18)4.8.4水压试验 (18)4.8.5临水系统的维护与管理 (18)4.9施工现场临电 (19)4.9.1 原则 (19)4.9.2制度管理 (19)493线路设置 (19)第五章临建施工保障措施 (20)5.1施工队伍的管理 (20)5.2材料机具管理措施 (21)5.3工期保证措施 (21)5.4安全保证措施 (21)5.5消防保卫管理 (21)5.7施工质量及技术保证措施 (22)5.8防污染设施 (22)5.9文明施工设施 (23)5.10安全技术保证措施 (23)第一章工程概况1、贵州万山经济开发区丹砂路工程,起点K0+000接万山红大道K1+960处(鸿鑫医疗器械厂附近),终点K3+545.180接汞都大道,道路总长3545.180m,路幅宽度40m 丹砂路分K0+000-K0+693.284 段和K0+693.284 —K3+545.180 段两段设计。
K0+000-K0+693.284 段属于扩建,K0+693.284—K3+545.180 段属于新建道路。
K0+000-K0+693.284段老路基本情况:该路段路面宽为12米,每侧人行道宽2米,改扩建增设了部分内容,完善道路各项指标,该段人行道外侧无绿化设计,道路纵坡采用现有道路纵坡。
临建工程施工方案格式一、工程总体概况1.1 工程名称:临建工程施工方案1.2 工程地点:具体地址1.3 工程规模:总建筑面积xxx平方米1.4 工程内容:主要包括xxx、xxx、xxx等内容1.5 工程施工单位:承建单位名字1.6 工程监理单位:监理单位名字二、工程前期准备2.1 工程准备阶段任务:包括前期调查、设计文件审核、土地批准手续等2.2 施工前交底:在施工前将设计文件、工程规范、施工工艺等内容进行详细交底2.3 设备准备:准备施工所需要的机械设备、材料、物资等2.4 施工人员准备:培训施工人员,保证施工人员能够熟练掌握各项施工工艺三、施工组织设计3.1 施工组织结构图:构建施工组织架构,明确各个部门职责3.2 施工计划:制定详细的施工计划,包括施工工期、进度安排、施工队伍配置等3.3 安全生产计划:制定完善的安全生产计划,包括施工安全防护、消防预案、应急救援等3.4 施工技术方案:编制施工施工技术方案,明确各项施工工艺流程3.5 质量控制措施:明确施工过程中的质量控制方案,保证工程质量符合要求四、施工过程管理4.1 施工现场准备:施工前对施工现场进行布置和清理,确保施工环境整洁、安全4.2 施工队伍管理:对施工队伍进行严格管理,保证施工人员遵守规章制度、服从指挥4.3 施工设备管理:保证施工设备正常运行,定期进行设备维护和检修4.4 材料管理:对施工所需要的材料进行有效管理、保证施工过程中材料供应充足4.5 安全生产管理:做好施工现场安全管控,加强安全教育、防范各类安全事故五、施工质量控制5.1 管理制度:建立施工质量管理制度,严格执行各项质量控制要求5.2 施工质量检查:建立施工质量检查机制,对施工过程中的各项质量进行检查和评估5.3 质量整改措施:对于发现的施工质量问题,及时采取整改措施,保证施工质量符合要求六、工程竣工验收6.1 竣工验收标准:根据相关规范要求进行施工竣工验收,确保工程质量合格6.2 竣工验收程序:制定详细的竣工验收程序,对工程进行全面验收6.3 竣工验收结果:经过验收合格后,颁发竣工材料,确认工程合格七、工程总结与交接7.1 工程总结:对施工过程中的成绩和不足进行总结,提出改进方案7.2 工程交接:将工程资料、施工设备等进行清点交接,并对接下来的维护管理提出建议以上就是临建工程的施工方案,希望能够对相关工程项目的施工有所帮助。

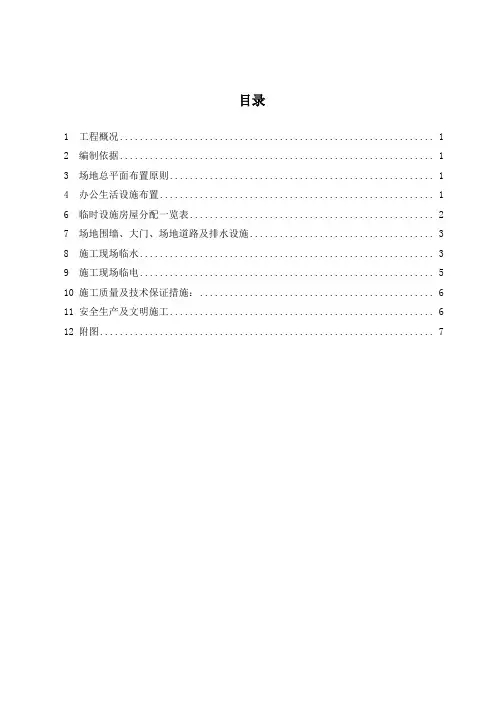

目录1 工程概况 (1)2 编制依据 (1)3 场地总平面布置原则 (1)4 办公生活设施布置 (1)6 临时设施房屋分配一览表 (2)7 场地围墙、大门、场地道路及排水设施 (3)8 施工现场临水 (3)9 施工现场临电 (5)10 施工质量及技术保证措施: (6)11 安全生产及文明施工 (6)12 附图 (7)核电宣教中心(核电科技馆)建筑安装工程施工项目临建施工方案1 工程概况核电宣教中心(核电科技馆)建筑安装工程施工项目坐落于海盐县城的西南面,距县城约3公里。
靠近山大道和核电大道的交叉口。
基地北侧为城市主干道核电大道,东侧为山大道。
本工程整体平面为方形,东西方向长度80.46m,南北方向长度80.66m,为地下一层,地上三层、局部四层。
地下一层层高4.0m,首层层高7.0m,二、三层层高6.5m,四层层高3.6m。
结构最高高度24.70m,建筑最高高度30.0m。
工程±0.000相当于绝对标高3.550m,现场自然地坪标高约为-0.640m。
2 编制依据2.1《省建筑施工安全标准化管理规定》2.2《建筑施工安全检查标准》JGJ59-20112.3《施工现场临时用电安全技术规》JGJ 46-20122.4《建筑施工现场环境与卫生标准》JGJ 146-20132.5本工程设计图纸3 场地总平面布置原则3.1场地合理有效利用。
3.2临时设施布置必须满足省建筑施工安全标准化管理规定及满足业主要求。
3.3避免频繁搬迁还应充分考虑现场场地分布的实际情况。
3.4场地配备的二级配电箱可以满足相应的功率要求。
3.5消防设施的布置满足防火要求。
4 办公生活设施布置4.1办公区:办公区位于施工场地东北角,办公室、管理人员宿舍共用一栋板房。
办公区板房设置2层(1层10间、2层12间),一层包括办公室、会议室、洗漱室等,二层包括办公室、宿舍。
办公区采用彩钢夹芯板活动板房,室外为素混凝土硬化,室外设置停车位。
为保证办公区美观整洁,设置分隔墙。
4.2项目管理人员生活区域:项目管理人员生活区同办公区在一院,住宿设置在办公室二层,生活配套设施在办公区南侧,采用活动式集装箱,包括活动室、医务室、民工学校、食堂。
厕所布置在施工场地东侧围墙边,采用彩钢夹芯板活动板房。
4.3库房区:库房区位于施工场地西北角,板房设置1层(每层10间),包括库房、吸烟室、茶水间、标养室及2间办公室。
库房区采用彩钢夹芯板活动板房,室外为素混凝土硬化。
为保证库房区美观整洁,设置分隔墙。
4.4工人生活区:由于场地有限,施工现场不设置工人住宿房间。
5 各分项施工做法5.1彩钢板房基础做法:素土夯实 + 100mm厚C20混凝土垫层。
5.2大门:现场设置一个8米铁制推拉门,按照公司标准化建设及装饰。
5.3围墙:围墙采用砌块砌筑,墙高2.2米,设置200×400砖柱。
5.4吊顶:办公区房间采用石膏板吊顶。
5.5贴砖:办公区一层采用地砖,办公区二层采用复合木地板,厕所、浴室等采用300*330防滑地砖。
5.6硬化区域:办公区、库房区采用100厚C20混凝土硬化,场地临时道路采用200厚C20混凝土硬化。
6 临时设施房屋分配一览表6.1管理人员办公、生活区6.2库房区7 场地围墙、大门、场地道路及排水设施7.1我项目将按照省建筑施工安全标准化管理规定对办公区、库房区进行封闭。
7.2根据场外交通的状况,将在场地北面(正对核电大道)设置一个8米的大门,作为进入场地的出入口。
大门入口处按标准化有关要求设置现场各种标示牌。
7.3硬化区域:办公区地面及临时道路。
7.4办公区采用预埋排水管与明沟相结合的方式。
8 施工现场临水8.1施工现场临水简介施工现场设办公区、库房、公共厕所、材料加工区等。
主要用水部位有施工现场、厕所、生活区用水、消防用水等。
8.2施工现场给水系统8.2.1给水设计原则满足施工现场的各个需水点的要求,如消防、生产区、混凝土养护、办公区用水及厕所等。
8.2.2施工生产用水布设现场用水主要由三部分组成:生活用水、混凝土养护用水、消防用水。
办公区及工人生活用水接市政管网;混凝土泵用水、混凝土养护、施工作业面用水和消防用水共用同一管道接至消防水池用消防加压水泵加压后送到各层。
管网主干管从市政给水管引入施工现场后,设水表阀门井。
施工和消防用水引入现场后,根据本工程区域施工现场情况,从主干线上引出DN100分支管供各楼段消防和施工用水。
消防与施工共用一根立管,每个分支管单设控制阀门,送至各层作为主体结构装修施工用水,在每层留DN25施工用水接点,进入冬季对立管作50mm玻璃棉管壳保温。
8.2.3消防用水布置消防竖管的数量不少于2根,管径不少于DN100,每层留消防水源接口,配备消防水抢、水带和软管。
8.3施工现场排水系统按照有关现场施工卫生设施及雨水、污水排放的设置要求,临时道路边设置环形排水暗沟。
现场洗车台的污水、雨水及其它渗水由经三级沉淀池排入市政管网,厕所、洗漱室、浴室污水先排入化粪池后再排至市政管网, 食堂污水先排入隔油池后再排至市政管网。
所有排水管道均采用玻纹管。
8.4水压试验所有给排水管应在埋设前进行试压完毕,给水管试水压力按照工作压力的1.5倍进行。
注水30分钟不渗漏为合格,排水管注水高度应高于地面,15分钟不漏水为合格。
8.5临水系统的维护与管理8.5.1施工时应保证消防管线畅通,消火栓设施完备,且消火栓前道路畅通,以保证消防需要。
8.5.2应加强施工现场厕所的管理,及时清扫、冲洗,保持整洁,无堵塞现象。
8.5.3施工用水立管及消防用水立管在上层楼板浇注前应及时接高,按照每施工两层接高两层进行。
8.5.4派专门维修人员每天对现场用水管线进行检查, 对于有渗漏的管线及截门及时进行维修和更换.8.5.5冬季施工时应作好防冻涨工作。
8.5.6各个施工用水点作到人走水关,杜绝长流水现象发生。
9 施工现场临电9.1原则施工现场用电必须贯彻落实“安全第一、预防为主”的方针,确保现场施工用电人员的人身安全和设备安全,并使施工现场用电设施的设计、施工、运行、维护做到安全、可靠、文明。
根据甲方指定的,在现场东面有一台变压器,本项目部和工人生活区用电均来自这台变压器。
9.2制度管理9.2.1建立宿舍电气防火教育制度和巡回检查制度,定期进行电气防火知识教育,职工应学会和掌握预防火灾、扑灭火灾的方法以及火灾逃生、救护等知识。
9.2.2线路及电器的设置、维护必须由电工专业人员完成,设置安装完成后应经总包单位组织监理单位、建设单位按规定进行共同验收,合格后方可投入使用。
9.3线路设置9.3.1宿舍照明与插座分开单独回路供电。
(1)宿舍必须采用36V低压电源。
宿舍用电线路截面积最低不得小于2.5mm2的符合国标的铜芯线,室允许每人用电负荷不超过100W,房间照明不大于200W,每房间总用电负荷不得大于2kw。
(2)宿舍灯口、插座、开关等必须使用符合国标的合格产品,五孔电器插座固定在床头墙板上,插座高度应距地1.2m,线路必须使用阻燃PVC管、槽专用材料固定保护。
(3)每间宿舍单设漏电保护器、过载保护器等安全装置,在每排宿舍房门侧中部设总控制开关箱,箱设漏电保护器、过载保护器、限时断路器,开关控制箱距地高度1.8m。
(4)过墙线必须加设绝缘套管,进线处距地面高度不得小于2.5m,并做防水处理。
(5)配电要做到三级控制,两级保护。
各级控制和漏电的电流及动作时间要有选择性,用电设备要配三级配电箱,一机一闸,严禁一机多闸。
进出配电箱线路要排列整齐,固定牢固。
(6)本工程采用三相五线制供电系统,PE线与N线严格分开,现场所有用电设备正常运行不带电的金属外壳均应做接地保护,接地保护线必须采用焊接或螺栓可靠连接,严禁缠、绕、钩、挂。
配电箱与变压器的距离超过50m时应做重复接地,其接地电阻不大于10Ω。
(7)移动式和手提式电动工具必须采用橡套软电缆,并配有高灵敏的漏电开关,一机一闸,严禁两台及两台以上设备用一个开关控制。
交流电焊机二次线应做到两线到位,一次线长度不超过5m。
二次线长度不超过30m,严禁利用钢筋或铁管等导电体代替二次线。
一、二次接线柱螺栓配件完好齐全,并有防护罩。
(8)现场施工照明回路必须安装漏电保护器,灯具金属外壳接地,室灯具安装高度不低于2.4m,室外不低于3m,手持灯具应用36V电源。
(9)施工用电设施的设计、安装、日常维护应由专业人员负责实施。
用电设施安装完后,经总包验收合格并向维修人员做技术交底后,方可送电正式使用。
现场各分包单位需要用电时,必须提前提出申请,经总包电气负责人批准后,由维修电工进行接引。
维修电工每天要对变压器、开关箱、线路进行巡视,漏电开关每星期做一次试验,发现问题及时处理,并报告有关负责人。
(10)施工现场分包单位较多,由总包牵头成立现场施工用电安全管理小组,定期召开有关安全用电会议,由总包负责将现场施工安全有关规定印发给各分包,对违章单位进行教育,拖期不改者进行罚款处理。
对现场维修电工应进行有关用电安全教育,现场维修电工必须持有劳动局颁发的有效特殊工种上岗证。
10 施工质量及技术保证措施:10.1临建工程质量确保达到省建筑施工安全标准化管理规定的要求。
10.2严格执行三级检查验收制度,临建工程实行过程控制,加强质量管理及检查工作,确保工程质量。
10.3施工前必须依方案或作业指导书对参与施工人员进行技术交底,没有交底不得施工。
11 安全生产及文明施工11.1安全文明施工11.1.1建立施工责任划分区域。
11.1.2施工场所应保持整洁,垃圾和废料及时清楚,做到“工完、料净、场地清。
11.1.3场区围墙及围栏搭设必须稳定、整洁、美观。
11.1.4建立场区文明施工标志,重点防火部位标志及紧急救护标志。
11.1.5现场施工人员着装整齐、配戴胸卡、严禁吸烟。
11.1.6施工场区道路畅通,路灯及标志齐全。
11.1.7彻底消灭“五头”“五底”做到十无。
即无烟头、块头、木头、钢筋头、焊条头,散砂底、碎石底、剩灰底、砂浆底、废土底。
废土地后的建筑垃圾清除,运到指定地点,爱护安全设施和施工中的结构,爱护和保护成品人人有责。
11.2安全技术保证措施11.2.1现场从事特殊工种施工人员必须经专业安全技术教育、考试合格、取得合格证后,方可从事本工种工作。
11.2.2现场从事特殊工种施工人员必须经医生身体检查,凡具有双目视力在0.4以下、高血压、心脏病、癫痫病、眩晕症等病症严禁从事特殊工种施工。
11.2.3不准在雨、雪大风天气从事高空及焊接作业。
11.2.4坚持安全三宝的作用,即高空作业要系好安全带,进入现场要戴安全帽,高空作业要设置安全网。
11.2.5施工人员要严格遵守各工种的安全操作规程,严禁违章施工。
