项目部驻地工程施工组织设计方案
- 格式:doc
- 大小:301.93 KB
- 文档页数:5
清(远)连(州)一级公路升级改造工程连州至凤埠(土建工程)J4合同段(ZK2111+768~ZK2113+988)项目驻地建设方案编制:复核:清连高速连州至凤埠段J4标项目经理部二〇〇九年五月二日一、工程概况本标段位于清远市连州市境内,主线起点ZK2111+768~ ZK2113+988,全长2.220㎞。
主要工程项目:土石方(约30000m3);大桥1座(龙口大桥,L=478.75m (半幅));涵洞2座(1-3.0*2.5m,L=15m;1-4.0*3.5m,L=15m);隧道1座,(将军山隧道,L=1330m,单洞)以及排水防护工程等。
二、项目部地理位置本项目部地址位于连州市境内,在既有清连公路旁,距我标段起点K2111+768处靠连州方向800m(收费站前300m),占地面积约2388m2,该地址紧靠在建高速公路,交通极其方便。
三、驻地建设方案为保证工程的顺利进行,本项目部驻地建设分为项目部(1个)和拌和站(3个,含试验室)两个部分进行,本方案报建为项目部建设部分。
利用原民房1栋,新建2栋活动板房,1栋9间双层为住宿区,1栋单层办公区。
驻地地面全部进行硬地化,处理方式为:先铺上20的碎石作基层,上面用10㎝厚的C20砼作为面层,主要建设情况如下:占地总面积为2388m²,其中会议室59.6 m²、办公室252.2 m²、管理人员宿舍550.3m²,试验室150cm²建于混凝土拌合站,。
本项目部主要设置部门有项目经理、总工程师、工程部、合约部、质安部、财务部(机材部试验室设置在拌合站)等其配套部门。
各部门管理职能如下:项目经理部主要人员及部门管理职责一览表项目经理1、贯彻公司的质量方针和目标,组织制定项目经理部的管理措施;2、根据质量计划,健全组织机构,落实质量责任制;3、全面履行项目工程的质量管理职责;4、定期组织安全质量大检查,主持制定改进方案和措施,并督促检查。
施工组织设计方案范文一、项目背景本项目是一个建筑基础设施建设工程,位于城市中心区域,总占地面积为XXX平方米。
项目包括办公楼、停车场、绿化带等多个建筑单体,总建筑面积为XXX平方米。
本项目的建设对于提升区域的城市形象和居民生活质量具有重要意义。
二、施工组织方案1. 施工单位选择本项目施工单位选择经验丰富、施工实力雄厚的XXX建筑工程有限公司。
该公司历史悠久,拥有一支技术过硬的施工队伍,具备较高的施工安全和质量管理水平。
2. 施工队伍组建在项目启动初期,施工单位将根据需求组建专业施工队伍,包括工程监理、施工人员、安全员、机械操作工等,确保施工过程的协调顺利进行。
3. 施工计划施工单位将根据项目的具体情况和建筑工程特点制定详细的施工计划,包括施工进度、施工工艺、施工方法等内容,确保施工过程按计划进行。
4. 安全管理施工单位将严格遵守相关安全管理法规,建立健全的安全管理体系,保障施工过程中的安全生产,加强安全教育培训,提高施工人员安全意识,防患于未然。
5. 质量控制施工单位将严格按照施工图纸和规范要求进行施工,建立质量管理标准和检查机制,确保施工质量符合要求,减少质量风险,保证工程的质量。
6. 环保措施施工单位将执行清洁施工,减少粉尘和噪音污染,合理利用建筑材料,节约能源资源,保护环境,实施生态施工,确保工程的环保要求得到满足。
三、施工管理措施1. 施工现场管理施工单位将建立规范的施工现场管理制度,划定施工区域,设立安全警示标志,确保施工现场秩序井然,安全有序。
2. 施工进度管理施工单位将严格按照施工计划进行施工,并定期对施工进度进行检查和调整,确保工程按时完工。
3. 项目经理制度施工单位将设立专门项目经理,负责项目的全面管理和协调,确保工程的顺利进行。
4. 施工过程监管施工单位将配备专业监理人员对施工过程进行全程监管,及时发现和处理施工中的质量和安全问题,确保工程的顺利进行。
四、总结本文针对建筑基础设施建设工程的施工组织设计方案进行了详细说明,包括施工单位选择、施工队伍组建、施工计划、安全管理、质量控制、环保措施等内容,力求保障工程的顺利进行和质量安全可控。

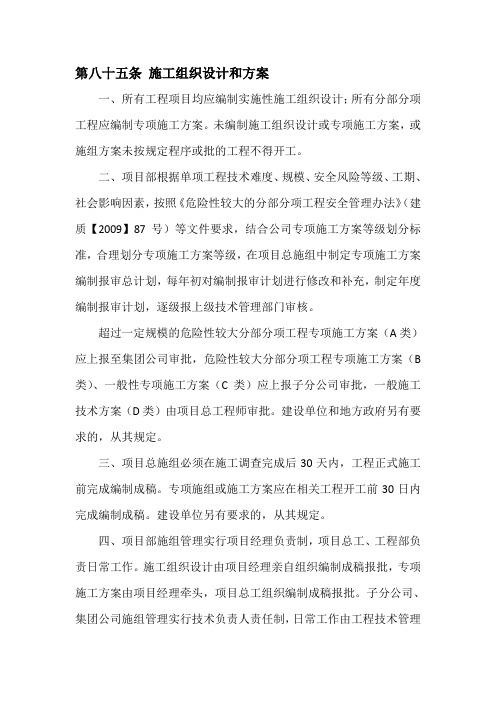

第八十五条施工组织设计和方案一、所有工程项目均应编制实施性施工组织设计;所有分部分项工程应编制专项施工方案。
未编制施工组织设计或专项施工方案,或施组方案未按规定程序或批的工程不得开工。
二、项目部根据单项工程技术难度、规模、安全风险等级、工期、社会影响因素,按照《危险性较大的分部分项工程安全管理办法》(建质【2009】87号)等文件要求,结合公司专项施工方案等级划分标准,合理划分专项施工方案等级,在项目总施组中制定专项施工方案编制报审总计划,每年初对编制报审计划进行修改和补充,制定年度编制报审计划,逐级报上级技术管理部门审核。
超过一定规模的危险性较大分部分项工程专项施工方案(A类)应上报至集团公司审批,危险性较大分部分项工程专项施工方案(B 类)、一般性专项施工方案(C类)应上报子分公司审批,一般施工技术方案(D类)由项目总工程师审批。
建设单位和地方政府另有要求的,从其规定。
三、项目总施组必须在施工调查完成后30天内,工程正式施工前完成编制成稿。
专项施组或施工方案应在相关工程开工前30日内完成编制成稿。
建设单位另有要求的,从其规定。
四、项目部施组管理实行项目经理负责制,项目总工、工程部负责日常工作。
施工组织设计由项目经理亲自组织编制成稿报批,专项施工方案由项目经理牵头,项目总工组织编制成稿报批。
子分公司、集团公司施组管理实行技术负责人责任制,日常工作由工程技术管理部门具体负责。
五、施组方案编制前需召开研讨会。
施工组织设计研讨会由项目经理主持,施工方案研讨会由项目总工程师主持,行政领导、各职能部门和主要施工班组负责人参加,以确定总体思路,论证经济合理性。
六、实施性施工组织设计的核心是施工部署、方案比选、施工顺序、工期安排、关键工序的工艺设计以及重点的辅助施工设施设计,要做到能重点突出,简洁实用。
七、在进行主要施工方案制定过程中要进行充分的方案比选,保证施工方案的安全性、先进性、经济合理性。
要特别重视结构检算、工序能力计算、临时工程设计等。
建筑工程施工组织设计方案目录1. 项目概况1.1 项目背景1.2 项目目标1.3 项目范围2. 工程组织架构设计2.1 施工团队组成2.2 质量控制措施3. 施工进度计划3.1 工期安排3.2 关键节点控制4. 安全生产措施4.1 施工现场安全管理4.2 紧急应对预案项目概况项目背景:本项目是一座商业综合体建设工程,地处市中心繁华区域,计划建设商业楼宇、停车设施等多功能区域。
该项目将为周边居民提供优质的购物和休闲场所,同时也将成为当地的地标性建筑。
项目目标:通过该项目的建设,提升周边的商业氛围,吸引更多消费者,推动当地经济的发展。
同时,注重工程质量和施工安全,保证工程进度和质量达到预期目标。
项目范围:本项目涵盖了商业楼宇、停车设施、景观设计等多个方面,需要施工团队协同合作,保证各项工程顺利进行。
工程组织架构设计施工团队组成:为保证项目的顺利进行,我们将组建由经验丰富的工程师、技术人员和施工工人组成的专业团队。
每个工程环节都将有专人负责,保证工程质量。
质量控制措施:我们将严格执行质量管理体系,定期组织质量检查和评估,及时发现和解决工程质量问题,保证施工质量符合标准要求。
施工进度计划工期安排:根据项目的施工实际情况和进度要求,我们将制定详细的施工计划,确保各施工环节合理安排,避免工期延误。
关键节点控制:在施工过程中,我们将重点关注工程的关键节点,严格控制关键工序的进度,确保整体工程进度符合计划安排。
安全生产措施施工现场安全管理:我们将严格执行安全生产管理制度,建立完善的现场安全管理体系,加强安全教育和培训,全面提升现场施工安全水平。
紧急应对预案:针对可能发生的紧急事件,我们将制定紧急应对预案,提前做好预案演练和准备工作,保障施工过程中安全生产。
施⼯组织设计施⼯现场平⾯布置施⼯组织设计—施⼯现场平⾯布置1.1.平⾯布置原则⑴根据施⼯需要和现场实际情况,对施⼯现场全⾯规划,综合考虑,合理布置,在满⾜施⼯⽣产需要的前提下,尽量降低临时⼯程费⽤。
⑵在保证场内交通运输畅通和满⾜施⼯对原材料和半成品堆放要求的前提下,尽量减少或避免⼆次倒运。
⑶充分考虑本标段⼯程的施⼯特点,平⾯总布置既要求在功能上满⾜施⼯要求,⼜要尽量减少各项⼯程及各专业间的相互⼲扰。
⑷施⼯平⾯布置应符合贵阳市相关主管部门、业主对现场卫⽣及安全技术标准,并满⾜施⼯消防要求。
⑸具体布置应分区明确,满⾜业主及相关主管本门对环境保护和⽂明⼯地的要求,合理规划施⼯区域和办公区域,使之各⾃成为整体,以便分别集中管理。
①严格按照招标⽂件和设计图纸提供的施⼯围挡范围,根据现场条件,因地制宜、合理布置,满⾜招标⽂件中对业主和监理办公、⽣活⽤房要求。
②满⾜⽣产、办公需要的原则:临建完备、设施齐全,满⾜现场需求。
③布局合理的原则:临建布置合理、可⾏;⽣产作业区、⽣活和办公区分离;做好与外部道路的衔接,既不影响外部交通,⼜便于材料、作业⼈员、施⼯车辆进出施⼯现场。
④节约⽤地的原则:临时设施尽量布置在⼯程永久⽤地范围内。
在施⼯场地紧张的区域,优先布置满⾜正常施⼯⽣产需要的临时性材料堆放区、施⼯⽣产作业区。
⑤所有的临时设施使⽤材料符合业主及消防安全的要求,并按照规定向相关部门进⾏⽤地申请、临建⽅案报批,再现场实施临建搭设。
⑥临时设施建设标准化的原则:现场临时设施、消防、卫⽣防疫符合贵阳市和业主的要求,项⽬部对相关标准进⾏统⼀,各班组严格执⾏。
⑦采⽤吸⾳材料,降低施⼯噪⾳污染;洗车槽、沉淀池、泥浆池等设施齐全;现场卫⽣设施齐全,碴⼟、砂、⽯料⽤防尘⽹覆盖,出碴车辆冲洗⼲净后⽅可上路;⽣产、⽣活垃圾分类堆放处理。
1.2.临时⼯程设施布置说明项⽬部驻地拟修建在基地跑马场靠⽥径场位置,不超出借地范围,下属⼟建、安装、等班组驻地在附近租⽤民房,其余施⼯⽣产临时设施均匀分布在⽆建筑物及构筑物⼲扰的红线内空闲区域,避免在⼯程建设过程中需要更换临建位置或者重复修建,增⼤施⼯成本、影响⼯期,在条件允许的情况下,布置位置需材料进出便利,靠近施⼯主便道且距离各使⽤部位距离较均衡,临设的规模、数量、类型必须要满⾜施⼯进度要求,尽量设置在塔吊范围覆盖范围内或者建筑物旁吊车的⼯作半径内,做到从加⼯场吊运⾄施⼯部位⼀次到位,不需要利⽤平板车等辅助转运⼯具。
施工组织方案范文
《施工组织方案》
为保证施工过程的顺利进行,提高工程进度和质量,施工组织方案是非常重要的一部分。
在制定施工组织方案时,需要考虑各种因素,包括工程项目的特点、施工条件、环境保护、安全生产等多方面因素。
首先,施工组织方案应包括项目的工程实施方案和工程施工组织设计两个方面。
工程实施方案包括工程施工的具体步骤和方法,如施工工艺、材料配送、机械设备使用等;而工程施工组织设计则包括施工进度计划、工程分包管理、安全生产保障等方面。
其次,施工组织方案的编制需要充分考虑工程项目的实际情况。
包括项目的地理环境、气候条件、施工场地情况等因素。
同时还要考虑施工的地质情况、附近的交通状况、环保要求等。
只有根据具体情况来制定施工组织方案,才能保证施工的顺利进行。
最后,施工组织方案的编制需要充分尊重规章制度和标准规范。
在编制方案时,应当考虑国家相关法律法规、标准规范和施工质量要求。
只有遵守相关规定,才能保证施工的安全和质量。
总的来说,施工组织方案的编制需要充分考虑各方面因素,考虑项目的特点、地理环境、规章制度等。
只有制定科学合理的施工组织方案,才能保证工程施工的顺利进行。
施工组织设方案范文一、项目概述本项目是一座新建的商业综合体,包括商业办公楼、商场、酒店等多个建筑。
总建筑面积约50,000平方米,地下2层,地上10层,总工期预计为18个月。
二、项目目标1.项目质量:确保工程符合相关法规和标准,达到设计要求。
2.项目进度:合理安排施工进度,确保工程按时完工。
3.项目安全:建立完善的施工安全管理体系,确保施工过程中的安全。
4.项目成本:合理控制成本,确保项目经济效益。
三、组织机构1.项目经理:负责整个项目的组织、协调和管理,负责项目的决策和计划的制定与实施。
2.技术部:负责项目的技术支持和技术管理,进行施工方案的编制和技术指导。
3.人力资源部:负责项目中人力资源的招聘、培训和管理,确保施工人员的素质和数量能够满足项目需求。
4.财务部:负责项目的财务管理和成本控制,进行预算和决算工作。
5.施工单位:由项目经理根据工程特点和施工要求选择合适的施工单位,负责具体的施工任务。
四、安全管理1.建立完善的安全管理体系,确保施工期间的安全。
2.设立安全专职人员,负责施工现场的安全检查和管理,开展安全教育和培训。
3.实行安全防护措施,如建立安全防护网,设置警示牌等。
4.定期组织安全应急演练,提高应对突发事件的能力。
五、施工进度1.制定合理的施工进度计划,确保施工进度的准确和完整。
2.建立施工进度监控机制,定期进行进度分析和调整。
3.对施工过程中存在的延期等问题,及时采取措施进行补救。
六、质量管理1.制定并实施施工质量检查计划,定期对施工质量进行检查和评估。
2.建立施工质量档案,记录施工过程中的质量问题和处理情况。
3.配备专业的质量检测设备和人员,对施工材料和工艺进行检测和评估。
4.进行施工质量培训,提高施工人员的质量意识和技术水平。
七、成本控制2.定期进行成本分析和控制,制定相应的节约措施。
3.加强与供应商的合作,争取获得优惠的采购价格。
4.优化施工工艺和流程,降低施工成本。
八、人力资源管理1.招聘具备相关经验和资质的施工人员,配备齐全的施工团队。
施工组织设计范文一、项目概况。
项目名称,XX工程。
项目地点,XX市XX区。
建设单位,XX集团。
总包单位,XX建设集团。
设计单位,XX设计院。
施工单位,XX施工公司。
二、项目背景。
XX工程是XX市重点建设项目,总投资约XX亿元,占地面积XX 平方米,建筑面积XX万平方米,包括XX栋楼房和XX座桥梁。
项目的建设将极大地改善当地的基础设施和城市形象,对促进当地经济发展和改善居民生活条件具有重要意义。
三、施工组织设计的目的。
为了确保工程质量、安全和进度,合理利用资源,提高施工效率,降低施工成本,确保工程顺利完成,特制定本施工组织设计方案。
四、施工组织设计的原则。
1. 安全第一,严格遵守国家有关安全生产的法律法规,确保施工过程中的安全。
2. 质量为本,严格按照设计要求和施工标准进行施工,确保工程质量。
3. 合理利用资源,合理安排施工进度,充分利用人力、物力和财力资源,降低成本。
4. 环保节能,采用环保材料和施工工艺,减少对环境的影响,提高能源利用效率。
五、施工组织设计的内容。
1. 施工组织架构。
根据工程特点和施工要求,制定施工组织架构图,明确各施工单位的职责和任务,建立健全的施工管理体系。
2. 施工进度计划。
编制施工进度计划,明确工程各阶段的施工内容、工期和节点,合理安排施工顺序,确保工程按时完成。
3. 施工方法和工艺。
根据工程特点和施工条件,确定施工方法和工艺,包括土方开挖、基础施工、主体结构施工、装饰装修等各个施工环节的具体方案。
4. 安全生产组织。
制定安全生产管理方案,明确安全生产责任,加强施工现场安全管理,确保施工过程中的安全。
5. 质量控制措施。
制定质量控制方案,明确质量控制目标和措施,加强对施工过程中的质量监督和检查,确保工程质量。
6. 环保措施。
制定环境保护方案,明确环保措施和管理要求,减少对环境的影响,保护生态环境。
七、施工组织设计的实施。
1. 项目经理负责本施工组织设计的实施,成立施工组织设计实施小组,明确各成员的职责和任务。
瑶山至南丹公路(二期)№1标段驻地建设方案广西路建工程集团有限公司瑶山至南丹公路(二期)№1标段项目经理部时间:2020年7月20日目录第一章编制依据 (1)第二章工程概况 (1)第三章施工组织 (2)3.1 人员安排 (2)3.2 设备、仪器准备 (2)3.3 材料准备 (2)第四章驻地建设规划 (3)4.1 驻地建设选址 (3)4.2 驻地建设方案 (3)4.3 各部位施工方法 (5)4.4 标志标牌 (6)第五章驻地建设工期安排 (6)第六章工程质量、进度保证措施 (6)6.1 质量保证 (6)6.2 进度保证 (7)第七章安全、文明施工保证措施 (7)7.1 施工临时用电 (7)7.2 文明施工 (8)第八章环境保护、水土保持措施 (8)8.1 环保措施及制度: (8)8.2 环境保护措施 (9)8.3水土保护措施 (9)8.4噪音防护措施 (9)8.5 大气环境防护措施 (9)第一章编制依据1.1 广西翔路建设有限公司路网工程施工现场标准化图集1.2 瑶山至南丹公路(二期)建设管理办公室相关文件1.3 瑶山至南丹公路(二期)工程一阶段施工图设计1.4广西路建工程集团有限公司其它承建项目驻地建设情况1.5 本合同段实际情况及总体施工组织设计;1.6本合同段工程投入的施工管理、技术人员、机械设备、试验设备等;现场实际调查取得的相关资料第二章工程概况瑶山至南丹公路(二期)路线走向为自北向西南,K1路线起点K1K0+000接瑶山至南丹公路(一期)K43+903.524处,同时接南丹县丹城大道、六寨至河池高速公路南丹互通出口匝道。
路线向西,沿南丹县城北区主干道新光大道(规划)布线,下穿黔桂铁路(K1K2+268附近),展线升坡与G210六寨至水任二级公路设两处平面交叉(K1终点K1K3+940.72、K2起点K2K0+000),中间利用0.421km国道G210旧路,然后向南,设置长度为1310米的莲花山隧道穿越山脉,终点位于南丹县幸福泉附近,接教育路、国道G243南丹至天峨二级公路(K2K3+214.77)。
总体施工组织布置及规划-第1篇我公司有着多年的(行业名称)制作、安装和施工经历,积累了丰富的经验,擅长于高等级公路及其它道路的交通安全设施施工,对安全、高效、优质施工有一定的措施,且设备齐全,施工队伍整齐。
针对(项目名称),本公司完全有能力同时组织数套设备、数支施工队伍,保质保量按期完成施工任务。
1、工程概况2、施工组织机构根据业主和招标文件对本项目的施工要求,以及工程规模、工期、质量等方面的要求,我公司将成立项目经理部,对所属施工队伍进行生产指挥、技术管理、安全质量检查、决定使用和调度资金。
承担本项目施工任务的都是具有丰富公路工程施工经验的工程技术人员和管理人员,由他们为本项目的施工组成一套高效、精干、强有力的领导机构和装备先进、施工水平过硬的队伍。
施工现场按项目法原则组建项目经理部,下设五部一室,即工程部、质检部、安全部、合同部、财务部、办公室,全权负责本标段工程的施工组织、指挥、协调和管理工作,确保按期完成合同内规定的工程任务。
施工组织机构框图项目经理:按照业主和合同条款的要求,圆满地履行施工合同,即指挥施工机械和人员在业主规定的工期内,以优良质量完成合同范围内的所有工程项目。
项目总工:对项目施工技术工作全面负责,组织技术人员熟悉合同文件和施工图纸,编制施工组织设计,制定施工方案,按设计要求组织施工,并进行质量、进度把关控制。
工程部:负责施工现场的施工,及图纸的审核,技术交底,工程量汇总,设计变更等等。
质检部:直接在项目总工的领导下负责全合同段的质量工作,是质量控制的专职部门,施工中同监理工程师密切配合协作,接受和传达业主和监理工程师有关质量的指令。
安全部:负责整个工程中的施工安全,制定安全施工技术措施,在施工过程中监督执行。
合同部:在项目经理和总工的领导下,负责合同管理、计量、统计报表等工作,建立工程量统计台帐、变更台帐、计量台帐。
财务部:负责对施工队进行工程拨款控制,并进行工程成本考核与分析,随时提供这方面的报告,供项目经理进行决策。
项目部驻地施工方案一、总体概述中铁二十局集团石黔高速项目5标段位于市黔江区石会镇与册山乡之间,双向四车道,起讫里程为K74+715~K83+064,总长8.34km,主要包括隧道、桥、路基、涵洞、互通等工程。
其中隧道包含:石会隧道1824m、千担坡隧道439m、扶手岩隧道1471.5m、册山隧道2650m;桥梁包含:小沟大桥197.5m、千担坡大桥197.5m;路基包含:册山隧道至册山互通段路基;互通为册山互通。
二、项目部选址原则根据现场踏勘,石黔高速5标段重难点工程在与册山隧道出口与册山互通,牵扯房屋拆迁数量多、主线跨越渝湘高速,难度系数较大。
为了该项目有效得到管控并且顺利完成施工任务,项目部驻地选址位于册山互通工程附近的319国道边。
三、项目部驻地建设标准项目部驻地位于319国道边、租用的民用房共四层均为毛坯房,办公区及员工宿舍需进行有效装修,项目部办公、生活用房建筑面积为566m²,场地占地面积约1374m ²,一楼为4间门面均设置为各部室办公室、二楼为项目领导办公室、三四楼为员工宿舍。
外墙面抹灰刷蓝黄油漆装修,门窗喷漆,屋面无漏水,房屋周围排水较为畅通。
会议室、餐厅等采用火砖砌筑搭建,墙体为24墙,基础采用0.5m*0.5m钢筋混凝土圈梁,搭建不宜超过两层,屋顶排水通畅;砖混结构墙体下部设 0.5m 高的墙裙,地面设散水,排水坡度不小于 3%。
周围设置排水沟,保证不积水。
办公区满足安全、卫生、通风、绿化等要求,屋顶采用“人字形”双面排水。
食堂及会议室地处原地貌为洪积沟,连接319国道涵洞,排水需修建径2m×2m钢筋混凝土涵洞、涵洞完成回填土压实,外侧采用挡土墙支护。
驻地采用封闭式管理,四周设置围墙栏栓花坛绿化,围墙高2m、花坛高0.8m。
院场地硬化C20混凝土、厚度为15cm。
挡土墙及涵洞见下图。
挡土墙及涵洞驻地设置电动收缩门大门,设门卫室对项目人员进行人身财产保护,在进大门两侧设置8个停车位,对部及外来车辆进行有效安排停放。
驻地为有效处理废弃物,防止污染环境,采用当地环卫工每日将废弃物进行清理。
驻地所有配套设施完善之后,进行统一布置、达到生活及办公条件。
四、驻地规划布置1.总体规划按照建设项目所处地域环境和当地实际,结合项目工程规模和类别,遵循“合理选址、减少占地、安全环保、节约投资”的原则,统一驻地建设标准,改善生产生活设施条件,提高项目管理效率和品位。
项目驻地宜为独立式庭院,满足项目机构设置的办公与员工宿舍、会议室、食堂、浴室、洗漱间、卫生间、等用房,设立升旗台和文化娱乐活动场地,配备围墙、大门、门卫、绿化与安全消防、文明环保设施,按照永久性工程标准,达到工地标准化建设规划整齐、有章可循、规统一、美观实用。
2.总体平面布置项目部驻地分两大板块总占地1374㎡,其中办公区为民用建筑楼。
食堂、会议室、为满足消防安全要求,项目驻地指定位置设置消防器材。
经对场地平整压实后,按驻地规划设计图,先进行测量放线,确定每组、每栋房屋平面位置。
经比选,驻地围墙采用通透式围栏。
大门区域包括大门立柱、电动伸缩门、灯箱、值班室。
五、各功能区标准1.办公区办公室:办公面积约为480m2。
办公用房每层设置,一楼为物资部、工程部、安质部、测量班、实验室办公室、二楼为只要领导办公室及财务,三楼为计划部及综合办公室,办公桌、椅及文件柜式样颜色全部统一,布置整洁有序,制度图表上墙,设施良好,文件资料归挡整齐。
配备满足信息化管理要求的硬件。
会议室:会议室面积约为 98m2。
确保会议室通风、照明良好,配备防寒保暖、防暑降温等设备,设置2个向外开启单扇门(单扇门宽90㎝),或一处双扇门(门宽150㎝),保证发生危险时便于及时疏散。
室地面铺设60×60㎝瓷砖。
会议室还必须配备投影仪、话筒等常用会议设施和 1m²左右的写字板。
会议室应悬挂组织机构图,安全、质量、环保保证体系图表,线路平、纵面缩图,工程形象进度图,项目管理方针和管理目标图表。
各类图表宽度为 1.2m,长度根据情况自定。
2.生活区宿舍:除项目领导班子成员外,员工住宿面积按3人/间的标准面积与总人数确定,采用单人木床、床宽度1.2m,高度60㎝。
禁止通铺,每舍居住不超过3人。
室生活用品配置,符合集团公司建家建线标准和要求,原则上整齐划一。
室宜采用瓷砖地面,室墙面挂设治安、卫生、防火管理制度。
、外环境应安全、卫生、清洁,室外设有标识的垃圾箱、由专人清扫。
夏季有消署降温防蚊虫措施,冬季有保暖和防煤气中毒措施。
严禁存放易燃、易爆物品,严禁在宿舍生火做饭。
招待所:临时招待房设30㎡。
室地面铺设60×60㎝瓷砖。
每间布置2床位,配置招待用设施,满足临时住宿基本生活需要。
厨房:厨房操作间35㎡。
库房15㎡、厨房、餐厅、主副食库单独布置为一组与办公住宿区至少保持间距4.5m,与厕所、垃圾堆放地的距离大于30m。
厨房铺设25×25㎝防滑地砖地面,并设一道排水盲沟(宽30㎝,深30㎝,安装铸铁箅子,或焊接¢18钢筋网篦子),保证地面防滑不积水,厨房用水废水通过管道流向室外基坑。
锅灶台面、水池与案板靠墙处贴白色瓷砖,灶台墙面一侧安装2个换气排风窗。
配备厨师操作用具与橱柜等设施,符合卫生和消防等有关要求。
炊事员及其他工作人员必须持有当地卫生部门发放的健康证,工作时必须戴工作证,穿工作服。
经局级餐饮卫生达标验收后,具备卫生许可证。
餐厅:大餐厅49㎡,小餐厅49㎡,分别紧邻厨房操作间一侧,设一处进出入双扇门,门宽150㎝,餐厅配备足够人员就餐桌凳、空调、消毒柜、橱柜等设施,地面铺设60×60㎝瓷砖。
室墙面贴食堂卫生管理责任制度及餐饮宣传画。
餐厨垃圾设桶装容器,有专人管理及时清运。
3.娱乐场地娱乐场地:驻地宜设置羽毛球场。
经进行场地平整压实后,采用C20混凝土硬化场地,厚度10㎝。
再用白色油漆划出宽度5㎝的标准线,配备健身器材,满足员工健身锻炼需要。
羽毛球场平面净尺寸:13.4×6.1m,一般需考虑每侧长边、短边增宽2m,满足场地活动使用功能。
需面积小计176㎡。
羽毛球场地标准尺寸如下图。
羽毛球场地标准尺寸示意图4.大门、院、室标牌大门正面标牌:驻地大门正面分别对称悬挂项目管理组织机构铭牌,右侧悬挂宋体黑字竖牌:“中铁二十局集团石黔5标五分部”,左侧悬挂宋体红字竖牌:“中共中铁二十局集团石黔五分部项目委员会”。
遵循集团公司企业文化相关管理规定。
材质:合金钢,古铜色,尺寸:长度180㎝,宽度30㎝。
驻地标牌: 驻地办公区设置施工告示牌、安全生产责任牌、民工工资公示牌、廉政建设牌、党员先锋岗、企务公开栏、宣传栏、黑板报等,一般采用不锈钢支架与轻质塑性材料,版面尺寸大小:长240㎝,宽度120㎝,整体高度2.2m。
办公与生活区门牌:根据驻地地形与地理位置实际,合理布置项目领导层、各办公室用房及生活区设施,并在每个办公室与生活区(宿舍、餐厅、库房、厕所、浴室等)开启门的正上方40㎝处进行门牌标识。
门牌尺寸大小:长33㎝,宽13㎝,采用铝型材,制作工艺:烤漆、丝网印刷,要素部分可拆卸。
门牌示例见图。
办公室门牌标识示例室标牌:办公室悬挂各项岗位职责标牌,尺寸大小:长80㎝,宽度60㎝,材质:铝合金边框,轻质泡沫板,版面印刷呈蓝色黑字职责容,左上角必须有企业标志标识,右下角有项目名称全称“中铁二十局集团石黔五分部”。
会议室悬挂十个标牌:项目管理组织机构、党组织和安全、质量、环保保证体系机构、项目管理方针和管理目标、中央“八项规定”、股份公司工程项目“八个落实”、公司“八条铁律”、“十条禁令”等。
挂二图:施工总平面布置图或线路平面缩图、施工总体形象进度图,图牌尺寸:长240㎝,宽度120㎝,材质:铝合金边框,轻质泡沫板,左上角必须有企业标志标识,右下角有项目名称全称“中铁二十局集团石黔5标项目经理部”。
以上所有标牌等高,宽度视容和墙面要求确定。
材质写真或喷会。
项目经理室悬挂施工总平面布置图、施工总体形象进度图、年度计划进度曲线和实际对比图、项目经理职责等。
项目书记室悬挂施工总平面布置图、项目党组织机构图、项目书记职责等。
项目总工室悬挂施工总平面布置图、施工总体进度计划网络图、施工总体形象进度图、项目总工职责等。
项目副经理室悬挂施工总平面布置图、项目副经理职责等。
项目安全总监室悬挂施工总平面布置图、安全保证体系机构图、项目安全总监职责等。
项目财务总监室悬挂施工总平面布置图、项目财务总监职责等。
工程管理部悬挂结构物施工形象进度图、施工总体平面布置图及施工总体进度计划网络图、部门人员岗位职责等。
安质环保部悬挂安全质量环境保证体系、各级安全质量环保人员的岗位职责、安全生产技术交底制度等。
物资设备部悬挂材料物资进货、检验、发放流程图、设备管理动态图、部门人员岗位职责等。
计划合同部悬挂计量形象进度图、年度计划进度曲线、部门人员岗位职责等。
财务部悬挂资金管理控制曲线图、部门人员岗位职责等。
综合办公室悬挂施工总平面布置图、部门人员岗位职责等。
中心试验室悬挂施工总平面布置图、部门人员岗位职责等。
以上各项岗位职责容,均按照集团公司项目管理有关制度办法执行。
5.大门、围墙、围栏设置大门:大门区域包括大门立柱、电动伸缩门、灯箱、值班室。
大门两侧设立两个100×100㎝砖砌体立柱,高度2.8m,两个立柱之间净距6m。
立柱基础采用砌筑5层放大脚砖基础,立柱四周表面砌筑枣红色瓷砖,顶部设四棱锥形及飞檐,锥形顶部安装灯箱,大门采用安装电动自动伸缩门,一侧设门卫值班室,值班室采用搭设活动板房,平面尺寸为3×4.5m。
围墙:驻地侧面与背面采用12砖砌围墙,高度2m。
砖墙基础采用砌筑三层37砖基础,每4m设一砖柱,砖柱截面尺寸24×24㎝,顶部设压顶,墙面抹面刷白处理。
墙面可贴公司《企业宣言》和公司简介等,材质喷绘。
围栏:驻地办公及生活区的正面围墙采用通透式围栏钢格栅,高度2m。
围栏采用2.5×2.5㎝、3.5×3.5㎝方钢焊结成条形格栅,格栅高度150㎝,网格表面采用涂刷黑色油漆,网格与砖墙、砖柱连接为整体。
采用砌筑24砖墙(高度50㎝)及三层37砖基础,或C15素混凝土基础,厚度20㎝,砖柱净间距4m,砖柱的截面尺寸37×37㎝,顶部宜设压顶,墙面贴瓷砖处理。
围栏见下图围栏示例升旗台:驻地办公区正面前方设升旗台,位于项目驻地院活动场地一侧。
旗杆一律使用不锈钢圆管材,悬挂国旗的旗杆高度8.8m,悬挂股份公司、集团公司旗帜的旗杆高度均为8.0m,旗杆间距1.5m,埋深0.8m。
升旗台镶面采用枣红色石,旗台基座长5.4m,宽0.8m,高度1m。
