一、工程概况

红星美凯龙家居生活广场位于泽州北路以东,北侧为规划晓庄路,南侧为规划城市道路;该用地围东西宽约138m,南北长约197m,用地面积27337㎡。

本工程总建筑面积83617.95㎡,地下室结构南北长108.25m,东西长146.5m。1#楼建筑总高度33.1m,为地下一层,地上六层的框架结构。地上部分为家居建材商场,1层~5层层高5.2m,6层层高5.25m;地下一层为家居建材商场和人防区域,层高5.2m;2#楼建筑总高度为62.6m,为地下一层,地上16层框架剪力墙结构。1-3层为商场,4-16层为办公楼。

本工程设计标高±0.00米相当于黄海高程761.900米;室外高差0.200米;建筑抗震设防烈度为6度,本建筑基础采用独立基础加地梁防水筏板形式。

二、编制依据

2.1建筑幕墙工程图纸;

2.2建筑工程施工安全操作规程;

2.3安全施工专项方案

2.4施工组织设计

2.5《高处作业吊篮》GB 19155-2003

2.6《施工现场临时用电安全技术规》JGJ46-2005

2.7《建筑施工高处作业安全技术规》JGJ80-91

2.8《建筑结构荷载规》GB50009-2001

2.9 《危险性较大的分部分项工程安全管理办法》建质【2009】87号文件

2.10《施工企业安全生产评价标准》 JGJ/T 77-2003

三、电动吊篮的选型

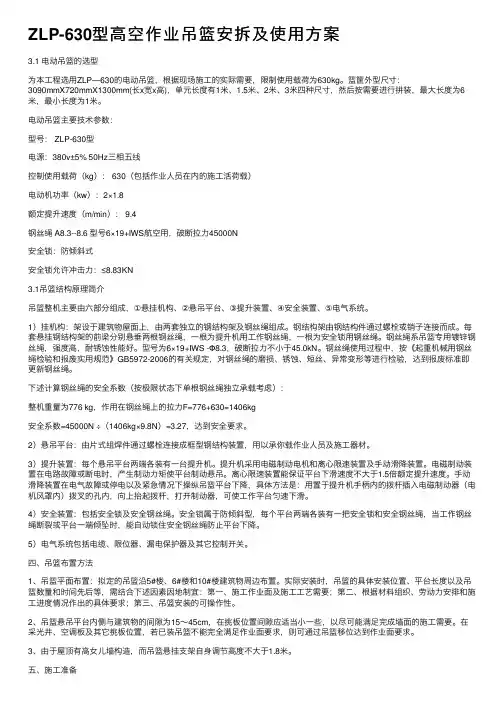

3.1 电动吊篮的选型

为本工程选用ZLP—630的电动吊篮,根据现场施工的实际需要,限制使用载荷为630kg。篮筐外型尺寸:3090mmX720mmX1300mm(长x宽x高),单元长度有1米、1.5米、2米、3米四种尺寸,然后按需要进行拼装,最大长度为6米,最小长度为1米。

电动吊篮主要技术参数:

型号: ZLP-630型

电源:380v±5% 50Hz三相五线

控制使用载荷(kg): 630(包括作业人员在的施工活荷载)

电动机功率(kw):2×1.8

额定提升速度(m/min): 9.4

钢丝绳 A8.3--8.6 型号6×19+IWS航空用,破断拉力45000N

安全锁:防倾斜式

安全锁允许冲击力:≤8.83KN

3.2吊篮结构原理简介

吊篮整机主要由六部分组成,①悬挂机构、②悬吊平台、③提升装置、④安全装置、⑤电气系统。

1)挂机构:架设于建筑物屋面上,由两套独立的钢结构架及钢丝绳组成。钢结构架由钢结构件通过螺栓或销子连接而成。每套悬挂钢结构架的前梁分别悬垂两根钢丝绳,一根为提升机用工作钢丝绳,一根为安全锁用钢丝绳。钢丝绳系吊篮专用镀锌钢丝绳,强度高,耐锈蚀性能好。型号为6×19+IWS-Φ8.3,破断拉力不小于45.0kN。钢丝绳使用过程中,按《起重机械用钢丝绳检验和报废实

用规》GB5972-2006的有关规定,对钢丝绳的磨损、锈蚀、短丝、异常变形等进行检验,达到报废标准即更新钢丝绳。

下述计算钢丝绳的安全系数(按极限状态下单根钢丝绳独立承载考虑):

整机重量为776 kg,作用在钢丝绳上的拉力F=776+630=1406kg

安全系数=45000N ÷(1406kg×9.8N)=3.27,达到安全要求。

2)悬吊平台:由片式组焊件通过螺栓连接成框型钢结构装置,用以承你载作业人员及施工器材。

3)提升装置:每个悬吊平台两端各装有一台提升机。提升机采用电磁制动电机和离心限速装置及手动滑降装置。电磁制动装置在电路故障或断电时,产生制动力矩使平台制动悬吊。离心限速装置能保证平台下滑速度不大于1.5倍额定提升速度。手动滑降装置在电气故障或停电以及紧急情况下操纵吊篮平台下降,具体方法是:用置于提升机手柄的拨杆插入电磁制动器(电机风罩)拨叉的孔,向上抬起拨杆,打开制动器,可使工作平台匀速下滑。

4)安全装置:包括安全锁及安全钢丝绳。安全锁属于防倾斜型,每个平台两端各装有一把安全锁和安全钢丝绳,当工作钢丝绳断裂或平台一端倾坠时,能自动锁住安全钢丝绳防止平台下降。

5)电气系统包括电缆、限位器、漏电保护器及其它控制开关。

四、吊篮布置方法

1、吊篮平面布置:拟定的吊篮沿5#楼、6#楼和10#楼建筑物周边布置。实际安装时,吊篮的具体安装位置、平台长度以及吊篮数量和时间先后等,需结合下述因素因地制宜:第一、施工作业面及施工工艺需要;第二、根据材料组织、劳动力安排和施工进度情况作出的具体要求;第三、吊篮安装的可操作性。

2、吊篮悬吊平台侧与建筑物的间隙为15~45cm,在挑板位置间隙应适当小一些,以尽可能满足完成墙面的施工需要。在采光井、空调板及其它挑板位置,若已装吊篮不能完全满足作业面要求,则可通过吊篮移位达到作业面要求。

3、由于屋顶有高女儿墙构造,而吊篮悬挂支架自身调节高度不大于 1.8米。

五、施工准备

1)、人员准备,每栋楼安排吊篮技术人员负责指导安装,承租方派出8-10名工人协助安装。

2)、吊篮准备,吊篮进场根据工地实际情况采取分批进场。

3)、机械准备使用塔吊起重机或施工升降机。安装布置:外挂架现场组装,祥工艺流程图、现场组装图、配重示意图。

4)安装前,工人班组对吊篮各个零部件进行检查,避免使用不合格者。

5)吊篮安装安全技术交底。吊篮管理人员向工人班组进行交底,交底容包括吊篮安装技术及质量要求和吊篮安装安全注意事项。

六、安装程序

6.1、安装流程

吊蓝安装顺序图:悬挂装置→钢丝绳→垂放钢丝绳→配重铁

悬挂平台穿钢丝绳、平台定位

安全锁配电箱提升机

坠铁缓冲垫

运输前调整

限位装置

安装流程:

转运材料→组装悬挂机构钢结构件→压放配重块→安装并垂放镀锌钢丝绳→组装平台→安装提升机安全锁→安装电器系统→自检并确认部件安装正确完整→试运行→提升机运行正常→验收合格,交付使用。

6.2、吊篮悬挂系统的安装

电动吊篮组装工艺流程图:

高空作业吊篮应急预案

1、高空坠落应急预案 2、触电应急预案 3、施工中突然断电应急预急… 4、 5、 6、 7、 8、松开按钮,但不能停止平台上、下运行应急预案… 在上升或下降过程中工作平台纵向倾斜角度过大应急预案… 工作钢丝绳突然卡在提升机内应急预案… 一端工作钢丝绳断裂,安全锁锁住安全绳应急预案… 工作平台一端悬挂失效,篮体单点悬挂而直立应急预案… 10 11 12

高空坠落应急预案 1、目的 为有效、及时的抢救伤员,防止事故的扩大,减少经济损失制定本预案。 2、组织网络及职责 由项目负责人、安全员、技术负责人等成立应急小组。项目负责人任应急小组组长。 现场发现人员应立即通知应急小组成员。 应急小组成员组织抢救伤员、医院联系、车辆的调度等。 3、应急措施 组织迅速将伤员脱离危险场地,移至安全地带。 保持伤员呼吸道通畅,若发现窒息者,应立即解除其呼吸道梗阻和呼吸机能障碍,解开伤员衣领,消除伤员口鼻、咽、喉部的异物、血块、分泌物、呕吐物等。 有效止血,包扎伤口。 若伤员有骨折,关节伤、肢体挤压伤,大块软组织伤都要固定。 若伤员有断肢等应尽量用干净的干布(灭菌敷料)包裹装入塑料袋内,随伤员一起转送。 预防感染、止痛,可以给伤员用抗生素和止痛(片)剂。 记录伤情,现场救护人员应边抢救边记录伤员的受伤机制、受伤部位、受伤程度等第一手资料。 立即拨打120 与救护中心取得联系,详细说明事故地点、严重程度、本

部门的联系电话,并派人到路口接应。 4、应急物资 常备药品:消毒用品、急救物品(绷带、无菌敷料)及各种常用小夹板、 担架、止痛片、抗生素、止血袋、氧气袋。 5、通讯联络 项目负责人:手机: 安全员:手机: 技术负责人:手机: 医院救护中心:120 匪警:110 火警:119 6、注意事项 重伤员运送应使用担架,有腹部创伤及脊柱损伤者,应采用卧位运送;胸部伤者一般取半卧位,颅脑损伤者一般取仰卧偏头或侧卧位,以免误吸呕吐物。 -h< 触电应急预案 1、目的 为有效、及时的抢救伤员,防止事故的扩大、减少经济损失,制定本预 2、组织网络及职责 由项目负责人、安全员、技术负责人、电工等成立应急小组。项目负责人任应急小组组长。 现场发现人员负责切断电源并立即通知应急小组成员、电工。 应急小组成员负责组织抢救伤员并立即与医院联系。

ZLP-630型高空作业吊篮安拆及使用方案

目录 一、工程概况 (2) 二、电动吊篮的选型 (2) 三、吊篮布置方法 (3) 四、施工准备 (4) 五、安装程序 (4) 六、交接、吊篮验收 (7) 七、吊篮移篮、拆卸 (7) 八、安全措施 (8) 九、环保措施 (9) 十、吊篮悬挂系统稳定性验算 (9) 十一、电动吊篮技术交底兼安全操作规程 (10) 十二、雨季施工 (14)

一、工程概况 山西晋城红星美凯龙家居生活广场位于泽州北路以东,北侧为规划晓庄路,南侧为规划城市道路;该用地范围东西宽约138m,南北长约197m,用地面积27337㎡。 本工程总建筑面积83617.95㎡,地下室结构南北长108.25m,东西长146.5m。1#楼建筑总高度33.1m,为地下一层,地上六层的框架结构。地上部分为家居建材商场,1层~5层层高5.2m,6层层高5.25m;地下一层为家居建材商场和人防区域,层高5.2m;2#楼建筑总高度为62.6m,为地下一层,地上16层框架剪力墙结构。1-3层为商场,4-16层为办公楼。 本工程设计标高±0.00米相当于黄海高程761.900米;室内外高差0.200米;建筑抗震设防烈度为6度,本建筑基础采用独立基础加地梁防水筏板形式。 二、编制依据 2.1建筑幕墙工程图纸; 2.2建筑工程施工安全操作规程; 2.3安全施工专项方案 2.4施工组织设计 2.5《高处作业吊篮》GB 19155-2003 2.6《施工现场临时用电安全技术规范》JGJ46-2005 2.7《建筑施工高处作业安全技术规范》JGJ80-91 2.8《建筑结构荷载规范》GB50009-2001 2.9 《危险性较大的分部分项工程安全管理办法》建质【2009】87号文件 2.10《施工企业安全生产评价标准》JGJ/T 77-2003 三、电动吊篮的选型 3.1 电动吊篮的选型 为本工程选用ZLP—630的电动吊篮,根据现场施工的实际需要,限制使用载荷为630kg。篮筐外型尺寸:3090mmX720mmX1300mm(长x宽x高),单元长度有1米、1.5米、2米、3米四种尺寸,然后按需要进行拼装,最大长度为6

高空作业吊篮安全生产管理协议书(协议示范文本)

STANDARD AGREEMENT SAMPLE (协议范本) 甲方:____________________ 乙方:____________________ 签订日期:____________________ 编号:YB-HT-040764 高空作业吊篮安全生产管理

高空作业吊篮安全生产管理协议书 (协议示范文本) 施工单位:_______(以下称甲方) 出租单位:_______(以下称乙方) 为了切实落实安全生产的责任,确保施工人员在生产过程中的安全健康。保证施工的顺利进行,依据《安全生产法》、《建设工程安全生产管理条例》及有关法律、法规,遵循平等、公平和诚实守信的原则,甲、乙双方就吊篮脚手架安装、使用、维修、安全生产管理事宜达成以下协议: 一、甲方责任: 1.负责对乙方的电动吊篮生产厂家的资质、产品的合格证、施工方案、设计计算书的审批,吊篮脚手架安装单位资质及施工使用登记、安装拆除作业人员上岗证等资料的审核,不符合要求的立即补办齐全。 2.负责对乙方吊篮脚手架安装、拆除的监督、检查、验收。并按照吊篮操作规程及规范要求所检查出的安全问题,要求乙方立即整改。 3.负责对操作的施工人员进行安全交底,确保吊篮不与其它机械及设施交叉施工,不得超载运行,不得载非操作人员上下,严格遵守安全制度,爱护吊篮设施。

4.吊篮在运行过程中发生故障,甲方应马上停止使用并及时通知乙方的人员维修。 5.甲方提供吊篮配电箱,并由甲方电工负责接好各路电源。 二、乙方责任: 1.按甲方的租用数量及时派持有特种作业操作证的人员到甲方工地指导安装,并严格检查各安装部位是否达到安全规范要求,调试运行正常后,组织四方单位(安装单位、施工单位、监理单位、建设单位)共同验收,验收合格后方可交付甲方使用。 2.协同甲方对施工人员进行岗前技术培训、技术交底,使其熟悉并能掌握吊篮各部位性能,以达到安全运行。 3.甲方对乙方所提出的安全隐患问题,乙方如未在限期内整改完毕,因此所出现被罚或安全事故由乙方承担。 4.乙方应按照“吊篮安全操作规程”监督甲方人员安全操作,如发现甲方有违规操作行为,有权停止作业。 5.乙方应对“非人为损坏”如安全锁失灵,提升机因产品不合格出现的故障,电磁制动三相异步电动机,因产品不合格出现的故障,电缆线、钢丝绳、保险绳因不符合规定出现的断裂,不加垫子造成磨损或绑扎不牢固,法兰螺栓不合格,钢丝绳卡环螺丝未按规定拧紧,各部件螺丝松动,配重未按规定设压或配重脱掉造成伤亡安全事故,后果由乙方承担。 6.电器修理工必须持有特种作业操作证,且负责配电箱及吊篮配电箱的接电维修工作。 7.乙方维修人员遵守甲方制定的各种规章制度,听从管理人员的工作安排,

高空作业吊篮应急预案

高处作业吊篮应急救援预案

目录 1、高空坠落应急预案 (3) 2、触电应急预案 (5) 3、施工中突然断电应急预急 (7) 4、松开按钮,但不能停止平台上、下运行应急预案 (8) 5、在上升或下降过程中工作平台纵向倾斜角度过大应急预案 (9) 6、工作钢丝绳突然卡在提升机内应急预案 (10) 7、一端工作钢丝绳断裂,安全锁锁住安全绳应急预案 (11) 8、工作平台一端悬挂失效,篮体单点悬挂而直立应急预案 (12)

高空坠落应急预案 1、目的 为有效、及时的抢救伤员,防止事故的扩大,减少经济损失制定本预案。 2、组织网络及职责 2.1由项目负责人、安全员、技术负责人等成立应急小组。项目负责人任应急小组组长。 2.2现场发现人员应立即通知应急小组成员。 2.3应急小组成员组织抢救伤员、医院联系、车辆的调度等。 3、应急措施 3.1组织迅速将伤员脱离危险场地,移至安全地带。 3.2保持伤员呼吸道通畅,若发现窒息者,应立即解除其呼吸道梗阻和呼吸机能障碍,解开伤员衣领,消除伤员口鼻、咽、喉部的异物、血块、分泌物、呕吐物等。 3.3有效止血,包扎伤口。 3.4若伤员有骨折,关节伤、肢体挤压伤,大块软组织伤都要固定。 3.5若伤员有断肢等应尽量用干净的干布(灭菌敷料)包裹装入塑料袋内,随伤员一起转送。 3.6预防感染、止痛,可以给伤员用抗生素和止痛(片)剂。 3.7记录伤情,现场救护人员应边抢救边记录伤员的受伤机制、受伤部位、受伤程度等第一手资料。 3.8立即拨打120与救护中心取得联系,详细说明事故地点、严重程度、

本部门的联系电话,并派人到路口接应。 4、应急物资 常备药品:消毒用品、急救物品(绷带、无菌敷料)及各种常用小夹板、担架、止痛片、抗生素、止血袋、氧气袋。 5、通讯联络 项目负责人:手机: 安全员:手机: 技术负责人:手机: 医院救护中心: 120 匪警: 110 火警: 119 6、注意事项 6.1重伤员运送应使用担架,有腹部创伤及脊柱损伤者,应采用卧位运送;胸部伤者一般取半卧位,颅脑损伤者一般取仰卧偏头或侧卧位,以免误吸呕吐物。 触电应急预案 1、目的 为有效、及时的抢救伤员,防止事故的扩大、减少经济损失,制定本预案 2、组织网络及职责 2.1由项目负责人、安全员、技术负责人、电工等成立应急小组。项目负责人任应急小组组长。

高空作业施工方案

高空作业专项施工方案 一、工程概况: 财富又一城楼高34层,在外墙安装广告字等,准备采用高空作业进行施工。 二、主要施工方法: 由于场地限制,施工采取工厂拼接物料现场安装的方式.监护人员将准备好的吊绳、吊板放下,施工人员下吊板到安装的楼层外墙,监护人员将准备好的材料捆绑好放到安装楼层的外墙;由施工人员进行打孔安装(或胶装),使用冲击钻时应按有关施工技术规范进行,上稳紧固件,并用专用的绝缘胶布把各灯具的接线连接起来;安装结束检查灯具牢固性符合要求后,完成施工。 三、安全施工的措施: 1) 高空作业现场,划出危险禁区,设置明显标志,严禁无关人员进入。 2) 高空作业区的下方地面,严禁堆放脚手架、跳板、其他杂物。地面人员禁止在高空作业区的正下方停留或通行 3) 凡进行高空作业的工人,均配备工具袋。高空作业使用的小型工具,均装入工具袋内,不准在吊板或建筑物上乱放工具,以免坠落伤人。 4) 高空作业人员,不准穿硬底鞋,一律使用安全带, 安全扣。安全带一般采取高挂低用方式。 5) 高空作业人员不准从高空向地面抛掷物件,也不准从地面向高空抛掷物件,采用绳索、吊篮等传送物件。 6) 钢丝绳锁扣螺杆为下绳方向的反方向,按吊板作业示意图操作。 7) 高空作业所用小型机具(如角磨机、冲击钻等)必须找适当位置放好,并用绳索、铅丝捆绑牢靠。 四、施工条件: 1、高空作业必须在良好的气候条件下进行,风力小于4级,4级以上必须停止工作,因此在施工前应测定高空风力。 2、在下雨、雾浓、能见度差以及高温(35℃以上)等条件下都不适合进行外墙高空作业的施工。 3、高空操作者在上岗前不得饮酒,有感冒等身体不适症状必须暂停高空作业。 4、设备条件:高空施工的设备必须处于良好的工作状态,凡吊板有发毛、部分绳股渐裂等现象必须立即更换新绳。 五、施工准备: 1、施工所使用的安全绳、安全带全部采用合格绳。吊板、吊绳、安全绳、安全绳锁扣在使用前都必须仔细检查,防止绳子有裂口。 2、进入施工现场必须戴安全帽。安全帽的制作与使用符合国家现行标准《安全帽》(GB2811)的有关规定。 3、高空作业人员应挂牢安全带,安全带的选用与佩带符合国家现行标准《安全带》(GB6095)的有关规定。 六、施工步骤: 1、楼顶作业人员将吊绳、安全绳分别固定于顶层结构柱上,且必须同时固定于两根柱子上,绳子末端用环绕锁死结扣固定于柱上,绳子前端用环绕抽结固定于柱上。结扣打好后,用铁丝在结扣处加固,两绳长度必须到达地面。检查吊板扣和吊板上紧固螺母。 2、各位置监护人员到位,下吊板人员穿好工作服,系好人身安全带及锁好锁扣,扣住安全绳,自己仔细检查锁扣,监护人员再次检查锁扣,检查完成后待命。

骑墙马式吊篮安拆安装方案

骑墙马吊篮施工方案 一、编制依据: 1. 郑州空港科锐工业园食堂活动室外墙装饰施工图;郑州空港科锐工业园食堂活动室施工组织设计; 2.《建筑施工安全检查标准》JGJ59-2011; 3.《中华人民共和国高处作业吊篮标准》GB 19155-2003; 4.《施工现场临时用电安全技术规范》JGJ 46-2005; 5.《建筑施工高处作业安全技术规范》JGJ 80-1991。 6.《建筑施工工具式脚手架安全技术规范》JGJ202-2010 7. 吊篮使用说明书 二、准备工作: 1.根据工程场地大小,吊篮的使用数量及时间等情况,合理安排调度,分批进场。本场地主楼使用5台6m吊篮,共计5台。 2.在吊篮所使用位置的建筑物内配备380V电源。 3.为了降低工人往楼内搬运吊篮配件的强度,提高吊篮的安装速度,需现场塔吊或者升降机设备予以配合。 4.在使用吊篮位置的楼层面上,应具备基本平整条件。已做防水保护层的,应准备木板若干,以加强成品的保护。 5.在使用吊篮位置的楼层面上,若有其它杂物,应及时清理干净,以便于吊篮的安装或移动。 6.派专业吊篮技术人员负责现场指导安装,配合工人负责搬运设备配件,协助吊篮的安装、拆卸等工作。 7.搬运:水平搬运包括悬吊平台、绳坠铁、电器系统等;垂直搬运包括屋面悬挂机构、钢丝绳、配重块等。在搬运过程中,需注意机械零部件的保护工作,防止零部件遗失。 三、外墙施工用电动吊篮的型号及说明:

在该项目的外墙工程中,根据不同需要,分别设置不同长度的悬挂平台。进入施工现场的吊篮设备,均经吊篮公司检验合格,出具合格证明。吊篮具体布置位置请参见后面附图,下面将吊篮的型号及相关资料作必要介绍:型号:ZLD63/ZLP630 长度:1m、1.5m、2m、2.5m、3m、-----5m(1至5.0m可任意组合长度) 额定载重:ZLD63/ZLP630为630kg。 ZLD63/ZLP630型吊篮组成部件: 提升机(LTD63)2台; 安全锁(LS30)2个; 电控箱1个; 悬挂机构2个; 悬吊平台1台; 钢丝绳(直径8.3mm)4根; 极限开关(JLXK1-111)2个; 手握开关(COBB1)1个; 电缆(3×2.5 + 2×1.5)1根; 安全绳1根(Φ18 优质高强丝、破断拉力47250N GB6095-85); 自锁器1个(Φ18 破断拉力>7.8KN)。 四、吊篮布置方案: 根据郑州空港科锐工业园食堂活动室项目工程情况,需要安装吊篮进行外墙施工使用。

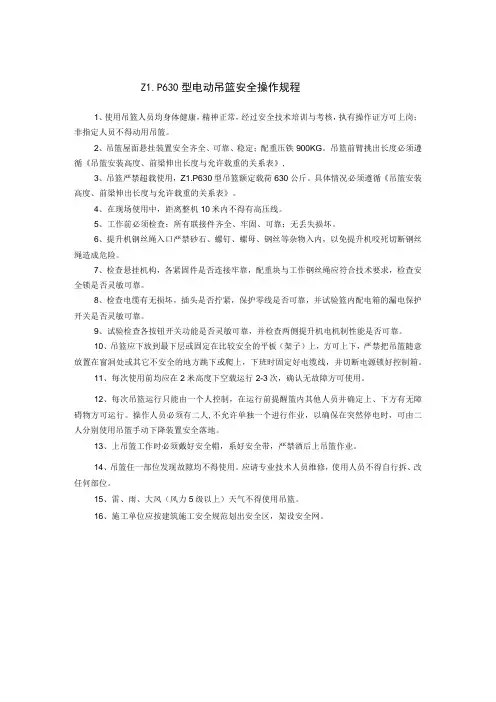

高空作业吊篮安全操作规程完整

高空作业吊篮安全操作规程 1、现场操作的安全措施及注意事项: 1)现场操作人员首次上机操作前必须经过学习,对操作规范、 安全注意事项熟悉了解,并在安全技术交底书上签字。 2)有关施工安全技术,现场操作安全措施规定,劳动保护及 安全用电、消防等要求,应按国家及地方颁发的有关规范规程、规定为准,严格执行。电源必须接地配备漏电开关。 2、操作规定 1)吊篮应有专人操作、保养、维护。 2)吊篮至少有两人操作,应在互相配合下进行安全操作并应 系扣安全带,戴好安全帽。 在现场使用中,距离整机10m范围内不得有高压电线。 平载重量不得超过额定载荷(包括载员重量)当发现平台倾斜时应 及时调整,保持水平两边相差不超过 15cm。 平台在正常使用时,严禁使用电机制动器及安全锁手刹车, 以免引起意外事故。 7)平台悬挂在空中时,严禁拆装。 8)当上限位装置作用后,应降低平台上限位开关脱离限位块。 9)平台内载荷应大致均布,以防两端受力不匀和平台倾斜。 10)吊篮使用应符合有关高空作业规定,在雷雨、大雾天气及 六级以上大风时不准使用。

11)吊篮使用结束后,关闭控制箱及总电源,并将提升机、安 全锁用塑料纸包扎,防止雨水渗入。 12)吊篮不适用于酸碱液体、气体下使用,不得不用吊篮时应将提 升机,安全锁与腐蚀性气体、液体隔离,并小心使用。 13)安全锁的钢丝绳不能弯曲,不能有污物、不能接触油类, 严禁砂浆杂物进入安全锁,安全锁在使用过程中要定期检查,安全锁不得擅自拆封。 14)提升机的钢丝绳严禁有油污砂浆、杂物粘附,如发现开裂、 乱丝、变形等现象必须立即更换,如提升机发现异常噪声,应立即停止使用。 15)操作人员不准酒后作业,严禁赤膊、赤脚进入篮内,并不 得在篮内打闹、嬉戏。 3、紧急时的安全措施 1)工作时断电,首先关闭电源,防止来电发生意外,如需平 台下降回地面,则小心同时松开两个电磁制动器,使平台缓慢下降,直到地面。 2)工作时断绳后的处理。首先,保持清醒冷静的头脑,在确 保安全的情况下,撤离工作人员派专业人员进入篮内,先将断的钢丝绳从提升机内退出,再将上面送下的钢丝绳穿入提升机在安全锁不打开状态下向上升,看能否正常工作,然后小心松开安全锁,再开车下降到地面后,严格检查后才允许重新使用。如钢丝绳不能退出,则用安全锁锁牢钢丝绳,并用加固钢丝绳固定好工作平台,再打开提升机进行修理。 中华人民共和国建筑工业行业标准高处作业吊篮安全规则 JGJ 5027—92 1 主要内容与适用范围本标准规定了高处作业吊篮(以下简称吊篮)的设计、制造、安装、使用、维修保养等方面的安全要求。

高空作业吊篮安全生产管理协议书简易版_1

It Is Necessary To Clarify The Rights And Obligations Of The Parties, To Restrict Parties, And To Supervise Both Parties To Keep Their Promises And To Restrain The Act Of Reckless Repentance. 编订:XXXXXXXX 20XX年XX月XX日 高空作业吊篮安全生产管理协议书简易版

高空作业吊篮安全生产管理协议书 简易版 温馨提示:本协议文件应用在明确协议各方的权利与义务、并具有约束力和可作为凭证,且对当事人双方或者多方都有约制性,能实现监督双方信守诺言、约束轻率反悔的行为。文档下载完成后可以直接编辑,请根据自己的需求进行套用。 施工单位:(以下称甲方) 出租单位:(以下称乙方) 为了切实落实安全生产的责任,确保施工 人员在生产过程中的安全健康。保证施工的顺 利进行,依据《安全生产法》、《建设工程安 全生产管理条例》及有关法律、法规,遵循平 等、公平和诚实守信的原则,甲、乙双方就吊 篮脚手架安装、使用、维修、安全生产管理事 宜达成以下协议: 一、甲方责任: 1、负责对乙方的电动吊篮生产厂家的资

质、产品的合格证、施工方案、设计计算书的审批,吊篮脚手架安装单位资质及施工使用登记、安装拆除作业人员上岗证等资料的审核,不符合要求的立即补办齐全。 2、负责对乙方吊篮脚手架安装、拆除的监督、检查、验收。并按照吊篮操作规程及规范要求所检查出的安全问题,要求乙方立即整改。 3、负责对操作的施工人员进行安全交底,确保吊篮不与其它机械及设施交叉施工,不得超载运行,不得载非操作人员上下,严格遵守安全制度,爱护吊篮设施。 4、吊篮在运行过程中发生故障,甲方应马上停止使用并及时通知乙方的人员维修。 5、甲方提供吊篮配电箱,并由甲方电工负

电动吊篮安装拆卸专项施工方案

蓝宇国际大厦外墙装饰工程 电动吊篮安装拆卸专项施工方案总包单位:山东枣建建设集团有限公司 分包单位:山东枣建集团装饰工程有限公司 监理单位:枣庄市工程建设监理公司 建设单位:山东枣建集团建工置业有限公司 编制人:朱勇 审核人:杨旭宾 编制日期: 2017年6月15日

目录 电动吊篮施工方案一、工程概况:

二、编制依据: 1、蓝宇国际大厦外墙装饰工程施工设计图纸; 2、《高处作业吊篮安装、拆卸、使用技术规程》(JB/T 11699-2013); 3、《高处作业吊篮》(GB 19155-2003); 4、《建筑施工工具式脚手架安全技术规范》(JGJ202-2010); 5、建筑安全施工检查标准(JGJ59-2011); 6、建筑施工高处作业安全技术规范(JGJ80-2016); 7、施工现场临时用电安全技术规范(JGJ46-2012); 8、电动吊篮使用说明书及相关技术文件; 三、安装前期准备工作: 1.吊篮进场根据工程场地大小,使用数量及时间等情况,合理安排调度,分批进场。 2.承租方应在吊篮所使用位置的建筑物内,预备380V电源。 3.为了降低工人往楼内搬运吊篮配件的强度,提高吊篮的安装速度,应安排塔吊或者升降机设备予以配合。 4.在使用吊篮位置的楼层面上,应具备基本平整条件(不需要预埋任何件)。已做防水保护层的,应准备木板若干,以加强成品的保护。 5.在使用吊篮位置的楼层面上,若有其它杂物,应及时清理干净,以便于吊篮的安装或移动。 6.租赁公司应派吊篮技术人员负责现场指导安装,由我方配合工人负责搬运设备配件,协助吊篮的安装、拆卸等工作。 7.搬运:水平搬运包括平台、绳坠铁、电器系统等;垂直搬运包括屋面悬挂装置、钢丝绳、配重块等。在搬运过程中,需注意机械零部件的保护工作,防止零部件遗失。 四、电动吊篮安装形式的选择: 根据本工程实际需要,选择ZLP630型电动吊篮。下面将ZLP630型电动吊篮的型号及相关参数作必要介绍:

高空作业吊篮应急处置预案

高 处 作 业 吊 篮 应 急 预 案 申锡建筑机械 2010年月日

目录 1、高空坠落应急预案 (3) 2、触电应急预案 (5) 3、施工中突然断电应急预急 (7) 4、松开按钮,但不能停止平台上、下运行应急预案 (8) 5、在上升或下降过程中工作平台纵向倾斜角度过大应急预案 (9) 6、工作钢丝绳突然卡在提升机应急预案 (10) 7、一端工作钢丝绳断裂,安全锁锁住安全绳应急预案 (11) 8、工作平台一端悬挂失效,篮体单点悬挂而直立应急预案 (12)

高空坠落应急预案 1、目的 为有效、及时的抢救伤员,防止事故的扩大,减少经济损失制定本预案。 2、组织网络及职责 2.1由项目负责人、安全员、技术负责人等成立应急小组。项目负责人任应急小组组长。 2.2现场发现人员应立即通知应急小组成员。 2.3应急小组成员组织抢救伤员、医院联系、车辆的调度等。 3、应急措施 3.1组织迅速将伤员脱离危险场地,移至安全地带。 3.2保持伤员呼吸道通畅,若发现窒息者,应立即解除其呼吸道梗阻和呼吸机能障碍,解开伤员衣领,消除伤员口鼻、咽、喉部的异物、血块、分泌物、呕吐物等。 3.3有效止血,包扎伤口。 3.4若伤员有骨折,关节伤、肢体挤压伤,大块软组织伤都要固定。 3.5若伤员有断肢等应尽量用干净的干布(灭菌敷料)包裹装入塑料袋,随伤员一起转送。 3.6预防感染、止痛,可以给伤员用抗生素和止痛(片)剂。 3.7记录伤情,现场救护人员应边抢救边记录伤员的受伤机制、受伤部位、受伤程度等第一手资料。 3.8立即拨打120与救护中心取得联系,详细说明事故地点、严重程度、

高空作业(吊篮)施工方案及规范

高空作业(吊篮)施工方案及规范 一、吊篮结构原理简介如下: 1.吊篮整机主要由五部分组成,①悬挂机构、②悬吊平台、③提升装置、④安全装置、⑤电气系统。 ①悬挂机构:架设于建筑物屋面上,由两套独立的钢结构架及钢丝绳组成。钢结构架由钢结构件通过螺栓或销子连接而成。每套悬挂钢结构架的前梁分别悬垂两根钢丝绳,一根为提升机用工作钢丝绳,一根为安全锁用钢丝绳。钢丝绳系吊篮专用镀锌钢丝绳,强度高,耐锈蚀性能好。钢丝绳使用过程中,按《起重机械用钢丝绳检验和报废实用规范》GB5972的有关规定,对钢丝绳的磨损、锈蚀、短丝、异常变形等进行检验,达到报废标准即更新钢丝绳。 ②悬吊平台:由片式组焊件通过螺栓连接成框型钢结构装置,用以承载作业人员及施工器材。 ③提升装置:每个悬吊平台两端各装有一台提升机。提升机采用电磁制动电机和离心限速装置及手动滑降装置。电磁制动装置在电路故障或断电时,产生制动力矩使平台制动悬吊。离心限速装置能保证平台下滑速度不大于1.5倍额定提升速度。手动滑降装置在电气故障或停电以及紧急情况下操纵吊篮平台下降,具体方法是:用置于提升机手柄内的拨杆插入电磁制动器(电机风罩内)拨叉的孔内,向上抬起拨杆,打开制动器,可使工作平台匀速下滑。 ④安全装置:包括安全锁及安全钢丝绳。安全锁属于防倾斜型,每个平台两端各装有一把及和安全钢丝绳,当工作钢丝绳断裂或平台一端倾坠时,能自动锁住安全钢丝绳防止平台下降。 ⑤电气系统包括电缆、限位器、漏电保护器及其它控制开关。 二、吊篮布置方法

2.1、吊篮平面布置 拟定的吊篮沿建筑物周边布置。实际安装时,吊篮的具体安装位置、平台长度以及吊篮数量和时间先后等,需结合下述因素因地制宜:第一、施工作业面及施工工艺需要;第二、根据材料组织、劳动力安排和施工进度情况作出的具体要求;第三、吊篮安装的可操作性。 2.2、吊篮悬吊平台内侧与建筑物的间隙为15~45cm,在挑板位置间隙应适当小一些,以尽可能满足完成墙面的施工需要。在采光井、空调板及其它挑板位置,若已装吊篮不能完全满足作业面要求,则可通过吊篮移位达到作业面要求。 2.3、由于屋顶有高女儿墙构造,而吊篮悬挂支架自身调节高度不大于1.8米,因此在高度大于1.8米的女儿墙部位,需在屋面搭设钢管脚手架,作为吊篮悬挂支架的支撑平台,同时作为吊篮安装人员操作平台。钢管脚手架辅助平台详附图三所示。 安装流程 转运材料→组装悬挂机构钢结构件→压放配重块→安装并垂放镀锌钢丝绳→组装平台→安装提升机安全锁→安装电器系统→自检并确认部件安装正确完整→试运行→提升机运行正常→验收合格,交付使用 三、电气箱的安装 3.1电气箱安装于悬吊平台中间部位的后(高)蓝片上,电箱门朝向悬吊平台内侧,用两个吊钩将电箱固定在蓝片的栏杆上, 3.2电气箱安装固定后,将电源电缆,电机电缆、操纵开关电缆的接插件插头插入下端的相应插座中。 3.3通电、检查 电源是380V三相接地电源,电源电缆接出出可靠固定。 电缆接插件正确无松动,保险锁扣可靠紧锁。

吊篮安拆施工方案

电 动 吊 篮 安 拆 方 案 编制: 审核: 审批:

目录 1.工程概况 2.组装部署 2.1组装人员装备 2.2吊篮准备 2.3机械准备 2.4电力准备 3.安装布置 3.1组装工艺流程图 3.2工艺流程图 4.安装方法 5.拆卸措施 6.操作规程 7.验算、验收 8.安全管理制度

1. 工程概况 工程名称: 工程地点: 建筑高度: 电动吊篮安装位置:排烟冷却塔顶部 2.组装部署 2.1 人员准备:我公司派吊篮技术人员负责指导安装,8-10名工人协助安装。 2.2 吊篮准备:吊篮进场根据工地实际情况采取分批进场。 2.3 安装布置:外挂架现场组装。详见工艺流程图、现场组装图、配重示意图。 2.4 电力准备:预备380V动力电源,及三级动力柜。 3. 安装布置 3.1 电动吊篮组装工艺流程图

组装前准备工作: (1)必须对进场吊篮的各个零件、部件进行检查核对验收。 (2)按组装流程图将各零部件运送到组装位置。 3.2 安装工艺流程图

4. 安装方法 4.1 吊篮安装顺序图: 4.2 悬挂机构的安装 悬挂机构安装于建筑物的顶面,将悬挂机构的零部件调运至建筑物顶部后,在平面图标注的位置进行安装,安装顺序如下图:

4.3 安装及调整 ●安装地面选择水平面,遇有斜面时,在支架下面用木板或其他平面防滑物体 垫平。如安装面是防水保温层时,在前、后支架下加垫5-8厘米厚木板,防止压坏防水保温层。 ●可调式悬挂机构的调节支架高度使前梁下侧面略高于女儿墙(或其他障碍 物)的高度,在条件允许的情况下,悬挂机构定位后在支架下方垫防滑板。 ●前梁深处端长度为1.5米。 ●前后支架间距离在场地允许的情况下,尽量调整至最大距离。 ●两个支架间距离调整至前梁悬伸点间距离比悬挂平台长度小3-5厘米。 ●张紧加强钢丝绳时,使前梁略微上翘5-6厘米,产生预应力,提高前梁强度。 ●装夹钢丝绳时,绳夹数量是4个,U型开口在钢丝绳尾端对侧,且方向一致。 绳夹应从吊装点处开始依次夹紧,并在最后一个绳夹和前一个绳夹间,使钢丝绳稍稍拱起。 ●垂放钢丝绳时,将钢丝绳自由盘放在楼面,将绳头仔细抽出后沿墙面缓慢下 放。钢丝绳放完后应将地面多余的钢丝绳仔细盘好压紧。 ●限位盘安装在安全锁用钢丝绳的上端从上面钢丝绳顶端往下200mm-300mm 处安装 ●配重每块25公斤,将配重均匀放置于后支架四根配重安装杆上。配重块数 量根据前梁悬伸长度、前后座间距离和悬吊载荷。 配重示意图

高空作业吊篮应急预案

高空作业吊篮应急预案

高处作业 篮 rm 应急救援预

1、高空坠落应急预案 (3) 2、触电应急预案 (5) 3、施工中突然断电应急预急 (7) 4、松开按钮,但不能停止平台上、下运行应急预案 (8) 5、在上升或下降过程中工作平台纵向倾斜角度过大应急预案 (9) 6、工作钢丝绳突然卡在提升机内应急预案 (10) 7、一端工作钢丝绳断裂,安全锁锁住安全绳应急预案 (11) & 工作平台一端悬挂失效,篮体单点悬挂而直立应急预案 (12)

高空坠落应急预案 1、目的 为有效、及时的抢救伤员,防止事故的扩大,减少经济损失制定本预案。 2、组织网络及职责 2.1由项目负责人、安全员、技术负责人等成立应急小组。项目负责人任应急小组组长。 2.2现场发现人员应立即通知应急小组成员。 2.3应急小组成员组织抢救伤员、医院联系、车辆的调度等。 3、应急措施 3.1组织迅速将伤员脱离危险场地,移至安全地带。 3.2保持伤员呼吸道通畅,若发现窒息者,应立即解除其呼吸道梗阻和呼吸机能障碍,解开伤员衣领,消除伤员口鼻、咽、喉部的异物、血块、分泌物、呕吐物等。 3.3有效止血,包扎伤口。 3.4若伤员有骨折,关节伤、肢体挤压伤,大块软组织伤都要固定。 3.5若伤员有断肢等应尽量用干净的干布(灭菌敷料)包裹装入塑料袋内,随伤员一起转送。 3.6预防感染、止痛,可以给伤员用抗生素和止痛(片)剂。 3.7记录伤情,现场救护人员应边抢救边记录伤员的受伤机制、受伤部位、受伤程度等第一手资料。 3.8立即拨打120与救护中心取得联系,详细说明事故地点、严重程度、

本部门的联系电话,并派人到路口接应 4、应急物资 常备药品:消毒用品、急救物品(绷带、无菌敷料) 及各种常用小夹板、 担架、止痛片、抗生素、止血袋、氧气袋。 5、通讯联络 项目负责人: 安全员: 技术负责人: 医院救护中心: 120 6、注意事项 6.1 重伤员运送应使用担架,有腹部创伤及脊柱损伤者,应采用卧位运 送;胸部伤者一般取半卧位,颅 脑损伤者一般取仰卧偏头或侧卧位, 以免误 吸呕吐物。 触电应急预案 1、目的 为有效、及时的抢救伤员,防止事故的扩大、减少经济损失,制定本预 案 2、组织网络及职责 2.1 由项目负责人、安全员、技术负责人、电工等成立应急小组。项目 负责人任应急小组组长 2.2 现场发现人员负责切断电源并立即通知应急小组成员、电工 2.3 应急小组成员负责组织抢救伤员并立即与医院联系。 3、应急措施 3.1 当机立断切断事故现场电源,尽可能立即切断总电源(关闭电路) 用现场得火警: 119 手机: 手机: 手机: 匪警: 110

电动吊篮专项工程施工组织方案

目录 一、 ------------------------------- 工程概况1 二、 ------------------------------- 编制依据1 三、 ------------------------------- 施工计划1 四、 ------------------------------------------ 施工方法及工艺要求 2 五、 --------------------------------- 计算书10 六、 --------------------------------------- 资源配备计划12 七、安全作业措施及注意事项 ------------------- 12 八、季节性施工措施 ----------------------- 14 九、应急预案 ---------------------------- 15 十、维修保养注意事项 ------------------------ 17 十一、安全管理 --------------------------- 18 十二、安全技术规定 ------------------------ 20 十三、验收流程 --------------------------- 22

XXXXXX工程 高空作业吊篮安拆专项方案 一、工程概况 XXXXXXXXX工程,建筑高度XXm。该工程外立面工程拟采用ZLP-630 型号电动吊篮施工。 二、编制依据 1、《施工现场临用电安全技术规范》(JGJ 46-2012) 2、《建筑施工高处作业安全技术规范》(JGJ 80-2016) 3、《建筑施工安全检查标准》(JGJ 59-2011) 4、《建筑机械使用安全技术规程》(JGJ33-2012) 5、《高处作业吊篮安装、拆卸、使用技术规程》(JB/T 11699-2013) 6、《高处作业吊篮》(GB/T 19155-2003) 7、《建筑结构荷载规范》(GB50009-2012) &《高处作业吊篮(ZLP 630)产品使用说明书》 9、XXX工程装饰施工图纸和施工组织设计 三、施工计划 根据本项目施工总进度安排,外墙吊篮施工自2018年5月5日开始,至

吊篮安装拆卸施工方案共14页

吊篮安装拆卸施工方案 一、编制依据: 本方案以JGJ202-2010《高处作业吊篮方案编制依据》和现行《建筑施工工具或脚手架安全技术规程》、施工图纸等相关文件为编制依据,并经过对现场的考察和标准层面图纸进行研究和分析后特制定本方案,根据现场实际情况吊篮统一安装至十七层,吊篮采用满挂,共计200台ZLP630型吊篮,具体位置详见平面布置图。 二、ZLP系列高处作业吊篮的简介 ZLP630型高处作业吊篮为电动爬升式或装修机械,主要适用于高层及多层建筑物的外墙施工、装修、清洗与维护工程,也可应用于电梯安装、船舶修造、大型罐体、桥梁、水坝、烟囱等工程的作业。该产品操作简便、安全可靠,可重复使用,从而降低施工成本,提高工作效率,其主要结构为: 1、悬吊平台:悬吊平台由1.5M、2M基本节拼装而成,其平台长度可按建筑外形组合为1.5M、2M、3.5M、4M、5.5M、6M等不同长度,特殊部位还可作特殊处理,可以很好的满足施工需要。 2、悬挂机构:屋面悬挂结构采用方管、无缝管槽钢拼装而成,支架尾部压重对吊篮进行平衡,无需在屋面采取预埋或其它措施,整个支架水平和垂直方向均可根据不同屋面结构的要求进行调节。 3、吊篮的升级及保护系统:ZLP系列吊篮采用电动式升降,整个系统由提升机、安全锁、钢丝绳三大部分组成,提升机工作速度力8-10m/min,钢丝绳由工作绳和安全绳组成,配以摇臂式防倾斜安全锁,保证吊篮在工作钢丝绳发生断绳或平台倾斜角度于3-8°自动锁住安全钢丝绳。

4、电气控制系统:每台吊篮配有一个独立的电气控制箱,对吊篮的升降、调平、超高、限位进行控制,同时可方便地从配电箱内取36V和220V电源,用于照明和手持电动工具的使用。 三、安装准备 1、吊篮运抵现场后,在我方安装技术人员的指挥下,由使用或租用单位将吊篮悬挂机构、钢丝绳和电缆线运抵屋面,工作平台、提升机、安全锁、配电箱等运抵地面相应安装位置。 2、使用方负责带有漏电保护开关和接地线的380V三相电源,吊篮在安装前应清除吊篮安装部位的障碍物,以免影响安装。 四、安装及调试流程 悬挂机构→钢丝绳→垂放钢丝绳→配重块 悬挂平台———————→穿钢丝绳、平台正位→重锤→运行前 安全锁电气箱 调整→限位块。 1、悬挂机构的安装 1.1、悬挂机构的安装顺序 上支架与加强钢丝绳 前梁中梁后梁 前伸缩架后伸缩架 前支架后支架 配重块 1.2、调节悬挂支架的前伸缩架,使前梁下侧面略高于女儿墙(或其它障

高处作业专项安全方案与高处作业吊篮施工应急预案汇编

高处作业专项安全方案与高处作业吊篮施工应急预案 汇编 高处作业专项安全方案 一、编制目的 高处作业在工程施工中较为常见,其危险性不但与施工人员素质、施工管理、施工方法有关,而且与施工作业的环境、施工使用的工具、施工作业的难度有关。造成的危害主要为人员高处坠落和物体打击,高处作业严重威胁着施工作业人员的人身安全,为此,有必要对高处作业可能发生的事故进行预防和监控,以便采取相应的措施,减少事故的发生。 二、编制依据 根据国家标准《高处作业分级》GB/T3608-93和《建筑施工高处作业安全技术规范》JGJ80-91的规定,并将高处作业大体分为:临边作业、攀登作业、悬空作业及交叉作业。结合本工程的施工特点,特制定此方案。 三、本工程中各种高处作业的分类 根据本工程所包含的具体施工项目,将工程施工中各种需要进行高处作业的项目进行归类划分,针对各高空作业的特点制定有针对性的高空作业安全措施。 1、临边作业 所谓临边作业是指:施工现场中,工作面边沿无围护设施或维护设施高度低于80cm时的高处作业。本工程中属于临边作业的有路堤、

深基坑周边;上下脚手架通道的两侧;结构施工达到一定高度后为进行后续施工而搭设的临时操作平台上。 2、攀登作业 攀登作业是指借助建筑结构或脚手架上的登高设施或采用梯子或其他登高设施在攀登条件下进行的高处作业。搭设脚手架、张挂安全网的组装等均属于攀登作业。进行攀登作业时作业人员由于没有作业平台,只能攀登在可借助物的架子上作业,要借助一手攀,一只脚勾或用腰绳来保持平衡,身体重心垂线不通过脚下,作业难度大,危险性大,若有不慎就可能坠落。 3、悬空作业 悬空作业是指在周边临空状态下进行高处作业。其特点是在操作者无立足点或无牢靠立足点条件下进行高处作业。对于悬挑的梁板等特殊部位进行支拆模板、绑扎钢筋、浇砼等作业均属于悬空作业,由于是在不稳定的条件下进行施工作业,危险性很大。 4、交叉作业 在施工现场的上下不同层次,于空间贯通状态下同时进行的高处作业。现场施工上部搭设脚手架、吊运物料、地面上的人员搬运材料、制作钢筋等等,都是施工现场的交叉作业。交叉作业中,若高处作业不慎碰落物料,失手掉下工具或吊运物体散落,都可能砸到下面的作业人员。 四、高处作业的安全措施 1、安全管理措施 ⑴建立健全各项安全生产管理制度及防护措施,成立安全生产领导小组,确保高处作业施工的安全进行。结合施工组织设计编制安全

高空作业(吊篮)施工方案及规范

高空作业(吊篮)施工方案及规范 一、吊篮结构原理简介如下: 1。吊篮整机主要由五部分组成,①悬挂机构、②悬吊平台、③提升装置、④安全装置、⑤电气系统。 ①悬挂机构:架设于建筑物屋面上,由两套独立得钢结构架及钢丝绳组成。钢结构架由钢结构件通过螺栓或销子连接而成。每套悬挂钢结构架得前梁分别悬垂两根钢丝绳,一根为提升机用工作钢丝绳,一根为安全锁用钢丝绳。钢丝绳系吊篮专用镀锌钢丝绳,强度高,耐锈蚀性能好。钢丝绳使用过程中,按《起重机械用钢丝绳检验与报废实用规范》GB5972得有关规定,对钢丝绳得磨损、锈蚀、短丝、异常变形等进行检验,达到报废标准即更新钢丝绳。 ②悬吊平台:由片式组焊件通过螺栓连接成框型钢结构装置,用以承载作业人员及施工器材。 ③提升装置:每个悬吊平台两端各装有一台提升机、提升机采用电磁制动电机与离心限速装置及手动滑降装置。电磁制动装置在电路故障或断电时,产生制动力矩使平台制动悬吊。离心限速装置能保证平台下滑速度不大于1、5倍额定提升速度。手动滑降装置在电气故障或停电以及紧急情况下操纵吊篮平台下降,具体方法就是:用置于提升机手柄内得拨杆插入电磁制动器(电机风罩内)拨叉得孔内,向上抬起拨杆,打开制动器,可使工作平台匀速下滑。 ④安全装置:包括安全锁及安全钢丝绳。安全锁属于防倾斜型,每个平台两端各装有一把及与安全钢丝绳,当工作钢丝绳断裂或平台一端倾坠时,能自动锁住安全钢丝绳防止平台下降。 ⑤电气系统包括电缆、限位器、漏电保护器及其它控制开关。 二、吊篮布置方法

2、1、吊篮平面布置 拟定得吊篮沿建筑物周边布置。实际安装时,吊篮得具体安装位置、平台长度以及吊篮数量与时间先后等,需结合下述因素因地制宜:第一、施工作业面及施工工艺需要;第二、根据材料组织、劳动力安排与施工进度情况作出得具体要求;第三、吊篮安装得可操作性、 2、2、吊篮悬吊平台内侧与建筑物得间隙为15~45cm,在挑板位置间隙应适当小一些,以尽可能满足完成墙面得施工需要。在采光井、空调板及其它挑板位置,若已装吊篮不能完全满足作业面要求,则可通过吊篮移位达到作业面要求。 2。3、由于屋顶有高女儿墙构造,而吊篮悬挂支架自身调节高度不大于1.8米,因此在高度大于1.8米得女儿墙部位,需在屋面搭设钢管脚手架,作为吊篮悬挂支架得支撑平台,同时作为吊篮安装人员操作平台。钢管脚手架辅助平台详附图三所示。 安装流程 转运材料→组装悬挂机构钢结构件→压放配重块→安装并垂放镀锌钢丝绳→组装平台→安装提升机安全锁→安装电器系统→自检并确认部件安装正确完整→试运行→提升机运行正常→验收合格,交付使用 三、电气箱得安装 3.1电气箱安装于悬吊平台中间部位得后(高)蓝片上,电箱门朝向悬吊平台内侧,用两个吊钩将电箱固定在蓝片得栏杆上, 3、2电气箱安装固定后,将电源电缆,电机电缆、操纵开关电缆得接插件插头插入下端得相应插座中。 3.3通电、检查 电源就是380V三相接地电源,电源电缆接出出可靠固定。 电缆接插件正确无松动,保险锁扣可靠紧锁。

施工吊篮专项施工方案

上海国际旅游度假区核心区管理中心项目幕墙工程施工吊篮安拆专项施工方案 上海国际旅游度假区核心区 管理中心项目 幕墙工程 施工吊篮安拆专项施工方案 上海旭博幕墙装饰工程有限公司 2015年10月

目录 第一章工程概况 (3) 第二章编制依据 (3) 第三章施工吊篮技术说明 (3) 第四章吊篮安装与调试 (8) 第五章吊篮移位及拆除 (14) 第六章吊篮安全技术措施 (14) 第七章吊篮使用培训及日常维护保养措施 (17) 第八章任何紧急情况的措施及应急预案 (18) 附件1:吊篮的安全验算 附件2:吊篮日常检查表 附件3:吊篮定期检查表 附件4:吊篮安装平面布置图 附件5:吊篮操作使用安全技术交底 附件6:吊篮拆、卸、移位交底 附件7:相关资质证书

第一章工程概况 工程名称:上海国际旅游度假区核心区管理中心项目幕墙工程 工程地址:上海浦东新区南入口大道与航城路交叉口 建设单位:上海申迪(集团)有限公司 监理单位:上海建科工程管理咨询有限公司 总包单位:上海国际旅游度假区工程建设有限公司 幕墙施工单位:上海旭博幕墙装饰工程有限公司 吊篮安装单位:无锡天通建筑机械有限公司 建筑最高标高:44.6米 第二章编制依据 1.国家和行业颁布的有关现行设计和施工规范及标准; 2.《高处作业吊篮》GB19155-2003; 3. 上海国际旅游度假区核心区管理中心幕墙工程图纸; 4.《建筑施工高处作业安全技术规范》JGJ80-91; 5.《建筑施工安全检查标准》JGJ59-2011; 6.《施工现场临时用电安全技术规范》JGJ46-2005; 7.《安全带》GB6095-2009; 8.《钢丝绳夹》GB/T 5976-2006; 9.《起重机钢丝绳保养、维护、安装、检验和报废》GB/T5972-2009; 10.《建筑施工工具式脚手架安全技术规范》JGJ202—2010; 11.《建筑结构荷载规范》GB50009-2012; 第三章施工吊篮技术说明 第一节准备工作 拟采用吊篮型号: ZLP630 拟采用吊篮品牌及厂家:“通天”牌无锡天通建筑机械有限公司 本工程采用的吊篮已通过以下认证:(见附件) 中国工程机械工业产品生产资质证书
