素土挤密桩(柴油锤成孔)施工组织方案
- 格式:wps
- 大小:87.50 KB
- 文档页数:14
阎良区保障住房11#、12#住宅楼素土挤密桩施工组织方案编制人:审核人:审批人:陕西江夏建设事业有限公司二O一二年二月1、工程概况由工程地质报告知,阎良区保障住房11#、12#住宅楼场地属于自重湿陷性黄土,湿陷等级为Ⅱ级,所以必须消除场地的湿陷性,故采用沉管成孔素土挤密桩进行地基处理。
2、地基处理、施工、检测、验收标准:1.1《建筑地基基础设计规范》GB50007-20021.2《湿陷性黄土地区建筑规范》GB50025-20041.3《建筑地基处理技术规范》JGJ79-20021.4《建筑地基基础工程施工质量验收规范》GB50202-20021.5《挤密桩法处理地基技术工程》DBJ61-2-20061.6施工设计蓝图3、地基处理设计参数3.1素土挤密桩施工前的技术要求:按《建筑场地基坑探查与处理暂性规程》对场地进行探查与处理。
基坑开挖后场地误差应在±50mm,以便控制桩顶标高。
3.2素土挤密桩的设计参数:桩距900mm 、排距779.4mm、桩径400mm、有效桩长6000mm。
虚桩以图纸为准。
桩体填入素土,桩体内的平均压实系数不应低于0.97,桩间挤密后的平均挤密系数不小于0.93。
处理后的地基承载力特征值≥200KPa 。
4、施工方案:4.1施工现场平面布置:施工用水、用电根据甲方提供的水源、电源位置,由甲方提供到施工现场内。
现场施工材料的堆放,施工准备的临时停放按甲方要求执行。
4.2施工顺序:建立现场坐标、高程体系→问题坑处理→测放桩位→试桩→试桩检测→工程桩成孔→回填夯实→检测4.3施工准备:4.3.1完善施工组织方案,报甲方、监理审批。
4.3.2协同甲方作好三通一平工作。
4.3.3安装现场用水、用电。
4.3.4设备进场、组装、调试。
4.3.5对甲方提供的测量数据、设计图纸检查核对。
熟悉设计意图。
4.4施工放线:4.4.1根据甲方提供的测量控制点,建立桩位控制点,并保护好。
根据桩位控制点按设计的桩间距,放出每个桩进行施工。
素土挤密桩本标段素土挤密桩采用沉管法成孔,桩管选用壁厚不小于10mm的钢管。
桩径0.4m,桩间距1.0m,桩长8~10m,采用正三角形布置,处理宽度为路堤坡脚外3.0m或路堑坡脚之间的范围。
主要施工工序:㈠施工放线按设计的桩间距施放出每个桩位进行施工,桩位测量放线由专职测量员进行,采用经纬仪定向和钢尺量距进行,施工前认真阅图,对操作人员进行技术交底。
桩位点测放后,须反复检查防止漏桩或重桩,确认无误后再经监理复检。
桩位偏差不超过0.40D,用经纬仪和钢尺检查。
㈡成孔:拟采用柴油锤打桩机成孔①、打桩顺序:成孔先由外向里分批进行,防止漏孔或错位。
②、桩机就位:机车摆放应顺着打桩方向,桩架底座应放垂直于地面,让桩管自然垂直,对准桩位缓缓落下,由桩前工用吊锤校正桩管垂直度,桩位偏差≤10㎝。
准备工作完成后,启动柴油锤。
在成孔过程中,如发现桩管倾斜,应及时调整补救,确保成孔垂直度。
③、成孔后,随时检查孔径、孔深、垂直度和孔位,成孔直径不小于设计桩径400㎜,允许误差为-20㎜;成孔深度不小于设计孔深,允许误差为+500㎜;垂直度偏差≤1.5%H。
如有落土、填孔、缩孔等异常现象,认真做好记录,对问题孔用白灰做好圈记,及时向甲方及监理方汇报,然后采取相应的补救措施,决不允许掩盖事实随意处理。
㈢填料制备:素土挤密桩:采用现场黄土,土料有机质含量≤5%。
㈣回填夯实:①、采用夹杆锤夯击成桩,夯击由专人操作,以便控制夯击数,同时做好记录;②、夯击对位应平稳,对准;③、填料前应先对孔底预夯8~12击,孔底夯实有清脆响声时,再下料回填。
④、回填方式:填一锨料,夯击三次,即“一锨三击”。
⑤、施工人员对桩的夯实质量进行管理,随时检查,并认真填写施工记录;⑥、回填记录:必须及时、如实、清楚、整洁、不得漏记、重记、错记、不记,记录内容为分段记录:成孔直径,总填料量,夯实时间,质量检查等。
⑦、夯实抽样检查对桩身质量随时抽样检验,由于孔中取样困难,施工过程中可在距桩顶1m 处取样,最终检验数量为成桩数的2%。
山西吉利汽车零部件配套产业园项目素土挤密桩施工方案编制:审核:审批:山西建设投资集团有限公司2018年7月12日目录1 编制依据................................................................................................................................................................ (4)1.1本工程招标文件及施工图纸; (4)1.2国家颁布的相关现行规范规程; (4)1.3施工组织设计 (4)2 工程概况................................................................................................................................................................ (4)2.1场地地质情况 (6)2.2设计要求 (6)3 施工准备................................................................................................................................................................ (8)3.1技术经济准备 (8)3.2施工现场准备 (8)3.3 施工机械准备 (8)3.4施工测量方案 (9)4 施工总体布署 (9)4.1工程施工总目标 (9)4.2劳动力计划安排 (9)4.3材料采购计划安排 (10)4.4主要施工机械配备 (10)4.5施工进度计划安排 (10)4.6工期保证措施 (10)5 项目施工组织 (11)5.1组织机构设置 (11)5.2职责................................................................................................................................................................ .. 116 素土桩施工................................................................................................................................................................126.1 施工工艺 (12)6.2关键部位施工方法 (13)6.3质量检验标准 (15)7 施工质量保证措施 (16)7.2质量管理的措施 (16)8 安全保证体系及安全保证措施 (17)8.1安全管理目标 (17)8.2安全管理组织机构及主要职责 (18)8.3安全管理制度及办法 (18)8.4安全技术措施 (19)9 绿色施工................................................................................................................................................................ . (20)9.1环境保护 (20)9.2降低噪音措施 (20)9.3文明施工措施 (21)9.4消防管理措施 (21)1 编制依据1.1本工程招标文件及施工图纸;1.2国家颁布的相关现行规范规程;《建筑地基基础工程施工质量验收规范》(GB50202-2002);《建筑地基处理技术规范》(JGJ79-2012);《建筑桩基技术规范》(JGJ94—2008);《湿陷性黄土地区建筑规范》(GB50025-2004);《建筑工程施工质量验收统一标准》GB50300-2001;《吉利汽车零部件配套产业园项目地块二(第一标段)岩土工程勘察报告(详勘)》1.3施工组织设计2 工程概况本工程为山西吉利汽车零部件配套产业园项目,位于晋中市山西转型综合改革示范区晋中开发区吉利汽车生产基地西侧。

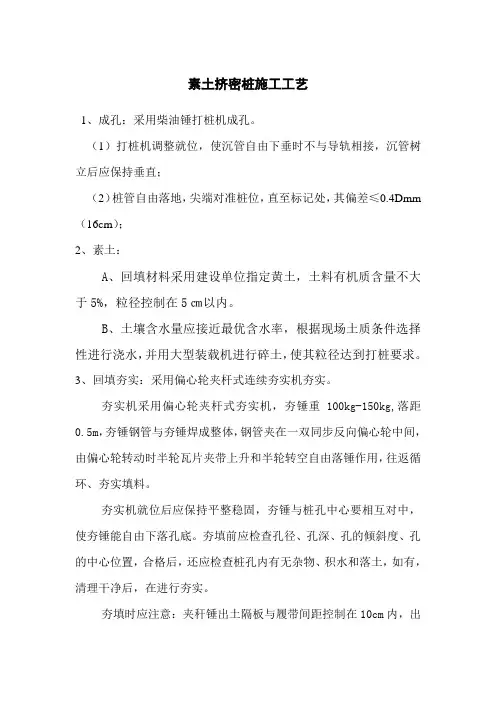

素土挤密桩施工工艺1、成孔:采用柴油锤打桩机成孔。
(1)打桩机调整就位,使沉管自由下垂时不与导轨相接,沉管树立后应保持垂直;(2)桩管自由落地,尖端对准桩位,直至标记处,其偏差≤0.4Dmm (16cm);2、素土:A、回填材料采用建设单位指定黄土,土料有机质含量不大于5%,粒径控制在5㎝以内。
B、土壤含水量应接近最优含水率,根据现场土质条件选择性进行浇水,并用大型装载机进行碎土,使其粒径达到打桩要求。
3、回填夯实:采用偏心轮夹杆式连续夯实机夯实。
夯实机采用偏心轮夹杆式夯实机,夯锤重100kg-150kg,落距0.5m,夯锤钢管与夯锤焊成整体,钢管夹在一双同步反向偏心轮中间,由偏心轮转动时半轮瓦片夹带上升和半轮转空自由落锤作用,往返循环、夯实填料。
夯实机就位后应保持平整稳固,夯锤与桩孔中心要相互对中,使夯锤能自由下落孔底。
夯填前应检查孔径、孔深、孔的倾斜度、孔的中心位置,合格后,还应检查桩孔内有无杂物、积水和落土,如有,清理干净后,在进行夯实。
夯填时应注意:夹秆锤出土隔板与履带间距控制在10cm内,出土履带控制在10—15cm一停,锤击不得少于2次,每次夹杆锤打桩前,先空夯不得少于4次,填完桩后再空夯不得少于4次。
4、现场抽检施工中由检验员按2%的比例用环刀取土对桩身密实度进行抽检,对不合格的责令其增加夯击数,严重者加桩重打。
项目部技术人员:现场技术人员:2014年8月25日锤击桩施工流程为:测量放线→放桩位→桩机就位→打冷锤2-3击→复查桩垂直度→正式打桩→收锤、测贯入度→移至下一根桩。
1、锤击沉桩施工流程的主要环节的实施方法(1)测量放线定桩位测量放线必须严格把关,反复校核,务求不出任何差错。
首先要根据设计图纸进行室内计算,对建设单位提供的水准点和控制点进行校对,在图纸上标明。
然后利用全站仪进行精确测量放线,复核基准水准点和控制点,并根据施工现场的具体情况定出控制网,并将复核结果和自己设立的控制网交监理审核。
目录目录 (1)第一章总体施工组织布置及规划 (2)第一节、编制依据 (2)第二节、施工技术参数 (2)第二章工程概况 (3)第一节、工程概况 (3)第二节、桩基设计概况 (3)第三节、桩基施工范围 (4)第三章施工部署 (5)第一节、施工组织机构 (5)第二节、项目管理人员职责分工 (5)第四章施工方案及技术措施 (8)第一节、素土挤密桩施工方案 (8)第二节、施工要点 (8)第三节、质量检验和控制 (9)第四节、质量检验和控制 (10)第五节、质量保证措施 (10)第六节、工期保证措施 (11)第七节、安全保证措施 (12)第八节、文明施工保证措施 (13)第五章应急预案 (15)第一节、应急预案 (15)第二节、事故处理 (16)第六章设备供应计划 (17)第一节、投入的机械及劳动力 (17)第二节、施工用电、用水计量 (17)第七章资料归档交接 (18)第一节、工程验收,移交资料 (18)第一章总体施工组织布置及规划第一节、编制依据《湿陷性黄土地区建筑规范》(GB50025-2004)《建筑地基处理技术规范》(JGJ79-2002)《建筑地基基础工程质量验收规范》(GB50202-2002)《挤密桩施工技术暂行条例》《建筑工程施工验收统一标准》(GB50300-2013)《建筑安装工人安全技术操作规程》《建筑施工安全检查标准》(JGJ59-2011)《原状土取样技术标准》(JGJ89-92)《建筑基桩检测技术规范》(JGJ 106-2003)第二节、施工技术参数1、桩孔填料为灰土。
2、操作参数2.1、灰土挤密桩为爆破锤成孔,1.6T重锤夯填,增加了桩间土的挤密效果,能更好的消除湿陷性,提高地基承载力。
2.2、爆破锤成孔,填料量每次控制六锤/0.11-0.12m3。
2.3、回填土时,空锤先锤击6次,素土回填时锤击不得少于6次第二章工程概况第一节、工程概况1、本工程为青海师范大学新校区,位于西宁市城北区。
#水库素土挤密桩施工方案
在水利工程中,素土挤密桩施工是一种常见且有效的处理地基土壤的方式。
本
文将探讨水库素土挤密桩施工方案,包括施工过程、施工工艺、质量控制等内容。
1. 施工准备工作
在进行水库素土挤密桩施工之前,首先需要做好充分的施工准备工作。
具体包括:
•土壤勘察:对施工地点的土壤进行详细的勘察,了解土壤的性质、密实度等信息;
•设计方案:根据土壤勘察结果确定施工的方案,包括挤密桩的位置、数量、深度等参数;
•材料准备:准备好所需的挤密桩材料,如桩体、振动锤等。
2. 施工过程
水库素土挤密桩的施工过程主要包括以下几个步骤:
2.1 桩孔开挖
根据设计要求,在施工现场开挖桩孔,保证桩孔的深度和直径符合设计要求,
并清理桩孔底部的淤泥等杂物。
2.2 挤密桩安装
将挤密桩逐一安装到桩孔中,确保桩体垂直、位置正确,然后利用振动锤对桩
体进行振动,使土壤密实。
2.3 桩顶处理
施工完成后,对挤密桩的桩顶进行处理,使其与桩顶标高一致,确保工程质量。
3. 质量控制
在水库素土挤密桩施工过程中,需要进行严格的质量控制,包括以下几个方面:
•施工监测:定期对施工过程进行监测,确保施工质量;
•材料检测:对挤密桩材料进行检测,确保符合标准要求;
•现场验收:施工完成后进行现场验收,确保施工符合设计要求。
4. 结论
水库素土挤密桩施工是一项关键且复杂的工程,需要严格遵循施工方案,加强质量控制,确保工程质量。
只有这样,才能有效地提高水库的地基稳定性,保障水库的安全运行。
素土挤密桩施工方案编制:审核:批准:目录1 编制依据 (3)2 工程概况 (3)3 施工计划 (4)4 施工工艺技术 (6)5 施工安全保证措施 (8)6 施工管理及作业人员配备和分工 (11)7 验收要求 (14)8 应急处置措施 (15)素土挤密桩施工方案1编制依据1.1、建投·文华府项目施工图纸及地勘报告,施工合同、本工程施工组织设计。
1.2、本公司管理制度及适用于本工程的有关标准、规范、规程。
1.3、本公司各项管理目标、指标及公司所识别的有效文件、行政文件、公司的技术文件。
1.4、以往类似工程的经验资料。
1.5、本工程所采用的技术规范如下:《建筑地基基础设计规范》GB50007-2011。
《建筑地基处理技术规范》JGJ79-2012。
《建筑地基基础工程质量验收规范》GB50202-2012。
《建筑基坑工程监测技术规范》GB50487-2009。
1.6国家现行相应的法律、法规、规范。
2工程概况2.1 工程建设项目概况2.2 工程概况2.2.1 地基处理说明:根据建设单位提供的《建投·文华府1~3号楼中间结果》,本工程基础持力层为第二层湿陷性粉土,本工程基础持力层土层承载力不满足设计要求,且地基土(第2层、和第3层粉土层)具有湿陷性(自重湿陷性Ⅱ级中等),需进行处理地基。
2.2.2 素土挤密桩说明:本工程素土挤密桩桩径400mm,桩距0.9m(图中未特殊注明外),三角形布置,总桩数为--根,平均有效桩长不小于5m.桩体填充材料为粉质黏土。
压实系数λc≥0.97。
2.2.3素土挤密桩采用锤击沉管成孔工艺成孔。
施工前在现场应先进行成孔、夯填工艺和挤密效果试验,以确定分层填料厚度、夯击次数和夯击后干密度。
3 施工计划3.1技术准备3.1.1施工前应具备下列资料和条件:1 应有建筑场地的岩土工程勘察报告,场地普探资料及地基土和桩孔填料的土工击实试验报告等,必要时要做些补充勘察,检查地基与含水量的实际状况,彻底了解加固地基场地土的工程特性。
素土挤密桩施工方案1.工程概况1.11.21.31.41.5为了保证基础项目工程按施工计划完成及各项技术指标达设计要求,我们综合现场实际情况、特点,编制了该地基处理工程施工阶段的组织设计方案,用于指导施工。
1.6编制依据:《建筑地基处理技术规范》(JGJ79-2002)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《湿陷性黄土地区建筑规范》(GBJ25-2004)《岩土施工勘察报告书》《设计施工图纸》2.施工准备2.1施工人员应受过专业的培训、交底;2.2施工前应先熟悉场地、工程地质和水文地质勘察报告要内容,了解周边环境,制定施工路线;2.3施工场内应平整压实,地上、地下不得有阻碍施工的障碍物;2.4施工时应根据设备的数量、类型和现场条件,在了解安全的前提下选用最佳流水作业线;2.5孔内填料质量应符合设计标准,料场应安排专人负责配料;2.6正式施工前,应根据设计要求,做工程的实验性施工,以调定设计的施工参数;3.工期安排由于本工程工期较紧,采用总体进度计划、单位工程的旬及周、日作业计划来控制本工程的施工进度。
预计工期30天(12小时施工),预计开工日期:2014年4月10日,夯扩素土挤密桩桩地基处理工程:2014年4月11日开始,2014年5月10日结束。
4.施工程序夯扩素土挤密桩地基处理工程具体施工程序见下图。
5.施工方案地面层碾压遍挤密成孔5.1施工准备5.1.1机械准备5.1.2人员准备1)机械化施工队:主要负责回填土的装卸施工。
2)打桩作业队:主要负责素土桩的施工。
其工作内容主要有:桩位成孔;素土回填夯实。
3)机械机具修理班:主要负责施工机械机具的修理与保养。
确保所有施工机械机具能够正常运转。
4)材料运输队:主要负责原材料;黄土运输。
5)计量核算组:主要负责材料消耗;已完成工程量;力能消耗的统计。
其主要工作内容有:收集原始数据、整理、分析,定期提交报告,为项目部管理层提供决策依据。
本项目位于兰州市XX区,占地面积约XX平方米,总建筑面积约XX平方米。
根据地质勘察报告,地基持力层为层湿陷性粉土,承载力较低,不满足建筑物的使用要求。
因此,本项目采用素土挤密桩地基处理方法,以提高地基承载力。
二、施工方案1. 施工准备(1)施工材料:素土、水泥、砂石等。
(2)施工设备:柴油锤、桩架、振动器、水准仪、经纬仪等。
(3)施工人员:项目经理、技术负责人、施工员、质检员等。
2. 施工工艺(1)桩位布置:根据地质勘察报告和设计要求,确定桩位布置,桩距一般为2.0m~2.5m。
(2)桩孔施工:采用柴油锤成孔,桩径为400mm,有效桩长为7.5m。
(3)桩孔清孔:桩孔施工完成后,进行清孔,确保桩孔内无杂物。
(4)素土填充:将素土分层填入桩孔内,每层厚度为0.3m~0.5m,用振动器捣实。
(5)桩顶处理:桩顶高出地面0.3m,以利于地基承载力检测。
3. 施工质量控制(1)桩位偏差:桩位偏差应控制在±50mm以内。
(2)桩径偏差:桩径偏差应控制在±20mm以内。
(3)桩长偏差:桩长偏差应控制在±50mm以内。
(4)素土填充密度:素土填充密度应达到设计要求。
(5)桩顶标高:桩顶标高应控制在设计标高±30mm以内。
4. 施工进度安排(1)施工准备:2天。
(2)桩孔施工:5天。
(3)素土填充:3天。
(4)桩顶处理:1天。
(5)质量检测:1天。
总计:12天。
三、施工安全措施1. 施工现场应设置安全警示标志,确保施工人员安全。
2. 施工人员应穿戴安全帽、安全带等防护用品。
3. 施工机械操作人员应持证上岗,严格遵守操作规程。
4. 施工过程中,应定期检查施工设备,确保设备安全可靠。
四、施工环境保护措施1. 施工现场应设置排水沟,确保排水畅通。
2. 施工过程中,应尽量减少噪音、粉尘等污染。
3. 施工结束后,及时清理施工现场,恢复地貌。
本施工方案旨在确保兰州素土挤密桩工程顺利进行,提高地基承载力,为建筑物提供安全、稳定的基底。
素土挤密桩施工方案一、引言素土挤密桩是一种土方加固技术,在工程施工中被广泛应用。
本文将针对素土挤密桩施工技术进行详细讨论,包括施工前的准备工作、挤密桩施工的具体步骤和注意事项等方面进行介绍,旨在为相关从业人员提供一定参考价值。
二、施工前的准备工作1.地质勘察:在进行素土挤密桩施工前,需要进行地质勘察工作,了解地层情况,确定挤密桩的深度和直径。
2.设计方案:根据地质勘察结果,制定适用于素土挤密桩的设计方案,包括挤密桩的布置密度、间距等参数。
3.施工机械准备:准备好挤密桩施工所需的机械设备、工具和材料等。
三、挤密桩施工的具体步骤1.础底处理:清除施工现场上的杂物,确保施工基础平整牢固。
2.钻孔:根据设计要求,对挤密桩的位置进行钻孔,确保孔深孔径符合设计要求。
3.立桩:在钻孔的基础上,将挤密桩竖直沉入孔中。
4.注浆:在立桩的同时,对孔隙进行注浆,填充混凝土或其他材料,以加固挤密桩。
5.翻转桩:在挤密桩逐渐固定后,进行翻转桩处理,确保挤密桩的密实性。
四、注意事项1.施工现场安全:施工过程中,要严格遵守安全操作规定,保证施工人员和周围环境的安全。
2.质量控制:在挤密桩施工过程中,需要严格控制施工质量,确保挤密桩的稳固性和耐久性。
3.施工进度:合理安排施工进度,保证施工质量的同时,尽量缩短施工周期。
综上所述,素土挤密桩施工是一项细致繁琐的工程,需要施工人员具备一定的专业知识和技能。
只有在严格遵循施工流程和安全规范的前提下,才能够保证挤密桩施工的质量和效果。
愿本文能对相关从业人员的工作提供一定的帮助和指导。

厂房素土挤密桩复合地基工程施工方案一、工程概况:本次厂房素土挤密桩复合地基工程位于XX省XX市XX区,厂房占地面积8000平方米,总建筑面积为5000平方米。
根据地质勘探报告得出,地下10米左右为松散的素土层,适合采用挤密桩复合地基加固,以满足建筑物的安全要求。
二、工程方案:1.地质勘探:在施工前,需要对工程区域进行全面的地质勘探,包括土层的厚度、强度和稳定性等方面的调查,以便合理设计挤密桩的数量和间距。
2.现场布置:挤密桩施工需要占用一定的空间,因此需要确定施工现场的布置方案。
根据施工队数量、设备配置等因素,合理安排施工人员和设备的摆放位置。
3.挤密桩施工:(1)钻孔:在施工现场进行钻孔作业,钻孔深度达到素土层的需求,钻孔直径根据设计要求而定,通常为300-400毫米。
(2)钻桩套管:在钻孔的同时,插入钻桩套管,以保持钻孔的稳定性,防止塌方。
(3)注浆:在钻孔完成后,通过套管向孔内注入砂浆,以填充空隙并增加钻孔的承载力。
(4)挤土:在注浆完成后,通过专用的挤土设备将土壤加以挤实,形成挤密桩。
(5)合理布置桩间距:根据建筑物的承重要求,合理布置挤密桩的间距,一般为2米×2米或3米×3米。
4.地下水处理:地下水对挤质桩的稳定性有很大的影响,需要进行地下水处理。
可以采用井点降水或者井点抽水等方式控制地下水位。
5.进行荷载试验:在挤质桩施工完成后,进行荷载试验,以验证设计的合理性和施工质量。
6.土方回填:挤质桩施工完成后,可以进行土方回填,保证地表的平整和稳定。
三、安全措施:1.施工现场设置警示标志,确保人员和设备的安全。
2.挤密桩施工时,需严格遵守施工规程和操作要求,避免施工事故的发生。
3.施工中进行实时监测,对地下水位、挤土桩的沉降等参数进行监控,确保施工的安全性和质量。
4.确保施工区域的通风与排水设施畅通,避免发生积水或者水泥烟尘过大的现象。
5.施工人员需全程佩戴安全帽、防护眼镜、防护手套等个人防护用品。
素土挤密桩施工方案青海师范大学新校区4#-6#学生公寓楼项目素土挤密桩工程施工组织专项方案中铁二十局第六工程有限公司青海师范大学新校区项目部二〇一三年十一月一、编制原则及依据 (3)二、工程概况 (3)三、施工部署 (3)四、施工设备及施工工艺流程 (5)五、施工方案 (6)六、健康、安全、环境文明施工 (8)七、施工保证措施 (15)八、危险源、危险点辨识及控制措施 (16)九、安全技术组织措施 (18)十、防止质量通病的具体措施 (20)十一、雨期施工 (20)一、编制原则及依据本施工方案根据国家现行有关施工技术规范,规程的要求和规定,及施工图纸编制,主要依据有:1、4#、5#、6#楼素土挤密桩平面布置图及技术要求2、《建筑地基与基础工程施工质量验收规范》 GB50202-20023、《建筑地基处理技术规范》 JGJ79-20124、《湿陷性黄土区建筑规范》 GB50108-20085、《建筑机械使用安全技术规程》 JGJ33-20126、《建筑地基基础设计规范》 GB5007-2011二、工程概况1. 工程概况1) 工程名称:青海师范大学新校区素土挤密桩2) 工程内容:青海师范大学新校区4#—6#楼地基处理工程3) 设计要求:本工程采用孔内深层强夯法为地基处理型式,桩径450mm,桩间距1125mm,等边三角形布桩,孔内填料采用素土,填料土的压实系数不小于0.97。
桩顶设计标高以上的预留覆盖土层厚度不小于1.2m,冬季施工时不小于冻土厚度。
桩顶铺设500mm厚2:8灰土垫层,垫层压实系数不小于0.97。
2. 施工技术要求2.1加固机理1)通过挤密作用提高桩间(周)地基土的密实度。
未处理的地基土孔隙率大、压缩性高、承载力低、湿陷性高,打入素土挤密桩后,桩体周围土密度增加、孔隙率减少、压缩性降低、承载力提高、抗剪强度增大、湿陷性降低或消失。
2)通过地基土的挤密,提高了地基土的隔水性。
欠密实的湿陷性黄土,浸水渗透很快,渗水速度可以达到每昼夜几十厘米到几米。
一、编制依据 (2)二、工程概况 (2)三、工程地质概况 (3)四、施工组织管理 (4)五、施工部署及准备计划 (5)(一)施工部署 (5)(二)施工机械计划 (5)(三)进度计划 (6)(四)劳动力计划 (6)六、沉管素土挤密桩的施工 (7)(一)施工准备 (7)(二)施工工艺流程及要点 (9)(三)质量标准及检测............................................. H 七、水泥土垫层的施工. (12)(一)施工准备 (12)(二)施工要点 (13)(三)垫层的质量控制及检测 (14)八、质量保证措施 (14)九、安全、环境保护及文明施工保证措施 (15)十、绿色施工 (17)H^一、应急预案 (18)一、编制依据1、****************建设项目施工图纸;2、**************院有限公司提供的《****************项目岩土工程勘察报告》;3、现场实际地质情况及周边环境;4、《建筑桩基技术规范》(JGJ94-2008);5、《建筑地基处理技术规范》(JGJ79-2012);6、《建筑地基基础工程施工质量验收标准》(GB50202-2018);7、《建筑地基基础设计规范》(GB50007-2011);8、《建筑工程施工质量验收统一标准》(GB50300-2013);9、《工程测量规范》(GB50026-2007);10、《建筑基桩检测技术规范》(JGJIO6-2014)。
二、工程概况本项目为************建设项目,位于****,场地呈规则形状,规划用地面积99581.42平方米(约合149.37亩),具体位置为***********基地北侧,中兰客专南侧,经三十三路东侧,124县道以西区域,基地西侧为已建日光温室,北侧、东侧均为农用田。
本项目建筑部分包括两个功能区:生产加工区和管理辅助区,包括:建筑、结构、给排水、电气及室外工程等相关配套设施。
第1篇一、工程背景随着城市化进程的加快,越来越多的建筑工程需要在地基条件较差的区域进行施工。
为了确保工程质量和安全,基坑素土挤密桩施工成为了一种常见的地基处理方法。
本文将详细介绍基坑素土挤密桩工程施工的流程及注意事项。
二、施工准备1. 工程设计:根据工程地质勘察报告,确定素土挤密桩的设计参数,包括桩径、桩长、桩距、桩顶标高等。
2. 材料准备:选用符合设计要求的素土、水泥、砂等原材料,并确保材料质量。
3. 施工机械:准备成孔设备、夯实设备、运输车辆等。
4. 施工人员:组织专业施工队伍,进行技术培训和安全教育。
三、施工流程1. 定位放线:根据设计图纸,利用全站仪或GPS进行工程定位,确定桩位。
2. 成孔:采用沉管、冲击或爆扩等方法在地基中挤土成孔,保证成孔深度满足设计要求。
3. 素土夯填:将素土分层填入桩孔内,并采用夯实设备进行捣实。
每层素土厚度控制在0.5m左右,捣实次数根据实际情况进行调整。
4. 桩基检测:施工过程中,对桩基进行质量检测,确保桩基质量满足设计要求。
5. 基坑支护:在桩基施工完成后,进行基坑支护,确保基坑安全。
6. 基坑开挖:按照设计要求进行基坑开挖,确保基坑深度满足施工需求。
四、注意事项1. 施工过程中,严格控制素土的质量,确保其符合设计要求。
2. 成孔过程中,注意保持孔位准确,避免偏移。
3. 素土夯填时,注意分层厚度和捣实次数,确保桩基质量。
4. 施工过程中,密切关注桩基质量检测数据,发现问题及时处理。
5. 施工现场应保持整洁,确保施工安全。
6. 施工过程中,加强环境保护,减少施工对周边环境的影响。
五、总结基坑素土挤密桩施工是地基处理工程中的一种常见方法,具有施工简便、成本低廉、效果显著等优点。
在施工过程中,严格遵循施工规范和操作流程,确保工程质量,为我国建筑事业的发展贡献力量。
第2篇一、工程背景随着城市化进程的加快,各类建筑项目层出不穷,地基处理工程在建筑领域中的应用越来越广泛。
施工方案与技术措施一、施工准备(一)施工用电挤密桩施工用电从业主提供的变压器接入口接入至施工场地。
结合现场实际情况,挤密桩施工共设置2个二级配电柜。
用电线路沿围挡布置,施工用电按JGJ46-2005有关规定,全部采用TN-S系统供电,一机一闸一漏一箱,三相五线制。
(二)施工用水施工用水拟采用业主提供的水源接口,采用D32的PPR管接至施工区域,再用D25的软管引至施工现场,供现场基础施工、文明施工用水。
(三)作业条件1、施工作业范围内的地上、地下障碍物已清理或改移完毕。
2、施工场区已做到“三通一平”,对松软地面已进行碾压或夯实,保证设备行走平稳。
3、成孔机及夯实机已调试运转完毕。
(四)、技术准备施工前已对现场实地勘察,了解现场情况,熟悉场地工程地质及水文资料。
(五)按规划坐标点、基准点及施工图测设建筑物轴线、标高、定位基桩,并进行复测。
1、编制施工方案并经审批,进行技术交底。
2、在施工前先由技术人员按照图纸要求,进行现场桩位布置,采用直径25cm 长1m钢钎按照设计图纸桩位打土层深30cm成小孔倒满白灰,以便在施工中找到桩位。
3、进行成孔的成桩试验,以确定施工工艺参数。
二、工艺流程详见如下“挤密桩施工流程图”。
挤密桩施工流程图三、施工方法(一)施工准备(1)材料准备素土:本工程使用基坑开挖的土方,基坑开挖发现有机物含量超过5%垃圾土应及时清理,使用满足要求的素土。
开挖土方量不能满足使用用土量时,采购进场的素土质量满足挤密桩施工对土质的要求,不合格的素土不得进入现场使用。
水泥:本工程用的水泥采用袋装P.O32.5R复合硅酸盐水泥,进场水泥有产品合格证、出厂检验报告等证明材料。
进场水泥按照同一厂家、同一等级、同一批号且连续进场不超过200t每一批次送检,检测合格后方可投入使用。
(2)机具准备1)成孔机具:柴油履带打桩机2)夯实机具:高架夯实机,夹杆式带料斗并自带自动输送皮带夯填锤或偏心轮夹杆式夯填机;3)拌土机具:筛土机2台、50型装载机2台;4)工具:铁锹、盖板等(3)现场准备施工现场采用机械开挖至桩顶标高以上0.5m,再采用人工对施工工作面进行整平后进行挤密桩施工。
目次第一章编制根据及解释2一.编制根据3二.编制解释3第二章工程概况及工程特色3一.工程概况3二.地质情形:4三.桩基简介5四.工程特色5第三章施工预备5一.技巧预备5二.材料.物质装备预备6三.劳动力投入筹划及其包管措施6第四章施工组织与治理7一.施工组织治理机构7二.组织机构7第五章施工技巧筹划9一.施工前预备工作9二.素土挤密桩施工9第六章施工工期与进度措施17第七章施工质量包管措施17一.施工质量控制尺度17二.质量治理体系18三.施工质量包管措施18第八章安然临盆.文明施工措施19一.安然临盆包管措施19二.文明施工包管措施22第九章施工变乱应急预案23第十章合营调和措施23一.与扶植单位的调和措施23二.与监理单位的调和措施24三.与设计院工作的调和措施25第十一章附表附图25一.劳动力需求应用筹划表25二.机械装备出场筹划表26三.施工进度筹划表26四.挤密桩分段施工次序图.成孔成桩施工次序示意图26兰州市人平易近警员黉舍扶植项目素土挤密桩施工筹划第一章编制根据及解释一.编制根据根据以下文件及现场前提编制而成:1.工程设计图纸及解释2.本场地的《岩土勘探陈述》3.《建筑桩基技巧规范》(JGJ94-2008)4.《建筑地基与基本工程施工质量验收规范》(GB50202-2002)5.周边情形情形及我单位的技巧力气.机械装备前提6.当地建筑行政主管部分有关划定二.编制解释为了将设计意图落实到现场的现实施工进程中,进步素土挤密桩施工的安然性和稳定性,削减对周边情形的影响,编制此素土挤密桩施工筹划.第二章工程概况及工程特色一.工程概况项目名称:兰州市人平易近警员黉舍扶植项目扶植地点:兰州市榆中县三角城工程内容:素土挤密桩工程施工筹划工期:60天内落成质量请求:达到设计及《建筑地基处理技巧规范》(JGJ 79-2012)请求.本工程共包含四个子项:分解教授教养楼.宿舍楼.练习馆及汽锅房.泵房,总建筑面积为14034.5㎡.个中分解教授教养楼地上四层局部五层,总建筑面积为4872.30㎡,建筑高度为21.250m.宿舍楼地上四层局部五层,总建筑面积为4297.64㎡,建筑高度为15.150m.练习馆地上两层,二层设有夹层,总建筑面积为4649.11㎡,建筑物高度16.550m.汽锅房总建筑面积340.07㎡,建筑物高度为 4.950m.各楼构造类型均采取框架构造.分解教授教养楼.宿舍楼为条形基本,练习馆为灌注桩基本,汽锅房为筏形基本.地基采取素土挤密桩处理.二.地质情形:地层自上而下共分4层依次分离为:(1)耕土层:厚度0.6-0.8m,黄褐色土质不平均,以粉土为主,含大量植物根系,稍湿,稍密.(2)黄土状粉层:埋深0.6-0.8m,褐黄色土质较平均,稍湿,稍密-中密.(3)粉土层埋深,厚度 1.6-3.5m,干强度低,韧性中等,湿-饱和,中密.(4)角砾埋深,充填物以砾砂及粉土为主,粉土含量随深度渐次减小,中密.场地类别为Ⅱ类,属中软场地土,该场地属建筑抗震一般地段.因勘探深度范围未看法下水,故本筹划不斟酌地下水影响.三.桩基简介本工程设计采取素土挤密桩处理地基土湿陷性,素土桩桩中间距0.9米,桩分列情势为正三角形,桩孔直径为400mm,桩深15米(8米).桩孔回填后将其表层0.7米厚土层铲除,在桩顶上设0.7米厚2:8灰土层分层回填夯实,2:8灰土的压实系数不该小于0.97.四.工程特色1.本工程工期较紧以及土质较差等特色,组织施工时要针对这些特色,合理选择施工机械,精心安插工作面,采取多机组,多层段.多班次主体交叉流水功课,做到充分应用时光和空间,做好各工种,各工序的合营,保持多机组持续功课,确保按期全部完成全部工程内容,表现机械化施工高效力.高速度.2.趁气象状况前提好,应抓紧时光进行土方开挖,以免因受雨水影响造成不须要的损掉.时代应做好排水工作,及时做好监测工作,现场预备必定命量的编织袋.浆装备.砂石料.钢管等,以备应急抢险.第三章施工预备一.技巧预备(1)懂得本工程的扶植概况,熟习和控制本工程的技巧规程和质量请求.(2)在熟习图纸,控制规范,进一步懂得现场的基本上制订本施工措施,并报监理审核,经由过程后作为施工的实施根据.(3)对有关人员做好书面施工安然.技巧交底工作,并经签认.(4)测摊开挖边线.并用白灰标识.肯定土方堆放场地及运土施工路线.二.材料.物质装备预备本工程对材料供给要做好以下预备:1.根据同意的施工组织设计和预算编制供货筹划,对于素土挤密桩施工所须要的物质预备充足,水泵.水管.电线.发电机须有配用装备.2.预备足够的临边防护举措措施 ,并卖力布设,做到防护到位.3.材料.装备做好卖力的检讨.检修,不及格产品制止入场.4.根据施工工艺.工程量.施工工期和场地等施工前提,桩基施工采取打夯机械,回填采取夯实机械.具体见《拟投入本工程机械装备配备表》.三.劳动力投入筹划及其包管措施为包督工程质量目的和进度筹划的实现,施工进程中选用有施工经验.能打硬仗优良的专业部队进行施工.劳动力人数根据工程工期请求.工程量和工程特色,联合我单位积聚的同类工程的施工经验进行设置装备摆设.科学组织和治理进入项目工地的人.财.物质源,调和内部功课层之间的关系,做大好人力.物力和机械装备的调配和供给,及时解决施工中消失的问题,尽量进行机械化施工.削减人工功课,以便在整体施工进程中进行控制和调剂,包管总筹划的顺遂实施.具体见《劳动力筹划表》.第四章施工组织与治理素土挤密桩处理工程施工环节多,且各环节慎密连接,具有功课持续性,是以,施工组织与治理的利害,是关系到施工质量.效力的症结,为包管施工质量和进度,进步工作效力和经济效益,必须在施工中实施严密.有用的组织与治理轨制,我们将精心组织.安然文明施工.一.施工组织治理机构组建项目司理部,树立进度.安然临盆.工程创优与成本控制的责.权.利相联合的治理机制,设以项目司理为总负责,工程技巧.材料物质.筹划财务.安然文明质检等岗亭构成的营业批示和治理机构.二.组织机构组织机构框图1.,包管施工质量,成立以下临盆机构.(1)技巧组在项目部的引导下,刘世荣负责施工前的技巧预备,施工中的各工序的技巧.质量治理.各类报表.原始记载的整顿和存档等工作.以包督工程质量达到设计技巧请求.(2)机械队张亮重要负责土方的施工,装备的日常保护保养.(3)成孔队张亮重要负责成孔的施工,桩机搬家和装备的日常保护保养.(4)夯填队张亮负责素土桩的夯填,负责素土的过筛.(5)测量队刘世荣.张亮二人负责建筑物基坑放线.抄平以及建筑物轴线.桩位的布放.(6)材料班设置装备摆设材料员高苏,负责各类材料的倾销.验收.入库.保管和发放.(7)补缀班设班长一人,电工.焊工各二人,负责保护现场和修配各类装备.机具.电缆线的架设和用电治理等.(8)后勤班负责工地所有人员的吃.住等后勤办事工作,食堂设治理员一人,炊事员两人.其它后勤办事人员一人.第五章施工技巧筹划一.施工前预备工作1.土方开挖前 ,建筑物定位桩须经甲方及监理单位核验后方可动工.的灰线.3.机械施工易碰压测量桩,是以,基坑开挖范围内所有的轴线桩和水位点都要引出机械运动区域以外,并设置涂红白漆的钢筋支架以呵护.4.在土方开挖至设计标高时代安插二位测量员不间断地对土方标高监测控制,待达到设计标高后将轴线引至底面.二.素土挤密桩施工(一)施工前预备1.卖力熟习施工图纸,进行定位放线工作2.材料预备土:采取粉质粘性土,土估中有机质含量不超出5%,不得含有冻土或膨胀土,土估中不得夹有砖.瓦和石块,土料必须过筛,请求其颗粒不大于15mm.3.机械预备:成孔机:履带式打桩机4台,成孔挤密采取沉管方法.夯实机:1.4台.2.采取主动填料夹杆锤夯实机,夯锤重量为300kg,数目2台.4.劳动力预备:1)重要功课人员:打桩工(26)人.焊工(1人).电工(1人).2)施工机具应由专人负责应用和保护,大.中型机械特别机具需执证上岗,操纵者须经培训后,执有用的及格证书可操纵.重要功课人员需经由安然培训,接收施工技巧交底.(二)放线定位:施工前,根据基本平面安插图及桩位图,经由过程坐标控制点,准肯定出每个施工桩位点,并做好标识(小石灰柱),经磨练无误后,再进行施工,并做好记载.(三)重要施工工艺及施工次序成桩放线→.(四)成孔.成桩技巧措施1.成孔:成孔挤密采取沉管方法,成孔次序自西向东,隔排隔行,距离1~2孔跳打,成孔后立刻回填,以防止邻孔之间互相挤压造成相邻孔缩孔或振动坍塌.当整片处理时宜由内向外进行,局部处理宜由外向内进行.隔孔跳打进入第一遍成孔,自检并经监理验收后,紧跟着进入第一遍的素土夯填,分多遍完成.(见下图)解释:a.暗示起首进行施工的桩,属于第一层次施工.b.暗示随落后行施工的桩,属于第二层次施工.c.暗示随落后行施工的桩,属于第三层次施工.d.暗示最落后行施工的桩,属于第四层次施工.2、成桩:桩孔填料采取设计请求素土,土料可应用当场挖取的粉质粘性土,过筛后粒径不大于15㎜;夯填土应提前送实验室作原材实验及击实实验,求得最大干容重和最优含水率,肯定土料合理含水率(该含水率能使经由筛后的素土根本达到最佳含水率的请求.天天施工前审定土的含水率是否为合理值,桩孔验收及格后,采取简略单纯晋升机,吊起不小于300kg重锤,进行孔底夯实.桩体素土分层回填夯实,逐层以平斗车定量向桩孔内下料,压实系数不小于0.97,人工填料时应指定专人按划定命量平均填进,不得盲目乱填.3.沉管法成孔挤密.沉管法成孔是应用柴油沉桩机将带有通气桩尖的钢制桩管(管径325mm)沉入土中的设计深度,然后慢慢拔出桩管,在土中形成桩孔.沉桩机械为5t导杆式柴油桩锤.由W1001履带式起重机带动行走.就位和起吊桩锤,沉管直径400mm,以包管设计请求,桩孔夯填采取专用夯实机(主动填料夹杆锤),锤重0.3t,填料采取粉质粘性土,压实系数λc≥7.(1)施工预备:施工装备出场前,切实懂得场地的工程地质前提和四周情形,对沉桩区域进行整平,对白灰进行实验,并做好土的尺度击实,测试并调剂好现场素土的含水量,以确保其接近土的最佳含水量,再对桩位进行准肯定位.(2)沉桩机械准肯定位,并检测导杆的垂直度,再进行沉桩施工.桩机就位请求安稳精确,桩管与桩孔中间互相对中,在施工进程中桩架不该产生移位或竖直.(3)桩管沉至设计深度后应及时拔出,以免在土中弃捐过久增大拔管阻力.成孔后夯实机就位,向孔内填已达到含水率请求的过筛土,分层夯实,直至距孔口100m为止.(4)孔位安插采取正三角形型安插,直径40cm,间距m,沉桩时采纳距离成孔,二次拔出,以利于沉管拔出及拔出.(5)桩管上需设置明显坚固的尺度标记,每0.5m一点.沉管进程中应留意不雅察桩管的贯入速度和垂直度变更.(6)拔管成孔后由专人检讨桩孔的质量,不雅测孔径.孔深及垂直度是否相符请求.(7)填料夯实.桩孔填料的选择按照设计请求进行,并使其含水量接近最佳含水量.夯填施工采取新型主动填料夹杆锤夯实机,设定填料时光3s,夯击时光6s;由机械主动填料,持续夯击,包管了施工的持续性.每层填料厚度控制在300mm以内,锤击次数许多于6次(由成桩实验肯定).夯实机就位要平允稳定,夯锤与桩孔互相对中,使夯锤能自由下落到底,并且准时检讨夯锤的偏位情形,发明问题要及时处理.(8)为包管夯填质量,要严厉控制并记载每一桩孔的填料数目和夯及时光,夯实施工由专人监视和检测.(9).质量磨练素土挤密桩施工,决议工程质量的症结是桩孔夯填的质量,抽检数目不该少于桩孔总数的2%.施工中严厉控制填料量,专人操纵并卖力监视夯填进程,施工后切实进行磨练测试,包管填料的压实系数λc≥7.还应特别留意的是,挤密桩属地下隐藏工程,施工质量受工资影响的身分许多,对其过后检测亦很艰苦.是以,每道工序.每个操纵环节都必须增强质量意识,把施工质量控制在施工的全进程中.4.成孔记载:成孔时,派成孔记载员一名(记载员不落实,不得开孔.进程中不逐个孔实施的,停工),担负着成孔质量的监控工作,并对每根桩实施成孔测量,按同一编号记载,每达标一个孔,记载一个孔编号,同时根据对应编号挂牌暗示此孔已验收,验收后从新盖好孔盖,没有达标的孔请求再打,直至达标.对不及格的孔毫不验收挂牌,并且每日汇总并在桩位图上对号作(⊙)标识表记标帜,并肩负着不漏孔的义务.监测内容:孔深.孔径.垂度.位移及其它安然内容,还要亲密留意土质情形,如发明平常现象,立刻停工,通知有关引导查明情形后,再持续施工.5.夯填记载:夯填记载员由两名担任担负着每根桩夯填质量的监控工作,重要义务是:根据实验桩参数,监控每个夯机手对每根桩的质量情形,监控内容有夯锤重量300kg;每根桩的空夯次数.锤进步度;每车料的实夯次数.锤进步度;每根桩夯填几层根据技巧审定单的划定如实记载,其实不竭请求夯机手按请求参数实施,成一根桩,收一个牌,当日汇总,并在桩位图上由本来“⊙”标识表记标帜改为“●”标识表记标帜,公示在现场办公室墙壁的桩位图上,把每小我收回的桩牌按桩机手放在一块签上名,今后备查,力争做到一次及格,不漏填.(五)质量验收尺度1.主控项目1)素土挤密桩的桩数.分列尺寸.孔径.深度.填料质量及合营比,必须相符设计请求或施工规范的划定.2.一般项目1)施工前应对土及灰土的质量.桩孔放样地位等做检讨.2)施工中应对桩孔直径.桩孔深度.夯击次数.填料的含水量等做检讨.3)施工停止后,按请求抽查数目,在坑内打探井取桩身和桩间压实系数,检讨成桩的质量及地基承载力.4)素土挤密桩地基质量磨练尺度应相符下表划定.素土挤密桩工程质量磨练尺度5)特别工艺症结控制点控制特别工艺症结控制点控制2素土挤密桩所需实验:1).夯填土施工前3天应对回填土进行含水率和最大干密度实验(击实实验).2).肯定出最大干密度及最优含水率后,对三组实验桩基进行检测,肯定其承载力是否知足设计请求,湿陷性清除情形,以及压实系数挤密系数可否知足设计.3).根据实验桩检测成果,对工程桩进行检测.第六章施工工期与进度措施1.工期请求:按业主审核的工期请求.(进度筹划附后)2.包督工期措施3.根据现场及施工内容安插,合理安插各工序.4.技巧人员与业主.设计院.监理单位亲密合营,及时向上述单位反馈施工进程中碰到的不测问题,使问题及时得到解决,包管顺遂施工.5.卖力做好劳动力调配.岗亭明白,职责清晰,人员稳定.调配经验丰硕.工作闇练的人员上岗.第七章施工质量包管措施一.施工质量控制尺度我公司对本工程的质量控制尺度是:工程质量一次性磨练及格.我公司将严厉按照质量尺度.规范.设计请求及业主和监剃头出的指令施工,确保上述质量控制尺度的美满实现.1.工程质量目的:确保优良施工中严厉按有关规范,施工工艺和操纵程序进行,必须经由过程严密的施工组织设计,严厉现场治理,控制工程进度,确保工程质量,勤俭成本开支,安然临盆,尽力争创优质工程.2.质量尺度:素土挤密桩施工后桩心土的密实度不小于0.97,桩间土平均挤密系数不小于0.93,最小挤密系数不小于0.88.二.质量治理体系为确保基坑支护工程优良目的,我们将树立完美的质量治理收集和采纳行之有用的治理手腕和措施来确保本工程的优良目的的实现.质量治理措施采纳“五步到位”.五步到位:(1)操纵请求交底到位;(2)上.下工序交底到位;(3)上.下班交代到位;(4)症结部位的检讨.验收到位;质量治理体系明白每一小我.每一个岗亭在质量治理工作中所应当承担的工作和义务,亲密留意工程实施进程中所产生的情形,剖析产生问题的身分,应用最佳的对策,确保工程保质保量的完成.对工程治理人员增强定岗,定职教导,制订严厉的奖罚轨制,增强工作义务感,清除各类可能产生不良效果的隐患.除配备现场项目司理外,分公司还有施工经验丰硕的高等工程师,到现场对工程质量进行内部监理,并服从业主现场代表及监理的指导.三.施工质量包管措施1.施工设计筹划必须经由监理.安检站审批后方可施工,碰到变动时及时陈述,研讨解决.项目司理组织相干人员熟习施工筹划请求.相干规范尺度.勘探设计材料,为组织施工做好须要的技巧预备.2.严厉技巧交底轨制,施工前,项目技巧负责人对相干岗亭人员及施工人员进行逐级交底,明白质量请求及操纵程序,进步全部人员质量意识.增强施工进程中的治理和磨练把关,督促班组在施工中严厉按交底要乞降相干操纵规程进行操纵并及时与监理或甲方筹划验收手续3.出场机械必须经由磨练,增强对应用机械装备的保护治理,确保装备能正常应用,对计量仪器装备按划定送检,并在有用期内应用.4.出场的材料和装备必须有及格证,强度磨练陈述.第八章安然临盆.文明施工措施一.安然临盆包管措施本工程在施工中的安然目的:杜绝伤亡.火警.交通.管线装备变乱,争创标化工地.我们将严厉按照“安然第一,预防为主”的方针和国度有关划定精力,联合工程现实,树立安然规章轨制和落实施工人员的安然临盆义务制,把安然临盆与施工人员经济挂钩,实施安然临盆奖罚轨制.公司和项目部实施安然临盆目的义务书和安然临盆义务考察轨制,考察应有书面记载.项目部与施工治理员和班组,班组与职工均签署安然临盆义务书,以义务书情势把工地总的安然治理目的按照各自职责逐级分化,进行考察记载在册.1.安然临盆包管体系(1)针对本工程的范围和特色,以项目司理为首,由施工队长,各项工程的治理人员构成安然包管体系.卖力贯彻履行安然义务制和各项规章轨制,保持经常性的施工安然教导.检讨及监视指点.(2)施工前由安然负责人对施工人员进行三级安然教导,及安然技巧交底,落实所有安然技巧措施和人身防护用品.施工时代按期召开安然工作会议,开展示场安然检讨整治运动,并填写好安然台帐.(3)操纵人员必须身材健康,并持有操纵证,放可自力操纵,学员必须在师傅指点下进行操纵.各岗亭分工明白.2.安然措施(1)严厉按照《施工临盆安然条例》进行安然临盆治理,项目司理是安然临盆第一负责人,开工前,必须向施工人员进行安然教导.(2)所有进入施工现场人员必须戴安然帽;高空功课时必须佩带安然带,包管施工“三保”措施.(3)电源装配必须相符安然请求,实施一机一箱.一闸.一漏电呵护,机械装备要有接地接零.电气设置应与用电装备相匹配,敏锐靠得住.电工.机械操纵由持上岗证人员操纵,并配带响应的劳动防护用品.(4)服从批示旌旗灯号,不得随意分开岗亭,经常留意机械运转情形,发明平常,应武断停机检讨处理,天天交代班必须对机械进行检讨维修.包管机械正常运转.(5)施工厂区安全区挂设警示标牌,并派专人阻拦非施工人员进入施工现场及安全区域.在基坑上边沿设置安然护栏,安然护栏为红白相间的钢管,以包督工作人员安然.晚间施工应确保照明优越,现场四周设置可移动的光源.3.施工机械安然防护:(1)大型机械应进行自检和监理验收手续.(2)机械的有用证件齐备(临盆厂家营业执照.安然临盆许可证.天资证),在功课前施工员向司机作安然交底,并派有合营经验的专人批示.所有外租机械进入现场前签定安然义务协定书. (3)机械启动前应检讨聚散器.钢丝绳,经空车试运转正常后再开端功课. (4)打桩机的扭转臂扭转区域严禁站立其它人员施工. (5)机械操纵晋升不该过猛.(6)机械应停在坚实的地基上,如基本过差,应采纳走道板等加固措施,不得将挖土机履带与掏空的基坑平行2米停.驶.运土车辆不宜接近基坑平行行驶,防止塌方.翻车. (7)汽车卸土应在车子停稳落后行,制止铲斗从汽车驾驶室上超出. (8)车辆进出处,若有地下管线(道)必须辅设厚钢板,或浇捣砼加固. (9)施工中留意对沟槽边坡的随时安然检讨,发明问题及时处理.4.暂时用电安然措施(1)履行尺度:施工现场暂时用电安然技巧规范.(2)现场电缆必须架空或地埋安插,现场供电主电缆及引入分派电箱电缆均采纳埋地设置,埋深800mm,电缆底部用细砂填埋,顶部笼罩一层红砖呵护;其他电缆架空设置,不得拖地.各类电器装备必须作呵护接零外,必须在装备负荷线的首端处设置漏电呵护装配,落实“一机一闸一呵护”及三相五线制等各项措施.(3)装配.维修或裁撤暂时用电工程,必须由专业电工完成.电器线路必须断电补缀,并挂上警示牌.电器控制体系必须有防雨淋举措措施,并应上锁呵护.(4)线路采纳三相五线制程度架设.(5)用电机具必须装配靠得住的漏电呵护装配,机具外壳接零呵护.(6)施工用电严厉履行<<施工现场暂时用电安然技巧规范>>JGJ46履行.二.文明施工包管措施1.场容保洁措施:a.对大门口场作“硬化”处理.铺设明沟排水.b.主施工道从桩区外经由过程,铺设路面,同时尽可能防止车辆进入,污染施工道.c.及时清除施工现场的溢浆.污泥.护筒开挖时的土方,在邻近施工完毕.轨道裁撤后,立刻清算出施工厂区.d.天天施工车辆进行干净(在施工厂外进行),防止排污车辆污染主施工道.废浆用蜜封槽罐车外运排放,做到不溢漏,不污染情形.e.运输车进出场均要检讨,做到不将污染物带出施工厂地.f安插好施工人员的住宿.洗澡等生涯举措措施,包管生涯情。
素土挤密桩施工组织设计素土挤密桩是一种常用的土工处理技术,适用于软弱地基的加固和土方的处理。
在进行素土挤密桩施工前,需要进行详细的组织设计,以确保施工质量和安全。
下面是一份关于素土挤密桩施工组织设计的示例,详细介绍了施工前的准备工作、施工方案的确定、施工人员的安排等内容。
一、施工前的准备工作1.了解工程地质情况:通过现场勘探和资料研究,了解地质条件、地下水位、土层分布等情况,确定施工方案。
2.制定施工方案:根据地质情况和工程要求,确定合理的施工方案,包括桩长、桩径、桩距、挤密压力等参数。
3.组织相关技术人员:组织相关的技术人员,包括土木工程师、施工队长、机械操作人员等,确保施工的技术指导和安全。
4.采购施工材料:根据施工方案,采购所需的挤密桩设备、挤密剂、钢筋等材料。
5.施工设备的检修:对挤密桩设备进行检修和维护,确保设备的正常运行。
二、施工方案的确定1.桩长和桩径的确定:根据工程要求和地质条件,确定合理的桩长和桩径。
一般来说,桩长应该超过软弱土层的厚度,桩径应该满足施工需求。
2.桩距的确定:根据工程要求和地质条件,确定合理的桩距。
一般来说,桩距要根据软弱土层的承载力和桩身的抗侧承载力来确定。
3.挤密压力的确定:根据工程要求和地质条件,确定合理的挤密压力。
挤密压力要根据软弱土层的压实特性和桩身的承载能力来确定。
4.钢筋使用量的确定:根据挤密桩的设计要求,确定钢筋的使用量。
钢筋的使用量要满足桩的强度和抗震要求。
三、施工人员的安排1.土木工程师:负责施工方案的制定和技术指导,对施工过程进行监督和控制。
2.施工队长:负责施工现场的组织和管理,协调各个施工工序的进行。
3.挤密桩操作人员:负责挤密桩设备的操作,确保施工的质量和进度。
4.查方人员:负责进行挤密桩施工前后的现场查方工作,确保挤密桩的数量和质量。
5.维修人员:负责挤密桩设备的维修和保养,确保设备的正常运行。
四、施工流程1.准备工作:根据施工方案,准备所需的施工材料和设备,检查施工设备的正常运行。
一、施工方案的依据1.1、《渭南师范学院大学生活动中心岩土工程勘察报告》。
1.2、《渭南师范学院大学生活动中心桩基施工图》。
1.3、《建筑地基基础工程施工质量验收规范》(GB50202-2002)。
1.4、《建筑地基处理技术规范》(JGJ79-2012)。
1.5、《建筑桩基技术规范》(JGJ94-2008)。
1.6、《湿陷性黄土地区建筑基坑工程安全技术规程》(JGJ167-2009)。
1.7、现场具体客观条件和周边环境。
二、工程概况及技术要求2.1、工程概况本工程位于渭南师范学院内,实验楼北侧,学校运动场西侧,渭南体育馆南侧。
场地地貌单元属渭河I级阶地后缘。
该工程由西安建筑科技大学建筑设计研究院设计,基础设计采用先施工素土挤密桩消除黄土湿陷性,再施工预应力砼管桩。
2.2、设计技术要求素土挤密桩有效桩长7.80、8.50、12.80m,成孔直径400mm,成桩直径不小于550mm,桩孔内填料为素土,填料时采用不小于1.5吨的重锤夯填,孔内分层回填素土,桩身压实系数不小于0.97,桩间土平均挤密系数不小于0.93。
三、场地工程地质水文地质条件1.根据钻孔揭露,拟建工程场地在勘探深度内的地层岩性主要为第四系堆积物。
根据现场钻探描述及室内土分析试验描述,现将主要土层依次描述如下:素填土①:黄褐色,可塑。
以粘性土为主,局部地段混建筑、生活垃圾。
厚度0.50m~2.50m,层底标高355.95m~358.96m。
黄土状土②:褐黄色~黄褐色,坚硬、局部硬塑。
针状孔发育,具虫孔、大孔,含少许白色钙质条纹,偶见蜗牛壳。
属中压缩性土,具中等湿陷性,局部具强烈湿陷性。
厚度4.50m~6.70m,层底深度6.50m~7.5m,层底标高351.45m~353.08m。
黄土状土③:黄褐色,硬塑,局部可塑。
针状孔发育,具虫孔及大孔,偶见蜗牛壳。
属中压缩性土,具中等湿陷性。
厚度 6.10m~7.40m,层底深度13.10m~14.20m,层底标高344.45m~346.59m。
2.本次勘察期间,在钻孔内测得稳定地下水水位埋深为25.30~26.70m,高程为333.01~333.58m,属潜水类型,为平水位期水位。
(详见岩土工程勘察报告)。
四、现场管理组织设置及人员分工为确保本工程顺利进行,保证工期安全、质量、为业主交出一份满意的答卷,公司将选派富有经验的施工管理人员和技术人员,组成健全的有效机制和强有力的项目部领导班子。
施工组织以我项目部姚亮同志为生产总指挥,以公司安全部为中心的安全质量管理系统。
实行项目经理负责制。
1)项目经理部项目经理:姚亮项目技术负责人:刘安民职责:①负责与建设方进行工作协调;②组织工程设备及人员配备;③控制工程进度及质量;④材料、财务、合同管理;⑤负责建立现场安全网络,制止各种违章作业。
2)技术组组长:王进华(工程师)职责:①技术交底、安全交底②孔位放样③填写施工日志④完成经理部交给的其他工作3)质检组组长:慕喜峰(质检员)①检查、完成各种记录表格的记录情况。
②验收孔质量、夯实质量。
③协同现场监理工程师抽检各工序的施工质量,并对其负责。
4)施工队设置:素土挤密桩组12人组长:杜俭岗位职责:负责成孔、夯实、测量放线等。
5)材料组:组长:宋绍坤职责:负责进场材料的复检和标识工作,保证材料的使用。
6)电工组:组长:王军职责:严格按照操作规程架设机电设备用电电缆,做到安全用电,保证电器设备安全,及时进行检查、检修,杜绝一切用电事故发生。
7)安全员:王妙瑜职责:负责对进场工作人员进行安全教育,宣传施工现场应该遵守的安全规定。
检查进场人员是否佩戴安全帽。
五、劳动力进场计划及机械设备配置表5.1、劳动力需用量计划表5.2、机械设备配置表序号工种人数序号工种人数1 柴油锤操作工 6 5 电工 12 夯机操作工 6 6 修理工 13 小铲车司机 34 大铲车司机 2序号设备名称型号单位数量设备性能1 柴油锤DF50 台 3 良好2 夯机>1.5T 台 6 良好3 大铲车ZL-50台 1 良好4 小铲车0.2m3 台 3 良好5 瑞得全站仪RTS-622 台 1 良好6 水准仪DS-3 台 1 良好六、素土挤密桩施工方案根据《建筑地基处理技术规范》(JGJ79-2012)有关规定及技术要求,素土挤密桩施工顺序采用先里排后外排,隔排隔桩跳打法施工。
6.1、工艺流程及放线定位6.1.1、工艺流程:场地平整→放线定桩位→成孔→检查成孔质量→夯填→成桩。
6.1.2、场地平整:施工前,先进行场地平整,用装载机先将场地大概平整。
6.1.3、放线定位桩位:根据测量成果图所提供的坐标点,结合施工图进行桩位测放。
保证桩位符合规范要求。
桩位测放时,应分批分段放样,不宜放太多或全部放出。
桩位放好后,质检员用50m钢卷尺按图纸复核桩位间距,控制桩位偏差≤2cm。
自检合格后立即做好测量报检资料,及时申报监理验收,同意后方可进行下道工序。
6.2、成孔成桩过程控制及质量标准6.2.1、成孔:素土挤密DDC工法,采用柴油锤钻机成孔。
成孔直径Φ400mm,具体质量控制如下:1、引孔直径400mm,要求孔径偏差小于-20mm。
2、柴油锤钻机就位前应首先复核桩位,保证桩位偏差小于0.4D。
柴油锤钻机就位后,先检查机械的安全性和可靠性,各电缆严防破损漏电,主卷扬、付卷扬机必须同步;机台要支垫牢固用水平尺整平。
主臂架必须用水平尺校正并保持与底盘的垂直,钻杆要用水平尺或线坠其垂直度,必须保证倾斜度小于 1.0%。
机长负责并经技术员(工长)检验后方可进入施工准备。
且施工过程中应经常检查。
3、成孔工艺包括柴油锤就位、成孔、移位三步工序,其施工要求如下:a、桩机安装就位后,对准桩位,调整锤尖同点位重合,无误后方可成孔。
b、桩的垂直度必须小于1.5%。
c、由专职记录员记录施工桩号、桩长、垂直度。
4、成孔时,机长应随时掌握钻机钻进进度,并注意地层与地质资料是否一致,做好记录;5、成孔过程中遇地层发生明显变化均要进行充分的调整,以保证钻机的平整顺直;6、等成孔完成后,班长要用测绳进行自检,保证深度偏差小于+500mm,然后通知施工员和监理验证后方可进行下道工序;7、成孔后应及时验收,检查人员与机组人员要密切配合,机组应及时通知检查人员,检查人员对检查项目逐项检查、记录,合格后立即转入下道工序;8、施工顺序采用隔行和隔桩跳打的方法,从边沿开始、间隔跳打、均匀分布、逐步加密、及时夯填。
分四遍施工,第一遍单排单号桩位,第二遍双排双号桩位,第三遍单排队双号,第四遍双排单号。
施工序列应由内向外、即由中间向四周或由中间向两边的序列进行施工。
6.2.2、夯填成桩:成桩用锤夯扩,具体施工方法及质量控制如下:1、引孔工序完成并经验收合格后,方可进行回填、并校核其垂直度。
2、回填土,应首先在孔底进行原土夯实,夯击数不得小于2击。
孔底原土夯实后,方可回填素土。
每次填量高度为1000mm,即0.12m3,填料高度偏差正负100mm,并做详细的计量和检查工作。
填料工序确认后方可进行夯实挤扩,夯锤重量不小于1.5吨,控制夯锤的自由落程一般为3m,锤击数下段为5击,上段3.0米以内为7击。
(以上参数为经验参数,以最终的试桩检测结果为准,对落距及锤击次数,再作调整。
调整后的相应参数,用于大面积工程桩的施工。
)锤击数完成后,计量验证夯扩直径,保证桩体直径达到550㎜,控制桩径偏差小于-20㎜。
按照上述工序自下而上成桩,但最终夯击数以试桩为准。
3、成桩过程中,在桩的上部夯锤的自由落程达不到3m时,增加锤击数,但控制锤击数不得小于7击。
4、施工期间,要随时验证和调整有关施工技术参数,以确保成桩质量和确定正式施工参数。
5、施工顺序同成孔顺序6、在成桩试验过程中,按规范、规程规定要做详细的检测试验工作,以确保孔内土压实系数不小于0.97。
6.2.3、夯填土料:成孔后若孔底土层含水量较大,应先填少许砖渣后再填土。
土料为现场土,使用纯净黄土或粘性土,有机质含量≤5%,必要时要外购黄土。
填料含水量控制在最优含水量±2%以内,达到“手握成团,落地开花”。
经击实实验确定现场黄土最优含水量,施工过程中应保持含水量恒定,确实需要调整时,应重新进行试验。
当含水量大于最优含水量2%时,凉晒回填土使含水量达到要求;当含水量小于最优含水量2%时,则适当向填土喷洒水使含水量达到要求。
6.2.4、桩身质量的控制标准桩孔内用素土分层回填夯实,桩体内的平均压实系数≥0.97,桩间土挤密系数应≥0.93。
素土挤密桩地基质量检验标准项序检查项目允许偏差或允许值检查方法单位数值主控项目1 桩体及桩间土干密度λc≥0.95 λc≥0.90 现场取样检查2 桩长mm +500测桩管长度或垂球测孔深3 桩径mm -20 用钢尺量一般项1 土料有机质含量% ≤5 实验室焙烧法2 桩位偏差≤0.40D 用钢尺量、D为桩径3 垂直度% ≤1.5 用经纬仪测桩高目 4 桩径mm -20 用钢尺量注:桩径允许偏差负值是指个别断面七、施工控制体系组织机构7.1、工程质量控制体系组织机构公司质量监督部门项目经理项目副经理技术负责人各专业工程师专职质量检查员各施工班组长7.2、安全管理控制体系组织机构公司安全监督部门项目经理项目副经理技术负责人7.3、工期控制体系组织机构八、施工进度计划及工期保证措施8.1、工期目标本工程工期要求为60天施工工期。
具体安排如下:一、 素土挤密桩试桩施工:工作面移交后5日历天内完成; 二、 素土挤密桩工程桩施工:检测合格、接甲方通知后60日历天。
8.2、组织保证组织精干的项目班子,全面管理。
强化劳力、机械、材料的调配工作,确保合同工期实现。
施工期间,建立工地现场例会制度,每天坚持一次现场调度会,每周一次甲乙双方协调会,及时解决施工中存在的问题。
由工程项目经理部根据工程实际制定工程进度控制计划及目标,由各队、组进行具体实施,并将工程信息及时反馈给项目经理部。
1)抓组织落实,人员落实,由项目经理部统一指挥调度,下设作业队。
2)设备落实,完好率达100%。
为防止突然停电,工地可根据实际情况配备发电机一台。
3)狠抓日进度,做到天天计划落实。
项目经理技术负责人项目副经理工程部其它职能部门施工班组4)狠抓有序作业。
8.3、加强计划、科学管理精心编制施工组织设计,科学组织流水作业、交叉施工,从而加快施工进度每周有周计划,每月有月计划,并逐条逐项检查落实。
上、下工序的衔接提前进行准备,杜绝上道工序完后才进行下道工序准备的脱节现象,尤其是成孔施工和夯填施工要相互协调,防止交叉作业控制不力而损失工期,按项目部岗位负责制严格管理,以工序流程作为检查工程进度的基准。
合理安排施工现场,各工序运行有序,道路畅通,交叉作业的工种按进度网络图由项目部统一指挥。
