限高架专项施工方案-最
- 格式:doc
- 大小:54.00 KB
- 文档页数:10
高架限高施工方案1. 引言高架限高施工是在高架桥或跨线桥等大规模交通设施上进行的一种施工方式。
施工过程中,由于施工场地的特殊性,必须制定合理的高架限高施工方案,以确保施工安全、顺利进行。
本文将针对高架限高施工方案进行详细的介绍和说明。
2. 施工前准备工作在进行高架限高施工之前,必须进行充分的准备工作,包括但不限于以下内容:2.1 施工场地勘察与评估在确定施工方案之前,必须对施工场地进行细致的勘察与评估。
主要包括以下几个方面的内容:•场地的地质和地形状况•场地周围的交通状况和道路情况•施工场地的稳定性评估•场地的环境保护要求评估2.2 施工方案设计根据施工场地的具体情况,设计合理的施工方案是确保施工安全和顺利进行的关键。
施工方案设计需要综合考虑以下几个因素:•施工人员的安全与劳动条件•施工过程中的设备和材料调配•施工期间对交通的影响及交通管制措施•施工期间的环境保护与污染防控措施3. 施工过程控制高架限高施工过程中的施工控制主要包括以下几个方面:3.1 施工人员安全与劳动条件保障为保障施工人员的安全与劳动条件,应采取以下措施:•提供必要的个人防护装备,如安全帽、安全鞋等•设立安全警示标志,明确施工区域和危险区域•对施工人员进行必要的培训和教育,提高安全意识3.2 设备和材料调配为确保施工进度和效率,需要合理调配设备和材料。
具体措施包括:•根据施工计划,提前准备好所需的设备和材料•合理安排设备和材料在施工现场的存放和使用3.3 交通管制措施高架限高施工会对周边交通产生一定的影响,为确保交通安全和顺畅,需要采取以下措施:•制定交通管制方案,明确施工期间的交通状况与要求•设立临时交通标志和标线,引导车辆绕行•加强对交通管制措施的宣传与告知,提前通知相关单位和群众3.4 环境保护与污染防控为减少施工对环境的影响,需要采取以下环境保护和污染防控措施:•合理使用水、电等资源,控制施工噪音和粉尘的扩散•对施工废弃物进行分类处理与合理处置•保护施工现场周边的生态环境,避免对动植物的影响4. 施工后整改和验收施工结束后,需对施工过程中产生的问题进行整改和验收。
限高架专项施工方案为了解决城市交通拥堵问题,提高交通效率,建设城市快速路和高架道路已成为不少城市的重要举措之一、针对限高架专项施工,可以采取以下方案。
首先,施工前应制定详细的施工计划。
根据限高架的具体要求和技术要求,确定施工的时间、地点和工序,以确保施工过程的顺利进行。
同时,还需了解施工过程中可能遇到的风险和危险因素,并采取相应的预防措施,确保施工安全。
其次,施工过程中需要进行必要的交通引导和管制。
限高架施工通常需要封闭一定的道路,因此对于受影响的交通流线,必须提前进行合理的交通引导和排队措施。
在施工期间,限制行驶车辆的通行,避免出现拥堵和交通事故。
同时,需要设置合理的标志和标线,以提醒驾驶员注意施工区域,并严禁越过施工区域。
此外,施工过程中需要进行经常性的监督和检查。
监督人员应及时对施工现场进行巡查,确保施工过程符合规范,并及时发现和解决可能存在的问题。
同时,需要对施工质量进行监测和评估,确保施工质量达到要求。
最后,在施工完成后,需及时进行交通恢复工作。
恢复工作包括拆除施工期间设置的临时设备和标志,清理施工现场,并修复和恢复原有的交通路线。
同时,要对施工过程中可能对周边环境和居民造成的影响进行评估和处理,保证施工对周围环境的影响最小化。
综上所述,限高架专项施工方案应包括制定详细的施工计划、进行交通引导和管制、监督和检查施工质量以及及时进行交通恢复工作等步骤。
通过合理的施工方案,可以确保施工过程的顺利进行,保证施工质量和安全,同时最大程度地降低对城市交通和居民生活的影响。
一、工程概况本工程为限高架安装项目,旨在提升城市交通管理水平,确保道路交通安全。
工程内容包括限高架的采购、运输、安装、调试及验收等环节。
以下为限高架专项施工方案。
二、编制依据1. 《城市道路交通安全设施设计规范》(GB 51028-2015)2. 《城市道路交叉口设计规范》(GB 50189-2013)3. 《道路交通安全设施施工及验收规范》(GB 50254-2017)4. 《建筑起重机械安全规程》(GB 6067.1-2010)5. 《特种设备安全监察条例》(国务院令第373号)三、施工准备1. 人员组织:成立专项施工小组,明确各成员职责,确保施工顺利进行。
2. 材料设备:采购符合标准的限高架,确保其质量、性能满足设计要求。
同时,准备必要的施工工具和设备,如吊车、卷扬机、切割机等。
3. 施工现场:对施工现场进行清理,确保施工环境安全、整洁。
设置警示标志,提醒过往行人、车辆注意安全。
四、施工工艺及方法1. 预埋基础:根据设计要求,在限高架安装位置预埋基础,确保基础稳固、平整。
2. 限高架安装:采用吊车将限高架吊装至预埋基础上方,调整位置,使其与地面平行。
使用水平仪和垂直仪进行校准,确保限高架安装精度。
3. 连接固定:将限高架与基础进行连接固定,确保其稳定性。
连接部位应采用高强度螺栓,并进行拧紧力矩检测。
4. 调试与验收:安装完成后,对限高架进行调试,确保其工作正常。
邀请相关单位进行验收,合格后方可投入使用。
五、施工安全保证措施1. 施工人员安全:施工人员应穿戴安全帽、安全带等防护用品,严格遵守操作规程,确保人身安全。
2. 设备安全:施工设备应定期检查、维护,确保其安全可靠。
操作人员应熟悉设备性能,掌握操作技能。
3. 环境保护:施工过程中,注意保护施工现场环境,减少噪音、粉尘等污染。
4. 防止交通事故:在限高架安装期间,设置警示标志,提醒过往行人、车辆注意安全。
夜间施工时,开启照明设备,确保施工安全。
工程道路限高施工方案一、道路限高施工工程概况1.1 项目名称:道路限高施工工程1.2 项目地点:某某市某某区1.3 所属单位:某某市政工程管理局1.4 项目负责人:某某某1.5 项目施工单位:某某建设施工有限公司二、施工前准备工作2.1 施工前的勘察工作:在进行道路限高施工前,必须进行对施工区域的勘察工作,包括现场环境、交通流量、施工物料供应等情况进行全面的调查,以便有针对性地进行施工准备。
2.2 施工前的技术准备:在进行道路限高施工前,应做好施工方案设计和施工设备的准备,包括施工方案设计、施工设备的调试和保养等工作。
2.3 施工前的安全准备:在进行道路限高施工前,应对施工现场进行安全评估,并制定安全管理制度,明确施工人员的安全责任,保障施工安全。
2.4 施工前的环保准备:在进行道路限高施工前,应做好施工现场的环境保护工作,包括施工废弃物的处理、施工排放的控制等工作。
三、施工过程3.1 施工队伍组织:施工队伍应按照施工计划和施工方案进行组织,保障施工人员的安全和队伍的有序施工。
3.2 施工技术操作:根据施工方案,进行包括测量、打桩、安装立柱等工程技术操作,保证施工工程的质量和安全。
3.3 施工设备操作:施工设备的操作必须由合格的操作人员进行,严格按照工艺要求进行操作,保证施工设备的正常运行和施工工程的顺利进行。
3.4 安全及环保措施:在施工过程中,必须严格执行安全措施和环保措施,保证施工现场的安全和环保工作。
四、施工后的整理工作4.1 施工结束后的工程验收:在施工结束后,应对施工工程进行验收,保证施工工程的质量和安全。
4.2 施工结束后的环境整治:在施工结束后,应对施工现场进行环境整治,清理施工废弃物,修复施工现场,保护环境。
4.3 施工结束后的安全总结:在施工结束后,应对施工过程进行总结,总结安全事故和环境污染情况,以便下一步施工工程的安全和环保工作。
五、施工的注意事项5.1 工程道路限高施工时,必须要保证施工工程的质量和安全。
一、工程概况本项目为桥梁限高架安装工程,旨在确保桥梁通行安全,避免因超限车辆通行造成的安全隐患。
本次施工对象为原G109公乌素镇路段二号井桥梁,桥梁两侧将安装限高架,高度为2.9米,禁止大型载货车辆通行。
二、施工准备1. 施工队伍:组建一支具备桥梁施工经验的专业施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。
2. 施工材料:限高架、螺丝、焊接材料、施工工具等。
3. 施工设备:吊车、切割机、焊接机、测量仪器等。
4. 施工图纸:熟悉并掌握桥梁限高架安装图纸,确保施工顺利进行。
三、施工步骤1. 施工前准备:组织施工队伍进行技术交底,明确施工任务、质量要求、安全措施等。
2. 施工测量:对桥梁限高架安装位置进行测量,确保限高架安装高度符合设计要求。
3. 施工放样:根据测量结果,在桥梁两侧画出限高架安装位置线,作为施工依据。
4. 限高架安装:(1)清理现场,确保施工环境整洁;(2)利用吊车将限高架吊装至安装位置;(3)对限高架进行水平、垂直调整,确保安装精度;(4)使用螺丝将限高架固定在桥梁两侧;(5)对限高架进行焊接,确保其牢固性。
5. 施工验收:安装完成后,由监理单位对限高架安装质量进行验收,合格后方可投入使用。
四、施工注意事项1. 施工过程中,严格执行安全操作规程,确保施工人员安全。
2. 限高架安装过程中,注意保护桥梁结构,避免对桥梁造成损坏。
3. 施工现场应设置安全警示标志,提醒过往车辆和行人注意安全。
4. 施工过程中,如遇恶劣天气,应暂停施工,确保施工质量。
5. 施工结束后,对施工现场进行清理,恢复原状。
五、施工进度安排1. 施工准备:3天2. 施工测量:1天3. 限高架安装:2天4. 施工验收:1天总计:7天六、施工质量保证措施1. 选用优质限高架材料,确保其质量符合设计要求。
2. 严格按照施工图纸进行安装,确保安装精度。
3. 施工过程中,加强质量检查,发现问题及时整改。
4. 施工完成后,由监理单位进行质量验收,确保施工质量。
道路限高架施工方案1. 引言道路限高架施工是为了防止施工期间导致的交通事故和交通拥堵而设计的一种施工方案。
该方案主要针对在道路上进行的高架施工工程,以确保施工过程平安无事故、无拥堵顺利进行。
2. 施工目标道路限高架施工方案的主要目标包括:•确保施工期间的交通平安;•防止施工期间对交通流量的过度影响;•保证施工工程的质量和进度。
3. 方案内容道路限高架施工方案的主要内容包括:3.1 施工前的准备工作在施工前,需进行详尽的准备工作,主要内容包括:•细化施工方案,明确施工过程的每个步骤,制定详细的实施方案;•进行现场勘察,确认道路的限高要求以及周边的交通情况;•联络相关部门,通知施工方案并咨询相关意见;•确定施工所需的人员、材料、设备等资源。
3.2 施工期间的交通管理在施工期间,需要进行有效的交通管理,以确保施工过程中交通的平安和流畅。
具体措施包括:•制定施工期间的交通管理方案,明确交通管控的责任和权限;•设立施工现场指示牌,提醒司机注意限高要求,并设置标志牌和标线;•定期巡视施工现场,确保施工区域内交通状况的稳定;•在必要的路段设置临时交通标志和路障,引导交通流向。
3.3 施工过程的平安措施为保证施工过程的平安,需要采取一系列平安措施,包括但不限于:•为施工人员提供必要的平安教育培训,提高平安意识;•严格遵守相关平安标准,保证施工过程中的各项操作符合平安要求;•使用符合标准和标准的工具和设备,确保施工质量和平安;•安排专人负责施工现场的平安监督,及时处理平安隐患。
3.4 施工完成后的恢复与清理在施工完成后,需要进行恢复和清理工作,确保道路正常恢复通行。
具体工作包括:•清理施工现场的材料和废弃物,恢复道路的整洁;•移除临时交通标记和设施,恢复道路的正常交通状态;•检查施工过程中可能对道路或周边建筑物造成的损坏,并及时修复。
4. 评估与改良施工完成后,需要对施工方案进行评估和改良,以提高施工效率和质量。
限高架的施工组织方案一、内容综述本施工组织方案旨在对限高架建设项目进行全面规划和组织,以确保工程按期完成并达到预期效果。
本综述作为方案的第一部分,旨在概括限高架建设的主要目标和实施方案的核心内容,为后续的详细规划和组织工作提供方向。
随着城市交通压力的不断增大,限高架作为一种有效的交通管理措施,在城市道路建设中得到了广泛应用。
本次限高架建设项目的实施,旨在缓解城市交通拥堵,提高道路通行效率,保障交通安全,改善城市环境。
本施工组织方案将围绕这一目标展开。
项目背景与目标:本段落将介绍限高架建设项目的背景,包括城市交通现状、道路改造需求等。
同时明确项目的建设目标,如提高道路通行能力、保障交通安全等。
施工组织原则:阐述本次限高架建设的施工组织原则,包括科学管理、安全生产、质量保证等方面的要求。
强调以人为本,注重环境保护,确保工程质量和安全。
工程概况:简要介绍限高架建设的规模、结构形式、材料选择等基本情况。
分析工程特点,明确施工难点和重点。
施工组织结构与分工:明确施工组织结构,包括项目部门设置、人员配置、职责划分等。
确保各部门协同配合,高效完成施工任务。
施工进度计划:制定详细的施工进度计划,包括各阶段的工作任务、时间安排、资源调配等。
确保工程按期完成,满足交通需求。
质量控制与安全保障措施:阐述施工过程中的质量控制标准和安全保障措施,包括材料检验、施工工艺、安全检查等方面的要求。
确保施工过程安全可控,保障人员安全。
1. 背景介绍:阐述限高架施工的重要性和必要性首先限高架的施工是保障城市交通安全的重要措施,随着车辆数量的急剧增长,城市交通压力不断增大,合理设置限高架能够有效控制交通流量,减少交通拥堵现象,保障城市道路的畅通无阻。
同时限高架还能在一定程度上降低交通事故的发生率,保护行人和其他道路使用者的安全。
其次限高架施工是城市规划中的关键环节,在城市发展过程中,合理的空间布局和交通规划至关重要。
限高架作为交通规划的一部分,其设置位置、高度、形式等都需要结合城市整体规划进行考虑。
限高架施工方案
《限高架施工方案》
随着城市的发展和建设,越来越多的高架桥和立交桥出现在各个城市的道路上。
而随之而来的就是对这些桥梁的维修和施工问题,特别是对于限高桥梁的维修和施工。
限高架施工方案就成为了一个必不可少的环节。
在进行限高架施工之前,首先要对施工现场进行全面的勘察和测量,确定施工现场的实际情况,比如限高桥梁的高度、宽度、长度等信息。
然后根据这些信息,制定详细的施工方案,包括施工过程中可能遇到的问题和解决方案,以及必要的安全措施等。
在施工过程中,要严格按照施工方案的要求进行操作,确保施工过程的安全和顺利进行。
同时,要加强施工现场的管理和监督,保证施工现场的秩序和安全。
值得注意的是,施工过程中需要特别注意材料的运输和使用,以及对施工现场周围的交通和行人的安全保障。
因此,需要严格遵守相关的安全规定和标准,确保施工过程中不会对周围的环境和道路交通造成不良影响。
总的来说,制定和执行一份完善的限高架施工方案是确保施工顺利进行和安全的关键。
只有经过周密的计划和严格的执行,才能确保限高架施工的安全和有效进行。
道路限高架施工方案1. 简介道路限高架施工方案是为了在道路上进行高架施工而制定的一套施工计划和措施。
该方案的目的是确保施工过程安全、高效,并最大限度减少对交通的影响。
本文档将介绍道路限高架施工方案的主要内容和步骤。
2. 方案目标本项目的目标是在道路上进行高架施工,主要包括以下方面的工作:•铺设高架桥的支撑结构;•安装高架桥的桥面板;•进行道路平整和修整工作;•完成与高架施工相关的辅助工程。
3. 施工步骤3.1 前期准备在施工之前,需要进行一系列的前期准备工作,包括但不限于:•召集相关的施工人员和工作队伍;•组织施工设备和材料的采购;•对施工现场进行勘察和测量;•制定详细的施工计划和时间表。
3.2 施工区域保障在施工区域附近的道路上设置临时围栏,确保施工区域安全,阻止行人和车辆进入施工现场。
同时,需要设置警告标志,提醒过往行人和车辆注意施工作业,并有专人负责指挥交通,确保交通畅通。
3.3 支撑结构铺设在道路上搭建起支撑结构,以便支撑高架桥的施工和安装。
这一步骤需要采用适当的起重设备和工具,确保支撑结构的稳固性和安全性。
3.4 高架桥安装安装高架桥的桥面板,包括连接桥梁和预制桥面板。
在安装过程中,需要注意施工人员的安全,并确保桥面板的精确安装。
安装完成后,需要进行检测和测试,确保桥面板的质量和稳定性。
3.5 道路平整和修整完成高架桥的安装后,需要对道路进行平整和修整,以便适应高架桥的形状和高度。
这一步骤包括道路表面的铺设和修补工作,确保道路的平坦和稳定。
3.6 辅助工程完成高架施工相关的主体工程后,还需要进行一些辅助工程的完成,包括但不限于:•安装路灯和交通信号灯;•设置路标和指示牌;•设计并绘制道路标线。
这些工作有助于提高道路的安全性、美观性和通行效率。
4. 安全措施在道路限高架施工过程中,必须采取一系列安全措施,以确保施工人员和过往行人、车辆的安全。
常见的安全措施包括:•设置安全警示标志,提醒过往行人和车辆注意施工现场;•配备专人负责交通指挥,确保交通畅通;•使用合适的安全设备,如安全帽、安全绳等,确保施工人员的安全;•对施工现场进行定期检查和维护,及时发现并排除安全隐患。
限高架制作安装施工方案1. 引言本文档旨在提供一份限高架制作安装施工方案,以指导施工人员在实际施工中完成相关任务。
限高架是一种常见的建筑结构,通常用于道路、铁路、桥梁等领域的交通建设,具有重要的安全性和功能性要求。
本方案将涵盖一般的施工步骤、材料和设备清单以及安全措施等方面。
2. 施工步骤2.1 准备工作在施工前,需要进行以下准备工作:•确定施工地点和范围,并制定详细的施工计划。
•检查并确保施工现场满足安全要求,清除障碍物、确保施工区域的平整度。
•订购所需材料和设备,在施工现场准备好。
2.2 构件制作根据设计图纸和要求,进行构件的制作,包括主梁、支撑、连接件等。
具体步骤如下:1.制定工艺流程和施工方案,确定所需材料和工具。
2.按照设计要求,进行材料切割和加工,使用焊接、螺栓连接等方式进行组装。
3.针对连接部位,进行质量检验和强度测试。
2.3 构件安装在制作好的构件基础上,进行架构安装的具体步骤如下:1.根据施工图纸和设计要求,确认架构的布置和连接方式。
2.使用吊车等设备,将构件逐个吊装到指定位置,并进行调整,确保水平和垂直度。
3.使用螺栓等连接件将构件连接在一起,紧固并进行检查。
2.4 补充设施安装在构件安装完成后,还需要进行一些补充设施的安装,包括防护栏杆、信号灯等。
具体步骤如下:1.根据设计图纸和要求,确定补充设施的位置和数量。
2.针对不同设施,选择适当的安装方法,包括焊接、固定螺栓等。
3.安装设施时,需要注意安装位置的水平度和垂直度。
2.5 完工验收在施工完成后,需要进行一次完工验收,确保工程符合设计要求和安全标准。
具体步骤如下:1.由专业人员进行工程验收,包括工程质量、安全性和功能性的检查。
2.对于存在的质量问题和安全隐患,进行整改和修复。
3.进行最终验收,确保工程符合相关标准。
3. 材料和设备清单以下为限高架制作安装施工所需的主要材料和设备清单:•主梁:钢材、焊接材料等。
•支撑:钢材、混凝土等。
限高架施工方案范文一、项目概述该项目是为了解决城市交通拥堵问题,提高交通流动性而建设的一座限高架。
施工方案是为了确保施工过程中的安全性、高效性和节约性,保证项目能够按时完成。
二、施工地点该限高架施工地点为城市主干道,需要对现有道路进行改造。
三、施工步骤1.施工前期准备阶段a.进行现场勘察和设计,制定详细的施工图纸和工程计划。
b.确定施工队伍,组织培训并确保施工人员具备相关资质。
c.采购和准备施工所需的机械设备、材料和工具。
d.与相关部门协商,制定交通管制方案,确保施工期间交通畅通。
2.施工主体阶段a.拆除现有道路上的障碍物和建筑物,确保施工空间和安全通行。
b.进行地基工程,确保限高架的稳定性和承重能力。
c.安装支架和梁柱,确保限高架的结构安全和牢固度。
d.进行道路铺设和路面处理,确保施工后道路平坦和安全。
e.安装护栏和标识,确保限高架的交通安全性。
3.施工尾期阶段a.进行限高架的验收和试运行,确保施工质量和功能正常。
b.进行环境清理和景观修复,确保施工后的美观和环境友好。
c.进行相关部门的验收和审批手续,确保项目合法合规。
d.进行交接工作,确保项目平稳转入驻使用阶段。
四、施工技术1.针对施工过程中可能遇到的困难和问题,制定相应的解决方案和预案。
2.使用先进的机械设备和工具,提高施工效率和质量。
3.严格控制施工过程中的质量,进行质量检查和验收工作。
4.强化安全意识和培训,确保施工人员的安全和施工现场的安全。
5.优化施工计划和进度,确保项目能够按时完成。
五、施工管理1.设立施工现场管理人员,负责施工现场的组织和协调工作。
2.制定详细的施工计划和进度表,严格按照计划进行施工。
3.对施工过程中的每个环节进行跟踪和检查,确保施工质量和进度。
4.加强与相关部门和居民的沟通,做好施工期间的信息公告和安抚工作。
5.定期开展施工现场会议和安全培训,强化施工人员的责任意识和安全意识。
六、施工安全1.设置安全警示标识和围挡,确保施工区域的安全性。
限高架施工方案根据要求,我为您提供一份关于限高架施工方案的700字计划。
限高架施工是指在高速公路、快速路等道路上进行施工,需要对施工区域进行限高措施,确保施工期间的安全和交通顺畅。
以下是限高架施工方案的详细计划:1. 工程背景:施工区域位于X高速公路的XX段,该段道路车流量较大,为保证施工期间交通流畅,有必要实施限高架施工。
限高架施工的目的是确保施工安全,减少交通堵塞,并在最短时间内完成施工任务。
2. 限高架设计:根据实际情况,施工区域所需限高架长度为300米,限高架高度为5米。
限高架结构采用钢结构材料,符合国家相关标准和要求。
3. 施工过程:施工分为三个阶段进行:- 阶段一:准备工作a) 根据现场实际情况,清理施工区域,确保道路宽度满足限高架施工要求。
b) 协调相关各方,制定详细施工计划和时间表。
- 阶段二:搭设限高架a) 根据设计要求,安装起重设备和搭设梁架。
b) 按照预定施工计划,逐段组装限高架结构。
- 阶段三:限高架使用与拆除a) 完成限高架搭设后,进行强度测试和安全检查,确保限高架结构的稳固性和承载能力。
b) 施工期间,对限高架进行定期巡检和维护,确保施工区域的安全。
4. 安全措施:为确保施工期间的安全,采取以下措施:a) 在施工期间,设置警示标志和指示牌,提醒驾驶员注意限高架施工,减速慢行。
b) 在施工现场设立临时隔离带,确保施工人员和过往车辆的安全。
c) 在施工期间,设立临时交通导向措施,引导车流顺利通过施工区。
d) 派遣专人负责现场管理,协调施工和交通安排。
5. 施工完成后,及时拆除限高架结构,并对施工区域进行清理,确保道路恢复正常交通状态。
总结:限高架施工方案将确保施工期间的安全和交通顺畅。
通过合理的施工安排和严格遵守安全措施,将在最短时间内完成施工任务,确保施工区域恢复正常交通状态。
同时,施工过程中将密切监测施工进展和道路交通情况,及时调整施工计划,以确保施工进度和施工质量的达标。
限高架施工方案第1篇限高架施工方案一、项目背景随着我国城市化进程的加快,交通基础设施建设日益重要。
为确保城市道路交通安全,减少因大型车辆违规行驶导致的桥梁、隧道等交通设施损坏,各级政府加大了对限高架设施的投入与建设。
本项目旨在制定一套合法合规的限高架施工方案,以确保施工过程的顺利进行及施工后的安全使用。
二、施工目标1. 满足道路交通安全需求,确保限高架施工质量。
2. 严格按照相关法规、规范进行施工,确保施工过程合法合规。
3. 尽可能减少对周边环境和交通的影响,确保施工安全、环保、高效。
三、施工范围1. 限高架安装位置:根据规划部门审批的限高架设置方案,确定具体安装位置。
2. 施工区域:限高架安装位置及其周边区域。
四、施工内容1. 限高架基础施工。
2. 限高架主体结构安装。
3. 限高架附属设施安装。
4. 限高架调试与验收。
五、施工步骤1. 施工前准备(1)收集相关资料,了解施工现场周边环境、交通状况等。
(2)办理施工许可等相关手续,确保施工合法合规。
(3)编制施工组织设计,明确施工工艺、施工方法、施工进度等。
(4)组织施工人员培训,确保施工人员掌握施工技能和安全知识。
(5)采购合格的原材料、设备、工具等。
2. 限高架基础施工(1)根据设计图纸,进行基础施工放样。
(2)采用合适的施工工艺,进行基础施工。
(3)确保基础施工质量,满足设计要求。
3. 限高架主体结构安装(1)根据设计图纸,进行主体结构安装。
(2)采用专业设备,确保主体结构安装精度。
(3)严格按照施工规范进行焊接、螺栓连接等工序。
4. 限高架附属设施安装(1)根据设计要求,安装限高架附属设施。
(2)确保设施安装牢固,满足使用要求。
5. 限高架调试与验收(1)对限高架进行调试,确保其正常运行。
(2)组织相关单位进行验收,确保限高架符合设计及规范要求。
六、施工保障措施1. 质量保障(1)建立健全质量管理体系,确保施工质量。
(2)严格把控原材料、设备、工具的质量,杜绝不合格产品进入施工现场。
限高架升级专项施工方案
背景
为了提高城市交通运输的能力和水平,提高公路服务质量,提高交通流通效率和交通安全水平,需对某条主要高架道路进行限高架升级改造工程。
该工程旨在将现有桥梁和限高架结构进行更新,以满足城市新的道路运输需求。
施工过程
施工过程主要分为以下几个步骤:
1. 资料准备阶段:收集相关的技术文件和资料;
2. 准备工作:对现场进行评估和环境影响评估,开会进行项目安排,策划施工时间表和选择省内供应商;
3. 桥梁加固改造:清理桥梁表面,进行加固和修缮,并逐层验收;
4. 限高架结构升级:升级限高架结构,并进行必要的补强和修缮;
5. 放行和交付阶段:经过验收后,将道路放行,并交付施工骨
干人员进行维护。
实施要点
- 安全第一,要注意工期和进度计划,确保施工现场的安全措施;
- 按照技术指导文件进行施工,保证施工质量;
- 充分了解目标市场需求,结合当地现实情况进行可行性分析;
- 良好的合作关系和管理体系,及时发现和解决可能出现的问题;
- 确定较佳的工作标准和日常交流措施,增强团队建设。
结论
限高架升级改造工程是一个长期而复杂的项目,需要科学的管
理和合理的规划。
在施工过程中,要注重安全,缜密严谨,保证质
量和效率,才能顺利完成这项工程。
限高架施工方案一、背景随着城市化进程的加快,城市的发展越来越需要多级立体交通网络。
在城市道路中,由于地面已经失去增加交通容量的可能性,因此建造限高架成为解决城市交通问题的重要手段。
由于限高架建设一般在城市道路与铁路之间,因此其建设对于城市交通的管制与协调至关重要。
然而,限高架建设的工程量较大,施工难度也非常高,同时限高架的施工还需要严格的安全控制,这都为限高架建设带来了很大的挑战。
因此,在施工期间需要制定一套合理的施工方案,保证限高架的安全与质量。
二、施工方案2.1 施工前准备在开始限高架的施工之前,需要制定详细的施工方案,并制定计划、确立目标。
同时,针对具体情况,建立完善的项目管理与质量控制体系,以便对施工过程进行全面监管和控制。
在施工前,还需要对施工现场进行周密的考察和规划,确保施工现场的条件与要求。
2.2 施工材料限高架的施工材料是限高架施工过程中必不可少的一部分。
其中,限高架的主体结构材料以混凝土、钢筋和钢管等为主。
施工材料的选择一定要按照规范进行,质量上乘,符合安全、环保、可持续等多方面的要求。
同时,对于质量不合格的材料,应该及时予以清理或替换,以保证施工质量。
2.3 防护措施因为限高架建设施工现场需要架设大型的钢结构,所以在施工期间必须要有铺设复合地膜、设置防护屏障、悬挂警示牌等一些预防措施。
2.4 施工过程1.施工方案的证实:工程开始前,先需要进行验收、人员分析、物资分配、成本评估并最终完成施工方案的证实。
2.现场备料:施工现场要提前储存施工所需物料,保证施工过程的顺利进行。
3.钢筋加工:确定钢筋加工技术要求,使钢筋制作符合预定尺寸,能够顺利安装。
4.现浇混凝土施工:对混凝土拌和比例、浇筑方法、振捣时间以及养护条件进行详细规定和施工操作要求。
5.钢构件拼装:按施工设计和组装图纸要求,先进行各部位间接合,然后拼接成构件。
6.构件安装:配置好必需品,并按制作、运输、卸拆及制品合理存储方法,施工人员进行有序安装。
限高架施工方案
目录
1. 方案概述
1.1 施工需求
1.2 施工范围
2. 施工步骤
2.1 基础准备
2.2 钢梁安装
3. 安全措施
3.1 高空作业安全
3.2 安全防护措施
4. 施工效果分析
4.1 提高工作效率
4.2 保证施工质量
方案概述
在进行高架施工时,需要考虑施工的具体需求和范围。
施工需求包括工期要求、施工条件、人员配备等;施工范围涉及到具体的施工区域、施工材料等。
施工步骤
高架施工的步骤主要包括基础的准备工作和钢梁的安装。
基础准备包括对施工现场的清理整理和基础设施的设置;钢梁安装则需要考虑到准确的测量和安全的搬运安装过程。
安全措施
在高架施工中,安全永远是第一位的考虑因素。
高空作业时需要具备相关证书和经验,同时安全防护设施也不能忽视,如安全带、安全网等。
施工效果分析
通过良好的施工方案,可以提高工作效率,缩短工期,同时也能
够保证施工质量,减少安全事故的发生。
良好的施工效果也会带来良好的工程口碑,增加公司的竞争力。
限高架设计施工方案限高架,是指在城市道路交通中,为了解决交通拥堵问题,而设计、搭建起来的道路通道,通常是高于地面主干道的一种交通设施。
下面将从设计和施工两个方面,进行限高架方案的详细阐述。
设计方案:1.交通规划:在设计阶段,首先需要对城市的交通规划进行充分了解,包括道路的车流量、交通瓶颈点、交通流分配等。
同时,还需要考虑周边的环境因素,如周边道路、建筑物、绿化带等,以确保限高架的设计能够与周边环境相协调。
2.结构设计:限高架的结构设计需要经过精确计算和模拟,以确保其承载能力、稳定性和耐久性。
设计师需要综合考虑材料的选择、支撑结构的布置、桥梁的梁体形式等因素,以保证限高架在使用过程中能够满足安全和舒适的需求。
3.施工方案:在设计阶段,施工方案是不可忽视的一环。
施工方案需要考虑到实际施工的可行性、安全性和效益性,如施工技术、施工工序、材料选择等。
同时,还需要对施工现场进行充分的勘察和调查,以避免施工过程中出现的风险问题。
施工方案:1.施工准备:在施工前,需要对施工现场进行充分的准备工作,包括清理现场、采购材料、安排施工人员等。
同时,还需要将施工方案进行详细规划,确定好施工的工序和进度。
2.基础施工:在限高架的施工中,基础施工是一个重要的环节。
首先需要进行地基处理,确保地基稳定。
然后,根据设计方案,铺设桩基或者浇注混凝土基础,保证限高架的稳定性。
3.支撑结构施工:支撑结构施工是限高架施工中的关键环节。
根据设计方案,安装支撑结构,如桥墩、梁柱等。
在施工过程中,需要注意支撑结构的准确度和稳定性,以确保限高架的安全运行。
4.桥面施工:桥面施工是施工的最后一步,在这一步中需要确保桥面的平整度和抗滑性。
可以采用铺设沥青或者铺设混凝土的方法,根据实际情况进行选择。
5.安全措施:在施工过程中,需要采取一系列的安全措施,如搭建安全网、设置安全警示标志等。
同时,还需要对施工现场进行有效管理,保证施工过程中的安全和秩序。

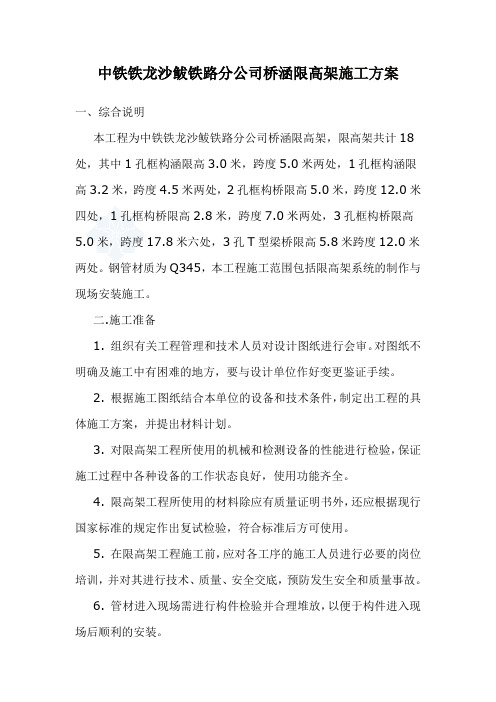

中铁铁龙沙鲅铁路分公司桥涵限高架施工方案一、综合说明本工程为中铁铁龙沙鲅铁路分公司桥涵限高架,限高架共计18处,其中1孔框构涵限高3.0米,跨度5.0米两处,1孔框构涵限高3.2米,跨度4.5米两处,2孔框构桥限高5.0米,跨度12.0米四处,1孔框构桥限高2.8米,跨度7.0米两处,3孔框构桥限高5.0米,跨度17.8米六处,3孔T型梁桥限高5.8米跨度12.0米两处。
钢管材质为Q345,本工程施工范围包括限高架系统的制作与现场安装施工。
二.施工准备1. 组织有关工程管理和技术人员对设计图纸进行会审。
对图纸不明确及施工中有困难的地方,要与设计单位作好变更鉴证手续。
2. 根据施工图纸结合本单位的设备和技术条件,制定出工程的具体施工方案,并提出材料计划。
3. 对限高架工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全。
4. 限高架工程所使用的材料除应有质量证明书外,还应根据现行国家标准的规定作出复试检验,符合标准后方可使用。
5. 在限高架工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故。
6. 管材进入现场需进行构件检验并合理堆放,以便于构件进入现场后顺利的安装。
7. 现场吊装前,应在柱脚埋件上弹好十字线,同时将标高控制点设置好。
现场场地应平整夯实,没有积水,并且要预留车道。
三.施工进度安排按照工期要求,限高架工程部分在土建施工的基础上保证工期计划,安排好施工进度,组织好施工,具体进度计划见施工进度计划表。
四.劳动力计划钢结构主体工程施工劳动力计划按工程施工阶段合理投入劳动力,预投入下料工3人、组立工2人、焊工8人、矫正工2人、钻孔工2人、喷漆工3人、电工1人、起重工1人、辅助工10人。
五.主要施工机械设备钢结构工程主要施工机械设备拟投入1、数控直条多头切割机2台;2 、门式埋弧自动焊1台;3、半自动焊2台;4、抛丸除锈机1台;5 、摇臂钻2 台;6、16吨吊车2台;7、电焊机6台;8、扭矩扳手6台;9、3吨倒链2台六.限高架制作与安装施工方法限高架制作:本工程限高架主框架钢柱采用钢管柱,构件数量多,工程量大。
大海则煤矿进场道路(路面)工程二标段
限高架安装
专
项
施
工
方
案
大海则煤矿进场道路(路面)工程二标段项目经理部
2018年5月11日
限高架制作与安装专项施工方案
一、工程概述
中煤陕西榆林能源化工有限公司大海则煤矿进场道路,该段公路为新建沙漠公路。
道路起点接巴拉素镇东侧的榆补公路,其中起点K0+000至K21+600段北向与大海则煤矿铁路专用线并行,K21+660至终点K28+559.282段西折到达终点大海则煤矿副井工业场地的东侧大门,道路沿线地貌均为固定,半固定的沙丘,路线长度为28.559公里,路面二标段为起点K8+000至终点K28+559.282,全长20.559公里。
由于进场道路现刚施工完毕还未交工,靖神铁路施工队在进场路K8+350、K11+800、K18+900、K20+000处设置了料场,导致大吨位拉料车在上下进场路急转弯对路面造成了严重的破坏,同时,涵洞施工时混凝土罐车及泵车在进场道路上实施作业时不对路面进行保护,致使路面残留混凝土,影响进场道路平整度。
因此,需在K8+350、K11+800、K18+900、K20+000安装限高架,限制大吨位车辆驶入进场道路,从而对进场道路进行保护。
限高架限高2.5米,安装完成后派专人看管。
二、施工准备
1、主要材料:①木模板1m*1m 16块;②无缝钢管φ108mm*4.5mm,共23根,136.24米;③预埋件60mm*60mm*15mm 8套④限高标牌φ40mm *12块;⑤提示标牌4块、警示标牌2块;⑥反光锥形筒40个;⑦C30混凝土8m³;⑧反光漆46.24㎡;
⑨横梁法兰盘:φ30 8套;⑩底座加劲肋板16块
2、主要机具:
3、主要人
员配置
三、施工方
案
1、施工流程
施工准备→除锈→立柱、法兰盘焊接→基础开挖→模板支护→安装预埋件→浇筑混凝土→焊接立柱→安装横梁→吊装并与预埋件焊接→表面涂装→专人看护
2、施工工艺
1)施工准备:按设计尺寸利用切割机将钢管裁开,并打磨除锈。
混凝土原材料使用拌合场剩余的各类石子和砂,P42.5水泥就近购买。
施工配合比使用现有的C30混凝土配合比。
2)基坑开挖:在道路路缘石外侧开挖基坑,基坑尺寸为1m*1m*1m,开挖时,尽量将挖除的土弃至距离基坑1m以外,防止基坑周边不均匀受力导致坍塌。
3)支护模板:基坑开挖完成后,开始拼装模板,利用辅助工具或者杆件,将拼装好的模板支护在基坑边缘,现场技术人员按设计尺寸要求测量好模板之间的相对距离,并将模板固定好,报监理工程师验收;
4)预埋件安装:模板安装报验合格后,安装预埋件。
安装前,技术人员用仪器确定好预埋件的中心位置及高程并固定好。
5)浇筑混凝土:现场浇筑C30混凝土,在浇筑的同时,利用振捣设备对基坑内混凝土进行振捣,已达到密实效果,防止蜂窝麻面现象的产生。
6)法兰盘焊接并拼装:现场焊接立柱法兰盘和横梁法兰盘,在立柱顶端和横梁两端焊接法兰盘,便于安装、拆卸。
立柱和法兰盘焊接务必满焊,且不能焊透,以免入水
锈蚀。
焊接完成后,就地拼装立柱和横梁。
7)安装:利用吊装机械设备,将拼装好的限高架吊装到制定位置,现场采用满焊将立柱和基础预埋钢板焊接在一起。
8)表面涂装:焊接完成后用一级反光漆对立柱及横梁表面进行处理,对夜间行车做出警示,并悬挂限高标志牌。
9)在榆补路路口、篙莱路路口、可可盖油路路口设置提示标牌,告知来往大车提前绕行。
在限高架前后间隔3m设置反光锥形桶10个,以警示夜间行驶的来往车辆。
3、附属工程量
1、安装完成后需要专人看管,一天分为3班,一班为2人,
2、为防止刮风、下雨、降温等天气出现,因此在限高架处停放面包车一辆。
四、工程质量控制措施
严格按《规范》进行施工,组织专职质检班组,质检员统一管理,针对本工程施工中的薄弱环节及关键部位,实施预测、预控等手段。
严格控制施工质量,对施工方法、工序和施工检查主动与相关单位配合。
(1)、完善建立质检制度严格把握质检关
质量主管工程师对每项工序如轴线、水平标高、几何尺寸、坡度等需检查签证需每项工程进行自查复验复验合格后报现场监理工程师检查。
凡未通过自检及格的工序不准报监理工程师检查凡未通过监理工程师鉴证的工序不容许下道工序施工。
(2)、切实做好交底工作
将交底工作一直做到每个职工使每一个职工明确整个工程的意义。
整个工程的施工过程每个工序的施工方法要求和注意事项。
在施工时严格按设计要求按图施工如需要变
更必须填变更手续上报现场监理。
积极动员和发挥全体职工的技术经验定期召开施工会
对施工中有关施工方法和施工技术要求及操作过程中有关质量、进度、节约、文明施工
各方面的改进提出合理意见。
(3)、认真做好测试工作
对原材料进行测试必须符合设计要求。
对水泥、各种砂、石料及其它材料等进行必
要的测试凡型号不对、尺寸不符和其它试验有不及格者一律不得使用。
对水泥结硬、砂
石料的含泥量增加等均应于拌和及浇捣混凝土前时进行检查。
对施工中加工的工序质量
混凝土试块、砂浆等进行逐项及时测试必须达到全部及格同时对各种原料测试数据上报
现场监理工程师进行检查。
五、安全保证措施
认真贯彻“安全第一、预防为主”的方针是每一级领导和全体职工首要任务。
项目经理对安全工作负第一责任。
进一步加强施工生产安全管理工作,落实安全工作要点,确保安全生产,预防人身安全事故的发生。
1、建立一个有权威的以各级领导为主的安全领导小组,成员包括项目经理、总工、专职安全员、部门领导和班组长等,明确安全生产,落实“谁负责生产,谁负责安全”的责任制。
2、严格执行各项安全管理制度和操作规程。
严禁违章指挥、违章作业。
对特殊工种实行持证上岗,严禁无证操作。
施工安全第一的原则尤其重要,工地树立醒目的安全操作规定标牌,要求书写标准、内容切实可操作。
3、由于施工现场来往车辆较多,因此工地设一名技术员作为专职安全员,佩以红袖章及上岗证,与工人跟班作业,并且在施工作业区域设置安全警示标志、及施工作业标志牌,并对施工作业人员进行安全教育。
4、要做到安全工作日日讲,时时查,加强安全教育,提高每个人的安全意识,生产协调会和技术交底会上,要把安全生产工作作为首要工作布置和检查,项目经理部组织定期的安全生产大检查,对安全隐患责令限期整改。
5、现场施工用电要合理布置,并设置醒目标志,防止触电事故。
6、安全设施、标牌、标语、防火设备要齐全,且所有标志的尺寸、颜色、文字与架设地点等均符合规范要求。
7、实行安全预控。
在编制施工组织设计及其实施细则时,优化施工方案,制定安全操作规程和安全技术措施。
认真进行安全技术交底,提出安全生产的具体要求。
8、加强防火工作,现场严禁烟火,并配备一定数量的消防器材。
储备抢险应急物资。
10、认真做好防风工作。
做好落实责任人员、技术措施和物资保障等各项准备工作,以切实的措施确保工程结构和人员、设备安全。
11、作业人员严禁酒后上岗,严格遵守操作规程,对违章作业又不听劝阻者将从严惩处,绝不姑息迁就,创造一个重视安全、处处遵章、文明施工的良好环境。
六、文明施工和环保措施
1、积极开展文明施工窗口达标活动,做到施工中无重大工伤事故,在场内适当的位置设置宣传栏,进行文明施工管理,工地卫生知识方面的教育。
2、严格按相关规范要求施工。
3、与当地政府和群众广泛开展共建活动,积极推进两个文明建设,做到工程干到哪里,就把文明带到哪里。
4、施工完毕后及时对临建设施进行相应的处理。
做好退耕还林工作。
5、爱护工地周围的树木、河流,杜绝损坏及污染事件发生。
工程技术文件报审表。
