广从汽车中心施工方案
- 格式:docx
- 大小:38.99 KB
- 文档页数:13
广从汽车中心施工方案施工组织设计一、工程概况广州北环高速公路沙河监控中心位于广州市沙太路329号。
其办公楼为框架结构,其中一半为两层办公楼,另一半作一层车间用。
现天面楼板显现多处裂缝,并有漏水现象,需对相关部位进行补强加固。
依照设计方案采纳裂缝灌浆结合粘贴碳纤维法进行加固。
碳纤维加固材料采纳HEX-3R碳纤维布及配套树脂粘接材料,具体详见设计图纸。
依照施工设计图纸,现场条件及招标文件要求,本工程具有工种单一、施工质量要求高、施工工期短、环境爱护要求高、施工难度大等特点。
本工程补强加固施工范畴为天面的部分梁、板加固。

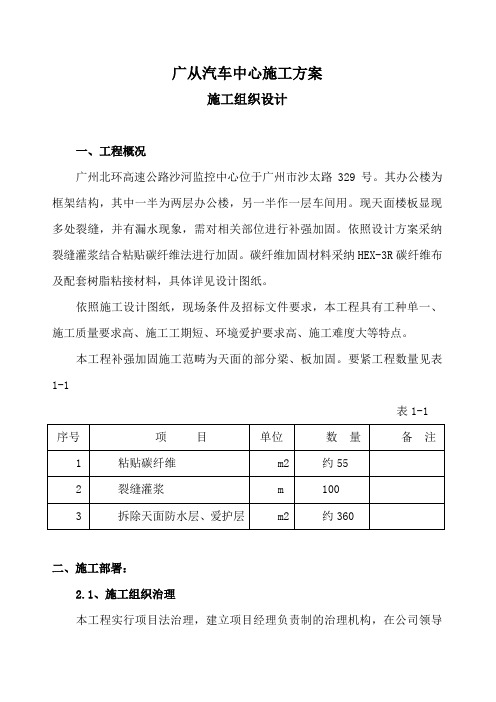

要紧工程数量见表1-1表1-1二、施工部署:2.1、施工组织治理本工程实行项目法治理,建立项目经理负责制的治理机构,在公司领导下,由项目经理全权负责工程的治理,对工程的工期、质量、安全和成本等综合效益有打算地组织和谐和治理。
2.2、施工安排依照本工程的工程量大、工期短、施工场地限制的实际情形和施工工艺较复杂的特点,本工程采纳分部分项、流水作业施工,具体安排如下:整个工程施工部署如下:第一时期:前期预备工作,组织各机械设备、人员进场,布置场内各项生活、生产临时设施,搭设堆放材料仓库,架设施工用电、用水线路,各机械设备配套组装,打算用2天时刻。
第二时期:搭设施工平台,拆除原先防水层、爱护层、批荡层第三时期:;裂缝检查,灌浆封闭;第四时期:界面处理、打磨;第五时期:粘贴碳纤维布;第六时期:清理场地。
总体施工顺序见图2-1图2-1工程总体施工顺序三、资源配置打算 3.1、现场治理组织机构:该工程的工期比较紧张,质量必须全面达到设计及施工规范的要求,为此,现场组织机构如下:①专家顾问组:由我公司技术委员会专家组成,作为本工程技术顾问,经常检查结构状况,为指挥部提供技术指导性意见。
②指挥部:为项目经理部决策层,对工程实行打算、组织、和谐、操纵、监测和全面指挥职能。
③技术组:负责研究、解决施工中的技术问题。
第1篇一、项目背景随着我国经济的快速发展,汽车行业作为国民经济的重要组成部分,对汽车产业的需求日益增长。
为了满足市场需求,提高汽车生产效率,降低生产成本,确保汽车产品质量,本项目针对汽车生产线进行施工改造。
以下是具体的施工方案。
二、项目目标1. 提高汽车生产效率,缩短生产周期。
2. 降低生产成本,提高企业竞争力。
3. 确保汽车产品质量,满足消费者需求。
4. 优化生产环境,提高员工工作舒适度。
三、施工范围1. 汽车生产线整体布局优化。
2. 汽车零部件生产线升级改造。
3. 汽车装配线自动化升级。
4. 质量检测设备更新。
5. 生产线环境改善。
四、施工组织1. 施工团队:由项目经理、施工员、技术员、质量员、安全员等组成。
2. 施工进度:按照项目总进度计划,分阶段实施。
五、施工方案1. 汽车生产线整体布局优化(1)分析现有生产线布局,找出不合理之处。
(2)根据生产需求,重新规划生产线布局,提高生产线效率。
(3)调整生产线设备位置,缩短物料运输距离,降低生产成本。
2. 汽车零部件生产线升级改造(1)对现有零部件生产线进行技术评估,找出升级改造方向。
(2)引进先进的生产设备,提高生产效率。
(3)优化生产工艺,降低生产成本。
(4)对生产线进行信息化改造,实现生产数据实时监控。
3. 汽车装配线自动化升级(1)分析现有装配线,找出自动化改造方向。
(2)引进自动化装配设备,提高装配效率。
(3)优化装配工艺,降低人工成本。
(4)实现装配线信息化管理,提高装配质量。
4. 质量检测设备更新(1)对现有质量检测设备进行评估,找出更新方向。
(2)引进先进的检测设备,提高检测精度。
(3)建立完善的质量检测体系,确保产品质量。
5. 生产线环境改善(1)对生产线进行绿化,改善工作环境。
(2)优化生产线照明,提高员工工作效率。
(3)加强生产线通风,确保空气质量。
六、施工实施1. 施工前准备:对施工人员进行技术培训,确保施工质量。
2. 施工过程中:严格按照施工方案执行,确保施工进度。
一、工程概况本项目为某城市汽车站金属外墙工程,位于市区中心地带,占地面积约5000平方米。
工程内容包括金属外墙的安装、防水处理、保温处理等。
为保证工程质量和施工进度,特制定以下施工方案。
二、施工准备1. 组织机构成立项目部,负责整个工程的施工管理和协调工作。
项目部下设施工队、技术组、质量组、安全组等部门,确保工程顺利进行。
2. 人员配备项目部根据工程规模,配备足够的施工人员,包括技术负责人、施工员、质量员、安全员等。
3. 材料设备(1)材料:钢材、铝板、玻璃、防水材料、保温材料等。
(2)设备:施工电梯、吊车、切割机、焊接机、打磨机、卷板机等。
4. 施工方案编制项目部根据工程特点,编制详细的施工方案,明确施工工艺、施工顺序、质量要求、安全措施等。
三、施工工艺1. 施工顺序(1)拆除原有外墙(如有);(2)基层处理;(3)防水处理;(4)保温处理;(5)金属外墙安装;(6)检查验收。
2. 施工工艺(1)拆除原有外墙:采用人工拆除,注意安全,防止高空坠落。
(2)基层处理:清除墙面污物、油污、锈蚀等,确保基层平整、干燥。
(3)防水处理:采用防水涂料,涂刷墙面,形成防水层。
(4)保温处理:在防水层上铺设保温材料,厚度根据设计要求确定。
(5)金属外墙安装:a. 钢筋焊接:按照设计要求,焊接钢筋网片。
b. 铝板安装:将铝板切割成所需尺寸,采用螺栓连接,确保安装牢固。
c. 玻璃安装:将玻璃切割成所需尺寸,安装于铝板中,注意密封。
(6)检查验收:检查金属外墙安装质量,确保无漏焊、脱落、裂缝等现象。
四、质量要求1. 金属外墙安装牢固,无松动、脱落现象;2. 防水、保温层完好,无渗漏、脱落现象;3. 外墙表面平整,色泽均匀;4. 满足设计要求,符合国家标准。
五、安全措施1. 施工现场设置安全警示标志,确保施工人员安全;2. 严格按照操作规程进行施工,防止高空坠落、触电等事故发生;3. 定期进行安全检查,发现问题及时整改。
汽车销售中心建设施工方案一、项目背景和概述汽车销售中心是供汽车销售、展示和服务的专门场所。
本项目旨在建设一座现代化、功能完善的汽车销售中心,以提供优质的销售和售后服务,满足客户的需求。
二、项目目标1. 建立一个适应市场需求的汽车销售中心。
2. 提供舒适、便利的购车环境,吸引潜在客户。
3. 配备完善的设施和先进的技术,提供专业的售前和售后服务。
4. 构建一个高效的管理体系,提升销售和服务质量。
5. 通过项目顺利实施,增加公司的盈利能力。
三、建设方案1. 地点选择汽车销售中心的地点应位于交通便利、人流量大的区域。
一般而言,位于市区主干道附近的地段较为理想。
2. 建筑设计汽车销售中心的建筑设计应充分考虑实用性、美观性和环保性。
建筑外观应与汽车销售形象相符合,同时设计合理的展厅、办公室、维修区域和停车场等功能区域。
3. 设备设施为了提供专业的销售和服务,汽车销售中心应配备先进的设备和设施。
包括但不限于展示车辆、汽车售后维修设备、洗车设备、办公设备和销售系统等。
4. 售前工作流程为了提供专业、高效的售前服务,汽车销售中心应建立完善的工作流程。
这包括但不限于潜在客户接待、产品介绍、试驾安排、销售谈判和交车手续等。
5. 售后工作流程汽车销售中心的售后服务同样重要,应建立规范的工作流程。
包括但不限于维修和保养服务的接待、安排、维修过程监控、二次确认和客户满意度调查等。
6. 员工培训为了提升销售和服务质量,汽车销售中心应加强员工培训。
包括但不限于销售技巧、产品知识和售后服务等方面的培训。
7. 环保措施汽车销售中心应关注环境保护,采取相应的措施减少环境污染。
比如使用环保材料、配置垃圾分类设施和净化设备等。
四、项目计划和执行1. 项目计划制定详细的项目计划,明确项目各个阶段的工作内容、时间节点和责任人。
确保项目能够按时、按质量要求完成。
2. 施工准备进行项目前期准备工作,包括但不限于设计图纸审批、施工许可证办理、设备采购和人员招聘等。
一、工程概况本工程为某汽车制造厂新建厂房项目,位于XX市XX区,总建筑面积约XX万平方米。
项目包括汽车零部件生产车间、装配车间、仓库、办公区等设施。
建设工期为XX个月。
二、编制依据1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《建筑工程施工规范》(GB50203-2011)3. 《汽车制造厂建筑设计规范》(JGJ/T 316-2010)4. 《汽车制造厂安全规范》(GB 16739-2008)5. 设计单位提供的施工图纸及设计文件6. 施工现场实际情况三、施工组织1. 施工队伍组建一支具备丰富汽车制造厂施工经验的施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等岗位人员。
2. 施工进度计划根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
四、施工方案1. 土建工程(1)基础工程:采用钢筋混凝土基础,严格按照设计要求施工,确保基础质量。
(2)主体结构:采用框架结构,严格按照设计要求施工,确保主体结构质量。
(3)装饰装修工程:按照设计要求,进行墙面、地面、门窗等装饰装修施工。
2. 汽车零部件生产车间(1)设备安装:按照设备说明书和设计要求,进行设备安装、调试和试运行。
(2)生产线布置:根据生产工艺要求,合理布置生产线,确保生产效率。
3. 装配车间(1)设备安装:按照设备说明书和设计要求,进行设备安装、调试和试运行。
(2)生产线布置:根据生产工艺要求,合理布置生产线,确保生产效率。
4. 仓库(1)地基处理:对地基进行处理,确保仓库地基承载力。
(2)结构施工:采用钢筋混凝土结构,严格按照设计要求施工。
(3)设备安装:按照设备说明书和设计要求,进行设备安装、调试和试运行。
5. 办公区(1)地基处理:对地基进行处理,确保办公区地基承载力。
(2)结构施工:采用钢筋混凝土结构,严格按照设计要求施工。
(3)装饰装修工程:按照设计要求,进行墙面、地面、门窗等装饰装修施工。
汽车生产线建设项目施工方案与技术措施项目概述本文档概述了汽车生产线建设项目的施工方案和技术措施。
该项目旨在搭建一条现代化的汽车生产线,提高生产效率和产品质量。
施工方案为确保项目的顺利进行,我们制定了以下施工方案:1. 建设规划:制定详细的建设规划,包括工程量、工期和资源分配等,确保项目按计划进行。
2. 设备采购:选购符合项目需求的先进设备,并确保设备的质量和性能达到标准要求。
3. 施工队伍组织:组织合适的施工队伍,包括工程师和技术人员,担任不同岗位,保证施工过程的专业性和高效性。
4. 健康安全:制定健康安全计划,并严格执行,确保施工过程中的安全和健康。
5. 质量控制:建立全面的质量控制体系,定期检测和评估施工过程中的质量,确保达到预期要求。
6. 成本控制:制定详细的成本计划,并进行严格的成本控制,合理利用资源,降低施工成本。
技术措施为确保项目的技术实施,我们采取以下技术措施:1. 自动化技术:应用先进的自动化技术,提高生产线的自动化程度和生产效率。
2. 数据分析:收集和分析生产数据,优化生产流程,提高产品质量和生产效率。
3. 能源管理:采用节能技术和设备,降低能源消耗,并优化能源管理系统。
4. 智能监控:引入智能监控系统,实时监测生产线运行状态,减少故障和停机时间。
5. 人机协作:合理安排人员和机器的协作,提高生产线的灵活性和效率。
6. 环境保护:建立严格的环境保护措施,包括废水处理、废气排放等,确保项目与环境法规的合规性。
以上是我们为汽车生产线建设项目制定的施工方案和技术措施。
我们将全力以赴,确保项目的顺利进行,并提供优质的服务。
汽车店施工方案1. 引言在汽车店进行施工的过程中,施工方案的设计和实施是至关重要的。
汽车店施工方案的目标是确保施工过程的安全、高效以及最大程度地满足客户需求。
本文将介绍一个针对汽车店的施工方案,包括施工流程、材料选择和施工安全等内容。
2. 施工流程汽车店的施工流程可以分为以下几个步骤:2.1 准备工作在施工开始之前,需要进行充分的准备工作。
准备工作包括清理施工区域、准备所需材料和工具,确保施工区域的安全等。
2.2 钣金修复钣金修复是汽车店常见的施工项目之一。
在钣金修复的过程中,需要先进行车身的清洗和打磨,然后使用相应的工具进行钣金的修复,最后通过喷漆等方式完成修复。
2.3 漆面修复漆面修复是另一个重要的施工项目。
在漆面修复的过程中,需要清洗和打磨车身表面,修复漆面上的划痕和瑕疵,最后通过上蜡等方式保护漆面。
2.4 内饰维修内饰维修是针对汽车内部的施工项目。
在内饰维修的过程中,需要清洗和修复座椅、仪表盘等内部零部件,以保持汽车内部的整洁和舒适。
2.5 其他施工项目除了上述常见的施工项目,汽车店还可能进行各种其他的施工。
这些施工项目根据具体情况的不同而异,需要根据客户需求和具体车辆情况进行施工。
3. 材料选择在汽车店的施工过程中,材料的选择会直接影响施工效果和质量。
以下是一些常见的施工材料:•钣金修复:钣金修复过程中常用的材料包括钣金片、螺丝、胶水等。
•漆面修复:漆面修复常用的材料包括打磨纸、砂纸、漆面修复剂等。
•内饰维修:内饰维修过程中常用的材料包括清洁剂、维修胶、皮革修复剂等。
在选择材料时,需要考虑到其质量、可用性以及是否符合相关的标准和要求。
4. 施工安全在汽车店进行施工时,安全是至关重要的。
以下是一些施工安全的注意事项:•确保施工区域的通风良好,以避免有害气体的积聚。
•使用个人防护装备,包括手套、护目镜等,以保护施工人员的安全。
•严格按照操作规程进行施工,避免发生意外事故。
•定期检查和维护施工设备,确保其运行正常。
第1篇一、项目概述项目名称:XX国际汽车展馆项目地点:XX市XX区项目规模:占地面积约10万平方米,建筑面积约8万平方米项目性质:公共展览建筑项目周期:设计周期为6个月,施工周期为12个月二、设计理念1. 现代化:采用现代化设计手法,体现科技感和未来感。
2. 功能性:充分考虑展馆的功能需求,确保各类展览活动顺利进行。
3. 环保节能:采用绿色建筑技术,降低能耗,实现可持续发展。
4. 艺术性:融入当地文化元素,展现独特的建筑风格。
三、建筑设计1. 建筑布局展馆分为三个区域:展览区、会议区、辅助设施区。
(1)展览区:占地面积约6万平方米,分为室内展览区和室外展览区。
室内展览区:分为A、B、C三个展区,分别用于不同类型的汽车展览。
室外展览区:设置临时展位,供小型汽车展示。
(2)会议区:占地面积约1万平方米,设有多个会议室、洽谈室等。
(3)辅助设施区:包括办公区、仓储区、维修区等。
2. 建筑造型展馆采用现代简约风格,结合当地文化元素,形成独特的建筑造型。
(1)主入口:设置宽敞的入口大厅,体现庄重与大气。
(2)展馆主体:采用玻璃幕墙和钢结构,展现现代感。
(3)屋顶设计:采用绿色屋顶,降低能耗,美化环境。
3. 建筑材料(1)外墙:采用干挂石材,具有良好的耐候性和美观性。
(2)屋面:采用绿色屋顶材料,具有良好的保温隔热性能。
(3)地面:采用耐磨、防滑的地砖。
四、施工方案1. 施工组织(1)成立项目施工领导小组,负责施工过程中的协调、管理和监督。
(2)设立项目经理部,负责施工项目的日常管理工作。
(3)设立各专业施工队伍,确保施工质量。
2. 施工进度(1)设计阶段:6个月(2)基础施工:3个月(3)主体结构施工:6个月(4)装修施工:3个月(5)设备安装:2个月(6)竣工验收:1个月总计:12个月3. 施工方法(1)基础施工:采用钢筋混凝土基础,确保地基承载力。
(2)主体结构施工:采用钢结构,确保结构安全、稳定。
(3)装修施工:采用干挂石材、地砖等材料,确保装修质量。
汽车销售中心建设的专项施工方案一、前言随着汽车消费市场的不断扩大,汽车销售中心作为汽车销售的重要环节,具有至关重要的地位。
为了提升汽车销售中心的形象、提供优质的购车体验,制定一个科学合理的专项施工方案至关重要。
本文将详细介绍汽车销售中心建设的专项施工方案。
二、场地规划与选址1. 场地规划根据销售中心的功能需求,场地规划应包括展示厅、客户接待区、售后服务区、配件区、行政办公区等区域的布局。
合理规划各区域之间的交通流线,保证客户在购车过程中的便利性和顺畅性。
2. 选址要求选择销售中心的理想位置,需要考虑以下几点因素:- 交通便利性:靠近主干道或交通枢纽,方便客户前往。
- 人口密集度:靠近人口密集的居住区,有利于吸引潜在客户。
- 地块面积:根据销售规模和周边建筑环境,选择适当的地块面积。
三、建筑设计与外观装饰1. 建筑设计销售中心建筑设计应注重独特性和美观性,以吸引顾客的注意力。
要考虑到建筑风格与品牌形象的契合,合理安排展示空间和办公空间的比例。
同时,要保证建筑的安全性和功能性,确保消防设施和疏散通道符合相关规定。
2. 外观装饰外观装饰是汽车销售中心形象的重要组成部分,要创造出高档、大气、时尚的感觉。
根据品牌特色选择适宜的装饰材料,合理搭配颜色并设计标志性标识,提升品牌识别度。
四、室内装修与展示设计1. 室内装修室内装修应以提升客户购车体验为目标。
选择高品质的装修材料,创造温馨、舒适的氛围。
合理规划展示区、接待区、洽谈区等功能区域,确保客户在不同环节的体验流畅。
2. 展示设计展示区的设计要精心策划,突出产品特点和品牌形象。
通过灯光的运用、展柜的布局、陈列的方式等手段,使展示区具有吸引力和互动性。
同时,注意陈列的整齐有序,提升产品展示的品质感。
五、配套设施与服务体系1. 配套设施销售中心需要配备完善的设施,包括停车场、售后服务区、配件区、洗车区等。
这些设施应满足顾客的基本需求,提供便捷的停车服务和周到的售后保障。
车辆工程施工方案为确保车辆工程项目的顺利进行,我们制定了以下施工方案,旨在提高工程效率、保证施工质量、确保工人安全。
本方案将涵盖车辆工程施工的主要内容及其工作流程。
一、项目概述车辆工程施工旨在建设一个先进、高效的车辆生产线,用于汽车的生产和装配。
该项目主要包括以下几个部分:1. 厂房建设:建设一个现代化的厂房,用于容纳车辆生产线及相关设备;2. 设备安装:安装各种车辆生产线所需的设备和机械;3. 系统集成:将各个子系统有机地结合在一起,确保整个车辆生产线的正常运行;4. 车辆测试:对生产出的汽车进行必要的测试和调试,保证其质量和性能。
二、施工计划为了高效地完成车辆工程项目,我们制定了以下施工计划:1. 土建工程阶段:(1) 完成厂房的土地平整和基础建设;(2) 建设车辆生产线所需的各类工作区域,如焊接、涂装、装配等区域;(3) 安装车间的供电、给排水等基础设施。
2. 设备安装阶段:(1) 根据施工图纸和设计要求,对各种车辆生产设备进行安装;(2) 确保设备的正确连接和固定,保证其正常运行;(3) 进行设备的调试和测试,确保其性能和质量符合要求。
3. 系统集成阶段:(1) 将各个子系统进行有序的组装和连接;(2) 进行系统的调试和测试,确保系统的稳定运行;(3) 安装监控和控制系统,实现对车辆生产线的远程监控和控制。
4. 车辆测试阶段:(1) 安装测试设备和检测仪器,对生产出的汽车进行必要的测试和调试,如动力性能、制动性能、悬挂性能等;(2) 对测试结果进行分析和评估,确保汽车符合设计要求和标准;(3) 对不合格的汽车进行修复和调整,直至符合要求。
三、施工组织为了确保施工的高效和质量,我们将按照以下方式组织施工:1. 项目经理:负责整个车辆工程项目的组织和管理,包括施工计划的制定和执行、资金和物资的安排等;2. 工程师团队:负责车辆工程项目的设计和技术支持,解决施工过程中的技术问题;3. 施工队伍:由经验丰富的施工人员组成,按照施工计划和工艺要求进行施工;4. 安全人员:负责施工现场的安全管理,确保工人的人身安全和设备的安全运行。
广州北环高速公路沙河监控中心天面补强加固工程施工组织设计一、工程概况广州北环高速公路沙河监控中心位于广州市沙太路329号。
其办公楼为框架结构,其中一半为两层办公楼,另一半作一层车间用。
现天面楼板出现多处裂缝,并有漏水现象,需对相关部位进行补强加固。
根据设计方案采用裂缝灌浆结合粘贴碳纤维法进行加固。
碳纤维加固材料采用HEX-3R碳纤维布及配套树脂粘接材料,具体详见设计图纸。
根据施工设计图纸,现场条件及招标文件要求,本工程具有工种单一、施工质量要求高、施工工期短、环境保护要求高、施工难度大等特点。
本工程补强加固施工范围为天面的部分梁、板加固。
主要工程数量见表1-1表1-1二、施工部署:2.1、施工组织管理本工程实行项目法管理,建立项目经理负责制的管理机构,在公司领导下,由项目经理全权负责工程的管理,对工程的工期、质量、安全和成本等综合效益有计划地组织协调和管理。
2.2、施工安排根据本工程的工程量大、工期短、施工场地限制的实际情况和施工工艺较复杂的特点,本工程采用分部分项、流水作业施工,具体安排如下:整个工程施工部署如下:第一阶段:前期准备工作,组织各机械设备、人员进场,布置场内各项生活、生产临时设施,搭设堆放材料仓库,架设施工用电、用水线路,各机械设备配套组装,计划用2天时间。
第二阶段:搭设施工平台,拆除原来防水层、保护层、批荡层第三阶段:;裂缝检查,灌浆封闭;第四阶段:界面处理、打磨;第五阶段:粘贴碳纤维布;第六阶段:清理场地。
总体施工顺序见图2-1图2-1工程总体施工顺序三、资源配置计划 3.1、现场管理组织机构:该工程的工期比较紧张,质量必须全面达到设计及施工规范的要求,为此,现场组织机构如下:①专家顾问组:由我公司技术委员会专家组成,作为本工程技术顾问,经常检查结构状况,为指挥部提供技术指导性意见。
②指挥部:为项目经理部决策层,对工程实行计划、组织、协调、控制、监测和全面指挥职能。
③技术组:负责研究、解决施工中的技术问题。
④生产调度组:对工程进行组织管理、调度协调。
⑤施工管理组:施工管理工作。
⑥质安组:检查施工中的质量、安全问题等。
⑦材料设备组:及时采购材料、及时提供机具设备、检查维修各项设备,提供快速的交通服务、供餐、供水等各项后勤工作,负责工程财务及成本核算工作。
⑧保卫组:负责现场保卫和维持秩序工作,24小时值勤。
3.2、劳动组织为确保任务按期优质完成,决定组织以下班组进行施工。
①裂缝灌浆组: 5人(负责裂缝处理等工作)③界面处理组: 6人(负责所有的界面处理,打磨等)④碳纤维组: 6人(负责碳纤维粘贴等工作)3.3 主要补强加固施工机械设备本工程主要使用的设备。
见表3-1主要补强加固施工机械设备表3-1四、施工进度根据本工程特点、重点、难点,和采用的施工方法、施工设备以及人员组织;主要项目施工进度指标见表4-1。
表4-1五、施工现场平面布置根据本工程特点和环境条件。
按照广州市文明施工规定要求,坚持“一不扰生产,二不破坏环境,三服从业主的安排的原则”。
在满足施工需要的前提下,精心策划尽量控制施工占用地方进行施工场地的布置:根据业主的要求,楼内严禁布置生活设施,因此我们将生活设施设置在楼外,在外面租房进行布置,材料、设备的堆放在业主指定的地方。
现场办公室由业主提供。
施工现场内业主的设备和物资应做好保护。
根据需要在现场布置余泥临时堆放场。
六、补强加固施工方案和施工方法6.1 裂缝检查及处理6.1.1 裂缝检查(1)加固开工前,凿除批荡饰面层后,我们会同业主、设计等对加固部位进行检查。
(2)检查出的裂缝应做好标记做好记录并由监理签字确认。
(3)检查出裂缝后经设计人员确认是否需处理并出具处理方案。
6.2.2 裂缝处理方法(1)处理方案对梁板构件如有裂缝且进行灌注改性环氧浆液进行封闭处理。
(2)灌浆施工工艺流程图裂缝处理→埋设灌浆咀→封缝→密封检查→配制浆液→灌浆→封口结束→检查。
(3)施工工艺及施工方法①灌浆前裂缝处理对于砼构件裂缝宽度大于0.3mm的裂缝,应沿裂缝用钢钎凿成“V”形槽,槽宽2-3cm、深1-2 cm。
凿槽时先沿裂缝打开,再向两侧加宽,凿完后用钢丝刷及压缩空气将混凝土碎屑粉尘清除干净。
②埋设灌浆咀在蜂窝部位及裂缝交叉处、较宽处、端部及裂缝贯穿处均应埋设灌浆咀,裂缝埋咀间距为250~300mm。
③封缝方法在开凿部位采用氯丁胶乳速凝水泥胶泥封闭,其材料配合比为:氯丁胶混合料:清水:速凝水泥=15:20:100,封闭前须要对胶泥进行试配,具体配合比应根据现场实际情况对速凝水泥用量进行微调,封闭时在V型槽内预留管道以满足灌浆要求。
④裂缝封闭应进行洒水养护不少于1天,养护后可进行压气(或丙酮)试漏,检查密封效果,试漏需封缝胶泥或砂浆有一定强度后进行,试漏前沿裂缝涂一层肥皂水,从灌浆咀通入压缩空气(或丙酮),凡漏气(或漏液)处,应予修补密封至不漏为止。
⑤灌浆液采用改性环氧树脂,其材料配合比为改性环氧:乙二胺=100:8~9,灌浆前须要对浆液进行试配,具体配合比应根据现场实际情况对乙二胺用量进行微调。
灌浆时,其压力控制在0.2Mpa,且满足压力后应进行恒压5分钟。
⑥待缝内浆液达到初凝而无外流时,可拆下灌浆咀,再用氯丁胶乳速凝水泥把灌浆咀抹平、封口。
⑦灌浆结束后,应检查补强效果和质量,发现缺陷应及时补救。
6.2 粘贴碳纤维6.2.1 粘贴碳纤维施工工艺流程粘贴碳纤维施工工序有:施工准备、砼表面处理、对不平整处采用环氧胶泥找平修复,底层树脂配制并涂刷,粘贴树脂配制,粘贴碳纤维、表面保护。
其具体施工工艺流程图见图6-1。
图6-1 粘贴碳纤维片材施工流程图6.2.2粘贴碳纤维施工方法(1)砼表面处理①在设计粘贴的部位按设计图纸放样定位。
②铲除砼砂浆面层,露出砼表面,对板面粘贴的采用云石割机将地面水磨石割槽,铲除砂浆面层,并用角磨机除去油污等杂质,直至完全露出砼结构新面,并要求磨去砼的碳化层。
如砼碳化深度超过3mm时由设计人员确定磨去的深度。
③如有裂缝需对裂缝进行灌浆封闭处理,详见本章第一节。
④对砼构件阳角部位采用角磨机修整R≥20mm的圆弧,并对砼表面凹凸不平部位进行打磨修平处理,见图6-2。
图6-2 砼构件阳角部位处理示意图⑤砼表面如有较大的剥落、蜂窝、腐蚀等缺陷时应进行凿除按本节第三条第2点找平处理方法找平。
⑥采用高压风去砼表面粉尘、砂粒,并采用丙酮拭擦砼结构表面。
⑦涂刷底层树脂前,处理过的砼表面必须干燥干净。
⑧最后用1m的直边靠尺检查处理过后表面的平整度差异,任何方向上1m 范围的最大允许差异为±5mm。
(2)局部表面找平处理①配制找平树脂,按供应商提供的配比及工艺要求配制搅拌。
②对砼表面凹陷部位采用刮刀嵌填整平胶泥,且不应有棱角,修复面与砼表面落差不超过1mm。
③转角处采用找平树脂修复为光滑的圆弧,半径不小于20mm。
④固结后在找平材料表面指触干燥后尽快进行下一步工序施工。
(3)涂刷底层树脂。
①采用配套底层树脂按一定比例将主剂与固化剂放置入容器内,并搅拌均匀,配制底层树脂。
根据现场实际情况确定每次用量,严格控制使用时间。
②采用滚筒刷将底层树脂均匀涂于砼表面,厚度不超过0.4mm,并不得漏涂或流淌、气泡。
③应在底层树脂指触干净后立即进行粘贴碳纤维片材。
④注意事项涂底层漆时温度低一50C或湿度为85%RH以上,不能施工。
底层树脂是由树脂和硬化剂在混合均匀而成得,特别注意混合容器表面与底部的混合。
如果底层树脂的使用时间过期,底层树脂必须马上处理掉。
涂底层树脂的容量和环境温度决定修复的效果。
(大的容量或高的温度会导致底层树脂的修复效果降低),所以修复的结果会不一样。
底层树脂混合后,如果修复时涂树脂的温度高、粘性大时必须停止使用。
涂底层树脂时为了防止底层树脂面的染污,避免带纤维手套。
(4)粘接树脂配制①采用供应商提供的配套粘接树脂,其配比为A料:B料=1:0.25;②配制粘浸剂应设专人负责,并用秤进行控制各种材料的数量,偏差在±5%范围;③调胶使用低速搅拌器搅拌,搅拌时间约2~3分钟搅拌均匀,无气泡产生,并防止灰尘杂质混入。
(5)粘贴碳纤维①在粘贴碳素纤维之前,要有计划的计算出粘贴范围的大小、表面的形状、施工环境、施工时间、施工人员等。
②必须调配适当量的树脂,以避免超出可使用的时间之外,配制好粘贴树脂后,立即用滚筒刷均匀地涂刷,底层用量为500-600 g/m2。
③涂刷树脂后马上粘贴预先剪好的碳素纤维于施工处,用橡皮或塑料的刮析轻刮数次。
粘完后,用罗拉在顺着碳素纤维方向来回滚动数次让树脂浸透且挤出气泡。
④在30分钟后、3小时之内,检查底层的树脂是否浸透后,再用罗拉按着纤维的方向滚动,然后按上层涂量的标准涂刷。
上层涂量为300-400 g/m2⑤多层粘贴时逐层重复上述步骤,但应在碳纤维物表面指触干燥后立即进行下一层的粘贴,如超过60分钟则应等12小时后再进行涂浸碳纤维粘贴下一层。
⑥最后的一层碳纤维物表面应均匀涂抹一道粘结剂。
(6)表面防护对于板面粘贴的碳纤维采用1:2砂浆厚15mm进行保护,为保证砂浆与碳纤维片材之间有可靠的粘结,在粘结剂未固化之前撒一层中粗砂。
七、施工质量和安全保证措施:7.1质量保证措施①、加强工程质量管理,明确质量第一观念,做好前班技术安全交底工作,使每个施工管理人员和工人都必须了解与贯彻施工的技术要求和做法,在施工中准确运用技术参数,严格按设计图纸施工。
②、落实安全技术交底的措施和要求,做好施工计划和各种统计图表工作。
③、严把施工材料进场验收关,严禁使用质量不合格的材料,搅拌砼应严格按配合比配料,配制TN胶应按配合比配料,并进行试配,合格后方可进行施工。
④、施工放线由施工员亲自进行,并由专人复核。
⑤、施工人员必须严格遵守有关施工操作规程,认真学习并贯彻执行国家有关的施工及验收标准。
7.2安全文明施工措施;①、现场施工管理人员应对工人定期进行安全文明施工教育和交底工作。
②、施工现场周围要悬挂警示牌或警示标语,施工时,封闭施工现场,严禁无关人员进入施工现场。
③、材料堆放整齐,设备摆放有序。
④、按指定地点排污,采取措施防止浆液溢流满地,保持施工现场的清洁卫生。
⑤、生活区卫生设专人负责,每天至少清扫一次,垃圾必须按指定位置排放,严禁乱扔、乱堆垃圾。
⑥、严禁赌博,打架斗殴、嫖娼等,一旦发现立即开除并送交公安机关处理。
⑦、搞好劳动保护,所有人员进入施工现场必须戴安全帽,严禁穿拖鞋作业。
⑧、注意用电安全,严禁乱接乱拉电线,非专业人员不得操作和维护电器。
⑨、夜间施工时,必须搞好照明,危险部位应设置警示灯或警示牌。
⑩、注意防火,不准乱生火、乱丢烟头,工地要有防火措施和设备。
广州市鲁班建筑防水补强专业公司二OO四年元月七日。
