柴油发电机、锅炉烟筒管道技术交底记录
- 格式:doc
- 大小:1.98 MB
- 文档页数:8
一、交底目的为确保锅炉烟风道安装、维修及使用过程中的安全,预防事故发生,特制定本安全技术交底。
二、交底内容1. 烟风道系统概况(1)锅炉烟风道系统包括烟道、风道、烟囱等部分,其主要功能是输送烟气、空气和燃烧产物。
(2)烟风道系统设计应满足锅炉运行要求,确保烟气排放达标。
2. 安全注意事项(1)施工人员必须具备锅炉烟风道安装、维修及使用的基本技能和安全生产知识。
(2)施工前,应对现场进行全面检查,确保安全措施到位。
(3)施工过程中,严格遵守操作规程,严禁违章作业。
3. 施工安全措施(1)施工人员应佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。
(2)高空作业时,必须使用安全带,并确保安全带系挂正确。
(3)施工场所应保持通风良好,确保施工环境安全。
(4)施工工具应定期检查,确保其性能良好。
4. 电气安全(1)电气设备应定期检查,确保绝缘良好。
(2)电气设备操作人员必须具备相应的电气操作技能和安全生产知识。
(3)严禁非电气操作人员操作电气设备。
5. 烟风道安装与维修(1)安装前,应对烟风道系统进行全面检查,确保无损坏、漏气等现象。
(2)安装过程中,严格按照设计图纸和规范要求进行施工。
(3)烟风道安装完成后,应进行气密性试验,确保系统无泄漏。
(4)维修过程中,应切断电源和气源,防止意外事故发生。
6. 烟风道运行管理(1)运行人员应熟悉锅炉烟风道系统的工作原理和操作规程。
(2)运行过程中,密切观察烟风道系统运行状况,发现异常情况及时处理。
(3)定期对烟风道系统进行检查、维护,确保系统正常运行。
三、交底要求1. 施工单位应将本安全技术交底作为施工过程中的重要依据,认真执行。
2. 施工人员应认真阅读安全技术交底,掌握安全操作技能。
3. 施工单位应定期对施工人员进行安全技术培训,提高安全生产意识。
4. 施工单位应建立健全安全生产责任制,确保安全生产。
四、交底时间本安全技术交底自即日起实施,有效期为一年。
五、附件1. 锅炉烟风道系统安装、维修及使用操作规程2. 锅炉烟风道系统安全检查表3. 锅炉烟风道系统事故应急预案注:本模板仅供参考,具体内容应根据实际情况进行调整。
一、工程名称:[填写工程名称]二、交底日期:[填写日期]三、交底内容:1. 锅炉概述(1)锅炉类型:[填写锅炉类型,如:蒸汽锅炉、热水锅炉等](2)锅炉参数:[填写锅炉的蒸发量、额定压力、额定温度等](3)锅炉结构:[简要介绍锅炉的主要组成部分,如:锅筒、炉膛、烟道、燃烧器等]2. 锅炉操作安全注意事项(1)操作人员应熟悉锅炉的结构、工作原理和操作规程,掌握锅炉运行的基本知识和技能。
(2)操作人员应严格遵守操作规程,严禁违章操作。
(3)启动锅炉前,应检查锅炉各部件是否完好,安全阀、水位计等安全装置是否灵敏可靠。
(4)运行中,应密切监视锅炉水位、压力、温度等参数,确保在正常范围内。
(5)锅炉运行过程中,如发现异常情况,应立即采取措施,停炉检查,排除故障。
3. 锅炉检修安全注意事项(1)检修前,应切断电源,关闭阀门,确保锅炉内部无压力。
(2)检修过程中,应佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。
(3)高空作业时,应系好安全带,使用安全绳,确保安全。
(4)检修过程中,应严格遵守操作规程,防止触电、烫伤等事故发生。
4. 锅炉安全防护措施(1)锅炉房应配备必要的消防器材,如:灭火器、消防砂等。
(2)锅炉房内应设置明显的安全警示标志,如:禁止烟火、危险区域等。
(3)锅炉运行过程中,应定期进行安全检查,发现隐患及时整改。
(4)操作人员应定期接受安全培训,提高安全意识。
四、检查执行情况1. 操作人员是否熟悉锅炉的操作规程和注意事项。
2. 锅炉各部件是否完好,安全装置是否灵敏可靠。
3. 锅炉运行过程中,各项参数是否在正常范围内。
4. 锅炉检修过程中,是否严格执行安全防护措施。
五、总结为确保锅炉安全运行,操作人员应严格遵守操作规程,加强安全意识,定期进行安全检查,及时发现并消除安全隐患。
本安全技术交底记录将作为锅炉操作、检修过程中的重要依据。
六、附件1. 锅炉操作规程2. 锅炉检修规程3. 锅炉安全检查表4. 锅炉事故案例分析注:本模板仅供参考,具体内容可根据实际情况进行调整。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
交底内容:柴油发电机、锅炉烟筒主要安装方法;管材材质及连接和防腐要求:烟囱管材采用5mm厚卷板钢管焊接连接,与阀门、附件及水泵接口采用法兰连接。
进场管材必须符合设计要求,外观规整,壁厚均匀,管道不得有锈蚀、变形、裂纹、缩孔、重皮、补焊及凹凸不平等缺陷。
管材进场后应进行彻底内外除锈,清理干净后刷烟囱漆一道,漆面均匀,不得漏刷,堆刷现象。
每根管道焊口处预留50-100mm作为焊接连接时的余量,待管道验收合格后再补刷烟囱漆一道。
管道预制与加工:平面管道按照设计图纸要求分段画出管道的分路、管径、变径预留管口、伸缩节位置的草图,在实际安装的结构位置做上标记,按实际分段量出实际安装的准确尺寸,记录在施工草图上,然后按照草图的尺寸进行预制加工。
立面管道根据层高和管道的进场长度,按4米作为一段运输,有伸缩节的部位可再二次断管后连接。
管道的断管;用氧乙炔燃烧气割短管;断管应采用软胶皮条画好线,然后进行气割,断管后的管口断面应用砂轮机磨平,并按本交底中内容中要求打好坡口。
管道的法兰连接;凡管道与法兰连接的,必须按照设计要求和工作压力选用标准的法兰盘。
管道与法兰的连接,应将管材插入法兰盘内,法兰盘两面焊接,其内径不得凸出法兰盘密封面。
法兰安装应垂直与管子的中心线,其表面应互相平行;紧固法兰的螺栓直径、长1、 本表由施工单位填写,交底单位与接受交底单位各存一份。
2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
交底内容:度应一致,螺母应安装在法兰的同侧,对称拧紧。
紧固好的螺栓外露丝扣应为2-3扣并不应大于螺栓直径的1/2。
法兰连接的衬垫,采用~石棉衬垫,衬垫不得凸入管内,其边缘接近螺栓孔为宜,并不得安放偏垫或双垫。
管道的焊接;焊区的环境温度低于-20℃,焊口应预热,预热温度为100~200℃,预热长度为200~250mm 。
发电机操作安全技术交底范文一、前言随着工业的发展和生活水平的提高,发电机的使用越来越广泛。
然而,发电机的操作涉及到电气、机械等多个领域,安全问题不容忽视。
本文旨在对发电机操作的安全技术进行详细交底,以确保操作人员的人身安全和设备的正常运行。
二、发电机操作前的准备工作1. 熟悉发电机的工作原理和结构,了解其各个功能部件的位置和作用。
2. 进行必要的安全防护措施,如佩戴绝缘手套、防护眼镜、工作服等。
3. 检查发电机的接地情况,确保接地电阻符合标准。
4. 检查发电机的冷却系统是否正常,防止过热引发事故。
5. 检查发电机的连接电缆和插头是否完好,确保电气连接正确可靠。
三、发电机操作中的安全技术1. 开机前的检查(1)确认发电机的控制开关处于关闭状态,并将发电机的压力表、温度计等各种仪表调零。
(2)检查发电机的润滑系统是否正常,添加或更换润滑油。
(3)检查发电机的冷却水是否充足,如不足应及时补充。
(4)检查发电机的燃料是否充足,如不足应及时补充。
(5)检查发电机的输出线路是否连接正确,电阻是否合格。
(6)确认发电机的运行环境是否符合要求,如通风、无可燃物等。
2. 发电机的启动和停机(1)启动前应检查发电机的所有操作部件是否正常,避免因故障引发意外。
(2)在启动前应确保发电机周围没有人员和物品,防止发生对人员和设备的伤害。
(3)启动发电机时,应按照正确的启动顺序操作,确保每个步骤的安全性。
(4)停机时,要按照规定的步骤进行,保持停机过程的平稳,避免发生意外。
3. 定期检查和维护(1)定期检查发电机的冷却系统、润滑系统、电气系统等各项部件是否正常。
(2)定期清洁发电机的外观和内部,保持其良好的工作环境。
(3)定期检查发电机的电气连接是否松动或腐蚀,及时进行维修或更换。
(4)定期更换发电机的滤清器、密封件等易损件,确保其正常运行。
四、事故防范和应急处理1. 发电机操作过程中,要严禁使用带有线壳的电器工具,以免引起触电危险。

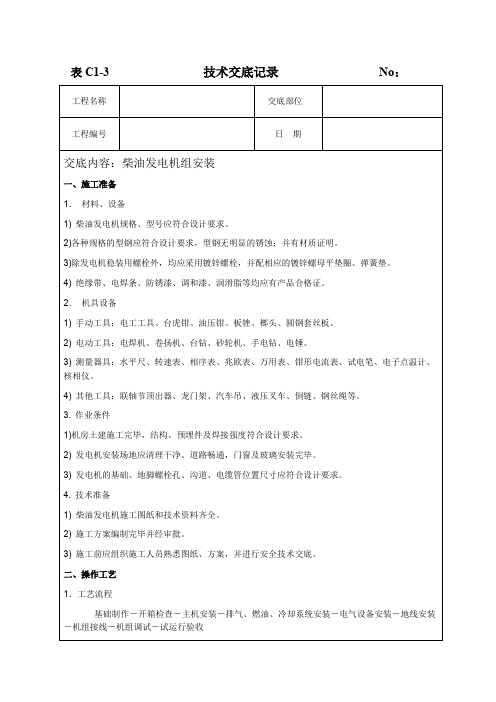

表 C2-1工程名称XXX项目工程交底日期施工单位XXX集团有限公司分项工程名称机电安装工程交底提要柴油发电机安装技术交底交底内容:1适用范围本工艺标准适用于一般工业与民用建筑电气安装工程的单台、联机固定式柴油发电机组及附属设备的安装与调试工作,柴油发电机组的连续功率为100~1500KVA;并适用于设置在建筑物的首层、中间各层、屋顶层、地下室或建筑物的裙房的柴油发电机组的施工。
2施工准备2.1原材料半成品的要求2.1.1各种规格的型钢:型钢应符合设计要求、无明显的锈蚀,并有材质证明。
2.1.2螺栓:均采用镀锌螺栓,并配有相应的镀锌平垫圈、弹簧垫。
2.1.3导线与电缆:各种规格的导线与电缆,要有出厂合格证。
2.1.4其他材料:绝缘带、电焊条、防锈漆、调和漆、变压器油、润滑油、清洗剂、氧气、乙炔。
2.2主要机具汽车吊、卷扬机、钢丝绳、吊链、龙门架、绳扣、台钻、滚杠、砂轮机、手电钻、联轴节顶出器、台虎钳、油压钳、千斤顶、扳手、电锤、板锉、锤子、钢板尺、圆钢套丝板、电焊机、气焊工具、塞尺、水准仪、水平尺、转速表、摇表、万用表、卡钳电流表、测电笔、试铃、电子点温计、水电阻、真空泵、油桶、撬杠、相序表等。
2.3作业条件2.3.1施工图和技术资料齐全;2.3.2土建工程基本施工完毕、门窗封闭好;2.3.3在室外安装的柴油发电机组应有防雨措施;2.3.4柴油发电机组的基础、地脚螺栓孔、沟道、电缆管线位置应符合设计要求;2.3.5柴油发电机组的安装场地清理干净、道路畅通专业。
2.4作业人员主要施工人员:电工、超重工、调试工,经过培训考核的专业人员持证上岗。
3施工工艺3.1工艺流程地脚螺栓固定的机组油、气、水冷、风冷、烟气排放等系基础验收设备开箱检验机组稳装安放式的机组统和隔振防噪声设施的安装工验收发电机静态试验发电机空载试运发电机负荷试运行随机配电盘控制柜接线检查行和试验调整审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保留一份。
一、交底项目:锅炉安全操作及维护二、交底时间:____年__月__日三、交底人员:安全负责人、设备管理员、操作人员四、参与人员:全体锅炉操作人员、相关管理人员五、交底内容:1. 锅炉基本知识(1)锅炉的构成:锅炉由锅筒、燃烧器、烟道、烟囱、辅机等部分组成。
(2)锅炉的类型:根据燃料不同,锅炉分为燃煤锅炉、燃气锅炉、燃油锅炉等。
(3)锅炉的工作原理:燃料在燃烧器中燃烧,产生热能,将水加热成蒸汽。
2. 锅炉安全操作(1)操作前准备:检查锅炉及辅机设备是否完好,确保操作人员熟悉设备性能和操作规程。
(2)启动锅炉:按照操作规程,依次开启辅机、燃烧器、点火,启动锅炉。
(3)运行中注意事项:a. 监控锅炉水位,确保水位在正常范围内;b. 检查燃烧情况,确保燃烧充分;c. 定期检查锅炉压力、温度、流量等参数,确保运行正常;d. 注意设备运行声音,发现异常情况立即停机检查。
(4)停机操作:a. 关闭燃烧器、辅机;b. 逐渐降低锅炉压力,确保锅炉内压力降至零;c. 关闭水源、电源;d. 清理现场,做好交接班工作。
3. 锅炉维护保养(1)定期检查锅炉本体、辅机设备,发现异常情况及时处理;(2)定期清理锅炉内部,防止结垢;(3)定期检查锅炉管道、阀门,确保畅通;(4)定期检查锅炉燃烧器、点火器等部件,确保点火、燃烧正常。
4. 锅炉安全管理制度(1)建立健全锅炉安全操作规程,确保操作人员熟悉并遵守;(2)定期对操作人员进行安全教育培训,提高安全意识;(3)设立专职安全员,负责锅炉安全管理;(4)定期进行安全检查,发现问题及时整改。
六、检查执行情况:(1)操作人员应熟悉锅炉安全操作规程,确保安全操作;(2)设备管理员应定期检查锅炉及辅机设备,确保设备完好;(3)安全负责人应定期进行安全检查,确保锅炉安全运行。
七、交底总结:本次锅炉安全技术交底旨在提高操作人员的安全意识,确保锅炉安全运行。
请全体人员认真学习并严格遵守安全操作规程,共同保障锅炉安全。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
以上者应先进行焊接打底,然后进行二次焊接。
以上者则应对管端焊口部位铲坡口,
坡口表面的氧化铁,并将影响焊接质量的凹凸不平处进行打磨。
管道焊接的焊条采用
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
(表式C2-2-1)

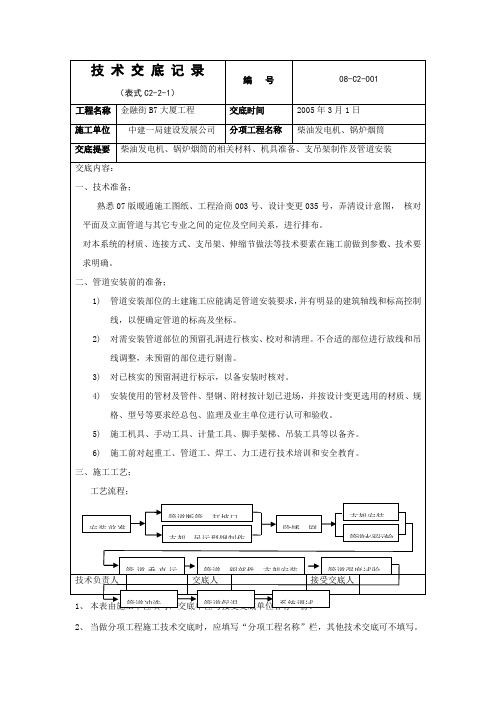

编号08-C2-001
工程名称金融街B7大厦工程交底时间2005年3月1日
施工单位中建一局建设公司分项工程名称柴油发电机、锅炉烟筒
交底提要柴油发电机、锅炉烟筒的相关材料、机具准备、支吊架制作及管道安装
交底内容:
不合格的部位需进行修整或重焊。
不得有管子的中心线错开或弯曲,组对管道应保证管道的横平竖直。
◆管道及管件的焊接应做到:焊缝的高度不得低于母材表面,焊缝与母材应平滑过度。
电焊焊缝加强面高度和宽度
厚度(mm)4~6 7~10 焊缝形成
有坡口
焊缝加强
高度h(mm) 1.5~2 2 h
b
1-2
焊缝宽度b(mm) 盖过每边坡口约2mm
3.2.6水平运输
3.2.6.1现场实际情况;A、B首层层高6米,标准层层高3.9米,管道长度为;12米,
根据首层的有利条件可以将一根整管割为二段水平运输。
3.2.6.2水平运输的方法
✧水平运输方法可采用两种形式;
1、采用人力推车水平运输
技术负责人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
(表式C2-2-1)
编号08-C2-001
工程名称金融街B7大厦工程交底时间2005年3月1日
施工单位中建一局建设公司分项工程名称柴油发电机、锅炉烟筒
交底提要柴油发电机、锅炉烟筒的相关材料、机具准备、支吊架制作及管道安装
交底内容:
2、采用绞磨垂直运输
垂直运输是本工程施工的主要难点,烟囱立管管径大,可采用常规倒链运输。
立管部分;配备2t*8米的倒链分段进行吊运和临时周转。
3.2.7支吊架安装;
固定、活动支架安装;
⏹支架的型钢规格;A、B座立管固定支架型钢为DN600为[18#、DN350、DN400
为[14#、钢板不得小于10mm厚。
活动支架的型钢不得小于[14#,钢板也为
10mm厚。
⏹上部固定支架的型钢与核心筒墙的接点处埋入深度不得小于300mm,采用Ф32
开孔器进行开孔,开孔深度应大于型钢埋入深度30mm。
型钢与墙体之间的缝隙
采用专用填充料进行填牢、填实,支架的另一端采用Ф22膨胀螺栓进行固定(见
下图)。
技负责人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
