MUNGO道路路基挖方施工技术交底
- 格式:docx
- 大小:57.43 KB
- 文档页数:4
路基挖方安全技术交底一、道路路基挖方施工安全技术要求:1.挖方施工区域必须安排专人进行交通管理,对人员、车辆、机械实行统一指挥。
2.人工挖土,前后应保持1.5米以上的距离,左右应保持1米以上的距离;机动车辆和装载机配合挖土时,必须距离人工挖土面保持5米凡例上的距离。
3.人际配合挖方施工,人员不许站在机械前面的工作面上,一定要站在机械工作面以外。
4.挖土机挖土时,人员不许在机械回转半径内通过,并保证一定的施工场地,施工范围内不准安排其它作业。
5.运土汽车进入场地必须有专人指挥,以保证安全。
6.压路机碾压时需要人工清理轮上粘土时,清理人员必须站在压路机的后面清理。
7.在挖填交接处或悬崖边缘进行挖土施工,必须保留1米以上的安全距离。
8.挖土时,必须自下而上分层开挖,压层厚度一般不超过1米,最厚不得超过1.5米。
严禁掏底放崖而造成坍塌事故。
9.两侧堆土时,堆土区必须留出人行通道;尽量避免靠墙堆土,必须堆土时高度不超过1米,并应设良好的排水沟管。
10.工休时,机械、人员不允许靠墙休息,以防发生坍塌伤人事故。
二、道路路基填方施工安全技术要求:1.用斧头、镐头清理树根、杂草时,斧头、镐头前不许站人。
2.处理墓穴、枯井底部时,首先要排除周围的危情,采取必要的安全措施,然后分层填筑。
3.填方施工时,每侧均应宽于该层填筑坡脚50厘米,以保证压路机碾压时足够的安全距离。
4.机械填土方时,应设置明显的分层和路边桩的标志,防止机械停止施工时闪空。
5.人工配合机械控制分层摊铺时,人工找平必须和机械保持一定的安全距离。
6.施工现场必须设立专人指挥,保证人工和机械安全施工。
7.用电夯夯实时,接夯软线必须绝缘良好,启动、控制开关必须灵敏安全,工作中不允许夯在电线上,防止发生触电事故。
8.机械压实时,施工人员应站在压实作业面以外;碾压施工要修整和检查作业面时,机械应停止工作。
挖方路基施工技术交底重点一、工程概述挖方路基施工是公路建设中关键的施工过程之一。
在建设过程中,挖方路基施工需要严格遵守相关规定和标准,确保施工质量。
此篇文档旨在交代挖方路基施工中的技术重点以及应注意的关键点。
二、挖方路基的施工技术要点1. 土方开挖(1)土方开挖应根据设计要求进行统筹规划,确保挖方路基在设计要求范围内。
(2)挖方路基施工应根据施工进度调配对应设备、人员资源。
(3)扌型挖掘机、推土机等机器设备进入挖方现场施工前,应做好各种防护措施,紧急措施和安全保障。
2. 土方路基填筑(1)在填筑路基时,应注意防止重叠填充,以及混合填充施工。
(2)在路基填筑时,要保证填筑的稳定性,产生安全事故会对后期工作造成难以解决的问题,影响道路的质量。
(3)填筑路基时,严格按照填筑厚度、施工压实程度进行操作,达到施工质量要求。
3. 水平控制(1)施工前,准确、清晰的确定挖方路基的设计水平高度。
(2)施工中进行水平控制,保证挖方路基的水平要求。
(3)水平控制时,应该使用仲裁基准点确保施工的准确性,确保控制点控制位置的准确性。
4. 压实控制(1)压实路基是一项重要的工作,不同土种需要选择合适的压实设备进行压实控制。
(2)压实控制时,应在当天或隔日进行随机取样测试。
(3)为确保施工质量,应进行定期和不定期检查,取样进行试验分析,纠正施工中的问题及时维护。
三、施工过程中的关键点(1)确认道路可能存在的问题,制作风险提示并宣讲。
(2)对于施工工艺及施工质量进行随工随检、随工随改,通过检查对工艺流程和环节进行评估。
(3)严格遵守规范和规范要求,实施安全管理,确保水土保持措施实施到位,杜绝环境污染。
四、挖方路基施工过程是公路建设中十分重要的一环。
当进行挖方路基施工时,需要严格遵守各种相关规定和标准,确保施工质量。
同时,也要注意很多细节,如土方开挖、填筑路基、水平控制和压实控制等方面才能保证施工质量和施工安全。
路基挖方、填筑施工技术交底(上交)背景路基挖方、填筑施工是道路工程建设的重要环节之一,施工质量的高低直接影响公路使用的安全和舒适度。
为了保证工程施工质量,需要在施工前进行技术交底,明确施工流程、质量要求和安全措施。
技术交底内容一、施工流程1.现场勘察:对勘察结果进行审查,确认路基设计和施工标准,确定勘察范围,并进行标记。
2.现场清理:对确定路基的范围进行清理,把不符合要求的物块及杂物清除。
3.示范挖方:在挖方面积大的路段,先进行示范挖方,调整机具操作方法及挖方参数,便于后续作业的顺利开展。
4.挖方开挖:以设计标高为参考,进行路基削坡及挖方开挖。
注意挖掘深度,保证路基坡度和路面标高的接合。
5.开挖验收:每次开挖20毫米进行一次验收,确保开挖深度的正确性,避免因误差导致挖掘过深,引起路基坍塌或沉降等不良后果。
6.均匀调整:在开挖结束后,采用推土机、压路机等机械进行均匀调整,以减少路基坑差强度差的情况。
7.支方固结:对于土质较松软的路段,进行支方固结,保证路基的稳定性。
8.填筑压实:按照设计标高,从路基周围或临时堆场运来填料,进行填筑压实。
注意填筑压实的均匀性和标高的准确性。
9.压实验收:对于填筑压实不够的路段,使用压路机进行二次压实,以保证路基的稳定性和坚实性。
二、质量要求1.确保施工过程中,土方开挖范围内不得留有地渣、植物、废石料等杂物。
2.保证路基的坡度、标高等规格的准确度,以确保路面的平整度和车辆行驶的稳定性。
3.确保填筑土料的质量符合设计要求,防止因杂质、过于松散或过于坚实等因素影响路基的稳定性。
4.对于路段较差,需进行支方固结,在填筑压实前,必须确保路基的稳定性。
三、安全措施1.在挖方施工中,要避免使用抱闸机、斗齿等锯齿断裂机具,以免对路基造成不必要的破坏。
2.在挖方和填筑压实作业中,要加强对操作人员的安全教育和管理,严格遵守安全操作规程,防止事故的发生。
3.确定施工现场内、路肩等区域范围,并张贴安全提示标识,以引起工人们不断关注安全。

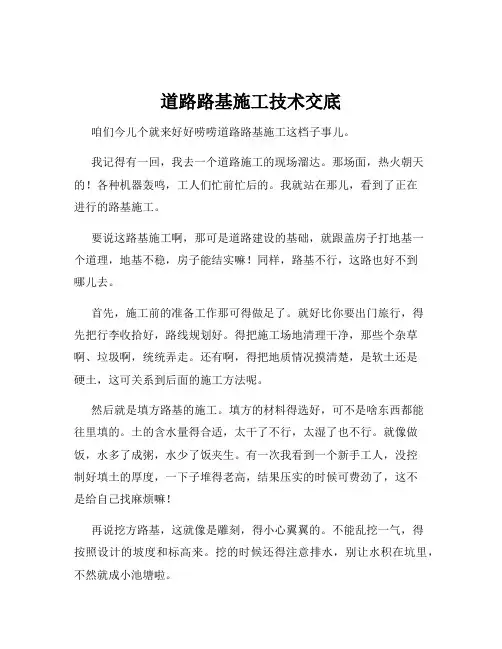

道路路基施工技术交底咱们今儿个就来好好唠唠道路路基施工这档子事儿。
我记得有一回,我去一个道路施工的现场溜达。
那场面,热火朝天的!各种机器轰鸣,工人们忙前忙后的。
我就站在那儿,看到了正在进行的路基施工。
要说这路基施工啊,那可是道路建设的基础,就跟盖房子打地基一个道理,地基不稳,房子能结实嘛!同样,路基不行,这路也好不到哪儿去。
首先,施工前的准备工作那可得做足了。
就好比你要出门旅行,得先把行李收拾好,路线规划好。
得把施工场地清理干净,那些个杂草啊、垃圾啊,统统弄走。
还有啊,得把地质情况摸清楚,是软土还是硬土,这可关系到后面的施工方法呢。
然后就是填方路基的施工。
填方的材料得选好,可不是啥东西都能往里填的。
土的含水量得合适,太干了不行,太湿了也不行。
就像做饭,水多了成粥,水少了饭夹生。
有一次我看到一个新手工人,没控制好填土的厚度,一下子堆得老高,结果压实的时候可费劲了,这不是给自己找麻烦嘛!再说挖方路基,这就像是雕刻,得小心翼翼的。
不能乱挖一气,得按照设计的坡度和标高来。
挖的时候还得注意排水,别让水积在坑里,不然就成小池塘啦。
路基压实更是关键的一步。
这就好比你做馒头,得把面团揉实了,馒头才好吃。
压实的设备得选对,速度和遍数也有讲究。
压得不够,路基不结实;压过头了,又浪费时间和力气。
在施工过程中,还得时刻检测质量。
拿尺子量量宽度够不够,用仪器测测平整度达标不。
有个老师傅,那眼睛可尖了,一眼就能看出哪儿不对劲,真是厉害!总之啊,道路路基施工这活儿,看着简单,实则讲究多着呢。
每一个环节都得认真对待,不能马虎。
只有这样,才能修出又结实又耐用的好路,让咱们出行更顺畅!不知道您听我唠叨了这么多,对道路路基施工是不是有了更清楚的了解呢?希望在实际的施工中,大家都能严格按照技术要求来,把活儿干漂亮!。

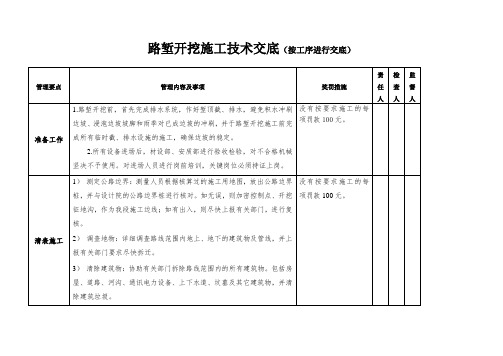

路堑开挖施工技术交底(按工序进行交底)路基土石方工程安全作业规程1、危险源分析:机械作业、交通运输、土方开挖。
2、危险因素分析:设备缺陷、指挥错误、未设置安全警告牌。
3、可能导致的伤害:机械伤害、高处坠落摔伤、机毁事故、坍塌事故。
4、土方开挖前,必须了解土质、地下水情况,查清地下埋设的管道、电缆和危险物并加设标记,设置防护栏杆,由施工负责人向操作工人详细交底。
5、直行车道和现场通道附近开挖土方时,要设置警告标志,夜间还应设红色标灯。
6、开挖深度超过2m时,基边缘上面作业同样应视为高处作业,要设置警告标志。
特别是在居民区、行车道和现场通道附近开挖土方时,应设置防护栏。
7、在靠近建筑物、电杆附近挖土时,应提前采取安全措施防护,对于不能取消的电杆,应留出安全土堆,土堆半径一般为1~1.5m,视土质情况决定。
8、要特别注意在靠近建筑物、设备基础、电杆附近挖土时,必须采取安全防护措施。
9、人工控制土方操作人员之间应有足够安全距离,开挖土方须自上而下顺序放坡进行。
10、机械挖运土方时应有专人指挥,控制机挖斗回转范围内严禁站人。
运土方的车辆会车时,应轻车让重车。
通过窄路、交叉路口和交通繁忙地段以及转弯时,应注意来往的行人车辆。
11、机械在边坡、边沟作业时,应与边缘保持必须的安全距离,使轮胎(履带)压在坚实的地面上。
12、机械在危险地段作业时,必须设明显的安全警告标志,并应设专人站在操作人员能看清的地方指挥。
驾机人员只能接受指挥人员发出的规定信号。
13、泥沼地段施工,应有必要的防范措施,避免人、机下陷,挖出的废土应置在合适的地方,以防汛期造成人为的泥石流。
14、滑坡地段的开挖,应从滑坡体两侧向中部自上而下进行,严禁全面拉槽开挖,弃土不得堆放在主滑区内,施工中应设专人观察,严防坍方。
15、配合机械作业的清底、平地、修坡等辅助工作应与作业交替进行,如必须在机械范围内同时进行辅助作业时,应停止机械作业。
16、使用机械破冻土时,机械5m内禁止站人。
道路路基土石方开挖技术交底一、背景介绍随着城市化进程的加速和交通基础设施的不断发展,道路建设已成为城市规划和经济建设的重要组成部分。
道路路基土石方开挖是道路建设中的基础环节,其施工质量直接影响到道路的整体质量和安全性能。
为了确保道路路基土石方开挖的顺利进行,本文将详细介绍该技术的施工流程、注意事项以及未来的发展趋势和应用前景。
二、技术概述道路路基土石方开挖技术主要包括爆破、挖掘、装运、填筑等环节。
在施工过程中,应根据地质条件、施工环境、工期要求等因素选择合适的施工方法和设备。
该技术的主要作用是确保路基土石方的开挖质量,降低对周围环境的影响,提高施工效率。
三、施工流程1、爆破环节:在爆破前,应进行详细的地质勘察,了解土石性质,确定爆破方案。
爆破过程中,要严格控制炸药用量,确保爆破安全。
2、挖掘环节:挖掘机根据设计图纸进行挖掘,挖掘时要确保边坡的稳定,及时清理挖掘出的土石。
3、装运环节:装载机将挖掘出的土石装入运输车,运输车将土石运至指定地点进行处理。
4、填筑环节:在填筑过程中,要确保填筑材料的密实度、平整度等指标符合设计要求,保证道路路基的稳定。
四、注意事项1、在施工过程中,应加强安全防护,防止因操作不当导致的安全事故。
2、严格控制施工质量,确保各环节的施工质量符合设计要求。
3、加强施工现场的环境管理,防止因施工导致的环境污染。
4、加强对施工设备的维护和保养,确保设备的正常运转。
五、发展趋势和应用前景随着科技的进步和施工设备的更新换代,道路路基土石方开挖技术将不断发展和完善。
未来,该技术将更加注重环保和节能,新型的施工设备将更加高效、环保,施工质量也将更加可靠。
此外,随着城市交通拥堵问题的日益突出,道路建设将更加注重施工速度和效率,道路路基土石方开挖技术也将不断适应这一发展趋势,为城市交通建设提供更加优质的服务。
总之,道路路基土石方开挖技术在城市化进程和交通基础设施建设中发挥着重要作用。
在实际施工过程中,应充分了解该技术的施工流程、注意事项和发展趋势,不断提高施工质量和技术水平,为城市发展和人民生活提供更加安全、便捷的交通环境。
路基土石方开挖技术交底
一、前言
路基土石方开挖是道路建设中非常重要的一项工作。
准确的开
挖技术能够确保道路的稳定性和安全性,对后续的路面铺设和道路
使用具有重要影响。
本文将就路基土石方开挖的技术要点进行交底,以确保施工人员能够正确理解和掌握相关知识,确保施工质量。
二、开挖条件评估
在进行路基土石方开挖之前,需要对开挖条件进行评估。
评估
的项目包括土质条件、地下管线、场地平整度等。
评估的目的是为
了确定开挖所需的施工方法和所需的设备。
1. 土质条件评估
对于开挖工程,需要对土质条件进行评估。
评估的重点包括土
体的稳定性、坚硬度以及含水量等。
根据不同的土质条件,可以选
择适当的开挖方法,如机械挖掘、人工挖掘等。
2. 地下管线评估
在进行开挖工作之前,需要对地下的管线进行评估。
主要包括供水管道、排水管道、燃气管道等。
评估的目的是为了避免在开挖过程中损坏地下管线,导致不必要的事故和损失。
3. 场地平整度评估
在进行路基土石方开挖之前,需要对场地的平整度进行评估。
评估的目的是为了确保施工过程中开挖面的平稳,避免出现坍塌和滑坡等安全问题。
三、开挖技术要点
1. 施工准备
在正式进行路基土石方开挖之前,需要做好相应的施工准备工作。
包括确定开挖的起点和终点,标注开挖范围,并清理开挖区域的多余物体,确保施工过程中的顺利进行。
2. 开挖方法
根据土质条件和开挖深度,可以选择不同的开挖方法。
常用的开挖方法包括手工挖掘、机械挖掘和爆破开挖等。
手工挖掘适用于。
路基工程施工技术交底引言概述:路基工程施工技术交底是指在道路建设过程中,施工单位向相关人员详细介绍路基工程的施工技术要求和注意事项的过程。
这是确保道路工程施工质量和安全的重要环节。
本文将从五个方面详细阐述路基工程施工技术交底的内容。
一、施工工艺交底:1.1 施工工艺的选择:根据路基工程的具体情况,选择合适的施工工艺,包括挖填法、边坡法等。
要求施工人员了解各种工艺的特点和适合范围,确保选择合适的工艺。
1.2 施工工艺的步骤:详细介绍施工工艺的具体步骤,包括挖土、填筑、夯实等。
要求施工人员掌握每一个步骤的要点和注意事项,确保施工过程顺利进行。
1.3 施工工艺的质量控制:强调施工工艺的质量控制,包括土方开挖的坡度控制、填筑层厚度的控制等。
要求施工人员严格按照规范要求进行施工,确保工程质量。
二、施工设备交底:2.1 施工设备的选择:根据路基工程的规模和特点,选择合适的施工设备,如挖掘机、推土机等。
要求施工人员了解各种设备的性能和适合范围,确保选择合适的设备。
2.2 施工设备的操作要点:详细介绍施工设备的操作要点,包括设备的启动、操作技巧等。
要求施工人员熟练掌握设备的操作方法,确保施工安全。
2.3 施工设备的维护保养:强调施工设备的维护保养,包括定期检查、清洁和润滑等。
要求施工人员按照设备使用说明书进行维护保养,延长设备寿命。
三、材料使用交底:3.1 材料的选择:根据路基工程的要求,选择合适的材料,如土石方材料、填充材料等。
要求施工人员了解各种材料的性能和适合范围,确保选择合适的材料。
3.2 材料的存放和保管:详细介绍材料的存放和保管要求,包括防潮、防火等。
要求施工人员按照规定要求妥善保管材料,防止材料受损。
3.3 材料的使用方法:强调材料的正确使用方法,包括土方的堆放、填筑材料的均匀分布等。
要求施工人员按照规范要求使用材料,确保施工质量。
四、安全施工交底:4.1 安全施工要求:详细介绍安全施工的要求,包括施工人员的安全防护、施工现场的安全措施等。
路基工程施工技术交底引言概述:路基工程施工技术交底是指在道路建设过程中,施工单位向相关人员详细介绍路基工程施工技术的过程。
这是确保道路施工质量和安全的重要环节,能够提高施工人员的专业能力和工作效率。
本文将从五个方面介绍路基工程施工技术交底的内容。
一、施工工艺交底1.1 施工工艺概述:详细介绍路基工程施工的整体工艺流程,包括开工准备、地质勘察、挖掘和填筑等。
1.2 施工工艺要点:强调施工中需要特殊注意的关键环节,如土方开挖的顺序、填筑材料的选择等。
1.3 施工工艺安全措施:介绍施工过程中需要采取的安全措施,如施工现场的防护、作业人员的安全教育等。
二、施工设备交底2.1 施工设备概述:列举需要使用的施工设备,如挖掘机、压路机等,并介绍其基本原理和使用方法。
2.2 施工设备操作要点:详细说明施工设备的操作要领,包括设备的启动、调试和操作技巧等。
2.3 施工设备维护保养:强调设备的日常保养和维护,包括润滑油的更换、零部件的检查等,以确保设备的正常运行。
三、施工质量要求交底3.1 施工质量标准:介绍路基工程施工的质量要求,如填筑土的密实度、路基的平整度等。
3.2 施工质量检查方法:详细说明施工质量的检查方法和指标,如使用密实度计、平整度仪等进行检测。
3.3 施工质量纠正措施:强调在发现施工质量问题时需要及时采取的纠正措施,如重新填筑、修整等。
四、施工安全交底4.1 施工安全规范:介绍施工过程中需要遵守的安全规范,如佩戴安全帽、正确使用安全绳等。
4.2 施工现场安全控制:详细说明施工现场的安全控制措施,如设置警示标志、划定施工区域等。
4.3 施工事故应急处理:强调在发生施工事故时需要采取的应急处理措施,如报警、组织救援等。
五、施工组织交底5.1 施工组织架构:介绍施工单位的组织架构和人员分工,确保施工过程的协调和顺利进行。
5.2 施工进度安排:详细说明施工的进度安排和时间节点,以确保施工按时完成。
5.3 施工协调配合:强调施工人员之间的协作和配合,确保施工过程的高效和顺利进行。
第1篇一、工程概况本次路基施工工程位于我国某地区,全长XX公里,包括路基填筑、路基排水、路基防护等施工内容。
工程起止时间为2023年X月X日至2024年X月X日。
施工期间,需严格按照国家相关法律法规、行业规范和设计要求进行施工。
二、施工技术要求1. 路基填筑(1)路基填筑材料应选择稳定、强度高、压缩性低的土质,严禁使用泥炭、冻土、膨胀土等不良土质。
(2)路基填筑前,应对原地面进行平整、压实,确保路基填筑的稳定性。
(3)路基填筑分层厚度应控制在30cm以内,分层压实度应达到设计要求。
(4)路基填筑过程中,应做好排水措施,防止路基积水。
2. 路基排水(1)路基排水应采用边沟、排水沟、涵洞等设施,确保路基排水畅通。
(2)边沟、排水沟的断面尺寸、坡度应符合设计要求。
(3)涵洞施工前,应对地质情况进行调查,确保涵洞基础稳固。
3. 路基防护(1)路基防护应采用边坡防护、坡脚防护、挡土墙等设施。
(2)边坡防护材料应选择与路基填筑材料相匹配的土工合成材料。
(3)坡脚防护可采用浆砌片石、混凝土预制块等材料。
(4)挡土墙施工前,应对基础进行处理,确保挡土墙的稳定性。
三、施工安全注意事项1. 施工现场应设置明显的安全警示标志,确保施工人员安全。
2. 施工人员应佩戴安全帽、安全带等防护用品。
3. 施工机械操作人员应持有相关操作证书,确保机械操作安全。
4. 施工过程中,应做好防尘、降噪、防污染等措施。
5. 路基施工期间,应密切关注天气变化,做好防雨、防洪工作。
四、施工进度安排1. 路基填筑:预计2023年X月X日至2023年X月X日完成。
2. 路基排水:预计2023年X月X日至2023年X月X日完成。
3. 路基防护:预计2023年X月X日至2023年X月X日完成。
五、质量保证措施1. 严格按设计要求和施工规范进行施工,确保工程质量。
2. 施工过程中,加强材料、设备、工艺等质量检查,发现问题及时整改。
3. 施工完成后,进行自检、互检、专检,确保工程质量达到设计要求。
一、交底对象全体施工人员、管理人员及监理单位相关人员。
二、交底内容1. 施工前准备(1)施工前,组织全体施工人员进行安全技术培训,确保施工人员掌握路基开挖的安全技术要求。
(2)熟悉施工图纸,了解施工范围内的地质、水文、地下管线等情况。
(3)制定详细的施工组织设计和安全技术措施,报监理单位审批。
2. 施工过程安全措施(1)施工前,对施工人员进行安全教育和交底,明确施工过程中的安全注意事项。
(2)路基开挖前,对施工人员进行安全检查,确保施工人员配备齐全的防护用品。
(3)开挖过程中,严格按照施工图纸要求进行,不得擅自改变施工方案。
(4)开挖边坡时,注意观察边坡稳定性,发现边坡不稳定迹象时,立即停止施工,采取措施进行处理。
(5)挖掘过程中,注意地下管线、构筑物的保护,避免损坏。
(6)施工机械操作人员必须持证上岗,严格遵守操作规程。
(7)施工现场设置明显的安全警示标志,提醒施工人员注意安全。
(8)施工过程中,加强对施工现场的巡查,发现问题及时整改。
3. 特殊情况应对措施(1)遇大雨、大雾等恶劣天气,暂停施工,待天气好转后再进行。
(2)发现地下管线、构筑物等,立即停止施工,向监理单位报告,并与相关部门联系,研究处理措施。
(3)遇塌方、滑坡等自然灾害,立即采取应急措施,确保施工人员生命安全。
(4)遇施工机械故障,立即停止使用,检查维修,确保机械安全。
4. 施工结束后的安全措施(1)施工结束后,对施工现场进行清理,确保无安全隐患。
(2)对施工人员进行安全教育,提高安全意识。
(3)做好施工记录,为后续工程提供参考。
三、交底要求1. 施工人员要认真听取安全技术交底,确保理解并掌握各项安全要求。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工人员要增强安全意识,自觉遵守安全规章制度。
4. 施工管理人员要加强施工现场的巡查,发现问题及时整改。
5. 监理单位要加强对施工过程的安全监管,确保施工安全。
四、交底时间施工前,由项目负责人组织安全技术交底,全体施工人员参加。
路基土方工程施工技术交底一、土方工程施工准备1、施工范围内的各种地下管线包括上水、下水、煤气、通讯缆、电缆等隐蔽设施,必须按设计图纸标注的种类和位置,在施工前与有关单位联系,弄清具体管线种类、尺寸、位置、覆土深度,重要管线应插牌标记,并要求所属单位派员现场监护,层层进行管线交底,落实到单位和个人,并留原始记录.路基工程完成前,应将切断的一切管线恢复。
一般管线每侧各1m范围内,不得使用推土机或挖掘机挖土(60cm敷土深度内,不得使用压路机碾压),煤气属于无压管,除应按设计和管理单位加固要求施工外,严禁重型压路机和振动压路机碾压。
2、取土坑取土要有必要的土质资料和地下水位资料,要作好排水工作,包括挖排水沟、安装抽水机以及安排好排水出路,对临近取土坑或填土地段内的电杆、建筑物,应采取必要的防护措施.高压电杆应加固,高压线路与堆土及施工机械应按电业局要求保持一定的净空,土坑与建筑物应保持一定安全距离。
3、填土前要先将因施工打乱的排灌系统进行改造,以免影响农田灌溉及排水或使工程遭受损失。
4、沿线永久性或临时性水准点及测量桩橛,应妥善加以保护,不得掩埋或碰动,已经碰动或必须移动时,应通知测量人员补桩或联系有关单位办理.5、根据土源和土质变化情况及设计要求进行必须的物理、力学、化学试验,以控制土质和压实度。
6、土方工程要考虑文明施工和便民措施,安排好沿线居民、工厂、机关、学校、商店的出入交通,不要危及建筑物安全,并维护好交叉道路的畅通,机械或土方的堆存,要力求整洁,现场要经常清扫,断行交通道路竣工后要及时恢复,清理整洁,接顺路口。
二、路基挖方1、路基挖方要按测量线位进行,基层施工采用现场农机拌和时路槽宽度每侧应较设计宽度宽80cm,以满足机械拌和的要求,槽帮按要求挖出坡度,并由人工修整平顺。
2、插牌标示地下管线种类、尺寸、位置和覆土深度。
管顶上部覆土电缆、煤气管线不足100cm,上下水道不足50cm,不得使用机械开挖,重要管线要请主管单位派员现场监护,指导施工。
一、交底目的为确保路面挖土方施工过程中的安全,降低安全事故发生的概率,提高施工人员的安全意识,现将路面挖土方施工的安全技术要求进行交底。
二、交底对象所有参与路面挖土方施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工现场安全规定(1)进入施工现场必须佩戴安全帽,并系好下颚带,锁好带扣。
(2)施工区域设置安全警示标志,非施工人员禁止入内。
(3)施工人员必须经过专业培训,取得相应操作资格证书后方可上岗。
2. 挖土前准备工作(1)根据施工图纸,确定挖土范围、深度及边坡坡度。
(2)挖土前,对施工区域内的地下管线、电缆等设施进行探查、标识,并采取保护措施。
(3)施工区域内的积水应排除,防止积水浸泡地基。
3. 挖土施工安全要求(1)挖土作业应自上而下分层进行,严禁掏洞挖土。
(2)挖土过程中,应随时检查边坡稳定性,发现裂缝及倾、坍可能时,立即停止作业,采取加固措施。
(3)人工挖土时,前后操作人员间距不应小于2~3米,堆土应在1米以外,且高度不得超过1.5米。
(4)夜间挖土时,应有足够的照明。
(5)机械挖土时,操作人员必须佩戴防护用品,严格检查机械性能,确保机械安全可靠。
4. 人员安全要求(1)施工人员必须遵守安全生产纪律,不得酒后作业。
(2)施工人员应定期进行健康检查,确保身体健康。
(3)施工人员应了解并掌握安全操作规程,提高自我保护意识。
5. 应急措施(1)施工现场设置急救箱,并配备必要急救药品。
(2)施工现场设置消防器材,定期检查,确保消防器材完好。
(3)发生安全事故时,立即停止作业,启动应急预案,采取相应措施。
四、交底要求1. 施工单位应将本交底内容向施工人员、管理人员及监理人员进行详细讲解,确保相关人员掌握。
2. 施工单位应定期组织安全技术交底,对施工过程中出现的安全隐患进行整改。
3. 施工单位应加强施工现场安全管理,确保施工安全。
五、注意事项1. 施工单位应严格按照施工图纸及安全技术要求进行施工。
路基挖方施工技术交底
1、土方开挖施工前,做好土样试验,符合技术规范的填料可作利用土方,不符合技术规范要求的作为弃方。
同时施工期间修建临时排水沟以保证挖方不积水;流水不得排污染自然水源,也不得引起淤积和冲刷。
渗水性土质和急流冲刷地段的排水沟应予以加固,防渗防冲。
临时排水设施与永久性排水设施处于同一位置处的,结合起来优先安排,一次性做好达到永久性排水设施的设计要求。
2、在挖土方之前,先进行清表处理合格,再进行挖方施工。
土方开挖采用纵进横挖台阶法施工。
采用挖掘机开挖及挖装,装载机配合挖装,自卸载重汽车运至填方段或弃土场。
先挖运除废弃土,后挖运利用土。
挖方路段边坡坡角处设置碎落台,碎落台宽度2.0m,碎落台设4%的内倾(倾向边沟)横坡,挖方边坡平台设4%倾向平台排水沟的横坡。
3、土方开挖应按设计自上而下地进行平整、缓坡开挖,严禁不符合任何安全要求的开挖。
开挖中发现土层有变化时,需修改施工方案及挖方边坡,应及时报请监理工程师批准。
4、挖方边坡:挖至边坡位置时,预留30cm左右厚的土层由人工精平刷坡清除。
5、边坡高度H≤8m时,坡率采用1:1.25;边坡高度H≥8m 时,采用阶梯形边坡,每级边坡高度H=6m,边坡坡率采用1:1.25,平台宽度2m,碎落台与边坡折角处用圆弧顺接。
6、对挖方两侧如有剩余的小于1万立方的孤土堆挖除,减少防护、增加绿化面积。
6、居民区附近的开挖应采取有效防护措施,以保证居民及施工人员的安全,并为附近居民的生活、交通、消防等提供有效的临时通道及村道用地。
路基土石方开挖技术交底引言:在道路建设中,路基土石方开挖是非常重要的阶段。
合理的开挖技术能够保证路基的稳定性和施工质量。
本文将会介绍路基土石方开挖技术的各个方面,包括开挖方法、施工步骤、安全注意事项等内容,旨在提高施工人员的技术水平和工作效率。
一、开挖方法1. 机械开挖:常用于规模较大的道路建设项目。
机械开挖可以借助挖掘机、推土机等设备进行,通过人工操作这些设备来完成开挖工作。
2. 手工开挖:常用于规模较小的道路建设项目,或者某些特殊情况下需要保护周围环境的工程。
手工开挖需要一些基本的工具,如铁锹、镐等,施工人员通过人力完成开挖工作。
二、施工步骤1. 勘察和测量:在进行土石方开挖前,需要进行相关的勘察和测量工作,确定地形地貌以及周围环境的情况,为后续的开挖工作提供准确的数据。
2. 挖槽和清理:按照设计要求,在标志线内挖槽,清理槽内杂物,确保槽底平整、无障碍。
3. 横截面整形:根据设计要求,对路基进行横截面整形,确保道路的平坦度和坡度符合规范要求。
4. 清理余土:将开挖下来的土方运走,统一堆放或填埋,确保施工现场干净整洁。
5. 水土保持:在开挖过程中,要做好水土保持工作,防止因为开挖而导致水土流失或者环境污染。
6. 施工记录和验收:在开挖过程中,要进行详细的施工记录,并及时进行验收,确保施工质量符合要求。
三、安全注意事项1. 施工现场应设置明显的警示标识,保证施工人员的安全。
2. 露天开挖时,需要注意天气情况,防止因为大风、暴雨等恶劣天气造成意外伤害。
3. 施工现场应设置临时围挡,防止人员随意进出和非法入侵。
4. 在挖掘机械工作时,应加强安全措施,严禁非相关人员靠近工作设备。
5. 施工人员需要佩戴好安全帽、安全鞋等个人防护装备,确保自身安全。
结语:路基土石方开挖技术的交底对于提高施工质量、保障安全非常重要。
本文对开挖方法、施工步骤以及安全注意事项进行了详细的介绍。
在实际施工中,施工人员应该严格按照操作规范进行工作,保证施工质量和人员安全。
路基工程施工技术交底引言概述:路基工程施工技术交底是指施工单位向施工人员详细介绍路基工程的施工技术要求和操作规范,确保施工人员能够正确理解并按照要求进行施工。
本文将从路基工程施工技术交底的重要性、交底内容、交底方式和交底效果等方面进行阐述。
一、重要性1.1 提高施工质量:通过技术交底,施工人员能够了解施工要求和规范,减少施工中的错误和失误,提高施工质量。
1.2 保障工期进度:技术交底可以让施工人员清晰了解工程进度,合理安排施工计划,确保施工按时完成。
1.3 提升安全意识:通过技术交底,施工人员能够了解施工过程中的安全风险和防护措施,提高安全意识,降低事故发生的概率。
二、交底内容2.1 工程概况:介绍路基工程的设计要求、工程范围和施工计划等内容,使施工人员对工程整体有清晰的认识。
2.2 施工工艺:详细介绍路基工程的施工工艺,包括土方开挖、填筑、夯实等操作步骤,以及施工中的质量控制要点。
2.3 安全要求:强调施工中的安全注意事项,包括施工现场的安全管理、个人防护措施和应急预案等,确保施工人员的人身安全。
三、交底方式3.1 现场讲解:施工单位组织专业技术人员对施工人员进行现场讲解,通过实地演示和示范,使施工人员更直观地理解施工要求。
3.2 图纸解读:通过图纸解读,将路基工程的设计意图和施工要求传达给施工人员,确保他们能够正确理解和应用图纸信息。
3.3 文件交底:施工单位编制施工技术交底文件,包括工程说明书、施工工艺规范和安全操作规程等,以书面形式传达施工要求。
四、交底效果4.1 施工人员理解程度:通过交底,施工人员能够对路基工程的施工技术要求和操作规范有清晰的理解,避免施工中的错误和失误。
4.2 施工质量控制:技术交底能够提高施工人员的施工技能和操作水平,确保施工质量符合设计要求和规范标准。
4.3 安全事故减少:通过技术交底,施工人员能够提高安全意识,严格按照安全要求进行施工,降低事故发生的概率。
综上所述,路基工程施工技术交底对于提高施工质量、保障工期进度和提升安全意识具有重要作用。
挖方路基施工技术交底(一)路堑开挖前排水及相关注意事项由于水是造成路堑各种病害的主要原因,所以不论采取何种开挖方法,均应保证开挖过程中及竣工后的有效排水。
应做到:(1)在路堑开挖前做好截水沟,土方工程施工期间应修建临时排水沟。
(2)临时排水设施与永久性排水设施相结合,流水不得排于农田、耕地,污染自然水源,也不得引起淤积和冲刷。
(3)路堑施工时应注意经常维修排水沟道,保证流水畅通。
渗水性土质或急流冲刷地段的排水沟应予以加固,防渗防冲。
水文地质不良地段,必须搞好堑顶排水。
(4)引走一切可能影响边坡稳定的地面水和地下水,在路堑的线路方向上保持一定的纵向坡度(单向或双向)以利排水。
(二)土方开挖土方开挖由上而下分层进行,开挖深度小于4m区段,采用单层纵向全宽挖法,即从开挖路堑的一端或两端按断面全宽一次性挖至设计标高;开挖深度较大,纵向长度较长的地段,采用“横向分层,纵向分段,两端同步,阶梯掘进”的挖掘法,2—4m为一层错台开挖,分两个或三个工作面同时进行。
当土质路堑设有多级边坡坡段时,采用自上而下,水平分层的方法进行施工,每层台阶高度小于3米。
为确保边坡开挖质量,路堑边坡修整采用人员配合机械进行,用挖机刷至距边坡0.3m时,技术人员重新放线,并改用人员刷坡,以保证边坡坡比及平整度。
(三)石方路堑开挖石方路堑开挖以小型及松动爆破为主,严禁过量爆破,特别对边坡开挖采用光面爆破,使边坡符合设计要求,开挖后边坡不得留有松石、危石,凹凸尺寸不大于100毫米,否则采用人工修凿。
对开挖层较厚的整体拉槽,采用预裂爆破,再用人工修凿,开挖后边坡防护及时跟上,避免岩体长期暴露而坍塌。
爆破法开挖石方的程序施爆区情况调查→炮位、孔深、药量设计与审批→配备专业施爆人员→清除施爆区表层风化石→钻孔→爆破器材检查与试验→炮孔检查→装药并安装引爆器材→布置安全区及安全员→炮孔堵塞→撤离警戒施爆区内的人、畜→起爆→清除瞎炮→解除警戒→测定爆破效果。
