木门安装施工工艺、方法
- 格式:doc
- 大小:25.50 KB
- 文档页数:4
·1成品木门安装施工方案及技术措施(1)准备工作清理现场杂物、工作面,确保无螺钉、无颗粒、无硬物等,熟悉周围环境,设计合理的工作顺序。
将安装产品分类整齐,摆放到位。
安装工人应将工作场地、通道,做适当保护。
(2)施工工艺确认洞口与门套的尺寸、型号应相符合,根据墙体的厚度、门板宽度,在墙体定位划线,划线应平直准确。
墙体不平整时,以两点为基准并作为基准面进行划线,线必须垂直。
在线上找准木销定位点进行定位。
每米木销点不少3个。
门套与墙体应三维水平垂直,垂直度允许公差2毫米。
水平平直度允许公差1毫米。
门套与墙体间应加装固定螺钉,每米不少于3个。
角接门套应加装固定铁片。
门套与墙体间缝隙用发泡胶双面密封,发泡胶应涂匀,干后切割平整。
套线接口处应平整严密无缝隙。
同侧面套线应在一个平面,套线弯度允许公差1毫米。
套线与墙体间缝隙用胶密封处理。
固定合页、挂门、同时调整门的缝隙1)开槽:合页固定前要在套板上和门的侧面开好槽,并保证槽的大小和合页的大小相匹配,保证美观。
这些最好在工厂提前完成。
2)上合页锣钉:上锣钉要注意要拧进去,而不能用锤子砸进去,保证安装后的牢固性,同时锣帽拧完后要与合页面层平齐,并保证锣钉的数量齐全。
3)合页的数量:合页数量要根据门的重量来定,以保证门的牢固性。
安装贴脸线安装贴脸线时要注意线条尺寸必须精确,保证两个竖线条高低一致,并与横线条接触缝隙处紧密,保证美观效果,同时保证安装牢固,线条锯口平齐。
锁具、门吸等五金安装锁孔最好在工厂开好,以免在安装过程中不小心碰坏油漆,并能保证槽边圆滑平齐,套板上的槽孔一般在现场开,开的同时也要保证槽口平齐,保证美观。
3安装注意事项注意产品出厂后运输、搬运中的成品保护。
门扇安装应平整垂直,门扇与门套外露面相平,门扇开启无影响。
门套与门扇间缝隙,下边为8-12毫米,其余三边为3毫米允许公差1毫米。
门扇关闭后与密封条结合紧密不摆动。
合页安装垂直平整,安装符合要求。

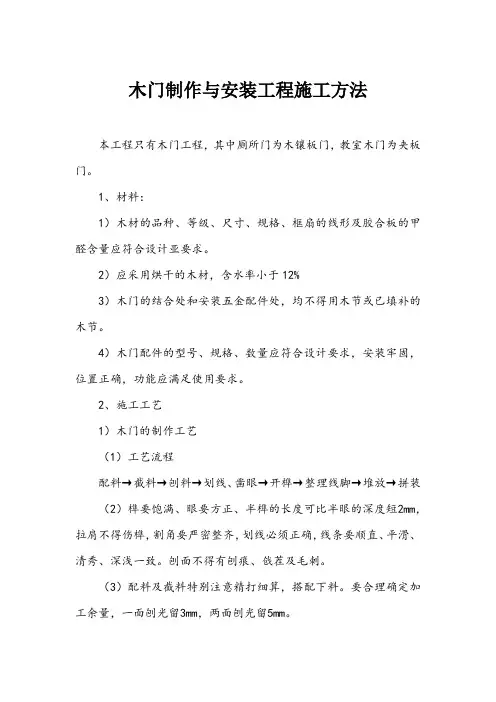

木门制作与安装工程施工方法本工程只有木门工程,其中厕所门为木镶板门,教室木门为夹板门。
1、材料:1)木材的品种、等级、尺寸、规格、框扇的线形及胶合板的甲醛含量应符合设计亚要求。
2)应采用烘干的木材,含水率小于12%3)木门的结合处和安装五金配件处,均不得用木节或已填补的木节。
4)木门配件的型号、规格、数量应符合设计要求,安装牢固,位置正确,功能应满足使用要求。
2、施工工艺1)木门的制作工艺(1)工艺流程配料→截料→刨料→划线、凿眼→开榫→整理线脚→堆放→拼装(2)榫要饱满、眼要方正、半榫的长度可比半眼的深度短2mm,拉肩不得伤榫,割角要严密整齐,划线必须正确,线条要顺直、平滑、清秀、深浅一致。
刨面不得有刨痕、戗茬及毛刺。
(3)配料及截料特别注意精打细算,搭配下料。
要合理确定加工余量,一面刨光留3mm,两面刨光留5mm。
(4)刨料时先刨正面(大面),后刨侧面,再刨背面和另一侧面。
对于本节,应先削平,再刨光。
(5)画线时,光面作为正面,有缺陷的作为背面;画线的顺序应先画横线,再画分格线,最后画顺线。
线粗为0.3mm,要求均匀清晰。
(6)打眼时要选用等于眼宽的凿刀。
凿出的眼,顺木纹两侧要直,不得错凿。
打眼顺序为先打全眼,再打半眼;全眼先打背面,再打正面。
眼的正面留半条墨线,反面不留线。
(7)裁口、起线必须方正、平直、光滑、深浅一致,不得起刺或凹凸不平;裁口遇有节疤时,应先剔平后刨光。
2)组装工艺:(1)拼接时,一般是先里后外,榫头对准孔眼,轻轻打入,要留余量,待全部拼合后再轻轻敲实。
(2)所有的榫头都应该加楔,利用加楔调整门组装的平整度和加强榫头的牢固性;扇拼装完毕后,裁口应在同一平面上;为防止门框在运输中的变形,应加八字撑或水平拉条。
(3)木门的安装应符合下列规定:①门框安装前应校正方正,用拉条加钉固定避免变形。
安装门框时,每边固定点不得少于两处,其间距不得大于1m。
②门框需镶贴脸时,门框应凸出墙面,凸出的厚度应等于抹灰层或饰面层的厚度。
木门安装施工方案一、门窗安装1、本工程木门框采用后装法施工。
2、施工前,复查洞口标高、尺寸及木砖位置。
3、将门框用木楔临时固定在门洞口内相应位置。
4、用吊线坠校正框的正、侧面垂直度,用水平尺校正框冒头的水平度。
5、用砸扁钉帽的钉子钉牢在木砖上,钉帽要冲入框内1~2mm。
每块木砖要钉两处。
二、门扇的安装1、量出樘口净尺寸,考虑留缝宽度。
确定门扇的高、宽尺寸、先画出中间缝处的中线,再画出边线,并保证挺宽一致。
四边画线。
2、若门扇高、宽尺寸过大,则刨去多余部分。
修刨时要先锯余头,再行修刨。
门扇为双扇时要先作打叠高低缝,并以开启方向的右扇压左扇。
3、如门扇高、宽尺寸过小,可在下边或装合页一边用胶和钉子绑钉刨光的木条。
钉帽砸扁,钉入木条内1~2mm。
然后锯掉余头刨平。
4、试装门扇时,要先用木楔塞在门扇的下边,然后再检查缝隙,并注意窗楞和玻璃芯子平直对齐。
合格后画出合页的位置线,剔槽装合页。
三、小五金的安装1、所有小五金必须用木螺丝固定安装,严禁用钉子代替。
使用木螺丝时,先用手锤钉入全长1/3,接着用螺丝钉刀拧入。
当木门为硬木时,先钻孔径为木螺丝直径0.9倍的孔,孔深为木螺丝全长的2/3,然后再拧入木螺丝。
2、铰链距门扇上下两端的距离为扇高的1/10,避开上下冒头。
安刀后必须开关灵活。
3、门锁距地面约高0.9~10.5,并错开中冒头和边挺的榫头。
4、门拉手要位于门扇中线以下,距地面0.9~10.5。
5、门插位于拉手下边。
6、门扇开启后易碰墙的门,为固定门扇要安装门碰头。
7、小五金要安装齐全,位置适宜,固定可靠。
木门安装施工工艺及施工方法要点
1、工艺流程
弹线→找规矩→决定门框安装位置→决定安装标高→掩扇、门框安装样板→门框安装→门扇安装。
2、施工方法要点
(1)洞口尺寸检查
门安装前,应检查洞口尺寸与四周空隙,框子在抹灰及楼地面施工前安装,内外粉刷完毕,清扫后始可进行扇的安装,安装过程中要及时清理表面水泥浆等。
(2)弹线找规矩
弹线安装门框前,应考虑抹灰层厚度,并根据门尺寸、标高、位置及开启方向,在墙上画出安装位置线。
有贴脸的门立框时,应与抹灰面齐平。
木门框安装时,要拉水平通线和垂直吊正,木砖每边不少于三块,用钉固定。
(3)框扇尺寸检查
门扇在抹灰工程完成后进行,安装前要检查框扇尺寸,如有不符或变形,应校正后再进行安装。
(4)门扇安装
安装门扇时,将门扇靠在框上划出相应的尺寸线,如果扇大,则应根据框的尺寸将大出的部分刨去。
若扇小应绑木条,且木条应绑在装合页的一面,用胶粘后并用钉子钉牢,钉帽要砸扁,顺木纹送入框内1-2mm。
门扇经过刨,缝隙尺寸合适后,即安装合页、边线,从上、下边线往里量出合页长度,剔合页槽,以槽的浓度来调整门扇安装后与框的平整,然后安装合页。
(5)安装五金配件
五金安装应符合有关要求,不得遗漏,一般门、碰珠、拉手等距地高度为95-100cm,插销应在拉手下面。
小五金应避开木节处,铰链距门上下端宜取立挺高度的十分之一。
室内装修木门安装施工工艺一、施工准备1.材料及主要机具:(1)木门:本工程木门为阻燃板门框,木质装饰门扇,木皮厚度L2mm,门扇厚度50mm。
加工制作的型号、数量及加工质量必须符合设计要求,有出厂合格证。
(2)防腐剂:氟硅酸钠,其纯度不应小于95%,含水率不大于1%,细度要求应全部通过1600孔/cm2的筛。
或稀释的冷底子油,涂刷木材面与墙体接触部位。
(3)小五金及其配件的种类、规格、型号必须符合图纸要求,并与门框相匹配。
门锁为设计要求品牌(单开门1个、双开门2个),合页为不锈钢材质(单开门3个、双开门6个),且产品质量必须是合格产品。
2.主要机具:锤子、改锥、扁铲、塞尺、线坠、红线包、墨斗、木钻、小电锯、担子板、省帚等。
3.作业条件:(1)门框进入施工现场必须检查验收。
门框和扇安装前应先检查型号、尺寸是否符合要求,有无窜角、翘扭、弯曲、劈裂,如有以上情况应先进行修理。
(2)木门靠墙、靠地的一面应刷防腐涂料,刷后应通风干燥。
(3)刷好油的门应分类码放在存物架上,架子上面应垫平,且距地20~30cm,码放时框与框、扇与扇之间应垫木板条通风。
如在露天堆放时,需用苫布盖好,不准日晒雨淋。
(4)门套的安装应符合图纸要求的型号及尺寸,并注意门扇的开启方向,以确定门套安的裁口方向,安装高度应按室内Inl线控制。
(5)门扇的制作尺寸需现场实测后进行制作。
二、技术要求及工艺标准1.工艺流程:弹线一洞口处理一门框安装一压条安装一门扇和五金安装2.施工要点(1)木门安装前应对结构预留洞口进行处理,不平整的地方应进行剔凿,偏差过大的地方要行抹灰处理。
(2)木门框固定点间距W400mm,立框与横框连接处应成45°角对接,门框与墙体间空隙用水泥砂浆发泡胶填充。
门框安装在过门石上。
(3)门封边线安装:将背面带胶的门压条用汽钉固定于木门套上,采用插接式安装。
(4)木门扇的安装:1)先确定门的开启方向及小五金型号、安装位置,对开门扇扇口的裁口位置及开启方向。
成品木门安装施工方案及技术措施一、前期准备1.确定安装位置和门洞尺寸。
2.处理好墙面,确保墙面平整、牢固。
3.检查木门尺寸是否与门洞尺寸匹配。
二、安装工具及材料准备1.工具:电钻、螺丝刀、锤子、扳手、墨线、水平尺等。
2.材料:木门、螺丝、胶水、填缝剂等。
三、安装步骤1.根据门洞尺寸,调整木门尺寸。
如果木门过大,需要将门框适当缩小;如果木门过小,需要在门洞四周加上填充物,使门框与门洞尺寸相符。
2.使用墨线和水平尺,确定门框安装的水平线和垂直线,并用螺丝刀将门框固定在墙上。
3.安装门扇。
先在门框上涂抹胶水,再将门扇卡入门框,用螺丝刀固定。
4.调整门扇。
使用水平尺和垂直尺测量门扇的水平和垂直度,调整门扇的位置,使其与门框完全贴合。
5.安装门锁。
根据需要,选择合适的门锁,将其安装在门扇上,并调试好锁舌的位置和密合度。
6.填充缝隙。
使用填缝剂将门框与墙体之间的缝隙填满,并充分打磨,使其与周围墙面无明显差异。
四、安全措施1.在施工过程中要检查门框和门扇是否牢固,确保安装质量。
2.施工人员应佩戴好安全帽、手套等个人防护用品,避免发生意外伤害。
3.在安装过程中,要避免破坏墙体结构和其他装饰物,以免影响整体效果。
4.注意施工环境的整洁,避免施工杂物影响施工质量和安全。
五、注意事项1.在选择木门时,应根据实际需求考虑材质、颜色和风格等因素。
2.在安装前要对木门进行检查,确认木门表面是否有损坏,以免安装后影响美观。
3.安装时要避免用力过猛,以免损坏木门。
4.确认门框和门扇之间的间隙是否合适,以免影响门的开启和关闭。
5.完成安装后,要对木门进行检查和保养,定期清洁门和门框,保持其良好状态。
以上是成品木门安装施工方案及技术措施,通过严格按照施工方案进行操作,并遵守相应的安全措施,可以确保木门安装的质量和使用效果。
同时,在施工前要充分准备材料和工具,并注意施工过程中的细节和注意事项,以免影响施工质量和安全。
木门安装工程施工方案及工艺方法一、安装准备1.施工工具准备:量具、电动钻、电动锯、螺丝刀、手动锯、水平仪、刮刀等。
2.材料准备:木门、门套、螺丝、铰链、门锁等。
3.测量:首先测量门洞的宽度、高度和深度,确保与木门尺寸对应。
4.木门调整:根据测量结果,调整木门的尺寸和形状,确保与门洞相适应。
二、开槽和安装门套1.根据门洞的尺寸,在门洞上方和两侧开槽,开槽的深度和宽度应适合门套的安装。
2.将门套放入门洞的开槽中,确保门套与墙体垂直并且与地面平齐。
3.用螺丝固定门套,确保门套稳固。
4.检查门套的水平度和垂直度,必要时进行调整。
三、安装木门1.根据门洞的尺寸,在木门上方和两侧开槽,开槽的深度和宽度应适合铰链的安装。
2.在门洞开槽处和木门上开相应数量的孔,孔的位置和尺寸应与铰链相匹配。
3.将铰链放入开槽和孔中,用螺丝固定。
4.将木门放入门套中,确保木门与门套垂直并且与地面平齐。
5.调整木门的位置,确保木门开关灵活顺畅。
四、安装门锁1.根据门洞的尺寸,在门洞上开孔,孔的深度和直径应适合门锁的安装。
2.将门锁放入门洞孔中,确保门锁与木门垂直。
3.用螺丝固定门锁。
4.测试门锁的使用情况,确保开关灵活顺畅。
五、修整和涂装1.修整木门的边缘和表面,确保木门的平整和光滑。
2.涂装木门和门套,保护木材并增加美观度。
3.等涂料彻底干燥后,擦拭木门和门套,确保没有粉尘或杂质。
六、清理和验收1.清理施工现场,清除所有建筑垃圾和杂物。
2.检查木门的安装质量和外观,确保无损坏和缺陷。
3.测试木门的开关、锁具和防盗功能,确保正常使用。
总结:木门安装工程的施工方案及工艺方法是一个系统的过程,需要合理安排工具和材料的使用,准确测量和调整尺寸,确保门套和木门的稳固和平整,安装合适的门锁,最后进行修整和涂装,清理和验收施工现场。
只有按照正确的步骤和方法进行施工,才能保证木门安装工程的质量和美观。
木门安装主要施工技术措施及施工方法1)质量要求①安装位置须符合设计要求。
②安装牢固、开关灵活、稳定、顺直严密、无回弹倒翘。
③小五金安装位置适当宜,整齐准确、牢固。
③木门披水,盖口条,压缝条,密封条安装尺寸一致、平直光滑、结合牢固严密、无缝隙。
2)作业内容①作业条件(1)结构工程已完成并经验收完毕,且质量符合标准要求,室内水平线已弹好。
(2)木门框、扇在安装前应检查无窜角、翘扭、弯曲、劈裂、崩缺、榫槽间结合处无松离、如有上述情况要进行修理。
(3)门框进场后,组织涂料工将框靠墙的一面涂刷防腐涂料,刷油后分类放平整,底层应垫平、垫高,露天堆放的应用塑料布遮盖好。
(4)门框安装应在砌墙前或室内、外抹灰前进行,门扇安装应在饰面完成后进行。
②操作工艺(1)门框安装:安装时应按设计图纸要求的水平标高和平面位置,按其开启方向,对应编码安放。
用通线及线锤作水平和吊直较正,然后用拉条与邻近固定物连接牢靠。
(2)砌墙前安框,应按设计要求在边框装设埋墙铁脚码(磨耳码)。
(3)因受条件限制及其它原因留框洞时:a、在砌体预留木砖,每边固定点应不少于三处,其间距不大于0.8—0.9m。
用木楔将框临时固定有门洞内后,将框用砸扁钉帽的钉钉牢在木砖上,钉帽凹入1—2mm。
b、在砌体不留木砖时,用宽30mm、长80mm、厚1.5—2.0mm 直铁脚,先钉固框靠墙一面,与砌体面贴紧,用木楔将框临时固定在门洞后,用射钉枪或钢钉钉牢。
c、安装时应考虑抹灰层厚度,立框时与抹灰外皮平。
③门扇安装(1)依照图纸及设计要求确定开启方向和使用小五金,门锁型号规格。
(2)用尺量框内上、中、下尺寸,对应画在门扇上,修刨后先塞入框内校对,如不合适再画线进行修刨直至合适为止。
(3)门扇主挺与框接合部分要刨成斜面,以不影响缝隙为准。
(4)门扇开启后不易碰墙,为固定门扇位置应安装门轧头(止门器或门脚制)。
④木门小王金的安装(1)合页铰距门窗上、下端宜取立挺高度的1/10,并避开上、下冒头,安装后应开关灵活。
木质门安装工程施工工艺及要求
一、施工工艺
1. 门框安装:
- 按照设计要求和现场实际情况确定门框位置;
- 清理门洞,确保门洞平整、干燥、无杂物;
- 使用水平仪和测量工具,调整门框水平和竖直,并固定在墙体上;
- 检查门框安装质量,确保门框牢固稳定。
2. 门扇安装:
- 将预先加工好的门扇安装在门框内;
- 使用调整工具调整门扇在门框内的位置,确保门扇关闭时与门框紧密贴合;
- 使用螺丝固定门扇和门框。
3. 玻璃安装(如果适用):
- 确保玻璃完整无损,无划痕和污迹;
- 使用密封胶将玻璃粘贴在门扇内的玻璃框槽内;
- 清理多余胶水,使玻璃安装完毕。
4. 五金配件安装:
- 安装门锁、门把手和其他五金配件,确保位置准确;
- 使用螺丝固定五金配件,确保牢固。
二、安装要求
1. 材料要求:
- 门框和门扇材料应符合国家标准,无明显损伤;
- 玻璃应符合相关安全标准,无裂纹和破损。
2. 准备工作:
- 施工现场应整洁有序,确保施工顺利进行。
3. 安装平整度:
- 门框、门扇和其他配件安装时应保持水平度和垂直度,避免倾斜和错位。
4. 接缝处理:
- 门框与墙体之间的接缝应使用密封胶进行处理,确保结实且美观。
5. 功能检测:
- 完成施工后,应进行功能检测,确保门的开启、关闭、锁闭等功能正常运行。
以上是木质门安装工程施工工艺及要求的简要介绍。
具体工程施工流程和要求应根据实际项目而定,同时还需要遵守相关的法律法规和标准要求。
实木门安装一、工艺流程弹线找规矩→确定门框安装的位置→确定安装标高→门框安装→门框验收→门框保护→门框收边→门扇及五金配件安装→筒子板及贴脸安装→油漆→打胶清理。
二、施工方法1、安装门框前应仔细校对图纸,看清门的开启方向,避免将门框安错。
每个木门框下部有一条裁口线,安装时裁口线应与建筑地面相平。
同一高度的门框应保证门框上口在同一水平线上。
水平位置紧靠门开启方向一侧的墙面。
2、凡门框与砌体接触部分采取满浸防腐油或氟化钠的方式进行防腐处理。
安装门框临时用木楔子固定,调整好后用铁片通过钢钉与混凝土抱框固定,每个门框8片、每边4片。
门框固定后用裁口刀具将露出门扇的木楔子裁掉。
门框安装完毕后应用塑料布将安装完毕的门框保护好,门框下部1000mm的高度用旧模板钉成护角加以保护。
防止污染及损伤门框。
3、安装前检查门扇的型号、规格、质量是否符合要求,如有问题,需事先修好或更换。
检查门框安装尺寸是否正确,边角是否方正,有无窜角,检查门框高度,检查门框的上、中、下三部分是否一样宽。
确定门的开启方向及小五金型号、安装位置。
4、确定门扇的宽度和高度后,画好高低、宽窄线,进行修刨。
将修好后的门扇放入框中试装合格后(门扇安装位置在距地面5-8mm为最佳位置),在框上按合页大小画线,并剔出合页槽(合页距门上、下端距离宜取门扇高度的1/10约200mm),槽深一定要与合页厚度相适应,槽底要平。
用配套的木螺丝拧紧,应注意合叶的安装方向。
5、门扇安好后要进行试开,不能有自开和自关现象。
安装门锁、天地插销、门吸等五金配件。
根据要求做木筒子板收口。
6、油漆施工完毕后,在木筒子板与墙面接缝处做打胶处理,胶缝应顺直、宽窄厚度一致。
打完胶后将门框门扇清理干净。
木门工程安装施工方案及工艺方法一、准备工作1.施工前需对施工现场进行勘测,核实门洞尺寸和平直度,确保木门安装的准确性。
2.检查木门的质量和尺寸,确保无损坏及符合要求。
3.准备好所需的工具和材料,如锯木、螺丝刀、水平仪、扳手等。
二、安装步骤1.清理门洞(1)清理门洞内的灰尘和杂物,确保门洞洁净。
(2)修整门洞边缘,确保其垂直且平整。
2.安装门框(1)将门框放置在门洞内,调整至水平位置。
(2)使用水平仪检查门框的垂直度和水平度,进行微调直到完全平直。
(3)在门框预留的螺钉孔处打孔,并使用螺丝固定门框。
3.安装门扇(1)将门扇放置在门框上,确保与门框吻合。
(2)使用调整螺栓将门扇与门框连接,并在连接处加入胶水提高连接强度。
(3)调整门扇的水平度和垂直度,确保门扇开关顺畅。
(4)使用螺丝将门扇固定在门框上。
4.安装门锁(1)确定门锁位置,并使用锯木将门扇上的孔洞切割出来。
(2)将门锁安装在孔洞中,并通过螺丝固定。
5.门扇调试(1)打开门扇,调整门扇的平衡度和闭合紧密度。
(2)检查门扇的开关是否流畅,分析原因并进行调整。
(3)进行涂漆或上色等后期处理。
6.清理工作(1)清理施工现场的垃圾和木屑。
(2)清理门框、门扇等部分的灰尘和污染物。
三、注意事项1.安全第一,施工人员需要佩戴安全帽、防护手套等个人防护用品。
2.严格按照施工方案和工艺方法进行操作,确保施工质量。
3.定期检查门洞和门扇的几何尺寸,确保长期稳定性。
4.严禁使用过长或过短的螺丝,以免损坏木门。
5.确保门框水平度和垂直度,避免安装后导致门扇开关不畅。
6.在安装门锁时,要仔细测试开锁、上锁和插拔钥匙的顺畅度,确保质量。
7.安装完成后进行功能调试,并进行涂漆等后期处理。
8.完工后要清理施工现场,确保工地整洁。
通过以上的安装施工方案及工艺方法,可以确保木门工程的安装质量和稳定性,提升项目整体效果。
同时,也要重视施工过程中的安全问题,确保施工人员的人身安全。
木门安装施工方案一、施工前准备工作:1.确定木门的类型、尺寸、材质和颜色,与客户进行充分的沟通和确认,提前准备好所需的材料和工具。
2.检查门洞的尺寸和平整度,确保门洞的尺寸与木门的尺寸相匹配。
3.清理门洞,将门洞内的尘土和杂物清理干净,确保门洞的清洁整洁。
二、木门的安装:1.安装门套:首先按照门洞的尺寸和地面的材质选择合适的门套,将门套放置于门洞中,用水平仪调整门套的水平度,并用螺丝刺穿门套固定在门洞墙体上。
2.安装门扇:将木门扇竖直放置在门套上,用螺丝将门扇固定在门套上,同时检查门扇与门套之间的间隙是否匀称。
3.安装门锁:根据木门的类型和门锁的安装方式,选择合适的门锁进行安装。
首先标记好门锁的位置,然后在门扇上钻孔,安装门锁的托盘和锁体,最后将门锁的插销和钥匙进行调整,确保门锁的开闭顺畅。
4.安装门盖线和门底线:根据客户的需求,选择合适的门盖线和门底线进行安装。
首先用螺丝将门盖线和门底线固定在门套上,然后用打磨工具修整门盖线和门底线的边缘,使其与门套和门扇的连接部位完美贴合。
三、木门的调试和验收:1.调试门扇的开闭:打开和关闭木门,检查门扇的开闭是否灵活自如,门扇是否与门套密封紧密。
2.检查门锁的使用:测试门锁的开锁和锁闭功能,检查插销是否完全伸入锁体,并用钥匙进行开锁测试,确保门锁的安全可靠。
3.检查门盖线和门底线的安装质量:检查门盖线和门底线与门套和门扇的连接部位是否牢固,边缘是否平整、贴合度是否高。
4.清理施工现场:清理施工现场,将施工过程中产生的尘土、废料和杂物进行清理和处理,保持施工现场的整洁和卫生。
四、施工后的保养和维护:1.木门的保养:根据木门的材质和表面处理方式,选用合适的清洁剂和保养剂进行木门的清洁和保养工作,定期擦拭门扇的表面,保持门扇的光洁度和亮度。
2.门锁的维护:定期检查门锁的使用状况,若发现门锁有松动或使用不便等情况,及时进行维修或更换,以保证门锁的正常使用。
3.门盖线和门底线的维护:定期检查门盖线和门底线的连接部位,若发现松动或变形等情况,及时进行修整或更换,保持门盖线和门底线与门套和门扇的密封性和美观性。
成品木门安装施工工艺1、施工准备(1)材料准备1)木门(包括纱门):由木材加工厂供应木门框和扇进场前应核对型号,检查数量及门框和扇的加工质量和出厂合格证。
加工质量包括缝子大小、接缝平整、几何尺寸正确及门平整等,木材含水率应由生产厂家掌握,不得超过12%。
不准在现场制作加工木门。
2)其它材料:防腐剂、木螺丝、合页、插销、拉手、挺钩、门锁、地弹簧等各种小五金。
(2)作业条件准备1)结构工程已完成并结构验收完毕,且符合质量标准要求,室内+50cm平线已弹好。
2)门框和扇在安装前应检查有无窜角、翘扭、弯曲、劈裂,如有以上情况应修理后再进行拼装。
3)门框和扇进场后及时组织油工将框靠地的一面涂刷防腐剂。
其各面应涂刷一遍底油(干性油),防止受潮变形。
刷油后分类码放平整,底层应垫平、垫高。
每层框间衬木应通风。
一般不在露天堆放。
4)门扇安装应在地面工程完成并达到强度后进行。
2、操作工艺按标准图窗框的外尺寸宽和高都比窗口小于50mm,安装前先检查洞口尺寸和位置,以满足窗框安装对窗口尺寸要求。
外墙装饰完成,室内墙面抹完底灰后,开始安装窗框。
窗膀护角水泥砂浆分两次抹完,第一次抹8mm,抹完后框外缝隙为17mm,待砂浆有一定强度后,安装窗框。
先用木楔和检测工具调整窗的位置、水平度、垂直度,当三者都满足要求后,将窗框用木楔临时固定,再安装连接板正式固定。
固定后,抹第二次水泥砂浆,厚为10mm,将连接板盖住,此次抹完,框与抹灰面的缝隙为7mm左右,但填密封膏的槽口宽度应小于5mm,以节约密封膏。
待第二次砂浆达到一定强度将木楔拔出,并在窗框周围填矿棉或玻璃毡条。
窗的位置偏差:上下各层窗的相对垂直错位小于20mm,每层的框底标高与基准线的高差小于5mm,每扇窗的水平度与垂直度按验收规范。
窗扇安装应在室内罩面完成或第一遍涂料完成后进行。
(1)做样板安装门扇及小五金等依照图纸及规范要求进行施工,安装后经质检员按验评标准检查,若符合标准要求则算做样板。
成品木门安装施工方案及技术措施一、施工方案1.调查勘察:对施工现场进行全面勘察和测量,确保木门尺寸的准确性以及施工环境的合适性。
2.准备材料:按照设计图纸和施工需求,准备好所需材料和工具,例如木门、门框、封边材料、螺丝、螺栓等。
3.预处理工作:检查木门和门框的平整度,并使用封边材料对木门边缘进行封边处理,确保木门的美观和耐久性。
4.安装门框:根据设计图纸和实际情况,将门框按照正确的位置和角度安装到墙体上,并使用水平尺进行调整,确保门框的垂直度和水平度。
5.调整门框:如果门框不平衡,可以使用木塞或木楔进行调整,保证门框的稳定性和牢固性。
6.安装门扇:将门扇放置在门框上,并使用螺丝或螺栓将门扇固定在门框上。
根据需要,可以安装门扇的锁具、把手等。
7.检查与修正:安装完成后,对门扇进行检查,确保门扇的开启和关闭功能正常,并进行必要的调整和修正,消除门扇的不良现象。
8.清理工作:施工完成后,及时清理施工现场,清除木屑、垃圾等杂物,并对成品木门进行擦拭和保养,保证木门的整洁和光亮度。
二、技术措施1.安全措施:施工前,必须确认施工现场无隐患,提前安排安全措施,确保施工人员的人身安全。
2.测量精确:在进行木门安装前,必须对施工现场进行准确测量,以确保门框的合适度和门扇的安装位置准确。
3.材料质量:在进行木门安装时,必须选择符合国家相关规定和标准的合格材料,以保证木门的质量和耐用性。
4.施工工具:选择适合木门安装的工具,并使用正确的施工方法和操作流程,以避免对木门和施工现场造成损坏。
5.细致检查:在安装木门的每个环节,都要细致检查和调整,确保门框和门扇的平整度和水平度,增加木门的稳固性和可靠性。
6.防潮防虫:在进行木门安装时,必须注意防潮和防虫措施,使用防潮剂和杀虫剂等,以保护木门不受潮湿和虫害的侵害。
7.质量保证:施工完成后,必须对木门进行质量检验,并提供相应的保修期限和售后服务,确保木门的质量达到标准要求。
总结:成品木门的安装施工方案及技术措施是确保木门安装质量的重要保证。
一、施工准备1. 材料及主要机具(1)木门:型号、尺寸、数量及质量符合设计要求,具有出厂合格证;(2)五金配件:合页、门把手、锁具等;(3)辅助材料:木塞、发泡胶、螺丝、锤子、水平仪、线坠、墨斗等。
2. 施工现场要求(1)施工现场整洁,无杂物;(2)确保墙体、地面、门洞等部位符合设计要求;(3)施工人员熟悉木门安装施工工艺及流程。
二、施工流程1. 准备阶段(1)检查木门及五金配件的完好情况,确保无破损、变形等;(2)清理门洞,确保无杂物、灰尘等;(3)准备好施工工具及材料。
2. 施工阶段(1)弹线:根据木门的尺寸、开启方向等,在墙面上确定安装位置线;(2)组装门套:将门套与立板对接,确保连接牢固;(3)安装门套:将门套与门框组装成门框形式,放入门洞中,用螺丝固定;(4)调整门框:使用水平仪、线坠等工具,调整门框的垂直度、水平度,确保门框与墙体平行;(5)安装门扇:将门扇安装到门框上,调整门扇与门框的间隙,确保开关顺畅;(6)安装五金配件:安装合页、门把手、锁具等五金配件,确保功能正常;(7)检查验收:检查木门安装质量,确保符合设计要求。
三、施工规范要求1. 木门安装应在墙体湿作业后进行,避免因墙体干燥收缩导致木门变形;2. 门框与墙体间的缝隙应控制在8mm~30mm之间,确保门框固定牢固;3. 门扇与门框的间隙应控制在2.5~3mm之间,确保开关顺畅;4. 门扇与地面的间隙应控制在5~8mm之间,避免因地面不平导致门扇变形;5. 五金配件的安装应牢固,确保功能正常;6. 安装过程中,注意保护木门表面,避免划伤、污染等。
四、施工注意事项1. 安装前,应仔细检查木门及五金配件的完好情况,确保无破损、变形等;2. 安装过程中,注意调整门框的垂直度、水平度,确保门框与墙体平行;3. 安装五金配件时,注意用力均匀,避免损坏木门;4. 安装完成后,进行验收,确保木门安装质量符合设计要求。
通过以上施工方案及流程,确保家用木门安装质量,提高家居美观度与实用性。
木质门安装施工方案一、前期准备1.确定施工区域,根据实际情况选择合适的门框样式和门型。
2.测量门洞尺寸,确保门框尺寸与门洞尺寸相匹配。
3.选购符合要求的木质门,应选择质地坚硬、不易变形的木材,并注意门的防潮、防腐性能。
二、施工流程1.施工现场进行细致清理,确保施工区域平整、清洁。
2.根据门洞的尺寸,在墙体上标注门框的位置,然后根据门框尺寸进行开槽砌墙,保证门框的稳固固定。
3.将门框安装在开槽处,使用水平仪进行调整,确保门框垂直、水平。
4.依次安装门扇和门锁,门扇安装时应注意保持门扇与地面、墙面的垂直和平行。
5.安装好门锁后,进行开门方向的调整,确保门的开关方便顺畅。
6.安装门扇和门框之间的密封胶条,以确保门的隔音、保温效果。
7.进行最后的检查,确保门的安装牢固、无缺陷。
三、施工注意事项1.施工前需要检查门洞是否达到了安装门的条件,门洞应该洁净、平整,并且不应有明显的潮湿和腐蚀现象。
2.在安装门框时,应该使用水平仪进行调整,确保门框的垂直和水平,从而保证门的打开与关闭的顺畅。
3.门扇的安装应该遵循先上封底,后安装门扇的原则,确保门扇与地面和墙面的垂直和平行。
4.安装门锁时,要注意门锁的位置要合理,能够方便用户的使用,门锁的安装要稳固,确保门的安全性能。
5.在安装完门框和门扇后,要进行开门方向的调整,保证门的开关方便、顺畅,避免门与墙体、地板发生冲突。
6.门框和门扇之间要安装好密封胶条,以提高门的隔音、保温效果,避免能量的浪费。
7.在施工完成后,进行最后的检查,确保门的安装牢固,无缺陷,保证施工质量。
四、施工工具和材料准备1.施工工具:墙面打磨机、电钻、水平仪、开槽机、锯子、锤子、扳手等。
2.施工材料:木质门、门框、螺丝、密封胶条等。
3.安全防护用品:安全帽、口罩、护目镜、手套等。
五、施工质量验收标准1.门框安装是否垂直、水平,固定是否牢固。
2.门扇安装是否与地面、墙面垂直和平行,开关是否顺畅。
3.门锁的安装是否稳固,且能够方便用户使用。
木门安装施工工艺及施工流程
1. 前期准备
- 确定安装木门的位置和尺寸。
- 清理安装位置,确保地面平整且无障碍物。
- 准备所需的工具和材料,如木门、螺丝、螺丝刀、锤子等。
2. 测量和标注
- 使用测量工具准确测量安装位置的尺寸,包括门洞宽度、高
度和深度。
- 使用标尺或其他工具在门洞上标注木门的安装位置和其他必
要的标记。
3. 确定纵横线
- 在门洞中使用钢尺或者水平仪,找出纵横线以确保木门安装
的水平和垂直度。
- 在门洞上标注这些纵横线,以便后续施工参考。
4. 安装门套
- 根据木门的尺寸,制作门套,并确保门套与门洞尺寸相匹配。
- 将门套安装在门洞上,并使用螺丝固定,确保牢固稳定。
5. 安装门扇
- 将木门放置在门套中,确保与门套完全贴合。
- 使用合适的螺丝将门扇固定在门套上,注意螺丝的位置和数量要合理,确保木门安装牢固。
6. 完善细节
- 完善木门的安装细节,如安装门锁、门把手等。
- 检查门扇的开闭情况,确保顺畅无阻。
7. 清理和验收
- 清理施工现场,清除杂物和垃圾。
- 对安装好的木门进行验收,检查是否符合设计要求和安全标准。
8. 最后验收
- 请专业人员对木门的安装进行最终验收,并做相应的记录。
以上是木门安装施工的工艺及施工流程,希望对您有所帮助。
如有任何问题,请随时与我们联系。
木门安装施工工艺、方法
木门安装施工工艺、方法提要:工艺流程:检查材料及洞口尺寸→弹线找直→临时固定→确定门框裁口标高→固定铁脚→缝隙砂浆塞缝→确定小五金位置
木门安装施工工艺、方法
1)材料要求:
进场前核对木门型号,检查数量及加工质量和出场合格证。
木材含水率不得超过12%。
防腐剂,木螺丝、合叶、拉手、门锁等小五金。
2)作业条件:
结构、砌筑等工程经验收合格,室内+1m水平线已弹好。
大芯板和扇安装前检查有无窜角、翘扭、弯曲、劈裂等。
大芯板进场后及时组织将靠墙一面涂刷防腐涂料,其它面涂刷清油,注意检查排气孔。
门框安装在抹灰之前,门扇安装在地面完成并达到强度后进行。
3)操作工艺:
工艺流程:检查材料及洞口尺寸→弹线找直→临时固定→确定门框裁口标高→固定铁脚→缝隙砂浆塞缝→确定小五金位置→确定门扇扫地缝→安装小五金→成品保护
检查所用材料的规格、尺寸、外形和平整度是否符合设计和规范要求,检查洞口尺寸是否满足安装要求,及时进行修理。
根据门的安装位置及开启方向在墙上弹出门窗框位置线,并考虑抹灰层厚度。
以建筑1m线为依据,用木楔子将门框临时固定在门洞内,利用在墙上的建筑1m线拉线找直、找平,用水平尺将平线引入洞内确定标高,再用线坠校正吊直。
门框固定竖向上、中、下取三点(上、下取1/10框高),保证门框上口低于梁底标高10mm,门框中心轴线与墙体中心线统一。
门框大芯板与混凝土结构墙固定:除用铁皮射钉外还须用沉头木螺丝加固;门框与陶粒空心砌块墙安装:用射钉固定在预埋的木楔子上。
有贴脸的门窗立框时,应与抹灰面齐平;
门框就位固定后,用1:3水泥砂浆填塞门框与墙体之间的缝隙。
在砂浆凝固前不得取出木楔子。
确定门扇的开启方向及安装位置;检查门的高度(门框两侧)和宽度(量上、中、下三点)等尺寸是否与图示尺寸符合,并在扇的相应部位定点画线。
门扇先用木楔子临时固定,调整水平度、垂直度达到要求后安装活页。
扫地缝为5mm。
门扇的安装:检查门口尺寸是否正确,边角是否方正,
检查门口高度及宽度,并在扇的相应部位定点划线。
将门扇靠在框上划出相应的修刨后的门扇尺寸线,如扇大,将大出的尺寸刨去,第一次修刨后的门扇应能以塞入口内为宜,塞好后用木稧顶住临时固定,按门扇与口边缝尺寸合适,画第二次修刨线,标出合叶页的位置(距门扇的上、下端各1/10,且避开上、下冒头)。
同时口、扇安装的平整。
合页槽剔好后,即安装上、下合页,安装时先拧一个螺丝,后关上门检查缝隙是否合适,口与扇是否平整,无问题后方可将螺丝全部拧上拧紧。
安装对开扇:应将门扇的宽度用尺量好再确定中间对口缝的裁口深度。
如采用企口榫时,对口缝的裁口深度及裁口方向应满足装锁的要求,然后对四周修刨到准确位置。
小五金安装:墙面腻子施工完毕后进行,按设计图纸要求,不得遗漏,注意门锁、碰珠、拉手等位置。
活页安装时注意正反。
五金安装不得遗漏,门锁、拉手距地高1m。
4)质量标准:
项次项目允许偏差留缝宽度(mm)检验方法
1框的正侧面垂直度3用1m托线板
2框的对角线长度差2尺量检察
3框与扇接触处高低差2用直尺
4框与扇间留缝宽度用稧行塞尺检查
5框与扇上缝留缝宽度用稧行塞尺检查
6门扇与地面留缝宽度10--12用稧行塞尺检查
5)常见的质量问题及防治:
门窗洞口预留尺寸不准:安装门窗框后四周的缝隙过大或过小,预留门窗洞口尺寸不准。
一般情况下安装门窗框上皮应低于门窗过梁10~15mm.
门框安装不牢:没有按要求打木螺丝或打的数量过少。
合页不平:螺丝松动,螺帽斜露,缺少螺丝。
门框扇翘曲:对翘曲超过3mm的,须经过处理后使用。
扇下坠:主要原因合页松动。
6)成品保护:
门框安装后为防止污染及碰坏,在安装完毕后采用美纹纸胶带包好后,对于走车的门洞口采用木板条保护。
门窗进场后应妥善保管并入库存放,地面要求垫起至少10cm,按使用先后顺序码放整齐。
或及时入楼,严禁在露天堆放。
并且要采用立放的方式,严禁采用倾斜堆放的方式。
五金安装完成后,要派专人看护,防止五金表面破坏或损坏。
