珠海市房地产开发报建流程
- 格式:doc
- 大小:79.00 KB
- 文档页数:1
房地产项目报建流程详解随着社会经济的发展,房地产项目的建设也逐渐成为一个重要的领域。
作为一个复杂的过程,房地产项目报建流程需要各种相关部门和单位的协作,才能最终得到批准。
以下是一份详细的报建流程的介绍。
一、向规划和土地部门申请规划许可证首先,开发商需要向规划和土地部门出具规划许可证的申请。
这个过程旨在确定项目的规划、土地使用、建筑设计、规模和容积率等因素,并确保与城市规划的要求相符。
在这个阶段,需要确保项目满足城市规划的要求,以及获得市政部门的同意建造相应的基础设施,例如道路、排水、供电、通信等,确保项目的长期可持续。
二、申请施工许可证在获得规划许可证后,开发商需要申请施工许可证。
这涉及到建设项目的建筑设计、施工计划和安全许可等多个因素。
在这个过程中,主要需要确保项目满足建筑行业的标准和规范、依法取得必要的安全许可,并严格监督现场施工过程,确保安全和环境保护。
三、申请所有权证书开发商需要在完成项目时向市政部门出具申请,申请所有权证书。
这表示房屋产权已被开发商成功转让给买家,并能够正式接管和开始使用房屋。
在这个过程中,需要手续繁琐,主要是按照法律和规定提交所有必要的文件和材料,并确保所有的法律和财务问题均已得到解决。
四、销售和营销当所有必要的许可和证书均已获得后,开发商就可以开始向公众销售和推广房地产项目了。
这需要制定有效的市场策略,并积极利用网络、电视、广播和报刊等多种媒体宣传推广项目。
在这个过程中,需要保持透明和公正,遵守商业道德和法律法规,以及运用行业最佳实践来确保客户的利益得到保障。
五、移交和运维当项目开发完成后,标志着正式交付业主使用。
除非业主准备完成自己的室内装修和家居设施安装,否则需要由开发商继续提供一定程度的运营维护服务。
这意味着需要建立并保持一定的专业性能力,以便在需要修理、维护和更新时为业主提供迅速的服务,以及改善客户的生活体验。
总之,房地产项目的报建流程是一个复杂、繁琐而透明的过程。
第一部分,房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。
第二部分,行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案。
一、选址定点阶段。
此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。
2、国土资源局进行土地利用总体规划和土地供应方式的审查。
3、建委办理投资开发项目建设条件意见书。
4、环保局办理生产性项目环保意见书(表)。
5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。
6、规划部门办理项目选址意见书。
二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。
2、国土资源局办理土地预审。
3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。
4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。
5、规划部门确定建设工程规划设计条件。
三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。
2、公安消防支队对初步设计的消防设计进行审查。
3、公安局交警支队对初步设计的交通条件进行审查。
4、人防办对初步设计的人防设计进行审查。
5、国土资源局进行用地预审。
6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。
7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。
8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。
9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。
房地产开发报建程序房地产开发报建程序是指在房地产开发过程中,开发商需要按照相关法规和规定,向相关部门提交报建申请,获得相应的批准和许可,才能开始房地产项目的建设。
下面是房地产开发报建程序的标准格式文本:一、报建前准备工作1.项目可行性研究报告:编制项目可行性研究报告,包括市场调研、经济效益分析、技术可行性等内容,以证明项目的可行性。
2.土地使用权手续:确保项目用地的土地使用权已经取得,并具备合法性。
3.规划设计方案:委托专业设计机构编制项目规划设计方案,包括建筑设计、环境设计、交通规划等内容。
二、报建申请阶段1.填写报建申请表:向相关部门提交报建申请表,包括项目基本情况、建设规模、用地要求等信息。
2.提交报建材料:根据相关部门要求,准备报建所需材料,包括项目可行性研究报告、规划设计方案、土地使用权证书等。
3.缴纳报建费用:根据相关部门规定,缴纳相应的报建费用。
三、报建审批阶段1.初审:相关部门对报建申请进行初步审查,核实申请材料的完整性和合法性。
2.专家评审:邀请专家对项目进行评审,评估项目的技术可行性和环境影响等因素。
3.公示:将报建项目的基本情况、规划设计方案等内容进行公示,接受公众的意见和建议。
4.审批:相关部门根据初审、评审和公示结果,决定是否批准报建申请。
如批准,颁发相应的建设许可证。
四、报建后手续1.建设用地规划许可证:获得建设用地规划许可证后,方可开始土地开发和建设。
2.施工许可证:获得施工许可证后,方可开始项目的实际施工工作。
3.竣工验收:项目建设完成后,进行竣工验收,确保项目符合相关规定和标准。
五、其他相关手续1.环境影响评价:根据项目规模和性质,进行环境影响评价,并按照有关要求办理环境影响评价手续。
2.消防验收:项目建设完成后,进行消防验收,确保项目符合消防安全要求。
3.质量监督检验:项目建设过程中,进行质量监督检验,确保施工质量符合相关标准和规定。
以上是房地产开发报建程序的标准格式文本,内容仅供参考,具体的报建程序可能因地区和具体项目的不同而有所差异。
珠海报建详细资料单1、项目核准(发改局, 9 个工作日)流程:办事窗口申请——评估和审查——出具核准文件(对超出我市核准权限或按国家和省的产业政策必须上报的项目经审核后转报上级主管部门核准)提交资料: 1.)项目承担单位书面申请文件(原件,附电子文档) 2.)取得《工程咨询资格证书》的单位编制的项目申请报告(原件,附电子文档);3.)按项目建成投产后年能源消费量分类,由具备相应资质的单位编制节能评估报告书或报告表,或填写节能登记表(原件); 4.)建设单位招标基本情况表(原件); 5.)城市规划行政主管部门出具的城市规划意见(项目选址、地规划设计条件);建设用地规划许可证、建设用6.)国土资源行政主管部门出具的项目用地预审意见(建设用地批准书、建设用地红线图);7.)环境保护行政主管部门出具的环境影响评价文件审批意见; 8.)列入《职业病危害因素涉及行业目录》管理的项目,提供职业病危害行业部门评价审核文件;9.)行业主管部门意见(原件,根据项目需要提交);10.)根据法律、法规应提交的其他文件或资料: 2、人防设计条件( 3 个工作日)2538269流程:提交申请材料——颁发设计条件提交资料:1.)法人授权委托2.)发改局文件 3)用地红线图 4)人防平面图 3、环评审批(环境影响评价管理股)流程:建筑面积 10 万平米以下的项目,领取材料清单要求——编写环评报告表——项目所在的区环保局审批(收到报告表 15 个工作日)。
建筑面积 10 万平米以上的项目,领取材料清单要求——编写环评报告书——专家评审市环保局审批(报告书 30个工作日,含 10个工作日公告期,不含组织专家评审和报告修改时间)。
提交资料:①申请书;②建设项目环境影响评价文件(环境影响报告书、报告表或环境影响登记表);③需办理营业执照的,应提交工商部门出具的企业名称预先核准证明;已有营业执照因变更或扩建的,提交营业执照复印件;。

房地产开发报建流程房地产开发是很复杂的工作,流程众多,稍不注意就会出问题。
下面是小编整理的“房地产开发报建流程”,欢迎参阅。
第一部分,房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。
第二部分,行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案。
一、选址定点阶段。
此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。
2、国土资源局进行土地利用总体规划和土地供应方式的审查。
3、建委办理投资开发项目建设条件意见书。
4、环保局办理生产性项目环保意见书(表)。
5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。
6、规划部门办理项目选址意见书。
二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。
2、国土资源局办理土地预审。
3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。
4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。
5、规划部门确定建设工程规划设计条件。
三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。
2、公安消防支队对初步设计的消防设计进行审查。
3、公安局交警支队对初步设计的交通条件进行审查。
4、人防办对初步设计的人防设计进行审查。
5、国土资源局进行用地预审。
6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。
7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。
房地产开发报建流程房地产开发报建流程是指在进行房地产项目建设时,为符合国家规定和环保要求,在前期需要向政府进行报建审批。
本文将介绍房地产开发报建流程的主要步骤。
1. 先期准备在进行房地产开发报建流程之前,需要进行一系列的先期准备工作。
主要包括以下内容:1.1 立项开发商需要在开发项目前进行立项,这是整个项目顺利进行的基础。
立项中需要提供项目名称、项目规划、项目预算等信息。
1.2 国土规划开发商需要了解该地段的国土规划,以确保项目规划与国土规划符合。
若项目规划不符合国土规划,则需要进行调整。
1.3 环保评估进行环保评估是保证房地产开发符合环保规定的重要一步。
进行环保评估需要向具有环境影响评价资质的评估公司申请,并提交项目详细资料。
环保评估有可能会对后续开发工作造成一定的影响,开发商应提前做好准备。
2. 提交报建预审资料在完成以上先期准备工作之后,开发商需要向国家相关部门递交报建预审资料。
报建预审资料需要详细填写项目名称、规划、环保评估报告等相关信息。
国家相关部门会对资料进行审核,并进行初步评估,以确保项目没有违规行为和存在风险。
3. 报建材料的审批流程在通过预审之后,开发商需要撰写详细的报建材料。
报建材料中需要包括以下三种:3.1 规划申请规划申请需要说明该房地产项目的规划设计,包括房子的建造数量、建筑面积、建筑高度等详细信息。
规划申请一般由城市规划、土地规划以及房地产市场监管部门审核。
3.2 环保申请环保申请包括环保设备规划、环保工艺等详细信息。
申请材料需要经环保部门审核,以确保项目的环境影响符合环保标准。
3.3 安全申请安全申请需要告知相关政府部门该房地产项目符合安全标准的具体措施。
安全申请一般由安全监管部门审核。
4. 最后审批在完成报建材料的审核流程之后,相关政府部门会进行最后审批。
如果报建材料和审批程序都符合要求,相关部门就会进行最后的批准。
在获得相关部门的批准之后,开发商才能进行后续的建设工作。
房地产项目开发报建报批流程1. 项目前期准备在房地产项目开发报建报批流程中,项目前期准备是非常重要的一步。
首先,需要确定项目的基本情况,包括项目名称、用地性质、用途、规模和位置等。
同时,还需要对项目进行可行性研究,包括市场需求分析、投资回报预测、环境影响评估等。
2. 报建资料准备在报建报批流程中,需要准备一系列的报建资料。
根据不同的地区和项目,具体的报建资料有所不同,但一般包括以下内容:•《房地产项目建设规划申请书》:项目的规划申请书,包括项目背景、规划方案、环境影响评估等内容。
•《房地产项目建设用地申请书》:申请土地使用权的书面申请。
•《房地产项目用地批准文件》:土地使用权批准文件,通常由国土资源部门颁发。
•《房地产项目建设工程规划许可证》:项目建设工程规划许可的证明文件,通常由规划部门颁发。
•《房地产项目施工许可证》:项目施工的许可证明文件,通常由建设主管部门颁发。
•《房地产项目竣工验收备案证明》:项目竣工验收备案的证明文件,通常由建设主管部门颁发。
3. 报建报批程序在房地产项目开发报建报批流程中,通常遵循以下程序:•项目立项阶段:完成项目的规划设计、市场调研、资金预算等工作。
•报批申请阶段:准备报建资料,向相关部门递交申请,并缴纳相应的报建费用。
•报批审查阶段:相关部门对报建资料进行审查,并提出意见和要求。
•批复阶段:相关部门根据审查结果做出批复决定,通知报建单位。
•开工阶段:获得批复决定后,开始项目的实际开工建设。
•完工验收阶段:项目建设完成后,进行竣工验收,获得相应的竣工验收备案。
4. 相关部门和责任人在房地产项目开发报建报批流程中,涉及到多个相关部门和责任人。
主要部门和责任人如下:•国土资源部门:负责土地使用权的审批和批准。
•规划部门:负责项目的规划审批和许可。
•建设主管部门:负责项目的施工许可和竣工验收备案。
•相关设计单位:负责项目的规划设计和施工图设计。
•相关投资单位:负责项目的投资和资金筹集。
第一部分,房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。
第二部分,行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案。
一、选址定点阶段。
此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。
2、国土资源局进行土地利用总体规划和土地供应方式的审查。
3、建委办理投资开发项目建设条件意见书。
4、环保局办理生产性项目环保意见书(表)。
5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。
6、规划部门办理项目选址意见书。
二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。
2、国土资源局办理土地预审。
3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。
4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。
5、规划部门确定建设工程规划设计条件。
三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。
2、公安消防支队对初步设计的消防设计进行审查。
3、公安局交警支队对初步设计的交通条件进行审查。
4、人防办对初步设计的人防设计进行审查。
5、国土资源局进行用地预审。
6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。
7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。
8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。
9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。

房地产开发立项、报规、报建行政审批全流程第一部分房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。
第二部分行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案。
一、选址定点阶段。
此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。
2、国土资源局进行土地利用总体规划和土地供应方式的审查。
3、建委办理投资开发项目建设条件意见书。
4、环保局办理生产性项目环保意见书(表)。
5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。
6、规划部门办理项目选址意见书。
二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。
2、国土资源局办理土地预审。
3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。
4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。
5、规划部门确定建设工程规划设计条件。
三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。
2、公安消防支队对初步设计的消防设计进行审查。
3、公安局交警支队对初步设计的交通条件进行审查。
4、人防办对初步设计的人防设计进行审查。
5、国土资源局进行用地预审。
6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。
7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。
8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。
房地产开发如何报建房地产开发如何报建房地产开发是重要的经济活动,它对国家的经济增长和社会发展具有重要的作用。
在进行房地产开发之前,必须进行报建,以保证开发活动的合法性和规范性。
本文将探讨房地产开发如何报建,包括报建流程、报建材料和报建注意事项等内容。
一、报建流程1.咨询意见:在进行房地产开发报建之前,需要咨询有关部门的意见,了解当前的政策法规、标准和规范等信息。
2.立项申请:在咨询意见之后,需要准备立项申请材料,并提交到有关部门进行审批,一般包括建设单位的申请书、土地证、规划许可证、用地规划和建筑方案等。
3.审批核准:在立项申请审核通过之后,需要进行审批核准,一般包括土地审批、建设用地预审、建设工程规划许可和施工许可等。
4.报建备案:在审批核准之后,需要进行报建备案,向房地产管理部门提交报建材料,并进行备案登记和公示等手续。
5.竣工验收:在房地产开发完成之后,需要进行竣工验收,包括施工质量验收、安全验收和环境验收等。
6.使用权证办理:在竣工验收合格之后,需要进行使用权证的办理,以便房地产开发单位和业主进行物业管理和转让等。
二、报建材料1.建设单位的申请书:说明房地产开发的基本情况、用途、建设内容、规模、地点等信息。
2.土地证:证明房地产开发的土地权属,包括土地使用权证、国有土地房屋所有权证和农民土地承包经营权证等。
3.规划许可证:证明房地产开发项目的规划和设计符合规划要求,包括区域规划许可证、城市规划许可证和建设工程规划许可证等。
4.用地规划:规划房地产开发用地的位置、面积、建筑密度、层数、绿地率等内容。
5.建筑方案:包括建筑设计图纸、相关技术文件和规范标准等。
6.施工组织设计:规划房地产开发施工各项工程的组织、安全、质量和环保等问题。
三、报建注意事项1.了解政策法规:在进行房地产开发报建之前,需要了解当前的政策法规,以便遵守法律规定和行政程序。
2.工程质量保证:在进行房地产开发报建之前,需要对工程质量进行充分保证,避免因施工质量问题导致安全事故和财产损失等后果。
房地产开发立项、报规、报建行政审批流程第一部分房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。
第二部分行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案。
一、选址定点阶段。
此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。
2、国土资源局进行土地利用总体规划和土地供应方式的审查。
3、建委办理投资开发项目建设条件意见书。
4、环保局办理生产性项目环保意见书(表)。
5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。
6、规划部门办理项目选址意见书。
二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。
2、国土资源局办理土地预审。
3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。
4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。
5、规划部门确定建设工程规划设计条件。
三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。
2、公安消防支队对初步设计的消防设计进行审查。
3、公安局交警支队对初步设计的交通条件进行审查。
4、人防办对初步设计的人防设计进行审查。
5、国土资源局进行用地预审。
6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。
7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。
8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。
珠海报建详细资料单1、项目核准(发改局,9个工作日)流程:办事窗口申请——评估和审查——出具核准文件(对超出我市核准权限或按国家和省的产业政策必须上报的项目经审核后转报上级主管部门核准)。
提交资料:1.)项目承担单位书面申请文件(原件,附电子文档);2.)取得《工程咨询资格证书》的单位编制的项目申请报告(原件,附电子文档);3.)按项目建成投产后年能源消费量分类,由具备相应资质的单位编制节能评估报告书或报告表,或填写节能登记表(原件);4.)建设单位招标基本情况表(原件);5.)城市规划行政主管部门出具的城市规划意见(项目选址、建设用地规划许可证、建设用地规划设计条件);6.)国土资源行政主管部门出具的项目用地预审意见(建设用地批准书、建设用地红线图);7.)环境保护行政主管部门出具的环境影响评价文件审批意见;8.)列入《职业病危害因素涉及行业目录》管理的项目,提供职业病危害行业部门评价审核文件;9.)行业主管部门意见(原件,根据项目需要提交);10.)根据法律、法规应提交的其他文件或资料:2、人防设计条件(3个工作日)2538269流程:提交申请材料——颁发设计条件提交资料:1.)法人授权委托2.)发改局文件3)用地红线图4)人防平面图3、环评审批(环境影响评价管理股)流程:建筑面积10万平米以下的项目,领取材料清单要求——编写环评报告表——项目所在的区环保局审批(收到报告表15个工作日)。
建筑面积10万平米以上的项目,领取材料清单要求——编写环评报告书——专家评审——市环保局审批(报告书30个工作日,含10个工作日公告期,不含组织专家评审和报告修改时间)。
提交资料:①申请书;②建设项目环境影响评价文件(环境影响报告书、报告表或环境影响登记表);③需办理营业执照的,应提交工商部门出具的企业名称预先核准证明;已有营业执照因变更或扩建的,提交营业执照复印件;④建设项目建议书批准文件(审批制项目)或备案准予文件(备案制项目);⑤项目选址规划意见和土地预审意见(其中房地产项目需提供规划方案或规划工程许可证);⑥依据有关法律法规规章应提交的其他文件。
珠海市报建流程图环评审批计划立项人防设计重点界桩放点土地合同签署办理土地证规划设计重点、红线图用地规划允许证用地赞同书、计费方案设计审察施工图报建(规划)动工验线人防赞同(人防施工图)建筑工程规划允许证防雷报建(防雷施工图)消防报建(或消防存案)施工图审察(审察机构)办理质检和安检手续施工允许证预售查丈物业管理合同(物业)预售允许证资本看管协议(财务部)完工查丈消防(或存案)、环保、规划查收及各单项查收入伙(燃气、消防、电梯人防、防雷、燃气、电梯查收后即可入伙)建设工程综合查收工程资料存案房地产初始登记珠海报建详尽资料单1、项目赞同(发改局,9 个工作日)流程:做事窗口申请——评估和审察——出具赞同文件(对高出我市赞同权限或按国家和省的家产政策一定上报的项目经审察后转报上司主管部门赞同)。
提交资料:1.)项目肩负单位书面申请文件(原件,附电子文档);2.)获得《工程咨询资格证书》的单位编制的项目申请报告(原件,附电子文档);3.)按项目建成投产后年能源花费量分类,由具备相应资质的单位编制节能评估报告书或报告表,或填写节能登记表(原件);4.)建设单位招标基本状况表(原件);5.)城市规划行政主管部门出具的城市规划建议(项目选址、建设用地规划允许证、建设用地规划设计条件);6.)领土资源行政主管部门出具的项目用地预审建议(建设用地赞同书、建设用地红线图);7.)环境保护行政主管部门出具的环境影响评论文件审批建议;8.)列入《职业病危害要素波及行业目录》管理的项目,供给职业病危害行业部门评论审察文件;9.)行业主管部门建议(原件,依据项目需要提交);10.)依据法律、法例应提交的其余文件或资料:2、人防设计条件( 3 个工作日) 2538269流程:提交申请资料——颁发设计条件提交资料:1.)法人受权拜托2.)发改局文件3)用地红线图4)人防平面图3、环评审批(环境影响评论管理股)流程:建筑面积10 万平米以下的项目,领取资料清单要求——编写环评报告表——项目所在的区环保局审批(收到报告表15 个工作日)。

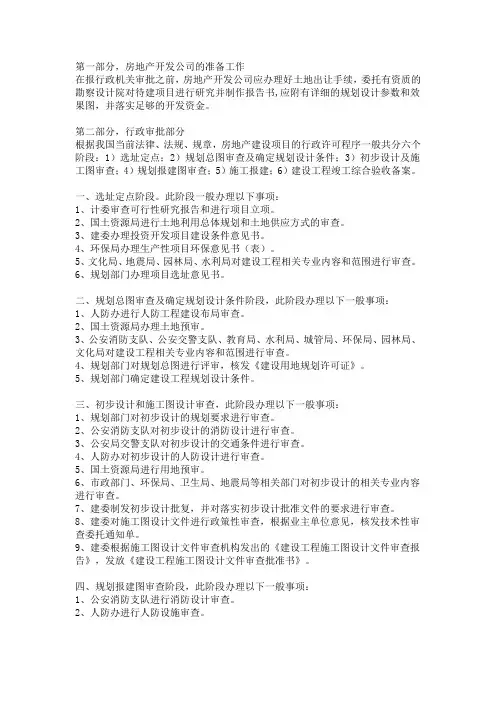

房地产开发项目报建全流程第一部分,房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。
第二部分,行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案。
一、选址定点阶段。
此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。
2、国土资源局进行土地利用总体规划和土地供应方式的审查。
3、建委办理投资开发项目建设条件意见书。
4、环保局办理生产性项目环保意见书(表)。
5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。
6、规划部门办理项目选址意见书。
二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。
2、国土资源局办理土地预审。
3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。
4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。
5、规划部门确定建设工程规划设计条件。
三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。
2、公安消防支队对初步设计的消防设计进行审查。
3、公安局交警支队对初步设计的交通条件进行审查。
4、人防办对初步设计的人防设计进行审查。
5、国土资源局进行用地预审。
6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。
7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。
8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。
9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。
房地产项目报建开发流程房地产项目的报建开发流程对于保证项目的顺利开展和合法性非常重要。
本文将详细介绍房地产项目报建开发流程的步骤,以帮助读者更好地了解和掌握相关知识。
1. 项目前期准备阶段在项目报建开发流程中,项目前期准备阶段是非常关键的一步。
在这个阶段,需要进行一系列的准备工作,包括但不限于以下内容:1.1 项目定位与规划在报建开发之前,需要对项目进行定位和规划。
这包括确定项目的类型(住宅、商业、工业等)、项目所处的地理位置、项目的规模、功能设置等等。
同时,还需要进行项目的可行性分析,包括市场需求、盈利预测、投资回报率等。
这些是确定项目方向和目标的重要基础。
1.2 土地获取及相关手续办理获得适宜的土地是房地产项目的基础。
在项目前期准备阶段,需要对土地进行评估和选择,并与相关部门进行协商和谈判。
一旦确定土地,还需要办理土地使用权证书、土地出让合同等相关手续,确保项目的合法性和正当性。
1.3 项目设计和规划项目设计和规划是项目报建开发的核心内容之一。
在这一阶段,需要委托专业的设计机构进行项目的方案设计、建筑设计、景观设计等。
同时,还需要编制相关的规划文件和技术方案,确保项目的设计与规划符合国家和地方相关标准和要求。
1.4 资金筹备和融资安排资金筹备是项目报建开发的重要环节。
在项目前期准备阶段,需要制定项目的资金筹集计划,并与金融机构进行融资谈判和安排。
这包括银行贷款、股权融资、债券发行等多种方式。
确保项目有足够的资金支持,顺利进行。
2. 报建程序和手续办理阶段在项目前期准备阶段完成后,接下来是报建程序和手续办理阶段。
这一阶段需要按照相关法规和规定,办理各种报建手续,确保项目的合法性和符合相关标准。
2.1 环评报告编制和审核环境影响评价(EIA)是房地产项目报建开发过程中必不可少的一项工作。
在这一阶段,需要委托专业的环评机构进行环评报告的编制和审核。
环评报告需要包括项目的环境影响分析、环境保护措施、可行性研究等内容,以评估项目对环境的影响,并提出相应的改善措施。
