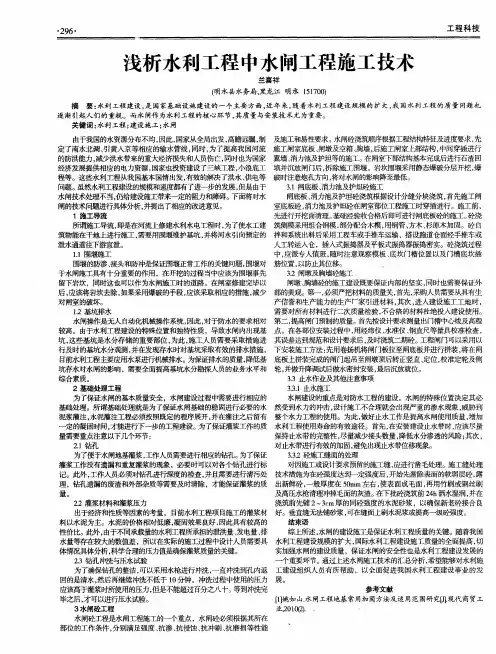

水闸工程施工技术措施探讨
- 格式:doc
- 大小:26.50 KB
- 文档页数:7

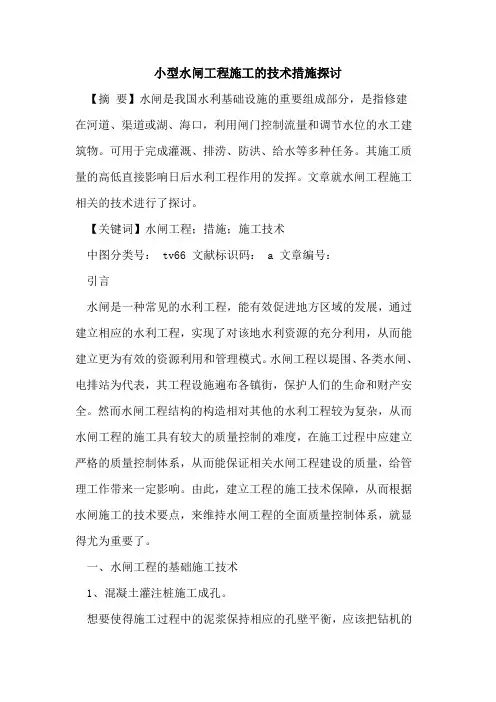

小型水闸工程施工的技术措施探讨【摘要】水闸是我国水利基础设施的重要组成部分,是指修建在河道、渠道或湖、海口,利用闸门控制流量和调节水位的水工建筑物。
可用于完成灌溉、排涝、防洪、给水等多种任务。
其施工质量的高低直接影响日后水利工程作用的发挥。
文章就水闸工程施工相关的技术进行了探讨。
【关键词】水闸工程;措施;施工技术中图分类号: tv66 文献标识码: a 文章编号:引言水闸是一种常见的水利工程,能有效促进地方区域的发展,通过建立相应的水利工程,实现了对该地水利资源的充分利用,从而能建立更为有效的资源利用和管理模式。
水闸工程以堤围、各类水闸、电排站为代表,其工程设施遍布各镇街,保护人们的生命和财产安全。
然而水闸工程结构的构造相对其他的水利工程较为复杂,从而水闸工程的施工具有较大的质量控制的难度,在施工过程中应建立严格的质量控制体系,从而能保证相关水闸工程建设的质量,给管理工作带来一定影响。
由此,建立工程的施工技术保障,从而根据水闸施工的技术要点,来维持水闸工程的全面质量控制体系,就显得尤为重要了。
一、水闸工程的基础施工技术1、混凝土灌注桩施工成孔。
想要使得施工过程中的泥浆保持相应的孔壁平衡,应该把钻机的泥浆比重调整控制在1.2 左右,将淤泥层中的调到1.3 左右。
成孔后,对孔进行清理,同时,为避免清孔后在灌注混凝土的过程中出现局部坍塌,导致缩径的产生,在清孔时要做到清渣而不清泥。
灌注过程中,导管要具备足够的抗拉强度才能承受其自重和盛满混凝土的重量。
这样就要求导管最下端一节导管长度要长一些,一般为4m,其底端不得带法兰盘。
保持内径的一致,内壁的光滑。
于此同时,必须严格控制导管埋深与拔管的幅度与速度,导管不宜埋入混凝土过深,也不可过浅。
及时测量混凝土浇灌深度,避免导管拔空。
2、水闸底板施工底板是闸室的基础,用以将闸室上部结构的重量及荷载传至地基,并兼有防渗和防冲的作用。
平底板施工底板模板与脚手架搭设,运输混凝土入仓前,必须在仓面上搭设纵横交错的脚手架。

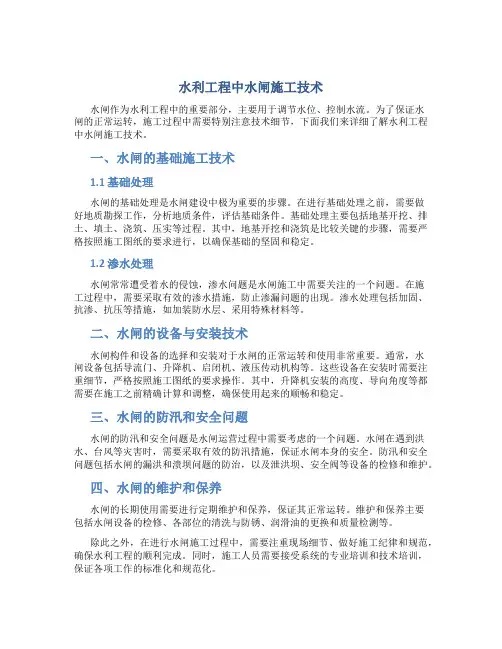

水利工程中水闸施工技术水闸工程在水利水电工程中的作用是巨大的,要想发挥水利工程的引水和排涝功能,就必须重视水闸工程的施工技术管理。
施工的质量是与广大人民的财产和生命安全息息相关,水闸施工要根据各个工程的具体施工特点,来制定相应的水闸工程质量管理措施。
本文探讨了水利工程中水闸施工技术要点。
标签:水利工程;水闸;施工技术;要点随着我国基础设施建设速度的加快,水利工程建设呈现出了繁荣发展的景象。
水利工程中水闸工程结构构造复杂,施工环节质量控制难度大,在施工过程中若不严把质量关,会降低工程质量,给以后的管理工作带来一定的影响,在实际施工过程中应结合工程实际情况,加强水闸主体结构施工技术的监控,以保证工程的施工质量。
一、水利工程中水闸的组成水闸由上游连接段、闸室、下游连接段等部分组成。
其中上游连接段是引导水流平稳进入闸室,具有防冲、防渗作用;下游连接段是消除下泄水流动能,与下游河床水流连接,防冲刷;闸室是水闸的主体部分,主要由底板、闸墩、胸墙、闸门、启闭机等构成;底板是闸室的基础,将闸室上部结构的重量及荷载向地基传递,具有防渗、防冲作用;闸墩是用来分隔闸孔和支承闸门、胸墙、工作桥、交通桥等;闸门是用来挡水及控制过闸流量。
二、水利工程中水闸施工技术1、基础开挖与处理(1)基础开挖前,先根据监理工程师提供的测量控制网进行地形测量。
由监理工程师审核批准后方可开挖基础土方。
且在开挖水闸基础前,先进行测量放样控制开挖线,设立标记,在基础开挖时严禁超挖。
(2)水闸的基坑开挖采用1.0m3挖掘机进行倒退式开挖土方,装入5t自卸汽车运至业主指定的弃料场地。
(3)开挖时对底板及护坡边坡预留50cm保护层,在垫层施工前,对保护层采用人工自上而下进行开挖、修坡至设计高程。
如存在局部超挖部位采用碎石或黄沙及时补平,以达到设计边坡及高程。
(4)基础开挖时当遇岩石则开挖采用手风钻钻孔,浅孔爆破施工。
(5)基坑开挖排水。
为保证基础开挖施工顺利进行,在基础开挖施工中,利用小水闸在低潮时进行排除基坑积水,同时采取提前所形成的排水沟以及集水坑系统,在集水坑设WQ型潜水排污泵接聚乙烯排水管引水至开挖区外。
探究水利工程施工技术中存在的问题及解决措施水利工程是指利用水资源进行工程建设的一种工程类型,包括水库、水渠、堤坝、水闸等工程。
在水利工程施工过程中,往往存在着一些问题,如施工难度大、工期长、工程质量保障难等。
本文将从水利工程施工技术的角度探讨这些问题,并提出相应的解决措施。
一、施工技术存在的问题1. 施工难度大水利工程施工往往面临着复杂的地质条件、大规模的水工建筑、特殊的施工环境等问题,使得施工难度大大增加。
比如在山区进行水利工程建设,常常遇到地势险峻、气候恶劣、交通不便等问题,给施工带来许多不确定因素。
2. 工期长由于水利工程的特殊性和复杂性,加上施工条件的制约,使得水利工程的工期常常较长,甚至超出预期工期。
这给项目的进度控制和工程的投资增加带来了一定困难。
3. 工程质量保障难水利工程施工中,往往需要考虑的因素众多,涉及到地质、水文、土木、机电等多个学科,使得对工程质量的保障难度增加。
施工中,可能会遇到地基沉降、渗水、结构破坏等问题,导致工程质量无法保障。
二、解决措施1. 加强前期勘察对水利工程施工地点进行全面细致的勘察,了解地质、水文等情况,为施工提供准确的数据和依据。
对施工地点的气候、交通、环境等进行评估,为施工前期的准备工作提供有力支持。
2. 采用先进的施工技术在水利工程施工中,可以采用先进的施工技术,如机械化施工、自动化施工等,提高施工效率,减少施工难度。
同时结合地质、水文等情况,采用合理的施工方法和工艺,保证工程的稳定性和安全性。
3. 加强施工管理加强对水利工程施工过程的管理,制定详细的施工方案和进度计划,严格执行施工标准和规范,加强对施工质量的监督和检查,及时发现和解决施工中的问题,保障工程的质量和进度。
4. 强化技术力量加强对水利工程施工技术人员的培训和学习,提高其专业技能和应变能力,使其能够熟练掌握先进的施工技术和方法,提高对工程施工过程的控制能力和应变能力。
5. 加强与科研单位的合作水利工程施工中,可以加强与科研单位的合作,开展相关领域的研究和合作,探索新的施工技术和方法,为水利工程的施工提供科学的技术支持和指导。
水利工程中水闸施工技术水闸作为水利工程中的重要部分,主要用于调节水位、控制水流。
为了保证水闸的正常运转,施工过程中需要特别注意技术细节,下面我们来详细了解水利工程中水闸施工技术。
一、水闸的基础施工技术1.1 基础处理水闸的基础处理是水闸建设中极为重要的步骤。
在进行基础处理之前,需要做好地质勘探工作,分析地质条件,评估基础条件。
基础处理主要包括地基开挖、排土、填土、浇筑、压实等过程。
其中,地基开挖和浇筑是比较关键的步骤,需要严格按照施工图纸的要求进行,以确保基础的坚固和稳定。
1.2 渗水处理水闸常常遭受着水的侵蚀,渗水问题是水闸施工中需要关注的一个问题。
在施工过程中,需要采取有效的渗水措施,防止渗漏问题的出现。
渗水处理包括加固、抗渗、抗压等措施,如加装防水层、采用特殊材料等。
二、水闸的设备与安装技术水闸构件和设备的选择和安装对于水闸的正常运转和使用非常重要。
通常,水闸设备包括导流门、升降机、启闭机、液压传动机构等。
这些设备在安装时需要注重细节,严格按照施工图纸的要求操作。
其中,升降机安装的高度、导向角度等都需要在施工之前精确计算和调整,确保使用起来的顺畅和稳定。
三、水闸的防汛和安全问题水闸的防汛和安全问题是水闸运营过程中需要考虑的一个问题。
水闸在遇到洪水、台风等灾害时,需要采取有效的防汛措施,保证水闸本身的安全。
防汛和安全问题包括水闸的漏洪和溃坝问题的防治,以及泄洪坝、安全阀等设备的检修和维护。
四、水闸的维护和保养水闸的长期使用需要进行定期维护和保养,保证其正常运转。
维护和保养主要包括水闸设备的检修、各部位的清洗与防锈、润滑油的更换和质量检测等。
除此之外,在进行水闸施工过程中,需要注重现场细节、做好施工纪律和规范,确保水利工程的顺利完成。
同时,施工人员需要接受系统的专业培训和技术培训,保证各项工作的标准化和规范化。
水闸施工技术论文(2篇)水闸施工技术论文(范文一)一、水闸施工的施工工艺水闸施工技术分为准备和施工两大主要阶段。
在水闸施工前,应该对水闸所处的地理位置和环境进行严格的考察、记录数据、分析地形地貌,选择设置水闸的最优位置,不仅能大大节省施工时间,也能降低施工的成本。
在水闸施工前,还应对水闸的设计图纸进行审核,和实际地理环境相结合,及时更改水闸的设计细节。
同时,在经过严格考察后的水闸施工质量才更加有保障。
在完成以上大量的准备工作后,水闸工程开始进入施工阶段。
首先是闸底的施工部署,采用分块施工能够保证闸墩和闸底板存在一定的间隔时间,使每个部位的混凝土充分凝固,大大缩短了工期。
闸底板通常采用钢筋混凝土材料,底部用钢结构,支撑整个水闸结构,止水片附近使用木质结构立模,方便拆卸。
随后进行混凝土的浇筑,使用混凝土输送泵进行水闸底部混凝土的浇筑工作,在浇筑中应预留施工孔洞,用于模板的拆除。
1.开挖工程开挖工程是水闸施工的第一步。
但是由于水闸施工所需要的时间比较长,水闸工程需要的断面也比较大,因此开挖工程具有一定的难度。
在开挖工程前应选择好合适的断面,在开挖过程中才能尽量不去破坏断面的稳定。
开挖工程不仅要求精确的开挖深度,同时也要求不能对水闸工程的基部造成损坏,不能影响水闸工程的稳定性。
因此,开挖工程必须严格按照设计尺寸,在确定开挖工程的精确位置、挖掘角度、挖掘深度后才能进行。
2.混凝土工程混凝土工程是水闸工程的重要环节。
水闸施工中需要大量的混凝土进行浇灌,因此在施工前,首先应该对混凝土的质量进行检查。
保证混凝土的质量才能保证混凝土工程的可靠性。
其次,混凝土工程需要对原材料,石子和砂按照一定比例进行调配。
如果两种原材料的调配比例失调,将会严重影响混凝土结构的质量。
另外温度裂缝是大体积混凝土最常见的,也是极具危害的裂缝。
在工程施工期间或运行期间混凝土内部或外部由于温度变化会产生温度应力,往往使本属于脆性材料的混凝土产生表面裂缝或劈头裂缝或贯穿裂缝等,给混凝土结构带来不同程度的危害。

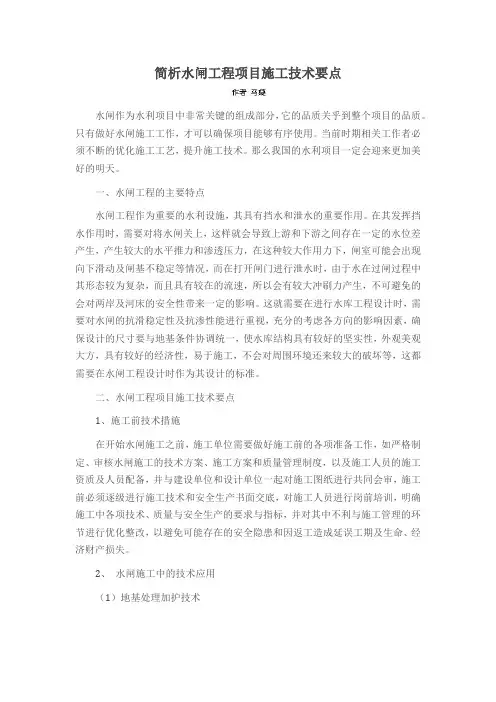

简析水闸工程项目施工技术要点水闸作为水利项目中非常关键的组成部分,它的品质关乎到整个项目的品质。
只有做好水闸施工工作,才可以确保项目能够有序使用。
当前时期相关工作者必须不断的优化施工工艺,提升施工技术。
那么我国的水利项目一定会迎来更加美好的明天。
一、水闸工程的主要特点水闸工程作为重要的水利设施,其具有挡水和泄水的重要作用。
在其发挥挡水作用时,需要对将水闸关上,这样就会导致上游和下游之间存在一定的水位差产生,产生较大的水平推力和渗透压力,在这种较大作用力下,闸室可能会出现向下滑动及闸基不稳定等情况,而在打开闸门进行泄水时,由于水在过闸过程中其形态较为复杂,而且具有较在的流速,所以会有较大冲刷力产生,不可避免的会对两岸及河床的安全性带来一定的影响。
这就需要在进行水库工程设计时,需要对水闸的抗滑稳定性及抗渗性能进行重视,充分的考虑各方向的影响因素,确保设计的尺寸要与地基条件协调统一,使水库结构具有较好的坚实性,外观美观大方,具有较好的经济性,易于施工,不会对周围环境还来较大的破坏等,这都需要在水闸工程设计时作为其设计的标准。
二、水闸工程项目施工技术要点1、施工前技术措施在开始水闸施工之前,施工单位需要做好施工前的各项准备工作,如严格制定、审核水闸施工的技术方案、施工方案和质量管理制度,以及施工人员的施工资质及人员配备,并与建设单位和设计单位一起对施工图纸进行共同会审,施工前必须逐级进行施工技术和安全生产书面交底,对施工人员进行岗前培训,明确施工中各项技术、质量与安全生产的要求与指标,并对其中不利与施工管理的环节进行优化整改,以避免可能存在的安全隐患和因返工造成延误工期及生命、经济财产损失。
2、水闸施工中的技术应用(1)地基处理加护技术在进行水闸施工工作的时候,要认真的处理地基。
假如遇到软基或是较深的淤泥的话,常使用换填措施来处理。
也就是说将基坑里面的土全面的替换掉,进而对其夯实,只有这样才可以得到一个稳固的持力层。

水利工程中水闸施工主要技术措施摘要:水闸是控制流量、调节水位、防止潮水倒灌以及汛期排泄洪水的重要水工建筑物,它是水利工程的重要组成部分。
本文结合水闸工程施工的特点,着重介绍施工前、施工中的主要技术措施,以解决因施工主要技术措施不当或不科学所造成的工程问题,确保水闸工程的施工质量。
关键词:水利工程;水闸工程;岩基开挖;技术措施水闸一般由上游连接段、闸室、下游连接段组成,上游连接段包括铺盖、防冲槽及两岸的翼墙和护坡,闸室包括底板、闸门、闸墩、胸墙、工作桥和交通桥,下游连接段包括消力池、海曼、防冲槽、翼墙和护坡,其构造复杂,质量要求高,施工难度大。
因此,把握好水闸施工施工前、施工中的主要技术措施,是确保工程顺利施工、提高施工质量的关键。
一、施工前的准备1.组织业务精干的技术人员认真审查施工图纸,仔细踏勘现场,确定最佳技术措施,制定最优施工方案,做好质量保证体系。
二、成立水闸施工项目部,设立施工组、技术组、物资组、机电组、实验资料组,分工明确,职责到人,并制定详细的生产管理制度。
三、优选经验丰富、资历深的施工人员,配备好全站仪、水准仪等精密仪器做好放样的准备工作。
四、根据监理工程师提供的基准点、基准线、水准点等基本资料和数据,会同监理工程师校核其准确度,并在现场设置永久性坐标桩(严加保护)和水平桩,建立工程测量控制网。
二、施工导流1.围堰施工在现状河道、湖泊内建水闸,基坑开挖放样前,需先确定闸基位置,然后在周围筑围堰围护,抽水干塘后,方可放样、开挖、施工。
围堰可兼作施工便道,根据运输量的大小确定围堰顶宽,一般不小于5米,平原地区坡比:沙土地区,迎水坡1:4,背水坡1:5;粘土地区,迎水坡1:3,背水坡1:4;若外河水位较高,与基坑底的高差较大,一般大于5米时,背水侧需设戗台,同时在迎水侧用七彩油布自水底至堰顶满幅布设,并固定好。
若工程建设跨汛期,则需在迎水侧堰顶用编织袋装土筑临时防洪围堰。
2、基坑放样、开挖根据设计图规定主体工程的方位和坐标,在现场放出建筑物的纵向和横向中心轴线,设置中心桩;然后依次放出建筑物的基础边线和基坑开挖线,设置标高控制桩,确保建成后的水闸与河道、湖泊,闸上交通桥与道路连通、顺直。

水利工程中水闸施工主要技术措施(全文)范本1:水利工程中水闸施工主要技术措施一、前期准备工作1. 水闸设计方案评审1.1 进行设计方案评审会议,确定施工方案1.2 就设计方案中的关键技术问题进行专题研究和讨论2. 施工准备2.1 确定施工组织机构和责任分工2.2 制定施工方案和施工计划2.3 准备施工所需的材料、设备和人力资源2.4 制定施工现场安全管理措施二、基础工程施工1. 地基处理1.1 进行地面平整工作,清除杂草和废弃物1.2 进行灌浆加固,提高地基承载力1.3 进行地基沉降观测,确保地基稳定性2. 基础与地下结构施工2.1 进行基础的测量和放线工作2.2 进行基础的挖掘和回填2.3 进行地下结构的施工,包括墙体、底板等三、上部结构施工1. 施工平台搭设1.1 确定施工平台的位置和高度1.2 进行平台的搭设和固定2. 闸门安装2.1 进行闸门制造和加工工作2.2 进行闸门吊装和安装2.3 进行闸门的封闭和密封工作3. 水闸调试3.1 进行各项设备的连接和调试3.2 进行闸门的启闭试验和运行试验3.3 进行水闸的全面调试和性能测试四、施工验收和工程交付1. 检查和验收1.1 进行施工质量的检查和验收1.2 进行施工安全的检查和验收1.3 进行施工进度的检查和验收2. 技术交底和资料归档2.1 对施工过程中的关键技术进行交底2.2 对施工图纸、设计说明等资料进行归档2.3 编制施工总结和竣工报告附件:1. 工程设计方案2. 施工方案和施工计划3. 施工图纸和设计说明法律名词及注释:1. 水利工程法: 指水利设施建设、管理和保护的法律法规的总称。
2. 施工质量监督管理条例: 对水利工程施工质量监督管理的基本要求进行规定。
范本2:水利工程中水闸施工主要技术措施一、施工前的准备工作1. 水闸设计方案评审1.1 召开设计方案评审会议,对设计方案进行评审1.2 就设计方案中存在的技术问题进行讨论和研究2. 施工准备工作2.1 确定施工组织机构,明确责任分工2.2 制定施工方案和施工计划2.3 确定所需材料、设备和人员资源,并进行采购和调配2.4 制定施工现场的安全管理措施和预防措施二、基础工程施工1. 地基处理1.1 进行地面平整工作,清除杂草和废弃物1.2 进行地基灌浆,提高地基的承载力1.3 进行地基沉降观测,确保地基的稳定性2. 基础结构施工2.1 进行基础的测量和放线工作2.2 进行基础的挖掘和回填2.3 进行基础结构的施工,包括墙体、底板等三、上部结构施工1. 施工平台搭设1.1 确定施工平台的位置和高度1.2 进行平台的搭设和固定2. 闸门安装2.1 进行闸门的制造和加工工作2.2 进行闸门的吊装和安装2.3 进行闸门的封闭和密封工作3. 水闸调试3.1 进行各项设备的连接和调试3.2 进行闸门的启闭试验和运行试验3.3 进行全面的水闸调试和性能测试四、施工验收和工程交付1. 检查和验收1.1 进行施工质量的检查和验收1.2 进行施工安全的检查和验收1.3 进行施工进度的检查和验收2. 技术交底和资料整理2.1 对施工过程中的关键技术进行交底和总结2.2 对施工图纸、设计说明等资料进行整理和归档2.3 编制施工总结和竣工报告附件:1. 工程设计方案2. 施工方案和施工计划3. 施工图纸和设计说明书法律名词及注释:1. 水利工程法: 法律定义了水利工程建设、管理和保护的相关法规和制度。
浅谈水利工程施工技术中存在的问题及应对措施水利工程是指利用水资源进行开发、利用和保护的工程,包括水库、水电站、渠道、水闸等。
水利工程的施工技术是指在水利工程建设过程中所采取的各项技术措施和方法。
在水利工程施工过程中,常常会遇到一些问题,而这些问题对水利工程的质量和安全都有着重要的影响。
及时发现并解决这些问题是非常重要的。
本文将就水利工程施工技术中存在的问题及应对措施进行深入的探讨。
一、存在的问题1. 土质条件复杂:在水利工程施工中,土质条件的复杂性是一个比较常见的问题。
对于土质条件复杂的地区,常常会出现土层松软、易涌水、易发生滑坡等问题,给施工带来很大的困难。
2. 施工安全风险大:水利工程施工常常需要进行大规模的土方开挖、钢筋混凝土浇筑、机电设备安装等工序,这些工序都存在较大的安全风险,需要科学合理地设计施工方案和采取相应的安全保障措施。
3. 施工技术水平不高:在一些地方,由于技术水平不高、经验不足等原因,导致水利工程施工技术水平参差不齐,影响了工程的施工质量。
4. 施工管理不善:水利工程施工管理不善,容易导致人员安全事故和工程质量问题。
二、应对措施1. 加强勘察设计:在水利工程施工前,要进行充分的勘察和设计工作,对土质条件进行充分的了解,制定科学合理的施工方案,避免因土质条件复杂带来的施工问题。
2. 强化安全管理:加强水利工程施工过程中的安全管理,设置专门的安全监管部门,制定详细的安全操作规程,进行定期的安全培训,提高施工人员的安全意识,确保施工过程的安全。
3. 提高技术水平:加强施工人员的培训和技术交流,提高施工人员的技术水平和经验积累,确保水利工程施工的质量。
4. 加强施工管理:建立健全的施工管理体系,实行科学化的施工组织和过程控制,加强施工现场的监督和检查,确保水利工程施工的顺利进行。
水利工程施工技术中存在的问题虽然多,但只要我们能够提高警惕,加强管理,合理规划,完善技术,针对问题及时采取对策,相信水利工程建设一定能够更好地发展。
对水利水电工程中水闸施工技术
水闸施工技术是水利水电工程中非常重要的一部分,它涉及到多个方面的知识,包括工程设计、材料选择、施工工艺以及安全管理等。
下面将针对水闸施工技术的相关要点进行详细的介绍。
1. 水闸的设计要求
水闸设计要满足以下要求:
(1)机构应具有良好的水密性和操作性;
(2)机构应能耐受涌水、水梗等各种不利工况下的水压力和水流力;
(3)机构制造和安装方便,维护保养简便;
(4)机构应具有一定的经济性,设计合理的费用,满足工程经济效益的要求。
2. 水闸材料的选择
水闸材料主要包括钢、混凝土、木材等。
根据水闸的设计要求和具体施工环境选择合适的材料,比如混凝土尤其适用于大型水闸建设,而木材适用于小型水闸。
3. 水闸施工工艺
水闸施工工艺主要包括以下几个步骤:
(1)基础施工:首先要进行基础开挖,做好地基处理,保证机构具有足够的稳定性;
(2)支墩吊装:在特定位置设置支墩,然后进行吊装,确保机构位置准确;
(3)水闸机构安装:将水闸机构安装于支墩上,进行安装调整,确保机构水平;
(4)管道连接:将机构上的配管连接好,确保水闸的连通性;
(5)运行测试:运行机构进行测试,检查机构性能是否达到要求。
4. 水闸安全管理
水闸施工时应严格遵守安全规定,保障工作人员的身体健康。
同时,还要确保机构的安全稳定,避免机构在施工中受到损坏,影响工程质量。
以上就是水利水电工程中水闸施工技术相关要点的介绍。
在实际施工过程中,应根据具体情况进行针对性的措施,以确保工程的顺利进行。
水闸工程的施工技术要点探讨摘要:随着我国基础设施建设速度的加快,水利工程建设呈现出了繁荣发展的景象。
水闸工程在整个水利工程施工过程当中占有十分重要的地位,对于水利工程总体质量具有十分重要的作用。
为了确保水利工程整体功能的充分发挥,要做好水闸工程的施工工作。
相关的施工人员在长期的施工实践当中应该注意积累相关的施工经验,不断的提升自身的专业素养,为我国水利事业的发展做出贡献。
关键词:水闸工程;施工技术0 引言水闸作为我国水利基础设施的重要的组成部分,其结构复杂、施工环节难较大大,施工技术不正确,就会给工程质量带来非常大的隐患。
1 水闸的施工流程水闸工程施工首先应当根据工程特点和工程设计要求来确定分项工程的施工方案,应当采取先下后上、先重后轻的施工原则。
例如某水闸工程的闸室属于整体结构且其宽度比较大,在基础开挖之后以及保证施工排水的情况之下,优先进行闸底板、消力池、上游铺盖、翼墙底板的施工,然后再进行闸室的胸墙和上部结构的施工。
2 水闸主体结构的施工技术水闸主体结构主要指闸室,其包括底板、闸墩、胸墙、闸门、启闭机等。
水闸施工中只有严格保证水闸底板、水闸闸墩、水闸止水设施等主体结构的施工质量,才能保证整个水闸工程的施工质量。
2.1 水闸底板的施工技术通常水闸底板分为平底板和反拱底板两种形式,虽然两者均采用混凝土浇筑,但具体的施工方法却不同。
2.1.1 平底板施工1)划分浇筑块:考虑到温度对混凝土的影响,水闸中混凝土的温度缝及沉降缝可分为多结构块,施工过程中应最大限度地利用结构缝来分块。
分块时应避免在弯距及剪力最大处分缝,并适当考虑建筑物断面变化及模板架立等因素。
例如永久缝间距大,浇筑块面积大,使混凝土的拌和、运输、浇筑能力不足,可设置施工缝,将浇筑块的面积划小。
2)混凝土浇筑:浇筑时利用浇筑块分别进行浇筑。
闸室地基处理后,软基先铺8~10cm混凝土垫层。
浇筑前,先扎筋、立模、搭脚手架、清仓等。
3)逐层浇筑:如果浇筑平底板混凝土时,底板厚度小,可采用斜层浇筑法。
水利水电工程中的水闸施工技术难点分析1. 引言1.1 水利水电工程中的水闸施工技术难点分析在水利水电工程中,水闸是一项重要的基础设施,它对水资源的调控和水利工程的运行起着至关重要的作用。
水闸施工是一个复杂的过程,涉及到多个环节和专业技术。
在实际施工中,会遇到许多技术难点,需要施工人员克服各种困难,确保水闸的顺利建设和运行。
在水闸施工过程中,施工人员需要了解水闸的设计图纸和施工规范,掌握施工流程和工艺。
要按照设计要求进行施工,保证水闸的结构和功能符合工程需要。
水闸施工还需要考虑材料选择、施工设备、施工人员技术等因素,确保施工过程顺利进行。
水闸施工中常见的技术难点包括基础处理、水流控制、闸门安装等。
基础处理需要确保水闸的基础承载力和稳定性,避免因基础不牢固导致水闸损坏。
水流控制是水闸施工中的关键环节,需要科学合理地控制水流,避免施工现场水灾事故发生。
闸门安装需要精准的调整和安装,确保闸门的正常开闭和密封性能。
在水闸施工过程中,安全与环保问题也是需要重点关注的方面。
施工现场存在各种安全隐患,如高空作业、机械设备操作等,需要采取有效的安全措施保障工人的安全。
还需要注意环境保护,减少施工对周围环境的影响,保护水资源和生态环境。
在控制成本方面,水闸施工需要合理规划施工进度和资源配置,有效控制施工成本,确保工程按时完成。
质量保障也是水闸施工的重要内容,需要严格按照质量标准执行施工,确保水闸的使用性能和安全性。
水利水电工程中的水闸施工技术难点不容忽视,需要施工人员不断提升技术水平,解决各种困难和挑战。
通过科学合理的施工规划和管理,突破技术难点,提高工程质量和效益,推动水利水电工程持续健康发展。
2. 正文2.1 水闸施工涉及的流程和工艺水闸施工涉及的流程和工艺是整个水利水电工程中至关重要的环节之一。
在水闸施工过程中,通常包括以下步骤:首先是方案设计和准备工作。
在开始水闸施工之前,需要进行详细的工程方案设计,确定各项施工参数和技术指标,同时准备必要的物资和设备。
水利水电工程中的水闸施工技术难点分析水利水电工程中的水闸是一项重要的工程设施,它可以用来控制水流和调节水位。
水闸施工是一个相对复杂的过程,包括土建、机电和水利等方面的工作。
本文将从水闸施工的技术难点入手,分析水利水电工程中水闸施工的难点及其解决方法。
一、土建方面的技术难点1. 水闸基础的施工水闸基础的施工是一个费力费时的工程,而且地质条件的不同也会对基础施工带来影响。
对于不同类型的水闸,其基础施工的难度和方法也不相同。
对于静水闸,由于其基础在稳定的地层上,因此施工相对较简单;而对于动力水闸,其基础则需要另外处理,以保证其能够承受高强度的水压力。
2. 土方开挖和回填土方开挖和回填是水闸土建工程中的重要工作环节。
由于水闸通常是建在河流中,而且河流流速较快,因此土方开挖和回填的施工难度较大。
对于土方开挖,需要采取防水措施,防止河流水流泥石流入挖掘坑内;对于回填,则需要在保证坝体稳定的前提下,尽量减少对河流生态造成的影响。
1. 水闸闸门的制造和安装水闸闸门的制造和安装是一个关键的工作环节,其质量和准确度对水闸稳定运行和安全保障至关重要。
对于不同类型的水闸,其闸门的制造和安装方法也存在差异,需要根据实际情况加以处理。
水闸控制系统是保障水闸正常运行的关键所在,其设计和安装需要高度专业化的技术支持。
水闸控制系统的设计应根据实际情况,充分考虑各种可能的运行情况,以达到安全、稳定、高效的工作效果。
1. 水文数据的获取和分析水文数据的获取和分析是水利方面的一项重要工作,其结果直接影响水闸的设计和施工。
对于不同的水闸,需要根据不同的地理环境和气候条件,充分考虑降雨和河流水位等自然因素,以获取准确的水文数据,并分析其对水闸施工的影响。
2. 水闸对河流生态环境的影响水闸的建设和施工,对河流生态环境的影响是不可避免的。
因此,在水闸施工过程中,需要采取一系列的措施来减少对河流生态环境的不良影响。
水闸施工方案及技术措施一、施工方案选择1、钢筋工程本工程钢筋加工场安装两台对焊机、两台弯曲机、两台切断机、一台拉伸机,直径大于16mm的钢筋水平接头闪光对焊,焊机型号为VN150,钢筋在加工场成型。
闸墩、岸墙等竖向钢筋接头(直径18mm)设计若为焊接接头,采用电渣压力焊,小直径钢筋采用电弧焊或搭接接头。
2、模板工程本工程采用钢框竹胶板、定型钢模板,墩圆头模板,预制件模板等采用定型钢模板。
闸门槽二期混凝土等采用木模板。
模板加工场安装木工圆锯机、木工刨床、木工钻床、车丝机等加工机械,钢模加工需先设计图纸,交总公司金属结构制造总厂加工,木模在现场加工场加工,木料需提前选料干燥,在操作平台上放样取样板。
模板制作符合下表要求:混凝土表面光滑美观模板在混凝土达到规范要求强度并征得监理同意后拆除。
3、混凝土工程本工程底板厚度较厚,从浇筑强度及技术难度要求上讲,底板浇筑为控制性,整个工程混凝土拌和及输送均以此配置。
混凝土振捣采用插入式软轴振捣器,现浇板表面采用平板振捣器振捣.二、模板工程技术方案1、材料要求模板和支架材料应优先用钢材、钢筋混凝土或混凝土等模板材料。
板材料的质量应符合本合同指明的现行国家标准或行业标准。
木材的质量应达到III等以上的材质标准。
腐朽、严重扭曲或脆性的木材严禁使用。
钢模面板厚应不小于3mm,钢板面应尽可能光滑,不允许有凹坑、皱折或其它表面缺陷。
模板的金属支撑件(如拉杆、锚筋及其它锚固件等)材料应符合有关规定。
2、模板制作模板的制作应满足施工图纸要求的建筑物结构外形,模板应有足够强度,牢靠地维持原样、不移位、不变形,保证表面光洁平整,接缝严密,不漏浆,以保证结构物的相对位置、外形尺寸及表面平整度符合规范要求,模板制作误差满足下表要求。
模板制作允许误差模板安装,必须按混凝土结构物的施工详图测量放样,重要结构应多设控制点,以利检查校正。
模板安装过程中,必须经常保持足够的临时固定设施,保证立模稳固、牢靠,防变形和倾覆。
水利水电工程水闸施工技术研究论文(5篇范例)第一篇:水利水电工程水闸施工技术研究论文摘要:水利和水电的工程建设中,水闸施工是其中非常重要的施工程序。
水闸是控制整个工程水量、流速和开关闸门的重要施工主体结构,其施工的质量直接关系到工程运转过程中的安全性。
为此,水闸的作业程序及其所使用的施工技术应用水平就显得尤为重要,施工团队应严格按照设计标准要求,结合所处的作业环境和实际施工需求,采取科学的施工举措和技术应用策略,不仅要防止质量病害的发生,而且在施工中要确保工人们的人身安全。
关键词:水利水电;工程;水闸施工;技术应用1引言水闸施工项目对于水利和水电工程的重要性不言而喻,施工人员在积累了丰富的施工经验的基础上,还要具体问题具体分析,细致研究工程建设的环境因素和施工需求,找出施工中会遇到的各种问题和隐患,利用科学的处置措施配合严格的质量监督体系,严密防范各类病害问题和安全隐患的发生。
本文主要对水闸施工的技术应用情况进行分析,并提出相应的关键注意事项以供施工人员参考。
2水闸工程的重要性分析水闸是水利和水电工程建设中不可或缺的重要施工项目,它将关系到工程投入运营后是否能够安全、持续的进行运转。
在工程进入运营和使用阶段后,水闸的各项功能优势就会集中凸显出来,可以说,一旦水闸施工出现质量问题,那么就会给当地政府和主管单位带来很多难以预料的安全性问题。
因此水闸工程建设具体十分关键的意义,施工人员一定要按照设计方案进行规范化施工作业,全力防范水闸施工过程中出现质量病害,一旦发现质量问题和隐患,就要及时进行整改和返工,直至所有病害问题被消除,这样才能确保水闸施工的质量满足使用需求。
3水利水电工程的水闸技术应用3.1水闸施工之前的技术准备工作在水闸的施工作业开始以前,设计人员为了制定合理的施工方案,要对施工现场及周边环境情况进行详细的调查和研究,积极推动技术交底工作,通过高效的沟通机制,会同工程建设各个参与方针对设计方案和掌握的情况信息开展交流、协商。
水利水电工程中的水闸施工技术难点分析水闸是水利水电工程中的重要组成部分,它具有调节水位、控制洪水、排洪灌溉等多种功能。
水闸施工是水利水电工程中的重要环节,但是由于水闸所处的环境复杂,施工难度大,因此水闸施工技术存在一些难点。
本文将从水闸施工的特点出发,对水闸施工技术的难点进行分析,并提出相应的解决办法。
一、地质环境复杂水闸一般建设在河流中,而河流处于地质环境的影响下,地质情况复杂多变,这就给水闸施工带来了很大的挑战。
地质环境的复杂会增加水闸基坑的开挖难度。
由于地质条件的不同,水闸所在地的土层、岩层存在着不同的硬度和坚实程度,这就需要根据具体情况采取不同的开挖方式,并且在开挖过程中要及时地进行地质勘察,以及合理的支护措施,这样才能够确保基坑的稳定性。
地质环境的复杂还会给土石方的开挖和运输带来一定的困难。
水闸施工过程中需要进行大量的土方工程,而地质条件不同会导致土石的硬度和坚实程度不同,增加了土石方的开挖和运输难度,而且在土石方运输过程中还容易产生各种安全隐患。
地质环境的复杂还会给水闸结构物的基础施工带来不确定性。
由于地质环境不同,水闸所在地的地基情况也会有差异,这就需要在设计施工方案时充分考虑当地的地质环境特点,选择合适的基础施工技术,以及进行充分的地基加固工程。
解决办法:对于地质环境复杂的情况,首先需要从设计阶段对当地的地质情况进行详细的勘察,充分了解地质情况,然后制定适合地质环境特点的施工方案。
在施工过程中,需要加强地质勘察工作,监控地质情况的变化,及时采取相应的支护和加固措施,确保施工的安全顺利进行。
水闸所处的水文环境也是水闸施工的一个重要难点。
河流的水文环境复杂多变,水位、水流速度等因素难以预测,这就对水闸施工过程中的水工施工,尤其是深基坑的挖掘和基础浇筑施工带来了很大的困难。
一方面,水位变化会增加土石方开挖、基础浇筑等工序的难度。
由于水位会随着季节、雨水等因素的变化而发生波动,这就给土石方开挖、基础浇筑等工序的施工带来了很大的不确定性,影响工程的进度和质量。
水闸工程施工技术措施探讨
摘要:随着经济的发展,我国在水利上的投资也日趋增多,尤其是涉及到防洪抗灾及人民生命财产安全的工程尤为重视。
譬如水闸的施工是常见并且重要的,如果施工管理不到位、不科学,会给工程带来较大的安全隐患。
本文探讨了水闸工程施工技术措施。
关键词:水闸工程施工技术措施
中图分类号:tv66文献标识码: a 文章编号:
水闸是一种常见的水利工程,以堤围、各类水闸、电排站为代表的水利工程设施遍布各镇街,捍卫人民生命和财产安全。
然而,水闸工程结构构造复杂,施工环节质量控制难度大,在施工过程中若不严把质量关,会降低工程质量,给以后的管理工作带来一定的影响,因此水闸建设工程质量问题切不可马虎,加强水闸工程施工技术势在必行。
一、施工导流
1、围堰施工
围堰对于水闸施工具有十分重要的作用,在开挖的过程当中应该为围堰事先留下岩坎,同时这也可以作为水闸施工时的道路。
在闸室修建完毕以后,应该将岩坎去除,如果采用爆破的手段,应该采取相应的措施,减少对闸室的破坏。
2、基坑排水
水利工程闸室施工往往受到积水的影响,这就需要做好相关的排水工作,为施工做好准备。
为了防止地表水进入闸室,应该设置截
水沟进行拦截。
在基坑内部开挖积水坑,然后采用水泵来排除基坑内部的积水。
二、基础处理工程
正常情况下,水闸基础不需要进行特殊的处理,为了保证稳定,可以在一些位置进行灌浆。
一般来说首先要进行混凝土浇注,在混凝土的强度达到相关的标准之后才可以进行固结灌浆作业。
在灌浆的过程当中要注意不要造成混凝土开裂。
具体的固结灌浆应该采取以下的一些具体措施:
1、钻孔
为方便测量人员工作,可以给钻孔编上号码,然后进行放样定位应该将孔位的偏差控制在10 厘米的范围之内。
等到钻孔完成之后,应该由专门人员检查钻孔的深度以及钻孔底部的残留物。
2、灌浆材料和灌浆压力
固结灌浆可以采用内循环法来进行,灌浆的材料可以使用普通水泥做成的浆液。
在实际的灌浆过程当中应该按照相应的标准对压力进行科学合理的控制。
3、钻孔冲洗与压水试验
为了确保钻孔的整洁,可以采用水枪进行冲洗,一直冲洗到孔内返回的是清水,然后再继续冲洗不低于10 分钟。
冲洗过程中使用的压力应该高于灌浆时所使用的压力,但是不能超过八分之八十。
等到冲洗完毕之后,才可以进行压水试验。
三、水闸岩基开挖工程
1、石方开挖施工
水闸基础开挖的深度可以根据岩基的厚度来进行,可以采用分层钻孔的形式来进行较高厚度的钻孔,一般是从上游开始一直到下游。
使用光面爆破应对设计边坡。
为了确保基面的质量,防止爆破对其产生的不利影响,爆破应该限制在基面50 厘米之外的范围,剩下的部分可以使用人力进行挖掘。
开挖应连续渐变,避免凹凸悬殊。
开挖由移动压风站供风。
钻机根据不同时段不同强度按需要灵活配用。
基础石方开挖料拟采用反铲装5 吨自卸车用于海堤堤身填筑及围垦区地面回填。
2、石方开挖质量控制措施
在爆破之前要经过精密的计算,充分考虑对周围其它设施造成的影响,根据实际的情况,设置相应的保护层。
为了防止对基岩产生的损坏,可以对钻孔的深度以及朝向进行合理的设置,精确计算炸药的用量,将附加的影响降低到最低限度。
四、闸墩施工
由于闸墩高度大、厚度小,门槽处钢筋较密,闸墩相对位置要求严格,所以闸墩的立模与混凝土浇筑是施工中的主要问题。
1、闸墩模板安装
为使闸墩混凝土一次浇筑达到设计高程,闸墩模板不仅要有足够的强度而且要有足够的刚度。
所以闸墩模板安装以往采用“铁板螺栓、对拉撑木”的立模支撑方法。
此法虽需耗用大量木材、钢材、工序繁多,但对中小型水闸施工仍较为方便。
由于滑模施工方法在
水利工程上的应用,目前有条件的施工单位,闸墩混凝土浇筑逐渐采用滑模施工。
(1)“铁板螺栓、对拉撑木”的模板安装。
立模前,应准备好两种固定模板的对销螺栓:一种是两端都绞线的圆钢,直径可选用12 mm、16 mm 或19 mm,长度大于闸墩厚度并视实际安装需要确定;另一种是一端绞线,另一端焊接一块5 mm×40 mm×400 mm扁铁的螺栓,扁铁上钻两个圆孔,以便固定在对拉撑木上,还要准备好等于墩墙厚度的毛竹管或预制空心的混凝土撑头。
闸墩立模时,其两侧模板要同时相对进行。
先立平直模板,次立墩头模板。
在闸底板上架立第一层模板时,上口必须保持水平。
在闸墩两侧模板上,每隔1 m 左右钻与螺栓直径相应的圆孔,并于模板内侧对准圆孔撑以毛竹管或混凝土撑头,然后将螺栓穿入,且端头穿出横向双夹围囹和竖直围囹木,然后用螺帽拧紧在竖直围囹木上。
铁板螺栓带扁铁的一端与水平对拉撑木相接,与两端均绞丝的螺栓要相间布置。
在拉撑木与竖直围囹木之间要留有10 cm 空隙,以便用木楔校正对拉撑木的松紧度。
对拉撑木是为了防止每孔闸墩模板的歪斜与变形。
若闸墩不高,可每隔二根对销螺栓放一根铁板螺栓。
当水闸为三孔一联整体底板时,则中孔可不予支撑。
在双孔底板的闸墩上,则宜将两孔同时支撑,这样可使3 个闸墩同时浇筑。
(2)翻模施工。
由于钢翻模在水利工程上的应用,施工人员依据滑模的施工特点,发展形成了使用于闸墩施工的翻模施工法。
立
模时一次至少3 层,当第2 层模板内混凝土浇至腰箍下缘时,第1 层模板内腰箍以下部分的混凝土须达到脱模强度(98 kpa为宜),这样便可拆除第一层,去架立第4 层模板,并绑扎钢筋。
以此类推,保持混凝土浇筑的连续性,以避免产生冷缝。
2、闸墩混凝土浇筑
闸墩模板立好后,随即进行清仓工作。
用压力水冲洗模板内侧和闸墩底面,污水由底层模板上的预留排出。
清仓完毕堵塞小孔后,即可进行混凝土浇筑。
闸墩混凝土的浇筑,主要是解决好两个问题:一是每块底板上闸墩混凝土的均衡上升;二是流态混凝土的入仓及仓内混凝土的铺筑。
为了保证混凝土的均衡上升,运送混凝土入仓时应很好地组织,使在同一时间运到同一底块各闸墩的混凝土量大致相同。
为防止流态混凝土有(8~10)m 高度下落时产生离析,应在仓内设置溜管,可每隔(2~3)m 设置一组。
由于仓内工作面窄,浇捣人员走动困难,可把仓内浇筑面划分成几个区段,每区段内固定浇捣工人,这样可提高功效。
每坯混凝土厚度可控制在30 cm 左右。
小型水闸闸墩浇筑时,工人一般在模板外侧,浇筑组织较为简单。
五、闸门施工
中、小型水闸闸门槽施工可采用预埋一次成型法或先留槽牙浇二期混凝土两种方法。
一次成型法是将导轨事先钻孔,然后预埋在门槽模板的内侧。
闸墩浇筑时,导轨即浇人混凝土中。
二期混凝土法是在浇第一期混凝土时,在门槽位置留出一个较门槽宽的槽位,在
槽内预埋一些开脚螺栓或锚筋,作为安装导轨时的固定点;待一期混凝土达到一定强度后,用螺栓或电焊将导轨位置固定,调整无误后,再用二期混凝土回填预留槽。
门槽及导轨必须铅直无误,所以在立模及浇注过程中应随时用吊锤校正。
门槽较高时,吊锤易上下晃动,可在吊锤下部放一油桶,使垂球浸入粘度较大的机油中。
闸门底槛设在闸底板上,在施工初期浇筑底板时,底植往往不能准时加工供货,所以常在闸底板上留槽,以供浇二期混凝土。
六、接缝止水施工
一般中小型水闸接缝止水采用止水片或沥青井止水,缝内充填填料。
止水片可用紫铜片、镀锌铁片或塑料止水带。
紫铜止水片常用的形状有两种。
其中铜片厚度为1.2~1.55mm,鼻高30~40mm。
u 形止水片下料宽度为500 mm,计算宽度为400 mm;v形止水片下料宽度为460 mm,计算宽度为300 mm。
紫铜片使用前应进行退火处理,以增加其延伸率,便于加工和焊接。
一般用柴火退火,空气自然冷却。
退火后其延伸率可从10%提高到41.7%。
接头规范要求用搭接或折叠咬接双面焊,搭焊长度大于20 mm。
止水片安装一般采用两次成型就位法,它可以提高立模、拆模速度,止水片伸缩段易对中。
u形鼻子内应填塞沥青膏或油浸麻绳。
沥青井缝内2~3 mm的空隙一般采用沥青油毡沥青杉木板、沥青砂板及塑料泡沫板作填料填充。
沥青砂板是将粗砂和小石炒热后浇
人热沥青而成的,在一侧混凝土拆模后用钢钉或树脂胶将填料板材固定在其上,再浇另一侧混凝土即可。
七、土方回填
水闸主体浇筑完毕后,待砼强度达到90%以上,还要对闸体外侧与土接触的表面进行防腐沥青涂刷,然后才可以对闸体外两侧进行土方回填。
在土方回填时,进行洒水碾压,30cm 一层铺土,层层碾压,达到设计压实度再进行下道工序,土方回填结束后才能进行启闭机等设备的安装。
参考文献:
[1] 张茂军,鲍优绒.关于水闸施工若干问题的探讨[j].中国水运,2008,(03).
[2] 吴彬,曲玉玲.水闸主体结构施工技术[j].黑龙江水利科技,2010,(05).
[3] 郭腾科.浅析北海水闸工程施工要点[j].经营管理者,2010,25,(07):110~112.。
