双排桩支护结构设计教程文件
- 格式:ppt
- 大小:7.75 MB
- 文档页数:19

深基坑支护设计 ZK21设计单位:X X X 设计院设计人:X X X设计时间:2012-05-24 22:52:10---------------------------------------------------------------------- [ 支护方案 ]---------------------------------------------------------------------- 双排桩支护---------------------------------------------------------------------- [ 基本信息 ]---------------------------------------------------------------------- [ 放坡信息 ]---------------------------------------------------------------------- [ 超载信息 ]---------------------------------------------------------------------- [ 土层信息 ]---------------------------------------------------------------------- [ 土层参数 ]---------------------------------------------------------------------- [ 土压力模型及系数调整 ]---------------------------------------------------------------------- 弹性法土压力模型: 经典法土压力模型:---------------------------------------------------------------------- [ 工况信息 ]---------------------------------------------------------------------- 双排桩计算模型:工况参数:---------------------------------------------------------------------- [ 设计结果 ]-------------------------------------------------------------------------------------------------------------------------------------------- [ 结构计算 ]---------------------------------------------------------------------- 各工况:内力位移包络图:地表沉降图:---------------------------------------------------------------------- [ 前排桩冠梁选筋结果 ]-------------------------------------------------------------------------------------------------------------------------------------------- [ 后排桩冠梁选筋结果 ]-------------------------------------------------------------------------------------------------------------------------------------------- [ 截面计算 ]----------------------------------------------------------------------[ 后排桩内力取值 ]---------------------------------------------------------------------- [ 整体稳定验算 ]----------------------------------------------------------------------计算方法:瑞典条分法 应力状态:总应力法条分法中的土条宽度: 1.00m滑裂面数据整体稳定安全系数 K s = 5.874 圆弧半径(m) R = 36.971 圆心坐标X(m) X = -1.468 圆心坐标Y(m) Y = 12.636---------------------------------------------------------------------- [ 抗倾覆稳定性验算 ]---------------------------------------------------------------------- 抗倾覆安全系数:p , 对于内支撑支点力由内支撑抗压力 决定;对于锚杆或锚索,支点力为锚杆或锚索的锚固力和抗拉力的较小值。

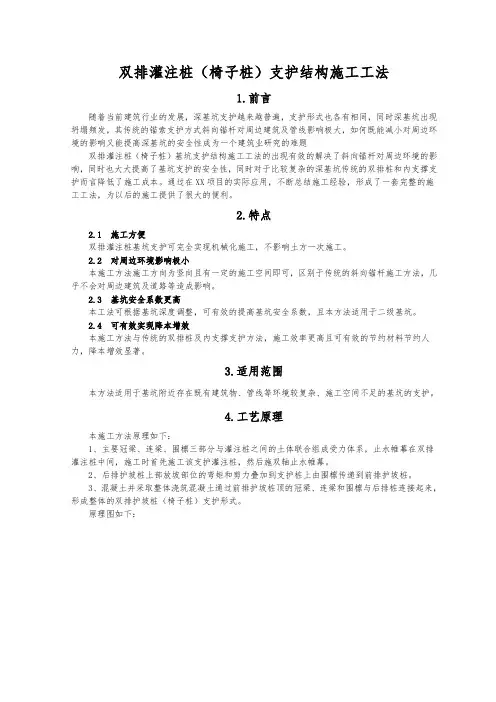

双排灌注桩(椅子桩)支护结构施工工法1.前言随着当前建筑行业的发展,深基坑支护越来越普遍,支护形式也各有相同,同时深基坑出现坍塌频发,其传统的锚索支护方式斜向锚杆对周边建筑及管线影响极大,如何既能减小对周边环境的影响又能提高深基坑的安全性成为一个建筑业研究的难题双排灌注桩(椅子桩)基坑支护结构施工工法的出现有效的解决了斜向锚杆对周边环境的影响,同时也大大提高了基坑支护的安全性,同时对于比较复杂的深基坑传统的双排桩和内支撑支护而言降低了施工成本。
通过在XX项目的实际应用,不断总结施工经验,形成了一套完整的施工工法,为以后的施工提供了很大的便利。
2.特点2.1 施工方便双排灌注桩基坑支护可完全实现机械化施工,不影响土方一次施工。
2.2 对周边环境影响极小本施工方法施工方向为竖向且有一定的施工空间即可,区别于传统的斜向锚杆施工方法,几乎不会对周边建筑及道路等造成影响。
2.3 基坑安全系数更高本工法可根据基坑深度调整,可有效的提高基坑安全系数,且本方法适用于二级基坑。
2.4 可有效实现降本增效本施工方法与传统的双排桩及内支撑支护方法,施工效率更高且可有效的节约材料节约人力,降本增效显著。
3.适用范围本方法适用于基坑附近存在既有建筑物、管线等环境较复杂、施工空间不足的基坑的支护。
4.工艺原理本施工方法原理如下:1、主要冠梁、连梁、围檩三部分与灌注桩之间的土体联合组成受力体系,止水帷幕在双排灌注桩中间,施工时首先施工该支护灌注桩,然后施双轴止水帷幕。
2、后排护坡桩上部放坡部位的弯矩和剪力叠加到支护桩上由围檩传递到前排护坡桩。
3、混凝土并采取整体浇筑混凝土通过前排护坡桩顶的冠梁、连梁和围檩与后排桩连接起来,形成整体的双排护坡桩(椅子桩)支护形式。
原理图如下:5.工艺流程及操作要点5.1 工艺流程5.2 操作要点5.2.1 后插钢筋笼支护灌注桩施工1测量放线:场地平整、放线定位(测设桩位轴线、定位点)。
2长螺旋成孔:1)钻机就位:钻机就位对准桩位点后必须调平,确保成孔的垂直度,结合场地实际情况铺设枕木或钢板,使钻机支撑稳定。
双排灌注桩(椅子桩)支护结构施工工法一、前言双排灌注桩(椅子桩)支护结构施工工法是建筑施工中常用的土地支护技术之一,主要用于基础施工中的土壤加固,可有效降低地基沉降和楼房建筑物的倾斜度。
二、工法特点双排灌注桩(椅子桩)支护结构施工工法在建筑工程中的应用很广泛,具有以下几个特点:1.施工速度快:采用机械化作业方式,工艺简单,可大大缩短施工周期。
2.施工造价低:采用环保材料,降低了施工成本。
3.支护效果好:双排灌注桩(椅子桩)能够有效地加固土壤,防止地基沉降和建筑物倾斜度。
4.施工稳定:施工过程中对现场环境要求低,适应性强,具有较高的施工稳定性。
三、适应范围双排灌注桩(椅子桩)支护结构施工工法主要适用于以下几个方面:1. 土质条件较差的区域,如软土、松软土等土质较弱的地区。
2. 地基沉降较大的地区,如沙土、淤泥等地区。
3. 需要加固地下工程中的建筑物、管道等重要设备。
四、工艺原理双排灌注桩(椅子桩)支护结构施工工法的核心工艺原理为利用灌注桩的受力性能,有效地加固土壤,实现地基沉降控制的目的。
主要工序如下:1. 挖掘土方:根据设计要求,先在施工现场进行挖掘土方、处理现场杂物等预备工作。
2. 钢筋加工:根据施工图要求,在现场进行钢筋加工等前期准备工作。
3. 灌注桩设置:按照设计要求先进行灌注桩的设置。
4. 钢筋绑扎:将钢筋根据设计要求进行绑扎,重点是在连接部位的钢筋进行焊接。
5. 灌浆灌注:使用灌浆泵将混凝土灌注到设定好的钢筋中,注意施工过程中控制混凝土的流量和压力。
6. 桩顶处理:在灌注桩顶部设置钢筋,然后浇筑混凝土,最后刷实。
7. 灌浆密实:对已经灌浆灌注完成的混凝土进行压实质量检查等工序,确保施工质量达到要求。
五、施工工艺1. 根据地质勘探图,预测灌注桩的位置,并通过挖掘土方等预备工作使现场准备就绪。
2. 进行钢筋的加工,并根据现场实际情况进行具体的硬件使用。
3. 通过建立桩网,确定每个灌注桩的位置,并在设定好的灌注桩部位进行钢筋绑扎。

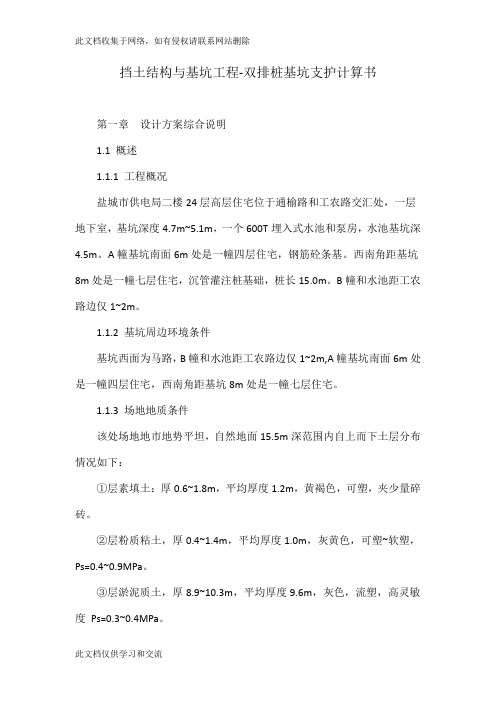

挡土结构与基坑工程-双排桩基坑支护计算书第一章设计方案综合说明1.1 概述1.1.1 工程概况盐城市供电局二楼24层高层住宅位于通榆路和工农路交汇处,一层地下室,基坑深度4.7m~5.1m,一个600T埋入式水池和泵房,水池基坑深4.5m。
A幢基坑南面6m处是一幢四层住宅,钢筋砼条基。
西南角距基坑8m处是一幢七层住宅,沉管灌注桩基础,桩长15.0m。
B幢和水池距工农路边仅1~2m。
1.1.2 基坑周边环境条件基坑西面为马路,B幢和水池距工农路边仅1~2m,A幢基坑南面6m处是一幢四层住宅,西南角距基坑8m处是一幢七层住宅。
1.1.3 场地地质条件该处场地地市地势平坦,自然地面15.5m深范围内自上而下土层分布情况如下:①层素填土:厚0.6~1.8m,平均厚度1.2m,黄褐色,可塑,夹少量碎砖。
②层粉质粘土,厚0.4~1.4m,平均厚度1.0m,灰黄色,可塑~软塑,Ps=0.4~0.9MPa。
③层淤泥质土,厚8.9~10.3m,平均厚度9.6m,灰色,流塑,高灵敏度Ps=0.3~0.4MPa。
④-1层粘土,厚0.6~1.4m,平均厚度1.0m,灰绿色,可塑,Ps=0.6~1.4MPa。
④-2层粘土,厚2.6~3.4m,平均厚度3.0m,黄褐色,可塑~可塑+,Ps=1.8~2.5MPa,N=6.9~9.2击。
1.2 设计总说明1.2.1 设计依据(1)《建筑基坑支护技术规程》(JGJ120-99);(2)《混凝土结构工程施工质量验收规范》(GB50204-2002)1(3)《混凝土结构设计规范》(GB50010-2002);(4)《钢结构设计规范》(GB50017-2003);(5)《建筑桩基础技术规范》(JGJ94-94);(6)《岩土工程勘察规范》(GB50021-2002);(7)《建筑地基基础工程施工质量验收规范》(GB50202-2002)1.2.2 支护结构方案本工程基坑支护设计方案的设计计算,严格按照《建筑基坑支护设计规程》(JGJ120—99)、《混凝土结构设计规范》(GBJ50010—2002)、《钢结构设计规范》(GB50017-2003)中的有关要求进行。

双排桩结构设计(步骤)介绍双排桩的嵌固深度满足嵌固稳定性要求。
嵌固稳定性验算问题与单排悬臂桩类似,应满足作用在后座桩上压力主动炭上与作用在前排桩嵌固段的的被动土压力的力矩平衡条件。
与单排桩不同的是,在双排桩的抗倾覆稳定性验算中,应将双排桩与桩间土看作整体而将其作为力的分析对象,翻船并且考虑了土与桩自重的抗倾覆作用。
具体应按图5.53计算并符合下让式规定∶双排桩结构设计双排桩的设计步骤通常是先进行桩的平面和竖向布置,设定桩长、桩距、排距,然后进行结构内力的计算和嵌固稳定性验算,确定设置的桩长和桩距是否合理可行,再以截面承载力要求设计桩径以及节兰和冠梁截面尺寸,并成功进行桩身和刚架梁、冠梁的配筋。
1、双排桩布置双排桩结构要求地下结构外墙与总体规划红线之间有足够的空间。
典型廊门方式有前后排等桩距的矩形布置(图5.50)和梅花形布置,以及前后排桩距不相等和格栅形布置等。
在竖向,前后排桩可等长和非等长布置,前后桩桩顶主峰可相同也可不同。
由于双排桩的应用研积累不多,平面刚架内力计算方法仅适用于排桩矩形布置的计算,因此,一般可按等长、桩顶标高相同的等桩距矩形人字形方式进行设计,在有足够经验时,可采取其他布方式。
2、桩长、桩距和排距的设计双排桩正方形刚架计算模型,需要有设定桩长和排距,在计算作用在刚架上的土压力时需要设定桩长和桩距。
因此,在设计前先应初步设定桩长、桩距和排距。
以内力计算结果合理的要求确定桩距,再以满足双排桩的嵌固稳定性验算的确定桩长和排距。
桩重要的嵌固深度是容许双排桩结构嵌固稳定性的重要参数。
在初步设置时,对淤泥质土,不宜小于基坑深度,对淤泥,不宜小于1.2倍基坑深度;对一般黏性土、砂土,不宜小于0.6倍基坑深度。
桩距的设置对土压力和结构内力的计算结果产生较大影响,排桩间距的选取仍须按亦须结构弯矩大小与变形要求确定。
大于一般排桩的服务中心距不宜大于桩直径的2.0倍,特殊情况下,排桩间距的确定还要考虑桩间间土的稳定性建议,根据工程经验,对大桩径或黏性土,排桩的净间距在900mm以内,对小桩径或砂土,排桩的净间距在600mm以内较常见。
12米深基坑双排桩支护施工方案范本1000字简介:基坑支护工程是建筑工程中的重要环节之一,而深基坑支护工程的难度更高,施工方案的制定尤为重要,本文将对12米深基坑双排桩支护施工方案进行详细说明。
一、工程概况工程名称:某建筑项目12米深基坑支护工程工程地址:XX市XX区工程类型:双排桩支护工程施工单位:XX建筑工程有限公司监理单位:XX监理工程有限公司设计单位:XX设计院二、基坑支护方案1.基坑开挖深度:12米;2.基坑场地地质条件:场地为粘土、软黏土和砂质粘土等软土层,地下水位深度在4.5至5.5米之间,土体的零应力亲水性较强;3.支护方案:双排桩支护。
三、施工方案1.施工准备在施工现场进行踏勘,熟悉施工环境和地质条件,根据设计要求准备所需材料和设备,并指定专业人员进行操作。
2.基坑开挖和清理根据设计要求和施工方案,开展基坑开挖工作,清理开挖出的土方,将被挖的土方运往指定储存点。
在开挖过程中,需要密切监测坑壁稳定性,及时采取支护措施。
3.预制双排桩预制双排桩采用浇筑法制作。
具体步骤如下:(1)安装模板:将模板按照设计要求进行拼装,固定模板,进行背验。
(2)浇筑混凝土:先将模板内部喷一层隔离层,防止浇筑混凝土的渗漏。
然后根据设计要求,将混凝土均匀倒入模板中,用振动器加速混凝土密实度和浇筑均匀度。
(3)养护:混凝土养护期为14天,养护期结束后开展质量验收,合格后送至现场。
4.双排桩支护(1)双排桩的支撑:选用机械或人工将预制好的双排桩进行安装,根据设计要求进行定位和调整,同时加固及支撑。
(2)桩的联接:使用沉井式嵌板将双排桩进行联接,需要采用双桩头联接设施,实现两排预制双排桩的连接。
(3)双排桩支护纵向连接:采用纵向连接钢筋将两排双排桩拼接连接,形成完整的基坑支护系统。
(4)顶梁加固:顶梁是双排桩支护的重要部分,需要进行加固。
采用型钢、U型钢和槽钢等材料作为顶梁的加固材料,安装后通过螺杆将其固定。
5.基坑防渗(1)表面渗漏控制:经过双排桩支护的基坑内部将存在一定的地下水压力,需要采取合适的措施进行表面渗漏控制,以防地下水外渗。
e o Xmidas GeoX-基坑培训教材(双排桩支护设计)e o X目录01.学习目标02.概要1.工程算例概况2.基坑支护方案概要3.模型算例构成03.建立模型1.项目基本信息设置2.土层信息定义3.支挡结构信息定义4.支锚信息定义5.附加荷载定义04.施工阶段定义1.定义初始水位信息2.生成各施工阶段信息05.运行结构分析1.执行分析运算2.查看分析结果06.运行结构设计1.设计选项2.沉降参数3.设计与查看计算结果07.生成计算书1.生成计算书2.查看计算书结果与保存双排桩支护方案分析设计e o X01.学习目标设置项目基本信息建模环境配置建立模型定义施工阶段运行分析STEP 01STEP 02STEP 03STEP 04STEP 05STEP 06设置设计选项查看结果和输出计算书STEP 07[midas GeoX 的作业流程]在本例题里,基坑支护采用双排桩支护方案,依据《建筑基坑支护技术规程》JGJ120-2012。
为了理解和正确的使用midas GeoX 的程序作业流程的各基本功能,进行基坑支护方案的设计。
利用midas GeoX 计算和分析,熟练结果分析的方法和生成计算书。
在使用桩锚支护的基坑工程计算分析中,midas GeoX 的作业流程如下:e o X某基坑开挖深度为5.8m ,采用双排桩支护结构,前排桩嵌入深度为6.2m ,后排桩嵌入深度为6.2m ,双排桩排距为3m 。
前排桩采用圆形灌注桩,直径0.8m ,混凝土材料等级为C30,桩间距为1m ;后排桩采用圆形灌注桩,直径0.8m ,混凝土材料等级为C30,桩间距为1m ;连梁宽为0.8m ,高为0.5m ,材料等级为C30;冠梁高0.5m ,宽0.8m ,水平刚度系数取值为0.001KN/m 。
一级放坡,直立坡,坡高0.4m 。
基坑安全等级:二级参考规范:《建筑基坑支护技术规程》JGJ120-2012分析方法:弹性支点法水位条件:基坑外侧水位深1.5m ,外围设搅拌桩止水,内侧降水最终深度为15.0m 。
