高层建筑工期计算在城市的天际线上,高层建筑如同一座座挺拔的山峰,展现着现代建筑的魅力与辉煌。
然而,这些宏伟建筑的崛起并非一蹴而就,而是需要经过精心的规划、设计和施工,其中工期的计算是一个至关重要的环节。
工期计算的重要性不言而喻。
它不仅关系到项目的成本控制,还直接影响着开发商的投资回报、施工企业的效益以及业主的入住时间等诸多方面。
一个准确合理的工期计划能够有效地避免资源浪费、减少施工风险,确保项目按时交付使用。
要计算高层建筑的工期,首先需要对项目进行详细的分解和分析。
这就如同将一个庞大的拼图分成一个个小块,以便更好地理解和处理。
我们要将整个建筑工程分解为基础工程、主体结构工程、装饰装修工程、设备安装工程等多个子项目。
基础工程是高层建筑的根基,其施工工期的长短取决于地质条件、基础形式以及施工方法等因素。
如果地质条件复杂,如遇到软土地基或者地下水位较高的情况,可能需要进行地基处理,如灌注桩、预制桩等,这无疑会增加基础工程的施工时间。
而基础形式的选择,如筏板基础、箱型基础等,也会对工期产生影响。
此外,施工方法的选择,如采用传统的人工开挖还是现代化的机械施工,同样会在工期上有所体现。
主体结构工程是高层建筑的骨架,通常是工期计算的重点。
它包括钢筋混凝土结构、钢结构或者混合结构等。
对于钢筋混凝土结构,需要考虑模板的支设、钢筋的绑扎、混凝土的浇筑以及养护等工序。
而钢结构则需要考虑构件的制作、运输和现场安装等环节。
在计算主体结构工程的工期时,还需要考虑施工的层数、竖向结构的分段以及施工的流水节拍等因素。
一般来说,高层建筑会采用分段施工的方法,将主体结构划分为若干个施工段,每个施工段按照一定的顺序依次进行施工,以提高施工效率。
装饰装修工程是高层建筑的“外衣”,其工期相对较为灵活,但也不容忽视。
它包括内外墙的抹灰、涂料、面砖的铺贴、门窗的安装以及室内的精装修等工作。
装饰装修工程的工期受到施工工艺、材料供应以及施工队伍的组织等因素的影响。
建筑工程施工期如何算建筑工程施工期是指建筑工程完成的时间,通常以天、月、年等时间单位来计算。
施工期的长短直接影响着工程的进度、成本和质量,因此对于建筑工程来说,施工期的合理安排至关重要。
那么,建筑工程施工期如何计算呢?下面我们就来逐步解析:一、计算施工周期首先,要确定建筑工程的完工日期,这就是施工期的结束日期。
要确定完工日期,需要考虑以下几点:1. 施工进度施工期的长度取决于工程的规模、复杂程度、环境条件等因素。
对于不同规模和复杂程度的工程,施工期的长度也会有所不同。
通常,大型建筑工程的施工期较长,小型建筑工程的施工期较短。
2. 其他影响因素除了工程本身的规模和复杂程度外,还有一些其他因素会影响施工期的长度,比如工程的资金、人力、材料供应等情况。
这些因素会影响工程的进度,从而影响施工期的长度。
二、计算施工时间确定了完工日期之后,就可以计算施工时间,即从开工到完工的时间长度。
施工时间的计算一般按天、周、月等时间单位来计算。
要计算施工时间,需要考虑以下几点:1. 施工周期施工周期是指整个工程施工的时间长度。
通常,施工周期是由施工任务、工程量、施工条件等因素决定的。
施工周期越长,施工时间也会越长。
2. 施工方法不同的施工方法会对施工时间产生影响。
比如,采用机械化施工方式的工程施工时间可能会比较短,而采用人工施工方式的工程施工时间则可能会比较长。
3. 施工组织良好的施工组织可以有效地提高施工效率,从而缩短施工时间。
因此,建立合理的施工组织是缩短施工时间的关键。
三、加快施工进度在确定了施工时间之后,如果需要加快施工进度,可以采取以下几种方法:1. 增加施工人力增加施工人力可以提高施工效率,从而缩短施工时间。
但是在增加施工人力的同时也要考虑管理和安全等问题。
2. 使用新技术采用新技术可以提高施工效率,加快施工进度。
比如,采用信息化管理系统、智能化设备等技术可以提高工程质量,缩短施工时间。
3. 合理安排施工工序合理安排施工工序可以减少施工中的等待时间,提高施工效率,从而缩短施工时间。
怎样计算几幢楼的合同工期1、±0.000以上工期定额总说明中规定:“一个承包方同时承包2个以上(含2个)单项(位)工程时,工期的计算:以一个单项(位)工程的最大工期为基数,另加其他单项(位)工程工期总和乘相应系数计算:加一个乘0.35系数;加2个乘0.2系数;加3个乘0.15系数;4个以上的单项(位)工程不另增加工期。
”本工程±0.000以上有三个单项工程分为1#楼、2#楼、3#楼。
1#楼共33层,17922m2,先套用住宅楼工程的现浇框架结构编号1-193,26层以下,30000 m2以内,Ⅰ类地区,工期为680天。
根据定额总说明第十条的第3条规定:“单项(位)工程层数超出本定额时,工期可按定额中最高相邻层数的工期差值增加。
”1#楼为33层,比26层高出7层。
定额住宅楼工程的现浇框架结构,编号1-189,22层以下,30000 m2以内的Ⅰ类地区的工期为650天。
编号1-193,26层以下,30000 m2以内的Ⅰ类地区的工期为680天。
26层与22层建筑面积相同,相差4层,工期天数相差30天,则主体高出9层的工期天数为:30/4×7≈53天,故1#楼工期应为680+30=710天。
2#楼共28层,14619m2,定额住宅楼工程的现浇框架结构,编号1-186,22层以下,15000 m2以内的Ⅰ类地区的工期为570天。
编号1-181,20层以下,15000 m2以内的Ⅰ类地区的工期为540天。
22层与20层建筑面积相同,相差2层,工期天数相差30天,则主体高出6层的工期天数为:30/2×6=90天,故2#楼工期应为570+90=660天。
3#楼共30层,13585m2,套用定额综合楼工程的现浇框架结构,编号1-189,22层以下,30000 m2以内的Ⅰ类地区的工期为650天。
编号1-193,26层以下,30000 m2以内的Ⅰ类地区的工期为680天。
26层与22层建筑面积相同,相差4层,工期天数相差30天,则主体高出9层的工期天数为:30/4×4=30天,故3#楼工期应为650+30=680天。
高楼建设流程工期计算公式在现代城市建设中,高楼大厦是城市的标志性建筑,也是城市发展的重要组成部分。
高楼建设工程通常具有复杂的结构和大规模的施工,因此工期的合理计算对于工程的顺利进行至关重要。
本文将介绍高楼建设流程工期计算的相关公式和方法。
1. 高楼建设流程。
高楼建设流程通常包括项目立项、规划设计、施工准备、基础施工、主体结构施工、装饰装修、设备安装、竣工验收等多个阶段。
每个阶段都需要经过一定的时间来完成,而每个阶段的工期又会相互影响,因此需要进行合理的工期计算。
2. 高楼建设工期计算公式。
在高楼建设工程中,工期的计算通常采用PERT(Program Evaluation and Review Technique)或CPM(Critical Path Method)方法。
这两种方法都是基于网络图的工期计算方法,其中PERT方法更适用于不确定性较大的工程,而CPM方法更适用于确定性较高的工程。
在PERT方法中,工期计算公式为,TE = (O + 4M + P) / 6,其中TE为事件的预期时间,O为最乐观时间,M为最可能时间,P为最悲观时间。
在CPM方法中,工期计算公式为,TE = EF ES,其中TE为事件的预期时间,EF为最早完成时间,ES为最早开始时间。
3. 高楼建设工期计算方法。
在实际工程中,高楼建设工期的计算通常需要考虑诸多因素,如施工条件、材料供应、人力资源、天气等。
因此,工期的计算方法需要综合考虑这些因素,并进行合理的调整。
首先,需要对工程的各个阶段进行详细的分解,确定每个阶段的工作内容和工期。
然后,根据工程的实际情况,对每个阶段的工期进行调整,考虑到各种不确定性因素的影响。
最后,将各个阶段的工期进行汇总,得出整个工程的总工期。
在实际工程中,通常还会采用一些辅助工具来进行工期的计算,如项目管理软件、进度计划表等。
这些工具可以帮助工程师更加方便地进行工期的计算和调整,提高工期计算的准确性和可靠性。
安居高层住宅标准层每层工期估算安居高层住宅标准层每层工期估算一、工作时间安排第一工作天:养护(1:00-7:00)放线(7:00-11:00)竖焊(4:00-11:00)、搬运钢筋(11:00开始)绑扎柱钢筋、木工上材料、搭架、支梁模板(14:00开始)第二工作天:柱钢筋安装、支楼面模板、验收墙柱钢筋第三工作天:梁钢筋安装、木工支墙柱模板第四工作天:板钢筋安装、木工支墙柱模板第五工作天:板钢筋安装、隐蔽验收,模板同时达到验收要求第六、七工作天:浇灌混凝土二、工作程序为了确保工程质量,各班组必须严格执行《施工任务书》、《施工工序质量检查会签表》制度,每次监理工程师验收之前各班组必须先组织验收,确保验收一次性通过。
1、质量检查程序项目部决定对整个工程的每道工序、每个部位实行四级检查制度,即班组→工长→质安部抽查,每级检查相应负责人必须在”施工工序质量检查会签表”中签字。
每道工序(每个部位)安施工规范检查完成后再通知监理工程师验收,如果监理工程师仍然提出需整改的问题,则对在”会签表”中签字的各级检查人做出处罚。
”施工工序质量检查会签表”见附表。
3、标准工作程序为保证主体施工过程中现场管理有序、整洁、科学,重新调整工作程序如下说明:(1)、测量放线:放线前由砼工长下达施工任务书给测量班组,放线完后测量组填写交接会签表,质安部检查,栋号负责人抽查验收,报监理工程师验收。
图3 主体标准层工作程序(2)、竖焊:施工前砼工长下达施工任务书给竖焊班组。
工序完后填写交接检查会签表,执行班组长→工长→质安部→栋号负责人抽查验收,报监理工程师。
(3)、墙柱钢筋安装:由钢筋工长下达施工任务书,执行第(2)条施工程序,在墙柱钢筋验收前不得上板梁墙的模板和木方等材料,否则,将对木工工长和班组进行处罚。
(4)、墙柱模板安装:墙柱钢筋经监理工程师验收后,由质安部通知木工工长下达施工任务书给木工班组,安装墙柱板梁模板,执行第(2)条检查程序,报监理工程师验收。

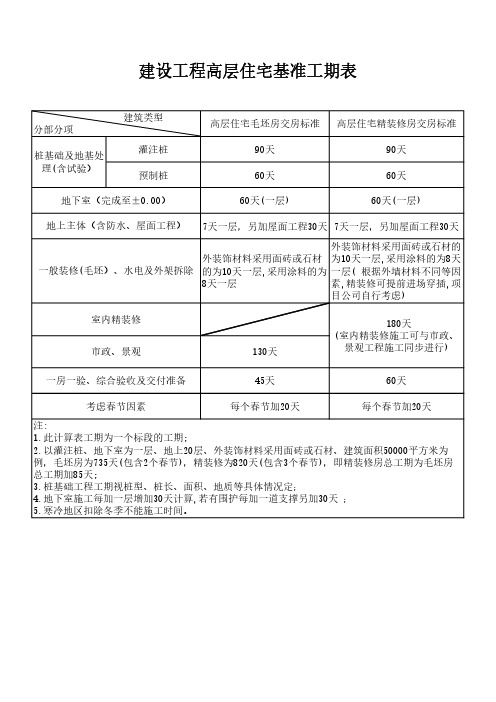

高层住宅工程工期计算表
基础形式/上部主体层数
高层住宅(框剪结构)
一般室
内外装室内精修、外装修架拆除
工期项
说明
桩基础及地基处理(含试验)
灌注桩120天
预制桩
第一阶段
A=根据桩型选择一数据
90天45天(地下室每层增加15
天)
B=45(有地下室为60天)本工期=基础施工+地下室+主体裙房+标准层+斜屋面+一般装修及外回拆除+室内精装修(无精装修时按室土方开挖和支护
基础施工地下室
桩基工期:按桩基单位标段划分,以单标段2.5万平米为基数(地下室占地面积与建筑物占地面积取大值)按比例累计增
加地下室工期:单层地下室工期以3万平米为基准,每增加2万平米相应增加30天(增加1-2万平米之间的按增加2万平米计),有围护支撑梁的每增加一道支撑相应增加
30天
45天(地下室增加15天)每层60天
240300300360360
主体工期
室外工期
每层20天主体裙房
12层以下120
第二阶15层150段18层每层9天160
20层18032层240
增加20天斜屋面
主体顶后60砌墙
150天
每跨年30天假期影响
每年30天天气影响地形地貌
调整工期
第三阶段考虑对基础施工、边坡支护及材料
计算值(天)
运输的实际难度,酌情考虑增加工
总工期=A+B+C+D+E+F+H
总工期=第一阶段选定工期+第二阶段调整工期:即从桩0.0基施工开始至竣工备案的全过程。
合理总工期
计算值(月)
计算示例说明,条件是:。
高层建筑工期计算在现代城市的天际线上,高层建筑如同一颗颗璀璨的明珠,展示着城市的繁荣与发展。
然而,这些高耸入云的建筑并非一蹴而就,其建设过程需要精心规划和精确计算工期。
高层建筑的工期计算是一个复杂而关键的任务,它涉及到众多因素,需要综合考虑以确保项目按时完成。
首先,我们要明确高层建筑工期计算的重要性。
准确的工期计算不仅有助于项目的顺利推进,还能帮助开发商合理安排资金、控制成本,以及满足市场需求和客户期望。
对于施工团队来说,合理的工期规划能优化资源配置,提高工作效率,减少不必要的延误和浪费。
那么,如何进行高层建筑工期计算呢?这需要从多个方面入手。
建筑设计是影响工期的首要因素。
一个复杂、独特的设计往往需要更多的时间来细化和完善。
例如,独特的建筑外形可能需要特殊的施工工艺和技术,这会增加施工的难度和时间。
而简洁、常规的设计则相对能够加快施工进度。
在设计阶段,建筑师和工程师需要充分沟通,考虑施工的可行性和效率,尽量避免后期出现大量的设计变更,因为设计变更往往会导致工期的延误。
施工技术和方法的选择也对工期有着显著影响。
比如,采用预制构件可以大大缩短现场施工时间,而传统的现浇混凝土施工则相对较慢。
先进的施工设备和机械能够提高工作效率,如高效的塔吊、泵送设备等。
同时,施工团队的技术水平和经验也至关重要。
经验丰富的施工人员能够更熟练地操作设备,应对各种施工难题,从而减少因技术问题导致的工期延误。
地质条件和基础工程是不能忽视的因素。
如果建筑所在地的地质条件复杂,如存在软弱土层、地下水位高等问题,基础工程的施工难度就会加大,需要更多的时间来处理。
例如,打桩的深度和数量、地基加固的方式等都会影响基础工程的工期。
天气条件也是一个重要的变量。
在多雨、高温或严寒的季节,施工进度可能会受到影响。
恶劣的天气可能导致施工暂停,或者需要采取额外的防护措施来保障施工安全和质量,这无疑会增加施工的时间成本。
材料供应的及时性和质量同样关键。
高层建筑工期计算
地下室面积、桩基础类型、水文地质情况、深基础开挖及支护方案等不详,以及总体施工方案和拟或可投入的人财物计划不详,故难以较准确给出答案,也没有统一的准确答案,投入的资源多,工期就可适度提前一些的,只有依据承包人的自身条件达到相对较优和可控可执行即是好的施组,包括了工期计划,而且工期的具体计划的制定也需与施工方案或施工流程和组织互为影响的。
估计该项目地下室面积约3~5千平米,总建筑面积2~3万平米,现仅就工期方面按常规分解一下,供参考:
1、基坑开挖15天~1个月(没去过新疆,估计地下水位不高,拟施工季节地下水位如果较高,则工期还需按降水方案适度延长;按有放坡面考虑,即无需护坡桩护坡,如有,则还需按护坡方案延长工期)。
2、打桩约1.5~2.5个月(人工挖孔桩时间长点,或超2个月,看是否需达到28天抽芯强度的要求才能抽检,)。
3、正负零及一下基础施工1.5~2个月。
【正负零一下部分保守合计工期一般4~5个月可以达到基础验收了,资金到位和天气好的快点的话3~3.5个月可以达到基础验收,基础施工赶上雨季则工期可能需5个月】
4、裙楼施工:一般半个月~20天一层,4层工期约2~3个月。
5、裙楼以上27-4=23层部分,每层工期一般5天即可了,再慢点7天一层(!*&¥#@,无语了),工期小计约120天~160天,即4~5.5个月。
6、屋面、外墙、室内、室外、水电、消防、暖通、安防等等7个月~9个月,需合理安排好施工搭接并组织施工,如果外墙和室内外安装工程量大,还应适度延长相应分部分项工程的工期,关键工程则需调整总工期。
7、增加季节性的工效降低增加的工期:
7.1 冬季施工:新疆与南方不同,不存在春节过年放假实际一个多月民工都未回来工地开工的问题,因为入冬至开春北方本就不施工。
7.2 雨季施工:北方下雨好像较少,雨季应该时间也不长,基础部分和正负零以上部分也有考虑,可考虑雨季期间工程再放宽个10天半月的。
8、清场、保洁开荒、竣工预验收及整改7~20天。
9、竣工验收3~7天。
(工程竣工验收和规划竣工验收后即可办理竣工备案,当然,内业资料要齐全才好)
10、工程移交。
11、收尾约30天。
11、整理备案资料并协助业主办理竣工备案(资料齐了或搞定相关部门了就可备案)。
12、办理竣工决算。
总之,需按合同工期来初排,并结合自身条件来选择施工方案,并依据图纸和合
同承包范围细化各分部分项工程的施工组织和工期安排,再做好优化即可了。
合理工期在20个月再正负3、4个左右都是可行范围。
