项目开发报建报批流程前言本案对房地产全程开发进行流程演示及阐述,由于复杂和系统性所限,本案仅侧重对整体流程的演示,其中的操作细节需作专题展开。
需要说明的是:房地产开发的地域性特征,导致各地市场差异明显,在此将较为成熟规范的深圳市场为示范蓝本;并将甲方预设为无开发经验且规范操作的开发商。
作为内部交流和分享的机会,我们期待大家批评及建议性反馈,进一步完善、充实其中的内容,共同进步与提高!此致敬礼营销策划部敬上2003年12月29日感谢你的观看感谢您的观看项目开发流程一、 土地使用权的取得 1. 取得方式 1) 行政划拨 2) 协议出让3) 招标拍卖(挂牌、投标两类):其中深圳目前已基本采用挂牌拍卖的方式 4) 转让2. 流程示意(以拍卖为例)现场勘察,收集相关资料信息的初步 收集、分析确定竞拍价、竞 拍人、叫价原则获取土地出让信息及相关规划指标(一般1-3个月前,政府予以公布即挂牌)组建竞投小组,购买标书。
(成员包括:估价师、策划分析、财务、工程设计、法律等多种人员)测算土地成本、估算开发总投资、总价值。
(一般采用假设开发法进行计算)办理竞买登记手续,提交相关资料及竞拍保证金,领取竞拍号牌,了解规定细则及其他。
竞拍成功,签订成交确认书,并按规定期限交纳成交价款和相关费用。
获得土地使用权限办理相应的土地产权转移变更登记手续3.细节阐述1)信息资料部分A.招标文件、公告(政府对地块现状、用途、规划的说明);B.现场勘察地块的位置、地块形态、生熟程度1、四至环境、区域竞争楼盘资料;C.前期研究报告包括:市场相关数据、动态和发展趋势预测,项目开发的工程信息资料、类似项目资料、同区域项目的建设、销售情况,潜在目标客户调查分析;D.参拍发展商的意向分析:资金状况、土地储备、开发传统、背景资源等;竞拍提交资料包括:法人营业执照(有限公司法人企业另加附股东会或董事会决议);法人代表身份证件或法人代表授权委托书(深圳允许自然人参与竞拍);2)前期可行性分析(机会可行性分析2)一般采用假设开发法(又叫剩余法)确定竞拍的最高限价,依据待拍地块的坐落位置、形态面积、区域状况、规划用途及红线指标等条件,发展商对市场收益进行预测,剔除开发成本、税费和期望利润得出最高地价;地价=项目市场收益-开发总成本费用-期望利润1生、熟地指地块是否已“三通一平”:及通水、通电、通路和地块表面了平整处理;2可行性分析可大致分为三个阶段:1.机会可行分析阶段:确定投资方向,提出开发目标;2.初步可行性分析阶段:确定项目的开发前景及定位方向;3.最终可行性分析阶段:对项目进行市场论证、经济和技术分析,预算分析、资金安排;总成本费用=开发成本(详见下表)+开发费用(详见下表)+税费(详见下表)开发成本明细表序号项目备注1 土地取得成本、2 前期费用、2.1 策划研究费、2.2 勘察设计费、3 建筑期费用参考《价格信息》及同类物业3.1 桩基础工程、3.2 地下室工程、3.3 主体土建工程、3.4 安装工程、3.5 室外配套工程、3.6 专业人员费用约前五项之和的3%3.7 不可预见费约前五项之和的3%4 总建造成本、开发费用明细表序号项目备注1 管理费用建安费用的3%2 财务费用贷款年期利率计算3 推广费用按售价/租金的3%-5%计算税费明细表序号类别税(费)率计算基数1 营业税5% 成交价2 城市维护建设税1% 营业税3 教育费附加33% 营业税4 印花税0.1% 售价/租金5 房产税* 1.2% 房产原值X 70%6 房屋租赁管理费*2% 租金7 企业所得税415% 销售税后利润二、立项筹备凭土地出让合同到规划局规划技术处申报,规划测绘队测绘后,取得3仅为房屋租赁所须缴交项目,房产转让无须缴交该税项。
最新房地产开发全套流程大全
房地产开发是一个复杂的过程,包括了多个环节和流程。
下面是一个
最新的房地产开发全套流程的完整版:
1.土地规划:这一阶段包括了确定土地位置、了解当地的土地规划政策、获取土地证明和评估土地的可行性。
2.土地购买:在这个阶段,开发商与土地所有者进行谈判、协商并签
署购地合同。
3.设计规划:这个阶段是制定项目的整体设计规划,包括建筑设计、
园林设计、交通规划等。
4.施工批准:在这个阶段,开发商需要申请相关的建设和施工许可证。
5.施工阶段:这是房地产开发的核心阶段,包括了土地平整、基础设
施建设、建筑施工等。
6.市场推广:在建设过程中,开发商需要进行市场调研、确定目标客
户群体、设计并执行销售和推广策略。
7.售楼处开放:开发商需要建立售楼处,并展示项目的样板房,吸引
潜在购房者。
8.销售合同签署:一旦买家确定购买房产,开发商与购房者签署购房
合同。
9.建筑竣工验收:在这个阶段,开发商需要对建设完成的房产进行验收,确保符合相关标准和规定。
10.物业管理:在竣工验收后,开发商需要与物业管理公司签订合同,负责项目的日常运营和维护。
11.交付房产:开发商需要将房产交付给购房者,并办理产权证书等
相关手续。
12.售后服务:一旦购房者入住,开发商需要提供售后服务,解决可
能出现的问题和投诉。
以上是一个房地产开发全套流程的完整版,它涉及到了从土地规划到
项目交付的各个环节,每个阶段都需要开发商和相关部门的合作和努力。
房地产开发是一个复杂而繁琐的过程,需要对法律法规和市场需求有深入
的了解和合理的规划。

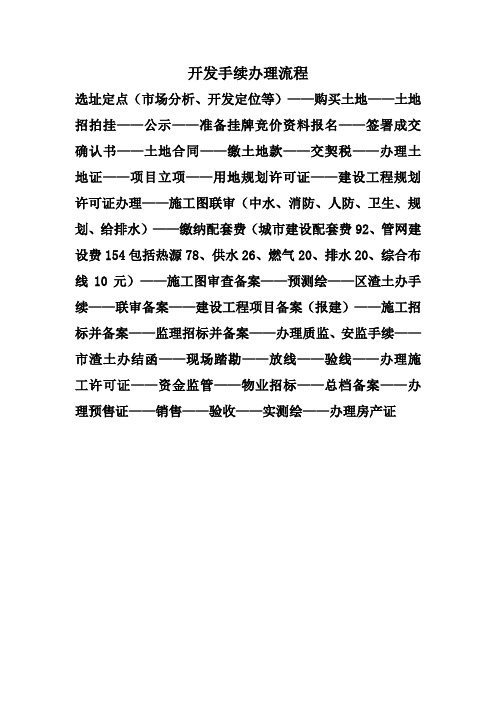

开发手续办理流程选址定点(市场分析、开发定位等)——购买土地——土地招拍挂——公示——准备挂牌竞价资料报名——签署成交确认书——土地合同——缴土地款——交契税——办理土地证——项目立项——用地规划许可证——建设工程规划许可证办理——施工图联审(中水、消防、人防、卫生、规划、给排水)——缴纳配套费(城市建设配套费92、管网建设费154包括热源78、供水26、燃气20、排水20、综合布线10元)——施工图审查备案——预测绘——区渣土办手续——联审备案——建设工程项目备案(报建)——施工招标并备案——监理招标并备案——办理质监、安监手续——市渣土办结函——现场踏勘——放线——验线——办理施工许可证——资金监管——物业招标——总档备案——办理预售证——销售——验收——实测绘——办理房产证一、土地证办理流程区土地局地籍科受理——市土地局办理——区土地局领证资料:1、成交确认书2、国有土地出让合同3、土地金、契税交付凭证(契税为土地出让金的3%)4、营业执照5、法人代码证6、勘察定点图及成果表7、授权委托书、法人证明8、四邻边界盖章、签字、授权委托书9、申请表二、项目立项程序主办部门:市发改委所需资料:1、企业申请文件(发改委、规划局、国土局、环保局,其中市发改委两分,其他部门各一份,共五分)。
2、项目申请报告(一式五份)有相应资质的咨询机构编制的报告。
3、营业执照副本复印件。
4、资金落实证明(土地出让收据加银行证明投资额证明30%)。
5、项目所在地县(市),区发改委部门和环保部门的初审意见)。
6、房地产开发项目,需出具企业开发资质证书,(受理)出让合同或土地使用证。
7、1:500、1:1000或1:2000现状地形图并用HB铅笔表明用地位置和范围意向(一式三份)。
8、依法必须招标的项目,应同时提报济南市建设项目招标方案申请书,包括招标范围,招标组织形势和招标方式。
三、建设用地规划许可证办理流程主办部门:市规划局办理时限:5个工作日所需资料:1、1:500地形图2、地块规划条件的复函3、国有土地使用权出让合同4、招拍挂文件原件5、环评、灾评报告6、建筑项目有效批复,核准备案文件原件7、上交城市规划服务费面积×2.1元四:建设工程规划许可证办理流程主办部门:市规划局流程:窗口受理——承办人审查(现场勘验)——处(单位)负责人审查——分管领导签批——窗口发件办理时限:15个工作日(1)建设工程规划许可证申请表;(2)建设项目批准、核准或者备案文件(如为复印件,需核验原件);(3)土地使用权属证件(复印件,需核验原件)以及土地勘测定界图,出让用地还需提供国有土地使用权出让(转让)合同及补充协议(复印件,需核验原件);申请道路、管线工程建设工程规划许可的,可提供使用土地的证明文件;(4)符合国家标准和制图规范规定的建设工程设计方案成果3套(含公示牌小样;需要编制修建性详细规划的建设项目,一并提供修建性详细规划成果);市政管线和道路桥梁工程需提供装订成册的总平面图、横断面图、纵断面图、管线综合图3套;(5)进行日照分析的项目,应提供由具备相应资格的单位编制的、经复核的日照分析报告;(6)环境影响评价文件和环保部门出具的审批意见(如为复印件,需核验原件);(7)以下项目需提供消防部门的方案审查意见:大型公共建筑(如体育场馆、会堂、展览馆、商场、影剧院、民用机场航站楼等);城市轨道交通、隧道工程,大型发电、变配电工程;生产、储存、装卸易燃易爆危险物品的工厂、仓库和专用车站、码头,易燃易爆气体和液体的充装站、供应站、调压站;(8)经专家评审论证的修建性详细规划和建设工程设计方案,应提供专家评审会议纪要;(9)根据建设项目的特殊性需提供的其他相关材料。
房地产项目开发流程(完整版)第一部分,房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。
第二部分,行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案。
一、选址定点阶段。
此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。
2、国土资源局进行土地利用总体规划和土地供应方式的审查。
3、建委办理投资开发项目建设条件意见书。
4、环保局办理生产性项目环保意见书(表)。
5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。
6、规划部门办理项目选址意见书。
二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。
2、国土资源局办理土地预审。
3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。
4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。
5、规划部门确定建设工程规划设计条件。
三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。
2、公安消防支队对初步设计的消防设计进行审查。
3、公安局交警支队对初步设计的交通条件进行审查。
4、人防办对初步设计的人防设计进行审查。
5、国土资源局进行用地预审。
6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。
7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。
8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。
房地产开发流程及五证手续的办理一、开发性项目立项核准备案:1、土地出让合同2、立项申请报告3、营业执照开发资质证明(原件及复印件各一份)二、建设项目用地定点审批:1、用地合同1份2份复)2、项目入区批文或开发立项批复(1份原2份复)3、1:1000地形图10份4、市建设用地核定表加盖公章三、建设用地规划许可证:建设项目用地定点审批完毕1、市勘察测绘院征地成果表3份(1份原件盖有“报规划建设局”章,2份复印件)四、国有土地使用证1、国有土地建设用地申请书;2、申请用地单位、法定代表人证明,个人明和委托代理人明;3、建设项目用地预审报告(原件,下同);4、金融单位资金证明(原件,同上);5、建设项目计划批准文件;6、建设用地规划许可证和用地定点图(原件,下同);7、建设用地勘测定界成果(原件,下同);8、农用地转用或者征地批准文件(原件,下同);9、市人民政府征地补偿安置方案批准文件(原件,下同);10、征地补偿清册(原件,下同);11、其他需要提供的文件、资料。
五、总平面审批及单体方案审查:核发《建设用地规划许可证》完毕。
提交资料.1、设计说明1份2、单体方案图1份3、夜间点亮方案1份4、单体渲染图(效果图)1份5、鸟瞰图1份重大项目需提交交通影响评价总平面图1份由经办人初审方案(未满足规划要求的经办人在1日告知建设单位,返回修改后再报),报分管领导核准,重大项目报建审会或主任办公会审定;3、审查通过的方案由建设单位提交总平面图(蓝图)12份,(图上加盖建设单位公章、公章),经办人签署意见后,报消防审批;消防审批返回后,经办人在消防审批同意的总图上加盖“总图规划审批专用章";4、窗口人员发放审批后的总平图。
六、建筑施工图设计文件审查备案单体建筑施工图审批完毕,建设单位在施工图完成后自行委托有施工图审查资质且在市建委备案的审图机构进行施工图审查。
由施工图审查单位前来办理。
1、市建筑工程施工图审查备案登记表(2份原件)2、加盖规划行政管理部门审核章的总平面图及单体图(各1份复印件)3、建筑施工图(1份,备案后退还)4、勘察、设计、审查合同复印件(1份原件备查)5、省施工图审查合格书(1份原件)6、省建设项目施工图审查备案表(1份原件)7、建筑节能专项审查意见书(1份原件)8、防雷电专项审查意见书(1份原件)9、工程勘察设计人员(1份原件)10、商品住宅户型审核表(1份原件)施工图审查机构持《市高新区建筑工程施工图审查备案登记表》一式两份及相关资料到窗口办理,审批完毕后,一份存档,一份返还建设单位。
房地产开发前期手续流程一、不动产权证书部门:国土部门办理流程:测绘、地调、公示、出证、公示、生效作用:权属及用地范围证明要点难点:地调二、建设项目规划条件(自有用地)部门:规划部门办理流程:申请、审查、批复申报材料:1。
申报单位填写完整并加盖单位印章的《建设项目规划许可及其他事项申报表》。
2.申报单位出具加盖单位印章和法人签字或印章的《建设项目法人授权委托书》.3.用地权属或使用土地的有关证明文件:(1)《国有土地使用证》(含附图)复印件.(2)尚未取得《国有土地使用证》的项目,须提交项目《建设用地规划许可证》(含正本、附件及附图)复印件和下列之一的用地权属证明文件:▲《建设用地批准书》或《国有土地划拨决定书》复印件;▲《国有土地使用权出让合同》复印件;▲《国有土地使用权转让登记表》复印件;(3)只有《房屋产权证》的,应附国土行政主管部门出具的使用土地的有关证明文件1份【中央单位及驻京部队为上级主管部门(国管局、中直管理局、总后勤部、武警总部等)出具的使用土地的证明文件】;4.拟建项目性质、规模及有关情况的说明.5.拟建项目规划设计方案示意图(含主要经济技术指标,对有特殊要求的建设项目,建议提交平面图、立面图、剖面图)1份。
6。
申请对现状建筑进行加层的,须提交本建筑工程的原《建设工程规划许可证》(含正本、附件及附图)复印件,和原设计单位或具有资质设计单位出具的建筑结构基础证明文件(原件)1份。
7。
用铅笔标绘拟建项目用地范围的地形图1份。
对位于市公共测绘产品(1/500或1/2000地形图;远郊地区可为1/1000或1/10000)覆盖范围内的建设项目,应提交市公共测绘产品地形图.对市公共测绘产品地形图未覆盖的地域,可提交具有测绘资质单位测绘的1/500或1/1000或1/2000地形图,并加盖测绘单位印章。
8。
机要项目须提交有关部门关于项目定密文件。
9。
其他法律、法规、规章规定的相关要求。
作用:初步确定项目性质、规模等要点难点:1.产权及用地明晰2.方案深度三、立项分类:项目建议书、可研、项目建议书代可研批复部门:发改部门办理流程:申报、征询意见、评审、批复申报材料:(1)项目建议书审批1.项目所在地区县发展改革部门、市属有关部门或市属国有控股集团、总公司关于申报政府投资项目建议书的初审意见及请示或者报批函;2。
土地开发手续办理流程
1. 立项阶段
- 取得土地使用权证书
- 提出土地开发项目建议书
- 完成项目可行性研究报告
- 向相关部门提交项目登记申请
2. 征地阶段
- 进行土地勘测和测量,制定征地方案
- 进行土地征收协议谈判
- 缴纳土地征收费用
- 办理土地过渡手续
3. 设计阶段
- 编制土地分区规划和详细规划
- 编制土地建设工程预算
- 编制土地开发设计方案
4. 审批阶段
- 向相关部门递交土地开发项目申请
- 完成环境影响评价报告
- 完成相关图纸和技术文件的审查
- 取得土地开发项目的批准文件
5. 施工阶段
- 进行土地平整和基础建设
- 安装各项设备和构筑物
- 进行质量检查和监督
- 完成土地开发工程的竣工验收
6. 使用阶段
- 办理土地证书登记和土地权属过户手续
- 开展土地的经营和利用
- 缴纳土地使用费和相关税费
- 定期进行土地使用和经营情况的报告
以上是常见的土地开发手续办理流程,具体流程可能会因地区和项目类型的不同而有所差异。
在办理土地开发手续时,应及时向相关部门咨询和申请,并严格遵守相关法律法规和政策要求。
最新房地产项目前期手续办理流程1.首先,开发商需向相关政府部门提出房地产项目规划申请。
First, the developer needs to submit a real estateproject planning application to the relevant government department.2.政府部门将对申请进行评估,并进行初步审批。
The government department will evaluate the application and conduct preliminary approval.3.开发商需要提供相关的土地证明和规划设计方案。
The developer needs to provide relevant land certificates and planning design schemes.4.政府部门将组织专业人员对规划设计方案进行审核。
The government department will organize professionals to review the planning design scheme.5.审核通过后,开发商需向政府部门申请用地手续。
After the review is passed, the developer needs to apply for land procedures to the government department.6.政府部门将组织评估对项目用地进行定级和定价。
The government department will organize evaluations to grade and price the project land.7.开发商需缴纳相关用地手续费用。
The developer needs to pay the relevant land procedure fees.8.政府部门将颁发用地许可证给开发商。
房地产开发手续流程和房地产开发手续办理细则一、房地产开发手续流程1.市场调研和项目定位:房地产开发公司首先需要进行市场调研,了解当前市场需求和竞争情况,确定项目定位和开发目标。
2.土地选址与开发规划:在市场调研的基础上,开发公司需要选择合适的土地进行开发,并制定开发规划,包括用地方案、建筑规划和设计方案等。
3.土地获取和使用权办理:开发公司需要通过竞拍、拍卖或协议等方式获取土地使用权,并办理相关手续,包括土地出让手续、土地登记、土地规划等。
4.立项和审批:开发公司需要根据土地规划和开发规划,提交项目立项申请,并经过相关部门的审批,包括城市规划、环保、消防等审批。
5.项目融资和资金筹措:开发公司需要进行项目融资,包括银行贷款、股权融资等,以及筹措其他必要的资金。
6.施工和工程监理:开发公司需要选择施工单位进行项目建设,并聘请工程监理机构进行监督和管理,保证项目按时、按质完成。
7.竣工验收和交付:项目完成后,开发公司需要经过政府部门的验收,确保项目符合相关规定和标准。
然后进行房屋交付,将房产所有权转移到购房者名下。
8.售后服务和物业管理:房地产开发公司需要提供售后服务,保修维护等,同时也需要做好物业管理,确保项目的长期价值和运营。
1.土地获取和使用权办理:-完善土地出让手续,包括土地使递交申请、报名竞拍/拍卖、支付竞买保证金和成交款,签订土地出让合同等;-办理土地使用权证和土地抵押登记,确保土地使用权的合法性和完整性。
2.立项和审批:-提交项目立项报告,包括项目可行性研究、项目规划和设计等,经过审批后获得项目立项批复;-向城市规划、环保、消防等部门申请相应的审批文件,确保项目符合相关要求和规定。
3.项目融资和资金筹措:-向银行或其他金融机构申请贷款,提供相关担保和抵押物,确保项目资金的安全和可获得性;-寻找投资者,进行股权融资或其他形式的合作,筹措项目所需的资金。
4.施工和工程监理:-选择具备相关资质和经验的施工单位进行项目建设,签订施工合同并确保施工质量;-聘请工程监理机构进行项目的监督和管理,确保施工按照规划和设计进行,保证质量和安全。
开发手续办理流程
选址定点(市场分析、开发定位等)——购买土地——土地招拍挂——公示——准备挂牌竞价资料报名——签署成交确认书——土地合同——缴土地款——交契税——办理土地证——项目立项——用地规划许可证——建设工程规划许可证办理——施工图联审(中水、消防、人防、卫生、规划、给排水)——缴纳配套费(城市建设配套费92、管网建设费154包括热源78、供水26、燃气20、排水20、综合布线10元)——施工图审查备案——预测绘——区渣土办手续——联审备案——建设工程项目备案(报建)——施工招标并备案——监理招标并备案——办理质监、安监手续——市渣土办结函——现场踏勘——放线——验线——办理施工许可证——资金监管——物业招标——总档备案——办理预售证——销售——验收——实测绘——办理房产证
一、土地证办理流程
区土地局地籍科受理——市土地局办理——区土地局领证
资料:1、成交确认书
2、国有土地出让合同
3、土地金、契税交付凭证(契税为土地出让金的3%)
4、营业执照
5、法人代码证
6、勘察定点图及成果表
7、授权委托书、法人证明
8、四邻边界盖章、签字、授权委托书
9、申请表
二、项目立项程序
主办部门:市发改委
所需资料:
1、企业申请文件(发改委、规划局、国土局、环保局,其中市发改委两分,其他部门各一份,共五分)。
2、项目申请报告(一式五份)有相应资质的咨询机构编制的报告。
3、营业执照副本复印件。
4、资金落实证明(土地出让收据加银行证明投资额证明30%)。
5、项目所在地县(市),区发改委部门和环保部门的初审意见)。
6、房地产开发项目,需出具企业开发资质证书,(受理)出让合同或土地使用证。
7、1:500、1:1000或1:2000现状地形图并用HB铅笔表明用地位置和范围意向(一式三份)。
8、依法必须招标的项目,应同时提报济南市建设项目招标方案申请书,包括招标范围,招标组织形势和招标方式。
三、建设用地规划许可证办理流程
主办部门:市规划局办理时限:5个工作日
所需资料:
1、1:500地形图
2、地块规划条件的复函
3、国有土地使用权出让合同
4、招拍挂文件原件
5、环评、灾评报告
6、建筑项目有效批复,核准备案文件原件
7、上交城市规划服务费面积×2.1元
四:建设工程规划许可证办理流程
主办部门:市规划局
流程:窗口受理——承办人审查(现场勘验)——处(单位)负责人审查——分管领导签批——窗口发件
办理时限:15个工作日
(1)建设工程规划许可证申请表;
(2)建设项目批准、核准或者备案文件(如为复印件,需核验原件);
(3)土地使用权属证件(复印件,需核验原件)以及土地勘测定界图,出让用地还需提供国有土地使用权出让(转让)合同及补充协议(复印件,需核验原件);申请道路、管线工程建设工程规划许可的,可提供使用土地的证明文件;
(4)符合国家标准和制图规范规定的建设工程设计方案成果3套(含公示牌小样;需要编制修建性详细规划的建设项目,一并提供修建性详细规划成果);市政管线和道路桥梁工程需提供装订成册的总平面图、横断面图、纵断面图、管线综合图3套;
(5)进行日照分析的项目,应提供由具备相应资格的单位编制的、经复核的日照分析报告;
(6)环境影响评价文件和环保部门出具的审批意见(如为复印件,需核验原件);
(7)以下项目需提供消防部门的方案审查意见:大型公共建筑(如体育场馆、会堂、展览馆、商场、影剧院、民用机场航站楼等);城市轨道交通、隧道工程,大型发电、变配电工程;生产、储存、装卸易燃易爆危险物品的工厂、仓库和专用车站、码头,易燃易爆气体和液体的充装站、供应站、调压站;
(8)经专家评审论证的修建性详细规划和建设工程设计方案,应提供专家评审会议纪要;
(9)根据建设项目的特殊性需提供的其他相关材料。
需缴纳的费用:规划咨询技术服务费每平方3.2元
五、施工许可证办理流程
主办部门:济南市建委建筑业管理处
流程:网上报送资料——大厅受理——领取施工许可证
办理时限:资料齐全后三个工作日
所需资料:
1、济南市建筑工程施工许可申请表(原件3份);
2、建设工程用地批准手续(复印件1份,验原件);
3、建设工程规划许可证(复印件1份,验原件);
4、施工图联审备案书(复印件1份,验原件);
5、经过备案的施工合同和应实行监理的监理合同或项目管理合同,施工单位、监理单位中标通知书(复印件1份,验
原件);
6、建设资金到位证明(原件1份);
7、工程质量、安全监督手续(复印件1份,验原件);
8、施工单位安全生产许可证(复印件1份,验原件);
9、消防设计审核意见或消防抽检备案手续((复印件1份,验原件);
10、建筑渣土处置手续(复印件1份,验原件);
11、济南市建筑工程手续办理通知单(复印件1份,验原件);需缴纳的费用:交易服务费(中标价的万分之四),印花税(中标价的万分之三),安全文明施工费(中标价的3.24%),养老保障金(中标价的2.6%);
12、已缴纳两项基金(新型墙体材料专项基金,10元/平方米;散装水泥专项基金,2元/平方米)的发票(复印件1份,验原件);
13、建设工程档案建档及报送服务合同书(复印件1份,验原件),缴费标准:1.1元/平方米
14、济南市建设项目施工图联合审查缴费联络单(复印件1份,验原件),缴费标准:246元/平方米,其中城市建设配套费92、管网建设费154包括热源78、供水26、燃气20、排水20、综合布线10元
六、商品房预售证办理程序及申报资料
主办部门:市建委开发处
流程:经联审的图纸预测绘(45天左右)——市房管局产权市场管理处进行总档备案(15个工作日)——市房管局物业处物业招标备案——市房产协会进行资金监管备案(缴费标准:980元/平方米,3A企业缴纳50%,2A企业缴纳70%)——报建委开发处申请办理预售证
1五证(土地证、经营权证、规划许可证、用地规划许可证、施工许可证)验原件
2清欠办证明
3济南市商品房预售许可证申请表及附件(网上下载)
4企业法人营业执照复印件(验原件)
5资质证书复印件(验原件)
6、建设工程规划许可证和规划总平面图复印件(验原件)
7、建筑工程施工许可证复印件(验原件)
8、建设工程施工合同复印件(验原件)
9、按提供预售的商品房计算,投入开发建设的资金达到工程建设总投资的25%以上的证明
10、商品房预测绘报告和商品房预售总档备案证明
11、商品房预售款监管备案证明
12、土地使用权、在建工程已设置抵押的项目,由抵押权人出具的同意其预售商品房的书面证明
费用交纳情况说明
1、购买土地税3%
2、土地证:0.2元
3、规划用地许可证:2.1元
4、建设工程规划许可证:住宅2.3元公建3.2元
5、配套费:246元(城市建设配套费92、管网建设费154包括热源78、供水2
6、燃气20、排水20、综合布线10元,地下面积按供水50%收,热源不收费,人防建设许可证可减免城市建设配套费92元)
6、预测绘:2.04元
7、渣土处理费:市渣土办收取2元每立方,区渣土办收取保证金2元每立方
8、新型墙体:10元
9、散装水泥:2元
10、文明施工费:施工总承包中标价3.24%
11、劳保费:施工总承包中标价千分之26
12、交易服务费:施工总承包中标价万分之八,招标和中标单位各50%,印花税万分之三
13、技术服务档案:1.1元
14、资金监管: 980元每平方(3A企业50%, 2A70%)。
