项目管理关键路径练习题解析
- 格式:ppt
- 大小:146.00 KB
- 文档页数:7

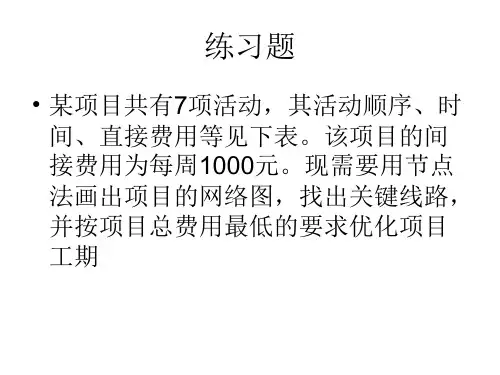

PMP项⽬管理习题第6章+题⽬+答案与注释-Copy第六章项⽬进度管理1. 下⾯不属于规划进度管理的⼯具是:A. 专家判断B. 数据分析C. 引导技术D. 会议注释:按照PMBOK(第六版)6.1.2中的描述,本题的正确选项为C。
2. 在项⽬进度⽹络图中,你可以发现多种浮动时间。
在某特定活动中被使⽤且不影响任何后续活动的浮动时间被称为:A. 内部浮动时间B. ⾃由浮动时间C. 总浮动时间D. 项⽬浮动时间注释:按照PMBOK(第六版)6.5.2.2关键路径法中对于各种浮动时间(总浮动时间和⾃由浮动时间),尤其是⾃由浮动时间的描述,本题的正确选项为C。
注意,浮动时间原来也叫“时差”。
3. 很多进度活动都可以采⽤多种⽅案加以实施,如使⽤不同的⼯具、不同的⼈⼒资源、不同的机器等。
对各种可能的实施⽅法进⾏分析是属于:A. ⾃制或外购分析B. 项⽬储备分析C. 效益成本分析D. 备选⽅案分析注释:按照PMBOK(第六版)中的描述,备选⽅案分析往往作为数据分析的⼀个⼯具,本题的正确选项为D。
注意,这是⼀道常识题,也希望学员把其它选项的内容搞搞清楚。
4. 以下哪种是最常⽤的进度⽹络图绘制⽅法A. 节点法B. 箭线法C. 双代号法D. 条件图形法注释:按照PMBOK(第六版)6.3.2.1对于紧前关系绘图法(PDM)中的描述,其实原来PDM也叫AON,也叫“节点法”和“单代号”,本题的正确选项为A。
注意,选项B和C是⼀样的,也叫AOA。
D是GERT,现在PMP中都不提及了。
5. 定义活动过程所得到的最终成果是:A. 可交付成果B. 活动清单C. ⼯作包D. ⼯作任务注释:这题问的是定义活动过程的输出,按照PMBOK(第六版)6.2.3的描述,本题答案为B。
6. 下⾯属于规划进度管理输出的是哪⼀项?A. 活动清单B. 进度管理计划C. ⾥程碑清单D. 项⽬⽂件更新注释:这题问的是规划进度管理过程的输出,按照PMBOK(第六版)6.1.3的描述,本题答案为B。

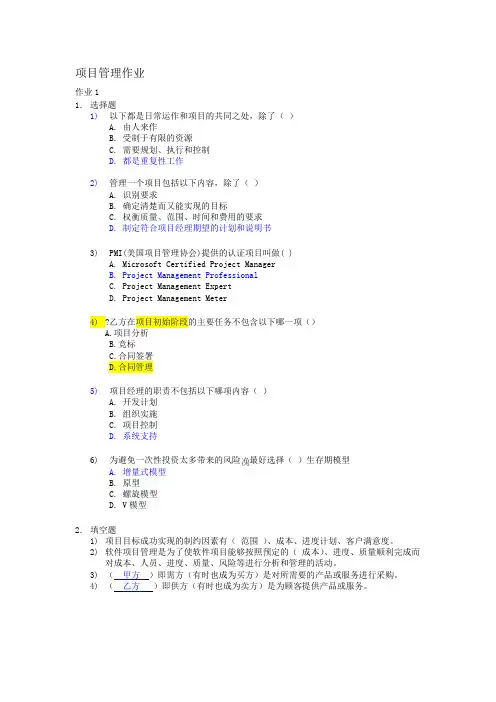

项目管理作业作业11.选择题1)以下都是日常运作和项目的共同之处,除了()A. 由人来作B. 受制于有限的资源C. 需要规划、执行和控制D. 都是重复性工作2)管理一个项目包括以下内容,除了()A. 识别要求B. 确定清楚而又能实现的目标C. 权衡质量、范围、时间和费用的要求D. 制定符合项目经理期望的计划和说明书3) PMI(美国项目管理协会)提供的认证项目叫做( )A. Microsoft Certified Project ManagerB. Project Management ProfessionalC. Project Management ExpertD. Project Management Meter4)?乙方在项目初始阶段的主要任务不包含以下哪一项()A.项目分析B.竞标C.合同签署D.合同管理5)项目经理的职责不包括以下哪项内容()A. 开发计划B. 组织实施C. 项目控制D. 系统支持6)为避免一次性投资太多带来的风险最好选择()生存期模型A. 增量式模型B. 原型C. 螺旋模型D. V模型2.填空题1)项目目标成功实现的制约因素有(范围)、成本、进度计划、客户满意度。
2)软件项目管理是为了使软件项目能够按照预定的(成本)、进度、质量顺利完成而对成本、人员、进度、质量、风险等进行分析和管理的活动。
3)(甲方)即需方(有时也成为买方)是对所需要的产品或服务进行采购。
4)(乙方)即供方(有时也成为卖方)是为顾客提供产品或服务。
3.简答题1)在合同中,什么是甲方,什么是乙方?其中涉及的采购包含哪两种情况,其中的服务又包含哪些方面?甲方即需方(有时也成为买方),是对所需要的产品或者服务进行采购,这覆盖了两种情况,一种为自身的产品或资源进行采购,另一种是为顾客进行采购。
乙方即供方(有时也称为卖方),是为顾客提供产品或者服务。
服务包括为客户开发系统,提供技术咨询,提供专项技术开发服务,提供技术资源的服务。
Project项目管理规划练习题参考答案一、项目背景和目标在开始解答练习题之前,我们先来回顾一下项目的背景和目标。
本项目是一个软件开发项目,旨在开发一款全新的电子商务平台。
该平台将提供一个用户友好的界面,使消费者能够方便地购买各种商品和服务。
该项目的目标是在6个月内完成开发并成功上线。
二、项目范围本项目的范围包括以下几个方面:1.需求分析:与客户合作,明确项目需求和功能要求。
2.系统设计:根据客户需求,设计系统体系结构和数据库模型。
3.编码开发:根据设计,进行软件编码和单元测试。
4.系统测试:对开发完成的软件进行系统测试,确保其功能的正确性和稳定性。
5.上线发布:将软件部署到生产环境,保证用户可以正常访问和使用。
6.维护支持:提供维护和支持,确保平台稳定运行,并根据用户反馈进行改进和升级。
三、项目时间计划为了保证项目按时完成,我们制定了以下的项目时间计划:1.需求分析阶段(2周):与客户进行会议,收集和确认需求。
2.系统设计阶段(1周):根据需求设计系统架构和数据库模型。
3.编码开发阶段(8周):按照设计进行编码和单元测试。
4.系统测试阶段(2周):对开发完成的软件进行系统测试和bug修复。
5.上线发布阶段(1周):将软件部署到生产环境并进行上线测试。
6.维护支持阶段(持续):提供维护和支持,并根据用户反馈进行改进和升级。
四、项目资源分配为了保证项目的顺利进行,我们需要合理分配项目资源:1.人力资源:安排项目经理、开发人员、测试人员等。
2.物力资源:确保开发和测试所需的软硬件设备齐全。
3.财务资源:制定项目预算,确保项目经费充足。
五、项目风险管理任何项目都存在一定的风险,我们需要及时识别和应对这些风险,以确保项目成功完成:1.需求变更风险:客户需求可能会发生变化,我们需要建立变更管理机制,确保变更有序进行。
2.人力资源风险:项目成员可能会离职或调动,我们需要及时调整项目团队,保证人员稳定性。
3.技术难题风险:在项目开发过程中,可能会遇到一些技术难题,我们需要建立技术解决方案和风险缓解计划。
软件项目管理考试题学号:姓名:成绩:一、单项选择题(40分)1)如果在一个项目网络图中,任务A有15天的自由浮动和25天的总浮动,但是任务A的最早开始时间延误了30天,那么这对项目意味着什么?()A)任务A的下一个任务的最早开始时间将延迟15天B)任务A的工期将缩短15天C)项目的完成时间延长25天D)对项目没有影响2)一个项目有三条关键路径与有一条关键路径相比,对项目有什么不同影响()A)它使项目更易于管理B)它增加了项目风险C)它需要更多的人员D)这种情况是不可能的3)对一个任务进行进度估算时,A是乐观者,估计是6天完成,B是悲观者,估计是24天完成,C是有经验者认为最有可能是12天完成,那么这个任务的历时估算是介于7天到19天的概率是()A)50%B)68.3%C)95%D)99.7%4)任务分解可以(),它是范围变更的一项重要输入A)提供项目成本估算结果B)提供项目范围基线C)规定项目采用的过程D)提供项目的关键路径5)作为项目经理,你为项目制定了符合公司体系的质量保证的相关活动,这些质量保证活动可以()A)监控项目是否满足CMM的相关标准B)为项目满足相关质量要求提供信心C)确定铲除项目缺陷的方法D)通过不断测试提高产品质量6)当项目进行到某一阶段,项目经理发现项目组的一些人(包括关键人)要离开公司,这时项目经理首先应该做什么?()A)修改WBSB)招募人员C)批评这些人D)实施风险计划7)如果你是某项目的项目经理,你已经估算出每个单元的成本是¥129。
这个项目一共有1200单元,你采用什么估算方法?( )A)自下而上估算法B)类比估算法C)专家估算法D)参数估算法8)如果你已经决定对每个活动估计用一个时间估计值的方法来估计你的项目,你将采用下列那种方法()A)PERTB)PDMC)CPMD)WBS9)当用户提出项目必须提前2天完成的要求时,你会集中于()A)尽可能多的任务B)请示老板C)寻求方法加速关键路径上任务的执行D)通过降低成本加速执行10)哪种进度计划方法考虑了风险评估()A)PDMB)PERTC)ADMD)CDM11)如果用户提供的环境设备需要5月10日到位,所以环境测试安排在5月10日以后,这种活动安排的依赖依据是:()A)强制性依赖关系B)软逻辑关系C)外部依赖关系D)里程碑12)项目的基线发生变更应该经过()授权执行的A)项目管理者B)质量保证人员C)配置管理人员D)SCCB13)关于项目度量的陈述()是错误的A)度量为项目估算提供基础数据B)开始实施度量的时候,尽可能选择更多的度量指标C)度量为项目控制提供量化信息D)产品规模是一个非常重要的平衡度量组14)如果一个项目的估算成本是1500元,并且计划今天应该完成这个项目,然而到今天为止实际只完成了其中的2/3,实际花销1350元,则成本偏差(CV)是()A)150元B)-150元C)-350元D)-500元15)活动A历时为3天,开始于星期一(4号),后置活动B与活动A具有完成-开始的依赖关系。

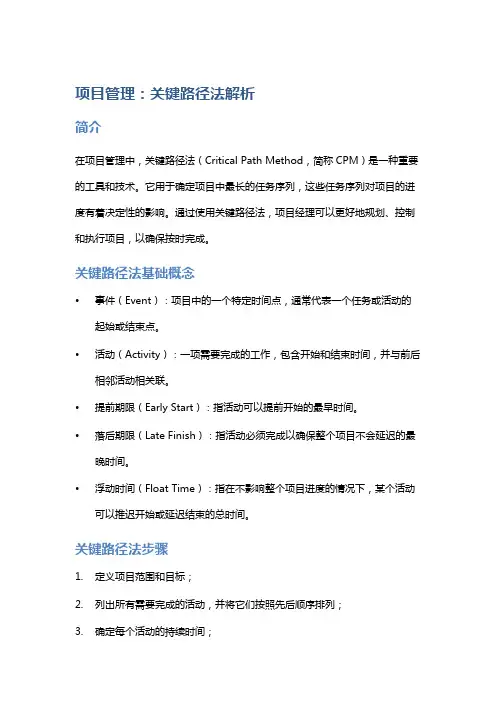

项目管理:关键路径法解析简介在项目管理中,关键路径法(Critical Path Method,简称CPM)是一种重要的工具和技术。
它用于确定项目中最长的任务序列,这些任务序列对项目的进度有着决定性的影响。
通过使用关键路径法,项目经理可以更好地规划、控制和执行项目,以确保按时完成。
关键路径法基础概念•事件(Event):项目中的一个特定时间点,通常代表一个任务或活动的起始或结束点。
•活动(Activity):一项需要完成的工作,包含开始和结束时间,并与前后相邻活动相关联。
•提前期限(Early Start):指活动可以提前开始的最早时间。
•落后期限(Late Finish):指活动必须完成以确保整个项目不会延迟的最晚时间。
•浮动时间(Float Time):指在不影响整个项目进度的情况下,某个活动可以推迟开始或延迟结束的总时间。
关键路径法步骤1.定义项目范围和目标;2.列出所有需要完成的活动,并将它们按照先后顺序排列;3.确定每个活动的持续时间;4.绘制网络图,显示各个活动之间的关系和依赖;5.计算每个活动的提前期限和落后期限;6.确定关键路径,即最长的任务序列;7.优化资源分配,以确保关键路径上的任务按时完成;8.编制项目计划,并监控进度。
关键路径法优势•提供可视化信息:通过绘制网络图和标识关键路径,项目经理可以更清晰地了解项目结构和依赖关系。
•降低风险:通过确定最长的任务序列和相应的活动浮动时间,可以更好地评估可能影响项目进度的风险。
•改善资源利用:通过优化资源分配,可以避免资源闲置或过载情况,从而提高工作效率。
关键路径法应用场景关键路径法广泛应用于复杂的工程项目、IT软件开发、建筑施工等领域。
它有助于有效管理并加速项目进度,并减少可能出现的延迟和不确定性。
总结关键路径法是一种重要而强大的项目管理工具。
通过使用该方法,项目经理可以明确项目中最关键、最紧迫任务,并采取相应措施以确保在预定时间内顺利完成。
一、选择题1. 以下哪项不属于工程项目管理的四大基本要素?A. 时间、成本、质量、人力资源B. 时间、成本、质量、技术C. 时间、成本、质量、信息D. 时间、成本、质量、安全答案:B2. 在工程项目管理中,以下哪个阶段是项目决策的关键阶段?A. 启动阶段B. 计划阶段C. 执行阶段D. 收尾阶段答案:A3. 以下哪种方法用于估算项目完成所需的时间?A. PERT(项目评估与审查技术)B. Gantt图C.PERT图D. CPM(关键路径法)答案:A4. 在项目进度管理中,以下哪个工具用于识别关键路径?A. PERT图B. Gantt图C.PERT图D. CPM图答案:D5. 以下哪种风险管理方法用于识别项目中的潜在风险?A. SWOT分析B. FMEA(故障模式与影响分析)C.头脑风暴D. PEST分析答案:C二、填空题1. 工程项目管理包括________、________、________、________和________五个阶段。
答案:启动阶段、计划阶段、执行阶段、监控阶段、收尾阶段2. 项目管理三角形包括________、________和________三个要素。
答案:时间、成本、质量3. 在项目进度管理中,________是项目按时完成的关键。
答案:关键路径4. 风险管理包括________、________、________和________四个步骤。
答案:识别风险、评估风险、制定风险应对计划、监控风险5. 项目沟通管理中,________是确保项目信息有效传递的重要工具。
答案:沟通计划三、简答题1. 简述工程项目管理的四大基本要素。
答案:工程项目管理的四大基本要素包括时间、成本、质量和人力资源。
时间是指项目完成所需的时间;成本是指项目完成所需的资金;质量是指项目满足预定的标准和要求;人力资源是指项目所需的专业人员和技术人员。
2. 请解释项目进度管理中的关键路径法(CPM)。
答案:关键路径法(CPM)是一种项目管理技术,用于确定项目中各个活动的最短完成时间,并找出影响项目总完成时间的关键活动。
1、什么是项目?它与日常工作有什么不同?答:项目是一个特殊的将被完成的有限任务,它是在一定时间内,满足一系列特定目标的多项相关工作的总称。
项目与日常运作的区别如下表2、项目的基本特征有哪些?答:一次性、独特性、目标的明确性、组织的临时性和开放性、后果的不可挽回性。
3、项目生命期的基本特征有哪些?答:1)、项目资源的投入具有波动;2)、项目风险程度逐渐变小;3)、项目干系人对项目的控制力逐渐变弱。
4、项目干系人主要包括哪些方面?答:1)、项目经理:负责管理项目的人。
2)、客户或用户:会使用项目产品的组织或个人。
顾客会有若干层次。
例如,一个新医药产品的顾客包括开处方的医生、吃药的病人和付钱的保险公司。
在一些应用领域,顾客和用户的意思是一样的。
而在其他领域,顾客是指采购产品的实体,用户是指真正使用项目产品的人。
3)、执行组织:雇员直接为项目工作的组织。
4)、项目组成员:执行项目工作的一组人。
5)、项目管理团队:直接参与项目管理的项目组成员。
6)、资助人:以现金或实物形式为项目提供经济资源的组织或个人。
7)、权力阶层:并不直接采购或使用项目产品,但是因为自身在消费者组织或执行组织中的位置,可以对项目进程施加积极或消极影响的个人或组织。
8)、项目管理办公室(PMO):如果在执行组织中存在,并对项目的结果负有直接或间接的责任,项目管理办公室可能也是项目干系人之一。
除了这些主要的项目干系人,还有许多其他类型,包括内部和外部干系人,业主干系人。
5、什么是项目管理,怎样理解这一概念?它与一般管理有何不同?答:所谓项目管理就是项目的管理者,在有限的资源约束下,运用系统的观点、方法和理论,对项目涉及的全部工作进行有效地管理。
即从项目的投资决策开始到项目结束的全过程进行计划、组织、指挥、协调、控制和评价,以实现项目的目标。
项目管理是专门针对项目的管理,项目有临时性、特点性、间断性或者叫一次性,项目有明显的开始、结束,而一般的管理没有时间性特征,更注重的是通过管理将企业打造为百年第2题项目管理的九大知识领域:1.项目整体管理2.项目范围管理3.项目时间管理4.项目成本管理5.项目质量管理6.项目人力资源管理7.项目沟通管理8.项目风险管理9.项目采购管理第三章第1题1.同意;因为矩阵型组织结构的有点之一是:资源和知识共享,由于项目经理负责整个管理项目,可以从职能部门临时抽调所需的专业人员,从而可以分享各个部门的技术人才储备,而且关键技术人员能够各个项目共用,从而避免了人员冗余的情况,充分利用组织内部的人力资源。

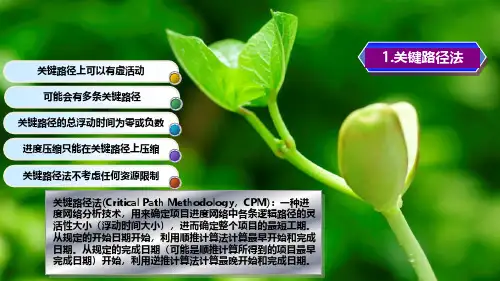

1.关键路径法关键路径法(Critical Path Methodology ,CPM):一种进度网络分析技术,用来确定项目进度网络中各条逻辑路径的灵活性大小(浮动时间大小),进而确定整个项目的最短工期。
从规定的开始日期开始,利用顺推计算法计算最早开始和完成日期。
从规定的完成日期(可能是顺推计算所得到的项目最早完成日期)开始,利用逆推计算法计算最晚开始和完成日期。
关键路径上可以有虚活动可能会有多条关键路径关键路径的总浮动时间为零或负数进度压缩只能在关键路径上压缩关键路径法不考虑任何资源限制活动的时间属性Activity Name ESEFDULFLSTF ES :最早开始时间LS :最晚开始时间TF :总浮动时间EF :最早结束时间LF :最晚结束时间DU :活动历时➢总浮动时间(Total Float ):是指一个活动在不影响整个项目结束时间或中间某个里程碑的情况下,可以延迟的时间总和。
公式:总浮动时间TF = 最晚开始时间LS -最早开始时间ES ;总浮动时间TF = 最晚结束时间LF -最早结束时间EF ➢自由浮动时间(Free Float ):是指一个活动在不影响其紧后活动最早开始时间的情况下,可以延迟的时间总和。
公式:自由浮动时间FF = 紧后最早开始时间ES -最早结束时间EF➢松弛量(Slack ):也称“浮动时间”。
Activity Name ES EF DU LFLSTF➢任意活动的最早开始时间,等于其所有前置活动的最早结束时间的最大值➢任意活动的最早结束时间,等于该活动的最早开始时间+ 该活动工期➢没有前置活动的,最早开始时间等于项目的开始时间✓从项目开始向后推✓取“大”原则✓多个前置活动存在时,取最长活动时间,可以计算项目的总工期取紧前活动的最大值EF=ES+DUActivity Name ESEFDULFLSTF ➢任意活动的最晚结束时间,等于其所有后续活动的最晚开始时间的最小值➢任意活动的最晚开始时间,等于该活动的最晚完成时间-该活动工期➢没有后续活动的,最晚结束时间等于项目的结束时间✓从项目结束向前推✓取“小”原则✓根据各活动的最晚完成时间和最晚开始时间,计算出自由浮动时间FF 和总浮动时间TF ,进而确定关键路径CP取紧后活动的最小值LS=LF-DU关键链法✓关键链法= 关键路径法+ 有限资源✓资源约束型进度计划经常改变项目的关键路径关键链法是一种根据有限的资源来调整项目进度计划的进度网络分析技术。
试题21快速跟进是进度控制的手段之一。
以下对快速跟进的理解,(21)是正确的。
( 21 )A.调整部分工作的顺序关系,使用网络图和关键路径分析等进度计划工具,尽可能将一些工作并行进行B.充分利用周六、周日或晚上等非工作时间段实施项目C.充分发挥每一个成员的作用,用积极的绩效考核方法,提升每个成员的技能水平和绩效D.加强项目干系人之间的交流和沟通,以加快项目的进度试题21 分析进度控制的常见方式有:(1)赶进度。
对费用和进度进行权衡,确定如何在尽量少增加费用的前提下最大限度地缩短项目所需时间。
赶进度并非总能产生可行的方案,反而常常增加费用。
赶工措施:增加资源(如人力);加班。
(2)快速跟进。
这种进度压缩技术通常同时进行按先后顺序的阶段或活动,即改变执行先后次序,尽可能将一些工作并行进行。
例如,建筑物在所有建筑设计图纸完成之前就开始基础施工。
快速跟进往往造成返工,并通常会增加风险。
试题21 答案(21)A试题20过去几年小李完成了大量网卡驱动模块的开发,最快6 天完成,最慢36 天完成,平均21天完成。
如今小李开发一个新网卡驱动模块,在2l天到26天内完成的概率是(20)。
( 20 )A.68.3%B.34.1%C.58.2%D.28.1%试题20 分析活动历时时间:(6+4*21+36)/6=21 天活动的标准差σ :(36-6)/6=5 天三点估算的历时符合正态分布,在±σ(正负一个标准差)范围内的概率为68.26%,在21 天到26 天内刚好是+σ(正一个标准差)范围内,所以完成的概率为68.26/2=34.1%。
试题20 答案(20)B试题19关于项目进度管理中的活动历时估算的叙述,(19)正确的。
(19)A.活动历时估算应给出尽量准确的结果,不应给出变化范围,例如:2 周±2 天B.多方案分析法是一种常用的活动历时估算方法C.常用的活动历时估算方法包括类比估算、参数估算、三点估算法和后备分析法D.类比估算法也称为自下而上估算法,常用于项目早期的活动历时估算试题19 分析1、活动历时是对完成计划活动所需时间的可能长短所做的定量估计。
试题21快速跟进是进度控制的手段之一。
以下对快速跟进的理解,(21)是正确的。
( 21 )A.调整部分工作的顺序关系,使用网络图和关键路径分析等进度计划工具,尽可能将一些工作并行进行B.充分利用周六、周日或晚上等非工作时间段实施项目C.充分发挥每一个成员的作用,用积极的绩效考核方法,提升每个成员的技能水平和绩效D.加强项目干系人之间的交流和沟通,以加快项目的进度试题21 分析进度控制的常见方式有:(1)赶进度。
对费用和进度进行权衡,确定如何在尽量少增加费用的前提下最大限度地缩短项目所需时间。
赶进度并非总能产生可行的方案,反而常常增加费用。
赶工措施:增加资源(如人力);加班。
(2)快速跟进。
这种进度压缩技术通常同时进行按先后顺序的阶段或活动,即改变执行先后次序,尽可能将一些工作并行进行。
例如,建筑物在所有建筑设计图纸完成之前就开始基础施工。
快速跟进往往造成返工,并通常会增加风险。
试题21 答案(21)A试题20过去几年小李完成了大量网卡驱动模块的开发,最快6 天完成,最慢36 天完成,平均21天完成。
如今小李开发一个新网卡驱动模块,在2l天到26天内完成的概率是(20)。
( 20 )A.68.3%B.34.1%C.58.2%D.28.1%试题20 分析活动历时时间:(6+4*21+36)/6=21 天活动的标准差σ :(36-6)/6=5 天三点估算的历时符合正态分布,在±σ(正负一个标准差)范围内的概率为68.26%,在21 天到26 天内刚好是+σ(正一个标准差)范围内,所以完成的概率为68.26/2=34.1%。
试题20 答案(20)B试题19关于项目进度管理中的活动历时估算的叙述,(19)正确的。
(19)A.活动历时估算应给出尽量准确的结果,不应给出变化范围,例如:2 周±2 天B.多方案分析法是一种常用的活动历时估算方法C.常用的活动历时估算方法包括类比估算、参数估算、三点估算法和后备分析法D.类比估算法也称为自下而上估算法,常用于项目早期的活动历时估算试题19 分析1、活动历时是对完成计划活动所需时间的可能长短所做的定量估计。
PMP章节练习解析(第5-8章)试题及答案第5章1. 在项目执行过程中,一名干系人确定了一个新需求,但这个需求将会直接影响到项目现有的其中一个可交付成果,该可交付成果对于项目是否成功,起到关键作用。
项目经理接下来应该怎么做? [单选题] *A.为这个需求创建变更请求.(正确答案)B.停止变更,并按原计划进展C.寻求项目发起人对变更的批准D.审查范围并作相应修改答案解析:答案:A解析:题眼是,在项目执行过程中。
通常新的需求会影响项目范围,如果需求必要,那么需要发起对于项目范围的变更请求,然后走 4.6 整体变更的流程。
2. 质量功能展开过程是用来 [单选题] *A.提供更明确的产品定义和产品特性(正确答案)B.协调产品在市场上获得成功C.协助明确那些其它团队正在进行的、我们应该效仿的进程D.支持产品计划编制和零库存方案答案解析:质量功能展开是引导式研讨会的工具之一,目的是为了 5.2 收集需求更加完整有效,它的主要目的是明确产品的定义(功能)和特性(性能)。
3. 项目执行期间,客户希望对项目范围进行变更. 项目经理应该怎么做? [单选题] *A.要求变更请求(正确答案)B.通知客户在项目进展过程中不可能变更C.重写项目计划添加新的需求并实施D.让高级管理层参与,计划新的预算和资源答案解析:涉及需求、技术、功能的变更,都需要先澄清范围变化具体的内容,然后正式书面记录发起变更请求,走 4.6 变更流程4. 一位新项目经理在制定工作分解结构时征求你的意见。
当你解释完流程后,他又问该借助何种软件完成 WBS 制作,WBS 制作完成后如何运用等问题。
你回答说,最有价值的 WBS 制作结果不仅仅是一张图片,而是: [单选题] *A.甘特图B.团队建设(正确答案)C.活动D.风险清单答案解析:WBS 的分解和风险的识别,都建议尽可能多的干系人参与,这样不但有利于本过程的工作,同时也是一个很难得的 Team Building 的机会。
项目管理试卷习题(全)(1)第一章项目于项目管理一、选择1、项目的“一次性”的含义是指(B)A项目的持续的时间很短B项目有确定的开始和结束时间C项目将在未来一个不确定的时间结束D项目可以在任何时间取消2、项目开始的标志是(D)A确定项目发起人B确定项目预算C确定项目结束日期D确定项目结果3、项目目标是(C)A项目的最终结果B关于项目及其完成时间的描述C关于项目的结果及其完成时间的描述D任务描述4、可行性研究是(B)A研究项目的计划B基于项目的计划C推荐候选技术的计划D不推荐候选技术的计划5、项目管理的核心任务是(C)A环境管理B信息管理C目标管理D组织协调6、随着项目生命周期的进展,资源的投入(C)A逐渐变大B逐渐变小C先变大再变小D先变小再变大7、项目管理信息系统是基于计算机的项目管理的信息系统,主要用于项目的(B)A信息检索和查询B目标控制C人、财、物的管理D 信息收集和存储二、填空题1、项目的生命周期大致可以分为(概念阶段、设计阶段)、实施阶段、终止阶段四个阶段。
三、判断改错题1项目小组与客户之间确定项目目标和项目的主要交付成果而达成协议的基础是项目计划书。
(F)2、项目小组与客户之间确定项目目标和项目的主要交付成果而达成协议的基础是范围说明书。
(F)正确:基础是项目合同。
3、项目的“一次性”的含义是项目由确定的开始和结束时间。
(T)4、在现代项目管理的环境中,管理层对IT项目最关心的是实施的技术。
(F)5、在现代项目管理的环境中,管理层对IT项目最关心的是完成项目的过程。
(F)6、在现代项目管理的环境中,管理层对IT项目最关心的是项目经理的能力。
(F)正确:是完成项目的成果。
7、可行性研究是基于项目的计划的研究。
(T)四、名词解释1、项目:是一个组织为实现的目标,在一定的时间、人员和其他资源的约束条件下,所开展的一种有一定独特性的一次性的工作。
2、项目管理(MPM):是运用各种知识、技能、方法与工具,为满足或超越有关各方对项目的要求与期望所开展的各种管理活动。
第六章项目进度管理1. 下面不属于规划进度管理的工具是:A. 专家判断B. 数据分析C. 引导技术D. 会议注释:按照PMBOK(第六版)6.1.2中的描述,本题的正确选项为C。
2. 在项目进度网络图中,你可以发现多种浮动时间。
在某特定活动中被使用且不影响任何后续活动的浮动时间被称为:A. 内部浮动时间B. 自由浮动时间C. 总浮动时间D. 项目浮动时间注释:按照PMBOK(第六版)6.5.2.2关键路径法中对于各种浮动时间(总浮动时间和自由浮动时间),尤其是自由浮动时间的描述,本题的正确选项为C。
注意,浮动时间原来也叫“时差”。
3. 很多进度活动都可以采用多种方案加以实施,如使用不同的工具、不同的人力资源、不同的机器等。
对各种可能的实施方法进行分析是属于:A. 自制或外购分析B. 项目储备分析C. 效益成本分析D. 备选方案分析注释:按照PMBOK(第六版)中的描述,备选方案分析往往作为数据分析的一个工具,本题的正确选项为D。
注意,这是一道常识题,也希望学员把其它选项的内容搞搞清楚。
4. 以下哪种是最常用的进度网络图绘制方法A. 节点法B. 箭线法C. 双代号法D. 条件图形法注释:按照PMBOK(第六版)6.3.2.1对于紧前关系绘图法(PDM)中的描述,其实原来PDM也叫AON,也叫“节点法”和“单代号”,本题的正确选项为A。
注意,选项B和C是一样的,也叫AOA。
D是GERT,现在PMP中都不提及了。
5. 定义活动过程所得到的最终成果是:A. 可交付成果B. 活动清单C. 工作包D. 工作任务注释:这题问的是定义活动过程的输出,按照PMBOK(第六版)6.2.3的描述,本题答案为B。
6. 下面属于规划进度管理输出的是哪一项?A. 活动清单B. 进度管理计划C. 里程碑清单D. 项目文件更新注释:这题问的是规划进度管理过程的输出,按照PMBOK(第六版)6.1.3的描述,本题答案为B。
7. 以下哪个不是定义活动过程的输出?A. 活动清单B. 活动属性C. 活动顺序D. 里程碑清单注释:这题问的是定义活动过程的输出,按照PMBOK(第六版)6.2.3的描述,本题答案为C。
一、单选题1. 以下哪项不属于项目管理的五大过程组?()A. 启动过程组B. 规划过程组C. 执行过程组D. 控制过程组E. 收尾过程组答案:D解析:项目管理的五大过程组包括启动过程组、规划过程组、执行过程组、监控过程组和收尾过程组,其中D选项“控制过程组”不属于五大过程组之一。
2. 项目管理中的“范围蔓延”指的是什么?()A. 项目范围逐渐扩大B. 项目范围逐渐缩小C. 项目目标逐渐提高D. 项目预算逐渐增加答案:A解析:“范围蔓延”指的是项目范围在项目执行过程中逐渐扩大的现象,导致项目目标、任务和资源的增加。
3. 在项目管理中,以下哪项不属于项目风险管理的方法?()A. 风险识别B. 风险评估C. 风险应对D. 项目计划答案:D解析:项目风险管理的方法包括风险识别、风险评估、风险应对和风险监控,而项目计划是项目管理的基本内容,不属于风险管理的方法。
4. 以下哪项不是项目管理中的质量管理的工具?()A. 控制图B. 质量计划C. 标准化D. 核对表答案:C解析:质量管理的工具包括控制图、质量计划、核对表等,而标准化是质量管理的一种原则和方法,不属于工具。
5. 在项目管理中,以下哪项不是项目沟通管理的内容?()A. 沟通需求分析B. 沟通计划C. 沟通实施D. 沟通效果评估答案:D解析:项目沟通管理的内容包括沟通需求分析、沟通计划、沟通实施和沟通监控,而沟通效果评估属于沟通监控的范畴。
二、多选题1. 项目管理中的“变更管理”包括哪些过程?()A. 变更请求B. 变更评估C. 变更批准D. 变更实施E. 变更关闭答案:A、B、C、D、E解析:项目管理的变更管理包括变更请求、变更评估、变更批准、变更实施和变更关闭等过程。
2. 项目进度管理中的关键路径法(CPM)主要考虑哪些因素?()A. 工作持续时间B. 工作依赖关系C. 资源分配D. 风险评估E. 项目成本答案:A、B、C解析:关键路径法(CPM)主要考虑工作持续时间、工作依赖关系和资源分配等因素。
1、什么是项目?它与日常工作有什么不同?答:项目是一个特殊的将被完成的有限任务,它是在一定时间内,满足一系列特定目标的多项相关工作的总称。
项目与日常运作的区别如下表2、项目的基本特征有哪些?答:一次性、独特性、目标的明确性、组织的临时性和开放性、后果的不可挽回性。
3、项目生命期的基本特征有哪些?答:1)、项目资源的投入具有波动;2)、项目风险程度逐渐变小;3)、项目干系人对项目的控制力逐渐变弱。
4、项目干系人主要包括哪些方面?答:1)、项目经理:负责管理项目的人。
2)、客户或用户:会使用项目产品的组织或个人。
顾客会有若干层次。
例如,一个新医药产品的顾客包括开处方的医生、吃药的病人和付钱的保险公司。
在一些应用领域,顾客和用户的意思是一样的。
而在其他领域,顾客是指采购产品的实体,用户是指真正使用项目产品的人。
3)、执行组织:雇员直接为项目工作的组织。
4)、项目组成员:执行项目工作的一组人。
5)、项目管理团队:直接参与项目管理的项目组成员。
6)、资助人:以现金或实物形式为项目提供经济资源的组织或个人。
7)、权力阶层:并不直接采购或使用项目产品,但是因为自身在消费者组织或执行组织中的位置,可以对项目进程施加积极或消极影响的个人或组织。
8)、项目管理办公室(PMO):如果在执行组织中存在,并对项目的结果负有直接或间接的责任,项目管理办公室可能也是项目干系人之一。
除了这些主要的项目干系人,还有许多其他类型,包括内部和外部干系人,业主干系人。
5、什么是项目管理,怎样理解这一概念?它与一般管理有何不同?答:所谓项目管理就是项目的管理者,在有限的资源约束下,运用系统的观点、方法和理论,对项目涉及的全部工作进行有效地管理。
即从项目的投资决策开始到项目结束的全过程进行计划、组织、指挥、协调、控制和评价,以实现项目的目标。
项目管理是专门针对项目的管理,项目有临时性、特点性、间断性或者叫一次性,项目有明显的开始、结束,而一般的管理没有时间性特征,更注重的是通过管理将企业打造为百年第2题项目管理的九大知识领域:1.项目整体管理2.项目范围管理3.项目时间管理4.项目成本管理5.项目质量管理6.项目人力资源管理7.项目沟通管理8.项目风险管理9.项目采购管理第三章第1题1.同意;因为矩阵型组织结构的有点之一是:资源和知识共享,由于项目经理负责整个管理项目,可以从职能部门临时抽调所需的专业人员,从而可以分享各个部门的技术人才储备,而且关键技术人员能够各个项目共用,从而避免了人员冗余的情况,充分利用组织内部的人力资源。
