模板工程施工技术交底
- 格式:doc
- 大小:31.00 KB
- 文档页数:2
市政基础设施工程
施工技术交底记录
编号: 市政施管—10
工程名称
承包单位 分包单位 /
交底单位 交底日期
交底范围 模板工程 交底人

交底内容:
1. 模板安装前应在模板表面涂抹脱模剂。
2. 模板安装前,必须经过正确放样,检查无误后才立模安装。
3. 模板必须支撑牢固、稳定,无松动、跑模、超标准的变形下沉等现象。模板拼缝平整严密,并采取措施填缝,保证不漏浆,模内必须干净。模板安装后及时报验及浇混凝土。
4. 侧墙模板:
(1). 侧墙钢筋绑扎完毕经验收合格后,随即清理其周围杂物,为安装模板作准备。

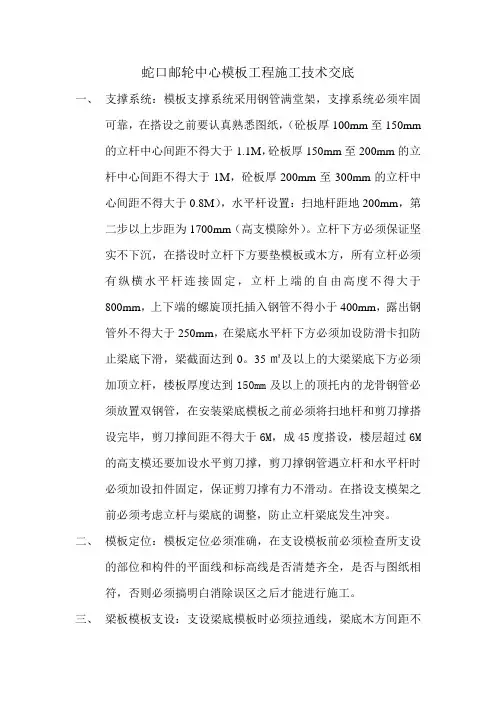

(2). 侧墙模板由φ48钢管立档及木枋横档和φ48mm钢管斜撑来支撑固定:先立100mm×100mm木枋横档@500mm,然后放φ48mm钢管立档@600mm。采用φ48×3.5mm钢管斜撑固定内侧板,斜撑底部采用预埋钢筋固定。另外,在基底两侧预埋φ48×3.5mm短钢管,将侧模竖向围檩与预埋短钢管用扣件扣牢,以控制侧模上浮。由于钢管斜撑长度较长,为保证斜支撑的稳定,要求斜支撑之间进行有效的连接。
(3). 在侧墙轴线及边线测量放样准确无误后,并将模板预组分块,再开始安装。模板安装时,先安装端部外侧模,经吊锤吊直,拉线拉平后,先将其固定撑牢,再依次安装其余内侧模,待钢筋等隐蔽验收完成后安装另一侧模板,同时安装、紧收对拉螺栓、斜撑等并加以固定。
5. 顶板模板:
会签栏 参加单位(部门、班组) 参加人员
市政基础设施工程
施工技术交底记录
编号: 市政施管—10
工程名称
承包单位 分包单位 /
交底单位 交底日期
交底范围 模板工程 交底人
交底内容:
顶板模板采用门式脚手架支顶。满堂红支顶除了满足强度要求外,还须满足变形要求。先用门式脚手架搭好板模支顶,调整地脚托顶,使支顶的顶面水平一致,脚手架的顶部放顶托,顶托上放100mm×100mm的枋木,间距为500mm,然后铺设模板。顶板底模铺设要考虑预留沉降量,以确保净空和限高要求。
7. 侧墙模板在浇混凝土后3天可拆模,顶板模板在混凝土达到70%强度才可拆模。拆模要按照拆模顺
序:斜撑→对拉螺栓→立档→横档→模板的顺序自上而下拆除,严禁乱撬猛拉,以免损坏混凝土表面
质量。
会签栏 参加单位(部门、班组) 参加人员
