后浇带模板支设完美做法

后浇带样板分为两个部分,一半是支模样板,另一半是混凝土浇筑完成,支后浇部分的模板,后浇带支撑独立设置。

样板区长度:4747mm;宽度:2800mm

图示按不同的颜色区分:灰色为梁板模板,可以先拆,黄色为后浇带模板,是一个独立的支撑体系,桔红色是后支部分,在后浇带清理剔凿完成后支设,以下是详细做法。

立杆布置如上图所示,下面楼板采用预制过梁替代,后浇带宽度800mm,采用模板封闭。

东立面

第一道水平杆(扫地杆)距地200mm,板模板采用U型支托,混凝土采用泡沫板仿真制作,另一半设置梳筋板。

西立面

北立面

这个图片看得比较清楚,水平杆是分开的,而且是错开设置的。后浇带设置独立的剪刀撑,梁板模板剪刀撑单独设置,拆模时,将灰色支撑拆掉,保留黄色支撑就可以了!

如果你还没明白,下面这个图去掉了次龙骨方木和模板,应该更直观:

1、对模板及支架,应进行设计。模板及支架应具有足够的承载力、刚度和稳定性,应能可靠地承受施工过程中所产生的各类荷载。所以,这个样板只是做法,其中立杆、水平杆的间距因工程而异,不

可以照搬照抄。

支架设计时还需注意:模板支架的高宽比不宜大于 3;当高宽比大于 3 时,应增设稳定性措施,并应进行支架的抗倾覆验算。立杆的步距不应大于 1.8m;顶层立杆步距应适当减小,且不应大于 1.5m。

2、立杆上应每步设置双向水平杆,水平杆应与立杆扣接。

3、立杆底部应设置垫板。

4、可调托座距顶部水平杆的高度不应大于 600mm,可调托座螺杆外径不应小于 36mm,插入深度不应小于 180mm。

5、在立杆底部的水平方向上应按纵下横上的次序设置扫地杆。

6、相邻钢管接头不能在同一步之内,相互错开应大于500mm。

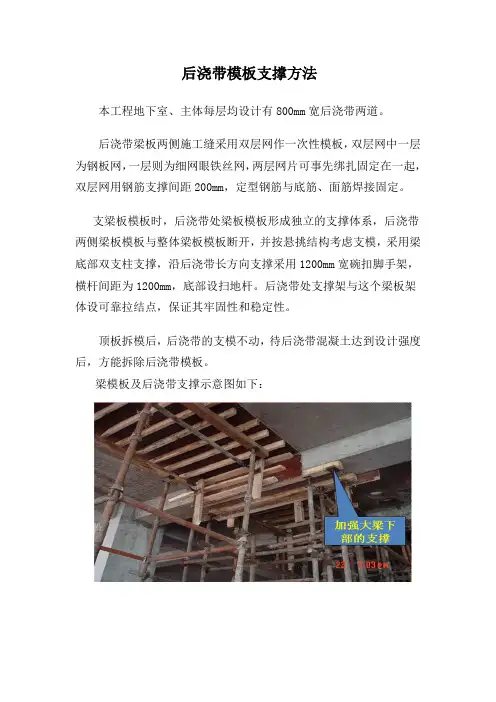

一、操作要点

1、后浇带模板支设必须采用独立设计系统,与满堂脚手架安拆互不影响,且上下层立杆放置同轴心,后浇带砼未浇筑不得拆除;楼层通道应按方案中明确位置预留架体开口,后浇带板面应作防护,并

在实施过程中严格执行。

2、现浇板后浇带模板上部侧口模板与钢筋位置锯槽吻合,安装牢固,或采用钢丝(板)网支设牢固,上口两侧加设木方,并用木模板整体封闭、保护,直到砼浇筑时打开。

3、地下室顶板后浇带两侧砼浇筑后加设挡水台,地下室外墙后浇带按设计方案执行。

图 1:后浇带模板支设必须采用独立设计系统,与满堂脚手架安拆互不影响,且上下层立杆放置同轴心,后浇带砼未浇筑不得拆除。

图 2:楼层预留通道洞口搭设规范

图 3:后浇带模板上部支设侧模与钢筋位置锯槽吻合,安装牢固。

图 4:后浇带模板上部支设用钢板网,安装牢固。

图 5:筏板后浇带模板支设做法①、②

图 6:后浇带用木盖板覆盖保护,木盖板固定用木龙骨安装牢固。

图 7:地下室顶板后浇带两侧砼浇筑后加设挡水台
