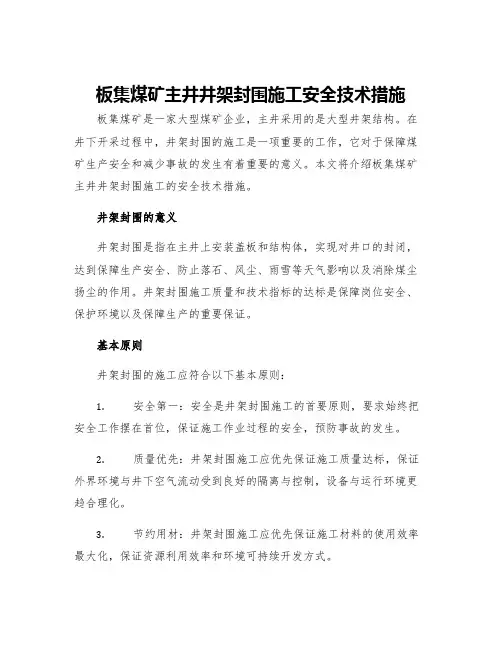

板集煤矿主井井架封围施工安全技术措施(2021版)Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.( 安全管理 )单位:______________________姓名:______________________日期:______________________编号:AQ-SN-0446板集煤矿主井井架封围施工安全技术措施(2021版)一、概况天气日渐寒冷,进入冬季后,为了保证板集煤矿主井井筒正常、顺利施工,现主井井口进行封围和井口铺设暖气管路。
井口封围四面,每面长16m×高14m,采用彩钢瓦封围,竖梁使用[20槽钢,横梁使用40×80×2.5㎜镀锌方管。
在井口东侧留出长×高=10×4m的门框。
井口布置暖气管进行供暖,暖气管使用φ159mm钢管自制而成,在井口西侧布置三层暖气管,暖气管层间距300㎜,长度5m。
为确保安全施工,特编制本措施。
二、劳动组织施工单位:江苏矿业工程集团建井处板集项目部现场施工负责人:卜增产现场技术负责人:尹海涛现场安全负责人:张余炳参加施工人员12人、其中电工3人,电焊工2人,安装工7人。
三、井口封围施工方法:1、施工从下向上逐层连接直至14m。
2、施工人员在临时凿井井架上焊接[20槽钢做为连接彩钢瓦的竖梁。
3、在临时凿井井架上焊接40×80×2.5㎜镀锌方管做为连接彩钢瓦的横梁,镀锌方管层距为1m。
4、操作人员正确佩戴保险带站在方钢管上用铆钉、钻尾自攻丝将规格为长度6300×宽度860mm×厚度0.5㎜彩钢瓦固定于焊接好的横、竖梁上,彩钢瓦压茬100mm。
主井井架维修安全技术措施1. 引言主井井架在石油、天然气等矿山行业中起到承载和支撑作用,维修主井井架时需要采取一系列的安全技术措施,以确保维修人员的安全。
本文将介绍主井井架维修过程中需要遵守的安全技术措施。
2. 熟悉主井井架结构在进行主井井架维修前,维修人员需要对主井井架的结构和组成部分进行充分的了解。
熟悉主井井架的结构有助于维修人员正确操作、减少错误操作的风险。
3. 安全操作规程在维修期间,维修人员需要遵守以下安全操作规程:•确保维修人员具备必要的个人防护装备,如安全帽、安全鞋、护目镜等。
•确保维修人员了解并遵守有关主井井架的安全操作规定。
•在进行任何维修操作之前,维修人员应先断电并确保设备处于完全停止状态。
•维修人员应仔细阅读并遵守设备维修手册中的操作步骤。
4. 设备检查在维修主井井架之前,维修人员应先进行设备检查,确保设备没有任何故障或损坏。
设备检查包括以下方面:•检查主井井架是否有松动或变形现象。
•检查主井井架的关键部件是否正常工作。
•检查设备的电气系统是否正常。
5. 安全防护措施进行主井井架的维修时,维修人员需要采取一系列安全防护措施,以确保维修过程中的安全。
•在进行维修操作时,维修人员应确保周围没有其他人员进入维修区域。
•维修人员需要使用固定扣具将主井井架固定在地面上,以防止意外倒塌。
•维修人员在操作主井井架时应保持平衡,避免造成自身不必要的伤害。
•维修人员在进行高空维修时,应使用安全绳索和安全带进行固定。
6. 安全教育和培训在进行主井井架维修时,维修人员应接受相关的安全教育和培训,以提高其安全意识和技能。
培训内容可以包括:•主井井架维修操作的步骤和要点。
•如何正确使用个人防护装备。
•如何判断设备的工作状态。
•如何处理常见的维修故障。
7. 应急预案和事故处理在维修主井井架过程中,维修人员需要制定应急预案,以应对可能发生的事故。
应急预案应包括以下内容:•火灾应急预案:包括灭火器的使用和逃生路线的规划。
安装井架安全技术措施在建筑施工中,井架是不可或缺的设备。
它可以在施工期间提供安全稳定的支撑和工作平台。
但是,在安装井架时,往往存在一些安全问题。
为了保障施工工人的生命安全,必须在安装井架时采取一系列的安全技术措施。
本文将会重点介绍井架安装时需要采取的安全技术措施。
安装井架前的准备工作在安装井架前,施工人员应该首先对井架进行检查,确认设备是否完好无损,无碰撞、磨损、锈蚀等现象。
确认井架安装的位置是否平整并且与地面垂直。
在确认井架没有问题之后,施工人员应该继续进行基础工作,确保井架基础的深度合适,基础质量符合要求。
安装井架的安全技术措施1. 工人装备施工人员应该穿戴符合国家规定的安全防护装备,如安全帽、安全鞋、防护手套等。
同时,施工人员应该经过相关培训,掌握井架安装的技术要点和安全知识。
2. 安全围护网在安装井架时,应该在搭设的各个层面上设置安全围护网,以避免人员或物品坠落。
安全围护网应该完整无缺,并且绑扎牢固。
在围护网搭设结束后,应该进行测试,以保证安全性。
3. 承重能力井架的承重能力应该符合国家规定的标准,同时还需要根据实际情况进行合理的调整。
在井架承重能力测试之前,应该进行详细的计算和设计,并且进行充分的测试,保障施工人员的安全。
4. 使用支撑滑轮在搭设井架时,可以使用支撑滑轮来进行支撑。
但是,在使用支撑滑轮时,需要进行充分的测试和评估,以避免支撑滑轮出现故障,从而影响井架的使用安全。
5. 保证稳定性在安装井架时,应该尽可能地保证井架的稳定性。
如果井架的高度超过10米,那么就需要采取一些支撑措施,增加井架的稳定性。
同时,还需要在井架中的吊耳上设置防滑措施,以避免人员意外滑倒或者摔伤。
6. 中间安全栏杆在安装井架时,需要在井架的每个梁位上设置中间安全栏杆。
中间安全栏杆应该设置在井架上,高度不得低于1.2米,同时还需要在栏杆中间设置警示标志,提醒施工人员注意安全。
结论安装井架时需要采取一系列的安全技术措施,保障施工人员的生命安全。
井架安全措施及安全方案(1)材料选择井架栏杆全部采用1.100×100角钢,斜杆采用1.165×65角钢,用钢螺连接。
吊笼的各杆件选用型钢组拼,电动机采用Y1601-4三相并步电动机。
钢丝绳采用标准四股钢丝绳。
井架采用5cm×5cm粗孔安全网围护。
(2)井架搭设1、井架搭设,搭设前对角钢、吊蓝、电动机、连墙杆全部油漆,防止锈蚀。
2、井架基座采用满堂板式基础,平面尺寸为3m×6m,板厚0.5m,表面用1:2水泥砂浆找平,预埋螺栓与立杆,横杆连接牢固,基础留有良好的排水措施。
3、每搭高一层,进行1次垂直度与连杆水平度的校测,保证井架的垂直度偏差在规范允许范围以内。
4、连墙杆间距每两层设1组,且在建筑物在顶层必须设置1组,提升机架体顶部的自由高度为3m。
5、物料提升机,必须设有断绳保护装置,安全停靠装置,上级限限位装置。
6、每台井架设八根缆风绳,与地面夹角为45度至60度,其下端采用与钢丝绳拉力相适应的花蓝、螺丝与地锚拉紧连接,缆风绳端部用3个绳卡固定。
7、卷扬机安装在平整、坚实、干燥的位置上,远离危险作业区,具备良好视线,分别在卷扬机前后设置,夹桩和拖桩,锚桩采用脚手钢管,打入地面深度不小于2m,并设有防护棚。
8、钢丝绳在卷筒中间位置时,架体底部的导向滑轮应卷筒轴心垂直。
从卷筒中心到导向滑轮的距离,带槽卷筒应大于卷筒宽度的15倍。
9、卸料平台两侧设扶栏,卸料口设活动门式活动栏。
10、井架在进口和出口处设有2.5m高,双层安全防护棚,并挂有警示牌、操作牌、限载牌。
(3)井架拆除1、井架拆除前应对机修工、井架操作工进行安全技术交底。
2、拆除井架,应对于层缆风绳采取可靠的安全措施后,方可拆除顶层缆风绳。
3、拆除井架要设警戒区,并指定专人进行负责,操作人员必须佩戴安全带。
4、角钢拆除后应放在各层楼面上,严禁向下抛。
5、井架拆除后重新涂油漆,防止锈蚀,按规格分批堆放。
(4)井架操作注意事项1、严禁人员违章乘坐吊笼上下。
主井井架封闭施工安全技术措施引言主井井架封闭施工是在建筑工地中常见的工程之一,目的是确保主井井架的安全性和施工质量。
然而,由于该施工过程存在一定的风险和挑战,因此需要采取一系列安全技术措施来保护施工人员和现场环境的安全。
本文将介绍主井井架封闭施工安全技术措施的相关内容。
1. 施工前准备工作在进行主井井架封闭施工之前,进行充分的准备工作是至关重要的。
以下是一些常见的准备工作:•完善施工方案和施工图纸:根据实际情况制定详细的施工方案和施工图纸,确保施工过程中的安全性和施工质量。
•人员培训和安全教育:对施工人员进行相关的培训和安全教育,提高他们的安全意识和技能水平。
•采购和检查安全装备:采购必要的安全装备,如安全帽、安全带、防护眼镜等,并定期进行检查和维护,确保其正常使用和有效性。
•检查施工现场和设备:对施工现场进行全面检查,确保没有任何安全隐患,检查施工设备的运行状况和安全性。
2. 安全防护措施2.1 施工现场安全管理 - 设置警示标识和安全警戒线:在施工现场设置清晰的警示标识和安全警戒线,提醒人员注意安全,并限制未经许可的进入。
- 进行施工现场巡视:定期进行现场巡视,及时发现和解决可能存在的安全隐患。
- 安排专人负责安全管理:设立专人负责施工现场的安全管理,监督并指导施工人员遵守安全规章制度。
2.2 作业人员安全管理 - 工人配备安全装备:确保所有参与施工的工人都配备必要的安全装备,并进行正确使用和佩戴。
- 严格遵守操作规程:施工人员必须按照规定的操作程序进行作业,禁止擅自调整施工设备或进行其他危险行为。
2.3 施工设备安全管理 - 定期检查和维护设备:对主井井架和相关施工设备进行定期检查和维护,确保其正常运行和安全使用。
- 使用合适的工具和设备:根据具体的施工要求,选择合适的工具和设备进行作业,防止设备操作失误导致事故发生。
3. 应急预案和安全事故处理在主井井架封闭施工中,无论采取了多种安全措施,仍然存在意外发生的可能性。

The person who creates some difficulties and obstacles for you may not be your enemy, and the person who pulls you out of your predicament may not be your friend.悉心整理助您一臂之力(页眉可删)主井井架封闭施工安全技术措施根据相关规定及工作安排,需要对我矿主井井架进行封闭。
为了确保井筒封闭期间的工作安全,特编制以下安全技术措施,相关单位必须严格执行本措施。
一、施工项目:主井井架封闭二、施工时间:2013-3月10日--3月25日三、施工总负责人:崔金良四、施工地点:主井口五、成立施工领导组组长:崔金良副组长:吴随炎现场负责人:王建淼、刘福贵施工人员:六、施工步骤:地基处理---两臂立柱焊接---焊接天板主、副筋---彩钢瓦安装七、施工简介:1、地基处理:用11型的工字钢从轨道下串过,东西两侧担在台阶上,不能井架墙体外。
2、预埋件处理:用14mm铁板做预埋件,在预埋件的下方打眼固定铁板。
3、两臂立柱:立柱时从上方的第一根立柱到下放的第一根立柱拉水平线。
根据上下距离来做立柱材料。
4、焊天板主、副筋:根据水平线来焊接,保证质量。
5、安装彩钢瓦:先装两臂彩钢瓦,在装顶部的彩钢瓦。
八、安全技术措施:1、所有参与人员必须认真贯彻学习本措施,并实施签字;2、所有进入现场人员,必须佩戴安全帽;3、所有进行施工人员,不管在任何作业部位必须佩戴安全带;4、电焊作业时,要严格按照《电焊作业安全措施》执行;5、高空作业,必须严格按照《高空作业安全措施》执行;6、吊车起吊作业,必须按照《起吊作业安全措施》执行;6、所有施工人员要文明施工,杜绝吸烟、打闹现象,如果发现必定重罚;7、所有进入作业现场人员,坚决不能喝酒;8、所有施工人员,要统一听从指挥,齐心协力完成每一道工序;。

多伦矿主井井口封闭措施1、工程概况多伦矿主井井筒装备部分现已接近尾声,为方便土建单位转工序进行地面锁口基础的施工,在井筒锁口基础下临时安装井筒封闭工作盘1层。
防止土建单位人员坠井及施工工具、材料坠井。
2、施工方案2.1在井口-5.5m的位置上(位置可现场确定),进行封闭井口工作。
2.2在封闭的位置安装4组托架,托架结构参照风井梯子间梁托架。
固定方式为锚杆固定。
这4组托架安装时一定要注意必须安装在一个平面上。
2.3托架安装方法为在井筒装备期间,使用装备工作盘提前安装好。
封盘时使用10t稳车两台,制作两个吊蓝,将施工人员吊运到托架位置,安装2根I320工字钢,用[200槽钢作为夹心梁。
具体尺寸结构见施工图。
夹心梁连接方式为现场焊接。
焊缝不小于板厚。
2.4在钢梁上铺8mm厚花纹钢板一层。
3、劳动组织及计划3.1劳动组织带班经理 1名起重工 5名钳工 2名铆工 2名焊工 2名电工 4名3.2施工计划此项工作计划准备2天,施工5天完成。
4、施工图材料计划序号名称数量单位备注1工字钢I32b10m2槽钢[200b40m3花纹钢板δ835m24托架δ103m25锚杆M27*45016套带母、平垫圈5、材料设备计划序号名称数量单位备注110t稳车2台带电源及钢丝绳211.4kg调度绞车1台带电源及钢丝绳3吊篮 0.5t2个4电焊机2台5把子线30m6气焊家具2套7氧气10瓶8乙炔5瓶9电焊条4mm30kg6、安全注意事项a参加施工的所有人员必须持证上岗。
b进入施工现场的人员必须熟悉施工环境,且入井前要进行安全培训及安全教育。
C井筒作业必须系好安全带,安全带必须合格,且要栓绑在牢固的位置上。
d井口至封口盘设置专门的行人爬梯。
e电气焊的使用一定要严格遵守本工种的操作规程,氧气、乙炔及瓶与动火点的距离不得小于10m。
f进入施工现场必须带好安全帽。
g高空作业人员必须身体健康,心脏病、高血压的患者严禁登高。
h施工现场必须放置消防器材,灭火器不得少于2个。
井架安装安全技术措施井架安装是一项常见的施工工作,为了保障工人和施工现场的安全,需要采取一系列的技术措施。
以下是井架安装安全技术措施的一些建议:1.总体规划:在安装井架前,需要进行详细的规划和设计,确保井架能够稳固地承载所需的重量,防止发生倒塌和坍塌等事故。
2.选用合适的材料:井架所使用的材料必须符合相应的标准和规范,具有足够的强度和稳定性。
同时需要进行材料的检测和验收,确保材料质量合格。
3.施工人员的培训和资质要求:施工现场需要有经过专业培训和具备相应资质的施工人员进行操作和安装,避免不专业人员的参与。
4.安全设备的选用和使用:在井架安装现场,需要使用合适的安全设备,如安全帽、安全手套、护目镜等,以减少人员受伤的风险。
5.搭建井架的方法:在搭建井架时,应根据具体情况选择合适的方法,如扣件式、焊接式等。
其中,确保井架的连接牢固、稳定,避免因连接不紧导致的倒塌。
6.设立安全警戒区域:在井架安装现场,需要设立安全警戒区域,禁止非作业人员进入。
同时,需要设置合理的警示标志和警示线,提醒周围人员注意安全。
7.管理和监督:在井架安装过程中,需要由专人进行管理和监督,确保施工现场的安全和秩序。
同时,还需要定期检查井架的稳固性和完整性,有问题及时处理。
8.天气因素考虑:在井架安装时,需要考虑天气因素的影响,如风力、雨水等。
对于高风险天气,应中断施工,等待天气条件好转后再进行。
9.安全督促和宣传教育:通过进行安全督促和宣传教育,提高施工人员的安全意识,加强对安全工作的重视,减少事故发生的概率。
10.环境保护措施:井架安装过程中需要做好环境保护工作,如合理处理垃圾、防止污水等对周围环境的污染。
总结起来,井架安装的安全技术措施包括规划、材料选择、施工人员的培训和资质要求、安全设备的选用和使用、搭建井架的方法、设立安全警戒区域、管理和监督、天气因素考虑、安全督促和宣传教育、环境保护措施等。
只有全面贯彻这些安全技术措施,才能有效地降低井架安装过程中的安全风险,确保工人和施工现场的安全。
编订:__________________单位:__________________时间:__________________主井井架封闭施工安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-8374-15 主井井架封闭施工安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
根据相关规定及工作安排,需要对我矿主井井架进行封闭。
为了确保井筒封闭期间的工作安全,特编制以下安全技术措施,相关单位必须严格执行本措施。
一、施工项目:主井井架封闭二、施工时间:2013-3月10日--3月25日三、施工总负责人:崔金良四、施工地点:主井口五、成立施工领导组组长:崔金良副组长:吴随炎现场负责人:王建淼、刘福贵施工人员:六、施工步骤:地基处理---两臂立柱焊接---焊接天板主、副筋---彩钢瓦安装七、施工简介:1、地基处理:用11型的工字钢从轨道下串过,东西两侧担在台阶上,不能井架墙体外。
2、预埋件处理:用14mm铁板做预埋件,在预埋件的下方打眼固定铁板。
3、两臂立柱:立柱时从上方的第一根立柱到下放的第一根立柱拉水平线。
根据上下距离来做立柱材料。
4、焊天板主、副筋:根据水平线来焊接,保证质量。
5、安装彩钢瓦:先装两臂彩钢瓦,在装顶部的彩钢瓦。
八、安全技术措施:1、所有参与人员必须认真贯彻学习本措施,并实施签字;2、所有进入现场人员,必须佩戴安全帽;3、所有进行施工人员,不管在任何作业部位必须佩戴安全带;4、电焊作业时,要严格按照《电焊作业安全措施》执行;5、高空作业,必须严格按照《高空作业安全措施》执行;6、吊车起吊作业,必须按照《起吊作业安全措施》执行;6、所有施工人员要文明施工,杜绝吸烟、打闹现象,如果发现必定重罚;7、所有进入作业现场人员,坚决不能喝酒;8、所有施工人员,要统一听从指挥,齐心协力完成每一道工序;请在这里输入公司或组织的名字Enter The Name Of The Company Or Organization Here。
本工程为某矿山主井井架安装施工,井架结构设计型式为L-A型钢井架,总重量1675.01吨,总高度88.163米,为目前世界最重、主体最高的主井井架。
井架安装施工需确保井架安全、稳定地竖立,满足矿山生产需求。
二、施工方案1. 施工准备(1)技术准备:组织施工人员学习井架安装施工图纸、技术规范和操作规程,确保施工人员掌握相关技术要求。
(2)材料准备:根据施工图纸要求,提前准备井架构件、连接件、螺栓、焊条等材料,并确保材料质量合格。
(3)设备准备:准备大型吊车、稳车、水平仪、全站仪等施工设备,确保设备性能良好。
2. 施工步骤(1)基础施工:按照设计要求,进行基础施工,确保基础强度、稳定性和标高满足井架安装要求。
(2)井架组装:在组装场地,按照施工图纸和规范要求,将井架构件进行组装,确保组装质量。
(3)井架运输:将组装好的井架运输至安装现场,运输过程中注意保护井架构件,防止损坏。
(4)井架竖立:① 安装吊车:在井架底部安装吊车,确保吊车性能满足施工要求。
② 确定井架中心:利用全站仪等测量设备,确定井架中心位置。
③ 吊装井架:利用吊车将井架竖立,确保井架中心线与设计要求一致。
④ 稳定井架:在井架竖立过程中,利用稳车进行稳定,防止井架倾斜。
⑤ 检查井架:井架竖立后,检查井架各部位连接是否牢固,确保井架稳定。
3. 施工质量控制(1)基础施工:严格按照设计要求进行基础施工,确保基础强度、稳定性和标高满足井架安装要求。
(2)井架组装:严格控制井架组装质量,确保井架各部位连接牢固、尺寸准确。
(3)井架运输:运输过程中注意保护井架构件,防止损坏。
(4)井架竖立:确保井架竖立过程中,井架中心线与设计要求一致,井架稳定。
4. 施工安全措施(1)施工人员必须经过专业培训,熟悉施工工艺和安全操作规程。
(2)施工过程中,严格遵守各项安全规定,确保施工安全。
(3)吊装作业时,严格执行吊装作业规程,确保吊装安全。
(4)加强施工现场安全管理,定期进行安全检查,及时发现并消除安全隐患。
整体解决方案系列
主井井架封闭施工安全技
术措施
(标准、完整、实用、可修改)
编号: FS-QG-33978主井井架封闭施工安全技术措施
Safety tech ni cal measures for mai n derrick closed con structi on
说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目
标管理科学化、制度化、规范化,特此制定
根据相关规定及工作安排,需要对我矿主井井架进行封
闭。
为了确保井筒封闭期间的工作安全,特编制以下安全技
术措施,相关单位必须严格执行本措施。
一、施工项目:主井井架封闭
二、施工时间:2013-3月10日--3月25日
三、施工总负责人:崔金良
四、施工地点:主井口
五、成立施工领导组
组长:崔金良
副组长:吴随炎
现场负责人:王建淼、刘福贵
施工人员:
六、施工步骤:
地基处理一两臂立柱焊接---焊接天板主、副筋---彩钢瓦安装
七、施工简介:
1、地基处理:用11型的工字钢从轨道下串过,东西两侧担在台阶上,不能井架墙体外。
2、预埋件处理:用14mm铁板做预埋件,在预埋件的下方打眼固定铁板。
3、两臂立柱:立柱时从上方的第一根立柱到下放的第一
根立柱拉水平线。
根据上下距离来做立柱材料。
4、焊天板主、副筋:根据水平线来焊接,保证质量。
5、安装彩钢瓦:先装两臂彩钢瓦,在装顶部的彩钢瓦。
八、安全技术措施:
1、所有参与人员必须认真贯彻学习本措施,并实施签字
2、所有进入现场人员,必须佩戴安全帽;
3、所有进行施工人员,不管在任何作业部位必须佩戴安全带;
4、电焊作业时,要严格按照《电焊作业安全措施》执行;
5、高空作业,必须严格按照《高空作业安全措施》执行;
6、吊车起吊作业,必须按照《起吊作业安全措施》执行;
6、所有施工人员要文明施工,杜绝吸烟、打闹现象,如果发现必定重罚;
7、所有进入作业现场人员,坚决不能喝酒;
&所有施工人员,要统一听从指挥,齐心协力完成每一道工序;
