1关于市政定额中大型土石方等的界定问题我公司在南通地区承接了一项市政道路工程,在造价过程中,业主方提出除了路面结构层,以下的所有开挖土方和填筑(包含灰土填筑)都应该按大型土石方(超过5000方)来取费,是否有道理,大型土石方是如何界定的?另外桥梁水中灌注桩是否可以套用两层护筒埋设,内层护筒不能回收如何确定消耗量?1、是正确的,04计价表沿用01江苏费用定额中单独编制预算的土(石)方工程或一个单位工程内挖方与填方之和工程量超过5000立方的工程按大型土石方计算。
2.水中可以套用两层护筒埋设,内护筒不能回收,按江苏省市政工程计价表桥梁册第二章说明五计算。
2临时设施费用的问题《江苏省市政工程计价表》(第一册)江苏省市政工程费用计算规则:二、费用项目划分中第(二)项措施项目费中第3条对临时设施费的解释为:指施工单位为进行市政工程施工所必需的生产和生活用的临时建筑物、构筑物和其他临时设施等费用。
临时费内容包括:临时设施的搭设、维修、拆除、摊销等费用;第15条对围堰的解释:围堰发生的费用;第17条对便道的解释:做便道发生的费用。
第18条对便桥的解释:做便桥发生的费用。
现我想请求解释的是 1、市政工程中,为了工程施工场内运输所做的临时道路,临时便桥以及围堰含不含在第3条的临时设施费用范围内。
①如含在内的话,就市政工程而言,临时设施费计价表中指导费率为1~2%之间,有许多项目现场地质条件差,临时道路等费用相当大,此范围费率很难满足施工实际发生的费用?②如含在内的话计价表中费用划分中的中第15、17、18单独立项的便道、便桥、围堰有是指什么呢?2、市政工程中,场内与场外道路的划分以什么范围界定的?3、一些按实结算工程,结算编制只按定额编制说明的范围进行编制,对临时道路、临时便桥等在不在临时设施规定的范围内的界定特别关键.1、请仔细理解临时设施费定义。
便道,便桥,围堰是用于道路,桥梁施工过程中的措施费。
2、工程中,场内与场外道路的划分以施工围墙为界。
12 3 45 6 7 89 10 11 12 13 14套定额应注意的问题1. 土方:场地平整2. 挖土(人工、挖掘机)3. 土方运输(原地、运输)4. 土方回填(挖土、运输、回填)5. 桩基础,以振动灌注桩为例:打桩(注意空打部分)、桩尖埋设、钢筋笼、凿桩头。
2. 垫层:垫层、防水3.基础、结构:梁、板、柱(是否有弧形、起坡等)3. 砌筑工程:什么砖,砂浆类型,一砖还是半砖还是一砖以上。
4. 砌筑工程有的地方在地下室符合某种条件还加照明费5. 砌筑工程注意有的基础下面有砖胎膜。

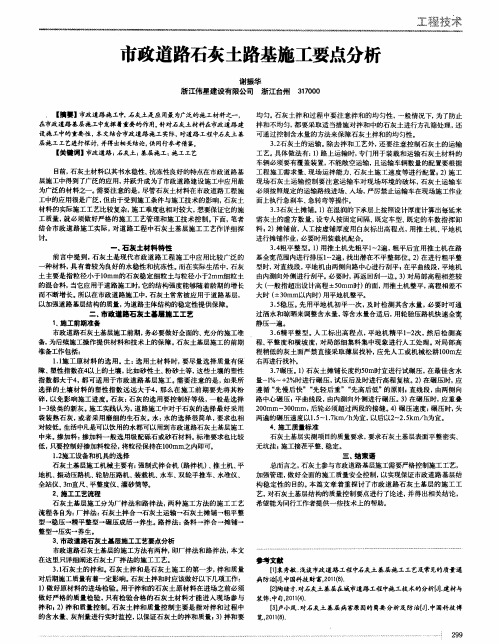

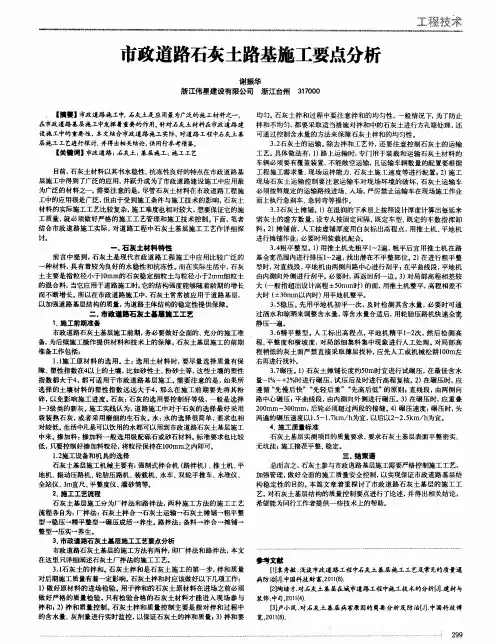

4. 混凝土工程:一般按照体积计算,楼梯、阳台按投影面积(直形、弧形)5. 有的地区室板算到梁边,有的地区是梁并入板计算。
柱子算层高。
6. 注意的是过梁、构造柱(马牙槎),窗台板,装饰线条、阳台露台反梁、压顶等小型构件、楼梯算的边界要注意,基本上都是按照平方计算的。
模板:垫层、基础、基础梁、梁、板、柱、过梁、构造柱、小型构件、楼梯、阳台、栏板等。
7. 模板:垫层、基础、基础梁、梁、板、柱、过梁、构造柱、小型构件、楼梯、阳台、栏板等。
5. 钢筋:桩钢筋笼(一般对照图集,不要忘记固定筋,螺旋箍筋的计算)5. 各个构件钢筋,吊筋(主、次梁交接部位),洞口补强钢筋,剪力墙有端柱、翼柱等时的拉结筋,墙体拉结筋(一般600*600),马凳筋,柱子拉结筋,板分布筋、板面负筋、局部加强筋,阳台等保护层一般会配钢筋网片的,过梁、窗台板、小型构件等内配钢筋,砌体拉结筋。
6. 屋面:保护层、找平层、防水层、基层、面层。
7. 对照详图看一下,注意泛水,排水:水斗、落水口、篦子、水落管、弯头。
7. 脚手架:有的地方是按照外墙、内墙分开算的,有的是按照建筑面积。
7. 脚手架部分地区还有单梁、柱子、挑脚手架、里脚手架等。
7. 层高超过3.6m时要计算满堂脚手架,注意超高运输增加费。
地下室采用非泵送时要计算脚手架的。
7. 地下室采用非泵送时要计算脚手架的。
市政第二册除水泥稳定层、水泥混凝土路面、沥青混凝土路面定额未考虑场内运距外,其他定额场内运距按50m考虑。
第一章路基处理说明一、原槽土掺石灰定额按就地取土考虑。
原槽土掺石灰定额适用于小面积、零星的软基处理,大面积的软基处理的挖土套用《通用项目》相应定额项目,填料套用本册相应定额项目。
二、抛石挤淤定额按机械运输至抛石点抛石、人工配合整平考虑,抛石运输费用另行计算。
边坡防护陆上抛石按机械运输至抛石点人工抛石考虑,抛石运输费用另行计算。
三、袋装砂井直径按φ70考虑,设计直径与定额取定不同时,材料消耗量可以换算,其他不变。
四、边沟成型定额项目的内容,综合考虑了边沟挖土的土类和边沟两侧边坡培整面积所需的挖土、培土、修整边坡、余土抛出沟外并弃运至路基50m以外的全过程所需的人工。
工程量计算规则一、抛石挤淤、抛石防护按设计图示尺寸以抛石体积计算。
二、袋装砂井、振冲碎石桩按设计图示尺寸以长度计算。
三、塑料排水板按设计图示尺寸以打入原地面以下的长度和埋入砂垫层的长度之和计算。
四、石灰砂桩按设计图示尺寸以体积计算。
五、土工布按设计图示尺寸以路基面积计算。
六、路基盲沟按设计图示尺寸以长度计算。
七、路基填砂按设计图示尺寸以填砂体积计算。
说明∙路床整形碾压、人行道整形碾压定额项目的内容,包括平均厚度10cm以内的人工挖高填低、平整底面,使之形成设计要求的纵横坡度,并碾压密实。
路床碾压检验、人行道整形碾压项目,不论新建还是旧路改造项目,均需计算。
∙多合土项目按现场拌和考虑,部分多合土项目考虑了厂拌。
∙本册凡使用石灰的子目,均不包括消解石灰的工作内容。
编制预算中,应先计算出石灰总用量,然后套用“消解石灰”子目。
∙水泥稳定层、水泥混凝土路面、沥青混凝土路面定额未包括的水泥混凝土、水泥稳定砾石(碎石)、沥青混凝土的场内运输(现场拌和地点至施工浇捣或铺筑现场),应按施工组织设计确定的运输距离套用《通用项目》册相应项目。
∙设计道路基层混合料配合比与定额取定不同时材料可以换算,但人工、机械消耗量不变。
1关于市政定额中大型土石方等的界定问题1关于市政定额中大型土石方等的界定问题我公司在南通地区承接了一项市政道路工程,在造价过程中,业主方提出除了路面结构层,以下的所有开挖土方和填筑(包含灰土填筑)都应该按大型土石方(超过5000方)来取费,是否有道理,大型土石方是如何界定的?另外桥梁水中灌注桩是否可以套用两层护筒埋设,内层护筒不能回收如何确定消耗量?1、是正确的,04计价表沿用01江苏费用定额中单独编制预算的土(石)方工程或一个单位工程内挖方与填方之和工程量超过5000立方的工程按大型土石方计算。
2.水中可以套用两层护筒埋设,内护筒不能回收,按江苏省市政工程计价表桥梁册第二章说明五计算。
2临时设施费用的问题《江苏省市政工程计价表》(第一册)江苏省市政工程费用计算规则:二、费用项目划分中第(二)项措施项目费中第3条对临时设施费的解释为:指施工单位为进行市政工程施工所必需的生产和生活用的临时建筑物、构筑物和其他临时设施等费用。
临时费内容包括:临时设施的搭设、维修、拆除、摊销等费用;第15条对围堰的解释:围堰发生的费用;第17条对便道的解释:做便道发生的费用。
第18条对便桥的解释:做便桥发生的费用。
现我想请求解释的是 1、市政工程中,为了工程施工场内运输所做的临时道路,临时便桥以及围堰含不含在第3条的临时设施费用范围内。
①如含在内的话,就市政工程而言,临时设施费计价表中指导费率为1~2%之间,有许多项目现场地质条件差,临时道路等费用相当大,此范围费率很难满足施工实际发生的费用?②如含在内的话计价表中费用划分中的中第15、17、18单独立项的便道、便桥、围堰有是指什么呢?2、市政工程中,场内与场外道路的划分以什么范围界定的?3、一些按实结算工程,结算编制只按定额编制说明的范围进行编制,对临时道路、临时便桥等在不在临时设施规定的范围内的界定特别关键.1、请仔细理解临时设施费定义。
便道,便桥,围堰是用于道路,桥梁施工过程中的措施费。

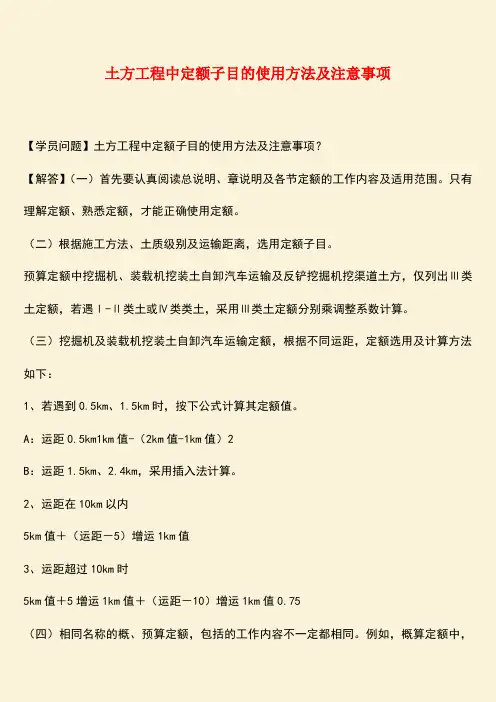

土方工程中定额子目的使用方法及注意事项【学员问题】土方工程中定额子目的使用方法及注意事项?【解答】(一)首先要认真阅读总说明、章说明及各节定额的工作内容及适用范围。
只有理解定额、熟悉定额,才能正确使用定额。
(二)根据施工方法、土质级别及运输距离,选用定额子目。
预算定额中挖掘机、装载机挖装土自卸汽车运输及反铲挖掘机挖渠道土方,仅列出Ⅲ类土定额,若遇Ⅰ-Ⅱ类土或Ⅳ类类土,采用Ⅲ类土定额分别乘调整系数计算。
(三)挖掘机及装载机挖装土自卸汽车运输定额,根据不同运距,定额选用及计算方法如下:1、若遇到0.5km、1.5km时,按下公式计算其定额值。
A:运距0.5km1km值-(2km值-1km值)2B:运距1.5km、2.4km,采用插入法计算。
2、运距在10km以内5km值+(运距-5)增运1km值3、运距超过10km时5km值+5增运1km值+(运距-10)增运1km值0.75(四)相同名称的概、预算定额,包括的工作内容不一定都相同。
例如,概算定额中,人工挖装土机动翻斗车运输、人工挖装土拖拉机运输等节定额,包括挖土、装卸土及运输。
而预算定额中这几节定额,不包括挖土,仅是装卸土及运输。
因此,选用定额时,要特别注意,仔细阅读各节工作内容,以免混淆。
以上内容均根据学员实际工作中遇到的问题整理而成,供参考,如有问题请及时沟通、指正。
结语:借用拿破仑的一句名言:播下一个行动,你将收获一种习惯;播下一种习惯,你将收获一种性格;播下一种性格,你将收获一种命运。
事实表明,习惯左右了成败,习惯改变人的一生。
在现实生活中,大多数的人,对学习很难做到学而不厌,学习不是一朝一夕的事,需要坚持。
希望大家坚持到底,现在需要沉淀下来,相信将来会有更多更大的发展前景。

市政定额说明及计算规则册说明⼀、本定额的混凝⼟和砂浆是按过筛净砂编制的,各地应将过筛⼈⼯费和损耗纳⼊材料预算价格,定额已考虑了砂的膨胀率,因质量要求现场过筛的⼈⼯费及筛砂损耗已包括在定额内,不另计算。
⼆、本定额的混凝⼟和砂浆强度等级,如设计要求与定额不同时,允许按附录换算,但定额中各种配合⽐的材料⽤量不得调整。
三、本定额的混凝⼟和砂浆是按中(细)砂、特细砂编制的,计算时应按实际使⽤砂的种类分别套⽤相应定额项⽬。
四、本定额现浇构件混凝⼟是按现场搅拌⾮泵送和商品混凝⼟分别编制的,商品混凝⼟以成品基价的形式表现,若现浇混凝⼟构件使⽤商品混凝⼟,应对商品混凝⼟价差进⾏单项价差调整。
五、中⼩型机械在25km以内,从甲⼯地(或基地)⾄⼄⼯地的搬迁运输费和场内运输费,已包括在定额内。
六、本定额除各章另有说明者外,建筑材料、成品、半成品从现场仓库、堆放地点、加⼯地点⾄操作地点的⽔平运输,已综合考虑在定额内,不得另⾏计算。
七、地下管线的交叉处理,临时遇到的障碍拆除,施⼯组织设计规定(经建设单位认可)的临时⼯程等,按相应项⽬执⾏,⽆定额项⽬的,按实签证。
⼋、D.D隧道⼯程、D.F地铁⼯程定额暂未编。
九、本定额与安装⼯程定额执⾏界限如下图所⽰:1.供⽔管道:2.排⽔管道:图例说明:(1)、(2)为⽔源管道;(3)、(4)为总排⽔管道。
(1)、(2)和(3)、(4)若为城市供、排⽔(住宅⼩区除外)管道时,应执⾏市政⼯程相应定额。
3.煤⽓管道:4.油、⽓管道:图例说明:(5)、(6)为油、⽓管道。
(5)、(6)若为城市煤⽓及油、⽓管道(住宅⼩区除外),应执⾏市政⼯程相应定额。
⼗、本定额在执⾏中如遇缺项,可按建筑、装饰、安装、园林绿化⼯程定额执⾏,若仍缺项,由甲⼄双⽅编制临时性定额,报⼯程所在地⼯程造价站审批,并报省⼯程造价总站备案。
D.A ⼟⽯⽅⼯程说明⼀、⼀般说明(⼀)⼟⽯⽅⼯程定额除各章另有说明外,适⽤于市政定额其他章。

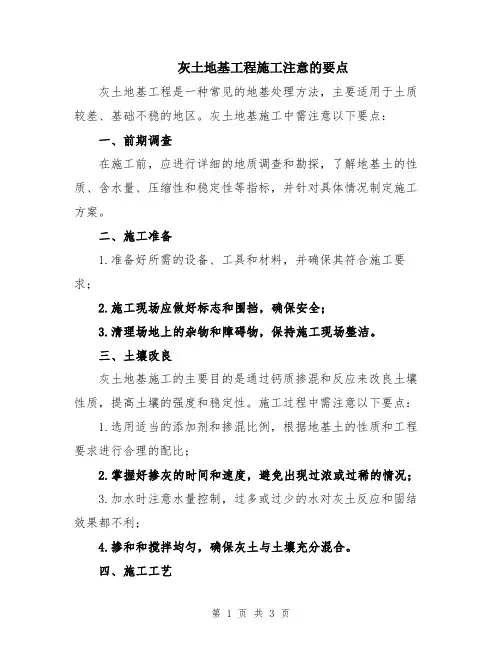

灰土地基工程施工注意的要点灰土地基工程是一种常见的地基处理方法,主要适用于土质较差、基础不稳的地区。
灰土地基施工中需注意以下要点:一、前期调查在施工前,应进行详细的地质调查和勘探,了解地基土的性质、含水量、压缩性和稳定性等指标,并针对具体情况制定施工方案。
二、施工准备1.准备好所需的设备、工具和材料,并确保其符合施工要求;2.施工现场应做好标志和围挡,确保安全;3.清理场地上的杂物和障碍物,保持施工现场整洁。
三、土壤改良灰土地基施工的主要目的是通过钙质掺混和反应来改良土壤性质,提高土壤的强度和稳定性。
施工过程中需注意以下要点:1.选用适当的添加剂和掺混比例,根据地基土的性质和工程要求进行合理的配比;2.掌握好掺灰的时间和速度,避免出现过浓或过稀的情况;3.加水时注意水量控制,过多或过少的水对灰土反应和固结效果都不利;4.掺和和搅拌均匀,确保灰土与土壤充分混合。
四、施工工艺1.按照设计要求进行开挖,保持坡度和平整度;2.在灰土覆盖层面上设置标高控制点,以确保施工的高度和坡度符合要求;3.在施工过程中,及时清除施工现场积水,防止土壤水分含量过高;4.做好灰土填筑的分层压实,保证每层灰土连续、均匀、密实;5.对于大面积施工,应采用分块施工,小面积连续施工,以减少灰土层与土壤层之间的接缝。
五、质量控制1.施工过程中要不断进行质量控制和检测,确保施工质量符合要求;2.对灰土进行密实度检测,以保证填筑层的密实度满足要求;3.及时记录施工数据,包括添加剂用量、水灰比、填筑层厚度等。
六、施工注意事项1.施工过程中,尽量减少机械施工对土壤的二次破坏;2.严禁施工过程中违规操作,以免影响工程质量;3.注意环境保护,定期清理施工现场,避免对周围环境造成污染。
总之,灰土地基工程施工是一个复杂的过程,需要严格按照设计要求和施工规范进行,同时要加强质量控制和施工管理,确保施工质量和工程安全。

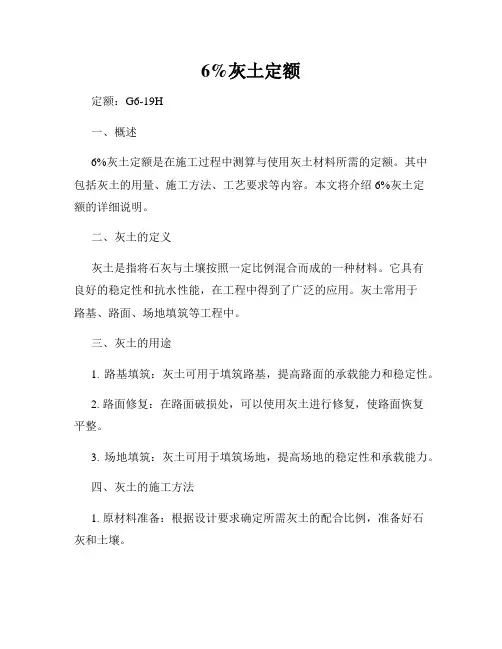

6%灰土定额定额:G6-19H一、概述6%灰土定额是在施工过程中测算与使用灰土材料所需的定额。
其中包括灰土的用量、施工方法、工艺要求等内容。
本文将介绍6%灰土定额的详细说明。
二、灰土的定义灰土是指将石灰与土壤按照一定比例混合而成的一种材料。
它具有良好的稳定性和抗水性能,在工程中得到了广泛的应用。
灰土常用于路基、路面、场地填筑等工程中。
三、灰土的用途1. 路基填筑:灰土可用于填筑路基,提高路面的承载能力和稳定性。
2. 路面修复:在路面破损处,可以使用灰土进行修复,使路面恢复平整。
3. 场地填筑:灰土可用于填筑场地,提高场地的稳定性和承载能力。
四、灰土的施工方法1. 原材料准备:根据设计要求确定所需灰土的配合比例,准备好石灰和土壤。
2. 搅拌均匀:将石灰和土壤按照配合比例放入搅拌机中,加入适量的水,搅拌均匀,使灰土达到一定的湿度。
3. 运输和铺设:将搅拌好的灰土用运输车运送至施工现场,并按照设计要求进行铺设。
4. 压实工艺:使用专用的压路机对铺设好的灰土进行压实,使其达到预定的密实度和稳定性。
五、灰土的主要工艺要求1. 灰土应达到一定的湿度,以便搅拌均匀和施工铺设。
2. 灰土在铺设时应均匀覆盖,确保路面或场地填筑的平整性。
3. 灰土的压实度应符合设计要求,确保路面或场地的稳定性。
4. 施工现场应保持清洁,及时清理灰土溢出的部分。
六、灰土的用量计算灰土的用量计算需要根据具体的工程要求和设计参数来确定。
一般来说,灰土的用量与铺设面积、厚度和湿度有关。
根据经验公式和实测数据,可以计算出灰土的合理用量。
七、施工安全注意事项1. 施工人员需佩戴好相应的安全防护用品,如安全帽、手套、口罩等。
2. 施工现场需设置明显的安全标志和警示牌,确保施工区域的安全。
3. 施工过程中应注意防止粉尘扬散,避免对周围环境和人员造成伤害。
4. 严格遵守相关施工规范和标准,确保施工质量和安全。
八、定额的优化与更新为了不断提高施工效率和质量,定额需要进行优化和更新。
石灰土控制要点 Hessen was revised in January 2021石灰土施工控制要点石灰土是公路工程建设中经常采用的旨在改善土质、增加土体稳定性的常用施工技术措施。
由于石灰土具有施工工艺成熟、完善,造价指标相对经济、合理,对道路的使用功能提供了有力的基础和保证,因此被广泛地应用。
一、施工前准备:1、材料要求①土土应选用稍具粘性的土壤,砂性土、粉砂土、粘性土均可使用。
土的质量必须保证,不能是沼泽土、淤泥、泥炭,不能是含有易腐朽物质的材料,应尽量采用有机质含量小于4%、液限小于50%、塑性指数在4~15 之间的土源为宜,使用塑性指数偏大的粘性土时,应进行粉碎,粉碎后土块的最大尺寸不应大于15 mm。
②生石灰生石灰一般应采用Ш级灰且经试验合格,有效钙镁(CaO+MgO)含量不小于70%。
生石灰应妥善保管,在使用中应尽量缩短存放时间。
2、混合料组成石灰土又称为石灰稳定土,是由石灰和土按一定比例拌制而成的混合料,利用胶凝和结晶反应,使土体刚度增大,旨在提高天然土压实后的强度和水稳定性。
一般石灰稳定土的掺灰量主要为6%、8%、10%、12%等。
3、机械准备:①大型机械设备大型机械设备主要有:挖掘机、平地机、装载机、路拌机、振动压路机、轮胎压路机、光轮压路机、洒水车等。
②小型机具主要有蛙夯或冲击夯、铁锹、散灰用铁钩子、整平白灰的耙子等。
③测量和检测设备主要有水准仪、全站仪、3m 直尺、平整度仪、灌砂筒、弯沉车等。
4、试验准备:石灰土施工前,应将准备使用的材料进行送检,包括石灰的原材试验,含灰量曲线、灰土、素土击实等。
以便在施工过程中进行控制。
待前期准备工作完成,方可开始进场施工。
二、施工工艺:石灰稳定土的施工顺序:备土、铺灰、拌和、整形、碾压、检验、养生。
1、备土备土:使用的土如含水量过大,一般需进行翻拌、晾晒处理。
备土前要用土培好路肩,路肩应同结构层等厚。
备土:按照松铺厚度(松铺系数一般为)将土摊铺均匀一致,有利于机械化施工。
1.灰土套用市政定额,那么计算方式应该按照市政规则:每200mm一层计算面积。
1)原槽拌合是指直接在槽子里拌合,且没有焖水工作内容、直接拌和直接碾压
2)市政《道路工程》第二章道路基层说明:五、本章设有“每增减”的子目,适用
于压实厚度20cm以内。
压实厚度在20cm以上应按两层结构层铺筑。
2.市政《道路工程》册说明:本定额凡使用石灰的子目,均不包括消解石灰的工作
内容。
编制预算中,应先计算出石灰总用量,然后套用消解石灰子目。
3.灰土项目:如果单位工程大于5000立方米,应该套用大型土石方费率。
