冲孔灌注桩监理实施细则

  • 格式:docx
  • 大小:42.40 KB
  • 文档页数:16

冲孔灌注桩监理实施细则

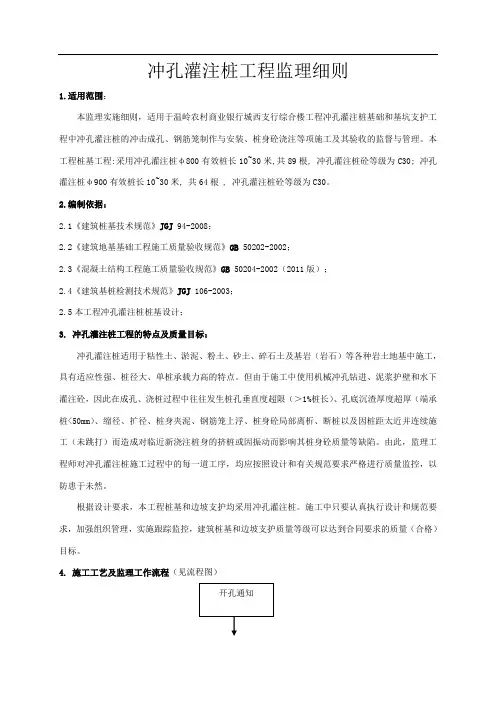

第一节 工程项目概况

本文旨在介绍冲孔灌注桩施工过程中的监理工作流程和质量标准,以及监理工作方法和措施,为工程项目提供优质的监理服务。

第二节 监理工作流程

1.隐蔽工程检验流程:在施工过程中,监理人员需要对隐蔽工程进行检验,确保施工符合规范要求。

2.冲孔灌注桩施工工艺流程:监理人员需要掌握冲孔灌注桩施工的工艺流程,确保施工质量。

3.冲孔灌注桩施工质量监理工作流程:监理人员需要对冲孔灌注桩施工质量进行监理,确保施工符合质量标准。

4.施工阶段质量控制工作流程:监理人员需要在施工过程中进行质量控制,确保施工符合质量标准。

第三节 冲孔灌注桩质量监理工作内容

1.施工准备工作检查:监理人员需要对施工准备工作进行检查,确保施工符合规范要求。 2.测量定位检查:监理人员需要对测量定位进行检查,确保施工符合规范要求。

3.护筒检查验收:监理人员需要对护筒进行检查验收,确保施工符合质量标准。

4.钻孔、清孔的检查:监理人员需要对钻孔、清孔进行检查,确保施工符合质量标准。

5.钢筋笼检查:监理人员需要对钢筋笼进行检查,确保施工符合质量标准。

6.水下混凝土灌注的旁站检查监控:监理人员需要对水下混凝土灌注进行旁站检查监控,确保施工符合质量标准。

7.桩底注浆质量控制的监理工作:监理人员需要对桩底注浆进行质量控制的监理工作,确保施工符合质量标准。

8.灌注桩检验与验收:监理人员需要对灌注桩进行检验与验收,确保施工符合质量标准。

9.安全管理方面的监理工作:监理人员需要对安全管理进行监理工作,确保施工过程中安全可靠。

第四节 监理工作方法和措施

1.事前监理控制:监理人员需要在施工前进行事前监理控制,确保施工过程中符合规范要求。 2.事中监理控制:监理人员需要在施工过程中进行事中监理控制,确保施工符合质量标准。

3.事后监理控制:监理人员需要在施工后进行事后监理控制,确保施工符合质量标准。

第五节 质量标准

1.依据标准:监理人员需要依据相关标准进行监理工作,确保施工符合规范要求。

2.基本要求:监理人员需要确保施工过程中符合基本要求,如质量、安全等方面。

3.允许偏差:监理人员需要对允许偏差进行了解,确保施工过程中符合相关要求。

第六节 风险分析

在监理工作过程中,监理人员需要对施工过程中可能出现的风险进行分析,确保施工过程中安全可靠。

第七节 监理工作要点

1.检查及控制要点:监理人员需要对施工过程中的关键点进行检查及控制,确保施工符合质量标准。 设计技术要求:

本项目要求单桩承载力分别为抗压4000KN、抗拔桩抗压为4000KN,抗拔为1000KN,有效桩长均为不小于35M,桩端均入卵石层持力层不小于5m,超灌高度不小于1.5m。砼强度等级为C35,砼保护层厚度为50mm。桩顶伸入承台长度为100mm,主筋的锚固长度抗压桩35d主筋直径,即63cm;抗拔桩40d,即100cm。钢筋工程:纵向钢筋种类用Ⅲ级,箍筋螺旋形I级钢。设计中对钢筋接头规定采用焊接或机械连接,钢筋接头应错开35d且不小于500mm,同一截面上钢筋接头面积不得超过钢筋总面积的50%。箍筋的间距为200mm,桩顶加密区4m范围内@100mm,抗压桩距桩顶26m以下范围,为@300mm。桩底沉渣不超过50mm。

检测试验要求:

本项目的桩检测试验要求单桩竖向抗压(抗拔)静载试验按照《建筑桩基技术规范》94-2008,《建筑桩基检测技术规范》106执行。桩身混凝土达到设计强度后,方可开始静压试验。本次静载试验为非破坏性试验。静载试验前需用低应变动测方法检查试桩的桩身质量,混凝土强度等级。静载试验加载采用慢速维持荷载法。抗压(抗拔)试桩的加、卸载和竖向变形观测应按照《建筑桩基技术规程》(94-2008)的要求进行操作。抗压静载试验终止加载条件为:某级荷载作用,沉降量为前一级荷载沉降量的5倍;总沉降值超过40MM。某级荷载作用下,桩的沉降量大于前一级荷载作用下沉降量的2倍且经24h尚未达到相对稳定。已达到压重平台的最大重量。抗拔静载试验终止加载条件为:桩顶荷载为桩受拉钢筋总极限承载力的0.9倍。

监理工作流程:

隐蔽工程检验流程为:施工单位验收,申报,分包单位自检合格,监理工程师复验签证,业主、质监站同意工程隐蔽、覆盖。冲孔灌注桩施工工艺流程为:开工申请,埋设护筒,承包人开工申请。开工申请需要准备人员、材料、测量定位设备,地下各类管线在业主的主持下已经处置妥当,并有防范措施,经有关单位认可。钻孔、成孔方案与措施,垂直安放钢筋笼的吊装措施,灌注水下混凝土连续性与防止缩颈、杜绝断桩的措施,质量、安全、文明施工,防止事故的预防措施。 钻孔灌注桩是一种常见的基础工程,其施工质量的保证对于整个工程的安全性和稳定性至关重要。下面将介绍钻孔灌注桩的施工流程和质量监理工作内容。

首先,在施工前需要进行施工准备工作的检查。这包括审查施工单位报审的桩基专项施工方案,审核施工单位桩基施工管理人员及操作人员资格及到位情况,检查进场机械设备、机具,以及拟使用的原材料。

其次,需要进行测量定位检查。这包括检查测量仪器是否经过有资质的检测单位检定,审核施工单位测量放线成果。特别需要注意相邻建筑物的距离、方位等。

第三,需要进行护筒检查验收。这包括检查护筒中心位置,允许偏差为5㎝,以及检查筒顶标高,筒顶标高以满足施工的需要为准则,更是作为测量孔深的基准。

第四,需要进行冲孔、清孔的检查。在冲进过程中应注意地层变化,在地层发生变化时,应测孔深和推算地层界面的标高;检查钻进速率和泥浆比重,核查成孔纪录;分别检查桩身进入持力层卵石层界面岩样、卵石层中层岩样及终孔卵石层岩样情况,并留取相应岩样,钻进的岩样必须与设计文件和本工程勘察报告书描述的特征相符。在终孔后应测XXX推算有效桩长。本工程终孔条件以有效桩长达到35m为辅,入持力层5m控制为主。终孔测深时应检查护筒标高。

施工阶段的质量控制工作流程也很重要。分项工程施工完毕后需要进行自检,不合格需要返工。填写工程报验单,通知驻现场监理工程师进行现场检查,包括资料、试验、检验等。如果合格,则监理工程师签署质检合格意见,进行下一道工序。如果不合格,则需要承包人返工。

最后,需要进行钻孔灌注桩施工质量监理工作流程。检查钢筋笼、钢筋直径、根数、保护层、超声波检验管、导管节数及长度等。如果合格,则进行中间交工。如果不合格,则需要承包人返工。灌注桩工程总结后,申请中间交工。

3.孔底沉淀层厚度检查

在灌注砼之前,必须检查每根桩的孔底沉淀层厚度。检查方法是使用测绳栓上测锤,综合考虑终孔孔深,凭手感测定,沉渣厚度应小于等于50mm。

4.泥浆比重检查

在钻进和终孔后,需要检查泥浆比重以满足混凝土灌注的要求。钻进时,泥浆比重应取1.15~1.25.一清时,需要保持泥浆比重不变或适当增加泥浆比重和粘度。二清时,再将泥浆调整至设计及规范要求的范围内,以便于浇筑砼。

5.钢筋笼检查

1)在钢筋笼下沉之前,需要按常规检查钢筋笼的规格、间距、主筋桩顶锚固长度、焊接等各个项目。主筋保护层为50㎜。分段制作钢筋笼时,主筋连接采用焊接。在同一截面内,钢筋接头不得多于主筋总根数的50%。加密箍筋、定位箍筋与主筋连接均采用焊接。

2)在钢筋笼下沉过程中,需要旁站检查各段对接质量。所有焊缝应满足规范要求。焊工持证上岗。上下段应在同一直线上。检查合格后,待钢筋焊接接头冷却后下放,同时注意保护块的设置间距和厚度。

3)钢筋笼下沉完毕后,需要准确计算吊筋长度,控制钢筋笼顶面标高,并要有固定锚固措施,防止灌注水下混凝土时笼子上浮。

6.水下混凝土灌注的旁站检查监控

1)在灌注桩混凝土之前,需要检查商品混凝土,核查出厂合格证,检查砼标号,抽测坍落度试验,18cm±2cm。跟踪记录每一车砼来去时间,运输时间要严格控制在混凝土初凝时间内,力争没有间隔,连续一气呵成。

2)需要检查导管,导管接头不允许漏水,导管的孔底悬高应以25~50㎝为宜。混凝土初灌后,导管的混凝土埋深不小于1.5m。

3)在灌注过程中,需要记录灌注的混凝土方量和混凝土顶面标高,导管埋深不宜小于2m,同时不宜大于6m。砼灌注充盈系数按设计要求不小于1.10.

4)需要记录灌注过程中有无故障和不正常现象。若出现卡管、坍孔等情况应及时采取措施防止堵管、断桩发生。一旦发生堵管、断桩,必须及时向XXX工程师汇报,并通报业主。施工单位应书面提出质量处理报告,并经监理和业主单位认可。重大质量隐患还需设计单位认可后方可处理。施工处理过程应做好相应的质量处理纪录,以便进一步检验检测其工程质量。

5)本工程桩顶要求超灌1.5m。

7.桩底注浆质量控制的监理工作

1)需要确定注浆量、注浆压力等参数,以试注浆记录为准,水灰比为0.5~0.6.

2)注浆管注浆头位置,钢管开孔,砸扁后,包旧轮胎皮,翻折回来后用钢丝绑扎牢固,再包胶布。 控制在1.2~1.3.

5)检查钢筋加工及钢筋绑扎质量,要求钢筋加工精度高,钢筋绑扎牢固。

6)监督混凝土浇筑质量,要求混凝土坍落度、均匀性、密实度等符合规范要求。

7)监督桩身砼的浇筑质量,要求浇筑过程中注意振捣,确保砼的密实度和均匀性。

8)严格按照设计要求进行桩基施工,如桩深、桩径、桩位偏差等要求均需严格控制。

3.事后监理控制

1)对施工现场进行巡查,及时发现和解决问题。

2)对施工过程中发现的问题及时提出整改意见,确保施工质量。

3)监督验收过程,对施工质量进行综合评估,确保工程质量符合规范要求。

4)对施工单位和分包单位进行考核,及时反馈问题并提出改进措施。

5)对监理工作进行总结,提出改进意见,为下一步工作提供参考。

监理工作分为事前、事中和事后三个阶段进行质量控制。在事前阶段,需要审核设计方案、施工计划和安全生产措施等,并进行红线验证和设备检查。在事中阶段,需要对原材料、钢筋加工、混凝土浇筑等进行监督,并严格按照设计要求进行施工。在事后阶段,需要对施工现场进行巡查和综合评估,及时提出整改意见并对施工单位进行考核。总之,监理工作是确保工程质量的重要保障,需要严格把控每个环节。

1.导管埋置深度应在2米至6米之间,超过6米会导致钢筋笼上浮。在起拔导管时,应先测量混凝土面高度,根据导管埋深确定拔管节数,并勤检查,均匀拔管,保持埋管深度。

2.混凝土实际浇灌量必须大于按孔径计算的体积,停止浇筑前需检查桩顶标高和混凝土面浇灌高度,确保比设计标高高出1.5米。

3.在事后监理控制中,需要检查成桩的标高和轴线位置偏差情况,并配合检测中心对桩进行桩基检测,检查测试仪器和人员的完好性,对测试结果的数据进行分析。同时,还需要对商品混凝土强度试块进行见证送检,并进行数据检查。最后,组织验收,提交质量评估报告,并签认各种文件和资料。
