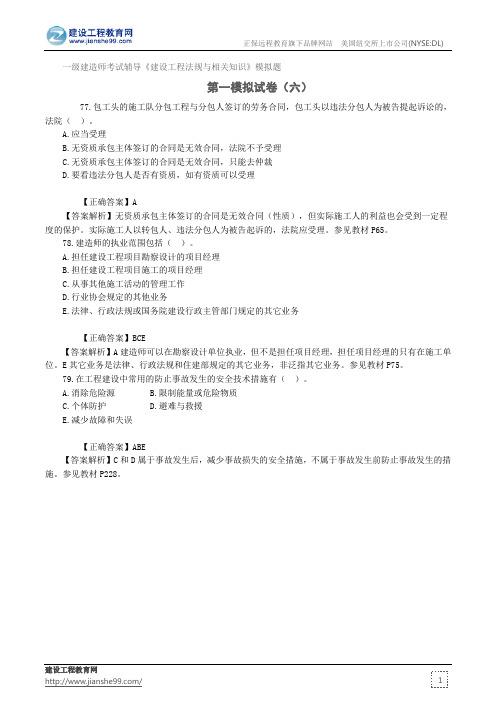

2017年一级建造师《建设工程项目管理》模拟试卷(六)
- 格式:docx
- 大小:25.87 KB
- 文档页数:6
正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)
建设工程教育网
/
一级建造师考试辅导《建设工程法规与相关知识》模拟题
第一模拟试卷(六)
77.包工头的施工队分包工程与分包人签订的劳务合同,包工头以违法分包人为被告提起诉讼的,法院()。
A.应当受理
B.无资质承包主体签订的合同是无效合同,法院不予受理
C.无资质承包主体签订的合同是无效合同,只能去仲裁
D.要看违法分包人是否有资质,如有资质可以受理
【正确答案】A
【答案解析】无资质承包主体签订的合同是无效合同(性质),但实际施工人的利益也会受到一定程度的保护。
实际施工人以转包人、违法分包人为被告起诉的,法院应受理。
参见教材P65。
78.建造师的执业范围包括()。
A.担任建设工程项目勘察设计的项目经理
B.担任建设工程项目施工的项目经理
C.从事其他施工活动的管理工作
D.行业协会规定的其他业务
E.法律、行政法规或国务院建设行政主管部门规定的其它业务
【正确答案】BCE
【答案解析】A建造师可以在勘察设计单位执业,但不是担任项目经理,担任项目经理的只有在施工单位。
E其它业务是法律、行政法规和住建部规定的其它业务,非泛指其它业务。
参见教材P75。
79.在工程建设中常用的防止事故发生的安全技术措施有()。
A.消除危险源
B.限制能量或危险物质
C.个体防护
D.避难与救援
E.减少故障和失误
【正确答案】ABE
【答案解析】C和D属于事故发生后,减少事故损失的安全措施,不属于事故发生前防止事故发生的措施。
参见教材P228。
2014年一级建造师《建设工程项目管理》模拟试卷一一、单项选择题(共70题,每题1分。
每题的备选项中,只有1个最符合题意)1.()是目标能否实现的决定性因素。
A.组织B.人C.方法D.工具答案:A答案解析及考点引申:影响组织目标实现的因素,组织结构、组织分工和组织流程以及项目结构图。
2.业主方项目管理目标中,宾馆的开业和道路的通车具体指的是项目的()。
A.投资目标B.进度目标C.质量目标D.成本目标答案:B答案解析及考点引申:动用的具体含义,注意教材的例子。
同时注意费用和质量目标的含义。
3.建设工程管理工作是一种增值服务工作,其核心任务是为工程的建设和使用增值,下列选项中()是隶属于工程使用的增值。
A.提供工程质量B.节能环保C.有利于投资控制D.有利于工程建设安全答案:B答案解析及考点引申:工程管理与工程项目管理的区别,工程建设与使用增值的含义。
4.组织结构图中,矩形框连接的表达方式是( )。
A.直线B.波折线C.单向箭线D.双向箭线答案:C答案解析及考点引申:所有组织工具的区别。
5.业主方项目管理的管理任务重,( )是管理中最重要的任务。
A.质量控制B.安全控制C.投资控制D.成本控制答案:B答案解析及考点引申:项目不同参与方的目标和任务是什么及关注点,重点关注设计方和项目总承包在费用上的控制目标。
6.()适用于大型建设项目,一般在地铁建设时都采用此种组织结构模式。
A.线性组织结构B.项目组织结构C.职能组织结构D.矩阵组织结构答案:D答案解析及考点引申:三类组织结构模式的优缺点。
7.工作流程组织中,属于管理流程组织的是( )。
A.物资采购流程B.数据处理流程C.设计变更流程D.钢结构深化设计工作流程答案:C答案解析及考点引申:三类流程的分类和具体例子。
组织工具的区别和应用特点。
8.建设工程项目管理的发展趋势中,项目集管理的是( )。
A.第一代B.第二代C.第三代D.第四代答案:D答案解析及考点引申:四代项目管理的划分。
注册建造师一级建设工程项目管理(建设工程项目进度控制)模拟试卷10A.通过控制以实现工程的进度目标B.编制进度计划C.论证进度目标是否合理D.跟踪检查进度计划2.建设工程项目的业主和参与各方都有进度控制的任务,各方( )。
A.控制的目标相同,但控制的时间范畴不同B.控制的目标不同,但控制的时间范畴相同C.控制的目标和时间范畴均相同D.控制的目标和时间范畴各不相同3.施工方进度控制的任务是( )。
A.根据施工任务委托合同对施工进度的要求控制施工进度B.控制整个项目实施阶段的进度C.依据施工组织设计对施工进度的要求控制施工进度D.依据施工承包合同对施工进度的要求控制施工进度4.某建设工程项目进度计划系统如图所示:该进度计划系统的第二层面是多个相互关联的不同( )的进度计划。
A.计划深度B.计划功能C.项目参与方D.计划周期5.在进行建设工程项目总进度目标控制前,首先应( )。
A.对项目实施进行总体部署B.分析和论证进度目标实现的可能性C.制定项目进度控制的措施D.编制施工总进度规划6.将一个子项目进度计划分解为若干个工作项,属于项目总进度目标论证工作的( )。
A.项目的结构分解B.进度计划系统的结构分析C.项目的工作编码D.各层进度计划的关系协调7.当工程网络计划的计算工期大于要求工期时,为满足要求工期,对网络计划进行调整的基本方法是( )。
A.减少相邻工作之间的时间间隔B.缩短关键工作的持续时间C.减少相邻工作之间的时距D.缩短关键工作的总时差8.根据表中给定的逻辑关系所绘制的双代号网络计划如下图所示,其作图错误的是( )。
A.节点编号不对B.逻辑关系不对C.有多个起点节点D.有多个终点节点9.关于单代号网络计划的说法,正确的是( )。
A.在单代号网络计划图中以节点表示工作,箭线表示工作之间的逻辑关系B.在单代号网络计划图中以节点工作之间的逻辑关系,箭线表示工作及其进行的方向C.在单代号网络计划图中以节点表示工作的开始,箭线表示工作及其进行的方向D.在单代号网络计划图中以节点表示工作方向,箭线表示工作之间的逻辑关系10.在网络计划中,判断关键工作的条件是该工作( )。

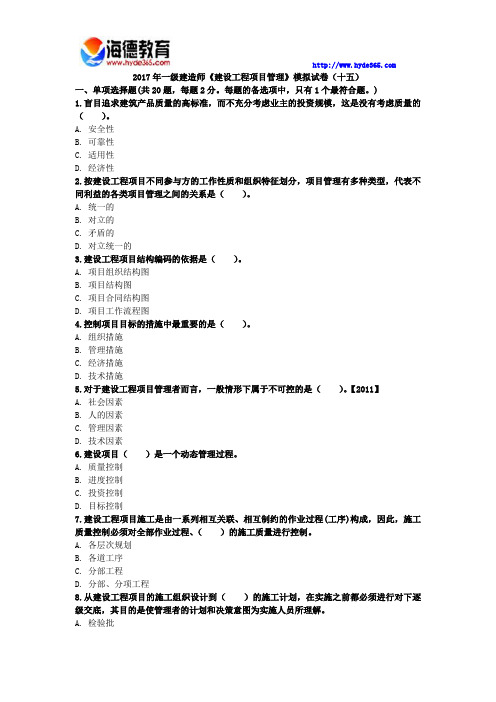

2017年一级建造师《建设工程项目管理》模拟试卷(十五)一、单项选择题(共20题,每题2分。
每题的备选项中,只有1个最符合题。
)1.盲目追求建筑产品质量的高标准,而不充分考虑业主的投资规模,这是没有考虑质量的()。
A. 安全性B. 可靠性C. 适用性D. 经济性2.按建设工程项目不同参与方的工作性质和组织特征划分,项目管理有多种类型,代表不同利益的各类项目管理之间的关系是()。
A. 统一的B. 对立的C. 矛盾的D. 对立统一的3.建设工程项目结构编码的依据是()。
A. 项目组织结构图B. 项目结构图C. 项目合同结构图D. 项目工作流程图4.控制项目目标的措施中最重要的是()。
A. 组织措施B. 管理措施C. 经济措施D. 技术措施5.对于建设工程项目管理者而言,一般情形下属于不可控的是()。
【2011】A. 社会因素B. 人的因素C. 管理因素D. 技术因素6.建设项目()是一个动态管理过程。
A. 质量控制B. 进度控制C. 投资控制D. 目标控制7.建设工程项目施工是由一系列相互关联、相互制约的作业过程(工序)构成,因此,施工质量控制必须对全部作业过程、()的施工质量进行控制。
A. 各层次规划B. 各道工序C. 分部工程D. 分部、分项工程8.从建设工程项目的施工组织设计到()的施工计划,在实施之前都必须进行对下逐级交底,其目的是使管理者的计划和决策意图为实施人员所理解。
A. 检验批B. 分部工程C. 分部分项工程D. 单位工程9.关于职业健康安全与劳动保护的表述,正确的是()。
A. 同一概念的两种不同的命名B. 不同概念的两种不同命名C. 不同概念的两种相同的命名D. 同一概念的同一命名10.用比较法进行施工成本分析时,通常采用的比较形式不包括()。
A. 将实际指标与目标指标对比B. 将本期实际指标与上期实际指标对比C. 将本期实际指标与拟完成指标对比D. 将与本行业平均水平对比11.建设工程索赔中,承包商计算索赔费用时最常用的方法是()。
一级建造师考试辅导《建设工程项目管理》模拟题第一套模拟题(六)49.《环境管理体系要求及使用指南》(GB/T24001—2004)由范围、引用标准、定义和()四部分组成。
A.环境管理体系特点B.环境管理体系要求C.环境管理体系目标D.环境管理体系方针【正确答案】B【答案解析】《环境管理体系要求及使用指南》(GB/T24001—2004)由范围、引用标准、定义和环境管理体系要求四部分组成。
选项CD属于环境管理体系要求的具体内容。
参见教材P200。
50.作业文件是指管理手册、程序文件之外的文件,除包括作业指导书(操作规程)和管理规定之外,还包括()。
A.监测活动准则B.质量方针、程序文件引用的表格C.监测活动准则、程序文件引用的表格D.质量方针、程序文件引用的表格【正确答案】C【答案解析】作业文件是指管理手册、程序文件之外的文件,一般包括作业指导书(操作规程)、管理规定、监测活动准则及程序文件引用的表格。
参见教材P205。
51.安全生产许可证有效期满需要延期的,企业应当于期满前()向原安全生产许可证颁发管理机关办理延期手续。
A.1个月B.2个月C.3个月D.4个月【正确答案】C【答案解析】安全生产许可证的有效期为3年。
安全生产许可证有效期满需要延期的,企业应当于期满前3个月向原安全生产许可证颁发管理机关办理延期手续。
参见教材P209。
52.根据原劳动部和建设部有关规定,建筑施工企业管理人员的安全教育不包括()。
A.班组长和安全员的安全教育B.行政管理干部的安全教育C.特种作业人员的安全教育D.企业安全管理人员的安全教育【正确答案】C【答案解析】建筑施工企业安全生产教育培训一般包括对管理人员、特种作业人员和企业员工的安全教育。
建筑施工企业管理人员的安全教育除ABD外,还包括:(1)企业领导的安全教育,(2)项目经理、技术负责人和技术干部的安全教育。
参见教材P209~210。
53.特种作业人员应具备的条件不包括()。
2017年一级建造师《公路工程管理与实务》模拟试卷(六)一、单项选择题(共20题,每题2分。
每题的备选项中,只有1个最符合题。
)1.省级高速公路监控系统三级管理机构的组成是()。
A. 一级监控中心、二级监控中心、三级监控中心B. 道路监控中心、桥梁监控中心、隧道监控中心C. 省监控中心、地级监控中心、县级监控中心D. 省监控中心、路监控分中心、监控所2.下列指标中,属于沥青混凝土路面检验项目的是()。
A. 渗水系数B. 纵横缝顺直度C. 面板的弯拉强度D. 相邻板高差3.关于路基土方施工安全技术要求的说法,错误的是()。
A. 开挖土方前,必须了解土质、地下水的情况B. 靠近建筑物、脚手架挖土时,视具体情况确定是否采取安全防护措施C. 在居民区附近开挖土方,不论开挖深度大小都应视为高处作业D. 高边坡开挖土方,作业人员要戴安全帽4.公路工程建设项目竣(交)工验收期间,质量监督机构进行工程质量检测所需的费用由()承担。
A. 施工单位B. 质量监督机构C. 项目法人D. 中心试验室5.关于测量仪器使用和保管的说法,错误的是()。
A. 仪器的配置与使用范围应经项目总工签认确定B. 仪器档案的原件必须随仪器装箱C. 超过了规定的周检时间确认间隔的仪器必须停止使用D. 仪器转站时严禁将带支架的仪器横扛肩上6.企业管理费由基本费用、主副食运费补贴、职工探亲路费、职工取暖补贴和()几项组成。
A. 财务费B. 材料费C. 利润D. 税金7.某路基土方开挖施工共需1800个工日,计划施工时间为20天,每天安排2个班组轮流工作各8小时,则每个施工班组应配置的人数为()人。
A. 6B. 23C. 45D. 908.材料核算主要有量差考核价差考核两方面,下列做法没有体现量差控制的是()。
A. 限额领料B. 控制场内运输和操作损耗C. 优化试验配合比D. 控制场外运输损耗9.下列措施中,可防止水泥稳定土基层裂缝的是()。
A. 采用塑性指数较高的土B. 养生结束后应及时铺筑下封层C. 采用快凝水泥D. 采用较高的水泥用量10.《公路建设市场管理办法》规定,因中标人疏于安全管理造成重大或特大事故的,取消其()内参加依法必须进行招标的项目的投标资格。
2024年一级建造师之一建建设工程项目管理模拟考试试卷包含答案单选题(共20题)1. 下列关于组织论和组织工具的说法,错误的是()。
下列关于组织论和组织工具的说法,错误的是()。
A.组织结构模式反映了一个组织系统中各子系统之间或各元素之间的指令关系B.组织分工是一种动态关系,而组织结构模式是一种相对静态的组织关系C.工作流程组织可以反应一个组织系统中各项工作之间的逻辑关系D.系统的目标决定系统组织的性质【答案】 B2. 建设工程施工阶段,()是安全生产的第一负责人。
建设工程施工阶段,()是安全生产的第一负责人。
A.总监理工程师B.施工单位技术负责人C.项目经理D.企业的代表人【答案】 D3. 根据合同实施偏差分析的结果,承包商应该采取相应的调整措施,不包括()。
根据合同实施偏差分析的结果,承包商应该采取相应的调整措施,不包括()。
A.技术措施B.经济措施C.组织措施D.法律措施【答案】 D4. 投标保证金的有效期应当超出投标有效期()。
投标保证金的有效期应当超出投标有效期()。
A.15天B.30天C.45天D.60天【答案】 B5. 建设工程项目总承包方项目管理工作涉及()的全过程。
建设工程项目总承包方项目管理工作涉及()的全过程。
A.决策阶段B.实施阶段C.使用阶段D.全寿命周期【答案】 B6. 已知工作A的紧后工作是B和C,B工作的最迟开始时间为第14天,最早开始时间为第10天,C工作的最迟完成时间为第16天,最早完成时间为第14天。
A工作的自由时差为第5天,则A工作的总时差为()天。
已知工作A的紧后工作是B和C,B工作的最迟开始时间为第14天,最早开始时间为第10天,C工作的最迟完成时间为第16天,最早完成时间为第14天。
A工作的自由时差为第5天,则A工作的总时差为()天。
A. 0B. 7C. 5D. 9【答案】 B7. 某施工项目某月的成本数据如下表,应用差额计算法得到预算成本增加对成本的影响是( )万元。
2017年一级建造师《建设工程项目管理》模拟试卷(五)一、单项选择题(共20题,每题2分。
每题的备选项中,只有1个最符合题。
)1.在施工期间,承包商可能遇到不能预见的地下岩石,导致工期拖延,这类风险应由()承担。
A. 发包人B. 承包人C. 发包人和承包人共同D. 监理工程师2.在PDCA循环中,P阶段的职能包括()等。
A. 确定质量改进目标,制定改进措施B. 明确质量要求和目标,提出质量管理行动方案C. 采取应急措施,解决质量问题D. 规范质量行为,组织质量计划的部署和交底3.质量控制是GB/T19000质量管理体系标准的一个质量术语。
它是()IS09000:2005。
A. 参考采用B. 等同采用C. 等效采用D. 参照采用4.论证建设工程项目总进度目标时,需要进行:①编制各层进度计划:②项目的工作编码;③进度计划系统的结构分析等项工作。
对上述三项工作而言,正确的工作步骤是()。
A. ①—②—③B. ②—①—③C. ②—③—①D. ③—②—①5.设计阶段投资的计划值与实际值的比较,即()比较,以及工程概算与预算比较。
A. 工程概算与投资估算B. 工程概算与竣工决算C. 工程概算与投资计划D. 工程概算与设计预算6.有关施工合同的订立不正确的一项是()。
A. 中标通知书发出30日内,中标单位应与建设单位依据招标文件、投标书等签订工程承包合同B. 签订合同的必须是中标的施工企业,合同价应与中标价相一致,投标书中已确定的合同条款一般不作修改,如需修改须经双方协商解决。
C. 施工合同作为合同的一种,其订立也要经过要约和承诺两个阶段D. 如果中标施工企业拒绝与建设单位签订合同,则建设单位将不再返还其投标保证金。
7.在建设工程合同的订立过程中,投标人根据招标内容在约定期限内向招标人提交投标文件,此为()。
A. 要约邀请B. 要约C. 承诺D. 承诺生效8.下列不是索赔成立的条件的是()A. 与合同对照,将有可能造成承包商的损失B. 事件已经造成承包商工程项目成本的额外支出和直接工期损失C. 造成费用增加和工期损失的原因,按合同约定不属于承包人的行为责任和风险责任D. 承包人按合同规定的程序提交索赔意向通知和索赔报告9.组织论主要研究系统的()、组织分工以及工作流程组织,是与项目管理学相关的重要基础理论学科。
2024年一级建造师之一建建设工程项目管理模考模拟试题(全优)单选题(共45题)1、索赔费用的计算方法不包括()。
A.实际费用法B.总费用法C.修正总费用法D.概算定额法【答案】 D2、下列影响建设工程项目实施的风险因素中,属于技术风险的是()。
A.气象条件B.公用防火设施的数量C.人身安全控制计划D.工程勘察材料【答案】 D3、在施工过程中,工程师发现曾检验“合格”的工程部位仍存在施工质量问题,则修复该部位工程质量缺陷时,应()。
A.由发包人承担费用,工期给予顺延B.由承包人承担费用,工期给予顺延C.由承包人承担费用,工期不给予顺延D.由发包人承担费用,工期不给予顺延【答案】 C4、国际工程施工承包合同争议解决的方式中,最常用、最有效,也是应该首选的解决方式是()。
A.协商B.调解C.诉讼D.仲裁【答案】 A5、下列选项中,承包商不能索赔利润的情况是(??)A.工程范围变更B.业主未能提供现场C.工程暂停D.文件缺陷【答案】 C6、下列建设工程项目进度控制的措施中,属于技术措施的是()。
A.优选工程项目施工方案B.确定各类进度计划的审批程序C.选择合理的合同结构D.编制资源需求计划【答案】 A7、下列属于专项成本分析的方法的是()A.成本盈亏异常分析B.人工费分析C.采购保管费分析D.管理费分析【答案】 A8、下列关于检验批的说法正确的是()。
A. 检验批是质量验收的最小单位B. 检验批应由总监理工程师组织验收C. 主控项目和一般项目的检验结果均要全部符合要求D. 检验批的观感质量验收应符合要求【答案】 A9、根据《建设工程项目管理规范》(GB/T50326―2006),项目管理实施规划应由( )组织编制。
(2012)A.项目技术负责人B.企业生产经营负责人C.项目经理D.企业技术负责人【答案】 C10、在进行合同分析以后,应由()作“合同交底”。
A.各层次管理者向合同管理人员B.合同管理人员向各层次管理者C.合同管理人员向劳务作业人员D.项目经理想合同管理人员【答案】 B11、建设工程职业健康安全管理的目的是防止和减少生产安全事故、保护()的健康与安全、保障人民群众的生命和财产免受损失。
一级建造师《建筑工程管理与实务》模拟试卷六(含答案)[单选题]1.建筑屋面为坡屋面,建筑室外地面标高-0.30m,室内地面标高0(江南博哥).00m,檐口标高+24.5m,屋脊标高+26.5m。
则建筑高度是()m。
A.24.5B.26.5C.26.8D.25.8参考答案:D参考解析:本题考查的是建筑物分类。
建筑屋面为坡屋面时,建筑高度应为建筑室外设计地面至其檐口与屋脊的平均高度。
[单选题]2.住宅建筑室内疏散楼梯的最小净宽度为()。
A.1.0mB.1.1mC.1.2mD.1.3m参考答案:B参考解析:本题考查的是建筑构造设计要求。
居住建筑室内疏散楼梯的最小净宽度1.1m。
[单选题]3.钢筋与混凝土共同作用时,属于粘结强度影响因素的是()。
A.混凝土强度B.钢筋的直径C.钢筋的材质D.钢筋表面粗糙度参考答案:A参考解析:本题考查的是混凝土结构的受力特点及其构造。
影响粘结强度的主要因素有混凝土的强度、保护层的厚度和钢筋之间的净距离等。
[单选题]4.易于替换的结构构件的正常设计使用年限为()年。
A.10B.25C.50D.100参考答案:B参考解析:本题考查的是结构设计使用年限。
我国《建筑结构可靠度设计统一标准》提出了建筑结构的设计使用年限,详见下表。
[单选题]5.水泥的终凝时间,指的是()。
A.从水泥加水拌和起至水泥浆开始失去塑性所需的时间B.从水泥加水拌和起至水泥浆完全失去塑性并开始产生强度所需的时间C.从水泥浆开始失去塑性至完全失去塑性并开始产生强度所需的时间D.从水泥浆开始失去塑性至水泥浆具备特定强度所需的时间参考答案:B参考解析:本题考查的是常用水泥的技术要求。
终凝时间是从水泥加水拌和起至水泥浆完全失去塑性并开始产生强度所需的时间。
[单选题]6.影响木材正常使用阶段变形稳定性的含水率指标是()。
A.平衡含水率B.纤维饱和点C.标准含水率D.饱和含水率参考答案:A参考解析:本题考查的是木材的基本知识。
2017年一级建造师《建设工程项目管理》模拟试卷(六)一、单项选择题(共20题,每题2分。
每题的备选项中,只有1个最符合题。
)1.建设工程项目生产过程的总组织者是()。
A. 业主方B. 总承包商C. 政府D. 咨询工程师2.在进行施工进度控制时,必须树立和坚持的最基本的工程管理原则时()。
A. 在确保工程质量的前提下,控制工程的进度B. 在确保投资的前提下,达到进度、成本的平衡C. 在确保工程投资的前提下,控制工程的进度D. 在满足各项目参与方利益最大的前提下,控制工程的进度3.对一个建设工程项目而言,项目信息门户的主持者一般为项目的()。
A. 业主B. 建设单位C. 主管部门D. 施工单位4.()是分层法的基本思想。
A. 工程质量形成的影响因素多,必须分门别类地进行B. 了解工程质量问题形成的统计规律就行了C. 寻求解决工程质量问题最有效的方法D. 所有质量问题都是相关的5.关于施工图预算和施工预算的说法,错误的是()。
A. 施工预算的材料消耗量一般低于施工图预算的材料消耗量。
B. 施工预算是施工企业内部管理的一种文件,与建设单位无直接关系。
C. 施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的。
D. 施工预算的用工量一般比施工图预算的用工量低6.下列关于建设工程承包合同的说法中,正确的是()。
A. 总价合同不允许对合同总价进行调整B. 与单价合同相比,总价合同对施工单位更有利C. 与总价合同相比,单价合同对业主更有利D. 建设工程合同中可以混合采用单价与包干计价方式7.蓝天公司拟在某城市建设一个大型的游乐园,在决定项目承发包模式时,公司内部产生一些分歧,按照现行的法律法规及工程惯例,对于施工任务的发包方式,蓝天公司()。
A. 可以合法选择多个施工单位承担施工任务B. 可以选择施工联合体同时作为施工总包管理单位和施工总包单位C. 不能由施工合作体作为施工总包单位D. 不能由施工联合体作为施工总包管理单位8.项目业主选择了适合的合同条件后,还要在该合同的通用条件基础上,根据该工程的具体情况完成该合同的()。
A. 意向书B. 协议书C. 专用条件D. 合同格式9.运用动态控制原理进行建设工程项目投资控制,首先进行的工作是()。
A. 分析投资构成,确定投资控制的重点B. 分析并确定影响投资控制的因素C. 进行投资目标分解,确定投资控制的计划值D. 收集经验数据,为投资控制提供参考10.项目质量、进度、投资控制编码的基础是()。
A. 项目组织结构图及其编码B. 项目合同结构图及其编码C. 项目工作流程图及其编码D. 项目结构图及项目结构的编码11.职业健康安全和环境管理体系的相同点在于都强调了为制定、实施、实现、评审和保持响应的方针所需要的组织活动、策划活动、职责、程序、过程和()。
A. 资源B. 资金C. 人员D. 设备12.建设工程安全事故处理的程序包括:(1)组织调查组,开展事故调查;(2)制订预防措施;(3)迅速抢救伤员并保护事故现场;(4)现场勘查;(5)分析事故原因;(6)事故的审理和结案;(7)提交事故调查报告。
下列排序正确的是()。
A. (3)(1)(2)(4)(5)(7)(6)B. (1)(3)(4)(7)(2)(6)(5)C. (2)(1)(4)(3)(6)(7)(5)D. (3)(1)(4)(5)(2)(7)(6)13.索赔成立需要一定的条件,下列不属于索赔成立的前提条件的是()。
A. 与合同对照,事件已造成了承包人工程项目成本的额外支出或直接工期损失B. 造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任C. 承包人按合同规定的程序和时间提交索赔意向通知和索赔报告D. 由于监理工程师对合同文件的歧义解释、技术资料不确切,或由于不可抗力导致施工条件的改变,造成了时间、费用的增加14.某钢结构厂房,在结构吊装工程的一次质量检查中,发现漏焊现象严重,为找出造成漏焊的最主要原因,应选用的质量统计方法是()。
A. 因果分析图法B. 直方图法C. 排列图法D. 分层法15.关于施工质量计划,下列说法正确的是()。
A. 施工质量计划应由业主组织编制B. 施工质量计划应包括施工技术方案C. 施工质量计划经总监理工程师审核批准后,不得修改D. 施工质量计划编制范围应与施工单位已有的质量管理体系的范围一致16.关于项目管理的进度目标,对于建设工程项目业主方而言,其目标是项目()的时间目标。
A. 建安工程完成B. 竣工验收C. 动用D. 保修期结束17.下列说法正确的是()。
A. 自由时差指的是在不影响总工期的前提下,本工作可以利用的机动时间B. 总时差指的是在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间C. 双代号时标网络计划中应以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差D. 单代号搭接网络计划中应以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差18.在施工期间,承包商可能遇到不能预见的地下岩石,导致工期拖延,这类风险应由()承担。
A. 发包人B. 承包人C. 发包人和承包人共同D. 监理工程师19.下列关于建设工程职业健康安全与环境管理的要求中,不正确的是()A. 决策阶段应该委托有相应资质的单位进行环境影响评价和安全预评价B. 设计阶段设计单位应按要求进行环境保护设施和安全设施的设计C. 建设单位在申领规划许可证时,应当提供详细的安全事故措施资料D. 建设工程实行总承包的,由总承包单位对施工现场的安全生产负总责20.如按工程进度编制施工成本计划,在编制网络计划时应充分考虑控制对项目分解深度的要求,同时还应考虑施工成本指出计划对()的要求。
A. 成本目标B. 项目目标C. 成本分解D. 项目划分二、多项选择题(共10题,每题2分。
每题的备选项中有2个或2个以上符合题意,错选、少选均不得分。
)1.招标人办理招标备案,招标备案文件应说明的内容包括()。
A. 招标工作范围B. 招标方式C. 实际工期D. 对投标人的资质要求E. 工程的前期准备工作2.建设工程生产安全检查的主要内容包括()。
[2011]A. 管理检查B. 危险源检查C. 思想检查D. 隐患检查E. 整改检查3.下列情况属于特别重大伤亡事故的有()。
A. 外国民航客机在我国境内发生机毁人亡事故B. 煤矿发生爆炸事故,死亡40人,造成直接经济损失800万元C. 某单位食堂发生急性中毒事件,有80名职工中毒D. 我国民航客机在国外发生机毁人亡事故,死亡40人E. 高速公路发生汽车追尾事件,8人死亡,造成直接经济损失800万元4.以下属于我国现阶段比较成熟的安全生产管理制度的有()。
A. 安全生产责任制度B. 安全教育制度C. 安全检查制度D. 安全控制制度E. 安全预评价制度5.基于工程进度的施工成本计划,其编制可以按照进度计划的()。
A. 横道图B. 单代号网络图C. 双代号网络图D. 时标网络图E. 搭接网络图6.世界银行贷款项目中的工程招标方式主要包括()。
A. 国际竞争性招标B. 国内竞争性招标C. 有限国内招标D. 询价采购E. 直接签订合同7.在国际上,业主方工程建设物资采购有多种模式,以下说法正确的是()。
A. 业主方自行采购B. 与承包商约定某些物资为指定供货商C. 承包商采购D. 发包单位指定采购E. 设计方指定采购8.有关项目采购模式的叙述中,正确的有()。
A. 不得将应当由一个承包单位完成的建筑工程肢解成若干部分发包给几个承包单位B. 工程总承包企业可依法将所承包工程中的部分工作发包给具有相应资质的分包企业C. 分包企业按照分包合同的约定对总承包企业负责D. 业主方委托一个施工单位作为施工总承包管理单位,就不能零委托其他施工单位作为分包单位进行施工E. 业主方不能委托多个施工单位进行施工9.以下在安全事故处理的过程中,说法不正确的是()。
A. 安全生产监督管理部门每级上报的时间不超过1小时B. 事故调查组应当自事故发生之日起60日内提交事故调查报告C. 事故调查组应当自事故发生之日起120日内提交事故调查报告D. 重大事故,负责事故调查的人民政府应自收到事故调查报告之日起15日内作出答复E. 特别重大事故,负责事故调查的人民政府应自收到事故调查报告之日起30日内作出答复,最长不超过60日。
10.有关保留金规定正确的是()A. 一般为每次工程款的15%B. 通常最高不超过合同总价款的5%C. 按合同约定,在每次支付工程款时扣除D. 在工程移交时,发包人将保留金支付给承包人E. 在工程移交时,发包人将保留金的一半支付给承包人参考答案一、单项选择题(共20题,每题2分。
每题的备选项中,只有1个最符合题。
)1.A2.A3.B4.A5.C6.D7.A8.C9.C10.D11.A12.D13.D14.A15.B16.C17.C18.A19.C20.D二、多项选择题(共10题,每题2分。
每题的备选项中有2个或2个以上符合题意,错选、少选均不得分。
)1.ABDE2.ACDE3.BD4.ABCE5.AD6.ABC7.ABC8.ABC9.AC10.CE。
