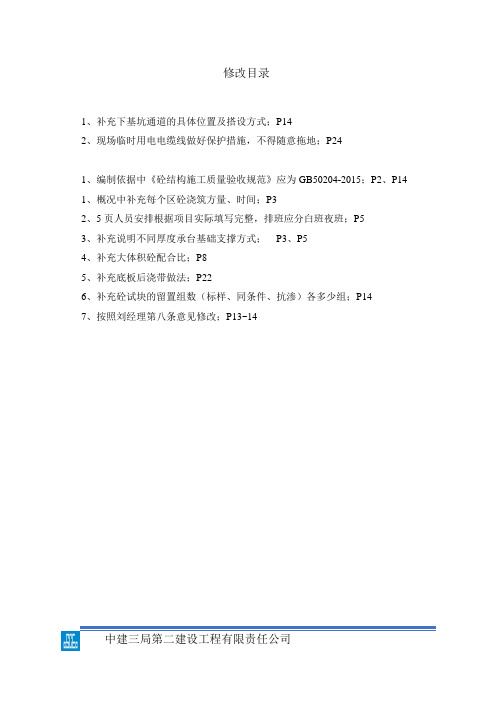

修改目录1、补充下基坑通道的具体位置及搭设方式;P142、现场临时用电电缆线做好保护措施,不得随意拖地;P241、编制依据中《砼结构施工质量验收规范》应为GB50204-2015;P2、P141、概况中补充每个区砼浇筑方量、时间;P32、5页人员安排根据项目实际填写完整,排班应分白班夜班;P53、补充说明不同厚度承台基础支撑方式;P3、P54、补充大体积砼配合比;P85、补充底板后浇带做法;P226、补充砼试块的留置组数(标样、同条件、抗渗)各多少组;P147、按照刘经理第八条意见修改;P13~14红星桃花源筑一期一标段项目工程大体积混凝土施工方案编制人:______________审核人:______________审批人:______________中建三局第二建设工程有限责任公司红星桃花源筑一标段项目部2017年08月25目录第一章编制依据 (2)第二章工程概况 (2)一、工程概况 (2)二、本工程地下室基坑底板的详细概况 (2)三、技术分析 (4)四、工艺原理 (4)第三章施工部署 (5)3.1 人员安排 (5)3.2 机械、车辆配备 (5)3.3 技术管理安排 (6)第四章施工准备 (6)4.1 技术准备 (6)4.2 生产准备 (6)第五章混凝土拌制、供货 (7)5.1 供货技术指标 (7)5.2 混凝土供货速度 (8)5.3 供货验收 (8)第六章混凝土运输 (9)第七章混凝土浇筑 (9)7.1 浇筑施工工艺流程 (9)7.2 混凝土浇筑顺序 (9)7.3 浇筑方法 (10)7.4 钢筋防止移位措施 (12)7.5 泌水处理 (12)7.6 表面防裂施工技术要点 (12)第八章混凝土养护 (13)第九章大体积混凝土温度裂缝控制、测温及降温措施 (16)第十章质量保证 (20)第十一章后浇带施工措施 (22)第十二章成品保护 (23)第十三章安全文明施工 (23)中建三局第二建设工程有限责任公司第一章编制依据序号图集、规范名称编号备注1 红星桃花源筑一期一标段工程图纸2 《混凝土结构工程施工质量验收规范》GB50204-20153 《混凝土质量控制标准》GB50164-20114 《高层建筑箱形与筏形基础技术规范》JGJ6-20116 《混凝土强度检验评定标准》GB/T50107-20107 《混凝土外加剂应用技术规范》GB50119-20138 《大体积混凝土施工规范》GB50496-2009第二章工程概况一、工程概况工程建设概况一览表工程名称红星桃花源筑一期一标段工程地址江西省南昌市流湖乡东岗桥村,金燕温泉以南,和谐大道以西建设单位江西威键实业有限公司勘察单位东华理工大学勘察设计研究院监理单位江苏中源工程管理股份有限公司设计单位江西省建筑设计研究总院质量监督部南昌市新建区建筑工程质量监督站门总包单位中建三局第二建设工程有限责任公司中建三局第二建设工程有限责任公司建设工期467天合同工期467天总投资额9948.9996万元合同工程投9948.9996万元资额工程主要功住宅能或用途二、本工程地下室基坑底板的详细概况8、工程地下室底板的砼强度等级C30渗等级为P6,由于本工程地下室东西方向尺度均较大,为减少砼硬化时产生的收缩,地下室底板、外墙、底板及梁、顶板及梁等现浇钢筋混凝土结构采用膨胀抗裂纤维混凝土,掺膨胀抗裂纤维后混凝土的配比,混凝土的限制膨胀率应由试验确定;微膨胀混凝土的膨胀率应≥0.015%。
大体积混凝土施工方案
混凝土是建筑工程中常用的材料,特别是在大体积混凝土施工中扮演着至关重
要的角色。
本文将讨论大体积混凝土施工的方案,包括施工前准备、材料准备、施工过程和质量控制等内容。
施工前准备
在进行大体积混凝土的施工前,必须做好充分的准备工作。
首先是确定工程的
具体需求和技术要求,包括混凝土强度等级、浇筑方式、混凝土密实度等。
其次是做好施工现场的准备工作,包括清理施工现场、搭建脚手架和模板等。
材料准备
大体积混凝土施工所需的主要材料包括水泥、骨料、粉煤灰、膨胀剂等。
在进
行施工前,必须对这些材料进行检验和试验,确保其符合相关标准要求。
此外,还需准备混凝土搅拌机、搅拌车等设备。
施工过程
大体积混凝土施工的过程包括拌和、运输、浇筑和养护等环节。
在搅拌过程中,必须保证混凝土搅拌均匀、质量稳定。
运输过程中,要选择合适的运输方式和车辆,确保混凝土的质量不受影响。
在浇筑过程中,要注意控制浇筑速度和浇筑方式,避免混凝土中出现空洞和裂缝。
养护过程中,要及时进行保温、湿养等处理,确保混凝土充分硬化和强度发挥。
质量控制
在大体积混凝土施工过程中,质量控制是至关重要的环节。
施工人员必须严格
按照标准要求进行操作,定期对混凝土进行取样检验,确保混凝土的强度、密实度等达到设计要求。
同时,还需注意施工现场的环境和温度变化,避免出现混凝土的质量问题。
总的来说,大体积混凝土施工是一项复杂且技术要求较高的工程,需要施工人
员充分理解混凝土的性质和特点,严格按照施工方案进行操作,确保施工质量和工程安全。
混凝土工程施工方案范文珠海银坑项目二期联排住宅编编制制审审核核审审批批日日期期目录一、概述3二、±0.000m以下砼浇筑4三、±0.000m以上砼浇筑6四、砼施工注意事项7五、不同等级混凝土浇筑处理9六、混凝土的养护10七、高强混凝土抗裂措施10八、混凝土工程质量保证措施11一、概述本工程全部采用商品砼。
根据施工总布署,混凝土浇筑采用泵送入模施工,为便于浇筑,以地泵为主,汽车泵铺助,柱子浇筑时高塔、吊斗配合。
各种构件所用混凝土见下表1-1。
地下室外墙、承台、顶板、底板需要用防水混凝土浇筑,其抗渗等级如下表1-2。
表1-1表1-2二、±0.000m以下砼浇筑1、±0.000m以下为地下室,地下室面积大,混凝土浇筑按照按划分区进行,详见‘地下室施工方案’。
浇筑的部分主要有承台、基础梁、剪力墙、柱、挡土墙等,浇筑顺序如下:承台、基础梁、底板→地下室剪力墙、柱→地下室顶板、梁。
浇筑时采用混凝土地泵、车泵和塔吊刁斗配合使用。
2、板、梁的竖向施工缝与外墙的水平施工缝做法相似,施工缝要做糙面,在浇筑前在模板面向混凝土的一面涂上缓凝剂,待浇筑后的8小时或生产商指定的时间内将模板拆掉然后用压力水枪表面为凝固的水泥冲走,露出混凝土里面的石料,形成糙面,这样处理的施工缝能够有效避免漏水。
3、为保证地下室外墙防水效果,沿地下室外墙水平方向设置水平施工缝,止水构件安装在墙体中部,具体做法见图2-1图2-1施工缝及止水带节点图4、地下室顶板混凝土施工按部位或区域各分三次混凝土浇筑,第一次混凝土浇筑为承台和基础梁;第二次为墙和柱;第三次为梁板混凝土浇筑。
5、墙体与柱混凝土浇筑施工时应分层浇筑,墙内混凝土浇筑时要分层振捣,以免漏振,给地下室防水埋下隐患。
6a、地下室后浇带混凝土应在其两侧混凝土龄期≥60天后再施工。
图中著名的沉降后浇带除另外有说明外需带主题结构封顶后浇筑混凝土。
后浇带混凝土施工前应将接缝处的混凝土凿毛,清洗干净,保持湿润并刷纯水泥砂浆一道。
施工组织设计、施工方案审批表TJ1。
4注:附施工组织设计、施工方案施工组织设计、施工方案审批表TJ1。
4注:附施工组织设计、施工方案施工组织设计、施工方案审批表TJ1.4注:附施工组织设计、施工方案施工组织设计、施工方案审批表TJ1.4注:附施工组织设计、施工方案施工组织设计、施工方案审批表TJ1。
4注:附施工组织设计、施工方案施工组织设计、施工方案审批表TJ1。
4注:附施工组织设计、施工方案施工组织设计、施工方案审批表TJ1。
4注:附施工组织设计、施工方案施工组织设计、施工方案审批表TJ1.4注:附施工组织设计、施工方案施工组织设计、施工方案审批表TJ1.4注:附施工组织设计、施工方案施工组织设计、施工方案审批表TJ1。
4注:附施工组织设计、施工方案施工组织设计、施工方案审批表TJ1。
4注:附施工组织设计、施工方案施工组织设计、施工方案审批表TJ1。
4注:附施工组织设计、施工方案施工组织设计、施工方案审批表TJ1。
4注:附施工组织设计、施工方案施工组织设计、施工方案审批表TJ1。
4注:附施工组织设计、施工方案施工组织设计、施工方案审批表TJ1.4注:附施工组织设计、施工方案ﻩ—————-——欢迎下载资料,下面是附带送个人简历资料用不了的话可以自己编辑删除,谢谢!下面黄颜色背景资料下载后可以编辑删除X X X 个人简历出生:政治面貌:团员性别: 民族:汉学位: 移动电话:专业:ﻩ电子邮件:地址:教育背景2006.9-2010。
6ﻩ吉林工程技术师范学院-————外国语言文学系主修课程大学英语精读,大学英语泛读,英语口语,英语听力,英语写作,英语口译,翻译学,词汇学,语法学,英美概况,英国文学,美国文学,语言学,日语,中外名胜。
能力及特长这要写你明你有什么样的能力及经验,最重要就是告诉用人单位,你会做什么?计算机能力能熟悉使用Office工具以及Photoshop、Flash等软件。
获国家计算机二级等级资格证书。
大体积混凝土施工方案审核要点指南(云南省监理协会版本)- 本帖被bjzhj2008 从【工业与民用建筑】移动到本区(2008—08—19) —大体积混凝土施工方案审核要点指南(云南省监理协会版本)一、审核前注意事项及准备工作(一)注意事项:大体积砼最薄处大于1m,方量成千上万,水泥水化热释放比较集中,内部温升比较快,当混凝土内外温差较大时,会使混凝土产生温度裂缝,影响结构安全和正常使用,所以必须从根本上分析它,来保证施工的质量.(二)准备工作:图纸、方案、规范、现场调查.要求监理工程师平时积累一些施工组织设计(方案)的基本知识。
二、审核依据混凝土结构工程施工质量验收规范GB50204普通混凝土配制技术规程DBJ53-2—2003建筑施工计算手册PKPM三、审核要点指南(一)重点审核内容1、方案的核心施工方法审核:方案的核心施工方法是指主要项目的主要施工方法,简称为核心方法,如果核心方法不对头,后果十分混乱,此方案所有内容将变得毫无价值,必须返工重做,不必再审。
下面介绍大体积混凝土主要施工方法的确定:大体积混凝土的密实度、强度要求与普通混凝土相同,已有相关规范和成熟的施工方法,本文只分析与大体积砼相关部分。
混凝土验收规范GB50204对大体积砼的规定为,‘对大体积混凝土的养护,应根据气候条件按施工技术方案采取控温措施’.所以,大体积砼的主要施工方法应为控温施工法。
凡是没有控温措施的方案可以视为不合格。
2、大体积砼前期控制规定:鉴于混凝土验收规范GB50204对大体积砼无具体规定,云南省建设厅在‘DBJ5 3-2—2003普通混凝土配制技术规程'里增加了如下几条:λ大体积混凝土对原材料的要求:a)水泥:宜用低水化热和凝结时间长的水泥;刚出厂温度较高的水泥不能用来配制大体积混凝土。
b)。
水:尽量使用温度较低的井水、河水、自来水等,尤其在炎热的夏季避免使用温度较高的水。
c)外加剂:大体积混凝土应选用缓凝剂、减水剂以及膨胀剂。
(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)筏板基础(大体积)混凝土施工方案工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日施工组织设计(方案)报审表方案名称:JL—A002施工组织设计(方案)报(复)审表工程名称:编号:注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。
建设、监理、施工单位各留一份。
目录1.编制依据 (5)2.概况 (5)3.施工安排 (8)3.1施工管理目标 (8)3.2施工管理组织机构 (8)3.3施工顺序及施工区段的划分 (8)3.4本分项工程施工的重点及难点 (9)3.5新技术推广应用 (11)4.施工进度计划 (11)5.施工准备 (11)5.1技术准备 (11)5.2现场准备 (13)5.3材料准备 (13)5.4劳动力准备 (14)6.施工方法及工艺要求 (14)6.1原材料优选、原材料进厂检验 (14)6.2配合比设计 (15)6.3制备运输 (15)6.4混凝土主要施工设备和现场总平面布置 (17)6.5大体积混凝土浇筑工艺(整体分层连续浇筑或推移式连续浇筑)、振捣17 6.6取样与试件留置 (20)6.7混凝土养护(保温和保湿养护) (20)6.8温控施工的现场监测与试验(温控监测设备和测试布置图) (21)6.9施工缝以及后浇带处理措施 (22)6.10特殊气候条件下的施工 (23)7.质量管理计划 (24)7.1大体积混凝土结构质量保证措施 (24)7.2成品保护 (25)8.安全、环保、文明施工 (25)8.1组织管理措施 (25)8.2浇灌运输道搭设、输送机具及泵管的安全措施 (26)8.3模板及支架检查 (27)8.4临时用电安全措施 (27)8.5混凝土机具使用安全措施 (28)9.文明施工措施 (30)9.1噪音控制 (30)9.2扬尘控制 (30)9.3污水排放 (30)1.编制依据1.1建设方提供的由林产工业规划设计院设计的《大石坝棚改项目建筑、结构施工图》1.2现行工程建设国家法规、规范、标准。
大体积混凝土施工方案(6)
在进行大体积混凝土施工时,为确保工程质量和进度,需要细致制定施工方案并严格执行。
本文将介绍大体积混凝土施工的关键方案和注意事项。
前期准备
在进行大体积混凝土浇筑前,需要做好以下准备工作:
•确定施工现场
•检查混凝土原材料的质量
•确保施工设备完好
•制定施工计划
•安排好施工人员
施工工艺
混凝土搅拌
搅拌是大体积混凝土施工中至关重要的环节,必须保证搅拌均匀、时间适当。
选择优质的搅拌设备可以提高施工效率和混凝土质量。
浇筑方式
大体积混凝土浇筑需要采用分层浇筑的方式,以避免出现裂缝和损伤。
同时,要保证浇筑层与层之间的浇筑缝尽可能接近垂直,以确保混凝土的整体性。
养护措施
混凝土浇筑后,要根据混凝土的强度等级和环境条件制定合适的养护措施。
保持混凝土的湿润,避免过快过干引起裂缝。
施工注意事项
•严格按照施工方案执行
•做好现场管理,确保施工秩序井然
•注意安全生产,做好防护工作
•随时掌握混凝土质量和施工进度,及时调整施工方案
施工质量控制
•进行混凝土坍落度、抗压强度等必要的检测
•严格控制材料配比和搅拌时间
•随时关注施工现场情况,发现问题及时处理
综上所述,大体积混凝土施工方案的制定和执行是确保工程顺利进行的关键。
只有充分准备,并严格按照方案进行施工,才能保证工程质量和安全。
大体积砼专项施工方案(1)
一、概述
在大型建筑工程中,大体积砼的施工是一个关键环节。
本文将介绍一种有效的大体积砼专项施工方案,旨在提高工程施工效率和质量。
二、工程准备
1. 砼配比确定
首先,根据工程要求确定合适的砼配比,确保混凝土的强度和耐久性。
2. 设备准备
准备好搅拌机、运输设备、模板及支撑等施工设备,确保施工过程顺利进行。
三、施工步骤
1. 模板安装
根据设计要求和工程图纸,安装好施工所需的模板及支撑。
2. 钢筋加工和安装
对钢筋进行加工,根据设计要求精确安装在模板内,并进行验收。
3. 浇筑砼
将预先拌好的砼运输至施工现场,进行浇筑,并采取适当的振捣措施保证砼的密实。
4. 养护
在砼浇筑后,及时进行养护措施,以确保砼的强度和耐久性。
四、安全注意事项
1.在施工过程中要严格遵循安全操作规程,确保施工人员的安全。
2.注意施工现场秩序,确保设备正常运行,避免意外伤害发生。
五、施工质量保证
在施工过程中,严格按照设计要求和规范进行操作,及时发现并处理施工质量问题,确保施工质量满足要求。
结语
通过以上专项施工方案的实施,可以有效提高大体积砼施工效率和质量,保证工程顺利进行。
希望本文对相关工程实践具有一定的参考价值。
大体积混凝土施工方案审核要点指南(云南省监理协会版本)—本帖被bjzhj2008 从【工业与民用建筑】移动到本区(2008-08-19) —大体积混凝土施工方案审核要点指南(云南省监理协会版本)一、审核前注意事项及准备工作(一)注意事项:大体积砼最薄处大于1m,方量成千上万,水泥水化热释放比较集中,内部温升比较快,当混凝土内外温差较大时,会使混凝土产生温度裂缝,影响结构安全和正常使用,所以必须从根本上分析它,来保证施工的质量。
(二)准备工作:图纸、方案、规范、现场调查。
要求监理工程师平时积累一些施工组织设计(方案)的基本知识。
二、审核依据混凝土结构工程施工质量验收规范GB50204普通混凝土配制技术规程DBJ53-2-2003建筑施工计算手册PKPM三、审核要点指南(一)重点审核内容1、方案的核心施工方法审核:方案的核心施工方法是指主要项目的主要施工方法,简称为核心方法,如果核心方法不对头,后果十分混乱,此方案所有内容将变得毫无价值,必须返工重做,不必再审。
下面介绍大体积混凝土主要施工方法的确定:大体积混凝土的密实度、强度要求与普通混凝土相同,已有相关规范和成熟的施工方法,本文只分析与大体积砼相关部分。
混凝土验收规范GB50204对大体积砼的规定为,‘对大体积混凝土的养护,应根据气候条件按施工技术方案采取控温措施’。
所以,大体积砼的主要施工方法应为控温施工法。
凡是没有控温措施的方案可以视为不合格。
2、大体积砼前期控制规定:鉴于混凝土验收规范GB50204对大体积砼无具体规定,云南省建设厅在‘DBJ53-2-2003普通混凝土配制技术规程’里增加了如下几条:大体积混凝土对原材料的要求:a)水泥:宜用低水化热和凝结时间长的水泥;刚出厂温度较高的水泥不能用来配制大体积混凝土。
b).水:尽量使用温度较低的井水、河水、自来水等,尤其在炎热的夏季避免使用温度较高的水。
c)外加剂:大体积混凝土应选用缓凝剂、减水剂以及膨胀剂。
工程管理考试题含参考答案一、单选题(共50题,每题1分,共50分)1、关于网络计划中节点的说法,正确的是( )A、节点内可以用工作名称代替编号B、节点在网络计划中标识事件,即前后工作的交接点C、所有节点编号不能重复D、所有节点均既有向内又有向外的箭线正确答案:C2、铁路隧道工程,超前地质预报,长距离预报,预报长度为( )。
A、80m以上B、120m以上C、60m以上D、100m以上正确答案:D3、灌注水下混凝土前应清底,桩底沉渣厚度应符合设计要求。
设计无要求时,摩擦桩孔底沉渣厚度不大于( )mm。
A、300B、100C、250D、200正确答案:D4、分子公司应于每年( )前完成该年度回访工作总结,并上报集团工程管理部。
A、12月18日B、12月19日C、12月17日D、12月20日正确答案:D5、施工现场负责审查批准一级动火作业的()。
A、项目安全管理部门B、企业安全管理部门C、项目生产负责人D、项目负责人正确答案:B6、根据《生产安全事故和调查处理条例》,下列安全事故中,属于较大事故的是( )A、2人死亡,980万元直接经济损失B、4人死亡,6000万元直接经济损失C、3人死亡,4800万元直接经济损失D、10人死亡,3000万元直接经济损失正确答案:C7、浆砌片石砌筑时,宜使用( )进行挤浆施工。
A、石灰砂浆B、纯水泥浆C、黏土砂浆D、水泥砂浆正确答案:D8、地下防水工程施工期间,必须保持地下水位稳定在工程底部最低高程( )以下,必要时应采取降水措施。
A、200mmB、300mmC、500mmD、250mm正确答案:C9、为减少环境因素对施工质量的不利影响,施工企业主要采取( )方法A、风险控制B、跟踪管理C、静态控制D、动态控制正确答案:A10、施工现场污水排放前,应与所在地县级以上人民政府( )部门签署排放许可协议,申领许可证。
A、城管B、环卫C、卫生管理D、市政管理正确答案:D11、涉及结构安全的试块、试件以及有关材料,应按规定进行( )检测。
八大湖小区改造项目一期大体积混凝土施工方案中国建筑第五工程局有限公司2017年7月23日目录1、工程概况 (1)2、编制依据 (1)3、设计要求及材料要求 (1)4、施工准备 (3)5、作业条件 (4)6、混凝土的搅拌和运输 (5)7、混凝土的输送 (5)8、混凝土的浇筑施工部署 (6)9、混凝土的养护 (9)10、温度控制 (10)11、混凝土的裂缝控制 (11)12、混凝土工程质量控制点及技术措施: (12)13、安全施工措施 (144)14、成品保护措施 (144)15、环境保护 (14)16、应急措施 (155)1、工程概况本工程名称为“八大湖小区改造项目”,位于青岛市市南区,在南京路和宁夏路交叉口东南侧,离市北区、崂山区和李沧区均在10公里范围以内,南侧距离香港路1.8公里。
本项目总建筑面积为317586平方米,地上建筑(商业建筑、高层等)面积约208305平方米,地下建筑(车库、储藏室、商业网点等)面积约109281平方米。
建设单位为青岛锦绣前程房地产开发有限公司,设计单位为青岛腾远设计事务所有限公司,监理单位为青岛商业建设监理有限公司。
1.1建筑和结构特征本工程大体积混凝土施工区域为4#5#10#楼3栋高层住宅的筏板基础,建筑层数为地下4层,地上二十八层至三十三层不等。
本工程办公楼采用筏板基础,柱下独立基础与防水底板结合,住宅基础均为钢筋混凝土筏板基础。
筏板在主楼部位的厚度4#楼为1600mm,5#楼为1400 mm,10#楼为1400 mm,其余部位抗水底板的厚度为600mm厚,属于大体积混凝土。
地下室筏板采用C30/P8抗渗混凝土。
混凝土全部采用建一提供的商品混凝土。
2、编制依据依据设计的结构施工图纸、人防图纸、合同及国家现行的相关规范:《混凝土结构工程施工质量验收规范》(GB50204-2015);《地下防水工程质量验收规范》(GB50208-2011);《大体积混凝土施工规范》GB 50496-2009:《大体积混凝土温度测控技术规范》GB/T 51028-2015:《建筑工程施工质量验收统一标准》(GB50300-2013)。
3、设计要求及材料要求3.1 4、5、10#楼由地下车库整体连成一体,通过与设计确认,整个后浇带的位置调整按照下图所示。
3.1.1图后浇带位置示意图3.2 设计图纸要求地下室底板采用抗渗等级为P8的防水混凝土,内掺经设计院认可的聚合物膨胀纤维抗裂防水剂。
后浇带应采用比原混凝土等级高一个等级的膨胀混凝土浇捣。
3.3 外加剂:所用外加剂应符合GB50119-2013标准并且获得设计院认可,利用其缓凝、减水、抗冻、早强、补偿砼收缩等功能,大幅提高砼的流动性,不泌水、不离析,节约胶凝材料用量,而不影响砼强度,还可推迟水化热放热峰值和收缩起始时间。
3.4 优化混凝土的配合比,本工程的大体积混凝土缓凝时间控制在10—12h。
3.5 结合青岛地区的情况及设计要求,考虑到筏板体量大,抗渗要求严,选用低水化热且低收缩的矿渣硅酸盐水泥,采用高标号,低水泥用量的方法。
本工程选用不低于P.O42.5的矿渣硅酸盐水泥。
掺加微膨胀剂根据设计图纸的要求在不同的部位调整用量。
混凝土的塌落度控制在14㎝~18㎝,混凝土在保证泵送要求的前提下,最大限度的控制水灰比。
本工程设计采用对膨胀剂的品种、掺量及性能要通过试配确定。
并在施工中通过必要的处理如:保湿、养护等,确保混凝土的性能指标。
3.5.1对商品混凝土厂家的材料要严格控制,如:石子的品种、粒径,砂的品种、砂率等。
砼的最大氯离子含量0.2%,最大碱含量3Kg/m3,水灰比≤0.50,水泥用量≥300kg/m3。
浇筑大体积混凝土过程中派管理人员去商砼厂家进行原材料质量检查。
4施工准备4.1技术准备组织项目部有关人员认真审学图纸,弄清设计意图,掌握本工程的工程特点及对混凝土的质量要求,学习有关施工规范及验收标准;根据设计图纸要求,熟悉本工程各部位的混凝土强度等级及特殊要求,计算各部位的混凝土需用量,以此编排材料机具计划和劳力计划、浇筑持续时间。
4.2物资准备商品砼供应:底板混凝土浇注前,提前和混凝土搅拌站联系,根据设计要求将混凝土强度等级、抗渗要求、需用量及施工日期书面通知搅拌站,确定外加剂的种类和数量,进行混凝土配合比设计;对搅拌站的准备情况进行一次全面、细致的考察,包括材料储备,机械设备的运转情况,砼运输车的数量等,确保底板浇注时混凝土的连续供应。
混凝土浇注时砼供应厂家安排一名现场调度与施工现场调度人员密切配合,合理灵活地调动现场的运输车。
主要机具设备供应:本工程基础筏板大体积混凝土采用汽车泵泵输送混凝土,所需主要设备机具有:60m汽车泵2台(1台如施工段浇筑混凝土时间冲突时备用),塔吊3台(配合施工机械、材料调运),振捣器10个,铁锨,拉板,坍落度筒,试模等,都要提前落实到位,并备好塑料布和塑料薄膜等防雨和覆盖养护料具。
4.3砼浇筑前检查准备工作由于基础筏板施工阶段正值抢工时期,基坑场地周边狭小基本没有作业道路,根据现场实际情况,浇筑主楼筏板混凝土时使用汽车泵。
4.4 对外协调为保证厂家能提供既符合设计要求又符合地下防水工程混凝土规范并满足大体积混凝土的要求,以及混凝土外加剂应用技术规范的要求,项目部将与商砼厂家就合同中技术条款达成如下协议:①选用低水化热,泌水性小的水泥作胶结材料。
②适当掺加掺合料,以减少水泥用量。
③控制混凝土出罐温度(不高于20℃)。
④适当掺加缓凝剂,减缓水化热放热速度,所用外加剂应符合混凝土外加剂应用技术规范要求。
⑤选择适当水灰比(不大于0.5)。
⑥掺减水剂,降低游离水含量。
⑦混凝土坍落度应适当,以140mm~180mm为宜。
⑧选用粒径较大的骨料,严格控制骨料含泥量。
石子优先选用碎石。
⑨混凝土应满足泵送的有关技术要求。
⑩应提供原材所含氯离子及碱含量计算书,并达到氯离子含量<0.3%,碱含量<3.0kg/m3。
4.5人员组织为保证工程顺利进行。
现场设总指挥一名,混凝土浇筑前由总指挥先进行各方面协调、联络和布置,施工时由总指挥处理各种关系。
在劳动力的配备上充分考虑运输、浇筑、换班各个环节因素的影响。
总指挥:汪宇副总指挥:杨肖飞安全领导小组组长:杨肖飞副组长:徐潇组员:张新文、梁书源、彭寒果施工班组第一组:工长:蒋斌砼工: 20人 .后勤保障小组组长: 张建村副组长:杨肖飞组员:梁书源、韩京哲、崔君凯5、作业条件1).各种专业管线已埋设完毕,钢筋隐检、模板预检已完成,混凝土浇筑申请各方签字验收完成。
2).施工人员的通道架设、泵车支设完毕。
3).振捣设备调试正常及备有一定数量的振捣棒。
4).放料处与浇筑点的联络信号已准备就绪。
5).劳动力安排已妥当,名单已上报。
6).经检查墙、柱插筋位置、数量,预埋件的位置、数量,预留洞的位置、数量,模板接缝严密,模板已涂刷隔离剂、支撑系统的承载能力、刚度和稳定性已满足要求。
7).模板内已清理干净,无铁丝、木屑、铁钉、焊渣等。
6、混凝土的搅拌和运输按现行的《普通混凝土配合比设计技术规程》(JGJ/55-96)标准执行,混凝土的强度应符合国家现行《混凝土质量控制标准》的有关规定。
砼配合比由搅拌站根据所指定的水泥品种、砂石级配、含泥量和外加剂等进行试配,得出优化配合比。
本工程采用集中搅拌的商品混凝土,混凝土在运输过程中搅拌桶应始终在不停的运转,以保证筒内混凝土的和易性,不致发生混凝土离析或者凝结;另外,还应确保混凝土浇筑的连续性。
为了确保商品混凝土的质量,项目部安排管理人员到商品混凝土中心监督管理,严格控制混凝土各种原材料的质量以及配比、掺和料的数量、搅拌时间等,并在运输过程随机性的进行随车监控。
每一罐车商品混凝土进入现场后设专人检查混凝土的质量,对混凝土是否离析进行观察检查,对坍落度是否符合要求将进行相应的塌落度试验,并做好塌落度试验记录,对不符合要求的混凝土坚决予以辞退。
同时加强泵送管理,严禁运送混凝土人员及现场操作人员向运输车内加水。
7、混凝土的输送本工程采用商品砼,汽车泵泵送,施工中应注意以下问题:7.1.汽车泵就位时,泵车的四角用木料支垫,保持平稳。
7.2.在混凝土泵送前,经泵送水检查,确认混凝土泵和输送管中无异物后,泵送混凝土前要先用适当的水泥砂浆或水泥浆润湿输送管内壁。
7.3.泵送混凝土工作要连续进行,当混凝土供应不足或运转不正常时,为了保证不出现施工冷缝,可放慢压送速度,以保持连续泵送。
慢速泵送时间,不超过从搅拌到浇筑完毕的允许延续时间。
8、混凝土的浇筑施工部署8.1工艺流程:施工准备→混凝土预拌→混凝土运输→混凝土分层浇注、振捣→混凝土养护→混凝土成品保护及测温本工程底板上设计有横纵贯通的多处后浇带,混凝土浇注根据设计确定的后浇带位置分区(详见分区布置图)进行流水施工,共分十个区,本方案共包含五个区(每个主楼区域各包含在一个区内),各区段混凝土要求一次浇筑完成,不留设施工缝。
图8.1.1 分区布置示意图一区、四区七区、五区属于大体积混凝土结构。
施工中需加强混凝土的浇筑质量,防止混凝土的温度裂缝的产生。
浇筑流向见8.1.2图。
图8.1.2 浇筑流向示意图(30-50cm)由于本工程底板厚度较大,根据后浇带划分为十个施工段,每个施工段均进行单独浇筑混凝土,按分段分层法与斜面分层法相结合的方式进行浇注,其中人防地下室600mm厚底板一次浇筑完成;楼座下1400mm(1600mm)厚筏板,为保证施工质量,利于混凝土早期散热,进行分层施工,分2层,每层约700-800mm深(每一大层内仍须做到斜面分层),待每层达到预定高度后略作停歇,约2-3h后混凝土完成相当部分早期沉缩,及散发了大量的早期水化热,此时再集中覆盖下一层混凝土,并于两层混凝土之间进行二次振捣,振捣棒的插入深度以进入上一层混凝土50mm为准,严格控制混凝土的振捣效果,确保深厚混凝土施工质量。
底板的浇筑采用“赶浆法”退向浇筑,为防止前方混凝土的任意流淌,前方考虑进行插板封挡。
施工时采用一台汽车泵,根据现场实际,混凝土的浇注方向均采用由西往东浇注分层浇筑,从而保证每一个施工段大体积混凝土的连续浇注。
混凝土泵车的实际输出量按照规范中的公式进行计算Q1=120*0.9*0.6=64.8m³/h。
考虑到商砼厂家距本工程较近运输过程中不宜发生堵车中断,每台罐车的混凝土方量按12m³计算,浇注时搅拌站应该保证现场每小时有六辆罐车进出现场,施工中确保在前段浇筑的混凝土初凝前覆盖新浇筑的混凝土。
8.2混凝土的振捣采用插入式振动器,操作时应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得漏振,做到均匀密实。
每一振点的持续时间以该部位的混凝土振至翻出浮浆无气泡翻出为宜。
