超高层幕墙垂直运输方案1.综述主塔楼高度达到500米,属超高层建筑,此类建筑,材料的垂直运输是所有工作中的重中之重,是要着重加以考虑的难点。
针对本案的材料垂直运输问题,总包也采取了相应的应对措施,首先,在主塔核心筒安装塔吊4部,最大回转半径Rmax可达65米,最远端,最大荷载9.3吨,满足我司单元板吊装荷载要求。
同时,总包在塔楼东侧安装两部超大货运电梯,作为标准层单元板的专门垂直运输工具,其水平净空尺寸为1700mm,进深4800mm,有效高度2000mm,满足单元板及其货架的进入及垂直运输。
此处需要强调电梯轿厢的宽、高及进深必须符合上述尺寸要求,并且电梯门及由电梯进结构的货运通道及结构洞口不得阻碍单元板通行。
在上述两种垂直运输的基础上,为进一步保证塔楼的材料的垂直运输,我司在必要时,可以安装楼面吊,以解决低层楼层的材料的垂直运输,加强对32层以下提前运营的保证。
如下图所示:针对本案,主要有如下几个重点部位的材料的垂直运输要着重加以考虑,分别为顶部钻石顶、高空大堂超高板、标准层单元板、辅助材料及机具设备。
其中: 钻石顶:重点在于其钢结构用钢量大,钢材垂直运输周期短,材料堆放及施工场地狭窄。
此部分的钢结构材料必须采用总包安装于结构顶部的塔吊配合吊装及施工。
由于此部分通道塔无法到达,玻璃的运输及部分特殊部位的安装也要塔吊加以配合才能完成。
高空大堂超高板:此部分的重点在于单元板超长,超大货运电梯也无法进行垂直转运,只能依赖塔吊进行垂直运输,同时,在起吊及向楼层内转运的过程中还要采取必要的措施,才能保证单元板顺利进入楼层。
标准层单元板:标准层单元板垂直运输存在的难点在于数量巨大,所耗费的人力、物力巨大,需要配置专门的运输组及固定的电梯加以解决,否则,无法及时满足安装的需求。
其它辅助材料:其它辅助材料及机具设备的垂直运输,可以采用幕墙专用的货梯加以转运,由于货梯还要转运单元板,时间上的安排需要认真加以重视,虽为辅材,安排不当也会成为影响工期的主因。
高层建筑垂直运输工程施工方案及技术措施.doc一:项目计划书正文:1.项目背景:本项目旨在建立一个高效的垂直运输工程,以满足高层建筑的运输需求。
该工程将提供可靠的运输方案,确保物资或人员的垂直运输安全、高效。
2.项目目标:- 提供一个高效的垂直运输系统,满足高层建筑的运输需求。
- 保证运输过程的安全性,减少风险和事故的发生。
- 确保运输工程的可持续性,降低能源消耗和环境影响。
3.项目范围:- 进行垂直运输工程的设计和施工。
- 选择和安装适用于高层建筑的垂直运输设备。
- 配置运输系统的控制和监测设备。
- 建立运输工程的维护和管理体系。
4.项目计划:- 阶段一:进行需求分析和方案设计,包括运输需求的调研和分析,制定运输方案及技术措施。
- 阶段二:采购和安装垂直运输设备,包括电梯、升降机等。
- 阶段三:配置控制和监测设备,确保运输系统的安全和有效运行。
- 阶段四:进行试运行和调试,确保垂直运输工程的稳定性。
- 阶段五:建立运输工程的维护和管理体系,包括定期巡检、维修和保养等。
5.技术措施:- 选择适用的高层建筑垂直运输设备,确保其质量和性能符合标准。
- 设置运输系统的监测装置,实时监测运输状况,及时发现和处理问题。
- 建立运输工程的安全管理制度,确保运输过程的安全性。
- 进行垂直运输设备的定期检查和维护,确保其正常运行。
附件:高层建筑垂直运输工程设计图纸、设备供应合同法律名词及注释:- 监测装置:指安装在运输系统中的传感器、仪表和控制设备,用于监测运输过程中的各项参数和状态。
- 安全管理制度:指建立和实施适用于运输工程的安全规章制度,包括安全管理组织、职责分工和操作规范等。
- 定期检查和维护:指运输设备的定期检查和维护工作,包括巡查、清洁、润滑、紧固、调整和更换等。
二:网络安全策略正文:1.策略目标:本策略旨在确保网络的安全和保护敏感数据免受潜在的威胁和攻击。
通过实施一系列的网络安全措施,保证信息系统的完整性、可用性和保密性。
高层垂直运输施工方案一、概述高层建筑的垂直运输是一个关键的施工环节,它对于项目的进展和施工效率有着重要的影响。
本文将介绍一种高层垂直运输施工方案,以提高施工效率、确保工人安全。
二、方案细节1. 施工设备在高层建筑垂直运输中,我们将使用高效、安全的施工设备,如:- 升降机:升降机是垂直运输的主要设备之一。
我们将根据建筑的高度和形状选择合适的升降机,以确保运输效率和工人安全。
- 施工电梯:施工电梯是另一种常用的垂直运输设备。
它们可以快速、安全地将人员和物资运送到各楼层。
2. 运输路径规划在高层建筑施工期间,我们将制定详细的运输路径规划,以确保运输的高效性和安全性。
路径规划将包括以下几个方面:- 应急通道:在高层建筑施工中,我们将为紧急情况制定合理的应急通道,以确保工人在紧急情况下的安全。
- 装卸区域:我们将合理规划装卸区域的位置,以便将物资有效地转移至升降机或施工电梯。
- 运输路径:我们将优化运输路径,减少运输距离,并确保物资的高效运输,以节约时间和人力成本。
3. 施工安全措施高层建筑施工存在一定的安全风险,因此我们将采取一系列的安全措施,确保工人的安全:- 安全培训:在施工开始之前,我们将对工人进行全面的安全培训,使其了解施工过程中的潜在风险,并掌握必要的安全措施。
- 安全设施:我们将在建筑物的不同楼层设置必要的安全设施,如护栏、警示标志等,以减少事故发生的概率。
- 定期检查和维护:我们将定期对施工设备进行检查和维护,以确保其正常运行,并及时处理潜在问题。
4. 项目管理在高层垂直运输施工过程中,我们将加强项目管理,以提高效率和质量:- 监督和检查:我们将派遣专业的监理人员,对施工过程进行监督和检查,及时解决问题,并确保项目按计划进行。
- 进度控制:我们将制定详细的施工进度计划,并执行严格的进度控制,以确保项目按时完成。
- 资源调度:我们将根据工程需要合理调配人力资源和物资,以提高运输效率和施工质量。
建筑施工垂直运输方案随着城市化进程的加快,建筑施工项目如雨后春笋般涌现,对于大型建筑物的施工,特别是在高层建筑中,垂直运输方案显得尤为重要。
本文将介绍一种高效、安全、可行的建筑施工垂直运输方案,旨在提高施工效率、降低人力成本,并确保工作人员的安全。
一、项目背景随着城市的不断发展和改善,高层建筑的数量和高度也在不断增加。
高层建筑的施工需要大量的材料和设备,传统的人工运输效率低下,且存在较高的安全隐患。
因此,在建筑施工中寻找一种高效、安全的垂直运输方案至关重要。
二、方案介绍1. 垂直输送设备为了实现高效的垂直运输,我们建议采用升降机、货梯等现代化的垂直输送设备。
这些设备运行稳定,能够快速将建筑材料和设备从地面运送到所需楼层,并具备较高的承载能力。
2. 施工电梯施工电梯是建筑施工过程中不可或缺的工具。
通过合理的布局和设计,施工电梯可以方便快捷地将施工工人和物料运送至各个楼层。
施工电梯的选用要考虑载重能力、速度以及安全性等因素,以确保施工过程的高效进行。
3. 飞梯对于超高层建筑的施工,传统的电梯往往无法满足要求。
在这种情况下,飞梯是一种可行的垂直运输方案。
飞梯采用高强度的缆绳和安全装置,可以快速、安全地将建筑材料和工人运送至所需楼层。
选用飞梯需要考虑建筑高度、施工工期和运输量等因素。
三、方案优势采用上述垂直运输方案有以下几个优势:1. 提高施工效率:传统的人工运输会浪费大量时间和人力资源,而先进的垂直输送设备可以大大提高施工效率,缩短工期。
2. 降低人力成本:传统人工运输需要大量的劳动力,而采用垂直输送设备可以减少人工运输,从而降低人力成本。
3. 提升安全性:采用垂直输送设备可以避免人工运输中的工伤事故,保障工人的安全。
4. 方便管理:垂直运输设备可以进行远程监控和管理,便于实时了解设备的运行情况和维护需求,提高施工管理效率。
四、运营维护为了保障垂直运输方案的有效运营,需要坚持以下原则:1. 定期维护检查:垂直运输设备应定期进行巡检和维护,确保其正常运行。
高层建筑施工的垂直运输方案一、垂直运输机械体系的配套选项择1、塔式起重机+人货施工电梯;2、塔式起重机+砼泵+人货施工电梯;3、塔式起重机+快速提升机+人货施工电梯;4、井架起重机+快速提升机+人货施工电梯;二、塔式起重机分类:轨道式、固定式塔式起重机;主要构造:金属结构、工作机构、电气系统;金属结构:塔身、起重臂,平衡臂、塔帽、转台、套架、底架等;工作机构:起吊、回转、变幅、行走等;电气系统:起动、供电、控制、操作、照明、信号等;运行特点:起吊高度大;工作半径大;起重量大;运输速度快;同时完成垂直和水平运输,效率高;便于操作;选项择原则:1、适用性;2、效主性;3、经济性; 主要参数;1、工作半径;2、起重量;3、起重力矩;4、吊钩高度;使用中应注意的技术问题:1、基础;2附着锚固;高层建筑施工1、施工特点:1规模大:投资大;投入人数多,工种配备量大;物资品种及数量需求大2工期长:规模庞大,施工期间遇到各种风险因素经济、自然、社会风除;3施工技术工艺复杂:功能齐全,结构复杂,工艺技术要求高;四新广泛应用;4施工技术质量要求:基础、主体结构施工质量应严格控制,出了问题委难处理;5施工安全事故频率较大:高空作业多,工序错复杂,场地窄小,引发事故;6施工的一体化水平高:劳动力,工种数量多,工种配合复杂,工种配合复杂,参与建设各方关系密切,施工管理及协调控制复杂; 由上所述,由于高层建筑施工有着自身的显着特点,探索高层建筑施工新技术是促进现代建筑施工技术发展的重要方向,也是现代建筑施工技术进步的根本任务之一;2、高层建筑施工阶段的划分:划分:施工准备阶段、主体工程结构施工阶段、设备安装、室内外装饰工程阶段、竣工验收阶段、保修阶段;1、施工准备阶段:建设场地准备、施工组织设计施工规划实施细则、施工组织准备施工原材料,劳动力,机械设备等施工资源准备等;2、主体结构工程施工阶段:建筑物整体的定位放线,或建筑物局部定位放线,基础工程施工,主体结构工程施工,围护工程施工,屋面防水工程施工;3、设备安装工程与装饰工程施工阶段:一般应配合土建工程进行,或者在土建工程进行中开展部分设备工程的辅助工作或在土建工程安装及辅助设备安装同时进行,或者在土建功立业工程完成后进行主要设备安装工程;高层建筑设备安装包括水、电、气、管网和线路设略备安装及辅助设备安装;电梯设备安装等;部分装饰工程也可以配合土建工程施工同时进行,缩短施工总工期;4、高层建筑竣工验收及保修阶段:竣工验收可分为两步进行:其一是在高层建筑施工过程中,对已完工的贫项工程,分部工程或单位工程进行中间验收;如基础工程,模板工程,钢筋工程等应在施工过程中进行必要的检查验收;其二是整个高层建筑施工全部竣工后,开展总检查验收;3、高层建筑施工的主要技术工作内容1、施工准备阶段的技术工作①、学习设计图纸进行图纸会审及技术交底;②、配合施工组织设计,制定施工技术方案,施工工艺方案,技术组织措施,质量与安全控制措施,以及对原材料,半成品,配构件,机械设备进场后使用前的各种检查、试验、认定等方面的技术工作;③、正式开前的技术及组织措施检查;是否具各工程开工条件;2主体结构工程施工阶段的技术工作内容:①、测量与计量技术工作类:定位放线,高程式与坐标控制测量,建筑物沉降测量等; 混合料的配料计量:砼、砂浆配合比的计量,材料试验计量;原材料、半成品、配构件质量检验计量;分项、分部、单位工程质量检验检测计量;计量工作包括:对计量设备、单位、计量程序及方法等都应严格遵守有关操作规程的技术要求;②、工艺技术工作类:包括:工艺选项择、工艺流程、工艺方法、工艺设备、质量与安全要求; 要求:科学、经济、可靠、合理;能实现施工技术管理的最终目标; 内容;基础工程施工工艺深基础、桩基础、筏片基础、箱形基础等; 钢筋加工工艺冷拉、预应力、连接技术等;砼制作、运输、浇注、振捣、养护工艺:高强砼、防水砼、特种砼等; 模板工艺:大模板、升板法、滑模等; 吊装运输工艺:根据工程特点、施工环境、单位技术和装备潜力等③、技术工作管理类:日常技术工作:技术交底、技术检查、技术组织等;技术文书工作:施工日志、工程检查验收记录、签证、试验检验证书及单据、设计变更通知、工程事故记录及处理文件等④、技术措施类:在施工中,存在诸多不确定性和风险性的因素,往往会对事先制定的施工技术方案产生各种影响和干扰,进而出现某些急待解决的新问题,否则将会影响到原有技术方案的顺利实施;因此,施工技术员应根据施工中出现的新问题,新情况,必须制定相关的技术措施,如:工艺措施、质量措施、安全措施、以确保施工正常进行; 现浇框架结构施工高层建筑现浇框架结构施工可分为全现浇和框架结构—剪力墙结构施工;两者施工方案基本相同;1模板组合钢模板组配设计该模板工程是关键工程;由于结构复杂,模板用量大,装柝模板耗用的时间较长,在主体结构施工中,宜采用大模板工程施工工艺;对于梁、柱、楼梯等宜采用组合模板工艺;模板组合组配设计至关重要;重点解决以下基本问题:①、根据工程特点和现场实际情况,决定采用现场组拼模板安装或预拼整块模板安装,并考虑相应的支撑系统的方案;配板方案合理与否,对支模工效,工程质量及施工效益均有重大影响; ②、根据施工图所示梁、柱、板楼梯、墙体等几何尺寸,进行模板组配设计的计算,绘制组配大样图;在组配设计中,应力求简单,规格及数量少,镶拼木模块少等; ③、对支撑系统及夹箍组配的计算,应力求牢固和装拆方便; ④、在模板组配中,应考虑预留孔洞,预埋件及管线架设和固定方法; ⑤、对模板组合,组配设计,应与施工流水段,流水层划分相一致,并按流水作业部署,统计出不同规格的钢模板,连配件,支撑及工具数量表,以备使用方便; ⑥、模板按设计组配的数量,规格进场,并分类堆放;2组合钢模板的构造组合钢模板由平面模板,阴角及阳角模板,连接角模板,U 型卡,L型插销,钩头螺栓,坚固螺栓,扣件和拉杆等配件组成;其支撑系统有柱、梁、墙、板支撑用的钢水平,垂直背杠、柱箍、梁卡尖、圈梁卡具、钢顶撑、斜撑、水平撑,支撑桁架和钢管脚手架等;3组合模板的拼装1、柱模板拼装柱的钢板拼装以竖向拼装为好,错缝排板;若柱长不符合整块模板的模板数时,宜用木模镶站调整;柱模安装时,应考虑下列问题:①、支撑柱模时,要使柱模下端与事先做好的定位台筋靠紧并找平,确保柱轴线位置,柱高和垂直度准确;②、柱模高度超过3m以上,支模时要留有余地清扫孔及浇灌口,且在柱模根部应先浇与砼同等级的水泥砂浆厚50~100㎜,以防止漏浆烂根;③、当框架柱梁分两次浇筑砼时,柱砼浇筑后拆模板时,最上一块柱模板不拆并箍紧,以便于工作与梁模板拼接紧密; ④、校正柱模垂直度后四侧支撑架应牢固;2梁模板拼装首先将底、侧模板拼装整块,并用塔吊安装就位;也可在现场先拼装底模板,后装侧模板;在梁与柱,板连接处配板时应考虑用阳角、阴角、连接角模板,以利形成整体;梁模支撑宜采用托梁架;大于4000㎜跨度的梁应起拱,拱高1/400;3、楼屋面板模板拼装现浇楼屋面板时,若采用组合钢模板,宜先从四周边缘用角模板将梁、柱模板连接好,再拼装楼屋面板中的平板部位,并按拼装组合设计图展开选项用平面模板安装,不足部分用木模板填补;楼屋面板的模板支撑方法甚多,可以采用桁架支撑系统,钢管脚手架支撑系统,工具式支撑系统等; 现浇楼屋面板除采用组合钢模板支模支模方法方案外,还可以采用台模工艺,大模板工艺等;4钢筋加工高层建筑框架结构中,一般采用大直径的受力钢筋;钢筋连接不宜采用搭接,不宜采用搭接绑扎和电弧焊接等接头方法;现多采用电渣压力焊,气压焊等焊接新工艺;5、砼浇筑高层建筑现浇框架结构砼用量大,钢筋密,铁件多,管线及预埋,预留件多,施工复杂;砼浇筑要与各工种密切配合,浇筑工艺质量要求与普通钢盘砼工程娄似。
建筑垂直运输施工方案建筑垂直运输施工方案是在建筑工地进行垂直方向的物品运输和人员运输的详细计划和安排。
该方案的目的是确保在建筑施工过程中,垂直运输工作能够高效、安全地进行,减少人员和物品运输过程中的风险和延误。
本文将提出一个针对高层建筑垂直运输的施工方案。
1. 施工工具和设备选择为实现高效和安全的垂直运输,我们需要选择适当的工具和设备。
首先,对于物品运输,我们可以选择使用电梯、升降机或葫芦。
电梯是运输物品的常用工具,可以承载较大重量的货物,并且具备平稳的运行特性。
升降机是另一种常见的物品运输工具,可以垂直运输大型的或重量较高的物品。
葫芦则适用于对物料高空吊装的情况,具有较高的灵活性。
对于人员运输,我们可以选择悬挂式脚手架、施工升降机或垂直跳荐式人员运输工具。
这些设备在高楼施工中可以提供安全快捷的人员运输方式。
2. 运输路径和通道规划在规划建筑垂直运输施工方案时,我们需要合理确定运输路径和通道。
这些路径和通道需要满足以下要求:首先,运输路径应尽量避免与其他施工工作区域产生冲突,确保运输的连贯性和安全性。
其次,通道的宽度和高度应适宜运输设备和物品的尺寸,以确保运输过程中没有过度摩擦或碰撞的风险。
此外,通道的排列方式应尽量减少人员和设备的交叉,确保运输过程的高效和顺畅。
最后,通道应设置明确的标识和警示,以提醒工人和来往人员注意安全。
3. 运输过程中安全管理为确保垂直运输过程中的安全性,我们需要进行严格的安全管理。
首先,作业人员应接受相关培训,掌握运输设备的使用方法和操作规程,并熟悉安全防护措施。
其次,设立专人负责运输设备的日常维护和检查,确保设备的安全和可靠运行。
此外,在运输过程中,应建立临时封闭和安全警戒区域,阻止未经授权人员进入,并采取必要的安全措施,如设立警示标识、安全防护网等。
另外,要定期进行安全检查和隐患排查,及时修复和整改隐患,确保运输过程中没有安全风险。
4. 运输时间和效率管理为确保垂直运输施工的高效性,我们需要合理安排运输时间和管理运输效率。
超高层建筑垂直运输方案第一节垂直运输方案XXX项目,建筑高度米,属于北京最高的建筑物,地处CBD核心区,现场施工场地狭小,施工专业单位多,交叉施工作业多,从而造成了材料的堆放及垂直运输成了施工过程中的一个比较突出的难点。
垂直运输在材料进场暂存、周转、二次搬运阶段,显得尤为重要,对项目施工进度产生较大影响。
在首都北京,白天禁止大型货车进入市中心区域,因此,晚上成了材料进入施工现场的密集阶段,材料一但进入施工现场,就要求进行迁移,而由于整个施工场地的局限性,根本无法提供各家施工单位足够的场地进行材料堆放,唯一的解决办法就是提前策划、周密计划、划定暂存区域,同时,在楼内不同层段,设置库房,使尽早进入楼层施工现场。
在楼层的库房设置中,尽可能的考虑设备层或避难层作为材料堆放的集中地,从而可避免在精装修施工阶段的材料仓库的不断搬迁。
安装单位在土建施工阶段,主要利用土建的塔吊与外立面人货施工电梯,而后期装饰期间,主要采用内部电梯。
总的来说,超高层建筑的施工对材料管理及运输提出了非常高的要求,“兵马未动,粮草先行”,在超高层建筑的机电施工中有比较突出的体现。
1.垂直运输内容1)水系统管道,包含消火栓系统、自动喷淋系统、水喷雾系统、智能水炮系统等;2)气灭管道,包含IG541气灭系统;3)电气管道;4)水系统设备,包含消防水泵、稳压罐、报警阀、空压机、消栓箱、消防水箱等;5)电系统设备,包含报警主机、广播主机、水泵控制柜等;6)线缆,控制电缆、控制电线等;7)人员。
2. 垂直运输方式材料、设备、及人员的垂直运输方式如下:3. 垂直运输实施方案1) 明确沟通协调联系人,制定沟通协调方式、工作内容、要求; 2) 核对确定施工进度计划,制定年度、月度、周材料供货计划; 3) 编制用工计划、用工部位、上下班时间,执行错峰上下班; 4) 楼房内设置简易厕所,减少工人的无效时间;5) 制定材料进场周转流程,按设备外形、吊装方式确定流程:6) 按照不同材料,确定卸货、暂存区域,以及二次搬运路线、时间等; 7) 大批材料集中运输前,必须提前向总包单位申请和填报运输计划申请单,即做好电梯的合理使用调配,也有效的使施工单位调整材料进出场时间;8) 超高层建筑由于高度比较高,因此砼结构施工周期比较长,而往往竣工日期却基本已经确定,所以在结构封顶以后实际留给机电施工单位的绝对施工周期并不长,如何利用物资进场 卸货暂存 物资报验协调运输时间垂直运输 入库砼结构的施工时间段就成为关键,在施工尚未进入施工高峰时就要有针对性的准备,比如说常用的设备(水泵、消防箱等)、大件的材料(如管径比较大的管材等),可提前运至施工楼层,避免运输高峰;9)合理安排作业工序,提高流水化作业,避免货物的进场无计划、集中性。
高层建筑垂直运输方案在高层建筑的施工过程中,垂直运输是至关重要的一环。
垂直运输不仅关系到施工的效率和进度,还直接影响到施工的安全和质量。
因此,制定一个科学合理、安全高效的垂直运输方案是高层建筑施工中的关键任务。
一、工程概述首先,需要对工程项目进行简要的介绍。
包括建筑的高度、层数、结构形式、建筑面积等基本信息。
同时,还需要了解工程的施工进度计划、施工工艺和施工流程,以便为垂直运输方案的制定提供依据。
以一座 30 层的框架核心筒结构的高层建筑为例,建筑高度约 100 米,总建筑面积为 50000 平方米。
该工程的施工进度计划为 18 个月,施工工艺包括钢筋混凝土结构施工、砌体工程、装饰装修工程等。
二、垂直运输设备的选择在高层建筑施工中,常用的垂直运输设备主要有塔式起重机、施工升降机和物料提升机等。
选择合适的垂直运输设备需要综合考虑建筑的高度、结构形式、施工工艺、工程量、施工进度等因素。
1、塔式起重机塔式起重机具有起重量大、工作幅度大、吊运高度高、覆盖面广等优点,适用于大型高层建筑的施工。
在选择塔式起重机时,需要根据建筑的高度和结构形式确定起重机的型号和臂长,同时还需要考虑起重机的安装位置和基础形式。
对于上述 30 层的高层建筑,可选用一台臂长为 50 米的 QTZ80 型塔式起重机,安装在建筑物的一侧,能够满足主体结构施工阶段的垂直运输需求。
2、施工升降机施工升降机主要用于人员和物料的垂直运输,适用于高层建筑的装修和安装阶段。
在选择施工升降机时,需要根据建筑物的高度和运输量确定升降机的型号和数量。
对于 30 层的高层建筑,可选用两台SCD200/200 型施工升降机,分别安装在建筑物的两端,能够满足人员和物料的垂直运输需求。
3、物料提升机物料提升机是一种简易的垂直运输设备,适用于小型高层建筑或多层建筑的施工。
由于其起重量较小、工作效率较低,一般在高层建筑施工中较少使用。
三、垂直运输设备的布置垂直运输设备的布置需要考虑建筑物的结构形式、施工进度、周边环境等因素,以确保设备的使用安全和运输效率。

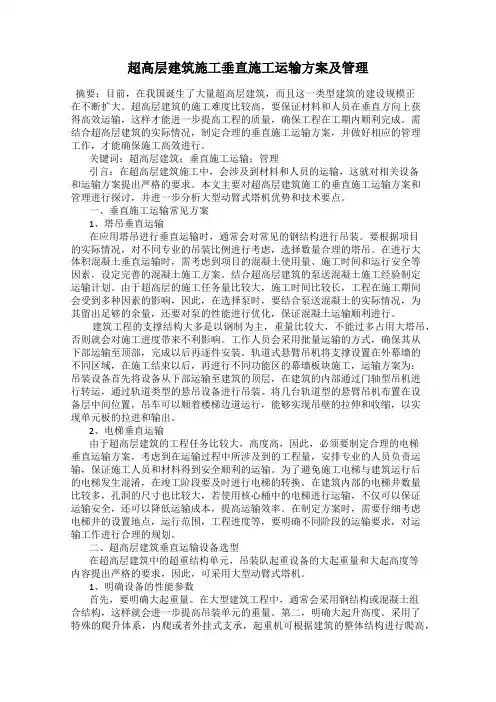

超高层建筑施工垂直施工运输方案及管理摘要:目前,在我国诞生了大量超高层建筑,而且这一类型建筑的建设规模正在不断扩大。
超高层建筑的施工难度比较高,要保证材料和人员在垂直方向上获得高效运输,这样才能进一步提高工程的质量,确保工程在工期内顺利完成。
需结合超高层建筑的实际情况,制定合理的垂直施工运输方案,并做好相应的管理工作,才能确保施工高效进行。
关键词:超高层建筑;垂直施工运输;管理引言:在超高层建筑施工中,会涉及到材料和人员的运输,这就对相关设备和运输方案提出严格的要求。
本文主要对超高层建筑施工的垂直施工运输方案和管理进行探讨,并进一步分析大型动臂式塔机优势和技术要点。
一、垂直施工运输常见方案1、塔吊垂直运输在应用塔吊进行垂直运输时,通常会对常见的钢结构进行吊装。
要根据项目的实际情况,对不同专业的吊装比例进行考虑,选择数量合理的塔吊。
在进行大体积混凝土垂直运输时,需考虑到项目的混凝土使用量、施工时间和运行安全等因素,设定完善的混凝土施工方案。
结合超高层建筑的泵送混凝土施工经验制定运输计划。
由于超高层的施工任务量比较大,施工时间比较长,工程在施工期间会受到多种因素的影响,因此,在选择泵时,要结合泵送混凝土的实际情况,为其留出足够的余量,还要对泵的性能进行优化,保证混凝土运输顺利进行。
建筑工程的支撑结构大多是以钢制为主,重量比较大,不能过多占用大塔吊,否则就会对施工进度带来不利影响。
工作人员会采用批量运输的方式,确保其从下部运输至顶部,完成以后再逐件安装。
轨道式悬臂吊机将支撑设置在外幕墙的不同区域,在施工结束以后,再进行不同功能区的幕墙板块施工,运输方案为:吊装设备首先将设备从下部运输至建筑的顶层,在建筑的内部通过门轴型吊机进行转运,通过轨道类型的悬吊设备进行吊装。
将几台轨道型的悬臂吊机布置在设备层中间位置,吊车可以顺着楼梯边道运行,能够实现吊壁的拉伸和收缩,以实现单元板的拉进和输出。
2、电梯垂直运输由于超高层建筑的工程任务比较大,高度高,因此,必须要制定合理的电梯垂直运输方案,考虑到在运输过程中所涉及到的工程量,安排专业的人员负责运输,保证施工人员和材料得到安全顺利的运输。
超高层垂直运输施工方案一、工程概述本超高层建筑项目位于具体地点,总高度为具体高度,建筑面积为具体面积。
该建筑功能多样,包括办公、商业、住宅等。
由于其高度和复杂的功能布局,垂直运输成为施工中的关键环节。
二、垂直运输设备的选择(一)塔吊根据建筑物的高度、结构特点和施工要求,选择合适型号和起重量的塔吊。
塔吊的布置应考虑覆盖范围、吊运能力以及与周边建筑物和设施的安全距离。
(二)施工电梯施工电梯用于人员和小型材料的运输。
根据施工高峰期的人员数量和材料运输量,确定施工电梯的数量和载重量。
(三)混凝土输送泵选用高性能的混凝土输送泵,以满足高层混凝土浇筑的要求。
输送泵的布置要考虑混凝土搅拌车的进出和泵送管道的铺设。
三、塔吊的安装与拆除(一)安装前的准备工作1、对塔吊基础进行设计和施工,确保其承载能力符合要求。
2、准备好安装所需的工具、设备和材料。
3、对安装人员进行技术交底和安全培训。
(二)安装流程1、安装塔吊的基础节和标准节。
2、安装顶升套架和回转机构。
3、安装起重臂和平衡臂。
4、安装起升机构和电气系统。
5、进行调试和试运转。
(三)拆除流程1、按照与安装相反的顺序逐步拆除塔吊的部件。
2、在拆除过程中,要确保各部件的稳定和安全。
四、施工电梯的安装与使用(一)安装位置的选择施工电梯应安装在便于人员上下和材料运输的位置,同时要考虑建筑物的结构和施工进度。
(二)安装流程1、安装基础底座和导轨架。
2、安装吊笼和传动机构。
3、安装电气系统和安全装置。
4、进行调试和验收。
(三)使用注意事项1、严格控制载重量,严禁超载运行。
2、定期对施工电梯进行维护和保养。
3、操作人员必须持证上岗,遵守操作规程。
五、混凝土输送泵的布置与使用(一)布置原则1、输送泵应靠近混凝土浇筑部位,减少泵送管道的长度。
2、要保证泵送管道的铺设牢固、顺直,减少弯头和变径。
(二)使用方法1、开机前要进行全面检查,确保设备正常。
2、按照配合比要求搅拌混凝土,保证混凝土的质量。
建筑物垂直运输施工方案一、工程概况本工程为一栋高层建筑物,位于市中心区域,总高度为200米,共50层。
建筑物的主要功能为商业和办公,结构形式为钢筋混凝土框架-核心筒结构。
由于建筑物高度较高,垂直运输在施工中占据重要地位,需制定一套科学、合理、高效的垂直运输施工方案,确保施工进度和施工质量。
二、垂直运输设备根据工程需求,我们将采用塔式起重机作为主要垂直运输设备。
塔式起重机具有起重力矩大、起升高度高、覆盖面广等特点,能够满足本工程对垂直运输的需求。
此外,还将配备混凝土泵车、施工电梯等辅助设备,以提高施工效率。
三、运输方案设计塔式起重机布置:根据建筑物的结构和施工需求,我们将在建筑物四周布置多台塔式起重机,确保每个施工区域都能得到有效覆盖。
材料运输路线:根据施工进度和施工现场的实际情况,我们将合理规划材料运输路线,确保材料能够及时、准确地运送到指定位置。
运输计划安排:我们将根据施工进度计划和材料需求计划,制定详细的运输计划,确保施工所需材料能够及时到达现场。
四、安全措施与规程定期对塔式起重机进行检查和维护,确保其安全可靠运行。
严格遵守操作规程,禁止违规操作,确保运输过程的安全。
在施工现场设置安全警示标志,提醒施工人员注意安全。
对运输过程中可能出现的风险进行预测和评估,制定相应的应急预案。
五、设备调试与维护在设备投入使用前,进行全面的调试和测试,确保设备性能良好。
制定设备维护计划,定期对设备进行维护和保养,延长设备使用寿命。
建立设备维修档案,记录设备维修情况,为设备管理和维护提供依据。
六、施工实施与监控在施工过程中,严格按照运输方案进行实施,确保施工进度和质量。
对运输过程进行实时监控,发现问题及时处理,确保运输过程的顺利进行。
加强与项目管理和监理单位的沟通协作,确保施工过程中的信息畅通。
七、验收与测试在设备投入使用前,进行严格的验收和测试,确保设备符合设计要求和安全标准。
对运输过程进行定期检查和评估,确保运输方案的实施效果达到预期目标。
超高层垂直运输方案超高层垂直运输方案是指在高层建筑中使用一种高效、安全、快速的运输系统,以解决人员和货物的运输问题。
在城市化和人口增长的背景下,超高层建筑的建设和使用越来越广泛,这就对运输系统的需求提出了更高的要求。
下面是一个关于超高层垂直运输方案的1200字以上的描述:首先,运输效率是超高层垂直运输方案的重要指标之一、由于超高层建筑的高度,其内部的运输需求也更加复杂。
因此,垂直运输系统应该具有高速、高效的特点,能够迅速地将人员和货物从建筑底部快速运送到顶部或其他楼层。
高速电梯是一种常见的超高层垂直运输方案,它可以提供快速、平稳的垂直运输服务,减少等待时间并提高运输效率。
此外,超高层建筑中的垂直运输系统还可以考虑采用空中索道、交错式运输系统等创新方式,以进一步提高运输效率。
其次,安全性是超高层垂直运输方案的首要考虑。
在超高层建筑中,运输系统必须具备高度可靠性和安全性,以确保人员和货物的安全运输。
为了达到这一目标,超高层垂直运输系统必须配备先进的安全设备,如紧急制动系统、智能监控系统等,以便及时应对突发状况。
此外,运输系统的设计还应考虑到人员和货物的分离,以减少意外事故的发生。
适应性是超高层垂直运输方案的另一个重要考虑因素。
由于超高层建筑的不断发展和演变,超高层运输系统必须具备可扩展性和灵活性,以适应不同楼层的需求变化。
这要求运输系统的设计具有模块化和可定制化的特点,能够方便地进行扩展和调整。
最后,超高层垂直运输方案的可持续性也应得到重视。
由于超高层建筑的能耗和环境影响大,因此垂直运输方案应该尽量减少能耗和污染排放。
推动环保型电梯的使用、采用再生能源供电、设立可再生能源储备系统等都是实现可持续发展目标的有效措施。
总结起来,超高层垂直运输方案是为了满足日益增长的运输需求而设计的一种高效、安全、适应性强、可持续的运输系统。
运输效率、安全性、适应性和可持续性是其设计过程中需要考虑的关键因素。
随着科技的不断发展和创新,超高层运输系统的设计将不断进步和完善,为超高层建筑的运输需求提供更好的解决方案。
超高层材料、人员垂直运输措施
主要对策 (1)在垂直运输前,合理规划好各楼层临时堆场,避免随意堆放对其他单位作业与及自身的二次搬运工作。
预留管井搭设卷扬机吊装平台或用施工电梯运至各所需楼层部分材料可利用由管井运输。
(2)协调各单位统一编制垂直运输方案,形成有效有序可行运输制度,合理安排材料运输和人员运输时段; (3)精确计算各层所需材料的时间和数量,施工周期,制
定合理材料进场计划,各施工单位统一协调电梯使用时间,指定人员运送电梯。
(4)对于在塔楼高层作业人员,中午时段可采用集中送餐等方式,减轻电梯使用负担;在楼层上指定临时抽烟点,临时
厕所减少人员上下电梯使用频率。
(5)在塔楼设置吊装平台,将材料和小型设备采用集装箱式吊笼,集中吊运,减少吊运次数,零星小材料及配件和人员从施工电梯运输;楼层小型设备、材料水平运输采用液压推车,大型设备运输采用坦克轮等运输工具。
主要因素分析 (I )本项目施工及管理人员众 多,施工电梯使用频率高,一旦 施工电梯拥堵对施工功效产生 较大影响。
(2)超高层施工电梯往复耗时 长,极易造成材料堆积,人员运 输拥堵不畅等情况。
(3)塔楼楼层高,专业多材料 多,施工高峰期机电、土建、装 修等单位交叉作业,施工电梯使 用压力大。
(4)本工程避难层包含配电柜、 水箱、给水泵组、各类送排风风 机、消防排烟风机、正压送风机 风机,材料设备数量庞大,垂直 运输量大。
超高层垂直运输施工方案一、工程概述本超高层建筑项目位于具体地点,总建筑面积为X平方米,建筑高度为X米,地上X层,地下X层。
由于建筑高度较高,垂直运输任务艰巨,为确保施工过程中人员、材料和设备的高效、安全运输,特制定本垂直运输施工方案。
二、垂直运输设备选型(一)塔吊根据建筑物的结构特点、施工进度要求和吊运重量,选用塔吊型号塔吊。
该塔吊最大起重量为X吨,最大工作幅度为X米,能够满足主体结构施工阶段的垂直运输需求。
(二)施工电梯在主体结构施工至具体楼层时,安装施工电梯型号施工电梯。
施工电梯的额定载重量为X千克,运行速度为X米/分钟,能够满足施工人员和小型材料的垂直运输需求。
(三)混凝土输送泵选用混凝土输送泵型号混凝土输送泵,最大泵送高度可达X米,能够满足混凝土的垂直输送要求。
三、垂直运输设备布置(一)塔吊布置塔吊布置在建筑物的具体位置,其基础设置在地下室底板上,并进行专门的设计和验算。
塔吊的起重臂覆盖范围应包括主要的施工区域,以提高吊运效率。
(二)施工电梯布置施工电梯布置在建筑物的具体位置,靠近楼梯间或电梯井道,以便于施工人员的上下通行。
施工电梯的基础应设置在坚实的地基上,并采取可靠的锚固措施。
(三)混凝土输送泵布置混凝土输送泵布置在施工现场的具体位置,靠近混凝土搅拌站和浇筑地点,以减少混凝土输送管道的长度和弯头数量。
四、垂直运输设备的安装与拆除(一)塔吊的安装与拆除1、安装前的准备工作对塔吊基础进行验收,确保其承载力符合要求。
准备好安装所需的起重设备、工具和材料。
对塔吊的各部件进行检查和维护,确保其完好无损。
2、安装流程安装塔吊基础节和标准节。
安装起重臂和平衡臂。
安装顶升套架和液压顶升系统。
安装塔吊的电气系统和安全装置。
进行调试和试运转,验收合格后方可投入使用。
3、拆除流程按照与安装相反的顺序,逐步拆除塔吊的各部件。
拆除的部件应及时运出现场,并进行妥善存放和维护。
(二)施工电梯的安装与拆除1、安装前的准备工作对施工电梯基础进行验收,确保其平整度和承载力符合要求。
垂直运输专项安全施工方案一、编制依据1.1 相关法律法规根据《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《建设工程安全生产管理条例》等法律法规,结合本工程实际情况,特制定本专项安全施工方案。
1.2 相关规范标准根据《建筑施工高处作业安全技术规范》(JGJ80)、《建筑施工安全检查标准》(JGJ59)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130)等规范标准,结合本工程实际情况,特制定本专项安全施工方案。
二、工程概况2.1 工程简介本工程为某超高层建筑,建筑高度为XX米,占地面积XX平方米,建筑面积XX平方米。
工程主要包括地下室、裙房、塔楼等部分。
2.2 施工特点本工程垂直运输量大,施工周期长,涉及高空作业,安全风险较高。
为确保施工安全,特制定本专项安全施工方案。
三、垂直运输方案3.1 垂直运输设备选择根据本工程特点,选用XX型号施工电梯、XX型号施工升降机、XX型号塔式起重机等垂直运输设备。
3.2 垂直运输设备布置根据施工现场实际情况,合理布置垂直运输设备,确保运输通道畅通,满足施工需求。
3.3 垂直运输设备管理对垂直运输设备进行定期检查、维护、保养,确保设备安全运行。
操作人员必须持证上岗,严格遵守操作规程。
四、安全管理措施4.1 安全培训与教育对施工人员进行垂直运输安全培训,提高安全意识,确保施工人员熟悉相关法律法规、规范标准和操作规程。
4.2 安全防护设施在垂直运输通道设置安全防护设施,如防护栏杆、安全网、警示标志等,确保施工安全。
4.3 高空作业安全对高空作业人员进行专项安全培训,配备安全带、防护帽等防护用品。
严格执行高空作业审批制度,确保作业安全。
4.4 应急预案与演练制定垂直运输应急预案,定期组织应急救援演练,提高应对突发事件的能力。
4.5 现场安全管理设置专职安全员,负责施工现场的日常安全巡查,及时发现和整改安全隐患。
五、事故预防与处理5.1 事故预防通过安全培训、现场管理、隐患排查等措施,预防垂直运输事故的发生。
高层建筑施工的垂直运输方案第一篇范本:高层建筑施工的垂直运输方案1. 引言1.1 项目背景1.2 目的和范围1.3 参考资料2. 项目概述2.1 建筑概况2.2 施工需求2.3 目标和要求3. 立项准备3.1 技术研究3.1.1 垂直运输技术现状调研3.1.2 相关技术资料收集3.2 安全评估3.2.1 垂直运输设备安全性评估 3.2.2 施工现场安全风险评估 3.3 成本估算3.3.1 运输设备采购成本估算 3.3.2 运维费用估算3.3.3 总体成本预算4. 运输方案设计4.1 设备选择4.1.1 电梯运输系统4.1.2 施工电梯4.1.3 塔吊4.2 运输策略4.2.1 材料运输方案4.2.2 人员运输方案4.3 运输路径规划4.3.1 材料运输路径4.3.2 人员运输路径4.4 安全措施4.4.1 运输设备安全保障措施4.4.2 施工现场安全管理措施5. 实施计划5.1 运输设备采购计划5.2 施工电梯及塔吊安装计划5.3 运输路径施工进度计划5.4 安全培训计划6. 资源准备6.1 设备采购6.2 运输路径准备6.3 安全设施布置7. 实施和监控7.1 设备安装和调试7.2 运输路径施工7.3 安全管理实施7.4 监控与评估8. 风险管理8.1 风险识别8.2 风险评估8.3 风险控制8.4 风险应急处理9. 结束管理9.1 结束准备9.2 结束评估9.3 结束报告10. 附件本文档涉及附件请参见附件部分11. 法律名词及注释本文所涉及的法律名词及注释请参见附件部分第二篇范本:高层建筑施工的垂直运输方案1. 简介1.1 背景1.2 目标和范围1.3 参考资料2. 项目概要2.1 建筑概述2.2 施工需求2.3 目标和要求3. 研究和准备阶段3.1 技术研究3.1.1 垂直运输技术现状调研 3.1.2 相关技术资料收集3.2 安全评估3.2.1 垂直运输设备安全性评估 3.2.2 施工现场安全风险评估 3.3 成本估算3.3.1 运输设备采购成本估算 3.3.2 运维费用估算3.3.3 总体成本预算4. 运输方案设计4.1 设备选择4.1.1 电梯运输系统4.1.2 施工电梯4.1.3 塔吊选择4.2 运输策略4.2.1 材料运输方案4.2.2 人员运输方案4.3 运输路径规划4.3.1 材料运输路径4.3.2 人员运输路径4.4 安全措施4.4.1 运输设备安全保障措施4.4.2 施工现场安全管理措施5. 实施计划5.1 运输设备采购计划5.2 施工电梯及塔吊安装计划5.3 运输路径施工进度计划5.4 安全培训计划6. 资源准备6.1 设备采购6.2 运输路径准备6.3 安全设施布置7. 实施和监控7.1 设备安装和调试7.2 运输路径施工7.3 安全管理实施7.4 监控与评估8. 风险管理8.1 风险识别8.2 风险评估8.3 风险控制8.4 风险应急处理9. 结束管理9.1 结束准备9.2 结束评估9.3 结束报告10. 附件本文档涉及附件请参见附件部分11. 法律名词及注释本文所涉及的法律名词及注释请参见附件部分。
目录第一节塔吊的选型及垂直运输方案 ........................................... 2 第二节施工电梯的选型及运行方案 ........................................... 6 第三节砼输送泵及布料机的选择与运输方案 . . (11)大型设备选型、配备及垂直运输方案第一节塔吊的选型及垂直运输方案一、塔吊配置要求在选择垂直运输设备时主要考虑以下因素:本工程一标段 1#最高吊运高度达 250m ,从满足楼层施工的角度分析, 20层以下有钢结构柱,按每层一根考虑,最重的构件主要集中在层高较高的 1-4层,最重构件约10t , 5层及以上由于层高较小, 最重构件为 4T 左右, 考虑到塔吊的经济性, 4层及以下按钢结构柱按每层两节设计,最大吊重不超过 8T , 4层以上按每层一节考虑;再有,材料吊装点距离楼座较远, 约 45m , 从以上各方面考虑, 1#楼拟安装 1台 ZSC5056塔吊和一台 ZSC6045塔吊,在装饰阶段拆除 ZSC5056塔吊; 2#楼最高吊运高度150m , 14层以下外围设计有钢结构劲性柱,按每层 1节考虑, 4层以下个别柱重达到8T , 其它的柱重约 4T ,材料吊运点距离建筑物约 50m , 2#楼也选用 1台 ZSC6045塔吊。
二标段 3#楼与 2#楼相似,也选用一台 ZSC6045塔吊组织材料运输, 4#楼最大吊运高度约 100m ,没有钢结构,与常规建筑没什么区别,在考虑到材料大多需要通过塔吊吊运至施工现场, 对塔吊的吊重以及吊速要求较高, 通过多方比较, 计划在裙楼以下施工阶段, 4#楼配备 1台 ZSC4030塔吊和 1台 ZSC5024塔吊,在裙楼完成后,拆除ZSC4030塔吊, 使用 ZSC5024塔吊组织运输。
吊装不仅要满足钢结构构件安装的要求,同时还能满足玻璃幕墙施工、电梯设备及大型机电设备的吊装要求。
建筑安装垂直运输施工方案一、工程概况本工程为高层建筑安装项目,预计建筑高度为XX米,结构类型为钢筋混凝土框架-核心筒结构。
项目位于[XXXXX],施工现场周边交通状况复杂,需考虑运输设备进出的便捷性与安全性。
施工期间,将涉及大量材料、设备及人员的垂直运输,因此制定一份科学合理的垂直运输施工方案至关重要。
二、运输设备选择根据工程特点和现场条件,我们选择使用塔式起重机作为主要垂直运输设备。
塔式起重机具有起吊高度大、作业范围广、效率高等优点,能够满足本工程对于材料、设备等重型物品的垂直运输需求。
同时,我们还将配备施工电梯作为人员上下和轻质材料的运输工具,以提高施工效率。
三、运输路径规划为确保垂直运输的顺畅与安全,我们将根据施工现场的具体情况,合理规划运输路径。
首先,塔式起重机的位置应尽可能靠近施工核心区域,以减少材料、设备的转运距离。
其次,施工电梯的设置应考虑人员的快速进出及施工阶段的转换,确保其利用率最大化。
此外,我们还将设置临时堆放区,用于暂存待吊装的材料和设备,以减少现场混乱和安全隐患。
四、安全措施制定安全是垂直运输施工中的首要任务。
我们将制定以下安全措施:一是定期对塔式起重机和施工电梯进行检查和维护,确保其处于良好工作状态;二是设置专职操作人员,负责塔式起重机和施工电梯的操作,操作人员需经过专业培训并取得相应证书;三是对现场人员进行安全教育培训,提高他们的安全意识和自我保护能力;四是在施工现场设置警示标志和安全防护设施,确保人员和设备的安全。
五、效率与成本控制为提高垂直运输效率并控制成本,我们将采取以下措施:一是合理安排施工进度计划,确保塔式起重机和施工电梯的高效利用;二是优化材料、设备的堆放和转运方式,减少无效搬运和等待时间;三是定期对运输设备进行维护和保养,确保其处于最佳工作状态;四是加强现场管理和协调沟通,减少因信息不畅导致的资源浪费和效率降低。
六、环境影响评估本工程的垂直运输施工将不可避免地产生一定的环境影响。
高层住宅垂直运输方案在高层住宅的建设过程中,垂直运输是一个至关重要的环节。
它直接关系到施工的效率、成本以及安全。
垂直运输方案的合理设计与有效实施,能够确保建筑材料、施工人员和各种设备在不同楼层之间快速、安全地运输,从而保障工程的顺利进行。
一、工程概况首先,需要对高层住宅项目进行详细的了解和分析。
包括建筑的高度、层数、结构形式、建筑面积等基本信息。
同时,还要考虑施工场地的条件,如周边环境、道路状况等,这些因素都会对垂直运输方案的选择产生影响。
假设我们正在建设的高层住宅为 30 层,总高度约 90 米,建筑面积为 50000 平方米。
施工场地较为狭窄,周边道路通行能力有限。
二、垂直运输设备的选择1、塔式起重机塔式起重机是高层住宅施工中常用的垂直运输设备之一。
它具有起重量大、工作幅度广、吊运高度高的特点,能够满足大型建筑材料和构件的吊运需求。
在选择塔式起重机时,需要根据建筑的高度、重量和吊运半径等因素来确定其型号和规格。
对于我们的项目,可以选择一台 QTZ80 型塔式起重机,其最大起重量为 6 吨,最大吊运半径为 50 米,能够满足施工过程中的材料吊运要求。
2、施工升降机施工升降机主要用于施工人员和小型建筑材料的垂直运输。
它具有运行平稳、安全可靠、操作简便等优点。
在选择施工升降机时,要考虑其承载能力、运行速度和停靠楼层等因素。
本项目可以选用两台 SCD200/200 型施工升降机,每台升降机的额定载重量为 2 吨,运行速度为 36 米/分钟,能够满足施工人员和小型材料的运输需求。
3、物料提升机物料提升机适用于垂直运输散装物料,如砖块、砂浆等。
它具有结构简单、造价低廉、安装方便等特点。
但物料提升机的吊运能力相对较小,安全性能也不如塔式起重机和施工升降机。
在本项目中,可以根据实际情况选择适量的物料提升机,作为辅助垂直运输设备。
三、垂直运输设备的布置1、塔式起重机的布置塔式起重机的布置应综合考虑建筑的结构形式、施工进度和周边环境等因素。
超高层建筑垂直运输方案
第一节垂直运输方案
XXX项目,建筑高度米,属于北京最高的建筑物,地处CBD核心区,现场施工场地狭小,施工专业单位多,交叉施工作业多,从而造成了材料的堆放及垂直运输成了施工过程中的一个比较突出的难点。
垂直运输在材料进场暂存、周转、二次搬运阶段,显得尤为重要,对项目施工进度产生较大影响。
在首都北京,白天禁止大型货车进入市中心区域,因此,晚上成了材料进入施工现场的密集阶段,材料一但进入施工现场,就要求进行迁移,而由于整个施工场地的局限性,根本无法提供各家施工单位足够的场地进行材料堆放,唯一的解决办法就是提前策划、周密计划、划定暂存区域,同时,在楼内不同层段,设置库房,使尽早进入楼层施工现场。
在楼层的库房设置中,尽可能的考虑设备层或避难层作为材料堆放的集中地,从而可避免在精装修施工阶段的材料仓库的不断搬迁。
安装单位在土建施工阶段,主要利用土建的塔吊与外立面人货施工电梯,而后期装饰期间,主要采用内部电梯。
总的来说,超高层建筑的施工对材料管理及运输提出了非常高的要求,“兵马未动,粮草先行”,在超高层建筑的机电施工中有比较突出的体现。
1.垂直运输内容
1)水系统管道,包含消火栓系统、自动喷淋系统、水喷雾系统、智能
水炮系统等;
2)气灭管道,包含IG541气灭系统;
3)电气管道;
4)水系统设备,包含消防水泵、稳压罐、报警阀、空压机、消栓箱、
消防水箱等;
5)电系统设备,包含报警主机、广播主机、水泵控制柜等;
6)线缆,控制电缆、控制电线等;
7)人员。
2. 垂直运输方式
材料、设备、及人员的垂直运输方式如下:
3. 垂直运输实施方案
1) 明确沟通协调联系人,制定沟通协调方式、工作内容、要求; 2) 核对确定施工进度计划,制定年度、月度、周材料供货计划; 3) 编制用工计划、用工部位、上下班时间,执行错峰上下班; 4) 楼房内设置简易厕所,减少工人的无效时间;
5) 制定材料进场周转流程,按设备外形、吊装方式确定流程:
6) 按照不同材料,确定卸货、暂存区域,以及二次搬运路线、时间等; 7) 大批材料集中运输前,必须提前向总包单位申请和填报运输计划申
请单,即做好电梯的合理使用调配,也有效的使施工单位调整材料进出场时间;
8) 超高层建筑由于高度比较高,因此砼结构施工周期比较长,而往往
竣工日期却基本已经确定,所以在结构封顶以后实际留给机电施工单位的绝对施工周期并不长,如何利用砼结构的施工时间段就成为
物资进场 卸货暂存 物资报验
协调运输时间
垂直运输 入库
关键,在施工尚未进入施工高峰时就要有针对性的准备,比如说常
用的设备(水泵、消防箱等)、大件的材料(如管径比较大的管材
等),可提前运至施工楼层,避免运输高峰;
9)合理安排作业工序,提高流水化作业,避免货物的进场无计划、集
中性。
4.垂直运输计划
参照项目进度计划及材料设备进场时间表,细分材料进场时间及数量、体积、重量,便于合理安排运输机械。
以ZP3为例,进行表述。
水喷淋系统设备材料进场计划表(例表)
5.安全防范措施
1)制定垂直运输安全措施;
2)加强对现场人员进行安全教育,严禁带病、醉酒进入现场;
3)严格遵守升降梯安全管理规定;
4)严禁货物吊装下方通过、滞留、作业;
5)严格按照操作规程,进行吊装货物的固定;
6)严禁站立在吊装货物上,同升降;
7)管道运输,使用专用护栏,确保不发生滑脱、洒落;
8)控制柜、电缆等吊装,采用专用吊篮,确保不脱落;
9)统计测算被吊装货物的重量,确保不超过吊车的载荷;
10)钢管尽量采用整捆吊装,钢管重量见下表16-6:
上下班期间各单位采用错时上下班,避免了大量工人在电梯口等待和抢夺电梯的状况,既能保证电梯的高效运行,也避免了安全事故的发生。
