盖板吊装作业方案
- 格式:doc
- 大小:114.50 KB
- 文档页数:12

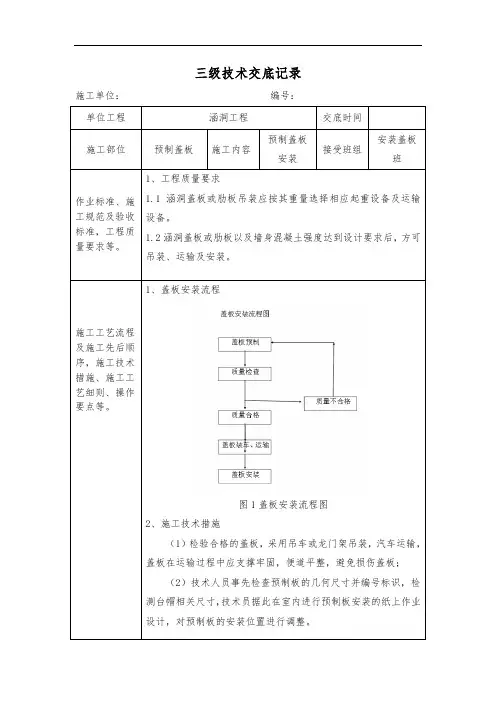

昆明绕城高速公路东南段A4工区涵洞盖板预制吊装施工方案编制人:审核人:审批人:中铁十八局昆明绕城高速东南段A4工区经理部二○一五年三月目录1、工程概况 (1)2、编制依据 (1)3、施工工艺 (1)3.1施工准备 (1)3.2施工工艺 (2)4、进度计划 (7)5、资源配置 (7)5.1人力资源配置 (7)5.2主要机械配置 (8)5.3进场材料 (8)6、质量保证措施 (9)6.1组织措施 (9)6.2管理措施 (13)7、安全保证措施及环境保护措施 (14)7.1安全生产管理体系 (14)7.1.1安全管理组织机构 (14)7.1.2安全保证体系 (15)7.2 安全生产保证措施 (16)7.2.1安全生产管理制度 (16)7.2.2安全保证措施 (17)7.3安全教育措施 (18)7.4安全检查措施 (18)7.5环境保护与水土保持措施 (18)8、文明施工保证措施 (20)8.1文明施工保证体系 (20)8.2文明施工保证措施 (22)涵洞盖板预制吊装施工方案1、工程概况本工区起于北羊街镇大村以东山梁上K24+750,路线由西北向东南丘陵区布线,经岔河村、马鞍山村、回香村、贾家村、北羊街、宋家营、曾家营、宋家营、宜良北老古城等地,止于宜良北老古城以西南盘江边K40+700。
路线全长15.948Km。
本项目全线采用设计速度为80km/h的双向六车道高速公路标准建设,整体式路基宽度32m,分离式路基宽度2×16m。
桥梁设计荷载为公路-Ⅰ级,其余技术指标按《公路工程技术标准》JTGB01-2003执行。
本工区有涵洞59座,包含盖板涵、箱涵、圆管涵三种涵洞形式,其中盖板涵盖板采取集中预制并且机械吊装的方法进行施工。
2、编制依据1.《实施性施工组织设计》;2.《施工图设计第三册第五分册》;3.《公路桥涵施工技术规范》JFG/T F50-2011;4.《桥涵设计通用图第三册第六分册》。
5.《高速公路施工标准化技术指南第二分册-路基工程》;3、施工工艺3.1施工准备1、场地准备盖板采用集中预制,首先对场地进行平整、硬化,施工生产、生活用水采用附近乡镇自来水或打井取水的方法解决。
工地吊装方案范文在工程施工过程中,吊装是一个重要而又复杂的环节。
不同的工地环境、吊装物体的重量和形状、吊装距离等因素都会影响吊装方案的制定。
为了确保吊装作业安全、高效,特制定以下工地吊装方案范文供参考。
一、工地情况分析1. 工地位置:位于城市中心,周边有建筑物和行人活动;2. 工地地形:平坦、无障碍物,施工现场宽敞;3. 吊装物体:重量800kg的钢构件,形状较为复杂;4. 吊装距离:10米左右;5. 吊装高度:地面到目的地3米。
二、吊装方案设计1. 确定吊装设备:选择一台起重量足够的吊车进行吊装作业;2. 制定吊装路径:根据工地情况,规划好吊装路径,避开建筑物和行人;3. 安装吊装设备:在工地开辟一个安全的吊装区域,将吊装设备固定;4. 安装吊具:根据钢构件的形状和重量,选择合适的吊具进行安装;5. 调试吊装设备:进行吊装设备的检查和试运行,确保吊装设备正常运转;6. 执行吊装作业:根据吊装路径和计划,进行吊装操作,注意协调通信,确保安全。
三、吊装作业注意事项1. 操作人员应具备相应证书和经验,严格按照吊装方案进行作业;2. 在吊装作业区域设置明显的警示标志,确保施工安全;3. 吊装操作过程中,及时对吊装设备和吊具进行检查,确保吊装作业顺利进行;4. 遇到恶劣天气或工地突发情况时,暂停吊装作业,并及时做好安全防护;5. 吊装作业结束后,清理工地,回收吊具和吊车,恢复工地秩序。
通过以上工地吊装方案范文的设计和实施,可以保证工地吊装作业的安全、高效进行。
在实际工程中,吊装方案应根据具体情况做出合理调整,并加强沟通协作,确保吊装作业顺利完成,为工程施工提供强有力的支持。

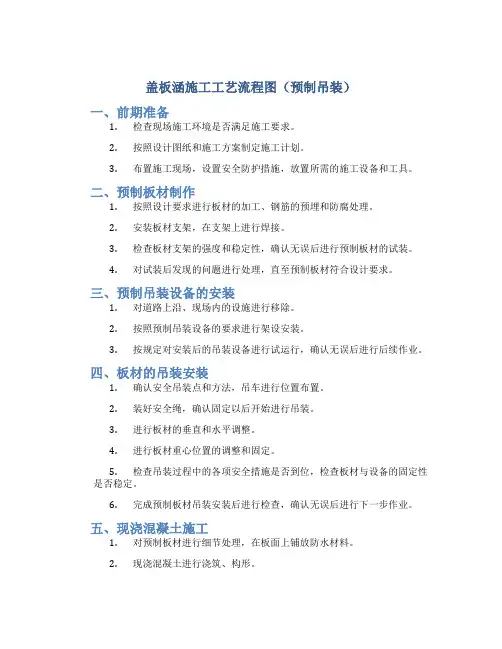

盖板涵施工工艺流程图(预制吊装)一、前期准备1.检查现场施工环境是否满足施工要求。
2.按照设计图纸和施工方案制定施工计划。
3.布置施工现场,设置安全防护措施,放置所需的施工设备和工具。
二、预制板材制作1.按照设计要求进行板材的加工、钢筋的预埋和防腐处理。
2.安装板材支架,在支架上进行焊接。
3.检查板材支架的强度和稳定性,确认无误后进行预制板材的试装。
4.对试装后发现的问题进行处理,直至预制板材符合设计要求。
三、预制吊装设备的安装1.对道路上沿、现场内的设施进行移除。
2.按照预制吊装设备的要求进行架设安装。
3.按规定对安装后的吊装设备进行试运行,确认无误后进行后续作业。
四、板材的吊装安装1.确认安全吊装点和方法,吊车进行位置布置。
2.装好安全绳,确认固定以后开始进行吊装。
3.进行板材的垂直和水平调整。
4.进行板材重心位置的调整和固定。
5.检查吊装过程中的各项安全措施是否到位,检查板材与设备的固定性是否稳定。
6.完成预制板材吊装安装后进行检查,确认无误后进行下一步作业。
五、现浇混凝土施工1.对预制板材进行细节处理,在板面上铺放防水材料。
2.现浇混凝土进行浇筑、构形。
3.进行混凝土表面的养护。
4.拆除临时支撑和吊装设备。
六、收尾工作1.整理施工现场,清除施工废料和脚手架等临时设施。
2.进行最终验收和评估,确认工程质量满足设计和规范要求。
3.编制施工报告和工程档案,进行资料整理和归档。
4.进行安全评估和风险排查,对施工过程中可能存在的问题进行总结分析,为今后的施工工作提供经验和参考。
总结以上是盖板涵施工工艺流程图的预制吊装方案。
在施工过程中,我们需要严格按照规范要求进行施工,确保施工过程的安全和质量。
同时,也要注意对现场环境保护,确保施工过程的环保和可持续性。
起重吊装专项施工方案(1)
一、前言
起重吊装是建筑施工中不可或缺的重要环节,它关系到施工的顺利进行和施工
安全。
本文旨在为相关施工人员提供一份专项施工方案,以确保起重吊装作业的顺利进行。
二、施工前准备
1.检查设备
在进行起重吊装作业前,必须对起重设备进行全面检查,确保所有设备运行正常、无漏油、无异响等异常情况。
2.制定计划
根据实际情况,制定起重吊装的详细施工计划,包括起吊点的确定、吊装路线
的规划、安全措施等。
三、作业流程
1.吊装准备
•清理吊装场地,确保地面平整、无障碍物。
•确定合适的起吊点,并标记清晰。
•检查吊钩、吊具等设备是否完好。
2.吊装过程
•由专业工人操作起重设备进行吊装作业。
•协调指挥人员指导吊装过程,确保作业安全、高效。
3.吊装结束
•完成吊装后,对吊装设备进行检查,确认无异常情况后方可结束作业。
四、安全措施
1.人员安全
•所有参与吊装作业的人员必须穿戴好安全帽、安全鞋等个人防护装备。
•严格遵守各项操作规程,杜绝违章操作。
2.设备安全
•定期对起重设备进行保养、检查,确保设备运行正常。
•严格按照设备使用说明进行操作,杜绝不当操作。
五、总结
起重吊装作业是建筑施工中不可或缺的重要环节,只有严格按照规程操作,确保作业安全、高效,才能顺利完成相关工程。
希望本文提供的起重吊装专项施工方案能够帮助施工人员开展起重吊装作业,保障施工顺利进行。
盖板吊装作业施工方案1. 项目背景盖板吊装作业是在建筑施工过程中常常遇到的一项工作。
盖板通常是指建筑中楼层之间的平整面板,用于构成楼面结构。
盖板的吊装作业需要符合一定的技术要求和安全规范,以确保施工过程顺利进行,并保证作业人员的安全。
2. 施工准备2.1 设备与工具准备在进行盖板吊装作业时,需要准备以下设备与工具:•吊车:用于将盖板吊装到指定位置。
•吊具:包括吊钩、吊索等,用于将盖板固定在吊车上。
•安全绳:用于将盖板固定在吊车上,增加安全系数。
•手动工具:如扳手、螺丝刀等,用于安装和调整吊具。
2.2 施工人员准备进行盖板吊装作业时,需要组成一个专业的施工团队,团队成员包括:•项目经理:负责协调和监管整个施工过程。
•吊车司机:负责操作吊车进行盖板吊装。
•安全员:负责监督施工现场的安全工作。
•施工工人:负责协助吊车司机进行盖板安装和调整。
3. 施工步骤3.1 确定吊装方案在进行盖板吊装作业前,需要进行梳理和确认吊装方案。
吊装方案应考虑以下几个因素:•吊装位置:确定吊装盖板的具体位置和高度。
•吊装顺序:确定吊装的顺序,避免因吊装顺序不当导致施工不便。
•吊装工艺:确定吊装所需的吊具和吊车操作方法。
3.2 安装吊具和固定盖板根据吊装方案,将吊具安装到吊车上。
然后,将盖板借助吊具吊装到指定位置。
在吊装过程中,需要确保盖板与吊具、吊车的连接牢固可靠。
吊装完成后,使用安全绳将盖板固定在吊车上,增加安全系数。
3.3 将盖板安装到指定位置完成吊装和固定后,将盖板准确地安装到指定位置。
在进行盖板安装过程中,需要严格按照设计要求,调整位置、水平和高度。
确保盖板与周围结构的连接牢固,无松动和倾斜。
3.4 检查和调整完成盖板安装后,对盖板及其支撑结构进行检查和调整。
检查盖板的水平度、垂直度和连接处的紧密度。
如发现问题,及时进行调整和修复,确保吊装作业的质量。
4. 施工安全措施在进行盖板吊装作业时,需要严格遵守以下安全措施:•按照标准操作程序进行吊装作业,严禁违规操作。
起重、吊装工程安全作业方案1. 所有吊装作业,必须遵守下列规定:1。
1 大型吊装工程,应在编制的施工组织设计中,制定安全技术措施,向参加施工作业人员进行安全技术交底,必须制定安全吊装方案;1。
2 吊装作业必须指派专人统一指挥,参加吊装的人员要掌握作业的安全要求,必须服从统一指挥并有明确的分工;1。
3 吊装作业前必须严格检查各种吊装设备各部件的可靠性和安全性,并进行试吊;1。
4 吊装指挥人员要做到:口号(口哨)响亮,旗帜鲜明,信号(手势)明确,语言清晰,必要时配备对讲机等通讯设备;1.5 吊装作业人员必须戴安全帽和使用防护用品,严禁穿拖鞋、硬底鞋及高跟鞋,作业中要集中精力、服从指挥、坚守岗位;1。
6 吊装中,所吊物件的捆绑必须结实稳固.吊臂及被吊物件下严禁有人站立或走动,操作者应稳、准;1.7 吊装作业中遇有停电或其他特殊情况,应将起吊物落至地面,不得悬在空中;1.8 吊装所用的钢丝绳的安全系数必须按照监理的要求执行;1。
9 采用有轨道的吊装设备,轨道铺设必须无坡度,两轨道平行等距,轨道接头连接坚固无错缝,轨道两端应设置制动枕木或卡锁。
2。
轮胎式起重机和履带式起重机吊装作业:2.1 作业地面应坚实平整,支脚必须支垫牢靠,回转半径内不得有障碍物;2。
2 两台或多台起重机吊运同一重物时,钢丝绳应保持垂直,各台起重机升降应同步,各台起重机不得超过各自的额定起重能力;2。
3 吊起重物时,应先将重物吊离地面10cm左右,停机检查制动器灵敏性和可靠性以及重物绑扎的牢固程度,确认情况正常后,方可继续工作,作业中不得悬吊重物行走;2。
4 起升或降下重物时,速度要均匀、平稳,保持机身的稳定,防止重心倾斜,严禁起吊的重物自由下落;2。
5 配备必要的灭火器,驾驶室内不得存放易燃品,雨天严禁作业;2。
6 在输电线路下作业时,起重臂、吊具、辅具、钢丝绳等与输电线的距离不得小于监理规定的要求;2。
7 工作完毕,应将起重机停放在坚固的地面上,吊钩收起,各部制动器刹牢,操纵杆放到空档位置;2.8 起重司机“十不吊”规定:2。
一、交底目的为确保沟盖板吊装作业安全顺利进行,预防事故发生,特制定本安全技术交底。
二、工程概况1. 工程名称:___________2. 施工单位:___________3. 施工部位:___________4. 施工时间:___________三、安全注意事项1. 人员要求(1)吊装作业人员必须经过专业培训,取得相应资格证书。
(2)作业人员必须熟悉吊装作业安全技术规程,掌握吊装设备的操作方法。
(3)作业人员必须遵守安全生产规章制度,服从现场指挥。
2. 设备要求(1)吊装设备必须符合国家相关标准,并经检验合格。
(2)吊装设备应定期进行维护保养,确保设备正常运行。
(3)吊装设备操作人员必须持证上岗。
3. 施工现场安全措施(1)施工区域设置明显的警示标志,禁止无关人员进入。
(2)吊装作业前,对吊装设备、吊索具、吊环等进行全面检查,确保其完好。
(3)吊装作业时,吊装设备应保持稳定,吊装绳索应垂直,不得斜拉。
(4)吊装作业过程中,严禁人员站在吊装设备下方或跨越吊装绳索。
(5)吊装作业过程中,严禁酒后操作。
(6)吊装作业完成后,对吊装设备、吊索具、吊环等进行检查,确保其完好。
4. 吊装作业操作规程(1)吊装前,对吊装设备、吊索具、吊环等进行全面检查,确保其完好。
(2)吊装过程中,吊装设备应保持稳定,吊装绳索应垂直,不得斜拉。
(3)吊装过程中,吊装指挥人员应与操作人员保持密切联系,确保指挥信号清晰、准确。
(4)吊装过程中,吊装设备不得超载,严禁吊装重物时中途长时间悬吊、停滞。
(5)吊装完成后,对吊装设备、吊索具、吊环等进行检查,确保其完好。
四、应急处理1. 发生意外情况时,立即停止吊装作业,采取紧急措施。
2. 作业人员应熟悉应急处理流程,掌握救援器材的使用方法。
3. 发生事故时,立即上报相关部门,并积极配合事故调查。
五、交底内容确认1. 交底人:___________2. 被交底人:___________3. 安全员:___________4. 日期:___________备注:本模板仅供参考,具体安全交底内容应根据实际情况进行调整。
吊装作业专项安全施工方案一、前言随着建筑工程的不断发展,吊装作业已成为其中不可或缺的重要环节。
然而,吊装作业存在着一定的安全隐患,一旦发生事故将会给施工带来严重影响。
因此,制定一套科学有效的吊装作业专项安全施工方案显得尤为重要。
二、施工前准备在进行吊装作业之前,需要做好充分的前期准备工作,包括但不限于:1.确定吊装作业的具体方案,包括吊装设备的选择和布置等;2.检查吊装设备的完好性和使用性能;3.制定相关的安全操作规程和应急预案;4.与相关部门沟通协调,确保吊装作业不会影响周边环境和通行交通。
三、安全防护措施在进行吊装作业时,必须严格遵守以下安全防护措施:1.按照规定的操作流程进行作业,严禁擅自改动;2.对吊装设备进行定期检查和维护,确保其正常运行;3.操作人员必须经过专门培训并持证上岗,严禁未经培训人员操作;4.在吊装作业现场设置明显的安全警示标识,指示作业区域和危险区域。
四、紧急处置措施在吊装作业中,如果出现意外情况,应立即采取以下紧急处置措施:1.立即停止吊装作业,确保各种设备处于安全状态;2.疏散作业人员和周围人群,避免伤亡扩大;3.启动应急预案,及时报警并寻求救援;4.对事故现场进行有效封锁和保护,防止二次事故发生。
五、总结吊装作业是建筑工程中不可或缺的一部分,但同时也是一个高风险的施工环节。
为了确保吊装作业的安全进行,必须严格执行安全施工方案,保障人员和设备的安全。
只有高度重视安全意识,做好各项安全准备措施,才能有效降低事故发生的概率,确保施工工作的顺利进行。
以上就是针对吊装作业的专项安全施工方案,希望能够对吊装作业的安全管理提供一定的参考和指导。
涵洞盖板现浇施工专项方案一、编制说明1、涵洞盖板预制改用现浇盖板施工的原因说明:(1)、存放预制涵洞盖板时所需场地较大,由于本施工段租用零时用地困难,现阶段无法找到合适场地作为涵洞盖板预制场,且主线内也没有合适位置修建预制场。
又因工期及现场施工通道需要,我标段涵洞急需施工,如按盖板预制的原方案施工,严重制约我标段的施工工期。
(2)、修建预制场及预制盖板并达到设计强度所需时间较长,无法满足现阶段工期要求。
(3)、运输及吊装盖板施工工序繁杂,需要很多机械设备配合作业,操作工程中安全隐患多。
(4)、一次现浇成型整体性好,而且混凝土外表美观。
板与板之间不会出现纵向错台、间隙较大。
2、编制依据(1)、《贵州省余庆至安龙高速公路罗甸至望谟段路基工程施工合同文件》(2)、《贵州省余庆至安龙高速公路罗甸至望谟段路第三合同段两阶段施工图设计图第四册第2分册》(3)、《贵州省余庆至安龙高速公路罗甸至望谟段路第三合同段两阶段施工图设计图第六册第10分册》(4)、《贵州省余庆至安龙高速公路罗甸至望谟段路桥涵通用图》(5)、《公路桥涵施工技术规范》(JTG/T F50-2011)(6)、《钢筋焊接及验收规程》(JG18-2012)(7)、《公路工程质量检验评定标准》(JTG F80/1-2004)(8)、《公路桥涵养护规范》(JTGH11-2004)(9)、《公路工程施工安全技术规程》(JTJ 076-95)(10)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)(11)、当地的水文、气象及本项目的地质资料3、编制原则严格执行施工验收规范、操作规程、严格管理、科学组织,保证分项工程质量达优。
充分考虑本标段工程的特点、工期要求及施工环境的影响,合理安排施工计划,用统筹方法组织平衡流水作业和立体交叉作业,并加强生产管理,提高机械化施工水平,从而加快工程进度,确保工程质量。
二、工程概况罗望高速公路第三合同段,主线起于罗甸县罗悃镇罗苏乡罗苏村三组附近,接LWTJ-2标经纳水、牛寨,终于望谟县桑郎镇白桑附近,与第LWTJ-4标段起点顺接,起讫桩号为:YK17+580~K27+806.96,路线全长10.281公里。
吊板专项方案范文一、方案背景吊板在建筑工地中是一个非常重要的施工设备,用于搬运和安装大型建筑材料以及设备。
吊板的使用不仅可以提高施工效率,同时也可以保障施工过程中的安全。
然而,吊板在使用过程中存在一定的风险,一旦发生事故会对施工人员和设备造成严重损失。
为了确保吊板的安全性和稳定性,制定一套科学合理的吊板专项方案是非常必要的。
二、方案目的本专项方案的目的是提供一套关于吊板使用和维护的指导原则,确保施工中吊板的安全性和稳定性,减少发生事故的风险,保障施工人员和设备的安全。
三、方案内容1.培训和考核(1)对吊板操作人员进行专业培训,包括吊板的工作原理、操作方法、安全规范等内容。
(2)对吊板操作人员进行定期考核,确保其具备良好的操作技能和安全意识。
2.日常检查和维护(1)对吊板进行定期的日常检查,发现并及时排除吊板存在的故障和隐患。
(2)定期对吊板进行维护保养,保证吊板设备的稳定性和安全性。
3.使用限制(1)严格按照吊板的承载能力进行使用,不得超负荷操作。
(2)在使用过程中避免突然启停和急转弯等操作,以减少吊板的磨损和受力。
4.安全防护(1)对吊板周围设置明显的安全警示标志,提醒周围人员注意安全。
(2)使用吊板时必须佩戴头盔、安全带等个人防护装备,确保施工人员的安全。
5.应急处置(2)定期对应急预案进行演练,确保在发生事故时能迅速有效地处置。
四、方案执行1.由项目部建立吊板专项管理小组,负责吊板的日常管理和监督。
2.严格执行吊板使用和维护规范,对违规操作的人员进行相应处理。
3.定期对吊板设备进行检查和维护,确保设备的正常运转。
4.定期组织吊板使用人员进行专业培训和考核。
5.对吊板使用过程中的隐患和问题进行及时整改,确保施工过程的安全。
六、方案总结通过制定吊板专项方案,可以有效提高吊板的安全性和稳定性,减少事故的发生,保障施工人员和设备的安全。
项目部应切实执行吊板专项方案,加强对吊板的管理和监督,确保施工过程的安全顺利进行。
一、工程概况本工程为某工业厂房吊车盖板安装工程,吊车盖板为钢筋混凝土结构,主要功能是承受吊车运行时的重量,确保吊车安全稳定运行。
吊车盖板安装工程涉及吊车梁、轨道、支撑等构件的安装,施工难度较大,对施工质量和安全要求较高。
二、施工准备1. 技术准备:组织施工人员学习吊车盖板安装的相关规范、标准和操作规程,确保施工人员掌握正确的施工方法。
2. 材料准备:准备吊车盖板、吊车梁、轨道、支撑等构件,确保材料质量符合设计要求。
3. 工具准备:准备吊车、卷扬机、千斤顶、水平尺、钢卷尺、电焊机、切割机等施工工具。
4. 人员准备:组织施工人员,明确各工种人员职责,确保施工队伍稳定。
三、施工步骤1. 吊车梁安装(1)根据设计图纸,在吊车梁安装位置进行测量放线,确保吊车梁安装位置准确。
(2)将吊车梁吊装到安装位置,利用卷扬机、千斤顶等工具调整吊车梁的水平度和垂直度。
(3)使用电焊机将吊车梁与基础梁进行焊接固定。
2. 轨道安装(1)在吊车梁上安装轨道,确保轨道水平、垂直度符合要求。
(2)使用切割机将轨道切割成所需长度,并用电焊机焊接固定。
3. 支撑安装(1)根据设计图纸,在吊车梁两侧安装支撑,确保支撑稳固。
(2)使用电焊机将支撑与吊车梁进行焊接固定。
4. 吊车盖板安装(1)在吊车梁上安装吊车盖板,确保盖板水平、垂直度符合要求。
(2)使用电焊机将盖板与吊车梁进行焊接固定。
(3)检查盖板焊接质量,确保焊接牢固。
四、施工注意事项1. 施工过程中,严格遵循操作规程,确保施工安全。
2. 吊装作业时,注意吊车和人员的安全,防止发生意外。
3. 施工过程中,严格控制施工质量,确保吊车盖板安装牢固、平整。
4. 施工完成后,对吊车盖板进行验收,确保符合设计要求。
五、施工进度安排1. 吊车梁安装:2天2. 轨道安装:1天3. 支撑安装:1天4. 吊车盖板安装:1天总计:5天六、施工验收1. 施工完成后,组织相关人员对吊车盖板安装工程进行验收。
设备吊装工程施工方案模板一、项目概况本项目为XX设备吊装工程,主要包括设备吊装、安装、检测等一系列工作。
本项目地点位于XX工业园区,总工期预计为30天。
二、施工准备工作1. 施工前,围绕设备吊装工程,组织召开专项会议,明确任务分工,明确每个工种的具体责任;2. 设备吊装前需对吊装工作现场进行认真的勘察和测量,确定吊装位置及方案;3. 准备相关吊装工具、器材、劳保用品等;4. 制定施工计划,包括具体的工作流程、进度计划以及相关技术措施。
三、施工流程1. 安全防护:a. 搭设安全防护设施,包括防护网、安全带等;b. 梯子、扶手、安全帽、安全鞋等必须按规定佩戴。
2. 预备工作:a. 设备移位前,需将设备周围及通行道清理干净;b. 封闭相关区域,确保吊装区域安全;c. 根据设备吊装方案,设置好吊装位置与方向标志。
3. 吊装操作:a. 吊装前,需进行安全技术交底,落实吊装任务、工艺与安全措施;b. 吊装过程中,吊装工作需配合指挥员指令,保持严谨的操作;c. 当设备到达吊装位置后,需要进行调整对齐,以确保设备安全稳固。
4. 安装工作:a. 根据设备要求及技术规范,对设备进行安装;b. 安装完毕后,开展设备调试工作,确保设备正常运行。
5. 检测验收:a. 设备吊装完成后,进行设备安装的检测验收工作;b. 进行设备试运转,检测设备是否正常运行、有无异常声音等情况。
四、质量控制1. 施工过程中,各工序需按照施工图纸和技术要求进行操作;2. 完成吊装后需及时进行相关验收,确保设备吊装工程的质量。
五、安全措施1. 吊装工作前,需较好地封闭吊装区域,确保吊装现场安全;2. 吊装操作需安排专人负责指挥,并配备齐全的安全设备;3. 吊装现场不得乱堆乱放,确保施工现场整洁有序。
六、施工现场管理1. 施工现场需安排专人负责管理,严格按照施工纪律进行操作;2. 进行现场人员培训,加强安全意识教育,确保施工安全;3. 施工现场需保持整洁有序,避免施工现场造成环境污染。
筑龙网WW W.ZH UL ON G.CO M盖板涵施工方案一 工程概况本合同段为某高速公路华城-蓝口段某合同段,桩号为K56+260-K65+940,全长9.68公里,起于华城镇坭河坝,终点为满堂村。
本地区丘陵山地广布,丘谷相间,地势起伏较大,河网密布,水能资源较为丰富。
路线穿越的主要地貌类型有平原(盆地)、阶地、台地、丘陵、低山等。
此开工整体式基础盖板涵中心桩号为K65+317,从地质钻孔SZK89揭示,上部为耕植土厚 1.8m,下部为强风化砂岩、弱风化砂岩、微风化砂岩。
本涵洞出入口为八字墙结构。
钢筋混凝土盖板为30号混凝土,盖板钢筋为II 级钢筋。
涵顶填土平均高度为5.0m,墩台身采用30号混凝土,台帽均采用30号混凝土,墩台基础均采用25号混凝土。
工程数量一览表序号 桩号长度(m)宽度(m)深度(m)交角(。
)功能 1 K65+31737.0044.590过人二、人员、机械、材料准备1、人员安排主要技术、管理及施工人员见下表。
筑龙网WW W.ZH UL ON G.CO M主要技术、管理及施工人员表序号 姓名 职务 资 质 联系电话1 项目经理 助理工程师2 项目总工 工程师3 项目副总工 工程师4 现场负责人5 质检部部长 工程师6 工程合约部长 工程师7 试验室主任 助理工程师 8 测量组组长 工程师9 道路工程师助理工程师 10 现场技术主管技术员112、施工机械准备主要施工机械一览表序号设备名称型号尺寸及功能状况数量进场日期1 推土机135KW 良好 2 2 振动压路机 25T 良好 1 3挖掘机良好2筑龙网WW W.ZH UL ON G.CO M4 自卸汽车 6T 良好 65 砼拌和站 40m 3良好 1 6 钢筋加工机 CWB40 良好 2 7 钢筋弯曲机 WJ40-1 1 良好 2 8 钢筋切断机 QJ40-1 1 良好 2 9 交流弧焊机 BX3-500 1 良好4 10 发电机组 FM75 220kW 良好 1 11 水泥罐 50t良好2 12 强制式拌和机 JZ750 750L良好 1 13 砼运输车 EQ140 3m 3良好 2 14 起重机 QY16 16t 良好 1 15 直流电焊机AX320 4 良好43、测量试验设备准备序号 名称 型号 数量单位 备注 1 压力机 200T 1 台 2 砂石筛 1 套 3 砼试模 10 组 4 砂浆三联模 3 组 5 60L 砼搅拌机 1 台 6砼振动台HCZT-11台筑龙网WW W.Z H U L ON G.CO M7 塌落度桶 100×200×302 套 8 砂胶稠度仪 1 台 9 水泥净浆搅拌机 NJ-160 1 台 10 水泥胶砂震动台ZS-15(ZT-95)1 台 11 沸煮箱 FZ-31A1 台 12 压碎指标测定仪1 套 13 磅称 1台 14 电子天平 10000g/1g 1 台 15 液塑限联合测定仪FG-III 1 台 16 击实仪 小筒 1 套 17 击实筒 小筒1 个 18 灌砂筒 1 套 19 干燥箱 101-21 台 20 全站仪 1 台 21 水平仪2 台4、材料准备砂采用五华河文祠砂场,该场砂料已送河源公路工程监测站检测合格,属中粗砂;备用供应商有塔岗砂场和五华镇砂场,砂源储备充分,可满足施工需要。
钢结构运输、吊装和安装方案1、构件运输、卸货、和验收1.1构件运输依据构件进场计划单安排钢构件的运输,并按不同类别,如柱、梁、连接板等分别装车。
装车时应捆扎好,以避免构件变形,确保运输安全。
1.2构件进场和卸货钢结构构件为便于现场安装必须按要求进行编号,编号工作在加工厂内完成。
构件进场严格按现场安装分区要求分批进场,现场钢构件的堆放仅考虑一天的钢结构施工工程量。
钢构件卸车时,必须对构件进行临时支撑,确保构件稳定。
同时要求塔吊准备两副卸货用吊索、挂钩、卡环等辅助用具周转使用,以节省卸货时间。
运送构件时,轻抬轻放,不可拖拉,以避免将表面划伤。
1.3进场构件验收要点检查构件出厂合格证、材料试验报告、焊缝无损检测报告、焊接工艺评定、板材质量证明等随车资料。
检查进场构件外观,主要内容有构件挠曲变形、摩擦面表面破损与变形、焊缝外观质量、焊缝坡口几何尺寸及构件表面锈蚀等。
若有问题,应及时组织有关人员制定返修工艺,进行修理。
外观检查的允许偏差见下表。
柱外形尺寸允许偏差表检查项目允许偏差(mm)柱高度±3.0柱底刨平面到牛腿支承面距离±2.0楼层间距离偏差±3.0柱身挠曲矢高H/1500且不大于5.0b≤4003.0翼缘板倾斜度b>4005.0接合部位1.5腹板中心线偏移其他部分3.0柱截面偏差连接处±3.0非连接±4.0检查项目允许偏差(mm)每节柱的柱身扭曲h/250且不大于5.0柱脚底板挠曲和弯折 3.0柱脚螺栓孔对底板中心线的偏移 1.5梁的允许偏差检查项目允许偏差(mm)梁长度的偏差L/2500且不大于5.0h≤2000±2.0焊接梁端部高度偏差h>2000±3.0两端最外侧孔间距离偏差±3.0梁的弯曲矢高L/1000且不大于10梁的扭曲h/200,≤8T≤14时5.0腹板局部不平直度T>14时4.0梁翼缘板弯曲偏差 2.02、钢结构吊装及安装2.1总体施工顺序及工艺流程(1)钢结构安装工艺流程说明钢结构的安装作业顺序如下图所示。
