煤场干煤棚施工组织设计
- 格式:doc
- 大小:3.09 MB
- 文档页数:153

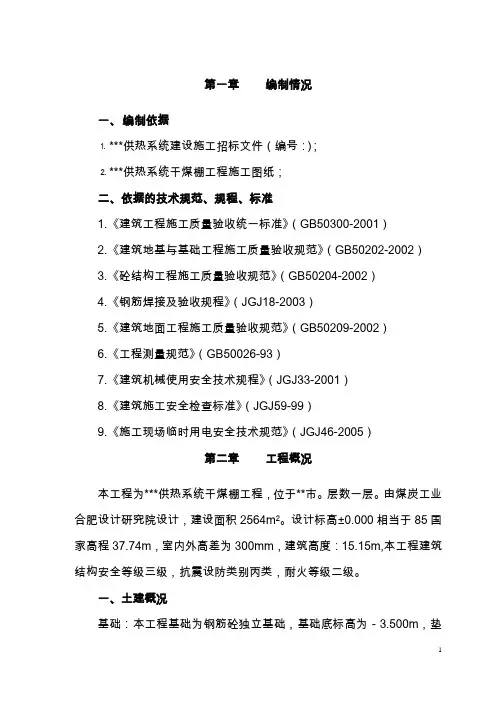

第一章编制情况一、编制依据⒈***供热系统建设施工招标文件(编号:);⒉***供热系统干煤棚工程施工图纸;二、依据的技术规范、规程、标准1.《建筑工程施工质量验收统一标准》(GB50300-2001)2.《建筑地基与基础工程施工质量验收规范》(GB50202-2002)3.《砼结构工程施工质量验收规范》(GB50204-2002)4.《钢筋焊接及验收规程》(JGJ18-2003)5.《建筑地面工程施工质量验收规范》(GB50209-2002)6.《工程测量规范》(GB50026-93)7.《建筑机械使用安全技术规程》(JGJ33-2001)8.《建筑施工安全检查标准》(JGJ59-99)9.《施工现场临时用电安全技术规范》(JGJ46-2005)第二章工程概况本工程为***供热系统干煤棚工程,位于**市。
层数一层。
由煤炭工业合肥设计研究院设计,建设面积2564m2。
设计标高±0.000相当于85国家高程37.74m,室内外高差为300mm,建筑高度:15.15m,本工程建筑结构安全等级三级,抗震设防类别丙类,耐火等级二级。
一、土建概况基础:本工程基础为钢筋砼独立基础,基础底标高为-3.500m,垫层100厚,强度为C15,基础混凝土强度为C25。
地基承载力值为f k=150Kpa。
挡煤墙基础为钢筋砼条形基础,基底应分层压实后用200厚1:1砂石垫层垫至设计标高。
基础施工应先施工受煤坑及地下通廊,再进行柱下独立基础的施工。
墙体:钢筋砼挡煤墙为C30,±0.000以上高度2m。
每隔12m留20mm 变形缝一道。
柱、梁、板:本工程柱、梁强度均为C30。
楼梯:在○11-○12之间设斜钢梯一座。
(根据招标文件要求,不在此次招标范围)钢结构:本工程墙、屋顶均为钢结构。
(根据招标文件要求,不在此次招标范围)二、地面概况地面:用粘土或粉质粘土回填,并分层夯实,上用300厚煤矸石压实至±0.000。
国电蚌埠电厂2×600MW机组工程干煤棚基础施工方案批准:审核:编制:****工程建设总公司20**年05月目录1 工程概况 (2)2 编制依据 (2)3 干煤棚基础施工主要工程量 (2)4 施工布置 (2)4.1 施工道路布置 (2)4.2 风、水、电布置 (2)4.3 砼拌和系统布置 (2)4.4 综合加工厂 (2)4.5 弃渣场 (3)5 主要项目施工方法 (3)5.1 场地清理 (3)5.2 基础开挖 (3)5.3砼工程施工 (3)5.3.1材料及技术要求 (3)5.3.2施工程序 (4)6 主要施工机械及仪器设备配置 (6)7施工进度计划 (7)8 劳动力配置计划 (7)9 质量和安全控制技术措施 (8)9.1 土石方开挖质量和安全控制技术措施 (8)9.2 砼质量和安全控制技术措施 (8)干煤棚基础施工方案1 工程概况干煤棚位于电厂内一期堆煤区,上部结构采用刚结构制安,基础为砼。
主要施工项目为土石方开挖、混凝土浇筑。
2 编制依据(1)华东电力设计院相关设计图纸;(2)《混凝土结构工程施工质量及验收规范》GB50204-2002;(3)《建筑工程施工质量验收统一标准》GB50300-2001;(4)《电力建设施工及验收规范》(水工结构工程篇)SDJ280-90;3 干煤棚基础施工主要工程量干煤棚基础施工主要工程量详见表1。
表1 干煤棚基础施工主要工程量表4 施工布置4.1 施工道路布置利用厂内现有的道路,可以直达施工区域。
施工区域内道路需填筑的,采用开挖料直接填筑。
4.2 风、水、电布置施工用水、用电可直接从厂内消防栓及接线箱接入。
4.3 砼拌和系统布置砼施工利用布置在二号门的拌和站集中拌制。
4.4 综合加工厂砼施工所需的钢筋、模板等利用布置在项目部内的综合加工厂进行钢筋、木模板的加工制作。
4.5 弃渣场开挖弃渣直接拖到二期煤场进行回填、分层平整,并做好排水。
5 主要项目施工方法5.1 场地清理施工前将妨碍施工的障碍物等清除,清理出施工道路和材料堆放场。
煤场干煤棚施工组织设计1. 引言本文档旨在设计煤场干煤棚的施工组织,确保施工工作高效、安全、合理进行。
本文档包括施工组织概况、施工方案、施工人员组织、机械设备配置、物资管理以及施工安全等内容。
2. 施工组织概况2.1 项目概述本项目为建设一座煤场干煤棚,用于存放干燥的煤炭。
煤场干煤棚的建设将提高煤炭存储的效率,减少煤炭受潮损失。
2.2 施工目标•按照设计要求,高质量完成煤场干煤棚的施工工作;•控制施工工期,确保按时交付使用。
2.3 施工任务•场地准备:清理并平整施工场地;•场地测量:进行场地勘测和测量;•基础施工:进行煤场干煤棚的基础施工;•搭建干煤棚:按照设计要求搭建干煤棚的框架结构;•完善设施:安装门窗、通风设备等;•补充设备:配置照明灯具、监控设备等。
3. 施工方案3.1 工序划分根据施工任务,将施工过程划分为以下工序:1.场地准备:清理施工场地,平整土地;2.场地测量:进行场地勘测和测量,确定基础施工参数;3.基础施工:进行煤场干煤棚的基础施工,确保牢固稳定;4.搭建干煤棚:按照设计要求,搭建干煤棚的框架结构;5.完善设施:安装门窗、通风设备等;6.补充设备:配置照明灯具、监控设备等。
3.2 工序流程以下是施工工序的具体流程:1.场地准备:–清理施工场地,清除杂物和障碍物;–平整土地,确保施工地基平整。
2.场地测量:–进行场地勘测和测量;–根据测量结果,确定基础施工参数。
3.基础施工:–按照设计要求,在场地上进行基础施工;–包括打桩、浇筑混凝土等工序。
4.搭建干煤棚:–根据设计要求,搭建干煤棚的框架结构;–包括搭建支架、安装主梁等。
5.完善设施:–安装门窗、通风设备等;–确保干煤棚功能完善。
6.补充设备:–配置照明灯具、监控设备等;–提供安全、便利的使用环境。
4. 施工人员组织4.1 人员配置•项目经理:负责全面协调和管理施工工作;•施工队长:负责具体的施工组织和指导;•工人:参与具体施工作业;•安全员:负责安全管理和事故预防。
干煤棚网架工程施工方案一、前言干煤棚网架工程是指在煤场上搭建的用于存放和堆放煤炭的大型构筑物。
对于干煤棚网架工程的施工方案制定,是确保工程质量、工期和安全的重要保障。
本文将围绕干煤棚网架工程的施工方案展开讨论。
二、工程概况干煤棚网架工程位于煤场的核心区域,主要用于存放原煤、洗煤和筛煤后的成品煤。
该工程的规模较大,涉及到多个施工工序,包括基础开挖、地基处理、主体结构、屋面覆盖等。
三、施工过程1. 基础开挖首先进行基础开挖,根据设计要求开挖出符合深度和截面要求的基坑,并进行土方整平和边坡处理。
2. 地基处理对基础底板进行均匀填筑砾石、碎石等垫层,并进行夯实,确保地基承载力和稳定性。
3. 主体结构搭建干煤棚网架的主体结构,主要包括立柱、横梁、屋面等构件的安装和焊接工作,确保结构的牢固性和稳定性。
4. 屋面覆盖在主体结构完工后,进行屋面的覆盖工作,采用防火保温型材料进行覆盖,确保干煤棚内环境的安全和干燥。
四、质量控制1. 施工管理合理安排施工进度,制定施工计划,明确责任人和工作内容,确保施工质量和进度。
2. 施工监理请专业监理机构参与监理工作,对施工现场进行实时监控和检查,及时发现并解决施工中出现的问题。
五、安全防护1. 安全教育对施工人员进行安全教育和培训,提高其安全意识和操作技能,减少施工中的安全事故发生。
2. 安全设施在施工现场设置安全警示标识,配备必要的消防器材和应急设施,确保施工现场的安全防护工作得到有效执行。
结语通过科学合理的施工方案,精心组织的施工过程,严格的质量控制和安全防护措施,干煤棚网架工程的施工可以顺利进行,确保工程质量和安全,为项目的顺利运行提供坚实基础。

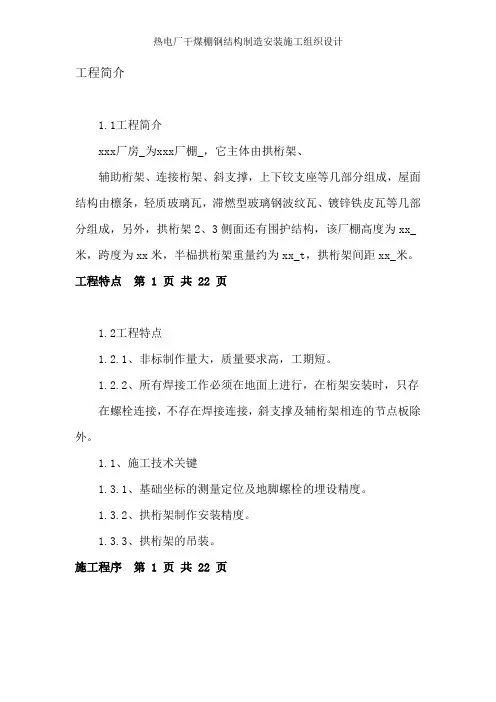

工程简介1.1工程简介xxx厂房_为xxx厂棚_,它主体由拱桁架、辅助桁架、连接桁架、斜支撑,上下铰支座等几部分组成,屋面结构由檩条,轻质玻璃瓦,滞燃型玻璃钢波纹瓦、镀锌铁皮瓦等几部分组成,另外,拱桁架2、3侧面还有围护结构,该厂棚高度为xx_米,跨度为xx米,半榀拱桁架重量约为xx_t,拱桁架间距xx_米。
工程特点第 1 页共 22 页1.2工程特点1.2.1、非标制作量大,质量要求高,工期短。
1.2.2、所有焊接工作必须在地面上进行,在桁架安装时,只存在螺栓连接,不存在焊接连接,斜支撑及辅桁架相连的节点板除外。
1.1、施工技术关键1.3.1、基础坐标的测量定位及地脚螺栓的埋设精度。
1.3.2、拱桁架制作安装精度。
1.3.3、拱桁架的吊装。
施工程序第 1 页共 22 页2.1、施工程序施工准备→铰支座制作、桁架予制、组装、桁架喷砂涂装→基础验收→地铰安装→二次灌浆→拱桁架安装→连接桁架安装→辅助桁架安装→斜支撑安装→补刷油漆→屋面安装。
施工准备第 2 页共 22 页3.1、施工准备xx工程_,经和xx_双方协商,我们采取构件现场加工,构件现场预拼装,现场吊装的施工方法,即把干煤棚所有构件在现场进行预制加工和预组装,在喷砂除锈和防腐涂装完毕,且经验收合格后,运输到安装地点,以待吊装,其中主拱架构件运输至安装地点后,还须对其进行半榀组对,然后进行半榀吊装。
3.1.1、预制厂房平台的准备在现场搭设规格为10m×20m×5m_的加工厂房,平面布置图见附图八,然后在加工厂房内搭设长xx_m、宽xx_m、厚xx_mm的预制平台,平台用水平仪调校水平,水平度偏差控制在每米xx_mm的范围之内。
另外还需搭设半榀拱桁架的拼接平台,其水平度偏差应控制在每米xx_mm范围内,面积为xxm2。
3.1.2、施工人员准备由于此项工程属于质量等级高,危险性大的工程,因此施工人员应派遣精兵强将,且他们应有专门的施工经验,同时对参加施工的人员进行施工技术交底和安全技术交底。
目录目录 (1)第一章编制说明 (3)一、编制依据 (3)二、设计规范及设计依据 (4)三、网架设计技术条件 (4)四、设计采用的材料标准 (5)第二章工程概况及建设要求 (6)一、工程概况 (6)二、业主建设要求 (6)三、主要材料 (6)第三章施工总体目标规划及施工总体部署 (7)一、施工总体目标规划 (7)二、施工总体部署 (7)1.施工顺序 (7)2.施工调度 (8)3. 组织管理机构及人员安排 (10)第四章材料准备 (12)一、翻样出图 (12)二、原材料采购及质量控制 (12)第五章制作 (15)一、制作与拼装要求 (15)二、网架球制作 (15)三、高强螺栓及其检验 (18)四、封板、锥头、套筒制作及检验 (20)五、杆件制作、加工、焊接 (21)六、支座、支托 (24)七、网架除锈与涂装 (24)八、檩条及彩板及检验过程 (24)九、生产制作的质量保证措施 (25)十、厂内生产进度保证措施 (26)第六章运输 (27)第七章现场施工 (28)一、准备工作 (28)二、劳动力配备计划 (28)三、现场施工管理机构........................................................................... 错误!未定义书签。
四、现场施工机械设备 (29)五、网架安装 (29)六、网架涂装施工 (31)七、檩条、彩板安装 (32)八、施工进度的控制 (33)第八章工程质量保证措施 (34)一、工程质量目标 (34)二、质量保证措施 (34)三、原材料控制方面 (35)四、材料和部件防腐处理 (35)五、制作方面 (35)六、运输方面 (35)七、安装方面 (35)第九章施工安全措施 (37)一、安全目标: (37)二、安全管理控制 (37)第十章其它措施 (41)一、工期保证措施 (41)二、施工现场文明措施 (41)三、环境保护措施 (42)四、季节性施工措施 (43)第十一章附表 (44)1.计划投入主要施工机械设备表 (44)2.施工进度计划表 (46)第一章编制说明本施工组织设计是依据该工程的设计图纸资料,参考同类型的工程,紧密结合本工程的特点和我公司的施工经验及资源配置情况而编制,报业主批准后作为本工程项目施工的纲领性文件,旨在指导、协调、规范整个施工过程,以满足合同需要和对业主的承诺。
工程施工组织设计建设单位:投标单位:工程名称:粤干煤棚工程扩建基础工程地点:编制日期:2004 年6 月1.工程概述 -------------------------------------------------------------- 第1页1.1编制依据-------------------------------------------------------------- 第1页1.2设计概述 ------------------------------------------------------------- 第1页2.施工部署-------------------------------------------------------------- 第2页2.1施工组织管理机构------------------------------------------------------- 第2页2.2施工流程 ------------------------------------------------------------- 第4页2.3施工段的划分 --------------------------------------------------------- 第4页2.4关键、特殊工序的划分 -------------------------------------------------- 第4页2.5施工现场平面布置 ------------------------------------------------------ 第4页3.主要施工方法------------------------------------------------------------ 第5页3.1钢筋施工-------------------------------------------------------------- 第5页3.2模板施工 ------------------------------------------------------------- 第6页3.3混凝土施工 ----------------------------------------------------------- 第9页3.4回填 --------------------------------------------------------------- 第11页4.资源配置------------------------------------------------------------ 第12页4.1劳动力的组织---------------------------------------------------------- 第12页4.2机械设备的配备 ------------------------------------------------------- 第12页4.3周转材料的购置 ------------------------------------------------------ 第13页5.主要施工管理措施------------------------------------------------------ 第13页5.1质量、安全目标-------------------------------------------------------- 第13页5.2质量保证措施 --------------------------------------------------------- 第13页5.3安全、文明施工保证措施 ----------------------------------------------- 第16页6.季节性施工组织措施---------------------------------------------------- 第20页6.1雨天施工------------------------------------------------------------ 第20页6.2台风季节施工 --------------------------------------------------------- 第20页6.3冬季施工 ----------------------------------------------------------- 第20页7.施工进度计划--------------------------------------------------------- 第20页-1 -1.工程概述1.1编制依据广东省XXX电厂一期干煤棚网架基础工程施工组织设计编制依据:⑴连州粤连电厂干煤棚扩建(基础)工程招标书;(2)类似工程设计方案;(3)电力工业部《火电施工质量检验及评定标准(土建工程篇)»c1.2设计概述干煤棚跨度79.6m,长度54m;上部结构采用两边落地支承的网壳结构,网架采用正放角锥网架;网架厚度2.8m,节点采用螺栓球节点;支座支承方式采用上弦两向(竖向和侧向)。
干煤棚施工方案一、概述在煤矿开采中,干煤棚是一个非常重要的设施,用于存放和专业化分选煤炭。
因此,设计一个科学合理的施工方案对于干煤棚的建设至关重要。
二、施工前准备1.设计方案:首先需要明确干煤棚的设计方案,包括地基处理、结构设计等。
2.人力物力准备:合理安排人员,准备所需机械设备和材料,确保施工的顺利进行。
3.环境评估:进行场地环境评估,保证建设过程中不影响周边环境和设施。
三、施工步骤1.地基施工:首先进行地基的处理,包括平整、夯实等工作,确保地基牢固。
2.主体结构施工:按照设计方案进行主体结构的施工,包括建筑框架的搭建、墙体的砌筑等。
3.屋面施工:施工完主体结构后进行屋面的施工,选择合适的防水材料确保屋顶的密封性。
4.装饰装修:最后进行内部装饰装修,包括安装门窗、涂料刷涂等工作。
四、安全管理1.施工安全:在整个施工过程中要加强安全管理,确保施工人员遵守安全规定,佩戴好安全防护用具。
2.质量管理:严格控制施工质量,保证施工过程中的合格率,并定期进行质量检查。
3.环境保护:施工过程中要注意环境保护,避免对周边环境造成污染,保持施工场地的整洁。
五、竣工验收1.验收标准:根据设计方案和相关规定进行竣工验收,检查工程的质量和安全情况。
2.文件备案:完成验收后,办理相关手续,备案并进行档案管理。
六、总结通过科学的施工方案和合理的施工流程,可以建设出符合要求的干煤棚,提高煤炭存储和分选效率,保证矿山生产的顺利进行。
在建设的过程中要注重安全、质量和环保,做到合法合规,为矿山的安全生产提供有力支持。
干煤棚网架工程施工方案一、工程概况干煤棚网架工程是为了满足煤炭存储需求而进行的工程建设。
项目位于山西省太原市,煤矿附近,总占地面积约10000平方米,设计储存煤炭量为5000吨。
主要包括网架结构、板瓦覆盖、排雨设施等。
二、施工组织设计1. 施工总图为了保证施工质量和进度,需制定详细的施工总图和分部分项工程施工图纸。
施工总图包括工地布置图、施工进度计划表、甲供材料和设备清单等。
2. 施工组织施工单位按照相关规定成立项目部,设立质量、安全、物资等部门,明确责任并进行分工。
每个施工单位应在其实施工现场建立相应的标志牌和工地警示标志。
3. 施工方案及技术措施施工单位需要制定详细的施工方案和技术措施,包括施工工艺、施工要点、施工安全措施、设备维护和保养等方面,确保施工过程中的安全和质量。
同时应进行文明施工,并做好环境保护工作。
4. 安全保障措施施工单位需严格遵守《建筑施工安全生产法》和相关规定,设立安全保障部门,明确负责人,并定期组织安全培训和演练。
施工现场应设置合理的安全警示标志,划定安全区域,并配备必要的安全设施。
三、工程施工方案1. 原材料采购施工单位根据设计需求和施工计划,提前制定原材料采购计划。
根据煤棚网架结构需要,采购优质的钢材,并进行严格的材质检测。
同时,对于其他需要使用的辅助材料,也需要提前进行采购计划和质量检测。
2. 网架结构施工(1) 基础准备:施工前,需对施工现场进行基础准备,清理现场杂物,清除障碍物,做好平整工作。
(2) 地基处理:对于地基不平整或者压实不坚实的地方,需要进行地基处理,确保基础平整并达到承载要求。
(3) 主体结构施工:主体结构采用焊接工艺,严格按照设计图纸进行搭建。
焊接需由具有相关证书的焊工负责,并进行质量检测。
(4) 补强处理:对于焊接处,需进行补强处理,保证连接处牢固。
(5) 涂装处理:完成网架结构搭建后,进行涂装处理,采用特种防锈涂料,提高网架的防腐性能。
3. 板瓦覆盖施工(1) 基础准备:施工前,需清理网架上的积水和杂物,做好平整工作。
合肥发电厂(1X600MW)条形煤场干煤棚网架工程施工组织设计编制:汪海祥审核:刘万春批准:孙环荣宝钢工程建设有限公司编制日期:2012.09.16目录1. 工程概况2. 编制依据3 施工部署4. 施工准备及必备条件5. 网架作业程序方法及内容6. 质量标准及质量管理7. 职业健康安全与环境管理措施一、工程概况1、工程概况1.1工程名称:皖能合肥发电厂干煤棚网架工程1.2工程地点:安徽省合肥市砀山路1.3工程概况:干煤棚网架工程由主体结构和维护结构组成,主体结构采用螺栓球节点正放四角锥三心圆柱面网壳结构,网架跨度127m,分成两块。
西段网架长度192米,东段网架长度为56米。
中间老干煤棚长度为100米,与东段和西段网架之间有1.5米伸缩缝。
网架网格尺寸为4米X4米,网架厚度为3.8米。
干煤棚最高高度为41.623m,上弦对边柱点支承形式。
1.4现场条件1.4.1三通一平:工程所需水、电、路三通已具备条件。
因干煤棚施工区域已堆煤,在干煤棚施工同时不能影响电厂生产运行。
经与电厂运行部协调,电厂在施工初期只能提供33-44轴线的场地供干煤棚施工(约西段网架和老干煤棚之间的50米位置),在33-44轴线网架施工结束后施工33-1轴线网架,最后施工东段网架。
1.4.2施工临时用地:工程用地可以满足施工需要,建筑物周围适合现场构件的堆放、拼装及吊装。
在干煤棚最西北部有片场地甲方提供可以堆放材料和布置仓库。
1.5 质量标准工程质量标准:一次验收合格。
2、工程难点及对策2.1 施工场地难度大网架安装必须全部场地平整密实,无积水。
对策:要求建设单位先将场地整平并压实,要保证中间高,四周低,便于排水。
2.2 施工工期紧为了减少施工队生产和运行造成影响,建设单位提出的总体施工工期相当紧张,这对施工部署造成很大困难。
因现场已堆煤,在施工过程需与电厂运行保持沟通,确保施工的同时不影响生产,同时电厂在场地上给施工创造条件。

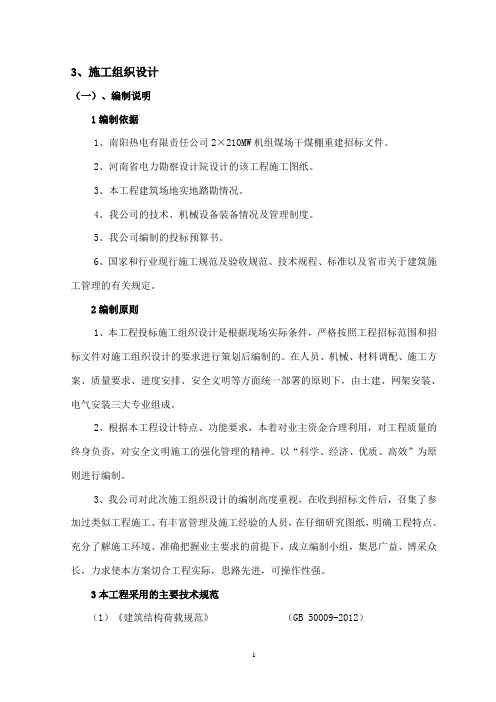

3、施工组织设计(一)、编制说明1编制依据1、南阳热电有限责任公司2×210MW机组煤场干煤棚重建招标文件。
2、河南省电力勘察设计院设计的该工程施工图纸。
3、本工程建筑场地实地踏勘情况。
4、我公司的技术、机械设备装备情况及管理制度。
5、我公司编制的投标预算书。
6、国家和行业现行施工规范及验收规范、技术规程、标准以及省市关于建筑施工管理的有关规定。
2编制原则1、本工程投标施工组织设计是根据现场实际条件,严格按照工程招标范围和招标文件对施工组织设计的要求进行策划后编制的。
在人员、机械、材料调配、施工方案、质量要求、进度安排、安全文明等方面统一部署的原则下,由土建、网架安装、电气安装三大专业组成。
2、根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的终身负责,对安全文明施工的强化管理的精神。
以“科学、经济、优质、高效”为原则进行编制。
3、我公司对此次施工组织设计的编制高度重视,在收到招标文件后,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制小组,集思广益、博采众长,力求使本方案切合工程实际,思路先进,可操作性强。
3本工程采用的主要技术规范(1)《建筑结构荷载规范》(GB 50009-2012)(2)《钢结构设计规范》(GB 50017-2003)(3)《建筑抗震设计规范》(GB 50011-2010)(4)《钢结构工程施工及验收规范》(GB 50205-2001)(5)《空间网格结构技术规程》(JGJ 7-2010)(6)《钢网架螺栓节点用高强螺栓》(GB/T 16939-1997)(7)《钢网架螺栓球节点》(JG/T 10-2009)(8)《钢结构焊接规范》(GB 50661-2011)(9)《建筑设计防火规范》(GB 50016-2006)(10)《冷弯薄壁型钢结构技术规范》(GB 50018-2002)(11)《火力发电厂土建结构设计技术规程》(DL 5022-2012)(12)业主提供的煤场干煤棚的设计图纸及其它资料。
版电厂煤场遮护棚钢结构工程施工组织设计方案一、工程概述本工程是针对版电厂煤场遮护棚钢结构工程进行施工组织设计方案的制定。
该遮护棚钢结构工程位于版电厂煤场,主要用于覆盖运输设备,保护煤炭运输过程中的设备和人员。
二、施工目标1.安全目标:确保施工过程中的人员安全,防止事故的发生。
2.质量目标:确保施工质量符合规范和要求。
3.进度目标:合理安排施工进度,确保工程按时完成。
三、施工方案1.施工准备:1.1制定施工组织设计方案,并经审批。
1.2准备施工所需的材料、设备和人员。
1.3安排施工人员进行安全培训和技术培训。
2.施工工序:2.1地基处理工序:在施工地点进行开挖和填充,确保地基坚实稳定。
2.2钢结构制作工序:根据设计要求,进行钢结构的制作和预装试验,确保质量符合要求。
2.3钢结构安装工序:根据设计要求,对钢结构进行安装,包括螺栓连接、吊装等工序。
2.4覆盖材料安装工序:安装遮盖材料,如防水布等,确保设备和人员在遮盖棚下有遮阳、遮雨的保护。
2.5完工验收工序:对已完成的工程进行验收,确保质量符合规范和要求。
3.安全措施:3.1编制安全施工方案,明确每个工序的安全要求和措施。
3.2按照施工计划和施工组织设计方案,进行安全培训和技术培训。
3.3确保使用的设备符合安全标准,进行定期检查和维护。
3.4设立安全警示标志,指导施工人员进行安全操作。
3.5配备充足的个人防护用品,确保施工人员的人身安全。
4.质量控制:4.1制定施工质量检验计划,明确每个工序的质量检验要求。
4.2对材料和设备进行验收,确保符合质量标准。
4.3对施工过程进行质量检查,及时发现和处理问题。
4.4对已完成的工程进行质量验收,确保质量合格。
5.施工进度控制:5.1制定施工进度计划,明确每个工序的时间要求。
5.2对施工进度进行监督和控制,及时发现和解决进度延误的问题。
5.3确保材料和设备的供应能够按时进行。
5.4定期召开施工进度会议,交流进展和解决问题。
电厂二三期露天煤场增建干煤棚工程施工组织设计目录第一章工程概况 (1)1 本标工程概况 (1)2 外部条件 (1)3 本标工程设计概况 (2)4 本标工程范围及主要工程量 (3)第二章组织机构 (4)1 公司组织机构 (4)2 项目管理组织机构 (5)第三章工程进度、机械、劳动力配置 (11)1 工程进度计划 (11)2 主要机械计划 (14)3 主要劳动力计划 (15)第四章施工平面布置 (17)1 施工总平面布置依据 (17)2 施工现场条件 (17)3 施工临时用地表 (18)4 施工现场平面图 (19)第五章施工方案 (20)1 施工总体布署 (20)2 基础工程施工方案 (21)3 干煤棚网架工程施工方案 (24)第六章、质量目标和质量管理 (31)1 本标工程质量目标 (31)2 质量管理的控制措施 (31)3 质量保证措施 (37)第七章、安全文明施工管理 (41)1 本工程安全目标 (41)2 安全保证措施 (41)3 安全文明条例 (43)4 安全技术交底 (44)5 安全文明强制性条文 (44)6 危险源分析与控制 (46)第八章、安全文明及协调措施 (49)第一章工程概况1 本标工程概况某电厂二三期共用煤场分为A、B、C、D四个煤场,在C、D煤场已有一座纵向长度160 米,跨度76 米干煤棚,本工程现在A、B煤场新建一纵向长度为80 米,跨度84 米干煤棚,并在新旧干煤棚中间修建一条宽6 米,长400 米的排水沟,以及在旧干煤棚增建挡煤墙。
桩基工程桩为预应力高强砼管桩PHC-600(130)-C80,共计112 根桩,桩尖采用开口型钢桩尖,根据试桩报告资料以(22 层)强风化板岩作为持力层,桩端入(22 层)的深度不小于2.0d(桩直径),并满足贯入度要求,单桩竖向极限承载力不小于4800KN,单桩水平极限荷载不小于170KN。
以桩基CT1-4800mm*4800mm*1300mm*20 个,CT2- 4200mm*6000mm*1300mm*2 个,承台上设钢筋砼柱1800mm*800mm*(4200mm-4925mm)*24 个柱作为钢网架支座,网架跨度为84000mm、高度为32734mm。
第1篇一、工程概况1.1工程简况本工程为某电厂干煤棚工程,位于电厂厂区内,占地面积约10000平方米,建筑面积约8000平方米。
干煤棚主要功能为储存煤炭,确保煤炭的干燥和防潮,提高煤炭的储存质量。
1.2工程特点(1)结构形式:干煤棚采用单层钢框架结构,屋面采用彩钢瓦。
(2)建筑材料:钢材、彩钢瓦、混凝土、防水材料等。
(3)施工工期:根据工程进度要求,预计工期为3个月。
二、施工组织与管理2.1施工组织成立干煤棚施工项目部,负责工程的组织、协调、监督和管理工作。
2.2施工进度制定施工进度计划,明确各阶段施工任务和时间节点。
2.3施工质量控制严格执行国家相关质量标准,加强施工过程中的质量控制。
三、施工方案及技术措施3.1基础施工(1)清除场地,平整地面。
(2)进行地质勘探,确定基础形式。
(3)按照设计要求,进行基础施工,确保基础稳固。
3.2钢框架施工(1)根据设计图纸,制作钢框架。
(2)现场拼装钢框架,确保连接牢固。
(3)安装钢框架,确保垂直度和水平度。
3.3屋面施工(1)按照设计要求,安装屋面檩条。
(2)安装彩钢瓦,确保屋面防水。
(3)检查屋面排水系统,确保排水畅通。
3.4地面施工(1)根据设计要求,进行地面垫层施工。
(2)铺设地坪,确保平整。
(3)进行地面防水处理。
四、施工安全管理4.1安全目标确保施工过程中无安全事故发生,保障施工人员生命财产安全。
4.2安全措施(1)加强安全教育培训,提高施工人员安全意识。
(2)严格执行安全操作规程,确保施工安全。
(3)配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。
(4)加强施工现场安全管理,定期进行安全检查。
五、质量保证措施5.1质量目标确保工程质量达到国家相关标准,满足设计要求。
5.2质量措施(1)严格执行国家相关质量标准,加强施工过程中的质量控制。
(2)加强原材料、半成品、成品的质量检验。
(3)加强施工过程中的质量监督,确保工程质量。
(4)建立质量管理体系,对质量问题进行及时处理。
LOGO某某集团某某发电有限公司三、四煤场干煤棚干煤棚工程施工组织设计某某有限公司2018年01月03日LOGO某某集团某某发电有限公司三、四煤场干煤棚工程施工组织设计编制:审核:批准:某某有限公司2018年01月03日目录一、施工概况、特点、目标及原则 (4)1.1施工概况 (4)1.2特点 (4)1.3目标 (4)1.4原则 (6)二、施工总平面布置 (6)2.1布置原则 (6)2.2施工总平面管理 (6)三、施工部署 (8)3.1施工管理机构及主要人员配备 (8)3.2施工进度总体安排 (13)3.3施工准备 (13)四、桩基施工方案 (18)4.1泥浆护壁钻孔灌注桩 (18)4.2水泥搅拌桩施工方案 (30)五、主体混凝土排架施工 (34)5.1工程概况 (34)5.2 施工流程 (34)5.3 主要的分项工程施工方案 (34)六、屋面网架施工方案 (54)6.1屋面网架尺寸 (55)6.2防腐及防火要求 (55)6.3维护结构 (55)6.4设计要求 (56)6.4.1本工程设计荷载: (56)6.4.2荷载组合: (56)6.4.3地震 (56)6.5工作内容 (57)6.6施工方案选择 (57)6.7网架安装 (58)6.7.5网架安装 (67)6.8网架场外加工制作 (86)6.8.3.1 杆件制作工艺流程 (88)6.8.3.2 杆件制作工艺要求 (88)6.8.3.3 杆件质量检验 (88)6.8.5.1 螺栓球加工工艺流程 (90)七、水电安装方案 (94)7.1电气工程施工程序及施工方法、技术要求 (94)7.2管道工程施工方法与技术要求 (95)7.3防雷与接地装置安装 (99)八、质量目标、质量保证体系及技术组织措施 (100)8.1、质量目标及措施 (100)8.1.1 质量目标、质量保证的原则 (100)8.1.1.1质量目标 (100)8.1.1.2工程质量保证的原则 (100)8.2质量保证体系 (102)8.2.1质量管理体系框图 (102)8.3 质量保证措施 (106)九、安全保证体系及措施 (120)9.1 安全生产管理目标 (121)9.1.1管理方针 (121)9.2 安全生产管理体系 (121)9.3 HSE保证措施 (127)十、冬雨季施工措施 (136)10.1雨天施工保证措施 (137)10.2冬季施工防护措施 (138)10.3夜间施工的保证措施 (139)十一、工期及施工进度计划 (140)11.1工期计划及要求——里程碑进度 (141)11.2影响工期进度的预期分析因素 (142)11.3施工进度计划网络图 (144)11.4人员及机械(工具)调配计划 (144)11.5工期保证措施 (146)附图:施工总平面布置图附表:项目质量划分表附表:施工进度表一、施工概况、特点、目标及原则1.1施工概况某某发电有限公司三、四煤场目前为运行中的露天堆场,中部为斗轮机基础,上有斗轮机轨道,斗轮机在其上运行;其南北两端为转运站,东侧与一、二煤场相邻,西侧为厂区道路。
一、二煤场在原有干煤棚基础上向北扩建,中间为斗轮机基础,上有斗轮机轨道,斗轮机在其上运行,南端为一、二原封闭煤场,北端为转运站,东侧为厂区道路,西侧与三、四煤场相邻。
如照片:1.2特点现拟新建三、四煤场干煤棚工程,扩建一、二煤场干煤棚,新建、扩建干煤棚两端均采用防风抑尘网封闭,封闭高度为堆煤线以上2m,约16m高。
干煤棚桩基采用钻孔灌注桩,防风抑尘网桩基采用深层水泥搅拌桩。
干煤棚主体采用钢筋混凝土框架(排架)结构,屋面采用钢网架结构。
#1、2#扩建干煤棚网架平面尺寸:41.7m×81m;#3、#4干煤棚尺寸:203.7m×85.5m,总计面积20697m²。
网架采用正放四角锥螺栓球节点双层网架,周边压力平板支座,结构找坡,网架矢高4000㎜~6138㎜,网架支撑形式下弦柱点支撑,柱顶标高25.54m。
新建干煤棚网架设三条结构缝分别在7、13、19轴线部位,形成四个结构独立的网架。
挡风墙结构为桁架结构,桁架立柱支撑于钢筋混凝土基础上。
挡风墙总面积5451m²,高度16米,属于围护结构。
本次施工采用监理制,计划工期270天,工期短,技改工程量大,使用大型机械多,施工高峰期长;涉及到多专业施工,场地布置紧凑,与煤场交叉作业;对交叉作业、文明施工、各专业协调等多方面提出了更高的要求。
1.3目标1.3.1工期目标及施工任务计划工期XXX天,目标工期XXX天。
本工程为施工总承包,包括以下范围但不限于此:土建(含桩基、基础、钢筋混凝土框架)、干煤棚网架、压型钢板侧墙封闭、防风抑尘网结构及网板、、挡煤墙、道路、消防系统(含控制系统)、电气(含照明)系统、避雷接地系统、其他(含拆除、恢复、原有设施改造)等。
煤场改造整体性能保证由投标人负责。
计划270天完成全部合同内工作。
1.3.2安全、环保目标1、不发生机械事故。
2、不发生人身轻伤事故。
3、不发生污染环境的事件。
4、施工人员不发生违章事件;不发生野蛮施工作业。
5、杜绝无票作业,工作票、操作票合格率达到100%。
6、施工过程中发现问题整改计划完成率达到100%。
7、本工程的安全管理目标为:各项事故为零。
1.3.3施工管理目标以人为本,诚信守约,文明施工,争创一流。
1.3.4质量目标本工程质量目标:符合国家质量验收标准,建立符合GB/T19001-2000标准的质量管理体系,并保持其有效性和适宜性。
合同履约率100%,质量合格率100%,争创优质工程。
1.3.5文明施工目标争创安徽省文明示范工地。
1.3.6费用管理目标1、费用无超支、无混用。
2、保障施工安全。
3、施工结束后按照合同规定完成结算。
1.4原则根据本公司现场的实际情况,在平面布置中,综合考虑厂区总平面布置、现场施工、厂区交通、地质条件、运行设备等因素,满足有关规程对安全、防火、业主制度等的要求。
二、施工总平面布置2.1布置原则综合考虑厂区总平面布置、工程量、厂区交通、地质条件等因素,各单位施工区域本着满足生产需要,方便施工、便于管理的原则布置,尽量减少各施工单位之间的施工干扰。
总体布置满足有关规程对安全、防洪、防火、防爆、环保的要求;总体指标参照《火力发电工程施工组织设计导则》的相关规定。
所有施工集装箱,现场布置合理、整齐,并完全服从业主、监理对施工现场的总体规划和协调。
合理组织交通运输,使施工各个阶段都能做到交通方便、运输通畅,减少二次搬运及反向运输。
场地利用将根据施工计划进度安排的施工顺序,合理安排重复利用,提高施工场地的利用率。
2.2施工总平面管理本工程施工场地条件较差,因在老煤场施工,且不能影响工厂煤场正常生产,故仅能利用很小场地,所有生产设施全部布置在此场地内,显得十分紧张。
确保工地文明、整洁,项目住宿在该工程附近落实,临时道路和临时设施一次到位,使整个施工现场布置做到文明、合理、整洁、高效。
1.项目部集装箱数量及位置经设备管理部同意后,在和谐路北侧道路西边旁边绿化地上放置集装箱,作为现场项目部和监理项目部办公场地。
需求计划如下:现场照片:计划在干煤棚的东侧北段(A轴)和D轴做彩钢板临时围挡,封闭施工;并在和谐路入口处设置指纹机考勤,对工人每天上下班做记录。
2.施工道路规划外围道路充分利用厂区内煤场四周现有砼道路;煤场内道路自行用挖机修路,必要时铺垫钢板,减少用道渣修路影响燃煤质量。
3.临水临电临电:从甲方指定的箱变位置引出,按照大唐电厂规章流程申请办理接电,获批后开始布置施工电缆和一级配电箱。
临水:从甲方指定水源接驳点引出,施工用水高峰期主要是桩基施工期,每天用水量估算为280方,接入计量表,布管拟采用50管。
某某煤场干煤棚工程施工组织设计4.施工总平面布置:1三、施工部署3.1施工管理机构及主要人员配备根据此次工程的特点,组建项目部时,我们综合考虑了施工中经验、理论、协调等各方面人才的合理搭配,建立一个以具有丰富实践经验和综合能力的项目经理为中心的灵活、高效、可靠的组织管理体系。
依托我公司的程序文件,使项目部组织做到各部门责、权明确,各程序明确可行,各控制点严密完整。
项目部主要人员配备表:3.1.1项目部各岗位职责1)项目经理(1)项目经理是本工程的安全、质量、环境、成本管理第一责任人,对本项目的安全、质量、环境、成本管理负第一责任.(2)认真贯彻执行国家和上级的有关方针、政策、法规及本工程的项目管理制度。
(3)主持项目部的各项生产、经营管理工作。
(4)协调各部门之间的关系,科学组织和合理调配本项目的人、财、物资源,确保工程按计划完成。
(5)组织并主持每周一次的协调会、每周一次的安全、质量、计划例会。
2)项目技术负责岗位职责(1)在项目经理的直接领导下,对项目的技术管理、质量管理、信息管理工作全面负责。
(2)组织内部技术人员对设计文件进行专业审核,组织统计工程数量汇总,核对《工程量清单》。
参加设计、建设、监理单位组织的技术交底会。
(3)组织施工过程中《技术变更》的有效申报;负责组织工程《设计变更》的及时有效签认。
(4)组织工程计量的复核统计工作,负责工程数量、质量的最终签认;核实合同外工程量,参与项目成本计划的编制与分析工作。
(5)负责组织编写《项目总体质量计划》;审核签发《专项作业施工组织方案》;全面贯彻落实行业技术规程、规范;指导技术员严格按设计图纸、施工规范、操作规程组织施工。
(6)制作项目施工总体技术交底书,组织内部总体技术交底工作;审核签发专业技术交底书。
对分部、分项工程开工前及施工中技术交底工作的有效性负责。
(7)组织施工中工程质量事故的处理及申报工作;参与质量安全事故的调查和处理工作。
(8)组织施工中重要工序的自检转序工作;掌握分项、分部工程质量评定情况,参加单位工程质量检验评定;组织汇总一般单位工程评定表。
定期检查、督导技术人员及时准确填写、整理内业资料,并制作检查记录。
(9)参与项目结构验收和竣工验收;组织制作项目开、竣工报告的编报;组织编写施工技术总结、竣工文件、半年和全年工作总结。
3)施工员岗位职责(1)认真学习工程图纸及有关施工技术规程,严格按照施工图纸、施工组织设计》和《项目工程全面管理计划》组织现场施工。
(2)参加职业安全健康危险源和环境因素识别,具体负责对重大危险源、环境因素管理方案的实施。
(3)下达任务单,并及时结算,按工序向施工班组下达安全交底单,及时填写施工日志。
(4)深入现场指导施工,全面负责施工现场管理,作好文明施工、环境保护和职业安全健康日常检查工作。
(5)负责对工序质量进行初步认定,并组织工序评定,参加工序的隐蔽验收。
(6)负责对管理体系出现的不合格进行纠正、预防措施的具体实施。
