[标签:标题]篇一:煤矿施工组织设计范本前言我们在认真分析了*****煤矿8#煤巷道开拓的有关图纸资料及合同文件的基础上,根据本工程设计的特点,结合我处施工装备和技术特长,编制此项工程的施工组织设计,选用行之有效的施工设备和先进可靠的施工技术、施工工艺,采用快速施工机械化作业线进行施工。
一、总体思路在本工程施工过程中,以高起步、高标准、高质量、高效益的“四高”为总体目标,精心组织,精细施工,铸造精品。
首先确保安全和质量目标、确保工期目标。
其次是高标准控制施工全过程,高效率、高水平建设本工程。
在实施中,用先进的设备和科学的配置来满足设计规范和建设单位、监理单位的要求;用先进的技术和工艺来保证质量要求;用先进的组织管理方法,结合工程特点,统筹考虑,科学安排。
对施工中的重点、难点部位,始终放在突出的位置,狠抓不放过,根据我处多年来从事类似工程的施工经验,对本工程施工过程中的重点、难点进行事前、事中控制。
做好施工中的每项监测控制,对各道工序进行全过程的跟踪监测,并及时收集整理施工全过程的各类信息,以便更好地指导施工。
二、设计特点1、巷道均采用远距离激光指向仪指向。
2、工作面采用大功率隔爆高效对旋轴流风机,抗静电阻燃风筒通风进行压入式通风,满足掘进工作面的用风需求。
3、煤层施工采用机械化配套作业线施工,其配套形式为:提升系统为机轨合一运输方式,JK-2.0/20型提升机配1m3侧卸式矿车进行材料运输和升入井人员、装备带宽1.0m的带式输送机进行煤矸运输;ZL-50型装载机配8吨自卸汽车地面排矸;工作面采用160型综掘机进行巷道掘进施工。
施工时,应根据围岩情况调整支护方式,以确保安全,对构造复杂及破碎地段根据实际情况须采取锚网喷+U型钢棚或混凝土砌碹支护。
4、对工作面涌水,采取“探、堵、截、排、封、引”等综合治理措施,立足改善作业环境,加快施工速度。
三、编制原则1、认真贯彻现行国家、行业标准、规范,在确保安全施工和工程质量以及招标文件所规定其它指标的前提下,科学合理地组织施工。
煤坑施工组织设计范本一、项目概述本项目为煤矿开采项目,包括煤矿井下矿产资源的开采和处理。
本项目位于XX省XX市,规模为每日开采5000吨的煤矿。
二、组织架构本项目的组织架构如下:1.项目经理部:负责整个项目的管理和协调工作,包括与业主和相关部门的沟通、组织各专业人员的协调和监督等工作。
2.工程部:负责工程的设计和实施工作,包括地下巷道、掘进、煤炭运输等工程的设计和施工。
3.安全环保部:负责项目的安全和环保管理工作,包括煤矿井下的安全生产管理、环保设施的建设和运行等。
4.人力资源部:负责项目的人力资源管理工作,包括人员的招聘、培训、考核等。
5.财务部:负责项目的财务管理,包括预算编制、成本控制、资金管理等。
三、项目进度计划本项目的进度计划如下:1.前期准备阶段:包括选址、勘察、设计等工作,预计耗时3个月。
2.开采准备期:包括井下设备的安装、井下巷道的掘进等工作,预计耗时3个月。
3.正式开工:开始进行煤炭的开采和处理工作,预计持续2年。
4.项目竣工:包括进行工程验收、组织整理资料等工作,预计耗时1个月。
四、施工组织设计1.人员安排:根据项目需要,合理安排各部门的人员,确保每个部门都能够有足够的人力资源支持项目的进行。
2.质量控制:建立质量管理体系,明确各工作节点的质量要求,制定相应的质量管理计划,确保项目符合相关标准和规范。
3.安全管理:建立健全的安全管理制度,制定安全操作规程,加强安全培训,提高员工的安全意识,确保项目的安全施工。
4.环保措施:制定环保管理方案,加强环保设施建设和运营,进行废水、废气的处理和排放控制,保护环境。
5.资金管理:建立项目的资金管理制度,根据项目进度和需要,合理安排资金使用,确保项目资金运作正常。
6.进度管理:建立项目的进度管理制度,制定详细的项目进度计划和里程碑计划,及时调整工作计划,确保项目进度按计划进行。
五、风险管理本项目面临的主要风险包括:人员安全风险、环境污染风险、工程质量风险等。
煤矿施工组织设计煤矿施工组织设计是指在煤矿工程建设过程中,根据工程施工特点和技术要求,合理组织和安排施工人员、设备、材料、工艺等资源,以及确定施工工序、工期和质量要求,确保施工工作顺利进行的一项重要工作。
本文将从施工组织设计的原则、内容和影响因素等方面进行阐述。
一、施工组织设计的原则煤矿施工组织设计的原则主要包括合理性、科学性、可行性和安全性等方面。
1. 合理性:施工组织设计必须在满足工程施工质量要求的前提下,尽量节约人力、物力和时间资源,实现经济效益最大化。
2. 科学性:施工组织设计应基于工程施工技术的规范和标准,合理安排施工工序、控制施工顺序,确保施工过程符合工程技术要求。
3. 可行性:施工组织设计必须考虑到实际施工条件和现有资源配备情况,合理确定施工工期、人员配置、设备选择等,确保可行性和可操作性。
4. 安全性:施工组织设计必须考虑到施工过程中的安全风险,并采取相应的措施进行防范和应对,确保施工安全。
二、施工组织设计的主要内容煤矿施工组织设计的主要内容包括施工工序划分、施工工期计划、人力资源配置、设备配置、材料供应和质量控制等。
1. 施工工序划分:根据工程特点和技术要求,将整个施工过程划分为一系列明确的工序,确定每个工序的施工顺序、施工内容和施工要点。
2. 施工工期计划:根据工程总体计划和工序划分,合理确定每个工序的施工时间,制定详细的施工进度计划,确保施工工期的紧凑性和合理性。
3. 人力资源配置:根据施工工序的性质和施工量的大小,合理配置施工人员,包括施工管理人员、施工技术人员和普通施工人员等,确保施工队伍的组织结构和规模合理。
4. 设备配置:根据施工工序的要求,确定必需的施工设备和机械,包括起重机械、挖掘机械、支护设备等,确保施工设备的充足和适用性。
5. 材料供应:根据施工工序的需求,确定所需的施工材料种类和数量,制定采购计划和供应渠道,确保施工材料的及时供应和质量合格。
6. 质量控制:根据工程质量要求,制定相关的质量控制计划和监督措施,包括施工质量检测方法、质量验收标准和质量监督机制等,确保施工质量达到标准要求。

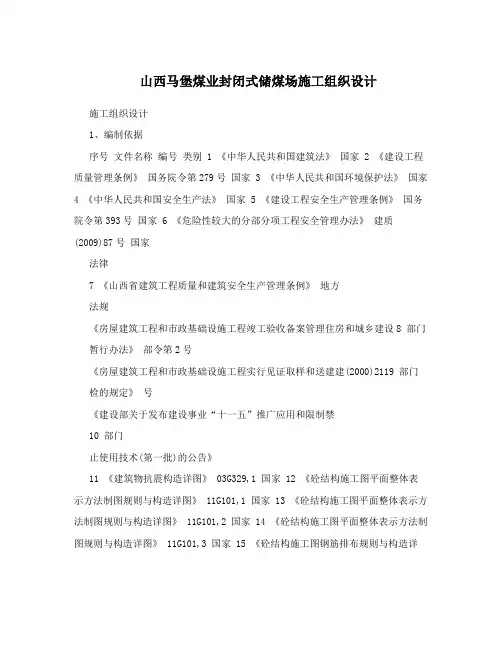

山西马堡煤业封闭式储煤场施工组织设计施工组织设计1、编制依据序号文件名称编号类别 1 《中华人民共和国建筑法》国家 2 《建设工程质量管理条例》国务院令第279号国家 3 《中华人民共和国环境保护法》国家4 《中华人民共和国安全生产法》国家 5 《建设工程安全生产管理条例》国务院令第393号国家 6 《危险性较大的分部分项工程安全管理办法》建质(2009)87号国家法律7 《山西省建筑工程质量和建筑安全生产管理条例》地方法规《房屋建筑工程和市政基础设施工程竣工验收备案管理住房和城乡建设8 部门暂行办法》部令第2号《房屋建筑工程和市政基础设施工程实行见证取样和送建建(2000)2119 部门检的规定》号《建设部关于发布建设事业“十一五”推广应用和限制禁10 部门止使用技术(第一批)的公告》11 《建筑物抗震构造详图》 03G329,1 国家 12 《砼结构施工图平面整体表示方法制图规则与构造详图》 11G101,1 国家 13 《砼结构施工图平面整体表示方法制图规则与构造详图》 11G101,2 国家 14 《砼结构施工图平面整体表示方法制图规则与构造详图》 11G101,3 国家 15 《砼结构施工图钢筋排布规则与构造详图》 06G901,1 国家 16 《砼结构施工图钢筋排布规则与构造详图》 09G901,2 国家规范17 《建筑工程施工质量验收统一标准》 GB50300-2001 国家标准18 《建筑地基基础工程施工质量验收规范》 GB50202-2002 国家 19 《砌体结构工程施工质量验收规范》 GB50203-2011 国家 20 《砼结构工程施工质量验收规范》(2011版) GB50204-2002 国家 21 《屋面工程质量验收规范》 GB50207-2012 国家 22 《地下防水工程质量验收规范》 GB50208-2011 国家 23 《建筑地面工程施工质量验收规范》 GB50209-2010 国家1山西马堡煤业封闭式储煤场施工组织设计24 《建筑装饰装修工程质量验收规范》 GB50210-2001 国家25 《工程测量规范》 GB50026-2007 国家《建筑桩基技术规范》 JGJ94-2008 行业 26《混凝土结构工程施工规范》 GB50666,2011 国家 27《建筑变形测量规范》 JGJ8-2007 行业 28《施工现场临时用电安全技术规范》 JGJ46-2005 行业 29《建筑施工高处作业安全技术规范》 JGJ80-91 行业 30《建筑机械使用安全技术规程》 JGJ33-2012 行业 31《建筑工程冬期施工规程》 JGJ 104-2011 行业 32《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2011 行业 33JGJ59-2011 行业《建筑施工安全检查标准》 34《建筑工程施工质量评价标准》 GB/T50375-2006 国家 35《混凝土强度检验评定标准》 GB/T50107-2010 国家 36《大体积混凝土施工规范》 GB50496-2009 国家 37《建设工程施工现场消防安全技术规范》 GB50720-2011 国家 38《屋面工程技术规范》 GB50345-2008 国家 39《建筑节能工程施工质量验收规范》 GB50411-2007 国家 40《钢筋机械连接通用技术规程》行业 JGJ107-2010 41《05J系列建筑标准设计图集》地方 42《山西省建筑工程施工质量验收规程》 DBJ04-226-2003 地方 43《山西省建筑工程施工技术资料管理规程》 DBJ04-214-2004 地方 44地方《建筑工程施工安全管理标准》 DBJ04-253-2007 45《钢结构设计规范》 GB50017-2003 国家 46《钢结构工程施工质量验收规范》 GB50205-2001 国家 47《钢结构工程施工规范》 GB50755-2012 国家 48《钢结构焊接规范》 GB50661-2011 国家 49《建筑业10项新技术》 2010 502山西马堡煤业封闭式储煤场施工组织设计国家《建筑工程施工组织设计规范》 GB/T50502-2009 51行业《建筑施工模板安全技术规范》 JGJ162-2008 52国家《混凝土结构试验方法标准》 GB/T50152-2012 53地方《建筑工程施工安全资料管理规程》 DBJ04/T289-2011 5455 《人力资源管理手册》(2012版) 企业 56 《财务管理手册》(2012版) 企业 57 《工程质量管理手册》(2012版) 企业 58 《技术管理手册》(2012版) 企业 59 《施工生产管理手册》(2012版) 企业 60 《环境和职业健康安全管理手册》(2012版) 企业体系61 《党群管理手册》(2012版) 企业管理62 《行政管理手册》(2012版) 企业 63 《合同、成本、预结算管理手册》(2012版) 企业 64 《项目施工管理手册》(2012版) 企业 65 总手册企业 66 山西四建集团现场管理、质量细部做法手册企业 67 山西四建集团员工礼仪、文化手册企业 68 技术中煤邯郸设计工程有限责任公司施工图纸 69 文件岩土工程勘察报告 70 山西马堡煤业封闭式储煤场工程施工合同 71 其他《建筑施工手册》缩印本(第四版) 72 建筑工程施工细部做法2、工程概况2.1、工程建设概况工程建设概况一览表工程名称山西马堡煤业封闭式储煤场工程地址武乡县马堡村3山西马堡煤业封闭式储煤场施工组织设计工程类别工业建筑占地面积31648.00? 建设单位山西马堡煤业有限公司勘察单位山西安宇建设监理有限设计单位中煤邯郸设计工程有限责任公司监理单位公司市优,确保“汾水杯”质量监督部门武乡县建筑工程质量安全监督站质量要求争创“鲁班奖” 总包单位山西四建集团有限公司 2012.6.15—2012.12.15 合同工期建设工期 184天 184天工程主要功能现有的储煤场为露天式,采用钢筋混凝土排架结构及钢筋混凝土挡及用途墙、屋面网壳结构对储煤场进行封闭,达到保护环境的功能。
华晋沙曲选煤厂快速装车系统精煤储煤场施工组织设计总工程师:安全监察部:工程管理部:项目经理:技术负责人:安全员:编制人:实施日期:编制单位:第六工程公司目录第1节工程概况第2节组织机构第3节施工方案第4节施工部署第5节主要项目施工方法第6节质量保证措施第7节安全保证措施第8节工期保证措施第9节文明施工环境保护措施第10节雨季施工措施第11节施工现场环保、消防、降噪声、文明等施工技术措施附录:1. 施工总平面图2. 进度计划精煤储煤场施工组织设计一.工程概况:本工程为沙曲选煤厂改扩建工程——精煤储煤场。
是快速装车系统的配套工程。
精煤储煤场基础为混凝土筏板结构主体为混凝土剪力墙结构。
本工程为钢筋混凝土地道,地道长121.500米。
○A-○B轴轴线尺寸为7.0m。
混凝土强度等级:基础垫层采用C15,基础筏板、钢筋混凝土剪力墙及溜槽均采用C30防水抗渗p6。
地面以上主体结构采用C30。
最外层钢筋混凝土保护层厚度:地道侧壁、地道顶板和地板最外层钢筋的保护层厚度为40mm地面以上的柱、梁、板最外层钢筋的保护层分别为35mm、35mm、25mm。
钢筋采用HPB300级,HRB400级。
.①-○10轴轴线尺寸为85.7m,○A-○B轴轴线尺寸为7.0m。
钢筋采用HPB300级,HRB400级。
本场地类别为Ⅱ类,地板以下的○2层粉土应全部挖除,用3:7灰土分层压实至底板底部标高,换填的灰土层至于○3层卵石之上灰土的厚度不的小于1m。
灰土的土料应采用应采用粉质土。
灰土应扩出基础外边缘不小于1000mm,且压实系数≧0.95,超过3m 部分的灰土灰土垫层应压实系数不得小于0.97,灰土垫层的地基承载力特征值不得小于220kpa。
二、组织机构项目班子由山西西山金城第六工程公司岢岚项目班子成员组成,金城公司劳务队进行施工。
三、施工方案:1、施工顺序:测量放线→基础土方开挖→3:7灰土换填施工→C15混凝土垫层→基础→主体→装修/地下室回填。
煤矿施工组织设计一、引言煤矿施工组织设计是指在煤矿施工过程中,根据煤矿设计方案和施工要求,合理安排和组织施工作业的过程。
煤矿施工组织设计的目的是确保煤矿施工的安全、高效和质量达到预期目标。
本文将对煤矿施工组织设计的基本原则、主要内容和注意事项进行介绍。
二、煤矿施工组织设计的基本原则1. 安全第一安全是煤矿施工的首要原则,煤矿施工组织设计必须以确保施工过程中的安全为首要任务。
在设计过程中,要充分考虑人员安全、设备安全和施工现场安全。
同时,要严格遵守相关法律法规和标准,采取有效措施预防和控制施工过程中的各类安全事故。
2. 高效节约煤矿施工组织设计应以提高施工效率和资源利用率为目标。
合理安排施工流程和作业步骤,优化资源配置,减少不必要的浪费。
在设计过程中,要考虑施工作业的合理组织,确保施工过程的连续性和高效性。
3. 质量控制煤矿施工组织设计要注重质量控制,确保施工质量符合设计要求和标准。
在设计过程中,要充分考虑施工材料的选择和施工工艺的合理性,制定详细的质量控制措施,加强施工过程的监督和检查,及时发现和纠正质量问题。
4. 灵活变通煤矿施工组织设计要具有一定的灵活性和变通性。
在实际施工过程中,可能会出现一些突发状况和问题,需要及时调整和变更施工组织方案。
设计师要具备快速反应和决策的能力,能够根据实际情况进行调整和改进。
三、煤矿施工组织设计的主要内容煤矿施工组织设计的主要内容包括施工组织方案、施工流程图、施工作业指导书和安全措施等。
1. 施工组织方案施工组织方案是煤矿施工组织设计的核心内容,包括施工流程、作业顺序、作业方法、资源配置和施工时间等。
施工组织方案应综合考虑施工安全、效率和质量要求,合理安排施工流程和作业步骤。
2. 施工流程图施工流程图是对施工过程的整体规划和安排的图示表达。
通过施工流程图,可以清晰了解施工的各个环节和作业流程,方便施工人员按照流程进行作业。
3. 施工作业指导书施工作业指导书是对各项具体施工作业进行详细说明和指导的文件。
*******煤业公司主井井底****煤仓及给煤机硐室工程施工组织设计****二〇一七年元月目录第一章工程概况 0第一节设计概况 0第二节地面相对位置及地质水文情况 (12)第三节施工准备 (16)第二章主要施工方法 (17)第一节施工顺序 (17)第二节施工设备设施配备 (18)第三节煤仓施工 (18)第三章生产辅助系统 (38)第一节通风系统 (38)第二节压风系统 (38)第三节防尘系统 (40)第四节防灭火系统 (41)第五节防治瓦斯与安全监测监控 (41)第六节供电系统 (43)第七节排水系统 (44)第八节人员定位及通讯联络系统 (44)第九节运输系统 (44)第十节煤仓防坠保护系统 (45)第四章劳动组织及工程排队 (50)第一节劳动组织 (50)第二节工程排队与工期 (51)第五章质量标准及保证措施 (56)第一节质量标准 (56)第二节浇筑砼质量保证措施 (57)第三节混凝土的质量控制 (58)第四节质量保证措施 (60)第五节质量控制措施 (61)第六节质量控制关键点 (63)第七节文明施工管理 (64)第八节工期保证措施 (65)第九节材料供应计划 (66)第六章安全技术措施 (68)第一节顶板(岩帮)管理措施 (68)第二节爆破管理措施 (71)第三节煤仓防坠措施 (76)第四节煤仓提升运输安全措施 (77)第五节锚网喷支护安全措施 (80)第六节耙矸机使用技术安全措施 (82)第七节机电管理措施 (83)第八节脚手架搭设措施 (85)第九节浇筑安全技术措施 (85)第十节运输管理 (87)第十一节防堵眼措施 (92)第十二节仓体施工人员安全措施 (93)编制依据1.能源枣庄矿业****煤业主井井底****煤仓上口及新上仓皮带巷机头硐室(平、剖、断面图、结构图及配筋图)、主井井底****煤仓及给煤机硐室(平、剖面图、配筋图、漏斗及分煤器图)2.《煤矿安全规程》3.《煤矿井巷工程质量检验评定标准》(MT5009-94)4.《煤矿井巷工程施工规》(GB50511-2010)5、岩土锚杆与喷射混凝土支护工程技术规(GB50086-2015)第一章工程概况第一节设计概况煤仓位置:****煤仓,上口位于新上仓皮带巷****煤仓上口仓顶硐室,煤仓中心线点坐标X=3858436.315,Y=39502297.099,下口位于****煤仓下口装载输送机巷。
山西煤炭公司筒仓施工组织设计1、工程概况1.1、工程建设概况本工程为山煤集团左权宏远煤业有限公司土建工程一标段的筒仓,位于左权县城北约20KM处的寒王乡平王煤矿,占地面积为m2。
建设单位为山西煤炭进出口贸易集团有限公司,监理单位为山西省煤炭建设监理有限公司,设计单位为山西省煤炭规划设计院,勘查单位为山西海川岩土工程有限公司。
质量要求为行业优良,建设工期为2011年5月1日~2011年11月30日,施工总工期214天。
筒仓做为生产系统末煤储存使用。
1.2、工程建筑设计概况1.2.1筒仓建筑形式为两仓联体,筒仓总高度结构形式为钢筋混凝土筒体结构,仓上建筑为混合结构,筒仓总高度31.85m,整个建筑总高度为42.55m,筒仓内径为16m,单仓容量为4200m³,共2个。
1.2.2本工程地震设防烈度为6度,基本地震加速度值为0.05g,建筑物安全等级为二级,地基基础设计等级为乙级,建筑场地类别为Ⅱ类,砌体施工质量等级为B级。
1.2.3主要建筑做法地面做法为:200厚C15砼;素水泥浆结合层一遍;30厚C20细石砼随打随抹光。
楼面做法为:素水泥浆一遍,20厚1:2水泥砂浆抹面压光。
筒仓部分内外墙做法为刷素水泥浆一道,1:1水泥砂浆压光。
仓上砖混结构内外墙做法为5厚1:2水泥砂浆;15厚1:3水泥砂浆。
筒仓部分顶棚做法为刷素水泥浆一道,1:1水泥砂浆找光。
仓上砖混结构顶棚做法为7厚1:3水泥砂浆;5厚1:2水泥砂浆;表面喷刷涂料。
仓上砖混结构踢脚做法为15厚1:3水泥砂浆;10厚1:2水泥砂浆抹面压光;高度为150mm。
室外散水做法150厚3:7灰土;60厚C15砼,面上加5厚1:1水泥砂浆随打随抹光。
室外坡道做法为300厚3:7灰土;200厚C15砼;素水泥浆结合层一遍;20厚1:2水泥砂浆,木模搓平。
屋面为不上人屋面,做法为1:3水泥砂浆找平层,砂浆中掺聚丙烯或棉纶-6纤维0.75-0.9KG/m3;1:8水泥膨胀珍珠岩找坡层,坡度为2%;保温层采用45mm厚挤塑聚苯乙烯泡沫塑料板,导热系数0.030w/(m.k),抗压强度0.15mpa,表观密度32kg/m3;1:3水泥砂浆防水找平层(砂浆中掺聚丙烯或棉纶-6纤维0.75-0.9KG/m3);防水层基础处理剂一遍;3厚高聚物改性沥青防水卷材两道;防水保护层。
山西煤炭公司筒仓施工组织设计1、工程概况1.1、工程建设概况本工程为山煤集团左权宏远煤业有限公司土建工程一标段的筒仓,位于左权县城北约20KM处的寒王乡平王煤矿,占地面积为m2。
建设单位为山西煤炭进出口贸易集团有限公司,监理单位为山西省煤炭建设监理有限公司,设计单位为山西省煤炭规划设计院,勘查单位为山西海川岩土工程有限公司。
质量要求为行业优良,建设工期为2011年5月1日~2011年11月30日,施工总工期214天。
筒仓做为生产系统末煤储存使用。
1.2、工程建筑设计概况1.2.1筒仓建筑形式为两仓联体,筒仓总高度结构形式为钢筋混凝土筒体结构,仓上建筑为混合结构,筒仓总高度31.85m,整个建筑总高度为42.55m,筒仓内径为16m,单仓容量为4200m³,共2个。
1.2.2本工程地震设防烈度为6度,基本地震加速度值为0.05g,建筑物安全等级为二级,地基基础设计等级为乙级,建筑场地类别为Ⅱ类,砌体施工质量等级为B级。
1.2.3主要建筑做法地面做法为:200厚C15砼;素水泥浆结合层一遍;30厚C20细石砼随打随抹光。
楼面做法为:素水泥浆一遍,20厚1:2水泥砂浆抹面压光。
筒仓部分内外墙做法为刷素水泥浆一道,1:1水泥砂浆压光。
仓上砖混结构内外墙做法为5厚1:2水泥砂浆;15厚1:3水泥砂浆。
筒仓部分顶棚做法为刷素水泥浆一道,1:1水泥砂浆找光。
仓上砖混结构顶棚做法为7厚1:3水泥砂浆;5厚1:2水泥砂浆;表面喷刷涂料。
仓上砖混结构踢脚做法为15厚1:3水泥砂浆;10厚1:2水泥砂浆抹面压光;高度为150mm。
室外散水做法150厚3:7灰土;60厚C15砼,面上加5厚1:1水泥砂浆随打随抹光。
室外坡道做法为300厚3:7灰土;200厚C15砼;素水泥浆结合层一遍;20厚1:2水泥砂浆,木模搓平。
屋面为不上人屋面,做法为1:3水泥砂浆找平层,砂浆中掺聚丙烯或棉纶-6纤维0.75-0.9KG/m3;1:8水泥膨胀珍珠岩找坡层,坡度为2%;保温层采用45mm厚挤塑聚苯乙烯泡沫塑料板,导热系数0.030w/(m.k),抗压强度0.15mpa,表观密度32kg/m3;1:3水泥砂浆防水找平层(砂浆中掺聚丙烯或棉纶-6纤维0.75-0.9KG/m3);防水层基础处理剂一遍;3厚高聚物改性沥青防水卷材两道;防水保护层。
目录第一章编制依据及原则第二章工程概况第三章总体施工部署第四章主要施工机械及劳动力计划安排第五章主要施工措施及施工技术方案第六章质量保证措施及监测方法第七章施工工期及保证措施第八章安全生产保证体系及应急措施第九章季节施工措施第十章现场文明施工、环境保护措施第十一章劳务用工管理措施第十二章防火保证措施及与有关单位的配合措施第一章编制依据和原则一、编制依据1、末煤装车仓施工图根据甲方提供的现有施工图施工2、山西高平科兴南阳煤业有限公司 1.2Mt/a选煤厂建设(一期工程)产品仓工程一标段《施工组织设计纲要》;3、《塑料门窗工程技术规范》(JGJ103-2008);4、《大体积混凝土施工规范》(GB50496-2009);5、《工程测量规范》(GB50026-2007);6、《建筑变形测量规范》(JBJ8-2007);7、《冷轧带肋钢筋混凝土结构技术规程》(JGJ95-2003);8、《建筑工程大模板技术规程》(JGJ74-2003);9、《建筑地基处理技术规范》(JGJ79-2002);10、《屋面工程技术规范》(GB50345-2004)。
二、编制原则严格执行国家基本建设程序,发挥我公司的优势,遵循公司的质量方针。
科学安排施工顺序,保证施工的连续性和均衡性,在各施工阶段之间互有搭接,衔接紧凑,力求达到快速、优质、安全、高效的管理目标。
坚持质量第一,全面执行标准化管理体系和新技术、新工艺、新材料、新方法成果的应用,确保工程质量和安全,切实贯彻执行施工及验收规范。
加强工程项目生产要求的优化配制及动态管理,确保现场文明、整洁及工程正常的施工。
第二章工程概况1、总体概况工程名称:山西高平科兴南阳煤业有限公司 1.2Mt/a 选煤厂建设(一期工程)产品仓工程一标段建设单位:山西高平科兴南阳煤业有限公司施工工期: 120 日历天工程地点:山西高平科兴南阳煤业有限公司工程范围:土建工程2、工程特点:本工程位于山西高平科兴南阳煤业有限公司厂区内,基础为桩基基础,直径 21m,结构类型为框架筒结构。
煤矿施工组织设计-21. 引言煤矿施工组织设计是煤矿工程施工过程中的一项重要任务,旨在合理组织施工人员、设备和材料等资源,确保施工过程高效、安全、环保。
本文将对煤矿施工组织设计进行详细探讨。
2. 施工组织设计的目标煤矿施工组织设计的主要目标是保证施工任务的顺利进行和工程质量的可控。
具体目标包括:•合理安排施工人员,保证施工进度的合理控制;•合理调配施工设备,保证设备的最大利用率;•合理配备施工材料,满足施工需求;•设定合理的工程质量控制措施,确保施工质量符合要求;•制定施工方案,确保施工安全。
3. 施工组织设计的基本原则煤矿施工组织设计应该遵循以下基本原则:3.1. 经济性原则施工组织设计应充分考虑施工资源的经济利用,尽量降低施工成本,并确保施工进度的合理控制。
通过合理的施工人员安排和设备调配,可以达到经济高效的施工效果。
3.2. 安全性原则施工组织设计应高度重视施工安全,制定合理的施工方案和安全措施,并提供必要的安全培训。
施工人员应按照相关的安全规范进行作业,确保人员和设备的安全。
3.3. 环保性原则施工组织设计应注重环保,采取措施减少污染物的排放和对环境的影响。
通过合理的废弃物处理和环保设备的使用,可以最大程度地保护环境。
3.4. 可操作性原则施工组织设计应具备可操作性,即能够根据实际情况进行灵活调整和优化。
在施工过程中,可能会出现一些意外情况,施工组织设计应具备快速反应和调整的能力,以确保施工任务的顺利进行。
4. 施工组织设计的主要内容煤矿施工组织设计包括以下主要内容:4.1. 施工人员的组织与安排施工人员的组织与安排是施工组织设计的核心内容。
根据施工任务的具体要求和进度计划,合理安排施工人员的数量和结构,确保施工任务的顺利进行。
同时,要对施工人员进行必要的培训,提高他们的技能水平和安全意识。
4.2. 施工设备的调配与使用施工设备的调配与使用也是施工组织设计的重要内容。
根据施工任务的特点和要求,合理选择和调配施工设备,确保设备的最大利用率。
(此文档为word格式,下载后您可任意编辑修改!)目录1编制依据 ............................................... - 4 -2工程概况 ............................................... - 6 -2.1合同中约定的主要施工内容:................................................................ - 6 - 2.2建设地点自然条件.................................................................................... - 6 - 2.3工程概况.................................................................................................... - 6 - 3施工部署 ............................................... - 8 -3.1 管理目标................................................................................................. - 8 - 3.2组织机构.................................................................................................... - 8 -3.3施工方案.................................................................................................... - 8 -4 施工准备............................................... - 9 -4.1 施工现场准备......................................................................................... - 9 - 4.2 技术准备................................................................................................... - 9 - 4.2.1施工用检测仪器准备................................. - 10 -4.3 各类资源准备......................................................................................... - 10 - 5施工平面布置........................................... - 12 -5.1布置原则.................................................................................................. - 12 - 5.2 布置方案................................................................................................. - 12 - 6主要施工方案........................................... - 12 -6.1 测量工程................................................................................................. - 12 -- 1 -6.3土方工程.................................................................................................. - 13 - 6.3.1开挖方法 .......................................... - 13 -6.3.2回填土工程......................................... - 13 -6.4基础工程.................................................................................................. - 14 - 6.4.1 基底垫层.......................................... - 14 -6.4.2 基础模板......................................... - 14 -6.4.3 基础钢筋......................................... - 14 -6.4.4 基础砼........................................... - 15 -6.5钢结构工程.............................................................................................. - 15 - 7施工进度计划及保证措施................................. - 18 -7.1施工进度计划.......................................................................................... - 18 - 7.2施工进度保证措施.................................................................................. - 18 - 7.2.1 施工进度保证质量措施 .............................. - 21 -7.2.2 施工进度保证经济措施 .............................. - 22 -8 质量计划.............................................. - 22 -8.1 质量目标............................................ - 22 -8.2 质量管理体系......................................................................................... - 22 - 8.3 特殊过程识别及控制措施..................................................................... - 29 - 8.4施工质量控制点及控制措施.................................................................. - 30 - 8.5成品保护措施.......................................................................................... - 31 - 9安全目标及管理措施..................................... - 32 -9.2 重大危害因素及主要管理措施............................................................. - 32 - 9.3其它安全管理措施.................................................................................. - 35 - 10环境与文明施工管理目标及措施............... 错误!未定义书签。
煤矿施工组织设计方案一、施工组织设计的目标和原则1.目标:确保煤矿施工过程中的安全、高效和质量,确保工期的准确完整,并充分利用资源,提高施工效率。
2.原则:科学合理,安全第一,可操作性强,协调统一二、施工任务与分工根据施工项目的具体要求,确定施工任务和分工如下:1.挖掘开拓组:负责矿床的开拓、采矿区域的清理和采矿工作的准备。
2.工程施工组:负责煤矿的主体工程施工,包括掘进巷道、支护、排水、通风等。
3.机械设备组:负责煤矿施工所需的机械设备的购买、运输、安装和维护。
4.安全监控组:负责煤矿施工过程中的安全监测、事故预防和应急处置。
5.质量检测组:负责煤矿施工中的各项质量检测和验收工作。
三、施工组织管理措施1.组织架构:建立施工组织架构,明确各组的职责和权限,确保工作的高效协调。
2.人员配置:根据施工任务的要求,合理配置人员,确保施工过程中的人员流畅。
3.安全措施:根据煤矿施工的特点,制定详细的安全操作规程,并进行培训和考核,确保施工过程的安全性。
4.资源管理:建立施工资源管理系统,包括机械设备、人力资源、材料等的统一管理和分配。
5.进度控制:制定详细的施工进度计划,根据实际施工情况随时调整,并进行监测和评估,确保施工工期的准确完成。
四、施工过程中的工作安排和技术措施1.施工前的准备工作:包括调查研究、设计审核、材料准备、设备检查等。
2.施工过程中的质量控制:制定质量控制计划,进行巷道开挖、支护、排水和通风等工作的质量检验和验收。
3.施工过程中的安全管理:建立施工现场安全管理制度,设立安全管理人员,定期进行安全检查和应急演练。
4.工程进度的控制与监督:制定详细的工程进度计划和工艺流程,建立监督检查机制,及时发现和解决施工过程中的问题。
5.施工后的清理和整改:施工完成后,及时进行现场的清理和验收,对施工中出现的问题进行整改。
五、组织设计的优势和难点1.优势:合理的组织设计可以提高施工效率,减少资源浪费,确保工程质量和安全,提升煤矿施工的整体水平。
神木县德泉矿业有限公司煤矿末煤棚施工一、编制说明1.1 编制原则1.2 编制依据二、工程概况2.2 地质概况三、工程施工总体部署3.1 项目组织机构3.2 项目管理目标5.5 劳动力及主要施工机具计划5.6 主要周转材料计划六、土建工程施工方案6.1 测量工程6.2 基础工程(箱形基础)6.4 脚手架工程6.5 予留予埋工程6.6 装饰工程6.7 屋面工程8.3 安全教育制度8.4 安全设施验收制度8.5 安全检查制度8.6 施工阶段安全技术措施8.7 安全生产工作制度8.8 临时用电管理8.9 消防管理8.10 安全防护管理8.11 施工机械管理8.12 安全生产经济投入11.3组织机构的设置和分工11.4各类事故的预防措施11.5各类事故的处置程序和危险措施十二、成品、半成品保护措施12.1 成品、半成品保护措施十三、新工艺、新材料、新技术、新设备应用13.1 使用新技术、新工艺的措施十四、保修措施14.1 保修的意义14.2 保修的措施1.2.1神木县德泉矿业有限公司煤矿末煤储煤场现场情况及地质报告。
1.2.2神木县德泉矿业有限公司煤矿末煤储煤场工程施工图纸。
:2.1 工程概况本工程结构由钢筋混凝土暗道、落煤塔、钢筋混凝土框架以及钢桁架、钢网壳组成,建筑结构类型:钢筋混凝土暗道+钢筋混凝土落煤塔+钢筋混凝土挡墙+钢筋混凝土框架结构,直径40米,建筑总高度:30.500m,设计标高:±0.000相对应的绝对标高为1146.50m 米,建筑抗震重要性分类:丙类,框架抗震等级:提升间框架抗震等级为四级,落煤塔上框架为三级。
基础结构形式落煤棚为钢筋混凝土条形基础,基础埋深为 5.60m,暗道和落煤筒为筏行基础。
2.2地质概况本工程位于神木县德泉矿业有限公司煤矿工业广场内、交通便利,建筑地基持力层为8层泥岩。
三、工程施工总体部署工期目标:计划工期为150天安全生产目标:无重大安全事故。
文明施工目标:达到当地政府要求的文明工地标准。
3.3 工程施工总体方案策划3.3.1 指导方针根据工程特点,对人力资源、工程材料、建筑构件、机械设备、水电供应、施工技术、项目资金、平面布局、时间穿插、空间利用进行总体布局。
贯彻空间占满、时间连续、均衡协调、力所能及、留有余地的原则。
3.3.2施工方案策划1座集中搅拌站,布置1台塔吊。
现场设1台40塔吊,混凝土采用商品混凝土,故现场不需要设置搅拌站,。
沿建筑物布设临时道路,水电网线根据施工需要布置。
为保证现场文明施工,重点加强现场道路周边排水的布置。
四、施工进度计划及保证措施4.1 施工网络计划本计划根据招标文件给出的要求工期以及以往我们施工同类工程的经验编制,总工期为天。
开工日期以开工报告为准。
4.2 工期保证措施4.2.1 工期保证措施总体安排制定分级控制保证计划:根据总控计划编制月计划,以月计划控制旬度计划,以旬控工期保证体系图4.2.3 工期保证措施4.2.4 工期保证经济措施4.2.5 节假日及农忙保勤措施:“爱岗、敬业、振兴企业”等活动,教育职工出满勤。
4.2.6 停电、停水连续施工措施五、施工准备5.1临时用水P3---室内外照明量(KW)cosф---电动机的平均功率因数,按0.7~0.75计取.QT40塔吊 1台 37KW 钢筋调直切断机 1台 6.4KW钢筋切断机 1台 3.0KW闪光对焊机1台30 KW钢筋弯曲机 1台 3.0KW蛙式打夯机 1台 2.8KW潜水泵 1台 7.5KW对技术人员进行分工,建立项目部技术人员岗位责任制;制订项目部技术管理制度,并对项目部及分包技术人员进行教育培训。
熟悉图纸,组织图纸会审,参与设计交底,把存在的设计问题解决在施工之前。
根据图纸及施工要求,配置相应的规范、规程、标准、图集(本工程所选用的资料见编制依据)及工具书等。
5.3.2 施工用检测仪器准备施工前按计划配置施工用检测器具,并处于检定有效期内。
5.3.3 新技术推广准备对拟推广的新工艺、新技术准备操作技术交底,进行人员培训,准备必需的设备器材。
5.4 施工现场准备6.1.1 测量工程A、根据建筑物轴线与建筑物外边线的具体关系向场区内引入测量临时控制点,在场区内布置二个方向的控制点。
B、根据甲方指定的绝对高程,使用水准仪导入场区,在场区内布置高程控制点。
A、采用外控法进行控制定位,使用经纬仪及钢尺,利用场区内的测量基准点与建筑物轴线关系,在基坑边缘测设临时轴线桩,并投射基底,在基底设龙门桩,进行轴线控制,施工后在垫层上弹出环梁和柱子的边线。
竖向采用经纬仪挑线,拉钢尺传递高程。
B、投点精度评定:根据规范及设计,对每层、全高投测误差允许值与底层投点投测误差的计算值进行核验,以对投测方案和投点误差进行评定,保证本方案的正确性。
本工程结构控制的重点是滑模时的垂直度的控制。
ABAB、分层夯实方法:每层铺土厚度为250mm,利用蛙式打夯机夯实,每层打夯不少于三遍。
C、检测方法采用干容重试验法,环刀取样,要求干容重实测值符合设计要求及规范规定6.2 基础工程6.2.1 钢筋工程1)核对钢筋半成品:按设计图纸及洽商变更核对加工的半成品钢筋,对其规格.形状.尺寸、型号进行检验,挂牌标识.2)弹线:按照钢筋间距,从距摸板端头梁板边5cm起,用墨斗在混凝土垫层上弹出墨线.3)先铺底板下层钢筋:如设计没有要求,一般情况下,先铺短向钢筋,再铺长向钢筋.4)钢筋绑扎时,靠近外围两行的相交点每点都绑扎,中间部分的相交点,可相隔交错变换方..1根竖23)双排钢筋之间应绑间距支撑和拉筋,以固定钢筋间距和保护层厚度,支撑或拉筋可用φ12和φ8钢筋制作,间距600 mm左右,用以保证双排钢筋之间的距离。
4)在墙筋的外侧应绑扎或安装垫块,用以保证钢筋保护层厚度。
5)为保证门窗洞口标高位置正确,在洞口竖筋上画出标高线。
门窗洞口要按设计要求绑扎过梁钢筋,锚入墙内长度要符合设计及规范要求。
6)各连接点的抗震构造钢筋及锚固长度,均应按设计要求进行绑扎。
1)清理模板上的杂物,用墨斗弹出钢筋间距。
2)按设计要求,先摆放受力主筋,后摆放分布筋。
绑扎板底钢筋一般用顺扣或八字扣,除外围两根筋的相交点全部绑扎外,其余各点可交错绑扎(双向板相交点须全部绑扎)。
3)板底钢筋绑扎完毕后,及时进行水电管路的附设和各种埋件的预埋工作。
4呈75度,使其稳定座落于基准面上。
(3)清扫模内杂物。
(4)模板安装完毕后,全面检查扣件、螺栓、斜撑是否紧固、稳定,模板拼缝及下口是否严密。
A、混凝土技术要求水泥选用“北元”牌强度等级42.5水泥;采用自然连续级配的砂石;搅拌用水,选用煤矿提供的自来水;加入高效减水剂减少用水量,降低泌水率和离析现象,减少混凝土结构中形成过多的孔隙及减小干缩变形;泵送砼选用粉煤灰代替少部分水泥,降低水泥水化热和混凝土绝对温度,防止裂缝的发生,同时提高砼的后期强度;坍落度控制在16-18cm,水灰比为0.4左右,初凝时间6h之内。
B、混凝土浇筑与振捣6.3主体工程滑动模板施工是现浇砼工程的一种机械化程度较高的施工工艺,对筒仓结构尤为适用。
原煤仓采用无刚性平台滑模施工工艺,变常规仓体中间辐射式操作平台改为沿仓壁周围内外布置操作平台,使滑模整体系统大大简化,施工组织科学、先进。
组装机具→筒壁滑模→平台梁板施工→漏斗施工→仓壁滑模施工→梁板结构施工滑模系统总体划分为滑升结构,操作平台结构及模板系统.滑升结构主要有模板、围圈、“开字”架、爬杆、千斤顶、内外操作平台等。
(1)模板:模板高度确定:H=T.V=4*0.2=0.8mH:模板高度,T:砼达到滑升强度的时间,一般取4小时.,用“U”形螺栓固定.上下横梁及托架选用[12槽钢,立柱选用[8槽钢。
经验符合要求(4)支承杆支承杆用Φ25钢筋,位置不同也不代替受力筋.支承杆允许承载力计算,支承杆长度取1.8m计算(千斤顶至砼面).π2EI π2×2.1×25×253P===264.3kgK(W)2 1.8×(0.7×1.7)2×12×103(5)操作平台及吊架操作平台在圆仓的外侧以沿长下托板为主,下吊架宽架0.65m,圆仓挑的内侧挑三角架长度,吊,未插入爬杆前应进行液压系统排气和耐压试验,排气方法:在加压时稍稍拧松千斤顶上的一个油密封螺丝,到有油出时迅速拧死,施工时应保持千斤顶清洁,各千斤顶上部应加盖一个圆形胶垫,以防砼及灰浆掉入千斤顶。
高压油路包括高压油管(Ф16和Ф8),直通接头(M33*1.5),三通、五通分油器和针形阀。
液压自控台和千斤顶之间采用高压油管二级供油方式,第一级Ф16油管接在分油器上,第二级用Ф8油管从分油器通过针形阀到达每个千斤顶。
针形阀可分别控制每一台千斤顶,以便维修和调平。
各组千斤顶油路要编号,按照顺序引到其控制台内,以便分别控制,为使液压油路在回油状态始终满油,以减少各千斤顶零压及回油时间的差异,保证各千斤顶受力一致同步工作,油管安装应高于千斤顶的安装位置,低于油泵位置,油管在转弯或换向处,应保持大圆弧状的缓弯,不准出现死弯或急弯,各接头联接必须牢固可靠。
液压系统安装完毕后,应对油泵进行调整,安装调试后必须测定加压回油时间,根据完成一个回压回油的行程时间确定多次动作的滑升时间。
空滑处理:在漏斗处空滑,该层梁在滑升时预留梁窝;并搭设满常架子施工此处漏斗。
同时必须认真加固爬杆,应在爬杆两侧各附加一根φ25钢筋,用φ14钢筋焊成格构式柱。
空滑至内模模板底口升至构件上表面标高。
内外模板采用5mm网眼的钢丝网两层,用22#铁丝水平和竖向相交,呈梅花型绑扎固定,间距40cm,浇注砼完毕立即用抹子抹平。
(1)滑模组装前的准备工作A 滑模组装要在建筑物的承台达到一定强度,基础土方填平整后进行。
B 现场清理,将其它材料回收至场外堆放,清除钢筋与基底上松动的砼残渣和垃圾。
C按滑模平面布置图在砼地面上弹出各部位中心线提升架位置,支承杆位置,模板位置等,设置垂直观测控制桩及标高控制点。
D 调整予留钢筋,调整支承杆处钢筋,按筒壁线先绑好一段(高1000)钢筋骨架。
E----AD 提升架上横梁用Ф18双U型螺栓固定。
E围圈上下必须形成整体,以保证垂直荷载均匀传递,内上下围圈同时与内挑架上环梁用L40*4角钢连接,增加其竖向刚度。
F操作平台每仓外均设二处上人孔(有盖板),设钢梯上下。
G鉴于目前钢筋的外观质量,支承杆在使用前必须机械轧压、调直,第一批下料长度为3、4、5、6m四种长度,支承杆的相邻接头错开,正常滑升时,支承杆长度定为4.5m,洞口处支承杆底部垫—8*80*80钢垫板。
H滑模装置制作与组装允许偏差按GB50113-2005执行。
(1)钢筋2.2.2 钢筋或点焊网片应按现场施工平面图中指定位置堆放,网片立放时需有支架,平放时应垫平,垫木应上下对正,吊装时应使用网片架吊装。
