电梯安装施工方案XXX1.2本工程施工方案的编制依据包括《特种设备安全监察条例》、GB 7588《电梯制造与安装安全规范》、XXX《电梯监督检验与定期检验规则-曳引与强制驱动电梯》、GB 《电梯安装验收规范》、GB/T《电梯技术条件》、GB/T《电梯试验方法》、GB 《电梯工程施工质量验收规范》和46-2005《施工现场临时用电安全技术规范》。
此外,电梯的制造商XXX 提供的机房布置图、井道布置图、电梯部件安装图、电气原理图、电气接线图、电梯安装维护使用说明书、电梯调试手册、仪器设备作业指导书、安全作业指导书和技术洽商变更记录也是编制依据之一。
2.1本工程的基本情况包括工程名称、工程地点、电梯购买单位、电梯使用单位、施工合同编号、电梯数量、计划开工日期和计划完工日期。
2.2电梯的基本参数包括编号、电梯类型和电梯型号。
XXX的电梯安装工程施工组织方案如下。
该工程的两台电梯内部编号为2013L-8004,额定速度为1.6m/s,额定载重量为800kg,层站数为14.施工组织框图如图3-1所示,涉及到的责任岗位包括工程部经理、项目经理、安全员、班组长和技术工人等。
该工程的质量、工期、文明施工和安全目标也已经确定,包括监督检验一次合格率100%、按合同规定完成工程、规范、文明地施工、无治安事故发生以及避免人身伤亡事故、消防事故和设备事故等。
项目经理负责联系协调工作,并在进场施工前将电梯施工进度计划提交给建设方,同时取得建设方施工现场负责人的名单,以便及时相互协调。
在施工过程中,各施工单位现场负责人需参加定期和不定期的调会议。
如出现工期延误或技术更改情况,双方应及时协调解决,如涉及责任、费用、溯源事项的还应以书面形式记载。
施工准备的工作流程框图如图4-1所示,主要包括熟悉安装合同、安装工艺、施工现场了解及土建进度追踪、编制施工计划、管理人员施工设备准备、库房与暂舍准备、施工材料准备、电梯开箱、技术交底、井道机房临时用电准备、采购或定制、验收入库等工作。

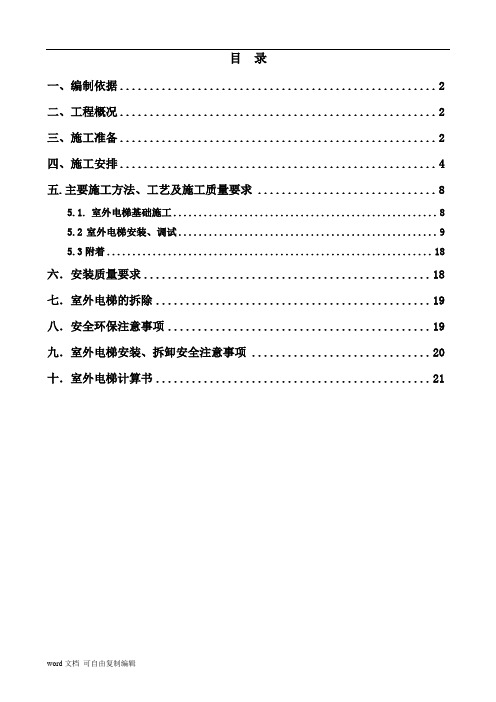

目录一、编制依据 (2)二、工程概况 (2)三、施工准备 (2)四、施工安排 (4)五.主要施工方法、工艺及施工质量要求 (8)5.1.室外电梯基础施工 (8)5.2室外电梯安装、调试 (9)5.3附着 (18)六.安装质量要求 (18)七.室外电梯的拆除 (19)八.安全环保注意事项 (19)九.室外电梯安装、拆卸安全注意事项 (20)十.室外电梯计算书 (21)室外电梯施工方案一、编制依据1.1唐海·碧海云天工程施工组织设计1.2唐海·碧海云天工程施工图纸1.3主要规范规程二、工程概况本工程位于河北省唐山市唐海县建设大街与长丰路交叉口处,为住宅及其配套公建。
住宅地上10层、15层、19层(详细见附表)。
三、施工准备3.1 室外电梯选型本工程为住宅工程,为保证工程装修施工材料的垂直运输,结合工程总进度计划的安排,本工程均各设置一台施工电梯,电梯型号选用SC200/200。
具体电梯性能参数见下表:3.2技术准备工程施工前应履行施工方案的编审批、审核设备及安装单位、操作人员资质,室外电梯基础施工及验收、安拆前进行方案及安全技术交底、设备进场验收、安拆时旁站监护、安装后报验检测及联合验收。
选择室外电梯安立位置时考虑与塔吊的关系,根据不同的楼座情况布置各楼的室外施工电梯位置。
3.3材料准备钢管、扣件、脚手板、密目网、A20钢丝绳、绳卡、安全防护门、安全带等主要工具齐备、有效、合格。
3.4施工组织以项目经理为组长,成立安全防护小组以保证施工电梯的顺利安装、使用及拆除。
项目管理人员职责分工:3.5明确分工施工队成立以项目经理为组长的领导班子,明确分工:技术、质检:各1名,负责对施工人员的技术交底、检查施工质量;安全员:1名,负责配合项目部安全员,做好安全文明施工;架子工:20名,进行电梯架子搭设施工。
3.6现场准备3.6.1基础浇筑完毕,并达到设计强度。
3.6.2升降机安装前,必须经唐山市质监站备案后方可安装。
电梯安装改造维修施工方案编制规定1目的:为了规范***电梯有限公司电梯安装改造维修方案的编制要求及内容,确保施工质量、安全、进度、成本、安装工艺的具体实施,特制定本规定。
2编制要求:2.1应符合国家有关法律、标准、技术规范的要求。
2.2内容应涵盖施工全过程,具有针对性和可操作性,并遵循安全第一的原则。
2.3应体现安全可靠、质量保证、易于操作、便于施工、确保进度、降低成本。
2.4施工方案应装订成册,封面上需标明工程名称、工程地点、施工单位、编制单位、编写人、审核人、批准人和编制、审核、批准的日期。
配套工艺文件、标准规范等应分册装订。
2.5施工方案需详细编制一个总目录,列出施工方案及配套文件的名称。
2.6施工方案应由具有2年以上电梯施工经验的专业技术人员编制,编制人员应具有助理工程师或以上职称。
2.7施工方案应由具有3年以上电梯施工经验的专业技术人员审核,审核人员应具有工程师或以上职称。
2.8施工方案须经电梯施工单位技术负责人批准后方可实施。
2.9施工过程中如发现方案需修改,需重新经过审核与批准。
3内容要素:3.1编制依据3.1.1施工方案应列明施工所依据的有关文件。
例如施工土建图等。
3.1.2施工方案应列明施工所涉及的工艺文件的名称、编号、制定单位和实施日期。
3.2工程概况3.2.1施工方案应对下列情况进行说明:a)工程基本情况。
包括工程名称、工程地点、电梯购买单位或使用单位、施工合同编号、电梯数量、内部编号及改造大修的电梯注册编号、计划开工日期和完工日期;b)电梯基本参数。
包括类型、型号、速度、层站数、额定载重量、提升高度、倾角、梯级宽度、主机和控制柜布置方式及改造前后的参数变化等;c)井道和机房结构型式与尺寸;d)工程特殊情况。
3.3施工规划3.3.1施工方案应明确工程管理架构,列明项目安全管理责任人和相关人员名单。
3.3.2施工方案应明确下列目标,并应量化:a)质量目标;b)工期目标。
包括总体目标和分段目标,目标应具体分解到每台电梯;c)文明施工目标。
电梯施工方案编制标准一、前言电梯作为现代建筑中不可或缺的交通工具,其施工质量和安全性至关重要。
为确保电梯施工过程中的安全和质量,特制定本标准,规范电梯施工方案的编制。
二、电梯施工方案编制原则1.安全第一:电梯施工方案必须以保障施工现场安全为首要原则。
2.质量为重:确保电梯施工方案符合相关标准要求,保证电梯施工质量。
3.科学合理:电梯施工方案应合理利用资源,提高施工效率。
4.环保节能:尽量减少对环境的影响,提倡节能环保。
三、电梯施工方案编制内容1.施工前准备:–制定施工计划和施工方案。
–确定施工人员组织架构及职责分工。
–对施工现场进行全面勘查和评估,确保施工安全。
2.施工工艺:–确定施工步骤和流程。
–设计吊装方案和施工平台,确保施工操作规范。
–对电梯各部件的安装过程进行详细说明。
3.施工质量控制:–制定质量验收标准,明确验收标准及验收标准的执行部门。
–配备必要的检测设备和人员,确保施工质量可控。
–对施工过程中可能出现的质量问题提出应对措施。
4.安全控制:–制定施工安全规范和操作规程。
–对施工过程中可能存在的安全隐患进行排查及整改。
–设立安全生产责任制度,明确责任人及职责。
四、电梯施工方案编制流程1.方案制定:根据具体施工要求和现场实际情况,制定详细的施工方案。
2.方案评审:将制定的施工方案提交相关部门评审,核实是否符合相关标准要求。
3.方案修改:根据评审结果,对方案进行必要的修改和调整。
4.方案批准:经过修改后的方案再次提交审批,获得批准后方可执行。
五、电梯施工方案编制注意事项1.充分沟通:施工方案制定前要与相关部门充分沟通和协商,确保方案的合理性和可行性。
2.严格执行:执行施工方案时,必须严格按照方案的要求操作,不得擅自调整或更改。
3.随时调整:在施工过程中出现特殊情况时,可以适当调整施工方案,但需经过相关审批程序。
六、总结制定电梯施工方案编制标准,对于提高电梯施工质量和安全性具有重要意义。
各相关部门和施工单位应严格遵守本标准,确保电梯施工过程中的安全和质量,为人们的出行提供便利和保障。
电梯安装施工方案(标准)
一、前言
本文旨在就电梯安装施工方案进行详细介绍,包括施工前的准备工作、现场施工流程、施工过程中的安全注意事项等内容,以确保电梯安装过程顺利进行,达到安全、高效的目的。
二、施工前的准备工作
1.项目准备:了解项目需求、施工范围和时间计划。
2.工程测量:对安装位置进行精确测量,确定安装方案。
3.材料准备:确认所需的电梯设备和施工材料,保证全面供应。
4.人员培训:对施工人员进行相关安全培训,确保操作规范。
三、现场施工流程
1.基础施工:进行电梯井筒的基础施工,确保承重能力。
2.安装主骨架:安装电梯主骨架,保证稳定性。
3.安装轿厢:安装电梯轿厢和轿厢门,调试运行。
4.电气接线:进行电梯电气接线,确保运行顺畅。
5.调试与验收:进行全面调试和验收,保证安装质量。
四、施工过程中的安全注意事项
1.人员防护:施工人员必须穿戴符合安全标准的防护装备。
2.现场防火:严格控制明火,确保现场安全。
3.设备操作:保证设备正确操作,避免安全事故。
4.现场秩序:维护施工现场秩序,避免安全隐患。
5.紧急预案:制定紧急预案,应对意外情况。
五、总结
电梯安装施工方案是一个综合性强、技术要求高的工程,只有在严格按照施工方案执行的情况下,才能确保工程顺利进行,最终实现安全、高效的目标。
希望所有参与电梯安装施工的相关人员,密切关注施工细节,严格遵守安全规范,共同努力完成施工任务。
以上为电梯安装施工方案的基本内容,希望能为相关工程施工提供一定参考和指导。
电梯安装改造大修工程施工方案编制规范1.环境准备:施工现场必须保持整洁,清除杂物和障碍物。
工作区域必须标明临时警示标志。
施工过程中应设置安全围挡,确保施工现场的安全。
2.安全措施:施工现场必须设置必要的安全措施,包括但不限于安全带、安全网、护栏等。
仅授权人员可进入施工现场,并需佩戴个人防护装备。
3.材料准备:施工前需确认所有所需材料的完整性、合格性和数量是否符合要求。
对于不合格的材料,应及时更换。
4.设备准备:施工前需确认所有所需设备的完整性、工作性能、及时维修保养情况,确保其符合要求并可正常运行。
5.提前调研:施工前需对电梯安装改造大修工程进行提前调研,了解电梯的基本情况、设计要求、施工流程等,并编制详细的施工计划。
6.工程划分:根据电梯安装改造大修工程的不同部位和施工类别,将工程划分为多个阶段,并为每个阶段编制详细的施工方案。
7.工艺选择:根据电梯安装改造大修工程的实际情况和要求,选择适合的施工工艺,并编制详细的工艺流程图。
8.施工计划:根据电梯安装改造大修工程的施工要求,编制详细的施工计划,包括施工顺序、工期安排、人力物力的配备等。
9.施工方案编制:根据调研结果、工程划分、工艺选择和施工计划,编制详细的施工方案,包括但不限于作业步骤、施工方法、技术要求、安全措施等。
10.质量控制:施工过程中,严格按照施工方案的要求进行施工,确保施工质量符合标准。
关键环节必须进行控制,验收合格后方可进行下一步施工。
11.完工验收:施工完成后,需进行完工验收,并出具相关验收报告。
验收结果应符合相关标准和要求,才能移交给使用方。
12.安全保障:施工过程中,必须始终坚持安全第一的原则。
对于可能存在的安全风险,需采取相应的防范和控制措施,确保施工过程的安全。
13.文明施工:施工过程中,应尽量减少噪音、扬尘等对周边环境的影响。
保持施工现场的整洁,并及时清理施工废料和垃圾。
14.施工记录:施工过程中,需详细记录每个阶段的施工情况,包括但不限于工艺参数、质量检验结果、工程变更等。
电梯施工方案编制原则一、安全第一,预防为主在编制电梯施工方案时,始终要把安全放在首位。
所有施工步骤和操作必须严格遵守国家及地方的安全生产法规,确保施工人员的生命安全和电梯设备的稳定运行。
预防措施同样重要,要制定详细的安全预防措施,如设置警示标志、进行安全教育和培训等,以消除潜在的安全隐患。
二、技术先进,经济合理施工方案应采用当前先进、成熟的电梯施工技术,确保工程质量和进度。
同时,方案要注重经济合理性,合理控制施工成本,避免资源浪费。
通过选择高效、节能的设备和材料,以及优化施工流程,实现技术与经济的双赢。
三、文明施工,环境保护施工方案应强调文明施工,遵守施工现场的各项规定,保持施工现场整洁有序。
同时,要充分考虑环境保护,采取有效措施减少对周围环境的污染和破坏。
如合理控制噪音、粉尘和废弃物的排放,以及合理利用资源和能源等。
四、组织有序,协调一致施工方案要有明确的组织架构和职责分工,确保施工过程中的各项工作有序进行。
各部门和人员之间要保持良好的沟通与协调,形成合力,共同推进施工进度。
同时,要加强对施工进度和质量的监控,确保工程按计划顺利进行。
五、质量至上,保障稳定质量是电梯施工工程的生命线。
施工方案要制定严格的质量管理体系,确保施工过程中的每一环节都符合质量要求。
同时,要加强对设备、材料和施工工艺的质量控制,确保电梯的稳定运行和使用安全。
六、法规合规,程序规范施工方案要符合国家及地方的相关法规和标准要求,遵循电梯施工的规范和程序。
在施工过程中,要严格执行相关法规和标准,确保施工活动的合规性。
同时,要加强对施工人员的培训和考核,提高他们的法律意识和规范意识。
总之,电梯施工方案的编制应遵循以上原则,确保施工过程的安全、高效、环保和优质。
通过合理的规划和组织,实现电梯施工工程的顺利进行,为社会发展做出贡献。
电梯安装施工组织设计一、编制说明及依据二、工程概况三、工程相关组织及资质四、施工准备五、安装过程的控制电梯安装过程的控制扶梯安装过程的控制六、电梯的检验七、施工安全质量管理八、相关记录施工组织设计编制说明及依据为使电梯安装项目工程如期圆满完成,并在施工活动中有统一的行动依据,保证施工活动有条不紊地进行,提高整个施工工地的电梯安装质量、安全生产、文明施工的水平,达到预定的各项质量、安全1目标,特制定本电梯安装施工组织设计方案。
本方案的编制依据:1、电梯(扶)梯设备买卖合同;2、电(扶)梯设备安装合同;3、国家现行的规范、技术质量标准:◆《电梯工程施工质量验收规范》GB—2002;◆《电梯制造与安装安全规范》GB7588—2003;◆《自动扶梯和自动人行道的制造与安装安全规范》GB─1997;◆《电梯手艺前提》GB/T—1997;◆《建筑施工安全检查标准》59—99;◆《施工现场临时用电安全手艺规范》46—88;4、《全球工地安全标准》OTIS标准—2003版;5、《情况、安康与安全手册》XIZI OTIS—2003版;6、《质量手册》XIZI OTIS—2002版。
一、工程概况1、工程项目名称:2、工程项目地点:3、建设单位:4、建设单位地点/电话/联系人:5、装备合同号:26、安装合同号:7、电梯安装平面分布及概况:见表表:电梯安装平面分布及概况安装位置电梯型号数量库房位置安装工期(天)完成日期备注8、本工程项目的特点(施工条件;工期;建设单位配合情况;特殊要求;交钥匙工程和采用新技术、新工艺、新设备、新材料的质量安全保证措施等):2、工程相关构造及资质1、电梯装备制造单位:XXX资质:1)、特种设备制造许可证A级证书编号:TS-2008(XXX)2)、特种装备安装改造修理许可证A级3证书编号:TS-2008(XXX)3)、建筑施工企业电梯安装工程专业承包一级证书编号:B(XXX)4)、安全生产许可证证书编号:[ 2005 ] (XXX)2、电梯安装单位:资质:3、工程项目经理部的组建依照电梯安装工程的特点,我公司选派一批专业的、有厚实工程管理经验的职员组成项目司理部。
一、编制说明1.1 编制依据本施工方案编制依据包括但不限于以下内容:- 国家相关电梯安装标准和规范;- 电梯产品技术文件和施工图纸;- 工程现场实际情况及施工环境;- 施工单位的技术实力和管理水平。
1.2 编制目的为确保电梯安装工程的质量、安全和进度,特制定本施工方案,以指导电梯安装施工全过程。
1.3 适用范围本施工方案适用于本工程电梯的安装施工。
二、工程概况2.1 工程基本情况工程名称:XX项目电梯安装工程工程地点:XX市XX区XX路XX号建设单位:XX房地产开发有限公司施工单位:XX电梯安装有限公司2.2 电梯主要参数- 电梯品牌:XX品牌- 电梯型号:XX型号- 电梯载重:XXkg- 电梯速度:XXm/s- 电梯数量:XX部三、施工准备及计划3.1 技术准备- 组织施工人员进行技术培训,确保施工人员熟悉电梯安装工艺及安全操作规程;- 复习电梯产品技术文件和施工图纸,明确安装要求和注意事项;- 准备施工所需工具、设备、材料等。
3.2 人员准备- 指定施工项目负责人,负责整个施工过程的协调、监督和管理;- 组建施工队伍,明确各岗位人员的职责。
3.3 材料与设备准备- 根据施工图纸和电梯产品技术文件,备齐安装所需的材料、设备;- 对施工材料进行检验,确保质量合格。
3.4 进度计划- 制定详细的施工进度计划,明确各阶段施工任务和时间节点;- 实施过程中,根据实际情况调整进度计划。
四、施工方法及工艺4.1 施工顺序- 预埋地坑;- 安装导轨;- 安装机房;- 安装轿厢;- 安装轿门、层门;- 安装电梯控制系统;- 调试与验收。
4.2 安装工艺- 预埋地坑:根据施工图纸要求,进行地坑的开挖和预埋;- 安装导轨:按照导轨中心线,安装导轨并调整垂直度;- 安装机房:按照机房设计要求,进行机房的基础、墙体和顶板施工;- 安装轿厢:将轿厢安装在导轨上,并进行垂直度和水平度的调整;- 安装轿门、层门:按照施工图纸要求,安装轿门和层门;- 安装电梯控制系统:按照电梯产品技术文件,安装电梯控制系统;- 调试与验收:对电梯进行调试,确保各项功能正常,并进行验收。
电梯安装改造大修工程施工方案编制规范目录前言 (Ⅱ)1 范围 (1)2 术语和定义 (1)3 编制要求 (2)4 内容要素 (2)4.1 编制依据 (2)4.2 工程概况 (3)4.3 施工规划 (3)4.4 施工准备 (3)4.5 施工方法 (5)4.6 质量检验 (5)4.7 安全管理 (6)前言施工方案是保证施工质量、保障施工安全、确保施工进度、控制施工成本、指导施工工艺具体实施的技术性文件。
鉴于目前电梯施工方案内容形式各异,编制质量参差不齐,为规范施工方案的编制形式和内容,特制定本指导性技术文件。
本指导性技术文件由深圳市质量技术监督局提出并归口。
本指导性技术文件主要起草单位:深圳市质量技术监督局特种设备安全监察处、深圳市特种设备安全检验研究院、深圳市特种设备行业协会。
本指导性技术文件主要起草人:程学源、刘玉歆、梁广炽、刘佳、汪青根、刘锡奎、林铄众、庄小雄、王定成。
本指导性技术文件为首次发布。
电梯安装改造大修工程施工方案编制规范1 范围1.1 本指导性技术文件规定了电梯安装改造大修工程施工方案编制要求和内容要素。
1.2 本指导性技术文件适用于曳引式电梯(含杂物电梯)、液压电梯、自动扶梯、自动人行道等安装、改造、大修工程施工方案的编制。
1.3 编制单位可在本规范基础上结合工程实际增加相应内容。
2 术语和定义下列术语和定义适用于本标准。
2.1电梯安装工程在建筑物或构架内将具有产品质量合格证明的电梯产品装配成整机至交付使用的施工过程。
包括吊装、安装、调试、检验、移交等过程。
2.2指按照国务院特种设备监督管理部门关于电梯施工类别划分的规定,对已在政府部门注册的电梯进行更新、调整部件或者改变主要参数的施工过程。
2.3施工方案指以电梯安装、改造、大修工程为对象进行施工方法分析,并对施工过程中所需人员、材料、设备、工艺进行详细部署,从而保证质量并实现安全文明施工的具体文件。
2.4电梯施工单位在工地或者使用现场进行电梯安装、改造、大修工程施工的单位。
电梯工程施工方案编制人:审核人:审批人:年月目录1 编制依据 (1)1.1 施工图 (1)1.2 相关规范、规程、图集 (1)1.3 相关法规、文件及其他 (1)2 施工部位概况与分析 (1)2.1 单位工程概况 (1)2.2 施工范围 (2)2.3 设计概况 (2)2.4 典型平面图 (2)2.5 工程重点、难点 (3)3 施工安排 (3)3.1 组织机构及职责 (3)3.2 工期要求 (3)3.3 劳动力组织 (3)4 施工准备 (3)4.1 技术准备 (4)4.2 机具准备 (8)4.3 材料、设备准备 (9)4.4 试验准备 (9)5 主要项目施工方法及技术措施 (9)5.1 测量放线 (9)5.2 导轨安装 (9)5.3 机房设备安装 (10)5.4 轿厢系统安装 (10)5.5 厅门系统安装 (11)5.6 电气系统安装 (12)5.7 电梯调试 (13)5.8竣工验收 (13)6 质量验收 (13)6.1 质量验收程序 (13)6.2 施工质量标准 (13)7 其他要求 (14)7.1 质量保证措施 (14)7.2 安全生产保证措施 (14)7.3 消防安全管理措施 (15)7.4 绿色施工管理措施 (25)7.5 文明工地管理措施 (25)7.6 成品保护措施 (25)1.编制依据1.1 施工图1.2 相关规范、规程、图集1.3 相关法规、文件及其他2.施工部位概况与分析2.1 单位工程概况2.2 施工范围本项目共有电梯台,具体参数如下:2.3 设计概况2.5 工程重点、难点本项目电梯数量较多,且为观光电梯,电梯分布区域大,运行速度快,提升高度较高,井道较深,电梯属特种设备,重点部位的质量控制可作为重点、难点。
3施工安排, 3.1组织机构及职责3.2 工期要求 3.2.1 工期要求合同约定安装工期为60个日历天,具体工期要求以现场实际情况为准。
3.2.2 施工进度计划(见附件) 3.3 劳动力组织3.3.1 本项目的专业技术负责人、安全、质量管理人员,已从事近10年电梯安装管理工作,技术一流,经验丰富,且持有效资质证书,3.3.2 根据本工程施工进度计划编制详细劳动力计划,配备充足的专业技术工人。
3.3.3参加本工程施工的所有人员,在进场前必须进行进场培训教育,内容包括安全、文明施工、现场各项规章制度和施工工艺、技术操作方法等,考核合格后方可上岗,特殊工种必须持证上岗。
劳动力计划表4.1 技术准备4.1.1 施工图纸准备施工依据的校核:包括图纸尺寸,预留孔洞、预埋件尺寸位置等。
4.1.2 技术交底交底内容:4.1.2.1稳放样板4.1.2.1.1制作样板架的木料应干燥、不易变形,四面刨平,互成直角,其断面尺寸根据井道的提升高度而定。
4.1.2.1.2样板架上标出轿厢架中心线,门中心线,门口净宽线,导轨中心线,各线的位置偏差不应超过0.3㎜。
4.1.2.1.3在样板架放铅垂线的各点处,用薄锯条锯个斜口,以防悬挂铅垂线偏移。
4.1.2.1.4样板架上标记悬挂铅垂线,用0.4~0.5㎜直径钢丝挂上10~20公斤的重锤,放至底坑,稳定后,固定出下样架。
4.1.2.1.5样板架的水平度5/1000。
4.1.2.2曳引装置安装4.1.2.2.1承重梁两端埋入墙内,其埋入深度超过墙厚中心20mm,且不应小75mm。
2.当对重将缓冲器完全压缩时,轿厢上方的空程h=(0.3+0.035V2)mm;小型杂物电梯的轿厢和对重空程严禁小于0.3mm。
4.1.2.2.2曳引轮的垂直度误差不超过1mm。
4.1.2.2.3导向轮的垂直度误差不超过1mm。
4.1.2.2.4限速器绳轮的垂直度误差不超过0.5mm。
4.1.2.2.5导向轮或复绕轮端面对曳引轮端面平行度偏差不超过1mm。
4.1.2.2.6钢丝绳应擦拭干净,严禁有死弯,松股及断丝现象。
4.1.2.2.7绳头制作时,巴氏合金要浇灌密实饱满,一次与锥套浇平,并能观察绳股的弯曲,弯曲符合要求。
4.1.2.2.8各钢丝绳的张力相差不超过5%。
4.1.2.2.9锥套锥杆端离螺母不大于70mm。
4.1.2.2.10制动器线圈维持电压65V~70V,制动器吸合触点间隙为1.5~2.5mm。
4.1.2.2.11闸瓦与制动的间隙不于0.7mm,运行时无摩擦。
4.1.2.3导轨组装4.1.2.3.1两导轨间的距离应符合井道图,其偏差轿厢导轨为+2mm,对重导轨为+3mm。
4.1.2.3.2两导轨相互间偏差在整个高度上不超过1mm。
4.1.2.3.3当对重(或轿厢)将缓冲器完全压缩时,轿厢(或对重)导轨的进一制导行程不小于(0.1+0.035V2)。
4.1.2.3.4每根导轨至少有2 个导轨支架,导轨支架间距不大于2.5m。
4.1.2.3.5主副导轨支架应在同一水平面上,其误差不大于300mm。
4.1.2.3.6导轨支架水平度不超过5mm。
4.1.2.3.7导轨支架离顶层不大于500mm,离底坑不大于1000mm。
4.1.2.3.8导轨支架焊接时,其钢板厚度≥10mm,角铁≥75mm;钢板或角铁与混土连接时,应选用膨胀螺栓≥12mm,钢板大于等于800mm,用三个螺栓固定,小于800mm,一律用2个螺栓固定。
4.1.2.3.9主副导轨安装离顶层不大于100mm。
4.1.2.3.10轿厢导轨安装正(侧)工作面垂直度偏差不大于0.6mm/5m。
4.1.2.3.11导轨接头处的缝隙不大于0.5mm,导轨接头处的台阶修正长度在250-300mm,接头处的台阶小于0.05mm。
4.1.2.4轿厢、层门组装4.1.2.4.1反绳轮的垂直不超过1mm,两反绳轮的平行度误差不超过1mm。
4.1.2.4.2层门地坎与轿厢地坎间隙为30+3mm。
4.1.2.4.3轿门刀片与各层地坎的间隙为8±1mm。
层门门锁滚轮与轿厢地坎的间隙为8±1mm。
4.1.2.4.4有轿门一面的轿壁垂直度误差不超过1/1000。
4.1.2.4.5弹性滑动导靴,滑块面与导轨顶面无间隙,两边弹簧伸缩之和4mm。
4.1.2.4.6固定滑动导靴,滑块与导轨顶面间隙不大于1mm。
4.1.2.4.7轿门下端与地坎的间隙为6±2mm,层门下端面与地坎的间隙也为6±2mm。
4.1.2.4.8层门地坎的水平度误差不超过1/1000,层门地坎应高出最终地面2~5mm。
4.1.2.4.9层门门套柱的垂直度误差不超过1/1000,门扇与门扇,门扇与门套之间的偏差上下间隙不大于2mm。
4.1.2.4.10双折式中分式门在关闭时,门缝的尺寸在整个高度上不大于2mm,双折式层门门装饰板与轿壁板应平齐,误差应小于2mm。
4.1.2.4.11轿门与门锁轮咬合量大于8mm,门锁与门钩咬合量应大于7mm,其咬合间隙一边不大于1mm,另一边为2±1mm。
4.1.2.4.12层门坎架、柱与墙固定时,其螺栓长度≤150mm,螺栓用电焊固定,其偏移量≤50mm。
4.1.2.4.13开关门限位位置正确,减速均匀,无明显撞击声及噪声。
4.1.2.4.14轿厢与对重,轿厢及其连接部件与对重及其连接部件之间的距离应≥50mm。
4.1.2.4.15同一楼面的同一墙面上的数台电梯的门套或地坎应在同一水平面内,前后偏差不超过5mm。
4.1.2.4.16前后开关门的层门地坎偏差不超过5mm,轿厢地坎的水平度误差不超过2/1000。
4.1.2.5电气装置安装4.1.2.5.1电梯的供电电源必须单独敷设,电源板应装在机房入口处,电源总开关手柄中心离地1.3~1.5m。
4.1.2.5.2电气设备绝缘电阻测试:动力电路>0.5兆欧;其他电路,不包括电子电解电容器回路>0.25兆欧。
4.1.2.5.3保护接地(接零)系统必须良好,电线管、线槽、中间箱的跨接地线必须紧密,牢固无遗漏。
控制屏电动机动力接地线应≥4平方毫米的多股线;分层箱、轿顶箱、线管、线槽、层门、层外召唤应用黄绿双色接地线,轿厢接地线不小于2.5平方毫米。
4.1.2.5.4动力接线应用铜接头,铜接头制做应符合标准,接地多股线应做圈,涮锡,固定时必须有平垫和弹垫。
4.1.2.5.5控制屏工作面离墙距离不小于600mm,垂直度偏差≤1.5/1000。
控制屏输出端接线应有号码管,控制屏接线应有5%的备用线。
4.1.2.5.6制动器线圈应固定,接线应用接线柱,并用支架固定。
4.1.2.5.7运行电缆长度应一致,轿底电缆弯曲半径要≥400mm,运行电缆用扁平电缆时弯曲半径为175mm≤R≤325mm。
4.1.2.5.8机房内线管、线槽要固定;线管线槽的垂直度、水平度偏差小于2/1000,管、槽口要有护口,固定处不能用电焊。
4.1.2.5.9线槽转角处的电线应有保护层,各接线箱接线应走线合理整齐,两端备有号码管。
4.1.2.5.10.井道电线管,线槽垂直度误差不大于2/1000,全长误差不大于5mm,水平误差不大于2/1000。
4.1.2.5.11井道内的电缆线敷设应横平竖直,分层箱处要求垂直,固定牢靠。
4.1.2.5.12各电线管金属软管固定垂直方向每隔2m~2.5m,横向1m~1.5m。
软电缆不大于1m,加支承架并用骑马固定。
4.1.2.5.13导线两端外露部分不超过30mm,并加绝缘套管,电气元件接线处均要有号码管。
4.1.2.5.14在底层入口地坎下200—300mm处及轿顶应装有36V低照明和220V插座,并有停止开关切断电梯主电路。
4.1.2.6安全保护装置4.1.2.6.1错、断相保护器动作正常。
4.1.2.6.2安全窗开关,各安全开关及轿、层门电气联锁开关应起作用。
4.1.2.6.4轿顶检修箱开关及按钮动作正确。
4.1.2.6.5慢车运行检查上、下限位开关越程距离50~80mm,检查上、下极限开关越程距离150~200mm。
4.1.2.6.6VF梯用慢车点动按钮控制方式检查上、下极限开关越程距离30±15mm,检查上、下极限开关越程距离260±15mm。
4.1.2.6.7检查缓冲器越程距离:弹簧缓冲器250~350mm,液压缓冲器150~400mm。
4.1.2.6.8缓冲器中心与轿厢、对重装置的碰板中心不超过20mm,在同一基础上,两个缓冲器顶面高低差不超过2mm;液压缓冲器柱塞垂直度不超过0.5mm,复位试验时间小于120秒。
4.1.2.6.9.限速器涨紧轮转动灵活、无碰擦,断绳开关与档块的间隙大于15mm。
4.1.2.6.10安全触板必须灵活,动作正常,无碰擦现象,安全触板的走线必须沿着轿门中间加强板处固定,走线转弯角留有100mm的弯势。
4.1.2.6.11井道内的对重装置,轿厢地坎及门滑道的端部件与井道壁的安全距离>20mm。
