不同标号砼施工方案
- 格式:doc
- 大小:163.00 KB
- 文档页数:4
高低标号混凝土同时浇筑施工方案范本一、工程概况:烟台市新天地都市广场B1地块一区工程,位于烟台市迎春大街南接双河东路与逛荡公园相望,地下二层,地上二十七层,总高度为___.___米。
基础为筏板基础,结构为框剪结构。
抗震等级为二级,结构安全等级为二级。
设计使用年限为___年,地下室防水等级为一级。
二、结构设计概况:主楼基础筏板混凝土为___5,基础顶-___层以下墙柱为C55混凝土,___层墙柱为C50混凝土,___层墙柱为___5混凝土,___层为___0混凝土,71.750-85.750墙柱为C35混凝土,85.750以上墙柱为C30,板、梁为C30混凝土。
基础垫层为C15混凝土,圈梁、构造柱、现浇过梁为C20混凝土。
三、施工部署:1、新天地都市广场B1地块一区工程设计的墙柱混凝土标号与板、梁、楼梯混凝土标号等级相差好几个。
9.550以下的墙柱为C55混凝土,而梁、板、楼梯为C30混凝土。
2、为了确保工程的施工质量,避免高标号混凝土与低标号混凝土在浇筑时布料不到位而产生质量缺陷。
我单位将采用快易收口的施工方法进行施工。
四、施工方法:1、墙、柱与梁板的高低不同标号混凝土浇筑时,在离墙柱边500的梁中,用12钢筋绑扎或焊制成同梁高、梁宽的钢筋网架,并与梁底筋和梁面筋固定,然后将两层钢板网用扎丝与钢筋网架绑扎结实。
这样可以将梁板低标号的混凝土挡在离墙柱500的位置,保证了梁柱节点部位的高标号混凝土的浇筑。
2、梁为C55标号与板为C30标号混凝土浇筑时,板厚150以上的在离梁侧___部位的板内,用12钢筋绑扎或焊制成板厚的钢筋网架,并与板的面筋、底筋固定,然后将两层钢板网用扎丝与钢筋网架绑扎结实。
这样可以将板低标号的混凝土挡在离梁侧300的位置,保证了梁板节点部位的高标号混凝土的浇筑。
3、为了保障高低标号混凝土施工部位的结构质量,该项工作由专业人员,按照钢筋绑扎的施工进度及时将不同部位的节点做好、做到位。
百度科技园(二期)C60高标号混凝土浇筑保证措施编制:审核:日期:目录1.编制依据 02。
工程概况 03。
施工布属 (3)3.1施工平面布置情况 (3)3.2施工组织 03.3混凝土材料组织 (5)3。
4施工工艺流程 (7)3。
5主要施工方法 (3)4。
质量保证措施 (9)4.1组织措施 (9)4。
2原材料质量保证措施 (10)4。
3突发事件应急措施 (10)4。
4混凝土拌制与运输质量标准 (10)4.5混凝土浇筑质量标准 (11)4。
6混凝土浇捣质量通病预控 (12)5。
混凝土试验管理 (13)6。
安全保证措施 (14)附重庆钜实新型建材有限公司的预拌混凝土质量保证体系1。
编制依据1.1百度科技园(二期)施工图;1.3百度科技园(二期)施工组织设计;1。
4相关国家现行法律法规及标准;(1)《混凝土结构工程施工质量验收规范》(GB50204-2002)(2)《混凝土结构工程施工规范》(GB50666-2011)(3)《混凝土强度检验评定标准》(GB/T50107—2010)(4)《预拌混凝土》(GB14902-2003)(5)《混凝土泵送技术规范》JGJ /T10—2011(6)《高强混凝土结构技术规程》CECS104:99(7)《高强混凝土应用技术规程》JGJ /T281—20122.工程概况本标段工程由4#、5#楼两栋科研楼、6#楼报告厅和地下车库组成,总建筑面积约95000㎡,其中地下约48000㎡,地上约47000㎡,建筑高度32m。
根据设计说明,核心筒墙体混凝土为C60,为保证工程质量,针对C60高标号混凝土施工特编制本方案.3.施工布署3。
1施工平面布置情况每栋楼在筒体电梯前室板上留洞,泵管从预留洞口穿出作业楼层面,楼层作业面上直接用塔机吊起泵管将砼输送至浇筑点.3。
2施工组织3.2.1管理人员组织及责任分工组长:徐德华副组长:董贵忠、亓守刚组员:任建钊、武兴福、吕玉圣、邵斌杰、付立剑、李进平、崔凌、杨伟华3.2。
基础筏板不同砼标号施工方案编制人:审核人:批准人:年月日一、编制依据1、工程施工图纸及现场概况2、《混凝土结构工程施工质量验收规范》(GB50204—2002)3、《建筑施工手册》第四版(缩印本)二、工程概况本工程为****三期工程项目,位于郑州市东区***8号,东邻****,南靠**路,1#楼:地下2层,地上31层;6#楼:地下2层,地上24层,本工程建筑抗震设防为丙类,抗震设防烈度为7度。
钢筋混凝土筏板基础,垫层混凝土的强度等级为C15,地下室筏板基础混凝土强度等级为C40抗渗等级P8.三、施工准备1、材料准备:a、钢丝片网进场验收,提供产品合格证书、出厂检验证明,钢丝网上不得有锈、油及污物,钢丝直径、网眼必须达到规范要求。
b、准备足够的木方、麻绳、铁丝、薄膜等。
2、技术准备:做好技术交底,熟悉图纸.认真熟悉图纸,按照设计要求精心组织施工。
执行公司《质量手册》,实行三级技术交底制度,对于重要部位和关键部位由技术人员对施工员进行书面或现场指导技术交底;对于施工作业队进行书面技术交底;施工队技术负责人对作业班组进行口头和现场操作技术交底。
技术交底应交清技术要求、质量标准、安全注意事项。
3、人员准备:准备足够的混凝土工人及辅助工人,浇筑时,电气机械维修工、技术人员、施工员材料员必须在场。
4、设备及工具准备、混凝土泵车2台、振动棒6组、布料器2台、足够长的泵管及铁锹、抹子等工具.四、施工工艺由于1#、6#主楼筏板砼标号为C40、车库筏板为C35,1#、6#楼在主楼北侧筏板放坡上沿处用钢丝网拦堵,车库用C35,1#、6#楼主楼西侧距离后浇带较紧近,故此部分车库筏板砼标号统一为C40。
五、施工方法1、根据图纸设计,在不同标号混凝土交界处做出明显标示.2、当接缝两侧的混凝土强度等级不同且分先后施工时,可沿预定的标示位置(接缝位置),设置钢丝网,钢丝网固定在钢筋网上,而且要严密,如钢丝网强度不够时,可在钢丝网两侧用细钢筋背楞作进行加固,防止混凝土混流),以控制浇筑范围。
梁柱不同混凝土强度节点施工方案梁柱节点是钢筋混凝土结构中的重要组成部分,其强度对整个结构的安全性和稳定性起着决定性作用。
在梁柱节点的施工方案中,根据不同的混凝土强度要求,需要采取相应的措施。
首先,在选择混凝土强度时,需要根据设计要求确定具体的标号和强度等级。
一般来说,结构组件的混凝土标号应该保持一致,即相同构件的混凝土标号应一致,且梁柱节点的混凝土强度应该比梁柱体的强度高。
这是因为梁柱节点承受的荷载更大,需要具备更高的强度和承载能力。
其次,在施工过程中,需要根据节点构造特点进行相应的加固。
常见的强度节点施工方案包括:1.增加钢筋数量:通过增加梁柱节点的钢筋数量,可以增加节点的承载能力和抗剪强度。
钢筋布置应符合设计要求,并进行良好的连接。
2.使用高强度混凝土:通过使用高强度混凝土,可以提高节点的整体强度。
高强度混凝土的制作需要控制好水灰比,确保混凝土的坍落度和流动性满足施工要求。
3.加固节点连接处:对于梁柱节点的连接处,可以采取加固措施,如增加钢筋、采用预埋件等。
连接处的钢筋布置应考虑到节点受力的特点,使其能够有效传递荷载。
4.校核节点尺寸:在设计节点时,要进行合理的尺寸校核,以确保节点强度和整体稳定性。
节点尺寸的大小应根据荷载情况和节点受力特点进行合理确定,同时考虑施工的可行性。
5.控制施工质量:在施工过程中,要加强对混凝土浇筑、养护等环节的质量控制,确保节点混凝土的强度和整体质量符合要求。
总之,梁柱节点的施工方案需要根据不同的混凝土强度要求进行综合考虑,并采取相应的加固措施。
这些方案应符合设计要求,保证节点的承载能力和稳定性,确保整个结构的安全性。
目录一、编制依据 (1)二、工程概况 (1)三、混凝土强度等级设计及施工要求: (1)四、处理措施 (3)五、安全文明施工 (3)一、编制依据1、《混凝土结构工程施工质量验收规范》(GB50204—2015)2、《建筑工程施工质量验收统一标准》(GB50300—2013)3、《砼结构设计规范》(GB50010-2015)4、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(16G101—1)5、本项目设计图纸及相关规范和标准6、施工组织设计二、工程概况本工程共计5栋单体,总建筑面积为42223.06㎡。
结构设计使用年限为50年,抗震设防烈度为7度。
14#、15#、20#、21#楼结构抗震等级为三级,地下室抗震等级为二级,13#楼抗震等级为二级。
地下室防水等级为二级,屋面防水等级为1级。
采用1.5厚单面反应高分子防水卷材。
三、混凝土强度等级设计及施工要求:墙柱混凝土标号为C50,C45,C40,C35,C30,C25、梁板砼标号为C30、C25 根据施工组织设计,本项目实行柱与梁板砼分开浇筑,先浇筑墙柱,后浇筑梁板,当墙柱混凝土强度等级相差不高于梁板混凝土一个等级(相差不大于5MPa)时,梁柱节点处混凝土可随梁板砼强度等级浇筑;当墙柱混凝土强度等级相差高于梁板砼强度一个等级(相差大于5MPa)时,梁柱节点处混凝土应按墙柱混凝土强度等级浇筑。
墙柱高于梁板等级混凝土浇筑范围见下表。
当墙柱混凝土强度等级高于梁板一个等级(相差大于5MPa)时,也可通过在梁柱节点区加插短筋,节点区砼强度等级同梁板的砼强度等级浇筑,短筋的布置应对称均匀,加插短筋构造做法见详图,施工措施如下图:四、处理措施根据规范规定在梁柱节点不同砼交界区域采取分隔措施。
分隔位置应在低强度等级的结构梁中,且距柱边不应小于500mm和二分之一的柱宽;采用钢丝网片进行分隔,钢丝网背面用¢14钢筋固定,固定钢筋的间距为双向@150mm。
混凝土浇筑时,先按柱标号浇筑分隔范围内的柱梁节点混凝土至梁板顶部标高处,再进行梁板标号混凝土的浇筑。
不同标号砼的施工方案清晨的阳光透过窗帘,洒在了我的办公桌上,我的大脑像被唤醒的引擎,开始飞速运转。
想起昨晚的方案构思,我立刻拿起笔,记录下那些灵感。
一、项目概述咱们先来聊聊这个项目,一个大型商业综合体,涵盖了购物中心、写字楼和酒店。
这就意味着,我们需要用到不同标号的砼,来满足不同部位的需求。
今天,我就来给大家详细讲解一下,不同标号的砼施工方案。
二、砼强度等级及用途1.C30砼:主要用于基础垫层、地下室底板、楼层板等部位,强度适中,成本较低,是我们项目中最常用的砼。
2.C35砼:主要用于柱、梁、墙等承重构件,强度较高,能够承受更大的荷载。
3.C40砼:主要用于核心筒、转换层、大跨度梁等关键部位,强度更高,保障建筑的安全稳定。
4.C50砼:主要用于超高层建筑的柱、梁、墙等关键部位,强度非常高,是建筑中的“战斗机”。
三、施工准备1.材料准备:选用优质水泥、砂、石、掺合料等原材料,确保砼的质量。
2.人员准备:组建专业的砼施工队伍,包括砼工、泵工、电工等,确保施工顺利进行。
3.设备准备:投入足够的砼搅拌车、泵车、输送泵等设备,提高施工效率。
四、施工流程1.基础垫层施工:进行基础垫层施工,选用C30砼,采用泵送浇筑,确保垫层平整、密实。
2.地下室底板施工:地下室底板采用C30砼,采用平板振动器进行振捣,确保底板质量。
3.楼层板施工:楼层板采用C30砼,采用泵送浇筑,注意控制浇筑速度,避免出现裂缝。
4.柱、梁、墙施工:柱、梁、墙采用C35-C40砼,采用泵送浇筑,注意振捣密实,确保结构安全。
5.核心筒、转换层、大跨度梁施工:核心筒、转换层、大跨度梁采用C40-C50砼,采用泵送浇筑,加强振捣,确保关键部位的质量。
五、施工质量控制1.材料检验:对原材料进行严格检验,确保符合国家标准。
2.施工工艺:严格按照施工方案进行施工,确保砼质量。
3.质量检测:定期对砼进行检测,包括强度、抗渗、抗裂等性能,确保满足设计要求。
乐至县巨洋威尼斯商住小区二期工程不同标号砼浇筑方案编制人:审核人:审批人:广州市住宅建设发展有限公司二零一九年三月三十日乐至县巨洋威尼斯商住小区二期工程砼不同标号施工方案广州市住宅建设发展有限公司目录一、编制依据 (2)1、相关法律、法规、规范性文件、标准、规范 (2)2、设计文件 (2)二、工程概况 (2)1、项目各责任主体 (2)2、项目概况 (3)3、楼层标高及砼标号分布 (3)三、施工方法 (5)1、墙柱与梁(板)节点砼邻接面隔离措施 (5)2、梁柱节点核心区的混凝土浇捣方法 (6)四、商品砼质量控制 (6)五、墙柱与梁板节点处裂缝预防措施 (7)六、混凝土质量保证措施 (7)一、编制依据1、相关法律、法规、规范性文件、标准、规范2、设计文件二、工程概况2、项目概况乐至•巨洋威尼斯水城二期住宅项目场地位于四川省资阳市乐至县,紧邻廖家湖,项目三面环水。
二期项目总建筑面积315790.72㎡,计容建筑面积259158.59㎡,容积率3.95,建筑密度24.95%,绿地率41.07%,2239户。
主要包括8栋26F-33F的高层电梯公寓、中庭两层地下室车库以及7栋3F底层独立别墅。
其中,4#、5#、6#、11#楼为二期第一批次,本批次各楼栋指标见下表二期一批次各栋项目主要特征表3、楼层标高及砼标号分布本表以4#楼为例(其它楼栋详各栋结构图),从表中可以看出4#楼从基础至-1层墙柱砼标号为C60;梁板砼标号为C35;砼强度等级相差5个等级。
1层至5层墙柱砼标号为C60;梁板砼标号为C30;砼强度等级相差6个等级。
6层至8层墙柱砼标号为C55;梁板砼标号为C30;砼强度等级相差5个等级。
9层至11层墙柱砼标号为C50;梁板砼标号为C30;砼强度等级相差4个等级。
12层至14层墙柱砼标号为C45;梁板砼标号为C30;砼强度等级相差3个等级。
15层至17层墙柱砼标号为C40;梁板砼标号为C30;砼强度等级相差2个等级。
剪力墙、柱混凝土标号不同时的施工隔断措施本文以具体工程实例为载体,通过对方案经济及可行性分析、对比,介绍同层相邻竖向构件混凝土标号不同时,在混凝土标号发生变化处的隔断措施;以确保不同构件混凝土标号满足设计要求、易于施工操作并最大限度的减少高标号混凝土的浪费,节省项目成本。

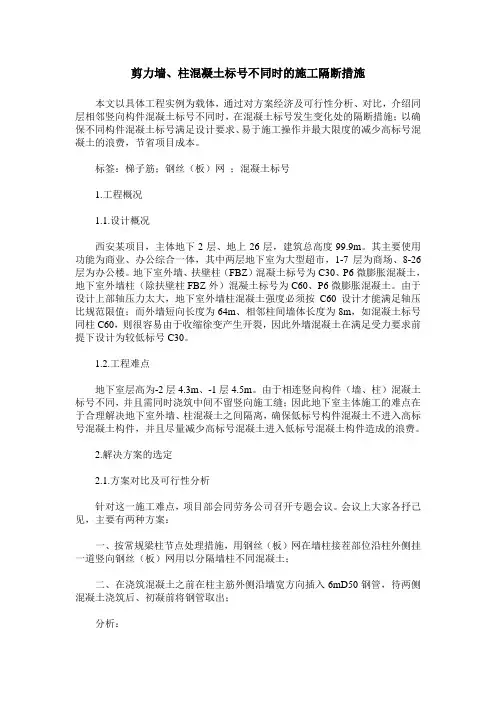

标签:梯子筋;钢丝(板)网;混凝土标号1.工程概况1.1.设计概况西安某项目,主体地下2层、地上26层,建筑总高度99.9m。
其主要使用功能为商业、办公综合一体,其中两层地下室为大型超市,1-7层为商场、8-26层为办公楼。
地下室外墙、扶壁柱(FBZ)混凝土标号为C30、P6微膨胀混凝土,地下室外墙柱(除扶壁柱FBZ外)混凝土标号为C60、P6微膨胀混凝土。
由于设计上部轴压力太大,地下室外墙柱混凝土强度必须按C60设计才能满足轴压比规范限值;而外墙短向长度为64m、相邻柱间墙体长度为8m,如混凝土标号同柱C60,则很容易由于收缩徐变产生开裂,因此外墙混凝土在满足受力要求前提下设计为较低标号C30。
1.2.工程难点地下室层高为-2层4.3m、-1层4.5m。
由于相连竖向构件(墙、柱)混凝土标号不同,并且需同时浇筑中间不留竖向施工缝;因此地下室主体施工的难点在于合理解决地下室外墙、柱混凝土之间隔离,确保低标号构件混凝土不进入高标号混凝土构件,并且尽量减少高标号混凝土进入低标号混凝土构件造成的浪费。
2.解决方案的选定2.1.方案对比及可行性分析针对这一施工难点,项目部会同劳务公司召开专题会议。
会议上大家各抒己见,主要有两种方案:一、按常规梁柱节点处理措施,用钢丝(板)网在墙柱接茬部位沿柱外侧挂一道竖向钢丝(板)网用以分隔墙柱不同混凝土;二、在浇筑混凝土之前在柱主筋外侧沿墙宽方向插入6mD50钢管,待两侧混凝土浇筑后、初凝前将钢管取出;分析:方案一钢丝(板)网用绑扎丝固定于柱筋上,但由于其约束力较弱且普通钢丝(板)网强度太低,混凝土自上而下浇筑至墙根部冲击力太大,钢丝(板)网无法阻挡倾倒混凝土时的巨大冲击力,在混凝土浇筑时会一冲即溃,故不可取。
砼标号不一致的处理措施
梁板与墙柱混凝土标号相差二个或二个以上的解决措施:对于不同标号混凝土,可采用先浇捣柱墙砼及柱梁节点砼,再浇捣梁板砼。
柱墙模板支设完毕后,待整个楼面具备浇捣条件时,先浇捣柱梁及节点高强度等级砼,再浇筑梁板低等级砼。
在浇筑过程中,应根据现场实际,调整高标号砼运输节奏。
在该处砼初凝之前,梁板泵送砼随后跟上,将其覆盖连接,避免砼产生“冷缝”,影响砼施工质量。
采用此方法时,最好采用两个混凝土泵,或梁板砼采用塔吊吊运。
(见下图方案一)。
方案一
梁板与墙柱混凝土标号相差一个的解决措施:
对于柱与梁板砼标号只相差一级的部位,虽采用方案一可以解决砼浇捣问题。
但它给施工增加许多的不便,增加了许多工序增加了施工上、管理上的难度,且质量控制难度加大,稍有不慎,就会造成质量缺陷。
如设计同意我方将按下图所示的方案二执行
方案二
墙与柱混凝土混凝土标号不一致的解决措施:浇筑前用钢丝网进行隔离如下图所示:
由于楼层高度比较高,先浇筑高标号混凝土一次性到位钢丝网承受的测压力非常大很容易破裂。
在现场条件具备2台混凝土输送泵时,高低标号同时浇筑,控制好混凝土运输节奏与现场混凝土流量,使墙柱混凝土始终保持在一个水平面直至浇满。
在现场不具备条件只有一台混凝土输送泵时,先浇筑高标号混凝土,浇筑高度控制在1.5米左右防止钢丝网承受不住而破裂,然后再浇筑低标号混凝土浇筑高度与高标号混凝土一致,完成后再浇筑高标号混凝土如此循环施工直至浇满。
如高标号柱子混凝土在地下室外墙的,柱子混凝土应加入抗渗外加剂,抗渗等级与外墙一致。
广州福利建安广钢新城项目部
2015年6月9日。
梁柱不同混凝土强度节点施工方案在建筑工程中,梁和柱是承受结构荷载的重要构件,其混凝土强度的设计和施工方案对于整个结构的安全性和稳定性至关重要。
本文将讨论在梁柱连接处使用不同混凝土强度节点的施工方案,以确保结构的承载力和耐久性。
1. 混凝土强度的选择梁和柱在结构中的承载作用不同,因此在梁柱连接处可以选择不同的混凝土强度。
一般来说,梁处于拉应力状态,因此梁的混凝土强度可以选择稍高一些,以提高其承载能力;而柱处于压应力状态,柱的混凝土强度可以选择稍低一些,以增加其变形能力。
2. 施工方案2.1 梁的施工针对梁的施工,可以采取以下步骤:•模板安装:根据设计要求,选择适当的模板及支撑系统进行安装,保证梁的几何尺寸和位置准确。
•配筋:按照设计要求,在模板内设置梁的钢筋,并保证钢筋的正确位置和数量。
•浇筑混凝土:根据梁的设计要求,采取合适的混凝土配合比和施工工艺进行浇筑,确保混凝土的均匀性和质量。
2.2 柱的施工针对柱的施工,可以采取以下步骤:•模板安装:选择合适的柱模板进行安装,保证柱的几何尺寸和位置准确。
•配筋:按照设计要求,在模板内设置柱的钢筋,并保证钢筋的正确位置和数量。
•浇筑混凝土:根据柱的设计要求,采取适当的混凝土配合比和施工工艺进行浇筑,确保混凝土的均匀性和质量。
3. 两者的连接在梁柱连接处,应采取适当的连接方式来保证结构的整体性和稳定性。
可以采用悬挑梁、梁柱节点钢筋连接等方式,确保梁和柱之间的承载力传递和协同工作。
综上所述,梁柱不同混凝土强度节点的施工方案需要根据结构设计要求和实际情况进行合理选择,以确保结构的安全可靠性。
通过科学施工和严格管理,可以保证建筑结构在使用过程中具有较好的性能和寿命。
浅谈不同标号混凝土浇筑控制摘要:在混凝土浇筑过程中,梁柱高低标号混凝土控制重要的环节,然而在实际的施工现场,通常会因为质量监督管理不严格,管理制度落实不到位,工人技术水平良莠不齐,实施过程中容易出现各种问题,所以,如何有效控制高标号混凝土扩散是每个施工企业应该关注的问题。
关键词:浇筑过程;隔离施工技术;技术质量管理引言混凝土浇筑作为建筑施工过程中非常重要的一部分,表面观感、成型质量是主体施工阶段的门面,而且直接影响着建筑整体质量、结构的安全和使用性能。
在混凝土施工的整个过程中,各个工序之间既紧密联系又互相影响,任何一个工序处理不当,都会影响混凝土施工的最终质量。
因此,要严格控制建筑混凝土高低标号混凝土分隔施工措施,施工技术及施工质量,必须要根据建筑工程施工现场环境采用有效的措施,掌握施工过程中每个环节的技术要点及强化措施,从而有效控制施工的整体质量。
本文简要针对高低标号混凝土浇筑相关内容进行探讨。
一、现阶段不同标号混凝土浇筑采用的技术措施1.1 不同等级混凝土邻接面的留设在钢筋混凝土结构中高层建筑框架结构的梁柱节点比较复杂,由于荷载组合及内力计算的结果要求同一层的竖向结构柱、墙混凝土强度等级高于水平结构梁、板的混凝土强度等级。
钢筋混凝土框架结构,水平施工缝通常留于柱脚。
柱顶若要留水平施工缝则应留于梁底。
若同层的竖向构件和水平构件的混凝土同时浇筑,则柱顶不留施工缝。
1.2 梁柱不同强度等级混凝土分别浇捣的施工根据高层建筑多数使用商品混凝土或现场搅拌站泵送浇捣的情况,梁柱节点核心区的混凝土浇捣方法为不管柱顶留或不留施工缝,均应先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣,在楼面梁板处留出45°斜面。
在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土。
采用这种方法浇捣楼层柱、墙、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土的邻接面形成冷缝。

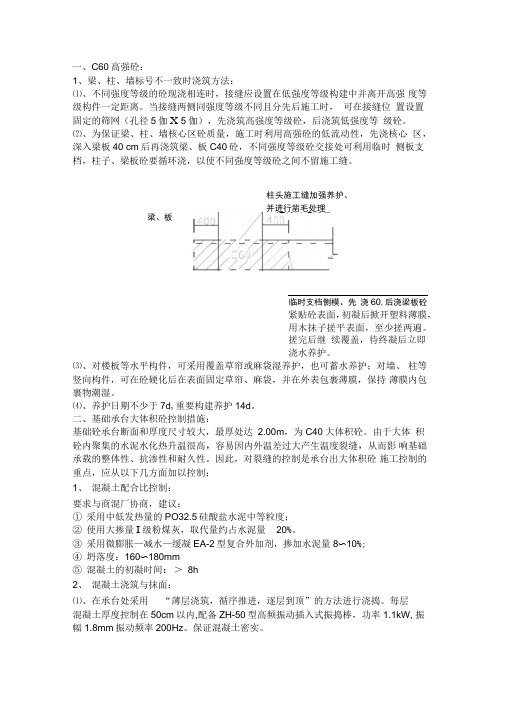

梁、板柱头施工缝加强养护、并进行凿毛处理一、C60高强砼:1、梁、柱、墙标号不一致时浇筑方法:⑴、不同强度等级的砼现浇相连时,接缝应设置在低强度等级构建中并离开高强度等级构件一定距离。
当接缝两侧同强度等级不同且分先后施工时,可在接缝位置设置固定的筛网(孔径5伽X 5伽),先浇筑高强度等级砼,后浇筑低强度等级砼。
⑵、为保证梁、柱、墙核心区砼质量,施工时利用高强砼的低流动性,先浇核心区,深入梁板40 cm后再浇筑梁、板C40砼,不同强度等级砼交接处可利用临时侧板支档,柱子、梁板砼要循环浇,以使不同强度等级砼之间不留施工缝。
临时支档侧模、先浇60,后浇梁板砼紧贴砼表面,初凝后掀开塑料薄膜,用木抹子搓平表面,至少搓两遍。
搓完后继续覆盖,待终凝后立即浇水养护。
⑶、对楼板等水平构件,可采用覆盖草帘或麻袋湿养护,也可蓄水养护;对墙、柱等竖向构件,可在砼硬化后在表面固定草帘、麻袋,并在外表包裹薄膜,保持薄膜内包裹物潮湿。
⑷、养护日期不少于7d,重要构建养护14d。
二、基础承台大体积砼控制措施:基础砼承台断面和厚度尺寸较大,最厚处达 2.00m,为C40大体积砼。
由于大体积砼内聚集的水泥水化热升温很高,容易因内外温差过大产生温度裂缝,从而影响基础承载的整体性、抗渗性和耐久性。
因此,对裂缝的控制是承台出大体积砼施工控制的重点,应从以下几方面加以控制:1、混凝土配合比控制:要求与商混厂协商,建议:①采用中低发热量的PO32.5硅酸盐水泥中等粒度;②使用大掺量I级粉煤灰,取代量约占水泥量20%。
③采用微膨胀—减水—缓凝EA-2型复合外加剂,掺加水泥量8〜10%;④坍落度:160〜180mm⑤混凝土的初凝时间:>8h2、混凝土浇筑与抹面:⑴、在承台处采用“薄层浇筑,循序推进,逐层到顶”的方法进行浇捣。
每层混凝土厚度控制在50cm以内,配备ZH-50型高频振动插入式振捣棒,功率1.1kW, 振幅1.8mm振动频率200Hz。
砼工程施工方案一、工程概况本工程位于XX市,是一座规模较大的建筑项目,涉及到大量的砼工程。
主要包括基础工程、框架结构、楼板、墙体等部分。
本施工方案旨在对工程的整体施工进行规范和安排,确保施工过程安全可靠,质量高效。
二、施工单位及人员组织本工程的施工单位由XX建筑公司承担,负责整个工程的施工和管理工作。
施工单位应当组织专业施工队伍,安排施工人员按照工艺要求和施工图纸进行操作。
1.施工负责人:由施工单位安排专业的工程负责人,负责工程的整体施工和管理工作。
2.施工队伍:包括技术工人、机械操作人员、监理人员等。
3.安全管理:设立专门的安全管理部门,负责施工现场的安全管理和监控工作。
三、施工设备和材料准备1.施工设备:本工程所需的主要施工设备包括混凝土搅拌站、混凝土泵车、塔吊、起重机、挖掘机等。
2.施工材料:主要包括水泥、砂、砾石、钢筋、混凝土搅拌料等。
四、工程施工流程1.基础工程:首先进行基础工程的施工,包括地基处理、基础板的浇筑等。
2.框架结构:在基础工程完成后,开始进行框架结构的施工,包括柱、梁、板的浇筑和安装。
3.楼板和墙体:框架结构完成后,进行楼板和墙体的施工,包括混凝土浇筑和砌筑工作。
4.收尾工程:最后进行收尾工程,包括地面的铺设、墙面的装修、设备的安装等工作。
五、工程质量和安全控制1.质量控制:严格按照施工图纸和工艺要求进行操作,确保施工质量满足设计要求。
2.安全控制:施工过程中,按照相关法律法规和安全规范进行操作,确保施工现场安全。
3.环保控制:对施工过程中产生的废弃物进行妥善处理,确保施工现场的环保达标。
六、施工过程管理与监督1.管理与监督人员:设立专门的工地管理与监督人员,负责工地的日常管理和监督工作。
2.施工现场巡查:定期进行施工现场的巡查,确保施工过程安全可靠。
3.安全例会:每周进行一次安全例会,对施工现场的安全情况进行检查和总结。
七、施工进度和质量检验1.进度控制:严格按照工期要求进行施工,及时调整施工进度和安排。
不同标号混凝土浇筑专项施工方案本工程采用混凝土浇筑结构,根据不同部位和要求,采用不同标号的混凝土进行浇筑。
具体方案如下:1.地下室及地下车库:采用C30混凝土进行浇筑,其中地下车库底板采用C35混凝土。
2.高层住宅楼主体结构(F1#~F3#、F7#、F8#、F9#~F15#、F16#):采用C40混凝土进行浇筑。
3.裙房及商业网点:采用C25混凝土进行浇筑。
4.楼梯间、电梯井等部位:采用C30混凝土进行浇筑。
在混凝土浇筑过程中,要严格控制浇筑质量,确保混凝土的强度和密实性。
同时,要注意施工现场的安全,避免发生意外事故。
四、质量控制为确保混凝土浇筑质量,本工程采取以下措施:1.严格按照施工图纸和规范要求进行浇筑,确保混凝土的标号和配合比符合要求。
2.对混凝土原材料进行检测,确保其质量符合要求。
3.在浇筑前进行模板、钢筋等检查,确保施工质量符合要求。
4.对浇筑过程中的混凝土进行抽样检测,确保混凝土的强度和密实性符合要求。
5.对混凝土浇筑后进行养护,确保混凝土的强度和耐久性符合要求。
五、梁与剪力墙节点处裂缝预防措施为预防梁与剪力墙节点处出现裂缝,本工程采取以下措施:1.在设计阶段,采用合理的结构形式和尺寸,减小节点处的应力集中。
2.在施工过程中,严格按照设计要求进行节点加固,确保节点的强度和稳定性。
3.对梁与剪力墙节点处进行加强处理,采用加固筋、钢板等措施,提高节点的承载能力。
4.在节点处设置伸缩缝,以缓解因温度变化引起的应力集中,减小裂缝的产生。
施工方面,由于节点构造复杂,钢筋绑扎密集,而且都是高空作业,特别是中间柱子钢筋纵横交错,给施工造成许多麻烦。
稍有疏忽就会影响质量保证。
为了避免商品砼有浮浆,接触面过于光滑,柱顶留水平施工缝则应留于梁底。
同时,在柱振捣完成后,在柱顶面撒上10~30mm粒径石渣,以加强摩擦力。
在梁柱节点处,主梁钢筋绑扎时,应该在梁柱节点附近离开柱边≥500㎜,且≥1/2梁高处,沿45°斜面从梁顶面到梁底面用2㎜网眼的密目铁丝网分隔。
关于梁柱节点混凝土标号不同的处理方法的研究与分析1.前言目前根据整个建筑业行情调查结果显示,许多建设单位在建设房屋时,为了节省资金成本,都不断的要求设计单位进行优化,以此来降低成本,尤其主体结构材料钢筋混凝土等,要求设计单位进行不断细化,一般结构中柱墙混凝土是同一种标号,梁板楼梯是同一种混凝土标号,尤其是楼栋下面几层,梁柱的混凝土标号基本都不相同,根据《混凝土结构工程施工规范GB50666—2011》8.3.8第2小条中规定柱、墙混凝土设计强度比梁、板混凝土设计强度高两个等级及以上时,应在交界区域采取分隔措施,分隔位置应在低强度等级的构件中,且距高强度等级构件边缘不应小于500mm及梁高/2,而根据目前的情况反应,一般的住宅项目梁柱混凝土等级不会相差太多,基本是底部3~4层混凝土标号不同,上部混凝土都是同一种标号,出现标号相差较多的一般在公共浇筑,大型建筑中,楼栋底下几层基本都是相差两个、三个、甚至四个标号,这在梁柱混凝土浇筑过程中,就需要特别注意并采取隔离措施,以保证梁柱不同交接处混凝土强度承载力能够满足结构的适应性、耐久性以及安全性。
1.重要性分析梁柱混凝土标号相差较多时,如不采取措施,将会导致重大结构缺陷,一是承载力满足不了要求,二是容易出现裂缝,而混凝土和钢筋组成的框架体系,是结构最主要的受力体系,直接影响着结构的安全性和结构寿命周期,根据结构抗震设计“强柱弱梁、强剪弱弯、强节点若构件”的原则,由于建筑物底部承受的荷载比较大,梁柱节点又是薄弱环节,不论从设计角度还是资金成本角度考虑,在设计之时柱墙混凝土标号高于梁板混凝土标号的情况一般也不可避免,因此采取必要的措施,控制好梁柱节点的质量,是工程施工非常重要的一个环节。
1.施工工艺技术(1)工艺流程柱钢筋绑扎→模板施工→梁钢筋绑扎(梁距柱500mm处采取混凝土隔离措施)→板钢筋绑扎→钢筋模板工程验收→混凝土浇筑前准备→浇筑柱混凝土→浇筑梁板楼梯混凝土→柱梁处二次振捣密实→混凝土养护→模板拆除→成品保护(2)施工方法一、施工准备1、施工安全技术交底:整层工序施工时候,每一道工序需要逐级对管理人员和班组进行详细的交底,包括模板工程、钢筋工程、混凝土工程,混凝土在浇筑前,重点验收梁柱节点不同混凝土标号处理措施,混凝土浇筑时,对工人进行严格的技术交到每一个人,并对梁柱节点施工先进行样板施工,重点交底。
砼施工专项方案范文砼施工是建筑工程中常见的一项工作,主要用于建筑结构、地基、围护结构等部分的施工。
为了保证施工过程的顺利进行和质量的合格,需要制定砼施工专项方案。
下面就以建筑工程为例,详细介绍砼施工专项方案的制定。
一、项目概况二、施工目标1.保证工程的施工质量,确保建筑强度、适应性等技术指标满足要求。
2.合理组织施工,确保施工进度按计划进行。
3.充分考虑施工安全,做好施工现场的安全防护工作。
4.控制施工成本,提高施工效率。
三、施工方案1.人员组织根据项目的规模和工期,安排工程人员的人数和工作岗位,如施工队长、班组长、技术员、工人等。
同时要求工程人员具备相应的资质证书,并进行岗前培训和安全教育。
2.材料准备根据工程需要,计算出所需的砼数量,并确定砼配合比。
按照配合比准备相应的水泥、骨料、粉煤灰等原材料,并提前进行试验,确保原材料的质量符合要求。
同时购买或租赁好所需的砼搅拌机、运输车辆等设备。
3.施工流程(1)基坑开挖:按照设计要求进行基坑开挖,同时做好基坑支护工作。
(2)基础施工:根据基础设计图纸进行基础施工,包括土方开挖、基础模板的制作和安装等工作。
(3)钢筋加工:按照结构图纸加工好所需的钢筋,并进行验收。
(4)模板安装:根据设计要求安装模板,并进行验收。
(5)浇筑砼:按照设计要求进行砼浇筑,包括预埋件的安装、振捣等工作。
(6)养护:对已浇筑的砼进行养护,保证其强度的发展和性能的稳定。
4.施工安全(1)制定安全操作规程,并向工程人员进行培训,确保他们掌握安全操作技能。
(2)建立健全的安全管理制度,由专门的安全员负责监督和检查。
(3)配备完善的安全设备,如安全帽、安全绳等,并进行定期检查和维护。
5.质量控制(1)制定施工检查方案,对施工工艺、设备、材料等进行检查,确保符合要求。
(3)建立施工质量档案,对施工全过程进行记录,以备查阅。
四、施工进度和费用控制根据项目工期制定项目进度计划表,包括每个施工阶段的开始时间、结束时间和关键节点。
现浇结构混凝土梁柱核心区不同标号混凝土施工工法现浇结构混凝土梁柱核心区不同标号混凝土施工工法一、前言现浇结构混凝土梁柱核心区是建筑物中承担重力和抗震力的重要部位,混凝土的选用对于整个建筑的稳定性和安全性至关重要。
本文旨在介绍现浇结构混凝土梁柱核心区不同标号混凝土施工工法,并对其工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析等进行详细介绍。
二、工法特点现浇结构混凝土梁柱核心区不同标号混凝土施工工法具有以下几个特点:1. 标号不同:根据梁柱核心区的不同需要,选取不同标号的混凝土,以保证混凝土的强度和稳定性。
2. 施工方式灵活:可采用传统的模板支撑法或自攻钻法,根据具体情况进行灵活选择。
3. 施工速度快:采用现浇施工方式,可以减少施工时间,提高施工效率。
4. 施工质量可控:通过严格的质量控制和监测措施,保证施工过程中混凝土的质量达到设计要求。
三、适应范围现浇结构混凝土梁柱核心区不同标号混凝土施工工法适用于各种建筑物中的梁柱核心区,特别是对于高层建筑和抗震要求较高的建筑物,施工效果更加显著。
四、工艺原理该工法的工艺原理是通过选取不同标号的混凝土,在施工过程中采取一系列技术措施,使混凝土在浇筑、养护和固化的过程中达到理想的强度和稳定性。
具体原理包括施工工法与实际工程之间的联系、采取的技术措施等,通过分析和解释,使读者了解该工法的理论依据和实际应用。
五、施工工艺现浇结构混凝土梁柱核心区不同标号混凝土施工工法的施工过程包括以下几个阶段:1.准备阶段:确定施工方案,准备模板、钢筋和混凝土等材料,进行施工方案的评审和确认。
2.施工准备:清理施工现场,搭建模板和安装钢筋。
3.混凝土浇筑:根据设计要求,选择合适的浇筑方式(顶浇、段浇等),用泵车将混凝土泵送至浇筑部位。
4.养护和固化:对浇筑完成的混凝土进行养护和固化,保证混凝土的强度和稳定性。
六、劳动组织现浇结构混凝土梁柱核心区不同标号混凝土施工工法所需的劳动组织包括工程技术人员、工人和安全监控人员等。
一、工程概况
苏地2010-B-52号地块建设工程(一标段)位于苏州市吴中区木渎镇苏福路北侧,沈巷路西侧,占地面积55697.2㎡,由地下室、2-1#楼B、2-1#楼C以及2-2#楼组成。
其中:地下室部分总建筑面积95642.01m²,平时为汽车库,战时为二等人员隐蔽场所。
设计使用年限50年。
地下共两层,建筑高度9.60m,负一层层高5.80m(商业区、超市、汽车库),负二层层高3.85m(汽车库)。
本工程为框架剪力墙结构,根据图纸设计要求,本工程混凝土设计强度等级为C35,部分墙、柱砼强度为C60。
砼的级差为5个级别,为确保框架柱核心区域混凝土强度,应采取有效可行的砼浇筑方法和顺序。
二、施工方法
从施工方面讲,由于节点构造复杂,钢筋绑扎密集,而且都是高空作业,特别是中间柱子钢筋纵横交错,给施工造成许多麻烦,稍有疏忽质量就难以保证。
1、不同等级砼邻接面的留设:
根据本工程的特点,柱、梁板及墙板的砼强度级差为5级,为了保证施工质量,柱、梁板及墙板的混凝土同时浇筑,不留施工缝,不同强度混凝土间用钢筋骨架+钢丝网隔离。
2、梁柱节点砼邻接面隔离措施
梁柱节点处主梁钢筋绑扎时,在梁柱节点附近离开柱边≥500㎜,且≥1/2梁高处,沿45°斜面从梁顶面到梁底面用2㎜网眼的密目钢丝网分隔(做为高低等级砼的分界),铁丝网绑扎ɸ12钢筋上,钢筋数量同梁箍支数,如下图:
3、梁柱节点核心区的混凝土浇捣方法
事先作好技术交底和准备工作。
施工时,混凝土实行“先高后低”的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在先浇柱砼初凝前继续浇捣梁、板砼,先用塔吊吊斗或混凝土泵输送框架柱(强度等级:C60)的混凝土就位,分层振捣,在楼面梁板处留出45度斜面。
在混凝土初凝前,使用混凝土泵,尽快浇筑楼面梁板的混凝土, 浇筑楼面梁板的混凝土时,在混凝土初凝前重点控制高低强度等级混凝土的邻接面不能形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,坚决杜绝漏振死角,避免形成蜂窝麻面,以确保节点核心区混凝土的密实性和设计强度。
商品混凝土配合比中,高强度等级混凝土的水泥用量偏多,水灰比、含砂率、坍落度偏大,梁板的混凝土采用二次振捣法,即在混凝土初凝前再振捣一次,增强高低强度等级混凝土交接面的密实性,减少收缩。
三、质量控制(梁柱节点处裂缝产生的原因分析)
保证节点的质量,施工过程至关重要。
为切实加强对框架结构梁柱节点施工质量的控制,施工前对可能出现的问题进行分析。
梁柱节点处,混凝土的强度等级相差较大,不同强度等级的混凝土,其水泥用量、水灰比、用水量都不同,柱子体积大,水泥用量多,产生的水化热高,高低强度等级混凝土的收缩有差异,在其交界附近容易产生裂缝。
柱子断面大,刚度大,梁的截面相对较小,受柱子的强大约束,梁混凝土的收缩受限制,也容易产生裂缝。
现浇梁板的梁在板下,上面保养的水被板充分吸收,而梁得不到充足的养护水分,造成梁的内外不均匀收缩,也容易导致梁的两侧面产生裂缝。
四、梁柱节点处裂缝预防措施
1、施工前要求混凝土公司调整配合比设计,在满足强度等级及可泵性的条件下,对柱子混凝土,减少水泥用量、减少含砂率、增加石子含量、减少坍落度、减少用水量,并对粉煤灰和外加剂的用量也需作相应的调整。
2、严格控制混凝土拌合物的坍落度,节点核心区柱子部位混凝土采用塔吊输送,以期降低坍落度。
3、在现场,经常进行坍落度检测。
其次应加强混凝土的养护,特别是梁,除了板面浇水外,还应在板下梁侧浇水,在支撑排架未拆除之前,可以用高压水枪对梁进行浇水养护,并推迟梁侧模的拆模。
五、节点钢筋绑扎
纵筋的锚固。
设计上是按照规范要求取节点区箍筋与箍筋加密区相同,包括箍筋的规格、直径和间距等;纵筋锚固也要求满足规范规定,包括伸入支座的直段及弯钩长度。
实际施工中常常出现的问题是:节点区箍筋缺少绑扎、数量不足、间距不分,或者几个箍筋全堆在一起,或者空空的一长段没有箍筋;而纵筋则可能会因弯钩被烧短烧断导致锚固长度不够。
因此在实际施工时,将柱的箍筋分段绑扎:首先先将柱箍绑至梁底下;其次在穿好框架梁底筋后绑扎节点区箍筋;最后在绑完框架梁钢筋后再在梁面上加一道节点(定位)箍筋。
具体的施工流程可以是:绑扎框架梁以下柱箍——安装柱模(顶层边柱要注意留够梁
筋的锚固位置)——安装框架梁底模——安放框架梁底筋——绑扎节点箍筋——绑扎框架梁钢筋——梁面处加定位箍筋一道——安装节点区模板——安装框架梁侧模及楼板底模——模板验收(合格)——浇筑混凝土。
六、混凝土质量控制措施
1、根据本工程特点:剪力墙、柱混凝土强度等级与梁板强度等级不一致,为了杜绝低标号混凝土浇灌入高标号构件,因此视现场实际情况采取如下施工措施。
2、砼浇筑前,要求对施工班组进行详细的技术交底,明确各砼构件的标号、浇筑顺序、浇筑方法以及节点处理。
3、施工时采用对讲机保持联系,更换砼标号要提前通知,项目部安排两名管理人员值班。
4、为了杜绝低标号混凝土浇灌入高标号构件,现场采用“钢筋骨架+专用钢丝网”将不同标号的构件事先隔开。
5、浇筑砼时,先浇筑四周剪力墙和柱,待竖向构件浇筑满后再浇筑水平构件。
6、在浇筑过程中,派专人盯在现场看护,以防钢丝网移位、变形,发现类似情况,立即停止浇筑,并立即修复,修复好后再浇筑。
7、砼振捣时,做到快插、慢拔。
每点振捣时间约需20~30秒,振捣间距不大于300mm,对梁、柱墙相交部位振捣时要注意振捣密实,振捣以不再显著下降,不再出现气泡,表面泛出灰浆为准。
同时控制好梁、柱的浇筑厚度,浇筑厚度不宜太高,否则振捣极易不实。
8、本工程混凝土是用商品混凝土,每次浇筑混凝土坍落度抽检不少于3次。
发现异常,立即退货,并做好记录。
防止因混凝土坍落度过大而引起收缩裂缝。
梁柱节点、墙柱节点混凝土须单独留置试块,不少于两组,一组标养一组同条件养护,试块达到养护龄期后立即进行试压检测,及时确认该部位砼的试压结果。
