电力定额2002电力工程建设调试定额交底
- 格式:docx
- 大小:19.59 KB
- 文档页数:4
电力建设工程概算定额-交底与应用概念解析概算定额是指在建设工程计划编制和施工准备阶段,用于确定工程造价,并为招投标、合同签订、建设进度控制和资金筹措等提供依据的一种定额。
电力建设工程概算定额是电力工程建设过程中,对变电站、输配电线路、发电机组等电力工程建设项目实行概算的一种方法。
交底内容在电力建设工程概算定额编制过程中,需要对开展概算的基本原则、计算方法、参考指标、应用范围等内容进行交底,以便各方在项目前期沟通、招投标和施工建设过程中避免误解和争议。
概算编制原则1.精细分析:根据工程建设要求,分析项目工程的复杂程度、技术难度、建设周期等因素,对概算所需的各类数据作出科学、合理的计算和推算。
2.以质取胜:注重工程质量的保证和提高,对工程项目的施工工艺、配合装备、材料使用和技术方案进行详细论证和分析,确保建设成本在保证工程质量的前提下尽可能的优化。
3.节约缩小:优化工程项目的建设成本,通过节约、创新和技术提升等手段,逐步降低项目的总建设成本,增强项目竞争力。
4.局部综合:根据不同的工程项目要求,充分整合电力工程建设当中的各类资源,进行综合管理,以确保整个工程项目质量的稳定。
概算编制方法电力工程建设中,可以采用如下方法进行概算的制定。
1.按照主要设备和材料进行编制:这是概算编制中最常用的一种方法,即以项目中的主要设备、工艺、材料为主要参照系数,设置适当的利润、借助各种工程技术和管理手段,得出综合造价。
2.依据历史成本进行编制:此种方法是指根据以往的电力工程建设经验和历史成本来进行概算,需做好相关信息、技术手段、资料的归纳和整合,以确保该方法的精度和可靠性。
3.进行区划字号、位置、地形等不同因素的综合参照:对于较为复杂的电力工程建设项目,可以采用这种方法对工程项目进行概算,以达到因材施教、因地制宜的目的。
参考指标在电力工程建设中,有一些参考指标可以通过借鉴概算方法和实践经验来确定。
1.主机容量指标:指发电机组投资占所施工的总投资比例。

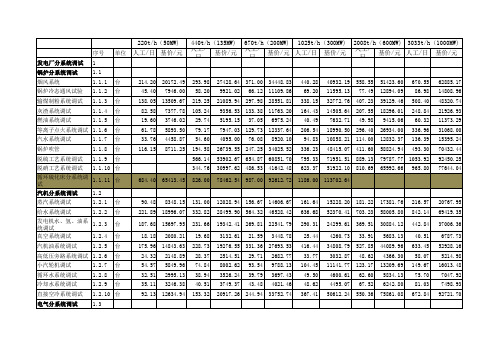

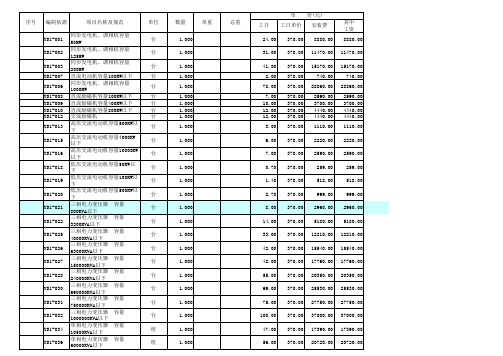

电力建设工程预算定额第六册调试(2002年修定本)2002—07—30发布 2002—07—30实施中国电力企业联合会发布总说明一、《电力建设工程预算定额》共分6册,包括:第一册建筑工程第二册热力设备安装工程第三册电气设备安装工程第四册送电线路工程第五册加工配制品第六册调试二、本册为第六册《调试》(以下简称本定额)。
适用于火电、变电、送电线路的新建、扩建工程的调试,其主要内容及范围为:(1)单机容量50~600MW机组火力发电厂工程;(2)电压等级35~500KV变电站工程(3)电压等级110~500KV送电线路工程。
三、本定额是按国产设备或引进国外技术、国内生产设备考虑的,由单体调试、分系统调试和整套启动调试三章组成。
其表现形式为“工日定额”,是编制安装工程概预算中调试费用的依据。
编制预算时套用第1~3章的单项定额;编制概算时套用本说明第十条中的综合定额。
四、定额工日包括基本用工和其它用工,不分技术等级,均以综合日表示.五、定额工日单价采用工日产值单价,单体、分系统的日产值单价为250元| 工日;整套启动的工日产值单价为270元/工晶调试费的计算规则为:单体调试费=单体调试工日产值单价×定额工日分系统调试费=分系统调试工日产值单价×定额工日整套启动调试费=整套启动调试工日产值单价×定额工日六、本定额是以国家和电力主管部门颁发的现行技术规程、规范和标准为依据编制的,主要有:(1)电力工业部电建《1996》159号文《火力发电厂基本建设工程启动及竣工验收规程》;(2)电力工业部建质《1996》40号文《火电工程启动调试工作规定》;(3)电力工业部建质《1996》111号文《火电工程调整试运质量检验及评定标准》;(4)DL/T5047—1995《电力建设施工及验收技术规范》(锅炉机组篇);(5)DL5011——1992《电力建设施工及验收技术规范》(汽轮机组篇);(6)SDJ279——1990《电力建设施工及验收技术规范》(热工仪表及控制装置篇)(7)DLJ58——1981《电力建设施工及验收技术规范》(火力发电厂化学篇);(8)GB50150——1991《电气装置安装工程电气设备交接试验标准》;(9)GBJ233——1990《110~500KV架空电力线路施工及验收规范》;(10)GB50168——1992《电缆线路施工及验收规范》;(11)国家电力公司电源建设部[2001]218号文《火电机组达标投产考核标准(2001年版)》。
电力建设工程预算定额调试(2002年修订本)目录第一章热控设备单体调试 (4)说明1.温度测量仪表调校.............................................................................. 错误!未定义书签。
2.压力测量仪表调校.............................................................................. 错误!未定义书签。
3.差压测量仪表调校.............................................................................. 错误!未定义书签。
4.流量测量仪表调校.............................................................................. 错误!未定义书签。
5.物位测量仪表调校.............................................................................. 错误!未定义书签。
6.显示仪表调校...................................................................................... 错误!未定义书签。
7.分析仪表调校...................................................................................... 错误!未定义书签。
8.执行仪器调校...................................................................................... 错误!未定义书签。
电力定额建筑工程概算定额交底一、背景介绍电力定额建筑工程概算定额交底,顾名思义,是对电力定额建筑工程概算定额的交底。
在电力定额建筑工程概算定额编制过程中,如何进行定额的交底是极为重要的一步。
并且,定额交底的质量也直接影响到电力定额建筑工程概算定额编制的质量。
二、电力定额建筑工程概算定额交底的含义电力定额建筑工程概算定额交底,就是在定额编制完成之后,向项目部和施工单位等相关人员,通过会议、文件等形式,将定额内容进行详细说明,以达到统一认识、明确职责、减少误差的目的。
定额交底是建立在定额编制的基础之上的,它反映了定额的设计思路、设计要点和设计依据等。
三、电力定额建筑工程概算定额交底的注意事项在进行电力定额建筑工程概算定额交底之前,需要做好以下方面的准备工作:1、资料准备在定额编制中,需要准备充分的资料以便定额交底。
具体有以下几个方面:•设计分项、单位工程、公用建筑工程量表。
•设计说明和方案说明文本。
•安装说明和调试选型表。
•预算书。
•安装工程变更通知书。
2、人员准备定额交底涉及到的人员不仅包括定额编制人员,还包括项目部、设计单位和施工单位的人员。
其中,在定额交底中,各类人员的职责如下:•项目部:主要负责协调各方面的工作,推进工作进程,系统记录定额编制过程中的各种疑问和需要解决的问题,做好准备文件。
•设计单位:主要负责制定并编写定额交底的标准规范和标准格式,以及在交底现场技术交流中发挥技术支持作用。
•施工单位:主要负责借助定额交底,把握项目进度和施工周期,进行现场工作调整或改善,以提高工程质量和进度。
3、会议准备定额交底的形式可以是会议,也可以是文件和其他的信息实现方式。
如果采用会议,在会议策划时也需要做好一些准备工作:•表决决定要点。
•分配职责,明确职责边界。
•执行任务并记录会议决议。
•负责解决问题。
•督促、监督与追踪各方执行结果。
四、在电力定额建筑工程概算定额交底的过程中,需要做好各方面的准备工作,确定定额编制人员和相关人员的职责和任务,并严格按照标准和规范进行定额交底。
筑龙网 W W W .Z H U L O N G .C O M电力定额建筑工程预算定额编制说明20021、定额修订及调整的内容(1)将原《电力建设工程预算定额—灰坝工程》所有内容编入本册定额,列为第十七章“灰坝工程”(2)册除原定额第十章有关人工降效率和机械效率的定额子目,其相应内容移至该章说明中;2、定额中包括的内容(1)直接服务于建筑项止的人工材料、一次性工具和施工机械的消耗。
(2)直接服务于建筑项目的临时措施的摊销;(3)运输用垫木及建筑物施工电梯的摊销;(4)专用施工工具、器具的消耗性材料、吊装用的索具以及电钻用的锅头等3、定额中未包括的内容(1)大型施工机械的负荷试验;(2)各种建筑材料主要吊装机械的到场检验;(这一部分费用应包括在现场经费中的现场管理费中)(3)为保证安全施工所设置的特殊临时措施,如地在(或楼层面)的临时盖板、监时走道、扶梯等。
4、主要施工方法和施工机械的选定根据电力建设施工规程、技术规范、施工导则和现场合理的施工组织调计要求,对不同容量机组主要设施的施工方法和施工机械配备按以下原则考虑:(1)木模板和钢筋的制作按照现场和加工制作考虑,钢模板按成品件考虑;(2)混凝土按现场机械搅拌,后台配皮带运输机输送,前台按照机动小翻斗车运输考虑;(3)混凝土预制构件按照在现场预制场进行制作考虑;主厂房等大型设施的预制构件按照就地预制考虑;(4)预应力钢筋混凝土按先张法施工考虑;(5)金属构件、预埋铁件、加工铁件按现场加工制作考虑;(6)现浇混凝土的模板、钢筋、混凝土等材料的水平、垂直运输均按机械为主、人工为辅考虑;(7)烟囱筒身按照滑模施工考虑,烟道口以下按翻模施工考虑;(8)双曲线冷却塔筒壁施工按竖井架垂直运输、附着式三角架翻模考虑,特大型冷却塔按中心折臂塔吊和施工电梯考虑;(9)大直径预应力钢筋混凝土管,按现场三阶段制作、就近安装的承插管考虑;(10)沉井按明排水、机械挖土下沉考虑;(11)主厂房基础、循环水沟等大型土方工程按照机械大开挖考虑;(12)变电构架按半成品现场拼装考虑;(13)大型机械的配备以原能源部颁发的《电力建设施工机械配备标准》的规定为依据,综合各容量机组火力发电厂的施工组织设计来确定。
电力定额建筑工程概算定额交底[ 2005-3-11 ]一、总说明1、定额的适用范围本定额适用于新建、扩建和改建的单机容量50~600MW机组的火力发电厂,35~500kV变电所及微波通信站的建筑工程,其他容量机组工程或其他电压等级变电站可参照执行。
原则上50MW以下火电机组和35kV(不含)以下变配电站执行全统定额,建筑部分执行地方定额。
但一些特殊的项目如烟囱、冷却塔和变电架构还是要执行行业定额。
2、定额项目的调整新的概算定额—与原96版《电力建设工程概算定额》对比,主要作了以下调整:(1)删除了原第十章“上下水、采暖、通风、照明工程”的所有定额子目,把1999年颁布的“上下水、采暖、通风、除尘、照明综合指标”也称为小安装和小指标,经换价后补编到新定额中,列为第十章,该章的表现形式采用综合指标的形式,只发现费用,不表现定额消耗量。
(2)把电定定[2000]19号文“关于印发《电力建设工程概算定额》有关问题的解释及定额子目调整、补充的通知”当中的补充定额和有关定额修改的内容,补充到了相应的章节,删除了原定额中与之重复的内容。
3、脚手架费用的计取新定额中第8、9、10章中各子目已包括脚手架的摊销费用,第一~七章中涉及到地基处理、竖向布置、施工排水的子目不计脚手架费用,其余各项目的脚手架费用,按定额直接费乘以1.8%计算。
4、定额中所涉及的混凝土设计标号及碎石、砾石的种类已经选定,使用时定额不作调整,各工程混凝土含量及当地材料价格与定额中所规定的量不同时,应计列地材价差,不参加取费。
5、所有预制构件的制作、运输、安装、施工损耗,均已包括在定额中,使用时不再另行计算,但运输距离超过1km时可参照地方定额进行调整。
6、钢筋混凝土定额中的钢筋、铁件的含量,可根据工程设计用量进行调整。
定额中的材料量已经包括损耗。
7、关于泵送混凝土新定额中的混凝土均按碎石混凝土大都是按碎石混凝土C25-40考虑,就是碎石粒径为40mm的25号混凝土考虑,施工方式现场机械搅拌、小翻斗车运输考虑的,没有考虑泵送混凝土施工方式,若工程使用混凝土泵车、搅拌车来浇捣混凝土时,应当计列泵送混凝土的增加费,计算的方法:基数x调整系数。
电力建设工程预算定额调试修订本(doc25页)电力建设工程预算定额调试修订本(doc 25页)更多企业学院:《中小企业管理全能版》183套讲座+89700份资料《总经理、高层管理》49套讲座+16388份资料《中层管理学院》46套讲座+6020份资料《国学智慧、易经》46套讲座《人力资源学院》56套讲座+27123份资料《各阶段员工培训学院》77套讲座+ 324份资料《员工管理企业学院》67套讲座+ 8720份资料《工厂生产管理学院》52套讲座+ 13920份资料目录第一章汽机设备单体调试说明1.包括的工作内容:1)设备单体有关的连锁和保护校验。
2)试转异常情况的检查和处理。
2.不包括的工作内容:设备的特性试验、性能试验及转动机械平蘅试验。
3.电动门调试项目适用于热力系统中的电动门、电动调节门和电磁门的汽机专业单体调试,不适用于热控系统的电磁阀单体调试。
4. 气动门调试项目适用于热力系统中的电动门和气动调试门,不适用于热控系统的气动门单体调试。
5.水泵调试项目适用于汽机专业中的闭式循环冷却水泵、开式冷去水泵、补水给水、冲洗水泵、疏水泵、密封水泵等的调试。
6.油泵调试项目仅适用于汽机附属系统中的油泵调试,不适用于锅炉卸油、供油泵的调试。
7.电动给水泵和汽动给水泵的单体调试已例如汽机分系统调试项目中。
8.小风机调试套用锅炉设备单体调试中的相应子目。
定额编号项目名称单位综合工日1. 电动门调试工作内容:①“开”、“关”位置机械整定。
②“手”、“电”动切换试验。
③阀门全行程试验。
④调节阀校正试验。
YS1-136 YS1-137 YS1-138阀门通径219mm以下阀门通径426mm以下阀门通径426mm以上只只只22.53注:不包括电动门电气回路的调试2.气动门调试工作内容:①“开”、“关”位置机械整定。
②配合热控“开”、“关”位置整定③“手”、“电”、“气”切换动作试验。
④调节阀校正试验。
YS1-139 YS1-140 YS1-141 阀门通径219mm以下阀门通径426mm以下阀门通径426mm以上只只只11.52注:不包括气动门控制回路的调试3.安全门调试工作内容:①动作值校验整定。

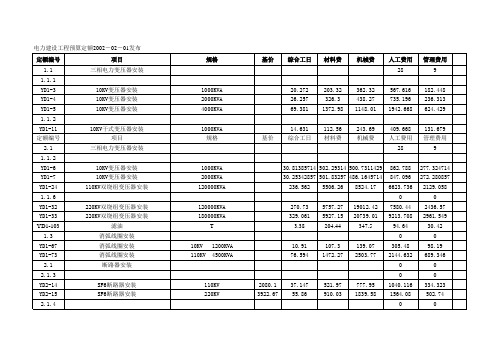

电力建设工程概算定额交底与应用电力建设工程概算定额第一册建筑工程(2006年版)交底与应用第一部分:相关内容第二部分:建筑工程概算定额第一部分:相关内容一、电的生命周期二、项目划分三、计价标准体系四、“预算”体系五、工程量清单计价规范六、工程承包合同一、电的生命周期1、生产(发电)流通(输配电)消费(应用)。
—电是一种商品,具有商品生产与流通的属性。
—电是一种不可回收的产品。
—对应行政管理:厂、网、用户2、电的生产(发电厂)—生产原理是法拉第电磁感应定律。
—发电分类:火力发电、水力发电、核能发电、风力发电、潮汐发电、地热发电、太阳能发电、等。
—发电分类划分原则是以驱动转子运动的动力(太阳能发电除外)。
3、发电工程简介与造价趋势——火力发电包括燃煤、燃油、燃气、燃生物质、燃垃圾电站发电。
◆燃煤1000MW 凝汽机组综合造价3450元/千瓦。
◆燃煤600MW 凝汽机组综合造价3650元/千瓦。
◆燃煤300MW 供热机组综合造价4250元/千瓦。
◆燃生物质25MW 凝汽机组综合造价8250元/千瓦。
◆燃生物质25MW 供热机组综合造价8450元/千瓦。
◆燃垃圾12MW 机组综合造价9200元/千瓦。
◆燃气机组6E1+1组合180MW 凝汽机组综合造价2950元/千瓦。
◆燃气机组9F1+1组合390MW 凝汽机组综合造价3050元/千瓦。
◆燃煤气IGCC400MW 机组综合造价9000元/千瓦。
其中煤气化系统5800元/千瓦。
◆核能发电AP1000容量1000MW机组19000元/千瓦。
其中常规岛及配套工程4800元/千瓦。
◆核能发电CPR二代+容量1000MW机组18000元/千瓦。
其中常规岛及配套工程4800元/千瓦。
◆核能发电俄罗斯容量1000MW机组15000元/千瓦。
其中常规岛及配套工程4000元/千瓦。
◆风力发电1500KW机组9000元/千瓦。
◆水力发电包括抽水蓄能、防洪发电、梯级电站。
综合造价5750元/千瓦(不包括移民安置补助)。
火电、送变电工程建设预算费用构成及计算标准(2002年版)第一章总则第一条为了在基本建设中统一火力发电、送变电工程建设预算的内容组成、费用分类及计算口径,合理确定工程造价,正确处理有关各方的经济利益提供依据,制定本标准。
第二条本标准根据建设部、中国人民建设银行《关于印发〈关于调整建筑安装工程费用项目组成的若干规定〉的通知》(建标[1993]894号)和其他有关规定,结合电力行业的具体情况和招、投标需要制定。
第三条本标准作为电力工业基本建设的行业标准,适用于各种投资渠道下述范围的新建、扩建和改建工程。
扩建工程开工期与前一期工程最后一台机组投产期相距三年以上或本期建设机组等级大于前一期机组等级的工程视为新建。
火电:单机容量50~600MW,其他机组可参照执行。
送变电:电压等级35~500kV。
第四条本标准所称建设预算是指可行性研究估算、初步设计概算(涉外预设计投资估算及最终版)及施工图预算。
第五条按本标准编制的建设预算是国家批准可行性研究、初步设计的重要依据,是业主编制标底的重要依据。
从事建设的各法人之间经济利益关系,应在合同中予以明确。
第六条严格杜绝通过建设预算进行乱收费。
在本标准之外,确有必要增列新的项目者,必须以国务院有关部门、省(自治区、直辖市)人民政府的规定为依据。
第二章费用构成第七条火电、送变电工程建设预算费用是由建筑工程费、设备购置费、安装工程费、其他费用和价差预备费、建设期贷款利息、铺底生产流动资金组成。
第八条建筑工程费、安装工程费的构成(一) 直接工程费1.基本直接费(1)人工费;(2)材料费;(3)施工机械使用费。
2.其他直接费(1)冬雨季施工增加费;(2)夜间施工增加费;(3)施工工具用具使用费;(4)特殊工程技术培训费;(5) 特殊地区施工增加费。
3.现场经费(1)临时设施费;(2)现场管理费。
(二) 间接费1.企业管理费;(1) 企业基本管理费;(2) 职工基本养老保险和失业保险费;(3) 工会经费、教育经费和住房公积金。
总说明一、《电网技术改造工程预算定额》(试行)(以下简称技改定额)共分四册,包括:第一册电气工程第二册送电线路工程第三册调试工程第四册通信工程二、技改定额是技术改造工程预算编制的依据,也是标底编制和投标报价、工程结算的参考依据。
三、技改定额是按照技术改造工程合理的施工组织设计、机械配备以及合理的工期与正常的工作条件制定的。
定额中的人工、材料、机械消耗量反映了现阶段技术改造的技术水平和组织水平。
除各册另有具体说明外,一般不得因实际技术改造方法、技术改造组织形式等的差异而对定额进行调整或换算。
四、技改定额是按下列正常的工作条件进行编制:1.设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录考虑。
2.正常的气候、地理条件和工作环境。
五、关于人工:1.技改定额的人工包括基本用工和其他辅助用工。
分为普通工和技术工,分别以普工工日和技工工日表示。
2.普工工日单价为34元/工日,技工工日单价为53元/工日。
3.技改定额内工日均包括与单体、分系统调试之间相互配合的用工。
六、关于材料:1.技改定额中的材料用量已包括运输损耗和施工过程中的损耗。
2.对周转性材料如枕木、脚手架等均按摊销量计列。
3.技改定额的材料单价以“2009年电力行业材机库”价格为基础综合取定。
七、关于机械:1.技改定额中的机械足按正常合理的机械配备综合取定的,如实际与定额不一致时,除各册另有说明外,均不作调整。
2.技改定额中的机械台班单价,按照“2009年电力行业材机库”价格取定。
3.技改定额中未包括不构成固定资产的工具、用具使用费。
八、技改定额对部分材料及机械名称、规格作了简化或合并,以“综合”表示。
对费用比重较小的消耗性材料和机械,以“其他材料费”和“其他机械费”表示。
九、电压等级为66kV、154kV的技术改造工程,可分别套用上一级相应电压等级的定额。
十、技改定额中凡采用“××以内”或“××以下”者均包括“××”本身,凡采用“××以上”或“××以外”者均不包括“××”本身。
电力建设工程预算定额第六册调试(2002年修订本)2002-07-30发布中国电力企业联合会发布总说明四、额定工日包括基本用工和其他用工,不分技术等级,均以综合工日表示五、额定工日单价采用工日产值单价,单体、分系统的日产值单价为250元/工日;整套启动的工日产值单价为270元/工日调试费的计算规则为:单体调试费=单体调试工日产值单价⨯定额工日分系统调试费=分系统调试工日产值单价⨯定额工日整套启动调试费=整套启动调试工日产值单价⨯额定工日(1)火电工程表1 火电工程分系统调试综合定额注:1额定工日总数是按工程为2炉2机时,每台机组的平均用工数,其中第一台机组的定额工日乘以系数1.10,第二台机组的定额工日乘以系数0.90;2 若工程为1炉1机时,定额工日乘以系数1.10;3 若工程为3炉3机或4炉4机时,第一台机组的定额工日乘以系数1.10,第二台、第三台机组的定额工日乘以系数0.90,第四台机组的定额工日乘以系数0.88。
额工日乘以系数1.10,第二台机组的定额工日乘以系数0.90;2 若工程为1炉1机时,定额工日乘以系数1.10;3 若工程为3炉3机或4炉4机时,第一台机组的定额工日乘以系数1.10,第二台、第三台机组的定额工日乘以系数0.90,第四台机组的定额工日乘以系数0.88。
4 若为进口机组时,定额工日乘以系数1.2。
(2)变电工程。
表3 变电工程单体调试综合定额定额单位:工日注:1 本定额按双绕组变压器考虑,若为三绕组变压器时,定额乘以系数1.2;2 电力变压器带负荷调整装置时,定额乘以系数1.1;3 干式变压器、整流变压器定额乘以系数0.8;4 电容式互感器按互感器的定额乘以系数1.2;5穿墙套管试验按互感器定额乘以系数0.8;6 带有过电压保护、失灵保护、三相不同期保护的断路器,定额乘以系数1.2;7 SF6断路器的定额乘以系数1.2;8 综合自动化保护对应于相应电压等级断路器台数计列;9 高压电抗器按同容量、同电压等级的变压器定额套用;10 对同一被保护设备,以所有非重复保护功能的组合为一套,每增加一套增加系数0.6;11 高压开关柜套相应电压等级断路器定额,乘以系数2.0。
电力工程技术交底一、任务背景电力工程技术交底是指在电力工程施工过程中,施工单位向施工人员进行技术交底,明确施工任务的要求、工艺流程、安全注意事项等,以确保施工质量和施工人员的安全。
本文将详细介绍电力工程技术交底的标准格式及内容要求。
二、标准格式电力工程技术交底应包含以下内容:1. 项目名称:标明所交底的电力工程项目名称。
2. 施工单位:标明负责该项目的施工单位名称。
3. 交底时间:标明技术交底的具体日期和时间。
4. 交底地点:标明技术交底的具体地点。
5. 交底人员:标明进行技术交底的相关人员姓名及职务。
6. 参与人员:标明参与技术交底的施工人员姓名及职务。
7. 交底内容:详细描述电力工程的施工要求、工艺流程、安全注意事项等内容。
8. 问题解答:记录交底过程中施工人员提出的问题,并给予解答。
9. 签字确认:交底人员和参与人员在文末签字确认。
三、内容要求1. 施工要求:明确电力工程的施工要求,包括但不限于施工流程、施工工艺、施工顺序等。
要求详细、准确,确保施工人员能够清楚了解工程的整体要求和各个环节的具体要求。
2. 安全注意事项:重点强调施工过程中的安全注意事项,包括但不限于施工现场的安全措施、个人防护措施、电气设备操作安全等。
要求具体、明确,确保施工人员能够遵守相关安全规定,保障施工过程的安全。
3. 质量要求:明确电力工程的质量要求,包括但不限于材料选用、施工工艺、质量验收标准等。
要求细致、具体,确保施工人员能够按照标准要求进行施工,保证工程质量。
4. 施工流程:详细描述电力工程的施工流程,包括各个施工环节的顺序、时间节点、关键控制点等。
要求清晰、有序,确保施工人员能够按照流程进行施工,保证施工进度。
5. 问题解答:记录交底过程中施工人员提出的问题,并给予解答。
要求及时、准确解答施工人员的疑问,确保施工人员对工程的要求和流程有清晰的理解。
四、示例项目名称:XXX电力工程项目施工单位:XXX施工公司交底时间:2022年1月1日上午9:00交底地点:XXX施工现场办公室交底人员:XXX工程师参与人员:施工人员1、施工人员2、施工人员3交底内容:1. 施工要求:本工程要求按照设计图纸进行施工,确保各项尺寸和位置准确无误。
电力工程施工工期交底一、工程概况本工程位于xx省xx市,是一座新建的110kV变电站工程,总投资xx万元,占地约xx 亩。
变电站设计容量为xxMVA,主要包括变压器、组合电器、控制保护及辅助电气系统等设备。
二、项目背景本项目的建设是为了满足所在地区日益增长的用电需求,改善供电质量,提高电网运行可靠性,促进当地经济社会发展。
同时,投资方希望通过本项目的实施,提升电网智能化水平,加强对电力系统的监控和管理。
三、工程内容本项目的建设内容主要包括:1. 变电站厂房建筑及装饰工程;2. 主变压器及配电设备安装工程;3. 继电保护及自动化控制系统安装调试工程;4. 电力系统调试及运行工程;5. 安全用电系统建设工程;6. 环境保护和消防设施建设工程;7. 其他相关工程。
四、总体工期安排本工程总工期为xx个月,具体安排如下:1. 建设前期准备工作:x个月;2. 厂房建筑及主变压器设备安装:x个月;3. 继电保护及自动化控制系统安装调试:x个月;4. 电力系统调试及运行:x个月;5. 安全用电系统建设工程:x个月;6. 环境保护和消防设施建设:x个月;7. 其他相关工程:x个月。
五、具体工程进度计划1. 建设前期准备工作:(1)完成现场勘察、地质勘测和竣工验收;(2)制定项目实施方案和施工组织设计;(3)通知施工单位进场开展工程施工准备工作。
2. 厂房建筑及主变压器设备安装:(1)进行土地平整和基础施工;(2)进行建筑主体结构施工;(3)进行变压器设备的安装和接线。
3. 继电保护及自动化控制系统安装调试:(1)进行保护及控制设备的布线安装;(2)进行保护及控制设备的调试和联调;(3)进行自动化控制系统的安装和调试。
4. 电力系统调试及运行:(1)进行电力系统设备的调试和试运行;(2)进行电力系统设备的联合调试和整体联合试运行;(3)完成电网接入,实现投产。
5. 安全用电系统建设工程:(1)进行安全用电系统设备的选型和采购;(2)进行安全用电系统设备的安装和调试;(3)完成安全用电系统的验收和投运。
电力工程技术交底一、背景介绍电力工程技术交底是指在电力工程施工过程中,施工方向施工人员进行相关技术知识的传授和交流,确保施工人员了解工程的具体要求、施工流程、安全注意事项等,以确保施工过程的顺利进行和工程质量的保证。
本文将详细介绍电力工程技术交底的标准格式及内容要求。
二、标准格式电力工程技术交底的标准格式如下:1. 项目信息- 项目名称:[项目名称]- 项目地点:[项目地点]- 项目负责人:[项目负责人]- 施工单位:[施工单位]- 施工人员:[施工人员]2. 交底内容- 施工范围:[施工范围]- 工程要求:[工程要求]- 施工流程:[施工流程]- 安全注意事项:[安全注意事项]- 质量控制要求:[质量控制要求]3. 交底方式- 交底时间:[交底时间]- 交底地点:[交底地点]- 交底人员:[交底人员]- 交底形式:[交底形式]4. 交底记录- 交底内容记录:[交底内容记录]- 交底人员签字:[交底人员签字]- 监理人员签字:[监理人员签字]- 工程负责人签字:[工程负责人签字]三、内容要求电力工程技术交底的内容要求如下:1. 施工范围在此部分,需要详细说明本次交底涉及的具体施工范围,包括但不限于电缆敷设、电力设备安装、线路连接等。
2. 工程要求在此部分,需要详细说明本次交底中涉及的工程要求,包括但不限于施工材料的选用、施工标准的遵守等。
3. 施工流程在此部分,需要详细说明本次交底中涉及的施工流程,包括但不限于施工顺序、施工步骤等。
4. 安全注意事项在此部分,需要详细说明本次交底中涉及的安全注意事项,包括但不限于施工过程中的安全防护、应急措施等。
5. 质量控制要求在此部分,需要详细说明本次交底中涉及的质量控制要求,包括但不限于施工过程中的质量检查、验收标准等。
四、示例内容1. 项目信息- 项目名称:XX电力工程- 项目地点:XX市XX区- 项目负责人:张三- 施工单位:XX建筑工程有限公司- 施工人员:施工队一组2. 交底内容- 施工范围:本次交底涉及的施工范围为电缆敷设、电力设备安装和线路连接。
电力定额2002电力工程建设调试定额交底
一、编制说明1、单体调试、分系统调试及整套启动调试的概念分系统调试是指工程的各系统在设备单机试运或单体调试合格后,为使系统达到整套启动所必须具备的条件而进行的调试工作。
2、调试项目间的界限分系统调试与整套启动调试项目的界限,对于火电工程调试,以机组第一次联合启动时锅炉点火为界,对于送变电工程调试,以一次设备首次带负荷为界。
在此前进行的属分系统调试,在此后进行的属于整套启动调试。
根据分系统调试与整套启动调试项目的界限,有些系统的调试工作不可能在分系统调试阶段全部完成,剩余部分调试工作只能在整套启动调试阶段继续进行。
这种系统的调试工作就可能在分系统调试与整套启动调试两章中部列有相同名称的调试项目,不可认为是重复计列,而是工作内容各不相同。
l、调试定额是按国产设备或引进国外技术、国内生产设备考虑的。
若为进口机组时,单项定额和综合定额可乘以规定的调整系数。
(1) 火电工程调试概预算2)预算:单体调试、分系统调试及整套启动调试分别套用调试定额第一、二、三章相应定额子目。
1)概算:单体调试套用调试定额总说明第十条中的表3的综合定额(其中已扣除电力工程建设概算定额中的单体调试费用);分系统和整套启动调试分别套用该定额第二章、第三章中单项定额的相关子目。
a、仅适用于变电工程单体调试概算。
c、电力变压器以“台”为单位,以三相为一台;单相电力变压器带有备用相时,定额系数乘1.2。
e、隔离开关以“组”为单位,以三相为一组。
g、
保护以“套”为单位,按被保护设备额定电压等级套用相关定额;对同一被保护设备,以所有完整的主保护和后备保护的组合为一套(女口主保护和后备保护有电流、距离、高频、另序、重合闸等则为一套),每增加一套增加系数0.6。
该变电站的保护调试工日数=76.3*4*1.6十61.6*l0十12.6*15 变压器保护己综合在内,不再另计。
若变压器保护带有副保护,变压器各侧断路器均按两套保护套用定额。
i、电容器、电抗器不分容量大小,以同时投切为一组。
k、高压开关柜按相应电压等级同类设备定额乘以系数2.0,其中已包括柜内其它电气设备调试,不得再重复计列。
如35千伏断路器柜=13.3×2.0;10干伏隔离开关柜1×2.0。
m、串补部分调试套用相同电压等级的电容器调试定额。
2)预算:变电工程单体调试、分系统调试、整套启动调试分别套用电力建设工程预算定额第六册调试篇第一、二、三章。
3、单项定额中凡项目名称采用2个以上系统(设备)并列(例如除灰、除渣系统调试,调节、保安系统调试,凝结水、给水、炉水加药系统调试等),并以锅炉或汽轮机的“台”作为定额单位时,这些项目的人工工日已包括项目名称中所列各系统(设备)调试所需要的全部人工,不允许分别套用该项定额。
5、同一定额有二个及以上调整系数时,则所有调整系数的基数二、使用说明2、编制调试概预算时,套用定额之规定1)概算:分系统调试、整套启动调试分别套用调试定额总说明第十条中的表l、表2(单体调试已含在电力工程建设概算安装定额中)。
(2)变电工程调试概预算关于调试定额总说明第十条中表3的说明如下:b、表中各类电气设备和
装置,均以其额定电压等级套用相关定额。
d、断路器以“台”为单位,以三相为一台。
f、接地装置包括接地网、接地极、消弧线圈、接地变,以“站”为单位。
表3下的“注:8.综合自动化保护”应改为“综合自动化、保护”,以“台”,“套”为单位,分别对应于各侧相应电压等级断路器的台数。
如:某变电站配有220千伏断路器四台,设置主保护和副保护各一套;110干伏断路器十台,设置保护一套;35千伏断路器十五台,设置保护一套。
则:该变电站的综合自动化调试工日数=28*4十14*l0十11.2*15 h、互感器、避雷器、阻波器、锅合电容器以“台”为单位。
j、GIs以“台”为单位,以一个间隔为一台,不带断路器时定额乘以系数0.8。
综合自动化“l0千伏”为0.5工日/台。
n、变压器保护如带有主保护、副保护、各侧变压器的断路器保护应为二套。
另外,增容不论工程大小,其整套调试费定额乘以系数0.3。
4、调试定额已包括《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》及其配套的相关规程规定应该或必须进行的调试项目和内容,除此以外的特殊项目,则由业主或建设方按工程实际需要确定是否计列。
6、发变电工程在做概预算时,对于特殊项目调试费应根据工程实际需要的项目,可以参照附录的费用标准计列。
8、调试费用是独立费用,计入其他费用“表四”,不再计取任何费用。
1、第一章、单体调试(2)锅炉单体调试中磨煤机、给煤机、输粉机、风机、堆取料机、卸煤机、碎煤机、拨煤机、磁铁分离器、除灰设备、燃油等均须依据施工图进行选择,不可重复计列。
卸煤系统中的调车装置、牵引装置(轻、重铁
牛)和摘勾装置可参照卸煤机调试定额子目。
定额子目YSl-060~062翻车机调试工作内容还包括车位锚定及信号。
定额子目YSl-087~089叶轮拨煤机调试工作内容还包括机械行走检查及行程定位。
①工程中大型设备的单体调试按照台数统计,如发电机、变压器等。
②保护装置、自动装置采用系统单体群形式,包含了所有二次设备调试工日。
