高支模旁站质检记录表
概述
本文档旨在记录高支模旁站质检的过程和结果,以确保质量控制和工程安全。
日期和时间
- 日期:
- 时间:
质检人员
- 质检人员姓名:
- 质检人员职务:
检查内容
请在以下项目前打勾表示已完成检查。
- [ ] 高支模搭设是否稳固
- [ ] 钢管支脚是否牢固
- [ ] 排水系统是否正常
- [ ] 高支模外观是否完好
- [ ] 断面尺寸是否符合要求
- [ ] 钢筋安装是否正确
- [ ] 砼浇筑是否按要求进行
- [ ] 安全防护措施是否到位检查结果
请在以下项目填写具体情况。
- 高支模搭设是否稳固:
- 钢管支脚是否牢固:
- 排水系统是否正常:
- 高支模外观是否完好:
- 断面尺寸是否符合要求:
- 钢筋安装是否正确:
- 砼浇筑是否按要求进行:
- 安全防护措施是否到位:
质检意见
请在以下栏目填写质检人员的意见和建议。
- 质检意见:
- 建议改进的方面:
签字
请质检人员和被检查人员在以下栏目签字。
- 质检人员签字:
- 被检查人员签字:
备注
请在以下栏目填写任何其他需要记录的信息。
- 备注:。
高支模旁站质量记录表
项目信息
- 项目名称:[项目名称]
- 项目编号:[项目编号]
- 施工单位:[施工单位]
- 监理单位:[监理单位]
- 质检单位:[质检单位]
- 日期:[日期]
高支模旁站质量记录
> 注:合适的行数应根据项目需求进行调整。
备注
- [备注内容]
以上为高支模旁站质量记录表,由施工单位、监理单位和质检
单位填写。
填写时应详细描述每个工序出现的问题,并提供相应的
处理措施。
记录表应包括工序名称、旁站人员、问题描述、处理措
施和完成日期等必要信息。
此记录表用于记录高支模旁站的质量问题,旨在及时发现并解
决问题,确保工程质量的稳定和安全。
同时,请注意填写好备注栏,可以有助于更好地记录重要信息。
该记录表对于施工单位、监理单位和质检单位之间的沟通和协
作非常重要,希望各方严格按照要求填写,并及时处理和记录问题,以保证项目的顺利进行。

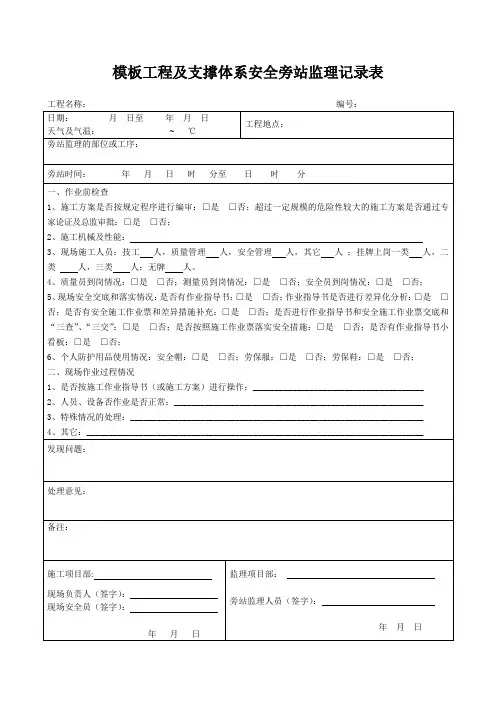

模板工程及支撑体系安全旁站监理记录表模板工程及支撑体系安全旁站监理检查明细(本页打印在背面)一、适用范围说明1、危险性较大的模板工程及支撑体系⑴、各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
⑵、混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m2及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
⑶、承重支撑体系:用于钢结构安装等满堂支撑体系。
2、超过一定规模的危险性较大的模板工程及支撑体系⑴、工具式模板工程:包括滑模、爬模、飞模工程。
⑵、混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m2及以上。
⑶、承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
二、检查内容1.支模应按规定的作业程序进行,边安装边支撑固定□2.支设悬挑形式的模板时,应有稳固的立足点□;支设临空构筑物模板时,应搭设支架或脚手架□3.对于上方施工可能坠落物件的通道口;在其受影响的范围内,应搭设顶部能防止穿透的双层防护廊□5.模板的支柱、纵横向水平杆、剪刀撑等必须按设计的规定布置□6.安装上层模板时,下层楼板结构必须已达到能承受上层模板、支撑系统和新浇筑混凝土的重量的强度□7.安装或拆除模板时,高度超过3.5m时,应搭设脚手架及工作平台□8.模板的预留孔洞、电梯井口等处必须加盖或设置防护栏以及必要时应在洞口处设置安全网□9.登高作业时,操作人员必须系好安全带□;严禁在同一垂直面上装拆模板□10.连接件必须放在箱盒或工具袋中□;扳手等各类工具必须系挂在身上或置放于工具袋内□11.作业人员不准站在柱模板上操作和在梁底模上行走,不允许利用拉杆、支撑攀登上下□12.组合钢模板安装及拆除时,钢模板应随装、拆随转运,不得堆放在脚手板上□13.拆模时,混凝土必须满足所需强度的要求,经确认已达拆模强度时方可拆除□14.拆模时应按后支先拆、先撑后拆的原则进行,先拆非承重部位,后拆承重部位□15.严禁将支柱全部拆除后,一次性成片拉拽撬落模板□16.钢模板部件拆除后,临时堆放处离楼层边沿不应小于1m,堆放高度不得超过1m □17.在钢模板上加设的电线和使用的电动工具,必须采用安全电压或采取其他有效的防触电安全措施□18.在架空线路下安、拆模板时,吊臂、吊物、外脚手架及人员等与架空线路的安全距离必须满足要求□。
危大工程高支模满堂架巡视、旁站记录表
工程名称:西安地铁五号线一期工程土建施工项目TJSG-4标编号:该工程所属施工区域阶段:
旁站监理开始时间:
2019年月日时
分旁站监理结束时间:
2019年月日时
分
巡视内容:
1.□在施工现场处已公告危大工程名称、施工时间和具体责任人员。
□未按照要求设置危大工程公告牌。
2.□在危险区域设置了安全警示标志。
□安全标志设置存在问题,详见以下主要问题。
3.□施工安全生产管理人员对专项施工方案实施情况进行现场监督。
□无安全生产管理人员实施现场监督。
(抽查安全管理人员监督记录)
4.□抽查作业人员,人,
其中人已经安全技术交底。
□安全交底存在问题,详见以下主要问题。
5.□抽查特种作业人员,人,其中人,证件符合。
□特种作业人员存在问题,详见以下主要问题。
6.□现场按照专项施工方案实施,方案确需调整的已按原程序重新审批。
□现场未按方案实施,具体问题详见以下主要问题。
7.□严格控制施工工艺及相关流程,架体在搭设、使用过程中设置观测点、专
人观测、及时反馈信息。
□发现存在问题,详见以下主要问题。
8.□架体搭设的各个节点安全性及施工作业面的各项安全防护措施、安全可
靠、完整有效。
□发现存在问题,详见以下主要问题。
9.□抽查施工单位已建立危大工程安全管理档案。
□档案建立存在问题,详见以下主要问题。
10.需验收的危大工程进入下道工序或投入使用前已按规定组织验收,并设置验。
旁站记录表工程名称:编号:—日期及天气:年月日施工单位:旁站的部位或工序:高大模板支撑系统旁站开始时间:点分旁站结束时间:点分施工情况:1、第一对作业人员进行高大模板施工方案及技术安全交底并组织进行三级教育;2、机械设备及人员: 1 台经纬仪、 1 台水平仪、 3 把测力扳手、水平管、线坠、卷尺等;施工技术员 1 人、安全员 1 人、安装架子工人人;3、轴线及控制线、标高进行校订。
4、按超高大模板专项施工方案及施工图纸进行安装。
监理情况:1、审查高大模板专项施工组织设计(经过专家论证,审批手续齐全)2、检查钢管、扣件等资料,有生产赞成证,出厂合格证及外观检查合格。
3、施工单位项目部主要人员,包括技术负责人、技术人员、安全员到位,特别工种持证上岗(建筑架子工证书,有效,证人对应)。
4、对轴线及控制线、标高进行检查校订。
5、检查作业过程中,操作人员安全防范措施到位。
6、整个安装施工流程均切合施工安装规范及施工方案相应规定的要求。
7、依照现场对方案的追踪检查情况,做好“JLAQJC-09安全专项施工方案推行追踪检查记录表”发现问题:1、个别立杆采用搭接;2、个别立杆对接不垂直、波折;3、水平剪刀撑间距过大;4、纵横向水平拉杆局部漏设,个别无连续拉设;5、个别扣件扭力不足;6、扫地杆高度高出20 ㎝;7、底部首道水平拉杆间距高出;8、顶部(立杆)自由端长度偏大。
(依照本质检查情况填写)办理情况:1、立杆采用搭接的全数更换;2、立杆垂直的调整到位,立杆波折的要更换;3、水平剪刀撑间距应按方案设置;4、漏设处应加设,纵横向水平拉杆个别无连续拉设应连续拉设;5、扣件扭力不足要重新扭紧;6、调整扫地杆高度;7、按要求调整水平拉杆间距;8、顶部应加设水平杆,以增强牢固性。
施工单位按要求,组织作业人员进行整改。
后补:两个工作今后复查,已整改到位,切合要求。
旁站监理人员(签字):年月日第五版表江苏省住所和城乡建设厅监制。
