管道沟槽开挖土方计算
- 格式:pdf
- 大小:43.95 KB
- 文档页数:3
管沟土方工程量计算规则中的重点1、工程量的计算分为清单工程量和定额工程量,清单工程量计算规则依据为《市政工程工程量计算规范》GB50857-2013;定额工程量计算规则依据为《全国统一市政工程预算定额》(以下假设所有沟槽长度为L,,放坡系数为k)。
热门城市:吉林市律师齐齐哈尔律师葫芦岛律师清远律师汉中律师平顶山律师阜阳律师牡丹江律师作为管沟土方工程的建筑行业的工作者,对于管沟土方工程量计算规则异常感兴趣。
这可能影响到整个工程的规划。
但是如何计算管沟土方工程量,许多人又是一头雾水,因为一个字的不同,可能导致计算规则就不同。
接下来,来讲述管沟土方工程量计算规则。
管沟土方工程量计算规则管沟土方工程俩计算方法及规则如下:管沟槽底的宽度=管外径+2×操作面宽,沟槽壁根据土层的性质、状况按规定坡度放坡,由此得出沟槽开口的宽度,﹙沟槽开口的宽度+沟槽底的宽度﹚÷2再×沟槽深度=沟槽截面积。
沟槽截面积×管沟的长度=管沟的土方量。
但因为实际情况不同,又有以下几种相对较为特殊的情况。
1、工程量的计算分为清单工程量和定额工程量,清单工程量计算规则依据为《市政工程工程量计算规范》GB50857-2013;定额工程量计算规则依据为《全国统一市政工程预算定额》(以下假设所有沟槽长度为L,,放坡系数为k)。
2、清单工程量:V1=B*H*L;定额工程量为V2=(B+2kH+B)*H*1/2。
也就是说清单工程量是以沟槽底部宽度(注意:这里的底部宽度指的是基础垫层的宽度)*挖土深度;定额工程量以实际开挖量以体积计算,言外之意就是说定额工程量要考虑放坡、安置挡土板、工作面宽度等因素。
放坡系数根据土方类别以及开挖方式和开挖深度来选择。
3、我们加上一些因素,垫层为无筋混凝土,自垫层上表面放坡。
则:清单工程量:V1=b1*(h1+h2)*L,定额工程量为:V={(b2+2c+2kh1+b2+2c)h1+b1h2}*L*1/2(公式很简单,不用想的那么复杂,就是小学学的梯形面积公式)。

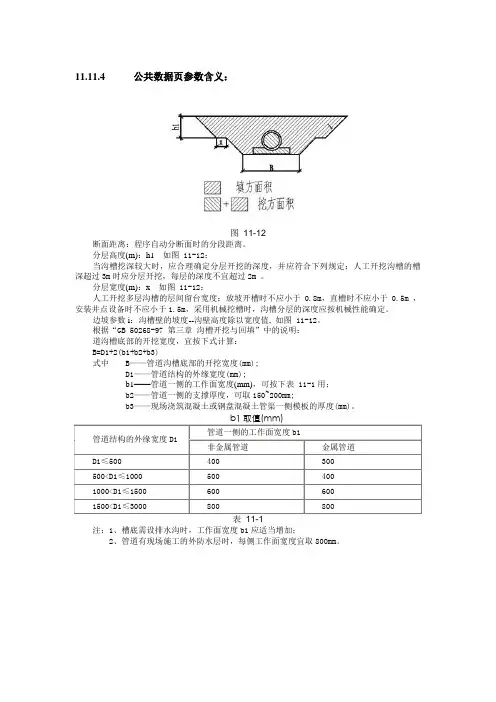

11.11.4 公共数据页参数含义:图11-12断面距离:程序自动分断面时的分段距离。
分层高度(m):h1如图 11-12:当沟槽挖深较大时,应合理确定分层开挖的深度,并应符合下列规定:人工开挖沟槽的槽深超过3m时应分层开挖,每层的深度不宜超过2m 。
分层宽度(m):x 如图 11-12:人工开挖多层沟槽的层间留台宽度;放坡开槽时不应小于0.8m,直槽时不应小于0.5m ,安装井点设备时不应小于1.5m,采用机械挖槽时,沟槽分层的深度应按机械性能确定。
边坡参数i:沟槽壁的坡度--沟壁高度除以宽度值, 如图 11-12。
根据“GB 50268-97 第三章沟槽开挖与回填”中的说明:道沟槽底部的开挖宽度,宜按下式计算:B=D1+2(b1+b2+b3)式中B——管道沟槽底部的开挖宽度(mm);D1——管道结构的外缘宽度(mm);b1——管道一侧的工作面宽度(mm),可按下表 11-1用;b2——管道一侧的支撑厚度,可取150~200mm;b3——现场浇筑混凝土或钢盘混凝土管渠一侧模板的厚度(mm)。
管道结构的外缘宽度D1 管道一侧的工作面宽度b1非金属管道金属管道D1≤500400 300 500<D1≤1000500 400 1000<D1≤1500600 600 1500<D1≤3000800 800注:1、槽底需设排水沟时,工作面宽度b1应适当增加;2、管道有现场施工的外防水层时,每侧工作面宽度宜取800mm。
11.11.5 基础参数取值见下面的示意图,由此参数计算出沟槽底部标高图11-13矩形管道混凝土基础图11-14矩形管道,其地基一般都是混凝土基础a、c1、c2、〈α的取值是从程序中的基础数据文件中提取的,默认值见主界面。
11.11.6 沟槽顶标高取值管线沿道路布置时,计算沟槽开挖顶部标高,不同的单位还要考虑地面自然标高与路面设计标关系,见下表11-2:自然标高大于设计标高从路基开始挖方计算,顶部标高等于设计标高—结构层厚度。
一、土方工程。
(一) 一般土方。
1.土方的挖、运均以天然密实体积(自然方)计算,回填土按碾压后的体积(实方)计算。
2.一般挖方包括道路土方,底面宽度超过7m、长度超过底宽3倍、基坑底面积在150m2以上的土方开挖。
3.土方分类为综合土和四类土,一般情况下,执行综合土定额。
土方中砾石含量超过10%时,可套用四类土;碎、砾石含量超过30%时,按地四类土乘以1.43系数。
4.人工挖土、运土定额系指工程量小、运距近和不适宜用机械施工的土方工程。
除以上情况外,均执行机械土方定额。
对于机械挖不到的方或需要人工配合修整挖土时,可套用人工挖土定额。
区分比例为机械挖土按90%计算,人工土方为10%,人工辅助挖土按相应定额乘以1.5系数。
5.机械土方分为推土机推土(最大推距不能超过80m)、铲运机铲运土方和挖掘机挖土。
6.机械土方现场运输指现场分段施工需回填时可利用的土方,不包括耕植土、流砂、淤泥、垃圾、杂填土和冻土。
(二) 沟槽土方。
1.沟槽土方,底宽小于7m,底长>底宽3倍以上按沟槽计算。
2.沟槽土方挖土深度步距分为2m、4m、6m、8m。
深度超过8m时,每增深1m,按上步定额乘以1.12系数。
3.沟槽底宽每侧工作面,按设计要求计算。
如无设计要求时,按下表规定执行。
管道结构宽(cm)混凝土管道基础90º混凝土管道基础>90º金属管道构筑物无防潮层有防潮层50以内40 40 3040 60100以内50 50 40250以内60 50 40250以上80 80 604.沟槽、支撑、放坡有设计要求时,按设计规定执行。
无设计要求时按以下规定参考计算:(1)沟槽深度在1m内,不放坡,不设撑。
(2)沟槽深度在2m以内时,放坡系数按1∶0.25;3m以内放坡系数按1∶0.33。
(3)沟槽深度在4m以内时,设置疏撑,放坡系数按1∶0.05。
(4)沟槽深度超度4m,可设密撑,放坡系数按1∶0.05。
管道埋地土(石)方工程量计算2000《全国统一安装工程预算定额》第六册“工业管道工程”册说明称:“地沟和埋地管道的土石方及砌筑工程执行” 《全国统一建筑工程基础定额》。
地沟土石方工程量计算是一项很复杂的工作,而且按专业分工,是属于土建预算员职责范围,同时,为了缩短本书篇幅,这里仅对管沟的形式及常用有关参数作以介绍外,其他有关详细计算方法,请有兴趣的工业管道预算员同志阅读《建筑工程预算编制入门》一书。
一、 埋地管道的开挖沟槽断面形式,设计人员是根据土质条件、地下水位、埋深、施工季节和施工方法等因素综合确定的, 一般常见管沟断面形式如图6-6示。
依次为直槽、梯形槽、混合槽、联合槽、二、 管道埋地沟槽常用参数1. 沟槽底部工作面宽度,见表6-25所示。
2. 沟壁最大允许坡度,见表6-26所示。
3. 管沟人工挖土底部宽度。
设计无规定时,可见表6-27所示尺寸计算。
4. 管沟回土应减土方量,管径500mm 以下者不扣其所占体积;管径超过500mm 以上时,应按表6-28数值扣除其所占体积。
注:①管道结构宽度:无管座者按管身外皮计;有管座者按管座外皮计 ;砖砌 或混凝土管。
沟按外皮计②沟底需增加排水沟时,工作面宽度可适当增加。
③有外防水的砖沟或混凝土厚时,每侧工作面宽度宜取800mm 。
管道埋地土(石)方工程量计算表6-26 管沟壁坡度系数注:土壤类别划分,详见《全国统一建筑工程基础定额》。
表6-28 各种管道应减土方(m3/m)1. 不放坡不加工作面公式:V=L·B·H2. 不放坡增加工作面公式:V=L·(B+2C)·H3. 放坡并加工作面公式: V=L·(B+2C+KH)·H4. 一侧放坡一侧支挡土板公式:V=L·(B+0.1+1/2KH)·H5. 不放坡两侧支放挡土板公式:V=l·(B+2C+0.1×2)·H 式中V—土方体积(m3)L—管沟图示长度(m)B—管沟图示宽度(m)H—管沟图示深度(m)C—一侧工作面宽度(m)K—放坡系数0.1—挡土板厚度(m)。
市政管沟开挖计算规则说明一、土石方工程定额除各章另有说明外,适用于市政工程项目其他章。
二、干、湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。
挖湿土时,人工和机械乘以系数1.18,干、湿土工程量分别计算。
采用井点降水的土方应按干土计算。
三、人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目。
四、挖土机在垫板上作业,人工和机械乘以系数1.25,搭拆垫板的人工、材料和辅机摊销费另行计算。
五、推土机推土或铲运机铲土的平均土层厚度<30cm时,其推土机台班乘以系数1.25,铲运机台班乘以系数1.17。
六、在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.20。
先开挖后支撑的不属于支撑下挖土。
七、挖密实的钢碴,按挖四类土人工乘以系数2.50,机械乘以系数1.50。
八、0.2m3抓斗挖土机挖土、淤泥、流砂按0.5m3抓铲挖掘机挖土、淤泥、流砂项目消耗量乘以系数2.50计算。
九、自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土台班数量乘以系数1.10;拉铲挖掘机装车,自卸汽车运土台班数量乘以系数1.20。
十、石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在项目内。
采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2.12m计算。
抛掷和定向爆破另行处理。
打眼爆破若要达到石料粒径要求,则增加的费用另计。
十一、本定额不包括现场障碍物清理,障碍物清理费用另行计算。
弃土、石方的场地占用费按当地规定处理。
十二、本章定额中为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用。
十三、人工挖沟槽、基坑内淤泥、流沙的深度超过2m,其垂直运输按下表增加工日(工程量按超过2m深部分工程量)。
单位.1OOm3┌────┬───┬───────────────────────────────────────┐│项目│单位│挖土深度(m以内) │├────┼───┼────┬────┬────┬────┬────┬────┬────┬────┤│││ 3 │ 4 │ 5 │ 6 │ 7 │ 8 │ 9 │ 10 ││增加工日│工日│││││││││││├────┼────┼────┼────┼────┼────┼────┼────┤│││ 6.95 │ 9.73 │ 12.51 │ 15.29 │ 18.07 │ 20.85 │ 23.63 │ 26.41 │└────┴───┴────┴────┴────┴────┴────┴────┴────┴────┘十四、清单编码040101004竖井挖土方、040101005暗挖土方执行D.4隧道工程中相应项目。
管道沟槽土方计算公式
一、开挖体积计算公式
1.管道沟槽开挖体积计算公式
V=A×L
其中,V为开挖体积,A为沟槽横截面积,L为沟槽的长度。
2.不规则沟槽开挖体积计算公式
V=∑(A1+A2)×(L1+L2)×h/2
其中,A1和A2为沟槽不规则横截面形状的两个侧面积,L1和L2为沟槽不规则横截面长度,h为沟槽深度。
二、填充体积计算公式
1.管道沟槽填充体积计算公式
T=A×L
其中,T为填充体积,A为填充横截面积,L为沟槽的长度。
2.不规则沟槽填充体积计算公式
T=∑(A1+A2)×(L1+L2)×h/2
其中,A1和A2为沟槽不规则横截面形状的两个侧面积,L1和L2为沟槽不规则横截面长度,h为沟槽深度。
三、总体积计算公式
1.管道沟槽总体积计算公式
TV=V+T
其中,TV为总体积,V为开挖体积,T为填充体积。
四、其他相关公式
1.管道沟槽土方量计算公式
E=TV×G
其中,E为土方量,TV为总体积,G为土方容重。
2.土方容重计算公式
G=(m+W)/V
其中,G为土方容重,m为挖掘机平衡臂长度,W为挖掘机重量,V为土方量。
需要注意的是,在实际应用过程中,除基本的土方计算公式外,还应考虑到实际工程中的具体情况,如施工条件、土方的类型和性质等因素,以确保计算的准确性和可靠性。
综上所述,以上是一些常用的管道沟槽土方计算公式。
根据具体工程要求,结合实际工程情况进行选择和使用,可以有效地进行管道沟槽土方计算,为工程施工提供准确的土方量数据。
3基本规定3.1 施工基本规定3.1.1 从事给排水管道工程的施工单位应具备相应的施工资质,施工人员应具备相应的资格。
给排水管道工程施工和质量管理应具有相应的施工技术标准。
3.1.2 施工单位应建立、健全施工技术、质量、安全生产等管理体系,制订各项施工管理规定,并贯彻执行。
3.1.3 施工单位应按照合同文件、设计文件和有关规范、标准要求,根据建设单位提供的施工界域内地下管线等构(建)筑物资料、工程水文地质资料,组织有关施工技术管理人员深入沿线调查,掌握现场实际情况,做好施工准备工作。
3.1.4 施工单位应熟悉和审查施工图纸,掌握设计意图与要求实行自审、会审(交底)和签证制度;发现施工图有疑问、差错时,应及时提出意见和建议;如需变更设计,应按照相应程序报审,经相关单位签证认定后实施。
3.1.5 施工单位在开工前应编制施工组织设计,对关键的分项、分部工程应分别编制专项施工方案。
施工组织设计、专项施工方案必须按规定程序审批后执行,有变更时要办理变更审批。
3.1.6 施工临时设施应根据工程特点合理设置,并有总体布置方案。
对不宜间断施工的项目,应有备用动力和设备。
3.1.7 施工测量应实行施工单位复核制、监理单位复测制,填写相关记录,并符合下列规定:1 施工前,建设单位应组织有关单位进行现场交桩,施工单位对所交桩进行复核测量;原测桩有遗失或变位时,应及时补钉桩校正,并应经相应的技术质量管理部门和人员认定;2 临时水准点和管道轴线控制桩的设置应便于观测、不易被扰动且必须牢固,并应采取保护措4文档大全实用标准文案 文档大全给水排水管道工程施工及验收规范 GB50268-2008施;开槽铺设管道的沿线临时水准点,每 200m 不宜少于 1 个;3 临时水准点、管道轴线控制桩、高程桩,必须经过复核方可使用,并应经常校核;4 不开槽施工管道,沉管、桥管等工程的临时水准点、管道轴线控制桩,应根据施工方案进行 设置,并及时校核;5 对既有管道、构(建)筑物与拟建工程衔接的平面位置和高程,开工前必须校测。
管径
铸铁管、钢管、塑料管混凝土管、钢筋混凝土管、预应力混凝土管陶土管50-70
0.600.800.70100-200
0.700.900.80250-350
0.80 1.000.90400-450
1.00 1.30 1.10500-600
1.30 1.50 1.40
700-800
1.60 1.80900-1000
1.80
2.001100-1200
2.00 2.301300-1400 2.20 2.60管道沟槽底宽度估算参考表
附注:管径大于1400mm的按管道结构宽另加工作面,金属管道、塑料管道每侧增加工作面40cm,混凝土管道每侧增加50cm计算。
挖管道沟槽的长度按图示中心线计算;沟底的宽度,设计有规定,按设计规定,设计无规定时,按下表规定工作面宽度计算。
计算管道沟槽土方工程量时,各种井类及管道接口等处需加宽增加的土方工程量按管道开挖的总土方量乘以系数计算:排水管沟乘以1.05;给水管沟、煤气管沟乘以1.10.
h:管沟深度;=覆土深度+管道公称直径+垫层厚度
B:管沟宽度;根据公称直径确定,设计无规定时,可查看《10市政定额》P12 表格三,即下表k:放坡系数
L:管沟长度
注意:
计算回填土方时,管道体积计算公式为V=πR²L (R=公称直径+2δ;δ为管道壁厚)
管道沟槽土方计算公式如下
V=h*(B+kh)*L。
室外管道挖⼟⽅⼯程量计算规则是什么在进⾏⼯程建设之前是要根据图纸计算⼯程计量的,⽽且⼯程计量的计算有规定的规则,不同的种类有不同的计算⽅法。
例如室外管道挖⼟⽅⼯程量计算都有⼏种,室外管道挖⼟⽅⼯程量计算规则是什么,下⾯店铺的⼩编为⼤家整理了相关内容,来为⼤家解答。
⼀、室外管道挖⼟⽅⼯程量计算主要有⼏种(1)平整场地系指厚度在±30cm以内的就地挖、填、找平,其⼯程量按建筑物的⾸层建筑⾯积计算。
(2)挖地槽⼯程量按设计图⽰尺⼨以体积计算,其中:外墙地槽长度按设计图⽰外墙槽底中⼼线长度计算,内墙地槽长度按内墙槽底净长计算;槽宽按设计图⽰基础垫层底尺⼨加⼯作⾯的宽度计算;槽深按⾃然地坪标⾼⾄槽底标⾼计算。
当需要放坡时,应将放坡的⼟⽅⼯程量合并于总⼟⽅⼯程量中。
(3)⼈⼯挖冻⼟⼯程量按设计图⽰尺⼨按开挖⾯积乘厚度以体积计算。
(4)挖淤泥、流砂⼯程量按设计图⽰尺⼨以体积计算。
(5)原⼟打夯、槽底钎探⼯程量,以槽底⾯积计算。
(6)⽀挡⼟板⼯程量,以槽的垂直⾯积计算,双⾯⽀挡⼟板者计算双⾯⾯积,⽀挡⼟板后,不得再计算放坡⼟⽅⼯程量。
(7)挖室内管沟,凡带有混凝⼟垫层或基础、砖砌管沟墙、混凝⼟沟盖板者,如需反刨槽的挖⼟⼯程量,应按设计图⽰尺⼨的混凝⼟垫层或基础的底⾯积乘以深度以体积计算。
(8)排⽔沟挖⼟⼯程量按施⼯组织设计的规定以体积计算,并⼊挖⼟⼯程量内。
(9)管沟⼟⽅⼯程量按设计图⽰尺⼨以体积计算,管沟长度按管道中⼼线长度计算(不扣除检查井所占长度);管沟深度有设计时,平均深度以沟垫层底表⾯标⾼⾄交付施⼯场地标⾼计算,⽆设计时,直埋管深度应按管底外表⾯标⾼⾄交付施⼯场地标⾼的平均⾼度计算⼆、室外管道挖⼟⽅⼯程量计算室外给排⽔管挖⼟⽅⽆设计规定时,按经批准的施⼯组织设计或预算定额给出的计算规则计算其⼟⽅⼯程量;(⼀)室外排⽔⼟⽅量:管沟挖⽅量计算式: V=h(b+0.3h)L式中:h=沟深,按设计管底标⾼计算,m;b=沟底宽,m;L=沟长,m;0.3=放坡系数。
市政管沟开挖计算规则说明一、土石方工程定额除各章另有说明外,适用于市政工程项目其他章。
二、干、湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。
挖湿土时,人工和机械乘以系数1.18,干、湿土工程量分别计算。
采用井点降水的土方应按干土计算。
三、人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目。
四、挖土机在垫板上作业,人工和机械乘以系数1.25,搭拆垫板的人工、材料和辅机摊销费另行计算。
五、推土机推土或铲运机铲土的平均土层厚度<30cm时,其推土机台班乘以系数1.25,铲运机台班乘以系数1.17。
六、在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.20。
先开挖后支撑的不属于支撑下挖土。
七、挖密实的钢碴,按挖四类土人工乘以系数2.50,机械乘以系数1.50。
八、0.2m3抓斗挖土机挖土、淤泥、流砂按0.5m3抓铲挖掘机挖土、淤泥、流砂项目消耗量乘以系数2.50计算。
九、自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土台班数量乘以系数1.10;拉铲挖掘机装车,自卸汽车运土台班数量乘以系数1.20。
十、石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在项目。
采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2.12m计算。
抛掷和定向爆破另行处理。
打眼爆破若要达到石料粒径要求,则增加的费用另计。
十一、本定额不包括现场障碍物清理,障碍物清理费用另行计算。
弃土、石方的场地占用费按当地规定处理。
十二、本章定额中为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用。
十三、人工挖沟槽、基坑淤泥、流沙的深度超过2m,其垂直运输按下表增加工日(工程量按超过2m深部分工程量)。
单位.1OOm3┌────┬───┬───────────────────────────────────────┐│项目│单位│挖土深度(m以) │├────┼───┼────┬────┬────┬────┬────┬────┬────┬────┤│││ 3 │ 4 │ 5 │ 6 │ 7 │ 8 │ 9 │ 10 ││增加工日│工日│││││││││││├────┼────┼────┼────┼────┼────┼────┼────┤│││ 6.95 │ 9.73 │ 12.51 │ 15.29 │ 18.07 │ 20.85 │ 23.63 │ 26.41 │└────┴───┴────┴────┴────┴────┴────┴────┴────┴────┘十四、清单编码040101004竖井挖土方、040101005暗挖土方执行D.4隧道工程中相应项目。
挖沟槽土方工程量计算规则(二)引言:挖沟槽土方工程量计算是土木工程中的一个重要环节。
准确计算挖沟槽的土方工程量可以帮助工程师预估项目成本、制定施工计划以及控制工程进度。
本文将详细介绍挖沟槽土方工程量计算规则的进一步细化。
概述:挖沟槽土方工程量计算规则的细化可以更加准确地预估土方工程量,并为工程实施提供指导。
在进行挖沟槽土方工程量计算时,需要考虑挖沟的深度、宽度、土方坡度以及土方类型等因素。
正文内容:一、挖沟深度的计算1.确定挖沟槽的设计深度,根据工程所处位置和用途,一般根据设计要求确定。
要考虑到埋设管道等设备的要求以及土质和地下水位等因素。
2.根据设计深度,考虑挖沟槽的环境和工程要求,选择合适的土方类型,如常规土方、含水土方等。
3.根据挖沟的设计深度和土方类型,计算挖沟的土方体积,公式为:挖沟土方体积=挖沟横截面积挖沟长度。
二、挖沟宽度的计算1.根据挖沟槽的设计要求、土质条件以及管道等设备的要求,确定挖沟的设计宽度。
2.考虑挖沟槽的土方坡度,根据土质类型和稳定性要求,确定挖沟的坡度。
3.根据挖沟的设计宽度和土方坡度,计算挖沟的土方体积,公式为:挖沟土方体积=挖沟横截面积挖沟长度。
三、挖沟土方坡度的计算1.根据挖沟槽的设计要求和土质条件,选择合适的坡度类型,如平坡、倾斜坡等。
2.根据挖沟的土质类型和稳定性要求,计算挖沟的坡度。
3.根据挖沟的设计坡度和土方体积,计算挖沟的土方体积,公式为:挖沟土方体积=挖沟横截面积挖沟长度。
四、挖沟土方类型的计算1.根据挖沟槽所处位置和环境条件,选择合适的土方类型,如常规土方、含水土方等。
2.根据挖沟的土质类型和稳定性要求,计算挖沟的土方体积。
3.考虑挖沟槽的土方储运方式,如直接运送、堆放等,计算土方体积的修正系数。
五、挖沟槽土方工程量计算的调整和修正1.在实际工程中,根据工程进展情况和实际情况,对计算的土方工程量进行调整和修正。
2.考虑挖沟槽的复杂性和土方工程量计算的不确定性,采用合理的修正系数进行修正。
市政管沟开挖计算规则说明一、土石方工程定额除各章另有说明外,适用于市政工程项目其他章。
二、干、湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。
挖湿土时,人工和机械乘以系数1.18,干、湿土工程量分别计算。
采用井点降水的土方应按干土计算。
三、人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目。
四、挖土机在垫板上作业,人工和机械乘以系数1.25,搭拆垫板的人工、材料和辅机摊销费另行计算。
五、推土机推土或铲运机铲土的平均土层厚度<30cm时,其推土机台班乘以系数1.25,铲运机台班乘以系数1.17。
六、在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.20。
先开挖后支撑的不属于支撑下挖土。
七、挖密实的钢碴,按挖四类土人工乘以系数2.50,机械乘以系数1.50。
八、0.2m3抓斗挖土机挖土、淤泥、流砂按0.5m3抓铲挖掘机挖土、淤泥、流砂项目消耗量乘以系数2.50计算。
九、自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土台班数量乘以系数1.10;拉铲挖掘机装车,自卸汽车运土台班数量乘以系数1.20。
十、石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在项目内。
采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2.12m计算。
抛掷和定向爆破另行处理。
打眼爆破若要达到石料粒径要求,则增加的费用另计。
十一、本定额不包括现场障碍物清理,障碍物清理费用另行计算。
弃土、石方的场地占用费按当地规定处理。
十二、本章定额中为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用。
十三、人工挖沟槽、基坑内淤泥、流沙的深度超过2m,其垂直运输按下表增加工日(工程量按超过2m深部分工程量)。
单位.1OOm3┌────┬───┬───────────────────────────────────────┐│项目│单位│挖土深度(m以内) │├────┼───┼────┬────┬────┬────┬────┬────┬────┬────┤│││ 3 │ 4 │ 5 │ 6 │ 7 │ 8 │ 9 │ 10 ││增加工日│工日│││││││││││├────┼────┼────┼────┼────┼────┼────┼────┤│││ 6.95 │ 9.73 │ 12.51 │ 15.29 │ 18.07 │ 20.85 │ 23.63 │ 26.41 │└────┴───┴────┴────┴────┴────┴────┴────┴────┴────┘十四、清单编码040101004竖井挖土方、040101005暗挖土方执行D.4隧道工程中相应项目。
管道沟槽土方计算表格一、工程基本信息二、管道沟槽断面尺寸三、土方开挖量计算1. 计算公式:开挖量= (沟槽宽度×沟槽深度×管道长度) ×(1 + 放坡系数)2. 计算结果:XXX立方米四、土方回填量计算1. 计算公式:回填量= 开挖量×(1 + 回填系数)2. 回填系数:根据回填材料和施工方法确定,一般为0.8-1.2。
此处假设回填系数为1.0。
3. 计算结果:XXX立方米五、备注信息1. 土质情况:根据实际勘察结果填写,如“砂土”、“粘土”等。
2. 地下水情况:填写是否有地下水,以及地下水的水位高度。
3. 其他特殊情况:如有其他特殊情况或需要特别说明的事项,可在此栏填写。
六、土方平衡与调配在完成土方开挖和回填量的计算后,应进行土方平衡与调配。
这涉及到对开挖和回填量的对比分析,以及土方的合理调配,以降低工程成本和提高施工效率。
1. 如果开挖量大于回填量,则需要进行土方的外运处理。
在调配过程中,应考虑土方的运输距离、运输成本等因素,以选择合理的调配方案。
2. 如果回填量大于开挖量,则需要进行土方的内运。
此时,应考虑就近寻找合适的土源,以满足回填需求。
3. 在进行土方调配时,还应考虑环境保护的要求,避免对周围环境造成不良影响。
七、表格更新与完善管道沟槽土方计算表格应随着工程进度的变化而更新和完善。
在施工过程中,可能会遇到地质条件的变化、设计变更等情况,导致沟槽断面尺寸、管道长度等参数发生变化。
此时,应及时更新表格数据,并重新计算土方开挖量和回填量。
同时,在施工过程中,还应注意积累经验,不断完善表格的计算方法和内容,以提高土方计算的准确性和施工效率。
八、结论管道沟槽土方计算表格是一种实用的工具,可以帮助施工和管理人员快速准确地完成土方量的计算和记录。
通过不断完善和更新表格,可以更好地服务于管道安装工程,提高施工效率和管理水平,降低工程成本,促进工程项目的顺利实施。
3基本规定3.1 施工基本规定3.1.1 从事给排水管道工程的施工单位应具备相应的施工资质,施工人员应具备相应的资格。
给排水管道工程施工和质量管理应具有相应的施工技术标准。
3.1.2 施工单位应建立、健全施工技术、质量、安全生产等管理体系,制订各项施工管理规定,并贯彻执行。
3.1.3 施工单位应按照合同文件、设计文件和有关规范、标准要求,根据建设单位提供的施工界域内地下管线等构(建)筑物资料、工程水文地质资料,组织有关施工技术管理人员深入沿线调查,掌握现场实际情况,做好施工准备工作。
3.1.4 施工单位应熟悉和审查施工图纸,掌握设计意图与要求实行自审、会审(交底)和签证制度;发现施工图有疑问、差错时,应及时提出意见和建议;如需变更设计,应按照相应程序报审,经相关单位签证认定后实施。
3.1.5 施工单位在开工前应编制施工组织设计,对关键的分项、分部工程应分别编制专项施工方案。
施工组织设计、专项施工方案必须按规定程序审批后执行,有变更时要办理变更审批。
3.1.6 施工临时设施应根据工程特点合理设置,并有总体布置方案。
对不宜间断施工的项目,应有备用动力和设备。
3.1.7 施工测量应实行施工单位复核制、监理单位复测制,填写相关记录,并符合下列规定:1 施工前,建设单位应组织有关单位进行现场交桩,施工单位对所交桩进行复核测量;原测桩有遗失或变位时,应及时补钉桩校正,并应经相应的技术质量管理部门和人员认定;2 临时水准点和管道轴线控制桩的设置应便于观测、不易被扰动且必须牢固,并应采取保护措4文档大全实用标准文案 文档大全给水排水管道工程施工及验收规范 GB50268-2008施;开槽铺设管道的沿线临时水准点,每 200m 不宜少于 1 个;3 临时水准点、管道轴线控制桩、高程桩,必须经过复核方可使用,并应经常校核;4 不开槽施工管道,沉管、桥管等工程的临时水准点、管道轴线控制桩,应根据施工方案进行 设置,并及时校核;5 对既有管道、构(建)筑物与拟建工程衔接的平面位置和高程,开工前必须校测。
