沟槽土方放坡开挖量计算公式在咱们建筑施工领域啊,沟槽土方放坡开挖量的计算那可是相当重要的一环。
这就好比做饭时要知道放多少米和水一样,得算得准准的,不然可就麻烦啦!先来说说啥是沟槽土方放坡开挖。
简单来讲,就是在挖沟槽的时候,不是直直地往下挖,而是有一定的坡度,这样能保证施工的安全,也能让挖出来的土有地方堆。
那这个放坡开挖量到底咋算呢?其实有个公式。
公式是这样的:V = (A + 2C + KH) × H × L 。
这里面的字母都有特定的意思哈。
V 表示的是挖方体积;A 是沟槽底宽;C 呢,是工作面宽度;K 是放坡系数;H 是沟槽深度;L 是沟槽长度。
我给您举个例子,就拿上次我参与的一个小区排水管道施工来说吧。
那时候,沟槽底宽设计是 1 米,工作面宽度规定是 0.5 米,沟槽深度要达到 3 米,放坡系数是 0.5,沟槽长度有 50 米。
咱们按照公式来算算哈。
先算括号里的,A + 2C + KH ,也就是 1 + 2×0.5 + 0.5×3 = 3 米。
然后乘以 H ,也就是 3 米,再乘以 L ,50 米。
这样一来,V = 3×3×50 = 450 立方米。
这就是这个沟槽的土方放坡开挖量啦。
在实际计算的时候,您可得注意这些数据的准确性。
比如说这个工作面宽度,要是测量不准确,那算出来的结果可就差得远了。
还有放坡系数,得根据土壤的类别、施工的方法来确定,可不能随便拍脑袋就定了。
另外啊,有些特殊情况也得考虑进去。
比如说沟槽中途有转弯的地方,或者有不同深度的段落,那都得分别计算,不能一刀切。
再说回我们那个小区排水管道施工,就因为在计算的时候,有个小伙伴把放坡系数给搞错了,结果挖出来的土方量比预计的少了好多。
这可不得了,工程进度一下子就被耽误了,还得重新安排挖机和运输车辆,多花了不少时间和成本。
所以说啊,这沟槽土方放坡开挖量的计算,真不是个能马虎的事儿。

市政清单工程中挖沟槽土方中没有构筑物的土方工程量计算?悬赏分:0 - 离问题结束还有41天- 阅读次数:钢筋混凝土排水管道180°砂石基础的土方计算,在清单规则中底宽是按哪个投影计算?例:管内径:D=800管壁厚:t=80管基尺寸:a=500C1=150C2=480坡度:1:0.3底宽1720上口宽1996应该按哪个计算?所说的上口宽是指砂基按1:0.3放坡至排水管设计中心标高的宽度,所用图集为04S516按照投影面积如何计算沟槽土方工程量市政沟槽:原地面线以下按构筑物最大水平投影面积乘以挖土深度(原地面平均标高至槽坑底高度)以体积计算,原地面线以下按构筑物最大水平投影面积如何确定?原地面平均标高是否为横段面平均标高,当原地面标高高于设计路面高程时,挖路基土方与挖沟槽土方就重复,挖路基土方是否只计沟槽以外的部分?答:最大水平投影面积:1、管道直接敷设在原土上的,则就是(管的内径+2侧壁厚)*长度。
2、管道下有基础的,砼基础,砂石基础,就是看标准图集上的那个基础的最大宽度*长度。
平均高度,规范上要求的是原地面高程,一般都是看纵断面图的,里面有个管道埋深,=管道平均埋深+管的壁厚+管下面的基础高度。
最后个问题,我也不是很肯定,按道理是应该除去的,但是除去呢,计算也麻烦,而且工程量也不是很多。
因为挖路基土方他是根据道路的横断面图来计算的,他就是计算设计路面和原地面之间的土方关系,而挖沟槽土方主要的部分其实是原始地面以下的,两个之间的交集并不是很多,现在我遇到的,算的过程中都没有除去。
什么是水平投影面积?如何计算?水平投影面积就是指垂直投影下来的面积,在求建筑面积的时候用的就是水平投影面积,运用空间想象力,一个建筑,从上往下看的形状,利用图形状况,计算外围面积,计算出来的面积就是水平投影面积,也是指建筑面积 .。

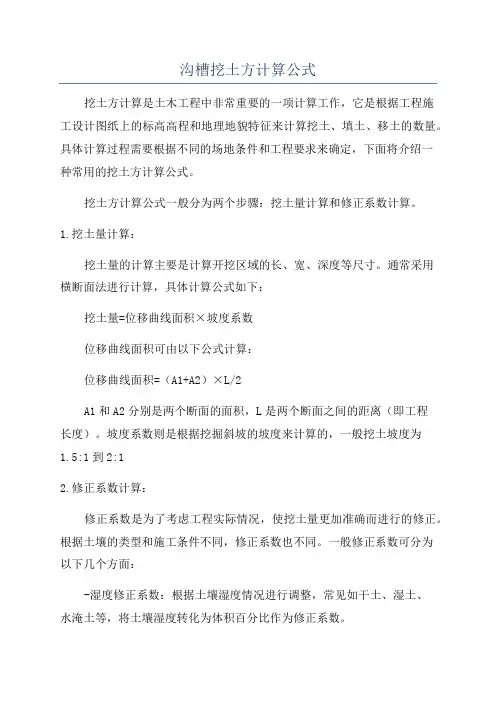

沟槽挖土方计算公式挖土方计算是土木工程中非常重要的一项计算工作,它是根据工程施工设计图纸上的标高高程和地理地貌特征来计算挖土、填土、移土的数量。
具体计算过程需要根据不同的场地条件和工程要求来确定,下面将介绍一种常用的挖土方计算公式。
挖土方计算公式一般分为两个步骤:挖土量计算和修正系数计算。
1.挖土量计算:挖土量的计算主要是计算开挖区域的长、宽、深度等尺寸。
通常采用横断面法进行计算,具体计算公式如下:挖土量=位移曲线面积×坡度系数位移曲线面积可由以下公式计算:位移曲线面积=(A1+A2)×L/2A1和A2分别是两个断面的面积,L是两个断面之间的距离(即工程长度)。
坡度系数则是根据挖掘斜坡的坡度来计算的,一般挖土坡度为1.5:1到2:12.修正系数计算:修正系数是为了考虑工程实际情况,使挖土量更加准确而进行的修正。
根据土壤的类型和施工条件不同,修正系数也不同。
一般修正系数可分为以下几个方面:-湿度修正系数:根据土壤湿度情况进行调整,常见如干土、湿土、水淹土等,将土壤湿度转化为体积百分比作为修正系数。
-堆方修正系数:挖土堆方过程中土方堆积会产生收缩,因此需要进行堆方修正系数计算,一般在0.8到1之间。
-相对密度修正系数:挖土过程中土方的密实性不同,需要进行相对密度修正系数计算,一般在0.9到1之间。
通过以上的挖土量计算和修正系数计算,可以得到最终的挖土方量。
但需要注意的是,实际施工中还需要考虑到挖土过程中的土方平整度、施工设备的效率等因素,以确保施工过程的顺利进行。
总结起来,挖土方计算公式主要包括挖土量计算和修正系数计算。
具体的计算公式需要根据工程场地的特点和要求来确定,以得到准确的挖土方量。
一、土方工程。
(一) 一般土方。
1.土方的挖、运均以天然密实体积(自然方)计算,回填土按碾压后的体积(实方)计算。
2.一般挖方包括道路土方,底面宽度超过7m、长度超过底宽3倍、基坑底面积在150m2以上的土方开挖。
3.土方分类为综合土和四类土,一般情况下,执行综合土定额。
土方中砾石含量超过10%时,可套用四类土;碎、砾石含量超过30%时,按地四类土乘以1.43系数。
4.人工挖土、运土定额系指工程量小、运距近和不适宜用机械施工的土方工程。
除以上情况外,均执行机械土方定额。
对于机械挖不到的方或需要人工配合修整挖土时,可套用人工挖土定额。
区分比例为机械挖土按90%计算,人工土方为10%,人工辅助挖土按相应定额乘以1.5系数。
5.机械土方分为推土机推土(最大推距不能超过80m)、铲运机铲运土方和挖掘机挖土。
6.机械土方现场运输指现场分段施工需回填时可利用的土方,不包括耕植土、流砂、淤泥、垃圾、杂填土和冻土。
(二) 沟槽土方。
1.沟槽土方,底宽小于7m,底长>底宽3倍以上按沟槽计算。
2.沟槽土方挖土深度步距分为2m、4m、6m、8m。
深度超过8m时,每增深1m,按上步定额乘以1.12系数。
3.沟槽底宽每侧工作面,按设计要求计算。
如无设计要求时,按下表规定执行。
管道结构宽(cm)混凝土管道基础90º混凝土管道基础>90º金属管道构筑物无防潮层有防潮层50以内40 40 3040 60100以内50 50 40250以内60 50 40250以上80 80 604.沟槽、支撑、放坡有设计要求时,按设计规定执行。
无设计要求时按以下规定参考计算:(1)沟槽深度在1m内,不放坡,不设撑。
(2)沟槽深度在2m以内时,放坡系数按1∶0.25;3m以内放坡系数按1∶0.33。
(3)沟槽深度在4m以内时,设置疏撑,放坡系数按1∶0.05。
(4)沟槽深度超度4m,可设密撑,放坡系数按1∶0.05。
管道沟槽土方计算公式
一、开挖体积计算公式
1.管道沟槽开挖体积计算公式
V=A×L
其中,V为开挖体积,A为沟槽横截面积,L为沟槽的长度。
2.不规则沟槽开挖体积计算公式
V=∑(A1+A2)×(L1+L2)×h/2
其中,A1和A2为沟槽不规则横截面形状的两个侧面积,L1和L2为沟槽不规则横截面长度,h为沟槽深度。
二、填充体积计算公式
1.管道沟槽填充体积计算公式
T=A×L
其中,T为填充体积,A为填充横截面积,L为沟槽的长度。
2.不规则沟槽填充体积计算公式
T=∑(A1+A2)×(L1+L2)×h/2
其中,A1和A2为沟槽不规则横截面形状的两个侧面积,L1和L2为沟槽不规则横截面长度,h为沟槽深度。
三、总体积计算公式
1.管道沟槽总体积计算公式
TV=V+T
其中,TV为总体积,V为开挖体积,T为填充体积。
四、其他相关公式
1.管道沟槽土方量计算公式
E=TV×G
其中,E为土方量,TV为总体积,G为土方容重。
2.土方容重计算公式
G=(m+W)/V
其中,G为土方容重,m为挖掘机平衡臂长度,W为挖掘机重量,V为土方量。
需要注意的是,在实际应用过程中,除基本的土方计算公式外,还应考虑到实际工程中的具体情况,如施工条件、土方的类型和性质等因素,以确保计算的准确性和可靠性。
综上所述,以上是一些常用的管道沟槽土方计算公式。
根据具体工程要求,结合实际工程情况进行选择和使用,可以有效地进行管道沟槽土方计算,为工程施工提供准确的土方量数据。
管径
铸铁管、钢管、塑料管混凝土管、钢筋混凝土管、预应力混凝土管陶土管50-70
0.600.800.70100-200
0.700.900.80250-350
0.80 1.000.90400-450
1.00 1.30 1.10500-600
1.30 1.50 1.40
700-800
1.60 1.80900-1000
1.80
2.001100-1200
2.00 2.301300-1400 2.20 2.60管道沟槽底宽度估算参考表
附注:管径大于1400mm的按管道结构宽另加工作面,金属管道、塑料管道每侧增加工作面40cm,混凝土管道每侧增加50cm计算。
挖管道沟槽的长度按图示中心线计算;沟底的宽度,设计有规定,按设计规定,设计无规定时,按下表规定工作面宽度计算。
计算管道沟槽土方工程量时,各种井类及管道接口等处需加宽增加的土方工程量按管道开挖的总土方量乘以系数计算:排水管沟乘以1.05;给水管沟、煤气管沟乘以1.10.
h:管沟深度;=覆土深度+管道公称直径+垫层厚度
B:管沟宽度;根据公称直径确定,设计无规定时,可查看《10市政定额》P12 表格三,即下表k:放坡系数
L:管沟长度
注意:
计算回填土方时,管道体积计算公式为V=πR²L (R=公称直径+2δ;δ为管道壁厚)
管道沟槽土方计算公式如下
V=h*(B+kh)*L。
市政管道挖沟槽土方计算
1、土方用量计算
水利工程建设中,市政管道挖沟槽土方计算是挖沟槽管道施工过程中不可缺少的必要环节,挖沟槽土方用量计算包括了自然沟槽土方用量计算和人工沟槽土方计算,具体方法如下:
(1)自然沟槽土方用量计算
自然沟槽的土方用量是挖沟槽施工前需要统计的一项重要数据,一般情况下计算土方用量的公式为:
F = D * L *S * 0.825 * C
其中,F表示需要的土方量,单位为立方米;D表示沟槽的深度,单位是米;L表示沟槽的长度,单位是米;S表示沟槽的宽度,单位是米;C表示土质系数,根据不同的土质可以有所不同,一般来说,软粘土1.25-1.3,砂土0.6-0.8,土壤0.4-0.5。
(2)人工沟槽土方计算
当挖沟槽施工完成后,人工沟槽的土方用量需要计算出来,一般情况下人工沟槽土方计算的公式为:
F = V * 0.825 * C
其中,F依然表示的是需要的土方量,单位为立方米;V是挖沟槽施工完毕之后,沟槽被填充的土量,单位为立方米;C同样是土质系数,用来表示该段沟槽的沟壑土的土质。
2 、管道安装及拾遗物用量
管道安装部分根据管道的不同种类用量会有不同,一般采用钢管或*/_Dh$管等将市政管道穿越沟槽,单位米长需要管路相应材料用量,填充拾遗物项目亦需考虑具体用量。
市政土方及管道计算规则首先,市政土方计算规则是指计算市政工程中土方的数量和体积的方法。
土方计算规则通常涉及以下几个方面:土方的测量:通过使用仪器和测量工具来准确测量土方的表面积、高度和体积。
土方的分类:根据土方的性质和用途,将土方划分为不同的类别,如填方和挖方。
这有助于根据土方的特性进行计算和分析。
土方的计算:根据土方的测量结果和分类,通过相应的计算公式来确定土方的数量和体积。
常用的计算方法包括平面面积法、等高线法和剖面法等。
土方的交换计算:在一些工程项目中,土方的数量可能需要进行交换计算,即在填方和挖方之间进行平衡,以确保土方的利用效率和环境保护。
其次,市政管道计算规则是指计算市政工程中管道的尺寸、长度和布置的方法。
管道计算规则通常涉及以下几个方面:管道的分类:根据管道的功能和特性,将管道划分为不同的类别,如供水管道、排水管道和燃气管道等。
这有助于根据不同管道的需求进行计算和设计。
管道的流量计算:确定管道的流量和压力损失对于管道的设计和施工非常重要。
通过使用相关的流量公式和计算方法,可以计算出管道的所需尺寸和流量特性。
管道的布置计算:在管道工程中,合理的管道布置能够最大限度地降低施工成本和资源浪费。
通过使用合适的计算方法和技术,可以确定管道的最佳布置方案。
管道的长度计算:在一些工程项目中,需要计算管道的长度以确定材料和成本的需求。
通过对管道的路径和连接点进行测量和计算,可以准确确定管道的总长度。
综上所述,市政土方及管道计算规则是市政工程中非常重要的一部分。
它们帮助工程师和设计师确定土方和管道的数量、尺寸和布置,保证市政工程的设计和施工满足安全、经济和可持续发展的要求。
这些计算规则需要根据实际情况进行调整和应用,以确保市政工程的质量和效益。
市政管沟开挖计算规则说明一、土石方工程定额除各章另有说明外,适用于市政工程项目其他章。
二、干、湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。
挖湿土时,人工和机械乘以系数1.18,干、湿土工程量分别计算。
采用井点降水的土方应按干土计算。
三、人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目。
四、挖土机在垫板上作业,人工和机械乘以系数1.25,搭拆垫板的人工、材料和辅机摊销费另行计算。
五、推土机推土或铲运机铲土的平均土层厚度<30cm时,其推土机台班乘以系数1.25,铲运机台班乘以系数1.17。
六、在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.20。
先开挖后支撑的不属于支撑下挖土。
七、挖密实的钢碴,按挖四类土人工乘以系数2.50,机械乘以系数1.50。
八、0.2m3抓斗挖土机挖土、淤泥、流砂按0.5m3抓铲挖掘机挖土、淤泥、流砂项目消耗量乘以系数2.50计算。
九、自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土台班数量乘以系数1.10;拉铲挖掘机装车,自卸汽车运土台班数量乘以系数1.20。
十、石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在项目内。
采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2.12m计算。
抛掷和定向爆破另行处理。
打眼爆破若要达到石料粒径要求,则增加的费用另计。
十一、本定额不包括现场障碍物清理,障碍物清理费用另行计算。
弃土、石方的场地占用费按当地规定处理。
十二、本章定额中为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用。
十三、人工挖沟槽、基坑内淤泥、流沙的深度超过2m,其垂直运输按下表增加工日(工程量按超过2m深部分工程量)。
单位.1OOm3┌────┬───┬───────────────────────────────────────┐│项目│单位│挖土深度(m以内) │├────┼───┼────┬────┬────┬────┬────┬────┬────┬────┤│││ 3 │ 4 │ 5 │ 6 │ 7 │ 8 │ 9 │ 10 ││增加工日│工日│││││││││││├────┼────┼────┼────┼────┼────┼────┼────┤│││ 6.95 │ 9.73 │ 12.51 │ 15.29 │ 18.07 │ 20.85 │ 23.63 │ 26.41 │└────┴───┴────┴────┴────┴────┴────┴────┴────┴────┘十四、清单编码040101004竖井挖土方、040101005暗挖土方执行D.4隧道工程中相应项目。
沟底宽b (m)
沟深h (m)
沟长l (m)
挖方量 (m3)
沟底宽b (m)
50~750.60.00.8100~2000.70.00.9250~3500.80.0 1.0400~450 1.00.0 1.3500~600 1.30.0 1.5700~800 1.60.0 1.8900~1000
1.80.0
2.0
0.0
0.0
管径DN 钢管(m3/m)
铸铁管(m3/m)
砼管(m3/m)
钢管(m3)
500~6000.210.240.33700~8000.440.490.6900~1000
0.71
0.77
0.92
室内外给排水管道土方量计算(按一二类土设置,h>1.2放坡)
管沟挖方量计算式: V=h(b+0.5h)l
式中: h ——沟深,按设计管底标高计算,m ; b ——沟底宽,m ; l ——沟长,m ; 0.5——放坡系数。
计算时,各种检查井和排水管道接口处的加宽多挖土方工程量不增加;但铸铁管 给水管道,接口处操作坑工程量应增加,按全部给水管沟土方量的 2.5%计算增加量。
管径DN (mm)铸铁管、钢管、石棉水泥管(1) DN500以下的管沟回填土方量不扣除管道所占体积;(2) DN500以上的管沟回填土方量按下表扣除。
000小 计
合计:
管 道 回 填 土 方 量 计 算
挖、填土方量总计:
小计0
合计:
沟深h (m)
沟长l (m)
挖方量 (m3)
0000000
铸铁管(m3)砼管(m3)
0000
二类土设置,h>1.2放坡)
砼、钢筋砼管
0000。
给排水管道土方量计算在建筑施工中,给排水管道的设计和施工是非常重要的环节之一。
土方量计算是其中的一个重要步骤,在给排水管道的施工过程中,准确计算土方量可以帮助工程师和施工人员合理安排土方工作,确保工程进展顺利。
本文将详细介绍给排水管道土方量计算的方法和步骤。
一、了解土方量计算的意义和作用土方量计算是指计算土方工程需要的土方数量。
在给排水管道施工过程中,土方工程是一个重要的施工任务。
准确计算土方量可以帮助工程师和施工人员合理安排土方工作,确定土方工程的施工进度和周期。
二、土方量计算的方法:1.土方量的计算方法可以通过简单的数学公式来进行计算。
一般情况下,土方量可以通过测量土方的长、宽、高,并用公式进行计算得出。
2.首先,需要对给排水管道的施工区域进行测量。
测量时需要按照一定的网格进行划分,把整个施工区域分成若干个小方块。
3.然后,测量每个小方块的长、宽、高,并记录下来。
可以使用测量仪器如测量尺、水平仪、经纬仪等测量工具来获得准确的测量数值。
4.接下来,将每个小方块的长、宽、高带入土方量计算的公式中进行计算。
5.最后,将每个小方块的土方量进行累加,得出整个施工区域的土方量。
三、土方量计算的步骤:1.确定计算范围:首先需要确定需要计算土方量的施工区域。
2.划分网格:将施工区域划分成若干个小方块,可以根据实际情况和施工要求进行合理划分。
3.测量小方块的长度和宽度:使用测量仪器进行准确测量,并记录下测量数值。
4.测量小方块的高度:使用测量仪器测量小方块的高度,并记录下测量数值。
5.计算小方块的土方量:将测量到的长度、宽度和高度带入土方量计算的公式,得出每个小方块的土方量。
6.累加土方量:将每个小方块的土方量进行累加,得出整个施工区域的土方量。
四、土方量计算的注意事项:1.在进行土方量计算时,需要按照规范和标准进行施工,确保土方的准确性和可靠性。
2.在进行测量时,需要使用符合准确度要求的测量工具,以获得准确的数据。
探讨市政给排水管网工程沟槽土石方开挖/回填的计量与计价本文通过分析市政给排水工程中沟槽开挖形式,以及结合《建筑工程工程量清单计价规范》中关于市政工程工程工程量清单项目计算规则,其中具体分析了产生争议的问题,并针对这些争议展开了相应的讨论,另外通过结合具体实例,具体讨论了土石方计量问题和影响后果。
通过具体分析市政给排水管网规则沟槽土石方开挖/回填的计量与计价。
对这方面的计算的方式、标准进行了全方位的讨论。
标签:沟槽土石方;开挖、回填工程;土石方计量与计价一、给排水管网工程沟槽形式对于给排水管网工程沟槽形式的确定,在具体考虑开挖地点的地上地下环境、土壤结构以及水文特征的同时,还要结合给排水管的管径大小,深度以及地下建筑物等等因素。
一般采用直槽、梯形槽以及混合槽等形式,如果是复杂的两条或者多条管道施工埋设,那么可以采取联合槽。
给排水管网工程沟槽形式对于土石方开挖/回填的计量与计价有重要的意义。
首先,不同槽的开挖形式不同,沟槽的现状也就不同,对于土石方的计算参数也不同。
第一,直槽,一般边坡程90°直坡的沟槽是直槽。
由于边坡是程90°直角,因此一般来说,直槽适合工期不长、深度较浅的小型沟槽,一般直槽深度要小于1.5m。
第二,梯形槽,梯形槽边坡具有一定坡度,开挖面程斜坡形式,一般不需要支撑,如果槽低低于地下水水位,如果不采取排水措施的话,还是需要一定的支护。
这样的沟槽形式稳定性好,可以适合大型工程建设,但是随着空间的增大、深度的加深,对于开挖土石方的计算难度也相应增加。
第三的混合槽,这样形式的沟槽一般由直槽和大开式梯脱槽混合而成,这种沟槽可以分多层次、而且能够满足深度要求较深的沟槽需求。
但是这种形式的沟槽,结构复杂,对于开挖/回填的土石方的计算难度更大。
二、《建筑工程工程量清单计价规范》(GB50500-2008)中附录D《市政工程工程量清单项目及计算规则条款》(下文简称《条款》)关于开挖/回填土石方的计算规则及规则详解1.挖溝槽土石方工程量计算规则为:按原地面线以下按构筑物最大水平投影面积乘以挖土(石)深度(原地面平均标高至槽底高度)的体积计算。
目录轻松建筑,快乐生活enjoy my job , enjoy my life第03节:管沟土石方计算规则详解第03节:管沟土石方计算规则详解人工开挖机械开挖土方放坡起点深度(m)土方在沟槽、坑底在沟槽、坑边土方1:0.31:0.251:0.67 1.5注:(1)计算土方放坡时,在交接处所产生的重复工程量不予扣除。
(2)原槽基础垫层,放坡应自垫层上表面开始计算。
管道工程建筑工程构筑物管径(mm )非金属(m)金属(m)基础材料每侧工作面宽(m )无防潮层(m )有防潮层(m )50~700.300.30砖0.200.40.6100~5000.400.30浆砌条石、块(片)石0.15600~10000.500.40混凝土垫层或基础支模板者0.31100~15000.600.50垂面做防水防潮层0.81600~25000.800.70槽、坑回填体积=挖方体积-埋设的构件体积管沟回填体积=挖方体积-管径在500mm以上管道体积及埋设的构件体积。
回填土、石渣碾压工程量,按填方区压实后体积以立方米计算余方运输体积=挖方体积-回填方体积土方天然密实、松方、夯实后,松填体积折算时,按下表所列值换算。
松方体积天然密实体积夯实后体积松填体积1.000.770.670.831.30 1.000.87 1.081.50 1.15 1.00 1.251.200.920.80 1.00挖沟槽、基坑、一般土方因工作面和放坡增加的工程量(管沟工作面增加的工程量),是否并入各土方工程量中,按各省、自治区、直辖市或行业建设主管部门的规定实施轻松建筑,快乐生活enjoy my job , enjoy my life。
市政工程里面排水管道的沟槽土方计算
挖方:基础断面*沟槽长
基础断面=(上宽+下宽)*高/2
1、确定沟槽长(主管设计图示延长米,不扣井,构筑物,管道交接处(井、构筑物加宽工作面土方不再另行计算;支管两检查井中心线间距-0.1;)
2、上宽=下宽+高度*放坡系数*2
下宽=管道基础+设计或施工方案要求加宽工作面
3、高(设计地面高程-管底标高-管壁厚-基础-垫层)
追问
每个桩号都不一样,它那个高怎么确定
回答
那段管道之间的平均高程(两个地面设计高程/2-管底高程/2,其他的就照我之前说的那样确定)
梯形的面积你会算嘛?V=S(梯形)*L
L:外沟槽按中心线计算;内沟槽按净长线计算
追问
面积会计算。
但何为外沟槽、内沟槽?中心线、净长线如何计算?
回答
你把图纸发给我,我给你标出来
追问
麻烦你说的详细一点,非常感谢!
回答
你发的这个图是剖面图的嘛,平面图呢?中心线就是轴线之间的距离,净长线就是中心线减去一个基础的宽度
单边放坡宽度/放坡深度。
比如:挖深3m,每边放坡宽度0.9m,放坡系数=0.9/3=0.3
根据目前用的《建筑工程消耗量标准》在第一章:土方工程:沟槽开挖放坡系数
土壤类别放坡起点(m)人工挖土机械挖土
在坑上作业在坑内作业
一、二类土1.20 1:0.5 1:0.33 1:0.75
三类土 1.50 1:0.33 1:0.25 1:0.67
四类土 2.00 1:0.25 1:0.10 1:0.33
破度系数:指坡面水平方向的投影长度与它在垂直方向的投影长度的比值,与坡度互为倒数。
坡度系数用K表示,即K=b/a
首先,土方边坡坡度=H/B(基坑高度/放坡宽度)
然后,(定额中)放坡系数=1/(B/H)
所以,m=B/H称为坡度系数
DN300的污水管道开挖沟槽,开挖深度为3.2米,边坡坡度为1:0.75,请问如何计算土方量?
问题补充:
在规范GB50268中DN300的管道工作面宽度不应该是一边300MM吗,那底边宽度应该是600+管子外径,不止0.8米吧,如果是需要焊接的钢管,焊口工作坑开挖土方应该如何计算进去呢?
满意回答
规范GB50268, DN300
1、底口宽度为 800
2、上口宽度=底口宽度+2*边坡率*深度
3、工作面=【(底口宽度+上口宽度)*深度】/2
4、土方量=工作面*长度
注:工作面可以取平均值来略算。
图示沟槽宽在3m以内,且沟槽长大于槽宽三倍以上的执行沟槽定额子目,放坡土方折算厚度是槽底宽度
3米以内沟槽两侧放坡;图示坑底面积在27㎡以内的执行基坑定额子目,放坡土方折算厚度基坑是一面。
放坡系数表中1:0.3是什么意思……各代表的什么
您这个放坡系数,若按预算定额,“放坡系数”像我们浙江用“放坡系数(K)”表示。
士壤类别深度超过(米)放坡系数(K)
一、二类土 1.2 0.5
三类土 1.5 0.33
四类土 2.0 0.25
答您的题:1代表:槽坑深度(H);0.3代表:放坡系数(K)。
◣这三角形的斜边即(K),用三角形顶角(锐角),水平引虚线至另一三角形顶角(锐角),把该直角形翻一个,个。
相当于现在左边的直角边为H,水平虚线相当于直角边的底,翻到上面去为b。
b=kH。
若:深度(H)为1.5米,放坡系数(K),则b=kH=1.5×0.3=0.45米。
放坡起点均自槽坑底开始。
H—挖土深度(米)自设计室外地坪算至槽底。
若原地面平均低于设计室外地面30厘米以上肘,按原地面算至槽底。
