建筑项目消防工程施工进度保证措施
- 格式:doc
- 大小:15.00 KB
- 文档页数:4

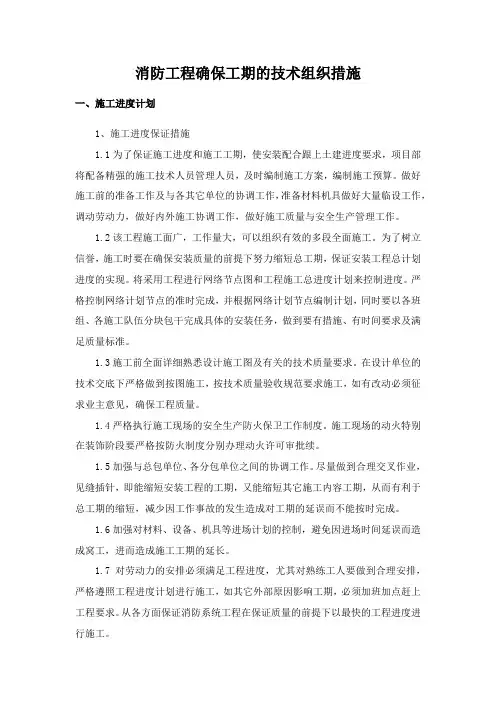

消防工程确保工期的技术组织措施一、施工进度计划1、施工进度保证措施1.1为了保证施工进度和施工工期,使安装配合跟上土建进度要求,项目部将配备精强的施工技术人员管理人员,及时编制施工方案,编制施工预算。
做好施工前的准备工作及与各其它单位的协调工作,准备材料机具做好大量临设工作,调动劳动力,做好内外施工协调工作,做好施工质量与安全生产管理工作。
1.2该工程施工面广,工作量大,可以组织有效的多段全面施工。
为了树立信誉,施工时要在确保安装质量的前提下努力缩短总工期,保证安装工程总计划进度的实现。
将采用工程进行网络节点图和工程施工总进度计划来控制进度。
严格控制网络计划节点的准时完成,并根据网络计划节点编制计划,同时要以各班组、各施工队伍分块包干完成具体的安装任务,做到要有措施、有时间要求及满足质量标准。
1.3施工前全面详细熟悉设计施工图及有关的技术质量要求。
在设计单位的技术交底下严格做到按图施工,按技术质量验收规范要求施工,如有改动必须征求业主意见,确保工程质量。
1.4严格执行施工现场的安全生产防火保卫工作制度。
施工现场的动火特别在装饰阶段要严格按防火制度分别办理动火许可审批续。
1.5加强与总包单位、各分包单位之间的协调工作。
尽量做到合理交叉作业,见缝插针,即能缩短安装工程的工期,又能缩短其它施工内容工期,从而有利于总工期的缩短,减少因工作事故的发生造成对工期的延误而不能按时完成。
1.6加强对材料、设备、机具等进场计划的控制,避免因进场时间延误而造成窝工,进而造成施工工期的延长。
1.7对劳动力的安排必须满足工程进度,尤其对熟练工人要做到合理安排,严格遵照工程进度计划进行施工,如其它外部原因影响工期,必须加班加点赶上工程要求。
从各方面保证消防系统工程在保证质量的前提下以最快的工程进度进行施工。
1.8尽量采取合理先进的工程施工工艺方法及施工辅助设备,如大空间超高部分的施工设备:采用吊篮式、整体移动式独立脚手架的方式。

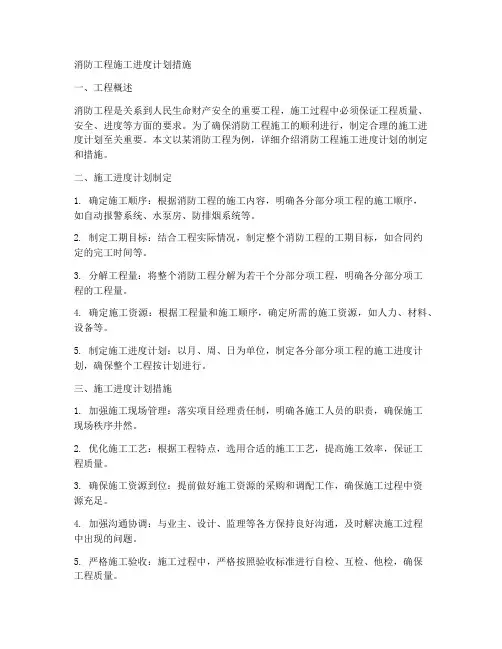

消防工程施工进度计划措施一、工程概述消防工程是关系到人民生命财产安全的重要工程,施工过程中必须保证工程质量、安全、进度等方面的要求。
为了确保消防工程施工的顺利进行,制定合理的施工进度计划至关重要。
本文以某消防工程为例,详细介绍消防工程施工进度计划的制定和措施。
二、施工进度计划制定1. 确定施工顺序:根据消防工程的施工内容,明确各分部分项工程的施工顺序,如自动报警系统、水泵房、防排烟系统等。
2. 制定工期目标:结合工程实际情况,制定整个消防工程的工期目标,如合同约定的完工时间等。
3. 分解工程量:将整个消防工程分解为若干个分部分项工程,明确各分部分项工程的工程量。
4. 确定施工资源:根据工程量和施工顺序,确定所需的施工资源,如人力、材料、设备等。
5. 制定施工进度计划:以月、周、日为单位,制定各分部分项工程的施工进度计划,确保整个工程按计划进行。
三、施工进度计划措施1. 加强施工现场管理:落实项目经理责任制,明确各施工人员的职责,确保施工现场秩序井然。
2. 优化施工工艺:根据工程特点,选用合适的施工工艺,提高施工效率,保证工程质量。
3. 确保施工资源到位:提前做好施工资源的采购和调配工作,确保施工过程中资源充足。
4. 加强沟通协调:与业主、设计、监理等各方保持良好沟通,及时解决施工过程中出现的问题。
5. 严格施工验收:施工过程中,严格按照验收标准进行自检、互检、他检,确保工程质量。
6. 加强施工安全监管:落实安全生产责任制,加强施工现场安全巡查,预防安全事故的发生。
7. 及时调整施工进度:根据工程实际情况,及时调整施工进度计划,确保工程按计划完成。
8. 强化施工人员培训:加强施工人员的技能培训和安全生产教育,提高施工人员素质。
四、施工进度计划执行与监控1. 施工进度计划执行:按照制定的施工进度计划,有序组织施工,确保各分部分项工程按计划完成。
2. 施工进度监控:定期对施工进度进行监控,如每周、每月进行一次进度汇总,分析进度偏差原因。

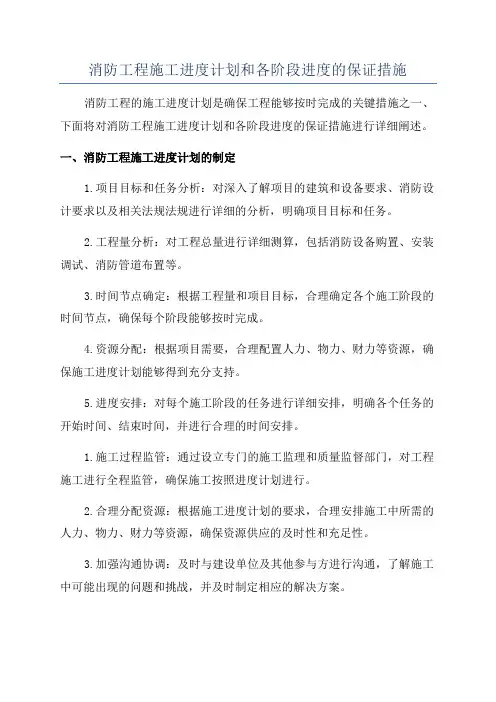

消防工程施工进度计划和各阶段进度的保证措施消防工程的施工进度计划是确保工程能够按时完成的关键措施之一、下面将对消防工程施工进度计划和各阶段进度的保证措施进行详细阐述。
一、消防工程施工进度计划的制定1.项目目标和任务分析:对深入了解项目的建筑和设备要求、消防设计要求以及相关法规法规进行详细的分析,明确项目目标和任务。
2.工程量分析:对工程总量进行详细测算,包括消防设备购置、安装调试、消防管道布置等。
3.时间节点确定:根据工程量和项目目标,合理确定各个施工阶段的时间节点,确保每个阶段能够按时完成。
4.资源分配:根据项目需要,合理配置人力、物力、财力等资源,确保施工进度计划能够得到充分支持。
5.进度安排:对每个施工阶段的任务进行详细安排,明确各个任务的开始时间、结束时间,并进行合理的时间安排。
1.施工过程监管:通过设立专门的施工监理和质量监督部门,对工程施工进行全程监管,确保施工按照进度计划进行。
2.合理分配资源:根据施工进度计划的要求,合理安排施工中所需的人力、物力、财力等资源,确保资源供应的及时性和充足性。
3.加强沟通协调:及时与建设单位及其他参与方进行沟通,了解施工中可能出现的问题和挑战,并及时制定相应的解决方案。
4.科学管理施工:采用科学的管理方法,对施工过程进行全面的管理,确保施工按照质量要求和进度计划进行。
5.加强质量控制:制定详细的质量控制标准和检查要求,对施工过程中的每个环节都进行严格的质量控制,确保施工质量符合要求。
6.灵活调整进度:根据施工中可能出现的意外情况或者其他不可抗力因素,及时调整施工进度计划,确保施工能够按时完成。
7.提前解决问题:对施工中可能出现的问题进行提前预判和解决,避免因问题的突发而导致施工进度延误。
8.及时改进工作方法:通过不断总结施工过程中的经验教训,及时改进工作方法,提高施工效率,确保施工进度的稳定和高效。
总之,消防工程施工进度计划的制定和各阶段进度的保证措施是保障消防工程项目能够按时完成的重要手段。
消防工程施工进度计划和各阶段进度的保证措施一、消防工程施工进度计划的编制步骤1.确定项目目标:明确消防工程施工的目标,包括完成时间和质量要求等。
2.分析施工任务:细化消防工程的施工任务,包括施工内容、工序和工期等。
3.制定总体计划:根据施工任务的先后顺序和工期限制,制定总体计划,确定施工的整体时间安排和进度控制要求。
4.分解进度节点:将总体计划按照时间分解成多个进度节点,每个节点代表一个施工阶段的完成。
5.制定详细计划:对于每个进度节点,制定详细计划,明确具体的施工内容、工序顺序和持续时间等。
6.确定资源需求:根据详细计划确定所需的人力、物资和设备资源,保证资源的充足性和合理配置。
7.编制进度表和甘特图:根据详细计划和资源需求,编制进度表和甘特图,清晰地展示每个进度节点的施工内容和时间要求。
8.安排施工策略:根据进度要求,制定合理的施工策略,包括人员调配、材料供应和设备调度等。
9.监控进度执行:通过监控和记录施工过程中的实际进度和耗时情况,及时发现偏差,采取相应的调整措施。
10.进行进度分析:根据监控数据进行进度分析,分析影响施工进度的主要因素,并提出改进意见和措施。
1.前期准备阶段:在进入消防工程施工前,必须做好充分的准备工作,包括施工图设计、材料准备和设备配置等。
同时,与相关部门进行沟通协调,保证施工许可和相关手续的办理。
2.基础施工阶段:在基础施工阶段,应确保施工的安全性和质量。
加强现场巡检和监督,保证土方开挖、浇筑混凝土和钢筋安装等工序的按时完成。
3.结构施工阶段:结构施工阶段是消防工程的重要阶段,应加强施工质量的控制。
严格按照设计方案进行施工,保证施工质量达到设计要求。
4.安装调试阶段:在安装调试阶段,应加强安装和调试的协调工作。
设备安装后,及时进行调试和测试,确保设备运行正常。
5.完工验收阶段:在消防工程完工验收前,必须完成所有施工任务和质量要求。
对消防设施进行全面检查和测试,确保消防设备的正常运行和性能达标。
消防工程施工进度计划保证措施
1.详细分解进度计划:在制定消防工程施工进度计划时,必须将整个项目的消防工程施工过程分解为不同的工作任务和施工阶段,明确每个任务和阶段的工作内容和时间要求。
2.合理安排工期:根据消防工程的实际情况,对每个工作任务和施工阶段合理安排工期,考虑到消防工程的特殊性和施工条件,确保工期的合理性和可行性。
3.进度控制:对消防工程施工进度进行实时监控和控制,及时发现和解决施工中的问题和难点,确保施工进度按计划进行。
4.人员配备:合理调配施工人员和技术人员,保证施工过程中有足够的人力资源,提高施工效率。
5.材料供应:确保消防工程所需的材料供应及时到位,避免因材料短缺而延误工期。
6.设备保障:保证施工过程中所需的专用施工设备和器材能够及时供应和使用,提高施工效率。
7.协调配合:加强与其他施工单位和监理单位的协调配合,及时解决各方面的问题,确保施工进度的顺利进行。
8.质量控制:加强施工质量控制,提高消防工程的施工质量,避免因施工问题而引发的重新施工或修复。
9.安全防护:严格按照国家消防法规进行安全防护,保证消防工程施工过程中的安全,避免因安全事故而导致施工延误。
10.风险管理:对施工中可能出现的风险进行预判和管理,制定相应
的应对措施,并及时调整施工进度计划,确保施工进度的连贯性和稳定性。
11.监督检查:加强施工过程的监督检查工作,对施工进度进行实时
监控,及时发现和解决问题,确保施工进度计划的顺利实施。
通过以上的保证措施,能够有效地保障消防工程施工进度计划的顺利
实施,确保消防工程按时完成,达到预期效果。

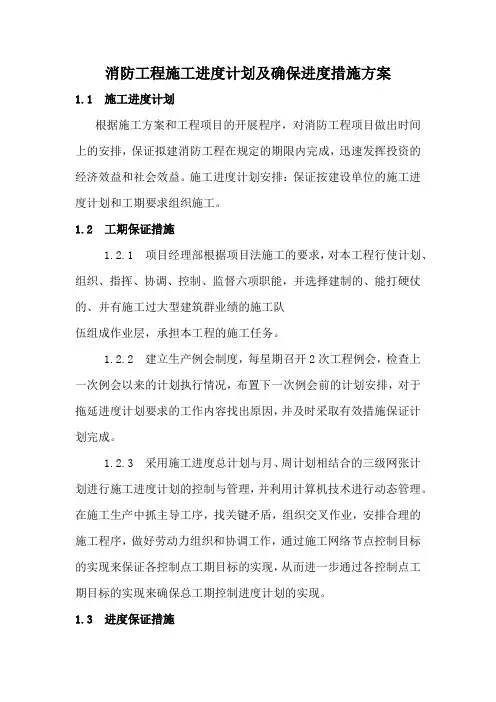

消防工程施工进度计划及确保进度措施方案1.1 施工进度计划根据施工方案和工程项目的开展程序,对消防工程项目做出时间上的安排,保证拟建消防工程在规定的期限内完成,迅速发挥投资的经济效益和社会效益。
施工进度计划安排:保证按建设单位的施工进度计划和工期要求组织施工。
1.2 工期保证措施1.2.1 项目经理部根据项目法施工的要求,对本工程行使计划、组织、指挥、协调、控制、监督六项职能,并选择建制的、能打硬仗的、并有施工过大型建筑群业绩的施工队伍组成作业层,承担本工程的施工任务。
1.2.2 建立生产例会制度,每星期召开2次工程例会,检查上一次例会以来的计划执行情况,布置下一次例会前的计划安排,对于拖延进度计划要求的工作内容找出原因,并及时采取有效措施保证计划完成。
1.2.3 采用施工进度总计划与月、周计划相结合的三级网张计划进行施工进度计划的控制与管理,并利用计算机技术进行动态管理。
在施工生产中抓主导工序,找关键矛盾,组织交叉作业,安排合理的施工程序,做好劳动力组织和协调工作,通过施工网络节点控制目标的实现来保证各控制点工期目标的实现,从而进一步通过各控制点工期目标的实现来确保总工期控制进度计划的实现。
1.3 进度保证措施本工程对阶段性节点工期以至整体工程总工期,进行逐段有效控制。
进度保证措施为:1.3.1 严格遵照合同条款中约定的职责、权利和义务,严格遵守对工程总进度计划目标的承诺,维护合同约定的严肃性。
1.3.2 承建本工程的施工组织机构,都是由具有相当技术素质和经历类似本工程施工经验的管理层人员组成。
从组织上保证工期目标的实现。
1.3.3 充分做好施工准备,编制各项物资需用量计划和劳动力计划,并按工程进度组织分阶段有序进场。
1.3.4 制定合理的工期目标、奖罚制度,以确保工期目标的实现。

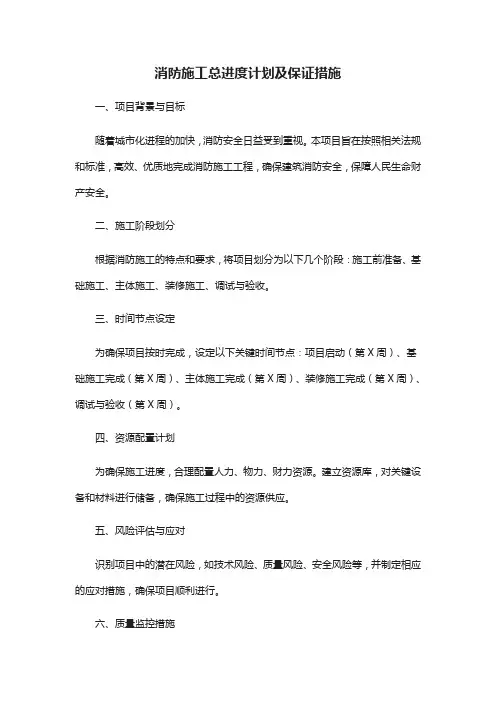

消防施工总进度计划及保证措施一、项目背景与目标随着城市化进程的加快,消防安全日益受到重视。
本项目旨在按照相关法规和标准,高效、优质地完成消防施工工程,确保建筑消防安全,保障人民生命财产安全。
二、施工阶段划分根据消防施工的特点和要求,将项目划分为以下几个阶段:施工前准备、基础施工、主体施工、装修施工、调试与验收。
三、时间节点设定为确保项目按时完成,设定以下关键时间节点:项目启动(第X周)、基础施工完成(第X周)、主体施工完成(第X周)、装修施工完成(第X周)、调试与验收(第X周)。
四、资源配置计划为确保施工进度,合理配置人力、物力、财力资源。
建立资源库,对关键设备和材料进行储备,确保施工过程中的资源供应。
五、风险评估与应对识别项目中的潜在风险,如技术风险、质量风险、安全风险等,并制定相应的应对措施,确保项目顺利进行。
六、质量监控措施制定详细的质量监控计划,确保每个施工环节都符合相关法规和标准。
设立质量检查点,对施工过程进行定期检查和评估,确保施工质量。
七、安全保障措施严格遵守安全生产法规,制定安全管理制度和操作规程。
加强施工现场的安全管理,确保施工人员的生命安全。
八、沟通协调机制建立项目沟通协调机制,定期召开项目会议,及时解决施工中出现的问题。
加强与其他部门的沟通协调,确保项目顺利进行。
九、管理团队构建组建高效的项目管理团队,明确各成员的职责和任务。
加强团队培训和建设,提高团队的整体素质和执行能力。
十、技术支持保障依托专业的技术团队,提供技术支持和解决方案。
加强技术研发和创新,提高施工效率和质量。
十一、质量监督与验收设立质量监督机构,对施工过程进行全程监督。
制定详细的验收标准和流程,确保项目质量符合相关法规和标准。
十二、安全生产管理强化安全生产意识,建立健全安全生产管理制度。
定期进行安全检查和安全教育,提高施工人员的安全意识。
十三、环境保护要求严格遵守环境保护法规,制定环保措施和方案。
加强施工现场的环境管理,减少施工对环境的影响。

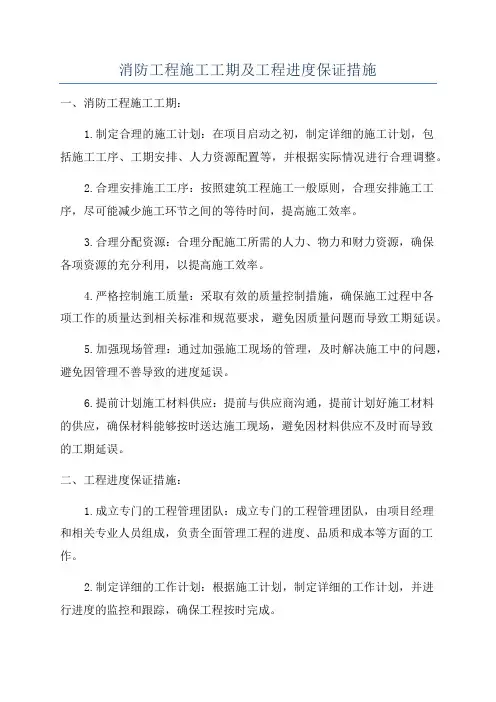

消防工程施工工期及工程进度保证措施一、消防工程施工工期:1.制定合理的施工计划:在项目启动之初,制定详细的施工计划,包括施工工序、工期安排、人力资源配置等,并根据实际情况进行合理调整。
2.合理安排施工工序:按照建筑工程施工一般原则,合理安排施工工序,尽可能减少施工环节之间的等待时间,提高施工效率。
3.合理分配资源:合理分配施工所需的人力、物力和财力资源,确保各项资源的充分利用,以提高施工效率。
4.严格控制施工质量:采取有效的质量控制措施,确保施工过程中各项工作的质量达到相关标准和规范要求,避免因质量问题而导致工期延误。
5.加强现场管理:通过加强施工现场的管理,及时解决施工中的问题,避免因管理不善导致的进度延误。
6.提前计划施工材料供应:提前与供应商沟通,提前计划好施工材料的供应,确保材料能够按时送达施工现场,避免因材料供应不及时而导致的工期延误。
二、工程进度保证措施:1.成立专门的工程管理团队:成立专门的工程管理团队,由项目经理和相关专业人员组成,负责全面管理工程的进度、品质和成本等方面的工作。
2.制定详细的工作计划:根据施工计划,制定详细的工作计划,并进行进度的监控和跟踪,确保工程按时完成。
3.制定工程进度控制指标:根据项目需求和施工实际情况,制定工程进度控制指标,对各个施工节点进行具体的时间要求,确保进度目标的实现。
4.加强施工现场的管理和监督:加强对施工现场的管理和监督,确保施工过程中各项工作按照规定的时间节点进行,及时解决工期临时变更或问题,确保进度的稳定。
5.加强与相关部门和单位的沟通和协调:与相关部门和单位保持密切的沟通和协调,及时了解相关要求和规定,确保工程能够按照法规要求进行。
6.加强施工人员的培训和管理:加强对施工人员的培训和管理,确保施工人员具备相关的专业知识和技能,保证进度目标的实现。
7.提前预警和解决施工中的问题:在工程施工过程中,及时预警施工中可能遇到的问题,并采取相应的措施加以解决,避免问题对进度的影响。

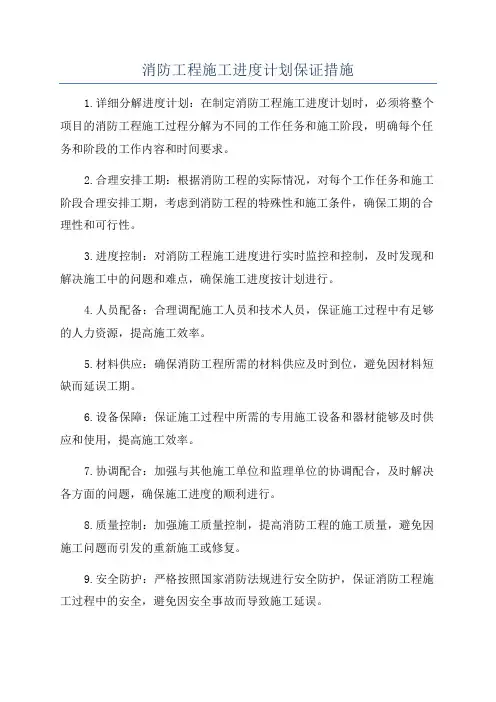

消防工程施工进度计划保证措施

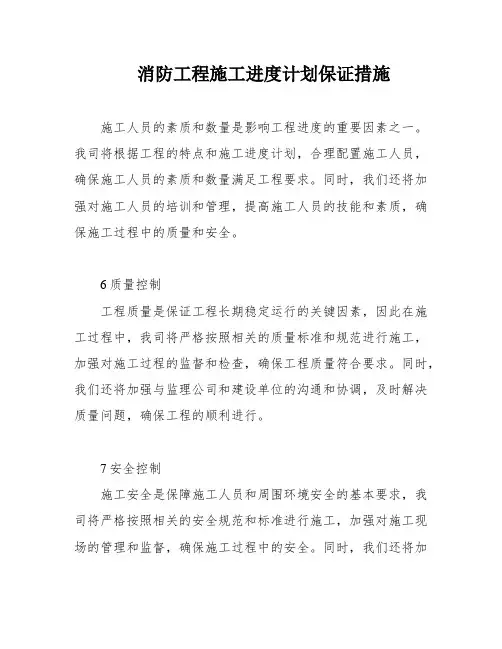

施工人员的素质和数量是影响工程进度的重要因素之一。
我司将根据工程的特点和施工进度计划,合理配置施工人员,确保施工人员的素质和数量满足工程要求。
同时,我们还将加强对施工人员的培训和管理,提高施工人员的技能和素质,确保施工过程中的质量和安全。
6质量控制
工程质量是保证工程长期稳定运行的关键因素,因此在施工过程中,我司将严格按照相关的质量标准和规范进行施工,加强对施工过程的监督和检查,确保工程质量符合要求。
同时,我们还将加强与监理公司和建设单位的沟通和协调,及时解决质量问题,确保工程的顺利进行。
7安全控制
施工安全是保障施工人员和周围环境安全的基本要求,我司将严格按照相关的安全规范和标准进行施工,加强对施工现场的管理和监督,确保施工过程中的安全。
同时,我们还将加
强施工人员的安全培训和管理,提高施工人员的安全意识,确保施工现场的安全。
8总结
综上所述,消防工程施工质量管控要求包括工期控制、场地移交、施工计划和进度控制、材料设备供应、施工人员结构优化、质量控制和安全控制。
我司将根据工程的特点和要求,采取有效的措施,确保工程的顺利进行,同时还将加强与建设单位和监理公司的沟通和协调,共同推进工程的顺利实施。

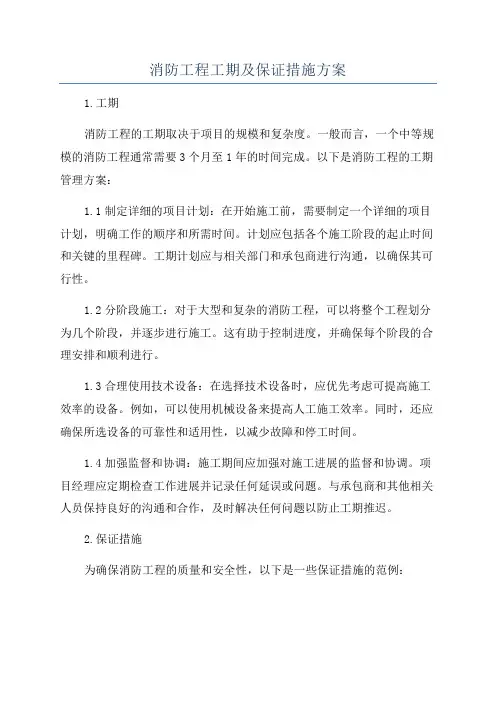

消防工程工期及保证措施方案1.工期消防工程的工期取决于项目的规模和复杂度。
一般而言,一个中等规模的消防工程通常需要3个月至1年的时间完成。
以下是消防工程的工期管理方案:1.1制定详细的项目计划:在开始施工前,需要制定一个详细的项目计划,明确工作的顺序和所需时间。
计划应包括各个施工阶段的起止时间和关键的里程碑。
工期计划应与相关部门和承包商进行沟通,以确保其可行性。
1.2分阶段施工:对于大型和复杂的消防工程,可以将整个工程划分为几个阶段,并逐步进行施工。
这有助于控制进度,并确保每个阶段的合理安排和顺利进行。
1.3合理使用技术设备:在选择技术设备时,应优先考虑可提高施工效率的设备。
例如,可以使用机械设备来提高人工施工效率。
同时,还应确保所选设备的可靠性和适用性,以减少故障和停工时间。
1.4加强监督和协调:施工期间应加强对施工进展的监督和协调。
项目经理应定期检查工作进展并记录任何延误或问题。
与承包商和其他相关人员保持良好的沟通和合作,及时解决任何问题以防止工期推迟。
2.保证措施为确保消防工程的质量和安全性,以下是一些保证措施的范例:2.1强化质量控制:制定详细的质量控制计划,以确保符合相关法律法规和标准要求。
质量控制措施应包括材料选择、施工方法、施工规范等,并需进行严格的检查和测试。
2.2健全监测机制:建立有效的监测机制,对施工过程进行监控和检查。
可以使用现场巡查、定期抽查检查等方式来确保施工符合设计和规范要求,并发现问题及时解决。
2.3增加安全意识:加强安全培训和教育,确保所有参与施工的人员了解并遵守相关的安全规定。
实施必要的安全措施,例如设置合理的安全警示标志、配备安全设备等。
2.4加强沟通与协作:消防工程涉及多个专业和部门的合作,因此,加强沟通和协作至关重要。
定期召开工程进展会议,与相关人员进行沟通和协调,确保施工进展顺利。
2.5督促承包商履责:与承包商签订合同,并在合同中明确要求承包商履行其合同责任。

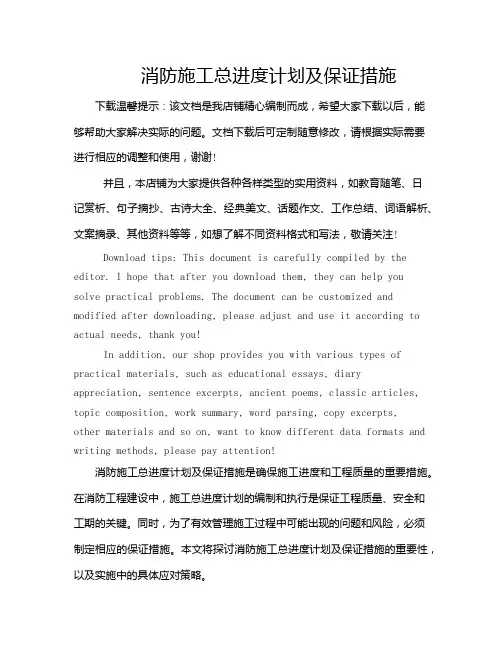

消防施工总进度计划及保证措施下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!消防施工总进度计划及保证措施是确保施工进度和工程质量的重要措施。
消防工程施工进度计划和各阶段进度的保证措施1、施工工期进度安排1.1本工程计划开工时间为20 年1月31日,竣工时间暂定20 年1月30日前主干管道及泵房安装结束;20 年9月30日具备验收条件(实际开工日期以书面通知为准)。
1.2具体施工进度计划见附图。
1.3我公司承诺计划开、竣工日期和施工进度可根据贵单位要求随时进行调整,保证满足工程整体进度要求。
2、各阶段进度保证措施2.1进度保证组织体系和保障措施为有效保证本地块消防工程顺利进行和工期目标顺利实现,我们将在本项目部设置工期保证体系,由项目经理负责推动整个体系有效运转,并通过有效的控制方法和资源协调,保证各项工作全面展开,优质高效地对本工程建设实行多级计划控制。
本工程具有工程量集中、施工配合工作面广的特点,施工过程中在保证施工质量、安全和文明施工的前提下,如何保证主要进度控制节点的实现,如期完成安装任务是施工项目管理的关键所在,为此我们将实行多级计划控制,并制定相关配套措施,以确保进度计划得以实现。
2.1.1总进度计划、区域进度计划的控制(1)根据本工程的特点及各阶段控制目标按专业工种进行目标分解,按照总体进度目标,分解进度目标,建立进度控制检查制度,落实进度控制、检查调整方式方法。
定期举行进度协调会议,对进度的各方面因素进行分析和预测。
(2)建立以项目经理、项目工程师、施工员、施工班组为基础的多级计划执行体系,使施工计划的每一个节点,每一个线路,层层有人管,事事有人问。
通过计划落实、检查,以制订、分析、总结的标准化工作方法,使工程进度符合实际要求而不失控。
(3)检查各层次的计划,形成严密的计划保证体系。
施工中将有多种施工计划:总进度计划、各区域总进度计划、月进度计划、周进度计划等等。
这些计划均是围绕一个总的任务而编制的,在坚持总工期不变的前提下,检查各项计划编排是否合理、衔接是否紧密、计划实施是否具备条件、同时适当考虑计划的超前性。
经过严密而充分细致的讨论和分析,然后以计划任务书、施工任务书的形式逐级下达实施。
1.1工程进度计划与保证措施1.1.1工期目标根据招标文件的要求,整体工程工期:XXX日历天;进场后我公司将根据甲方、总包及监理的要求,编制详细的消防施工进度计划;如果由于甲方安要求,实际施工周期需要调整时,我公司可随时增加人力物力,满足甲方对总工期的要求。
在编制材料供应计划时,充分考虑所用设备的订货周期,提前订货,保证供货时间,所有材料及设备在每一分项工程施工前一周内到达现场,这样不至于积存大量材料及设备堆放在现场。
由于本建筑屋顶有高位水箱和消防稳压装置,应考虑用塔吊运输,因此在土建拆塔吊前该设备必须到现场。
1.1.2进度计划表见附表1.1.3材料、设备供应保障措施1、收集并整理工程中准备施工的材料和设备样本和样品,报甲方、监理审批,只有得到甲方、监理批准后才能开始采购。
2、编制材料计划,充分考虑材料设备的供货周期,制定详细的材料采购计划,保证正常施工。
3、编制施工设备进场及使用计划以及设备材料管理办法。
4、系统材料、设备材料均应符合设计要求和国家现行有关标准的规定,技术证件齐全,并经国家消防产品质量监督检测中心检测合格,并在管理部门备案。
在设备安装施工前,对已到货的设备、材料的产品合格证、说明书、参数、型号、数量、外观等情况进行检查,将检查、报验资料存档备查,对发现的问题及时解决,杜绝不合格材料、设备进场。
5、所有用于本工程的设备、材料,我公司均负责进场后的资料收集、组织报验、二次运输以及进场后的储存保管工作。
6、我公司在选用材料设备上,均有长期单位的合格供货商,必要时可无条件服从我司的供货需求。
7、熟悉图纸,计取消防安装工程实物量,编制施工图预算和施工预算,进行两算对比,确定项目管理目标,降低工程成本1.1.4施工进度计划保障措施1、在项目进场前,对施工中的人、财、物等方面以及对工程现场的了解和技术措施等做好充分的准备。
2、根据合同工期和建设单位要求,密切与甲方、监理、土建单位配合,结合现场条件和土建进度计划,编制消防工程施工进度计划,满足工期要求。
消防工程施工工期及工程进度保证措施一、前期准备阶段1.深入了解工程情况:在施工前,需对工程的具体情况进行全面了解,包括施工区域的地形、地质、环境条件等。
同时,还需要研究和分析现场未来可能出现的难题和风险。
2.制定施工计划:根据对工程情况的了解和分析,合理制定施工计划和进度安排。
确保计划科学合理,并充分考虑到施工过程中可能出现的各种情况。
3.组建专业施工团队:消防工程施工需要一支经验丰富、技术过硬的施工团队。
团队成员需要具备专业的消防工程知识和实践经验,能够在施工过程中迅速解决各种问题。
4.准备施工材料和设备:提前采购施工所需的材料和设备,并进行验收和储存。
确保施工过程中有足够的物资供应,并保证物资的质量和数量。
1.施工监督管理:在施工过程中,设置专门的监理组织或技术指导组。
监督施工人员按照施工计划和质量要求进行施工,并对施工过程进行实时监控和记录。
2.定期进度检查:每周或每月进行一次工程进度检查,评估实际施工进度和计划进度之间的差距,并采取必要的措施进行调整。
及时解决工程进度滞后的问题,并对责任人进行问责。
3.加班和加班加点施工:在满足工程质量和安全的前提下,可以适当加大施工人员和设备的投入,加班加点施工,以确保工程按时完成。
4.合理调配资源:根据不同工序的特点和工作量,合理安排施工人员和设备的调度,确保资源的合理利用,避免资源的浪费和闲置。
5.引入新技术和施工方法:在施工过程中,可以考虑引入新技术和施工方法,以提高施工效率和质量。
例如,采用预制构件和现浇混凝土结合的施工方式,可以缩短工期并提高工程质量。
6.施工过程优化:及时发现和解决施工过程中的问题和难题,提高施工效率。
同时,对施工过程进行详细的分析和总结,为以后的类似工程提供经验和教训。
三、工期延误处理措施1.及时解决施工难题和风险:在施工过程中,要及时发现和解决各种问题和难题。
遇到紧急情况要迅速采取措施,确保施工按计划进行。
2.加班加点施工:遇到工程延期情况,可以适当增加施工人员和设备,加班加点施工,以追赶工期。
消防工程施工进度计划保证措施1进度分析工程的如期完成是工程施工的最基本要求。
工期目标的实现牵涉到多方面的因素,因此在工程实施中,我司除需建设单位和监理公司做好整体工程的指挥、协调和控制之外,同时亦要采取非常规的、有效的工期保证措施,有效控制施工过程中影响工期的因素,确保工程如期竣工。
影响工期的因素主要有以下方面:(1)施工单位综合管理和技术素质能力;(2)相关各方的密切配合;(3)施工资源的合理利用;(4)严格、优良的计划管理;(5)关键工序的施工组织与实施一个工程项目能否实现预期的工期目标,很大程度上取决于施工单位的综合技术、管理水平,以及施工单位的施工经验、人员力量、材料供应、施工机械装备水平。
2确保施工场地的移交施工场地具备施工条件是进行正常施工的一项基本要求,因此在施工的每一个阶段,我方都会重视,并同甲方、监理及土建等施工单位协调处理,保证施工场地和施工工序的及时交接。
3施工计划和进度控制采用科学的网络计划统筹控制工程全过程的施工,以强有力的现场指挥机构综合协调各工种的施工进度,并组织高素质的工程技术人员、训练有素的专业技术工人、先进齐备的施工机具进行施工,使工程各阶段、各环节的施工工期按计划完成,最终确保总工期的实现.我司近年来实施了多项大中型工业和民用工程施工,往往在非常规工期条件下组织大规模赶工,积累了许多成功经验,在公司综合实力不断发展壮大的今天,我们完全有信心和能力满足建设单位在工期上的要求。
4确保材料、设备供应(1)材料、设备的到货期直接影响工程进度,根据图纸及网络进度计划应及时编制出材料设备进场计划表.(2)材料的品质确认工作应尽早完成以便及时进行材料设备订货。
对于甲方指定购买的材料设备,我方将尽早明确并联系甲方指定的设备材料公司,以保证此部分设备材料的及时到货。
(3)对于因甲方要求发生材料变更,变更通知应快速下达,我公司将会快速组织材料样品以便甲方及时确认。
(4)材料设备进场计划安排对工期的实现起着决定性的作用,因为每道工序顺利进行均与材料、设备等的供货进场情况息息相关.为确保工程按总进度计划顺利实施,编排合理的设备进场计划是确保工期的必要条件。
消防工程施工工期及质量保证措施一、消防工程施工工期控制:1.制定详细的施工计划:根据消防工程的规模和要求,编制合理的施工计划,明确各个施工阶段的工作内容和工期目标。
2.合理安排工程进度:根据施工计划,合理安排工程进度,确保各个施工阶段的工作有序推进,并根据实际情况进行合理调整。
3.加强施工现场管理:对施工现场进行严格管理,确保施工进度的执行,及时解决施工中的问题和难题,避免工期延误。
二、消防工程施工质量保证措施:1.制定详细的质量控制计划:明确施工中的质量要求和控制点,编制详细的施工质量控制计划,并进行严格的监督和检查。
2.完善的材料采购体系:选择正规的消防材料供应商,确保材料的质量和性能符合相关标准和规定,并进行适当的验收。
3.严格的施工质量把关:加强对施工工艺的监督和检查,确保施工质量符合设计和规范要求,避免施工过程中出现质量问题。
4.完善的质量验收制度:按照相关标准和规定,对消防工程进行严格的质量验收,确保工程的质量达到要求。
三、消防工程施工质量保障机制:1.设立质量保证岗位:在施工组织中设立专门的质量保证岗位,负责制定、执行和监督施工质量保证措施。
2.加强监督与检查:建立健全的监督检查机制,对施工进行全程监督和抽查,及时发现和纠正施工中存在的质量问题。
3.严格的质量追溯制度:建立完善的质量追溯制度,对施工过程中的各个环节进行追溯,及时发现和解决存在的质量问题。
4.健全的质量记录与档案管理:建立完善的质量记录与档案管理制度,对施工中的重要环节和关键技术要点进行详细记录,并保存相关证明材料。
总之,消防工程施工工期及质量保证非常重要,只有通过科学的施工计划、严格的工期控制和有效的质量保证措施,才能确保消防工程按时交付,并达到预定的质量标准。
消防工程施工进度计划保证措施1.制定详细的施工进度计划制定详细的施工进度计划是保证消防工程施工按时完成的基础。
施工进度计划应包括工程各个阶段的起止时间、关键节点和关键工序,以及每个节点和工序的工作内容和工期等具体信息。
施工进度计划应经过专业人士审核和批准,并与施工单位和监理单位共同确定。
2.实行细化的进度管理消防工程施工过程中应实行细化的进度管理,对施工进度进行日常监控和跟踪。
可以采取的方法包括每日开展施工任务的安排和分配、现场巡检、进度统计和报表生成等。
同时,要建立健全的管理机制,及时协调解决施工中的问题和难题,确保各个工序和节点的进度完全可控。
3.合理安排资源并优化施工流程资源安排是施工进度保证的重要环节。
要根据工期计划和施工工序的要求,合理安排机械设备、人力和材料资源,及时调配和调度资源,确保资源的充分利用和合理配置。
同时,要不断优化施工流程,寻求施工过程的改进和优化,以提高施工效率和进度。
4.采取并行施工和工序重叠为了缩短整个施工周期,可以采取并行施工和工序重叠的方式。
并行施工指在同一个施工区域内,同时进行多个工序的施工,以加快整个工程的进度。
工序重叠指在前一工序尚未完全完成之前,可以开始进行后续工序的施工。
这样,可以有效利用时间资源,加快施工进度。
5.加强施工现场的组织与管理施工现场的组织与管理是施工进度保证的基础。
要建立健全的施工组织机构,明确各个责任部门和责任人的职责和权限。
同时,要加强现场巡查和管控,确保施工过程中的重要节点、关键工序和质量控制要点得到重视和监控。
协调各个施工单位和关键部门,确保施工进度不受影响。
6.加强沟通协调和合作在消防工程施工过程中,要加强与监理单位、设计单位和其他相关部门的沟通协调和合作。
及时交流进展情况,解决问题和难题,并协调解决进度冲突和交叉问题。
同时,要将施工进度计划与相关单位进行交流和共享,争取他们的支持和配合,共同推动施工进度的顺利进行。
以上就是消防工程施工进度计划保证措施的一些常见方法和做法。
消防工程施工质量保证措施和目标在建筑工程中,消防工程是非常重要的一环,关系到人们的生命财产安全。
为了保障消防工程的质量,施工单位需要采取一系列的措施和制定明确的目标。
本文将对消防工程施工质量保证措施和目标进行详细阐述。
一、施工质量保证措施1.严格执行相关法律法规在施工过程中,施工单位需严格执行相关法律法规,包括《建筑法》、《消防法》等,确保消防工程符合国家标准和规定。
2.制定严格的施工方案施工单位需制定详细的消防工程施工方案,包括施工流程、材料选用、施工工艺等内容,做到有条不紊地进行施工,确保工程质量。
3.严格的材料选用消防工程使用的材料需符合国家标准,且具有相应的消防性能。
施工单位需在采购材料时进行严格把关,杜绝使用假冒伪劣产品。
4.严格的质量验收在施工过程中,施工单位需对每一个环节进行严格的质量验收,确保每一个细节都符合设计要求和施工标准。
5.加强施工监理施工单位需加强对施工现场的监理工作,确保工程的质量和安全。
同时,对施工人员进行培训,提高他们的安全意识和操作技能。
二、施工质量保证目标1.确保施工质量施工单位的第一目标是确保消防工程的施工质量达到国家标准要求,做到合格、安全、可靠。
2.保障工程安全消防工程涉及到人们的生命财产安全,因此施工单位的目标是保障工程的安全性,确保在火灾等突发情况下能够发挥有效的防火作用。
3.提高施工效率施工单位的目标之一是提高施工效率,按时按质完成消防工程施工任务,确保工程的进度和质量。
4.降低施工成本施工单位通过有效的管理和技术手段,降低消防工程的施工成本,提高施工效益。
5.满足用户需求施工单位的最终目标是满足用户的需求,提供满意的消防工程施工服务,赢得用户的信赖和好评。
总之,消防工程施工质量保证措施和目标的制定是施工单位贯彻国家法律法规、推动消防工程施工质量提高的重要举措。
只有严格执行这些措施,不断追求这些目标,才能确保建筑工程消防工程的施工质量和安全性,为人们的生命财产安全提供有力保障。
消防工程施工工期及工程进度保证措施1.1、施工工期:计划开工日期为以甲方书面通知为准,工期总日历天数120天。
1.2、施工进度计划:根据工程特点和我单位施工同类工程的经验,将科学安排施工,做到有目标、有重点、分阶段、分工序进行流水施工。
施工安排计划分为三个阶段:第一阶段:主要安排施工准备及消防管道预制。
第二阶段:安排消防管道安装、消火栓箱及配件等设备安装并进行打压试验及保温,电气进行线槽支设、布线及绝缘测试。
第三阶段:完善各喷头、探测器、手动报警、消防报警控制设备等安装,进入系统调试及联动,竣工交验。
1.3、确保工期的技术组织措施:为确保工期,现场成立项目经理部,同建设单位及设计单位密切配合、统一领导施工队伍和协调各单位的关系,对工程进度、质量、安全全面负责,从组织上保证总体进度的实现。
为确保工程工期、进度各节点如期实现,重点从以下方面做好保证:1.3.1、劳力保证:选派我公司骨干施工队伍,特别是主要工种安排上,全部由操作技能熟练并富有多年施工经验的工人组成作业队伍,劳力实行动态管理,可随时调配所需人员进入现场施工,以满足施工进度计划所需的劳动力。
1.3.2、机具保证:1.3.2.1、根据工程施工需要,投入足量的机具设备,并在满足需要的基础上保证有一定的储存,最大限度地实现机械化施工。
1.3.2.2、对现场机械设备合理使用,科学保养维修,保持设备科学高效运转。
1.3.2.3、机具需用计划详见附表:主要施工机具设备一览表。
1.3.3、技术保证:1.3.3.1、开工前做好施工技术准备,认真组织图纸会审,由主任工程师组织进行施工组织设计交底,并由项目主管师负责组织好对施工人员进行技术培训,提前做好材料试验检测,施工工艺设计,把问题解决在开工之前。
1.3.3.2、采用先进的、成熟的施工技术,保证质量、提高工效。
1.3.3.3、充分利用时间和空间,一般每天两班制作业,关键时刻连续作业,加快施工进度。
根据施工进度计划,找出控制点,树立“日保旬,旬保月,当日工作当日完”的思想,并奖励先进,激发工人的工作热情。
消防工程施工现场的工程进度控制消防工程施工是确保建筑物和场所安全的重要环节之一。
正确的工程进度控制对于保障消防系统的安装、测试和调试的质量和进度至关重要。
本文将重点探讨消防工程施工现场的工程进度控制,并提供一些有效的控制措施。
一、施工准备阶段在进入消防工程施工现场之前,进行充分的施工准备是至关重要的。
施工准备阶段主要包括提前购买所需材料、制定详细的工程进度计划、组织施工人员和设备的调配等。
1. 提前购买所需材料消防工程所需的材料种类繁多,包括管道、喷淋头、消防水泵等。
提前购买所需材料有助于保证施工的连贯性和流畅性,避免因材料短缺导致的施工延误。
2. 制定详细的工程进度计划工程进度计划是施工中的重要依据,它需要包含每个施工阶段的具体时间节点,以及每个节点所需完成的任务。
在制定工程进度计划时,需要考虑各个工序之间的依赖关系,确保施工流程合理高效。
3. 组织施工人员和设备的调配合理的施工人员和设备调配可以提高施工效率,加快工程进度。
施工人员的培训和熟悉操作流程也是不可忽视的一部分。
确保人员和设备的准时到位,有利于施工进度的控制。
二、施工过程中的控制措施在消防工程施工过程中,为了保证工程进度的顺利进行,需要采取一系列控制措施。
下面列举几种常见的方法。
1. 定期检查施工进度项目经理及相关监理人员应定期检查施工进度,确保按照计划进行,并及时采取补救措施。
如发现进度滞后,需及时调整施工计划,增加施工人员或调配设备,以尽量避免工期延误。
2. 建立施工日志施工日志能详细记录每天的施工情况,包括进度、质量、安全等方面的记录。
通过施工日志可以及时了解施工阶段的进展情况,并能够发现和解决潜在问题,从而保证施工的顺利进行。
3. 合理分解任务将整个消防工程施工过程分解为多个任务,设立里程碑,每个任务有明确的要求和时间限制。
这有助于施工人员对任务的分工和安排,提高施工效率,确保进度控制的顺利进行。
4. 加强沟通与协调在施工过程中,与施工队伍、监理单位以及其他参与方的沟通与协调非常重要。
建筑项目消防工程施工进度保证措施
一、施工进度计划
葛洲坝虹桥紫郡公馆项目消防工程施工工期360天,计划开工日期根据主体进度或甲方要求,依合同签定日期待定。
总体施工进度安排如下:
1.施工准备阶段(包括图纸会审、施工现场勘察、材料准备、施工机具人员安排)。
2、施工总进度:自动喷淋系统安装、消火栓系统安装、自动报警系统安装、排烟系统安装、调试三个阶段。
总进度地根据甲方的要求而定。
二、进度计划保证措施
(1)葛洲坝虹桥紫郡公馆项目消防工程施工由项目经理部,统一调度、指挥现场施工,协调与各施工单位的关系,对工期、质量、安全等方面进行全过程的管理。
实行岗位责任制,施工前按合同工期要求制订严密的组织计划和保证措施,确保及时全面地完成各项施工任务。
(2)组织强有力的施工队伍,科学管理,合理安排以提高工作效率。
(3)采用先进技术,提高施工机械化水平。
(4)做好施工前重要部位技术交底及准备工作,使施工人员熟悉掌握本工程的施工方法及有关技术要求,减少不必要的返工。
(5)科学安排施工顺序,对于有些项目可提前准备,如仪表检查等工作,保证连续而均衡地进行穿插施工,工期长的早开工,较独立的项目早安排,做到长计划短安排,环环扣紧,确保工期按时完成。
(6)、实行现场各级责任制,保质保量,保工期的奖罚制度。
(7)、对于有特殊要求的分项工程(如交叉作业或工期提前等)根据现场实际情况,由项目经理部直接部置,加强管理,或按业主要求增加人力、物力,达到业主要求为止。
(8)、我公司已积累了大量的实践经验,为加快施工进度保证工期创造了一定的前提条件。
(一)前期准备
1、在施工准备阶段积极开始单项施工方案的编制。
2、开始组织深化设计施工图、详图、综合弱电图纸的绘制工作,保证进入弱电管线施工阶段各专业施工的顺利进行,避免返工带来的工期损失。
3、抓紧进行施工队伍的选择和组织进场,保证施工的顺利进行。
4、细化总控计划,编制阶段计划、月计划、周计划以及日计划,并制订相应的计划执行奖惩制度。
5、了解施工现场情况,组织施工机具、机械的进场及检修以待使用。
6、做好临时用电,临时用水及临时设施的搭设工作。
(二)结构配合阶段
1、在地上结构施工阶段,安排一部分施工队伍协调、复核总包预埋管道的安装线路及预埋套管工作。
2、设备材料的选材和选型应完成并已经审批、订货,供货期长的已提前完成选型和订货。
3、结构施工前期应抓紧完成专业内的深化设计,施工图纸及有关材料设备应抓紧进行送审和订货。
(三)安装调试阶段
1、开始喷淋管道、泵房及报警线缆设备的安装工作。
2、开始弱电、喷淋系统工作的大面积开展,并配合装修完成各部位的施工。
3、水箱单独组织施工队伍进行施工。
4、开始消防各系统的调试工作,并提前开始组织并协调、配合部分系统如室外工程、装修的验收。
(四)收尾验收阶段
进行大面积的收尾和调试并开始竣工清理、资料准备和报竣工作。
