节材与材料资源利用措施(绿色建筑)1、就地取材:根据就地取材的原则,除设计指定和本地不生产的材料、设备及半成品外,其余必须选择生产地500km范围内的,并有实施记录,统计重量,与总重量的比例大于70%。
2、制度健全:必须有健全的机械保养、限额领料、建筑垃圾再生利用等制度。
现场机械保养、限额领料、废弃物排放和再生利用等制度健全,做到有据可查,有责可究。
3、材料的选择:3.1、施工应选用绿色、环保材料。
其材料必须符合下列要求:1)符合《民用建筑工程室内环境污染控制规范》GB50325 要求。
2)符合GB18580~18588的要求。
3)混凝土外加剂应符合《混凝土外加剂中释放氨的限量》GB18588 的要求。
3.2、临建设施采用可拆迁、可回收材料。
1)、本工程所有办公、会议室、厨房、厕所、浴室、库房等临建设施,均采用可拆迁的复合彩钢板活动用房,2)、各类加工棚、固定机械防护棚,均采用自制工具式,计划200㎡。
3)、办公区的道路,使用混凝土硬化路面,可收集雨水经沉淀池后可用于洗车,浇灌等用途,可有效控制扬尘、并节约水资源。
4)、各种隔离护栏,均采用工具式金属制品。
3.3 应利用粉煤灰、矿渣、外加剂等新材料降低混凝土和砂浆中的水泥用量;粉煤灰、矿渣、外加剂等新材料掺量应按供货单位推荐掺量、使用要求、施工条件、原材料等因素通过试验确定。
4、材料节约规定:4.1、本工程采满堂红脚手架和支撑体系。
4.2、模板采用可重复使用20次以上的的竹胶板模板,计划配置三层,在模板配置到位后对每一块模板进行编号,可有效减少位错位导致模板损失较大,这样可有效节省材料节省资源。
本工程模板:1)、本工程由于剪力墙较少且形状不统一,故模板采用散拼。
2)、框架结构多为框架柱,同样采用散拼模板。
4.3 、材料运输方法应科学,应降低运输损耗率。
材料运输工具适宜,装卸方法得当,防止损坏和遗洒。
根据现场平面布置情况就近卸载,避免和减少二次搬运。
绿色施工节材和材料资源利用技术近年来,人们对环境保护的意识日益增强,建筑行业也不例外。
绿色施工已成为建筑行业的重要发展方向。
其中,绿色节材和材料资源利用技术是绿色施工的重要组成部分。
一、绿色节材的概念和特点绿色节材是指在建筑过程中,通过科学合理的设计和施工技术,对材料进行选择和利用,以达到节能、环保、安全等目标的材料。
绿色节材的特点主要有以下几点:1.节能:绿色节材具有较好的隔热、保温、防火等性能,可以减少建筑能耗。
2.环保:绿色节材的生产、使用过程中对环境的影响较小,可以降低建筑对环境的污染。
3.安全:绿色节材的使用可以减少建筑物的火灾、爆炸等安全事故的发生。
二、常见的绿色节材1.环保型涂料:环保型涂料使用环保型材料,不含有害气体,可以有效降低室内空气污染。
2.低碳钢材:低碳钢材的使用可以减少能耗和二氧化碳排放。
3.节水器具:节水器具的使用可以降低建筑用水量,达到节约水资源的目的。
4.太阳能电池板:太阳能电池板可以利用太阳能发电,减少对传统能源的依赖。
三、材料资源利用技术随着社会的发展,建筑行业对原材料的需求量逐渐增加,这也加剧了资源的消耗。
而材料资源利用技术的出现,可以有效地解决这一问题。
1.再生利用:再生利用是指对建筑废弃物进行回收再利用,减少资源浪费和环境污染。
2.节能材料的利用:节能材料的利用可以减少能源的消耗,达到节能减排的目的。
3.绿色材料的利用:绿色材料的利用可以减少环境污染,保护生态环境。
四、绿色施工的优势1.减少能耗:绿色施工可以有效地减少建筑物的能耗,降低能源消耗。
2.降低环境污染:绿色施工可以减少建筑物对环境的污染,保护生态环境。
3.提高建筑品质:绿色施工可以提高建筑物的品质和使用价值,增强建筑物的经济效益。
4.提高社会形象:绿色施工可以提高企业的社会形象和信誉度,为企业的可持续发展打下良好的基础。
五、结语绿色节材和材料资源利用技术是绿色施工的重要组成部分,对于保护环境、节能减排、提高建筑品质等方面都有着重要的作用。
节材与材料资源利用研究背景和意义节材与材料资源利用研究背景和意义随着经济的发展和人口的增加,人们对于各种资源的需求不断增加。
其中,材料资源作为现代工业生产的基础,其开发利用也越来越受到人们的关注。
然而,由于传统工业生产方式存在着大量浪费现象,导致材料资源的浪费严重。
因此,开展节材与材料资源利用研究具有重要意义。
一、传统工业生产方式存在的问题1.1 能源消耗大传统工业生产方式主要依赖于化石能源,如煤、油、天然气等。
这些能源不仅数量有限,而且开采和使用过程中会对环境造成污染。
同时,在传统工业生产过程中,许多设备需要大量能源才能正常运行。
1.2 材料浪费严重在传统工业生产中,许多原材料需要经过多次加工才能成为最终产品。
而在这个过程中会产生许多废弃物和污染物。
此外,在设计产品时也往往没有考虑到对原材料的充分利用。
1.3 环境污染严重传统工业生产方式往往会产生大量废弃物和污染物,这些废弃物和污染物会对环境造成严重影响。
例如,排放的废气、废水和固体废物都会对空气、水源和土壤造成污染。
二、节材与材料资源利用的意义2.1 节约能源资源通过开展节材与材料资源利用研究,可以减少传统工业生产中的能源消耗。
例如,在设计产品时可以采用轻量化设计,减少原材料的使用量;在生产过程中可以采用节能设备,减少能源消耗。
2.2 减少材料浪费开展节材与材料资源利用研究还可以减少传统工业生产中的材料浪费。
例如,在设计产品时可以采用可拆卸式结构,方便维修和更换零部件;在生产过程中可以采用尽可能多地利用原材料的方法,减少废弃物的产生。
2.3 降低环境污染通过开展节材与材料资源利用研究,还可以降低传统工业生产对环境的污染。
例如,在生产过程中可以采用清洁生产技术,减少废气、废水和固体废物的排放;在设计产品时可以考虑使用环保材料,减少对环境的影响。
三、节材与材料资源利用的研究方向3.1 材料资源综合利用开展材料资源综合利用研究,通过对各种原材料的深加工和组合利用,实现原材料的最大化利用。
建筑节能与资源利用方案一.建筑工程节能减排1.1由于我国尚处于经济快速发展阶段, 根据国家的相关规定和结合建筑行业的特点作为大量消耗资源、影响环境的建筑业,应全面实施绿色施工,承担起可持续发展的社会责任。
1.2 节能减排指导建筑工程的绿色施工。
1.3 绿色施工是指工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现四节一环保(节能、节地、节水、节材和环境保护)。
1.4 绿色施工应符合国家的法律、法规及相关的标准规范,实现经济效益、社会效益和环境效益的统一。
1.5 实施绿色施工,应依据因地制宜的原则,贯彻执行国家、行业和地方相关的技术经济政策。
1.6 运用ISO14000和ISO18000管理体系,将绿色施工有关内容分解到管理体系目标中去,使绿色施工规范化、标准化。
1.7 鼓励各地区开展绿色施工的政策与技术研究,发展绿色施工的新技术、新设备、新材料与新工艺,推行应用示范工程。
二.绿色施工管理组织管理1、建立绿色施工管理体系,并制定相应的管理制度与目标。
2、项目经理为绿色施工第一责任人,负责绿色施工的组织实施及目标实现,并指定绿色施工管理人员和监督人员。
规划管理1、编制绿色施工方案。
该方案应在施工组织设计中独立成章,并按有关规定进行审批。
2、绿色施工方案应包括以下内容:(1)环境保护措施,制定环境管理计划及应急救援预案,采取有效措施,降低环境负荷,保护地下设施和文物等资源。
(2)节材措施,在保证工程安全与质量的前提下,制定节材措施。
如进行施工方案的节材优化,建筑垃圾减量化,尽量利用可循环材料等。
三.节材与材料资源利用的具体措施1、图纸会审时,应审核节材与材料资源利用的相关内容,达到材料损耗率比定额损耗率降低30%。
2、根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存。
3、现场材料堆放有序。
储存环境适宜,措施得当。
建筑绿色施工节材与材料资源利用技术措施一、节材技术措施1.建筑材料减耗采用预制建筑方法,尽量减少砖、石等传统建筑材料的使用,改用轻型墙材如轻钢龙骨、轻质隔墙板等,减少材料资源的消耗。
2.废弃物再利用将施工过程中产生的废弃物进行分类处理,对可再利用的废弃物进行回收利用。
例如,将石膏板碎片用作饰面材料,将废旧木材用于制作家具等。
3.精简施工工序通过优化施工工艺、提高施工效率,精简施工工序,减少不必要的建筑材料的使用,达到节约资源的目的。
1.采用可再生材料选择使用可再生材料,如竹木材料替代传统木材,利用竹子和快速生长树木作为建筑材料,减少对森林资源的消耗,并避免破坏生态环境。
2.使用环保材料优先选用无甲醛、无重金属等有害物质的环保材料,如水泥制品、无毒无害的建筑涂料和胶黏剂等,减少对环境的污染。
3.循环利用建筑材料在拆除和改建旧建筑时,尽量将可再利用的材料进行分类收集和处理,以便在新建筑中再次使用,延长材料的使用寿命,并减少新材料的消耗。
三、绿色施工技术措施1.节能施工采用节能施工设备和施工机械,如低噪音低振动设备,减少能源消耗和噪音污染。
2.环保施工使用环保型施工材料和工艺,减少对环境的污染。
例如,在施工过程中使用零排放的机械设备,减少施工噪音和尾气的排放。
3.建筑节能技术在建筑设计和施工中采用节能技术,如高效保温材料的使用、太阳能热水器、LED照明等,减少能源的消耗。
4.建筑节水技术采用节水设备和技术,如灰水回收装置、节水器具等,减少建筑施工过程中的水资源消耗。
5.绿色运输在建筑材料的运输过程中,选择使用低碳、环保的交通工具,减少对环境的影响。
综上所述,建筑绿色施工通过节材和材料资源的利用技术措施,实现了对环境的保护和对资源的节约。
在建筑施工过程中,可以通过合理选择材料、精简工序、废弃物再利用等措施,减少对环境的污染和对材料资源的浪费,提高建筑质量和工程效益。
同时,通过采用节能、环保和可持续发展的技术,减少能源和水资源的消耗,实现绿色可持续发展。
建设工程施工节材与材料资源利用目录节材与材料资源利用节材措施节水措施节能措施节地措施节材与材料资源利用1 节材措施1、图纸会审时,审核节材与材料资源利用的相关内容,达到材料损耗率比定额损耗率降低30%。
2、根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存。
3、现场材料堆放有序。
储存环境适宜,措施得当。
保管制度健全,责任落实。
4、材料运输工具适宜,装卸方法得当,防止损坏和遗洒。
根据现场平面布置情况就近卸载,避免和减少二次搬运。
5、采取技术和管理措施提高模板、脚手架等的周转次数。
6、优化安装工程的预留、预埋、管线路径等方案。
7、应就地取材,施工现场500公里以内生产的建筑材料用量占建筑材料总重量的70%以上。
第二节结构材料1、推广使用预拌混凝土和商品砂浆。
准确计算采购数量、供应频率、施工速度等,在施工过程中动态控制。
结构工程使用散装水泥。
2、推广使用高强钢筋和高性能混凝土,减少资源消耗。
3、推广钢筋专业化加工和配送。
4、优化钢筋配料和钢构件下料方案。
钢筋及钢结构制作前应对下料单及样品进行复核,无误后方可批量下料。
5、优化钢结构制作和安装方法。
大型钢结构宜采用工厂制作,现场拼装;宜采用分段吊装、整体提升、滑移、顶升等安装方法,减少方案的措施用材量。
第三节周转材料1、选用耐用、维护与拆卸方便的周转材料和机具。
2、优先选用制作、安装、拆除一体化的专业队伍进行模板工程施工。
3、模板应以节约自然资源为原则,推广使用定型钢模、钢框竹模、竹胶板。
4、施工前应对模板工程的方案进行优化。
多层、高层建筑使用可重复利用的模板体系,模板支撑宜采用工具式支撑。
5、现场办公和生活用房采用周转式活动房。
现场围挡应最大限度地利用已有围墙,或采用装配式可重复使用围挡封闭。
力争工地临房、临时围挡材料的可重复使用率达到70%。
2 节水措施1、施工中采用先进的节水施工工艺。
2、施工现场喷洒路面、绿化浇灌不宜使用市政自来水。

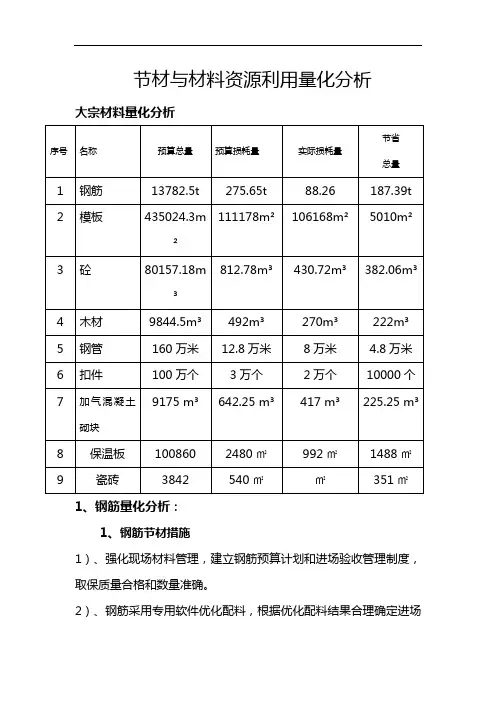

节材与材料资源利用量化分析大宗材料量化分析1、钢筋量化分析:1、钢筋节材措施1)、强化现场材料管理,建立钢筋预算计划和进场验收管理制度,取保质量合格和数量准确。
2)、钢筋采用专用软件优化配料,根据优化配料结果合理确定进场钢筋的定尺长度;在满足相关规要求的前提下,充分考虑长料常用,短料短用,长短搭配,减少下脚料。
3)、钢筋连接采用直螺纹套筒接头方式,不仅质量可靠而且节省材料。
4)、为有效控制施工质量和保护层厚度,我方根据现场钢筋废料编制切实可行的马镫施工方案。
5)、钢筋下脚料加工成马镫、梯子筋、顶模棍、试块笼子、钢筋笼子、定位筋等措施类材料,提高下脚料利用率,从而节约钢材;钢筋马镫2、经济效益分析2、模板量化分析图例模板排版图2、经济效益分析主要容模板预先排版,方案提前会审、优化,减少损耗经济效果分析节省模板5010*102=51.1万元3、混凝土量化分析1、混凝土节材措施1)、选用预制商品砼。
准确计算采购数量、供应频率、施工速度等,在施工过程中进行动态控制;2)、强化现场材料管理,建立商品砼预算计划和进场验收管理制度,确保质量合格和数量准确;3)、掌握好最后一施工部位、最后一车混凝土用量,防止超量进场造成浪费;4)、混凝土泵管中的混凝土用于制作过梁等小型构件;2、经济效益分析4、木材量化分析1、节材措施1)、强化现场材料管理,建立商品砼预算计划和进场验收管理制度,确保质量合格和数量准确;2)、保证砼观感及支撑体系安全,在原方案基础上,优化加固体系。
柱模板子口处,梁底、梁邦采用新木方,墙板、顶板处采用对接木方及方钢,以减少木材使用量;顶板加固采用钢木混合支撑体系2、经济效益分析本项目根据本工程的开间、进深,将单根木方对接完成后长度为2.5米,完全可以在允许使用的围替代新木方。
以1m³为例,进行分析:进场价格:1520元/m³折旧后价格:1520*0.3= 456元/m³(按折旧70%,剩余价值30%)对接加工价格:310元/m³1m³节约成本:1520-456-310=754元通过计算,短方木对接技术,1m³带来的价值有754元。
一、节材与材料资源利用
<1>采用商品砼、配送钢筋。
<2>采用工具式模板及围护。
如:楼梯踏步、构造柱等部位采用工具式模板。
<3>采用电渣压力焊、直/锥螺纹套筒等工艺连接钢筋。
<4>合理利用废模板、钢筋等材料。
<5>工地办公、宿舍等临时设施地板采用无水泥浆铺贴,地板砖可周转使用。
<6>合理应用逆作法、早拆模板施工、天棚/地板免批免找平等先进工艺。

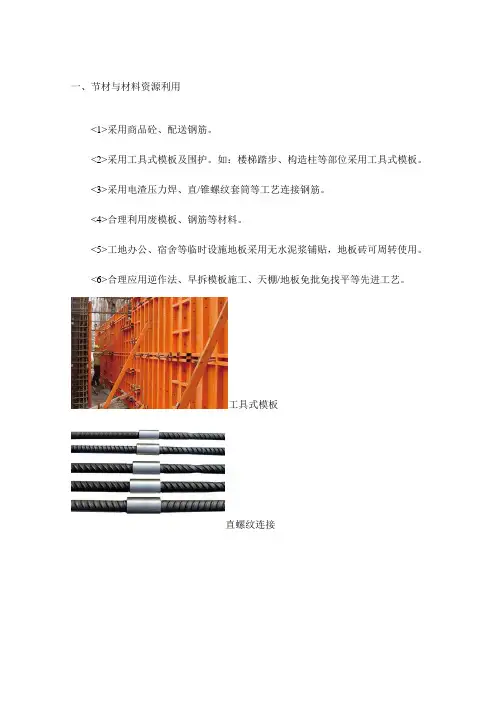

工具式模板
直螺纹连接
废钢筋制作马凳筋
废模板封堵预留洞口
二、节水与水资源利用
<1>施工现场办公区、生活区的生活用水应采用节水器具,节水器具配置率应达到100%。
<2>施工、生活用水计量,定额使用,厉行节约。
<3>采用先进节水施工工艺,修建雨水收集池、中水回收。
感应式自动冲洗阀、水龙头、节水型冲洗水箱
用水定额砼覆膜养护。
关于施工中节材与材料资源利用的说法随着社会的不断发展,环保和可持续发展已成为全球关注的热点问题。
在建筑施工中,节材与材料资源的利用也成为了一个重要的议题。
合理利用节材和材料资源不仅可以降低建筑成本,提高施工效率,还可以减少对环境的污染,实现可持续发展。
下面将从几个方面来探讨施工中节材与材料资源利用的重要性和方法。
施工中的节材与材料资源利用可以降低建筑成本。
随着建筑行业的发展,材料价格逐渐上涨,成本压力也越来越大。
通过合理利用节材和材料资源,可以降低建筑施工中的材料损耗和浪费,减少不必要的采购和运输成本。
同时,节材和材料资源的合理利用还可以提高施工效率,节约施工时间,进一步降低人工成本。
因此,在施工中注重节材与材料资源的利用是降低建筑成本的重要手段。
节材与材料资源的利用对环境保护具有重要意义。
建筑施工过程中,会产生大量的废弃材料和资源浪费。
如果这些废弃材料和资源得不到合理的利用,将对环境造成严重的污染和浪费。
因此,合理利用节材和材料资源可以减少废弃物的产生,降低环境污染的风险。
例如,施工过程中可以采用再生材料替代传统材料,通过循环利用废弃材料,减少资源的消耗,实现资源的可持续利用。
这样不仅可以保护环境,还可以提高施工质量,降低环境风险。
第三,施工中节材与材料资源的利用有助于实现可持续发展。
可持续发展是指在满足当前需求的同时,不损害子孙后代满足其需求的能力。
合理利用节材和材料资源是可持续发展的基础。
通过节约使用材料和资源,减少能源消耗和环境污染,可以保护自然生态系统的平衡,促进人与自然的和谐共生。
此外,合理利用节材和材料资源还可以提高建筑的使用寿命,降低维护成本,实现经济效益和环境效益的双赢。
在施工中,节材与材料资源的利用可以通过以下几个方面来实现。
首先,要做好施工规划和设计,合理确定材料的使用量和种类,避免浪费和过度消耗。
其次,要加强施工过程的管理和监督,确保材料的正确使用和减少损耗。
同时,可以采用先进的施工技术和设备,提高施工效率,减少材料的浪费。
节材与材料资源利用一、节材措施1、开工前制定具体控制方案:由项目部的技术部门、材料部门、后勤部门、项目经理组成的方案小组,根据施工图纸和施工工期的要求,排出合理的计划进度方案。
根据计划进度方案,编制施工材料购置计划,购置计划分为措施材料和建筑材料。
对于措施材料的购置,按照进度计划,计算好使用周期。
对于建筑材料的购置,按照项目部的节点,提前一周完成采购。
资金的投入:和业主积极沟通,按照施工的实际进度,按照合同,及时支付工程款。
公司也编制了资金预案,防止在业主的资金不能及时支付的情况下,我公司在周转资金的调度上,合理安排。
制度措施:项目部制定节材管理制度,详细规定每个部门的职责,责任人。
成立管理小组组长:陈宝顺副组长:邓文洪、陈炳华、梁华东、程兴运成员:刘培、李青林、赵荣阳、李迅、轩名利、崔家波、张硕奖罚措施:对于浪费材料的班组,进行罚款,并教育。
2、节材措施技术要点:由技术负责部门和施工部门进行计算,编制详细进度计划,在模版周转上达到最大的优化,减少资金用量和模版用量。
由于本项目的分项工程较多,我们项目部精心统筹,实施模块化施工,进行数字模拟,得到最大的优化效果。
脚手架的使用,跟随主体施工进度。
及时搭设,在交错施工过程中,我们项目部及时沟通。
现场建筑材料堆放要整齐,小型贵重材料集中放置在仓库。
室外的沙石堆场要集中,并在规划区域。
材料员要及时登记库存情况,和技术、施工部门及时沟通,做到既能有施工材料,又不有太多材料库存。
材料员每天登记材料使用情况记录。
巡查制度:由领导管理小组进行巡查,并做记录。
3、项目竣工后,形成节材措施的自我评价并附证明材料。
二、节水措施1、开工前制定具体控制方案:由项目部的技术部门、材料部门、后勤部门、项目经理组成的方案小组,编制详细的施工现场临时用水方案,使施工现场供水管网根据用水量设计布置,采用合理的管径、简捷的管路,有效的减少管网和用水器具的漏损。
资金的投入:建设单位应与施工单位签订施工节水合同,保证施工期间节约用水。
节材与材料资源利用措施一、节材措施1、图纸会审时,审核节材与材料资源利用的相关内容,达到材料损耗率比定额损耗率降低30%。
2、根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存。
3、现场材料堆放有序。
储存环境适宜,措施得当。
保管制度健全,责任落实。
4、材料运输工具适宜,装卸方法得当,防止损坏和遗洒。
根据现场平面布置情况就近卸载,避免和减少二次搬运。
5、采取技术和管理措施提高模板、脚手架等的周转次数。
6、优化安装工程的预留、预埋、管线路径等方案。
7、应就地取材,施工现场500公里以内生产的建筑材料用量占建筑材料总重量的70%以上。
8. 对于施工废弃物,应采取拆毁、废品折价处理和回收利用等措施(包括废物统计,提供废弃物回收、这架处理和再利用的费用等)。
固废分类处理,并且保证材料再利用、可再循环材料的回收利用比例不低于30%。
计算方法为:可再利用可再循环材料的实际回收质量之和/可再利用可再循环材料的可回收总质量之和×1000%。
在施工过程中随时保存施工现场废弃物回收利用记录。
9. 可再利用建筑材料应尽量做到可再利用建筑材料的使用率大于5%。
即新建筑中旧建筑材料的使用率大于5%。
可再利用材料包括从旧建筑拆除的材料以及从其他场所回收的建筑材料。
本工程的废旧砖石材料用于挡墙、园林铺路;废旧木材用于室内装饰;从公司其它项目上剩余的合格建筑材料(包括砌块、砖石、管道、板材、木地板、木制品(门窗)、钢材、钢筋、部分装饰材料等)调拨到本项目使用等。
二、结构材料1、推广使用预拌混凝土和商品砂浆。
准确计算采购数量、供应频率、施工速度等,在施工过程中动态控制。
2、推广使用高强钢筋和高性能混凝土,减少资源消耗。
3、推广钢筋专业化加工和配送。
4、优化钢筋配料和钢构件下料方案。
钢筋及钢结构制作前应对下料单及样品进行复核,无误后方可批量下料。
5、使用以废弃物为原料生产的建筑材料《绿色建筑评价标准》中规定,应至少使用一种以废弃物为原料生产的建筑材料,其用量占同类建筑材料的比例不低于30%,且废弃物取代原有同类产品中的天然或人造原材料的比例不低于20%。
节材与材料资源利用节材与材料资源利用在建筑施工中,节材与材料资源利用是非常重要的。
以下是一些措施可以帮助减少材料浪费和提高资源利用率。
第一节:节材措施1.在图纸会审时,应审核节材与材料资源利用的相关内容,以达到降低材料损耗率比定额损耗率降低30%的目标。
2.根据施工进度、库存情况等,应合理安排材料的采购、进场时间和批次,以减少库存。
3.现场材料堆放应有序,储存环境适宜,措施得当。
保管制度应健全,责任应落实。
4.材料运输工具应适宜,装卸方法应得当,以防止损坏和遗洒。
根据现场平面布置情况,应就近卸载,避免和减少二次搬运。
5.应采取技术和管理措施,以提高模板、脚手架等的周转次数。
6.应优化安装工程的预留、预埋、管线路径等方案。
7.应就地取材,施工现场500公里以内生产的建筑材料用量应占建筑材料总重量的70%以上。
第二节:结构材料1.应推广使用预拌混凝土和商品砂浆。
应准确计算采购数量、供应频率、施工速度等,并在施工过程中动态控制。
结构工程应使用散装水泥。
2.应推广使用高强钢筋和高性能混凝土,以减少资源消耗。
3.应推广钢筋专业化加工和配送。
4.应优化钢筋配料和钢构件下料方案。
钢筋及钢结构制作前应对下料单及样品进行复核,无误后方可批量下料。
5.应优化钢结构制作和安装方法。
大型钢结构宜采用工厂制作,现场拼装;宜采用分段吊装、整体提升、滑移、顶升等安装方法,以减少方案的措施用材量。
第三节:周转材料1.应选用耐用、维护与拆卸方便的周转材料和机具。
2.应优先选用制作、安装、拆除一体化的专业队伍进行模板工程施工。
3.模板应以节约自然资源为原则,推广使用定型钢模、钢框竹模、竹胶板。
4.施工前应对模板工程的方案进行优化。
多层、高层建筑应使用可重复利用的模板体系,模板支撑应采用工具式支撑。
5.现场办公和生活用房应采用周转式活动房。
现场围挡应最大限度地利用已有围墙,或采用装配式可重复使用围挡封闭。
力争工地临房、临时围挡材料的可重复使用率达到70%。
节材与材料资源利用措施1)建立建筑、设备与系统的维护制度,减少因维修带来的材料消耗;2)建立耗材管理制度,选用绿色材料。
1节约钢材(1)、工程竖向钢筋接头采用电渣压力焊连接方式,尽量避免使用冷接搭接方式,节省绑扎搭接长度。
对梁及大底板钢筋采用直螺纹技术连接。
做好钢筋计算工作,确保翻样的损耗率小于1.625%。
(2)、项目部做到了深化研究设计图纸,合理进料。
现场对工人进行详细的技术、质量交底,减少因返工造成钢筋或其他材料不必要的浪费。
(3)、充分利用短、废料钢筋,增加钢筋利用率。
对现场使用过的短废料钢筋加工成马凳作为钢筋支架,较细的废钢筋加工成吊钩,用于吊挂灭火器,废钢管用于脚手架硬拉接、钢平台预埋件,旧彩钢板用于施工机械的防雨盖板等。
(4)、大临设施活动房全部选用彩板。
(5)现场保管:在施工现场,钢材必须妥善保管,堆放顺序与构件制作、工程安装顺序相配合,周转期短的避免长期存放。
(6)施工过程中派专人控制钢筋单位的加工损耗,降低钢材消耗;并做好防锈处理,不可与酸、盐、油一起存放,以防止钢筋腐蚀带来的不必要损失。
2节约混凝土现场临时道路和硬地坪做法中,利用建筑垃圾和道渣等来填充,预计可节约混凝土约150M3。
(1)、项目部在混凝土浇注方面,每次都详细核对图纸,做到精确计算,拌站订货时最后保留10m3左右的机动,确保最后二车数据的精确。
(2)、浇捣前安排质量人员会同木工监护对模板支撑系统进行仔细复查,以避免或减少爆模造成的混凝土浪费,每次浇注混凝土后的余料进行合理利用,利用混凝土搅拌车及泵管内的余料制作保护层垫块以及对临时道路进行修补。
(3)、浇捣时安排关砌旁站,严格控制结构标高,力求将标高控制在规范允许的最大负偏差。
(4)、施工现场按照永久和临时道路相结合布置,形成环形通道。
(5)、项目部在混凝土浇筑的放量测量方面,每次都详细核对图纸,做到精确计算,向供应单位订货时,最后保留10 M3左右的机动余地,确保最后二车数据的精确,从开工到现在,混凝土浇筑在确保质量的前提下,控制误差仅在1-2 M3之间。
建筑绿色施工节材与材料资源利用技术措施建筑行业是一个消耗大量资源和能源的行业,为了实现可持续发展和环境保护的目标,建筑绿色施工节材与材料资源利用技术措施变得尤为重要。
本文将探讨几种常见的技术措施,以减少建筑材料的浪费和提高资源利用效率。
首先,建筑设计阶段的节材与建筑材料资源利用技术措施起着关键作用。
采用可再生材料和可回收材料是一种有效的方法。
可再生材料包括竹木、植物纤维等,它们具有良好的环境适应性和节能特性。
而可回收材料如废旧建筑材料、废弃钢材等,在经过处理后可以再次利用。
此外,采用模块化建筑和预制构件也可以减少材料的浪费。
模块化建筑将建筑分为若干模块,进行工厂化生产,因此可以减少在施工现场的材料浪费。
预制构件则可以提前加工和准备,减少现场浪费。
其次,在施工过程中,合理的施工管理可以有效地减少材料的浪费。
通过建立工程材料的管理制度,合理控制和计划材料的使用量,减少材料的浪费。
例如,将多余材料及时存储并加以妥善利用,严格控制材料的进场和使用,可减少因堆积过多材料而造成的浪费。
此外,使用先进的施工技术,如BIM技术和无人机监控,可以提高施工过程的精确性和效率,减少错误和重复施工的发生,从而减少材料的浪费。
再次,建设工地废弃物的处理与利用也是重要的方面。
大量的废弃物产生,严重影响环境和资源的可持续利用。
因此,建设工地废弃物的分类、回收和再利用是一项关键的任务。
针对不同类型的废弃物,采用适当的处理方法。
例如,对于可回收废弃物,如废弃钢筋、废弃混凝土,可进行再利用或进行再生资源的回收利用。
对于有害废弃物,如废弃油漆和废旧电器设备,应采取正确的处理方式,以避免对环境和人体健康造成危害。
最后,政府和相关机构的政策支持和规范也是推动建筑绿色施工节材与材料资源利用技术措施的重要因素。
政府可以制定相关法律法规和政策,鼓励和支持绿色建筑的发展,并对采用绿色施工技术和措施的企业给予奖励和优惠政策。
同时,相关机构可以制定相应的标准和规范,以提供指导和支持,推动绿色施工节材与材料资源利用技术的实施。
节材与材料资源利用1 节材措施材料的进场、验收1.1、各种材料进场时,一定要求供应商随货提供产品的合格证或质保书及出厂检验报告;同时对外墙抹灰用砂浆要及时做复试和分析报告,只有当复试报告、分析报告等全部合格方能允许用于施工。
1.2、为保证材料质量,严格按程序文件规定及相关质量体系文件进行操作及管理。
对采购的材料构(配)件半成品等,均要建立完善的验收及送检制度,杜绝不合格材料进入现场,更不允许不合格材料用于施工。
1.3、在材料供应和使用过程中,必须做到“四验”、“三把关”。
即“验规格、验品种、验数量、验质量”、“验收人员把关、技术质量试验人员把关、操作人员把关”,以保证用于本节能工程上的各种材料均是合格优质的材料。
1.4、为保证设备材料验收工作中的客观性,设备材料的进场检验由材料员及试验员共同负责进行。
材料员负责材料的外观质量检验,试验员负责材料的物理性能和化学性能检验。
1.5根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存。
1.6现场材料堆放有序,储存环境适宜、整齐、美观,措施得当、建立健全保管制度、责任落实。
1.7选用合适的材料运输工具、装卸方法,防止损坏和遗洒。
根据现场平面布置情况就近卸载,避免和减少二次搬运。
1.8采取技术和管理措施提高模板、脚手架等的周转次数。
1.9 优化安装工程的预留、预埋、管线路径等方案。
1.10 本工程混凝土全部采用商品混凝土。
2 结构材料2.1使用预拌混凝土和预拌砂浆。
准确计算采购数量、供频率、施工速度等,在施工过程中动态控制。
2.2优化钢筋配料和钢构件下料方案。
钢筋及钢结构制作前对下料单及样品进行复核,无误后方可批量下料。
2.3优化幕墙钢结构制作和安装方法。
采用工厂制作,现场拼装;采用分段吊装、整体提升、滑移、顶升等安装方法,减少方案的措施用材量。
3 围护材料积极的与业主设计沟通,门窗、屋面、外墙等围护结构的材料性能及施工方式,优化屋面和外墙的保温隔热材料的施工方式,例如保温板粘贴、减少材料浪费。
关于国家在节材与材料资源利用方面的政策【关于国家在节材与材料资源利用方面的政策】1. 背景介绍在当前世界资源紧张和环境问题日益严重的情况下,节材与材料资源的合理利用已经成为全球关注的焦点。
作为世界上人口最多的国家,我国的节材与材料资源政策更是备受瞩目。
《关于批转资源节约型社会建设纲要的通知》指出,资源节约型社会建设是我国可持续发展战略的必然选择,这也表明了国家在节材与材料资源利用方面的政策的重要性。
2. 政策细则我国政府对于节材与材料资源的政策主要体现在以下几个方面:2.1 加大节能减排力度。
自2006年起,我国政府开始实施“十一五”期间的国民经济和社会发展规划纲要,提出了节约能源和资源的基本国策。
政府相继出台了一系列的法律法规,比如《节约能源法》、《循环经济促进法》等,旨在加大对能源和资源的节约利用力度。
2.2 推动循环经济发展。
我国政府提出了循环经济的概念,并将其纳入到国家发展战略中,提出了包括资源再利用、废弃物资源化利用等一系列政策措施,以推动循环经济的发展,提高材料资源的再利用率。
2.3 制定资源节约利用的目标。
我国政府在《节约型社会建设纲要》中提出了资源节约利用目标,包括降低资源消耗强度、提高资源利用效率以及发展循环经济。
这些目标的制定为政府的政策实施提供了具体的指导和方向。
3. 个人观点和理解作为一名文章写手,深入了解国家在节材与材料资源利用方面的政策,我认为这些政策的出台对于我国乃至全球的可持续发展都具有重要意义。
政策的制定可以引导企业和社会各界更加关注材料资源的节约利用,推动循环经济的发展,减少对自然资源的开采和消耗,从而保护生态环境,实现经济、社会和环境的协调发展。
4. 总结回顾通过这篇文章的撰写,我对国家在节材与材料资源利用方面的政策有了更深入的了解。
政府出台的一系列政策措施为推动节材与材料资源的合理利用提供了重要保障,这也需要企业和社会各界积极响应和配合。
我相信,在政府和企业、社会各界的共同努力下,我国的节材与材料资源利用水平将会不断提高,为全球可持续发展贡献我国的力量。
一、节材与材料资源利用(1)根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存。
加强材料计划和采购管理,根据施工进度、库存情况合理安排材料的采购、进场时间和每次进场数量,减少库存积压。
(2)材料运输工具适宜,装卸方法得当,防止遗洒和损坏。
材料运输应选择合适的运输工具,并采取密封或适宜的包装,防止装卸和运输过程中撒落和损坏。
(3)现场材料堆放有序,储存环境适宜,措施得当;保管制度健全,责任落实。
现场材料应堆放有序,储存环境适宜,防止因日晒、雨淋、受潮、受冻、高温或地基变形等环境因素造成损坏;健全物资保管制度,落实保管责任人。
(4)预留、预埋应与结构施工同步。
各类在结构上预留洞、预埋件应事前策划、提前制作,与结构施工同步完成,防止遗漏或位置不准,造成过后剔凿浪费。
(5)主要材料损耗率比定额损耗率降低30%。
项目应对钢材、木材、混凝土、水泥、砌体材料、装饰装修等主要材料,以及模板、脚手架等周转材料,采取管理和技术措施,加强进场验收和使用管理,建立主要材料消耗台帐,每月与定额损耗率对比分析。
定额损耗率可参考材料消耗定额或预算定额确定。
降低材料损耗率。
(6)采用管线综合平衡技术,优化管线路径,避免预留、预埋遗漏。
采用先进的可视化三维计算机软件,在施工前进行管线综合平衡设计,发现和解决管、线、结构之间的碰撞矛盾,优化管线路径,避免预留、预埋遗漏。
(7)尽量就地取材,施工现场500km以内生产的建筑材料用量占建筑材料总用量70%以上。
材料采购,尽量就地、就近取材,节省运输费用、降低能源消耗。
对主要材料的产地按重量或体积建立台帐,每月进行统计分析。
(8)推广使用高强度钢材和高性能混凝土,减少资源消耗。
在图纸会审时,与设计协商,尽量使用高强度钢材和预应力技术;采用高效减水剂和粉煤灰、矿渣粉等掺合料配制高性能混凝土,以减少资源和能源消耗。
(9)使用预拌混凝土;当现场搅拌时,应使用散装水泥。
全面推广使用预拌混凝土,施工过程中每次浇筑混凝土,提前准确计算采购数量,防止剩余或不足;无预拌混凝土供应条件的偏远地区,现场搅拌混凝土应使用散装水泥。
节材与材料资源利用
工程使用的大宗材料,全部实行公司集中采购。
公司物资部每年根据各材料供应商在各项目部的考核结果,对其进行综合考评,建立合格供应商花名册,与质量稳定、服务好的供应商建立长期的合作协议。
施工材料进场前,均先编制物资进场计划,对数量、使用部位、进场时间进行明确,报项目经理审核完成后方能组织进场。
各种材料使用时均实行限额领料制度,即物资进场后,专业工长根据计划需求量和现场需用量签领料单领取物资。
1 节材措施
表1-1 工程节材措施
2 结构材料节约
表2-2 结构施工节材措施
(1)钢材
1)与现场主体结构劳务队伍签订钢筋使用协议,钢筋制作前应对下料单及样品进行复核,无误后方可批量下料,减少对钢材的浪费。
短尺寸钢筋废料通过对焊接长和制作马凳、模板内支撑、二次结构过梁、拉钩等进行重复利用。
采用高强钢筋、高强钢材等
绿色环保材料。
引用数控加工机械,实现调直、弯折、截断一体化,提高了钢筋加工速度,同时,采用数控加工机械,加工精度高,加工质量优良,避免了传统加工机械因加工人员素质影响而造成的钢筋加工错误或加工不满足要求,避免了材料的浪费。
2)钢结构构件计划均在工厂加工完成后,再运输至现场进行拼装,杜绝了现场加工,减少钢材的浪费。
3)机电安装专业管道、幕墙及装饰龙骨等施工前,提前进行深化设计,尽量避免产生废短钢材造成浪费。
4)在施工现场修建钢筋废料池,集中收集不能重复利用的钢材,交由专业单位进行处理。
(2)商品混凝土
1)改善混凝土配合比,在满足使用要求的前提下,适当添加粉煤灰等工业废料,节约水泥用量,平均每立方米混凝土添加粉煤灰约90kg,且经检测其各项指标均满足要求。
2)混凝土浇筑前对泵管进行润滑,浇筑完毕后管道内余料用以制作混凝土垫块。
3)加强模板工程的质量控制,避免拼缝过大漏浆、加固不牢胀模,产生混凝土固体建筑垃圾,避免浪费混凝土。
图2-6 模板拼缝较大处用塑料胶条粘接
(3)机电安装工程材料
1)管道安装在避免碰撞的前提下,管线、桥架等尽量“走近路”,节约材料。
2)机电安装金属管道施工时,管材短料可用作较小型号管道(直径)的穿墙套管,重复进行利用。
3)机电安装不锈钢管道现场切割、加工均采用专业切刀代替普通切割机,减少材料浪费。
3 围护材料
表3-1 维护材料
4 装饰装修材料
表4-1 装饰装修材料
(1)装饰施工前均进行排版后再定尺下料,尽量避免板材现场切割。
在满足装饰观感效果的同时,节约材料。
现场直形走道石材排版及加工尺寸精确到“mm”。
(2)定做非标件,当现场施工尺寸与标准尺寸不相匹配时,与厂家协商定做非标准物件,做到非标准区域无裁切。
5 周转材料
表5-1 周转材料
(1)板模模板部分尝试使用塑料模板,提高周转次数,若质量效果及节材显著则考虑大面积使用。
塑料模板示意B1地块Q2-2区竖向模板试用
(2)木材(木枋对接技术与模板拼接技术)
根据绿色施工相关要求,模板木枋的平均周转次数为3次,根据技术部与工程部共同计划,模板木枋的平均周转次数计划为4次。
1)现场模板使用前涂刷环保水性脱模剂(CX-2高效脱模剂),以便于模
板的拆除,延长模板的使用寿命。
2)将零星短木枋进行回收,用做现场爬梯踏步、安全防护、后续成品保
护等各方面。
3)预计现场施工中将产生大量短尺寸木枋、模板等,木方、模板材料是施工生产的主材,作为废旧木材,使用价值大大降低,为了节约材料,实现节材要求,项目部经过研讨计划引进接木机、接模板机等设备,对木方、模板进行接长,提高短尺寸木枋的再次利用率;对接长的模板进行覆塑加工,争取达到清水模板的效果。
减少对木材的消耗,并制作台账对再利用率进行统计分析,并在公司其他项目进行推广。
(3)钢管、扣件
加强对钢管及扣件的保养,现场钢管及扣件定期由公司料具租赁站进行保养,以延长使用寿命,料具场内周转次数需达4 次以上。
正式施工前与现场主体结构劳务队伍签订量化的主材节约率控制指标、周转架料损坏率控制指标。
(4)定型化、工具化可周转围挡及其他材料
传统施工现场防护措施多采用钢管扣件搭设,固定形式多采用抱箍、斜撑、预埋等方式,劳动强度大、成型效果差,安全性差,由于各种条件下防护尺寸不统一,需切割大量钢管,造成材料浪费,不符合绿色施工要求。
因此本项目拟采用可周转定型化防护措施,操作简单,既降低劳动强度,也可提高美观度,同时也能保证安全性能。
图5-14 可周转箱式板房
(6)电梯井操作架采用整体提升的型钢焊接架体。
具体焊接尺寸根据塔楼电梯井尺寸实施焊接。
此部分由技术人员配合机电部完成。
