二次结构砌筑技术交底记录
- 格式:pdf
- 大小:177.24 KB
- 文档页数:8
一、交底目的为确保二次结构砌砖施工过程中的安全,预防事故发生,特进行安全技术交底。
二、交底对象本次交底对象为所有参与二次结构砌砖施工的作业人员、管理人员及监理人员。
三、交底内容1. 施工准备(1)施工人员需经过专业培训,了解并掌握砌砖施工的基本技能和安全知识。
(2)施工前应检查施工现场的安全生产条件,确保施工环境安全。
(3)施工前应准备好必要的施工工具、材料和设备,如安全帽、安全带、梯子、砖、砂浆、钢筋等。
2. 施工工艺(1)砌砖前,应先进行弹线、放样,确保墙体尺寸准确。
(2)砌砖时,应分层砌筑,每层高度宜控制在0.5m以内。
(3)砌筑过程中,应随时检查墙体垂直度、水平度,确保墙体质量。
(4)在施工过程中,应定期对施工人员进行技术指导和安全教育。
3. 安全措施(1)施工人员必须佩戴安全帽,高空作业人员必须佩戴安全带。
(2)施工过程中,应保持施工现场整洁,不得随意堆放建筑材料。
(3)施工人员不得在施工现场饮酒、吸烟。
(4)施工过程中,应严格执行操作规程,不得擅自改变施工工艺。
(5)施工人员应熟悉消防设施的使用方法,确保火灾发生时能够迅速逃生。
4. 注意事项(1)施工人员应严格按照设计要求进行施工,不得擅自修改墙体结构。
(2)施工过程中,如发现墙体存在质量问题,应及时上报,不得擅自处理。
(3)施工过程中,应随时关注天气变化,如遇大风、大雨等恶劣天气,应暂停施工。
(4)施工结束后,应对施工现场进行清理,确保场地整洁。
四、交底要求1. 施工单位应将本次安全技术交底记录备案,并定期对施工人员进行安全检查。
2. 施工单位应加强对施工人员的安全教育,提高施工人员的安全意识。
3. 施工单位应定期对施工现场进行安全检查,确保施工现场安全。
五、交底时间本次安全技术交底时间为____年____月____日,交底人为____。
六、附件1. 施工单位安全技术交底记录2. 施工人员安全技术交底记录七、备注本安全技术交底模板仅供参考,具体施工过程中应根据实际情况进行调整。
二次结构技术交底一、墙体砌筑1.材料要求(材料:所用材料必须符合图纸要求。
砌块尺寸、强度等级应符合设计要求,砌块截面尺寸误差不得大于3mm,龄期不小于28天。
砌体材料进场后,应堆码在干燥平整的地方,堆放不能超过2米,并设置防雨、排水措施。
随车要有质保资料,缺棱少角不损一律不予计数退场。
2.施工作业准备阶段(1)砌筑准备前推行样板先行,施工制度、在砌砖前做好样板砌筑,验收合格后全面施工。
每层设一个样板间挂标识及质量实测值上墙(2)根据墙体不同尺寸和砌块规格,妥善安排砌筑平面排块设计小样图,尽可能地减少现场切割量。
根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排块设计,避免浪费。
统一锯切尺寸,严禁随意敲打砌块。
(3)墙体上按+500mm标高线分层划出砌块的层数,安排好灰缝的厚度。
在相应的部位弹好墙身门洞口尺寸线,在结构墙柱上弹好混凝土墙的立面边线。
标注窗口位置。
设二道皮数杆挂双通线砌筑。
(4)配筋砖砌体砌筑前必须做现场标示牌,墙体压筋按设计规格尺寸埋设,直接按60cm距离植2根C6,拉结筋通长设置。
(6)图纸设计门窗洞两侧可浇注成钢筋混凝土小立柱,作为边框,也可以在砌筑同时按规定间距砌筑水泥砖,用来固定门窗,水泥砖要对称居中设置。
(7)遇有穿墙管线,应预先核实其位置、尺寸。
以预留为主,严禁墙体剔凿开洞,发现重罚并通报,穿墙线管在砌筑时设专人预留,所有隐蔽PVC管线应提前试穿钢丝疏通后用胶带封堵,便于周期穿线。
3.操作工艺流程及注意事项墙体放线---基层处理---预伴砂浆---砌块砌筑---校正---竖缝灌浆---勒缝---砌块与结构墙体拉结---门窗边预料门窗固定点---砌块在板底梁底的堵塞。
(1)墙体放线:砌体施工前将墙体轴线、楼层结构标高按设计要求放线,轴线控制线为200控制线即轴线向外量200mm作为控制砌块砌筑使用标准,结构标高为500控制线即结构面标高上量500mm作为控制砌块砌筑标高控制。

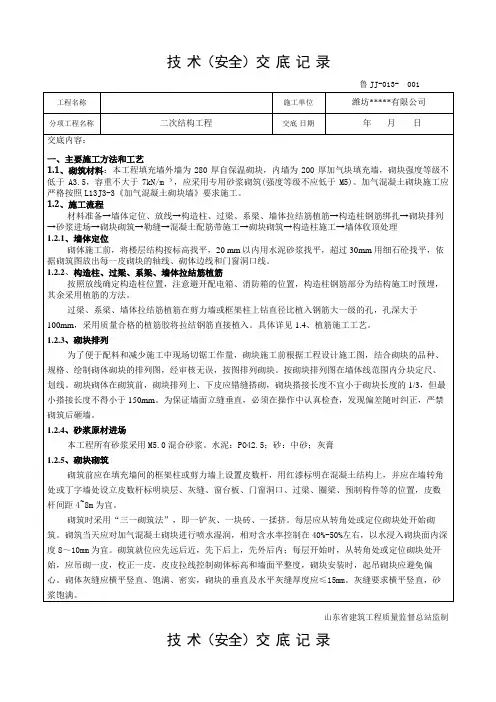

二次结构砌筑安全技术交底月13 日交底内容:二次结构施工安全技术交底1、大风、大雨、冰冻等异常气候之后,应检查砌体是否有垂直度的变化,是否产生了裂缝,是否有不均匀下沉等现象。
2、脚手架堆料量不得超过规定荷载(均布荷载每平方米不得超过300kg,集中荷载不得超过150kg)。
脚手架上堆砖高度不得超过2皮侧砖,同一脚手板上的操作人员不应超过两人。
3、进入施工现场的作业人员,必须首先参加安全教育培训,考试合格后方可上岗操作,未经培训或考试不合格者,不得上岗作业。
4、不得站在墙顶上行走、作业。
5、建筑施工工人必须熟悉本工种的安全操作规程和施工现场的安全生产制度,不违章操作,对违章作业的指令有权拒绝,并有责任制止他人违章作业。
6、作业前必须检查工设备、现场环境等,确认安全后方可作业。
要认真查看在施工洞口、临边安全防护和脚手架护栏、挡脚板、立网是否齐全、牢固;脚手板是否按要求间距放正、绑牢,有无探头板和空隙。
7、用于垂直运输的施工升降机必须满足负荷要求,牢固无损,垂直运输时不得超载,必须经常检查,发现问题及时修理。
8、进入施工现场的人员必须正确戴好安全帽,系好安全带;按照作业要求正确穿戴个人防护用品,着装要整齐,在没有可靠安全防护设施的高处(2m 以上,含2m)施工时,必须系好安全带,高处作业不得穿硬底和带钉易滑的鞋,不得向下投掷物料,严禁赤脚或穿拖鞋、高跟鞋进入施工现场。
9、作业中发生事故,必须及时抢救受伤人员,迅速报告上级,保护施工现场,并采取措施控制事故。
如抢救工作可能造成事故扩大或人员伤害时,必须在施工技术管理人员的指导下进行抢救。
10、作业中发现危险征兆时,作业人员应暂停作业,撤至安全区域,并立即向上级报告。
未经施工技术管理人员批准,严禁恢复作业。
审核人交底人接受交底人本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
安全技术交底记录编号工程名称北京现代汽车有限公司沧州分公司技术改造项目工程施工单位中国新兴报信建设总公司交底提要车身车间二次结构砌筑安全技术交底交底日期xx 年12 月13 日交底内容:紧急处理时,必须在施工技术管理人员指挥下进行作业。

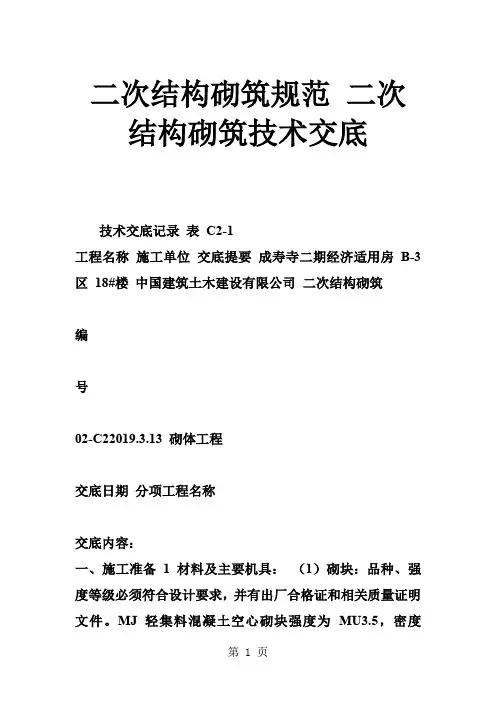

二次结构砌筑规范二次结构砌筑技术交底技术交底记录表C2-1工程名称施工单位交底提要成寿寺二期经济适用房B-3 区18#楼中国建筑土木建设有限公司二次结构砌筑编号02-C22019.3.13 砌体工程交底日期分项工程名称交底内容:一、施工准备 1 材料及主要机具:(1)砌块:品种、强度等级必须符合设计要求,并有出厂合格证和相关质量证明文件。
MJ 轻集料混凝土空心砌块强度为MU3.5,密度≤8.0kN/m3。
(2)专用砂浆:使用专用干拌砂浆DM5。
(3)其它材料:墙体拉结筋及商砼等。
(4)主要机具:应备有大铲、瓦刀、线坠、小白线、卷尺、靠尺、扁子、皮数杆,小水桶、灰槽、砖夹子、脚手架等。
2 作业条件:(1)熟悉图纸,弹好轴线、墙身线和标高控制线,弹出门窗洞口位置线,经验收合格方可进行下道工序。
(2)按要求立好皮数杆。
(3)砖在砌筑前 1 天浇水湿润。
(4)作业人员在施工前熟悉安全技术交底,按规范搭设施工用脚手架。
二、施工方法1、工艺流程:作业准备砖浇水砌砖墙验收2、砌块应从门洞口向两边排,尽量采用395 长主砌块,用195 半长辅砌块错缝,不足主、半砌块尺寸时可切割,门窗侧砌块上下孔应基本对齐,便于浇灌芯柱,芯柱下部应留清扫口。
一般水平缝和竖缝宽5~7mm,水平缝满铺砂浆,竖缝只在砌块两端抹薄缝粘结砂浆挤紧,不得出现通缝,每天砌筑高度不超过 1.2 米。
3、各管道、孔、竖槽、预埋件等应在砌块砌筑时预留,如砌完墙后开凿,应采用机械切割,不得用手工剔凿。
槽、洞补平后在此范围应增贴一层耐碱玻纤网格布,防止开裂。
4、芯柱施工要点:施工顺序:清除芯柱孔内杂物→放芯柱钢筋→用水冲洗芯柱孔→封闭底部砌块的开口→孔底浇适量素水泥浆→浇筑芯柱混凝土→振捣芯柱混凝土。
(1)在楼(地)面砌筑第一皮砌块时,芯柱部位应用开口砌块(可以机械切割)或U 形砌块砌成清扫孔,用水冲洗干净,校正钢筋位置并绑扎或焊接固定后,方可浇灌混凝土。
技术交底记录工程名称苏地2015-G-24地块二期项目施工单位上海新置建筑工程有限公司交底部位二次结构工程工序名称砌筑工程交底工种泥工交底时间2016年10月10日交底内容:一、材料1、砌筑材料:砌筑材料部位砖砂浆外墙、楼梯间、厨240/200/100厚砂加气砌块DM5水泥砂浆卫间地下室200/100厚MU10砼小型空心砌块DM5水泥砂浆内墙100厚、200厚灰加气砌块DM5水泥砂浆导墙200高MU10砼实心砖DM5水泥砂浆屋面200/100厚MU10砼小型空心砌块M7`5水泥砂浆2、辅助材料砼砌块砌筑辅助材料用表部位材料备注墙体拉结筋圆钢6 拉结筋腰梁、过梁、加强框钢筋三级钢8、10、12 C25细石混凝土构造柱及圈梁三级钢10C25细石混凝土防水坎台200高C20细石混凝土二、施工前的准备1、作业条件:A、完成拆模后的清理工作。
B、按设计标高要求立好皮数杆或将皮数画在框架柱上。
C、墙根杂物、浮浆清凿干净,并用水冲洗干净。
卫生间及其它防水要求较高的部位做一道20cm高防水坎,砼标号不小于C20。
2、机具准备:、因本工程工期紧、任务重、工作面较大,决定配备5台250搅拌机和磅秤,6台砌块砌板专用切割机,足够的劳动车等。
3、材料准备:A、砖(砌块、砌板):品种、强度等级必须符合设计要求,砖应色泽均匀,边角整齐。
B、水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用325号普通硅酸盐水泥,不同品种的水泥不能混用。
C、砂:用中砂,配制DM5以下砂浆所用砂的含泥量不超过10%,M5及其以上砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛。
4、施工安排:先进行首层部位砌筑施工,随后逐层往上施工,可安排2层同时施工,以加快施工进度。
三、施工控制重点1、重点控制1)、质量:本工程质量目标为“优质工程”,墙体砌筑质量对优质结构评审尤为重要,施工时应在控制墙体轴线、垂直度、平整度、洞口尺寸的基础上重点控制砌筑观感质量。
技术质量交底记录以底层为准用经纬仪或吊线7 外墙窗口上下偏移20检查四、拉结筋拉结筋长度按设计要求(见结构说明三图12);拉结筋的模数要求:梁底往下第一道为360,第二道开始,间距500;标注:两种形式选一,拉结筋末端弯钩向外露3~5mm,或末端用扎丝标注外露。
五、构造柱1、参照L06J125做法,即墙长大于5m或层高两倍者必须设置构造柱,构造柱钢筋为412,6100/200,箍筋加密区柱顶及柱底各500mm。
2、女儿墙构造柱的留置,墙高大于0.5m小于0.9m时,间距不大于3m,大于0.9m小于1.5m 时,间距不大于2m,大于1.5m时,间距1.5m。
外阳台栏板在中间统一设置一根构造柱。
3、构造柱整体设置原则:墙体转角,纵横墙体相交处,直墙端部,挑梁端部。
4、构造柱做法:(1)、马牙槎必须先退后进,砌块逐块进退,进退差值60 mm,进槎与退槎必须吊线找垂直,允许偏差不大于10mm。
具体做法如下图(3)、支设构造柱模板,上口做成45°角浇筑口,在浇筑构造柱混凝土前,必须将砖墙和模板浇水湿润(钢模板面不浇水,刷隔离剂),并将模板的砂浆残块、砖渣等杂物清理干净。
为了便于清理,可事先在砌墙时,在各层构造柱底部(圈梁面上)留出二皮砖高的洞口,杂物清除后立即用砖砌封闭洞口。
具体做法如下图。
(4)、混凝土坍落度必须控制在100mm,以保证浇筑密实。
(5)、构造柱浇筑完以后,企口位置的砼三天后凿除,要求凿除后达到剁斧石面的细腻程度。
六、圈梁、压顶、过梁1、高度大于4m墙体,设置中部加强带(圈梁),410,6200,高180mm。
2、窗台压顶,36,6250,厚80mm。
3、女儿墙压顶,410,6200,高180mm。
4、过梁:统一参照L03G303相关要求执行,门窗洞口及≥300mm的预留洞口设预制过梁,过梁荷载等级为一级,按A类材料选择预制及现浇过梁,过梁两端搁置长度不得小于250mm,过梁一端或两端为剪力墙时改为现浇,过梁与剪力墙连接处,凿毛毛化20mm深以便于过梁连接,门洞口过梁标高严格按控制线控制。
共7 页工程名称玉泉山居 A 区 18# 楼交底部位二次结构第页共7 页工程名称玉泉山居 A 区 18# 楼交底部位二次结构第页交底内容:如果搭错缝长度满足不了规定的搭接要求,应根据砌体构造设计规定采取压砌钢筋网片的措施。
外墙转角及纵横墙交接处,应将砌块分皮咬搓,交错搭砌。
7、砌块就位与校正:普通混凝土小型砌块不宜浇水;当天气干燥炎热时,可在砌块上稍加喷水润湿。
轻集料混凝土小砌块施工前可洒水,但不宜过多。
龄期不足28d 及潮湿的小砌块不得进行砌筑。
应采用主规格小砌块,小砌块的强度等级应符合设计要求,并应清除砌块表面的杂物后方可吊运就位。
砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位砌块处开始;应吊砌一皮、校正一皮,墙皮拉线控制砌体标高和墙面平整度。
8、砌筑墙体要同时砌起,不得留斜磋。
每天砌筑高度不超过 1.8m。
9、转角及交接处同时砌筑,不得留直磋,斜搓水平投影不应小于高度的 2/3 。
(三)钢筋工程1、防水坎台:在卫生间、管井二次结构的墙底现浇与填充墙同厚的混凝土坎台,高度为 200mm,砼强度等级为 C25,截面尺寸及配筋要求见下图:2、化学植筋:填充墙及现浇构造柱、圈梁(系梁)、过梁与砼墙、柱、梁、板的拉结筋全部采用化学植筋的施工工艺。
本工程植筋孔孔径按下表:植筋直径与对应的钻孔直径交底内容:孔深=15d+20mm ,钢筋植筋锚固长度为 15d。
3、构造柱、圈梁、过梁施工:构造柱、圈梁、过梁受力钢筋及拉结筋与混凝土结构采用化学植筋方式进行连接,首先构件纵向受力钢筋与植入钢筋外甩部位进行绑扎搭接,搭接部位确保绑扎丝扣不少于三道。
然后在纵筋上画出箍筋间距,按要求绑扎箍筋。
在柱顶、柱脚与圈梁钢筋交接部位、纵向受力钢筋搭接部位按设计要求箍筋进行加密。
为固定构造柱的位置,在砌砖墙时留置马牙槎,沿墙高度每 500mm 按设计要求设置拉结筋。
砌完墙后,应对构造柱钢筋进行修整,以保证钢筋位置及间距的准确。
二次结构砌筑技术、安全交底记录一、施工准备1、主要材料准备:地下室负一层,负二层实心砖:强度等级为MU7.5,规格采用200×100×53,主要用于内墙及墙顶斜塞填充。
地上外填充墙均采用蒸压轻质砂加气混凝土砌块:墙厚有300本工程地上所有内填充墙均采用加气混凝土砌块,墙厚有200、160、100等3种,砌块强度等级为M3.5,容重不大于1000KN/m。
砌筑用砂浆:本工程设计要求±0以下采用M5.0水泥砂浆,±0以上自保温砌块采用保温砌筑砂浆,砂浆干密度:≤350KG/M3,内墙强度等级为A3.5,M5的混合砂浆砌筑,容重不得大于7.0KN/M3。
混凝土强度等级:构造柱、过梁、圈梁为C25,门窗抱框、卫生间墙底300高坎台为C20,细石地面混凝土为C20,钢筋:二次结构主要钢筋品种有Ф6、Ф8、Ф10、Ф12、Ф14,拉结筋和构造柱、圈梁箍筋均为Ф6圆钢,构造柱纵筋采用Ф10螺纹钢筋,钢筋进场必须经复试合格方可用于本工程。
本工程二次结构拉结筋、构造柱纵筋均采用化学植筋施工工艺:植筋采用的结构胶必须要有出厂合格证,及相应检测报告。
其他材料:门窗洞口预埋混凝土块或埋件、门窗洞口预制过梁等砌筑前应准备完善2、主要机具:机械:双笼施工升降机、砂浆机、搅拌机等。
工具:大铲、刨锛、瓦刀、泥桶、存灰槽、筛子、勾缝条、运砖车、灰浆车、翻斗车和砖笼等检测工具:水准仪、经纬仪、钢卷尺、百格网、皮数杆、线坠、水平尺、磅秤、砂浆试模等3、作业条件:放好砌体墙身位置线、门窗洞口、构造柱等位置线,经验线符合设计图纸要求,预检合格。
在主体结构墙柱身上弹出建筑+1m水平控制线,立好尺杆。
采用后植筋施工的拉结筋、构造柱纵筋已进行拉拨试验、位置高度经检查符合设计要求。
配制异形尺寸砌块,同材割制,,砂浆、砼经试配确定配合比,准备好试模。
填充外墙施工时,外防护脚手架应随楼层搭设完毕,墙体距外脚手架间的间隙应设置水平防护,防止高空坠落。
二次结构施工技术交底记录大全二次结构是建筑物的重要组成部分,其施工质量直接影响到建筑物的稳定性和使用寿命。
为了确保施工的顺利进行,对二次结构的施工技术进行交底是必要的。
1.工程概况交底在二次结构施工技术交底的开始,施工方需要向施工人员详细介绍整个工程的概况,包括工程的规模、技术要求、施工进度等。
同时,还需向施工人员说明施工现场的环境和安全注意事项。
2.施工图纸交底施工方需要向施工人员详细介绍二次结构的施工图纸,包括图纸的标识符号、图例、尺寸精确要求等。
同时,还需向施工人员讲解图纸上的施工细节和关键部位,确保施工人员可以正确理解和执行图纸上的要求。
3.施工工艺交底施工方需要向施工人员详细介绍二次结构的施工工艺,包括各种施工方法和施工顺序。
同时,还需向施工人员讲解施工过程中的注意事项和技术要求,以及如何解决可能出现的施工难点和问题。
4.施工材料交底施工方需要向施工人员介绍二次结构的施工材料,包括钢筋、混凝土、砖块等。
同时,还需向施工人员详细介绍材料的选择标准、质量要求和验收方法,确保施工人员可以正确选择和使用施工材料。
5.施工设备交底施工方需要向施工人员介绍二次结构施工所需的设备和工具,包括起重机械、模板、支撑材料等。
同时,还需向施工人员详细介绍设备的使用方法、操作要求和安全注意事项,确保施工人员可以正确操作设备。
6.施工安全交底施工方需要向施工人员介绍二次结构施工的安全注意事项,包括施工现场的安全防护、施工过程中的安全措施等。
同时,还需向施工人员讲解应急疏散措施和事故处理方法,确保施工人员可以避免和妥善处理施工安全问题。
7.质量验收交底施工方需要向施工人员介绍二次结构施工的质量验收标准和方法,包括验收的程序、要求和评定标准等。
同时,还需向施工人员讲解质量问题的处理方法和纠正措施,确保施工人员可以按照质量标准进行工作。
8.工程保护交底施工方需要向施工人员介绍二次结构施工期间的工程保护措施,包括支撑结构的保护、施工现场环境的保护等。
技术(安全)交底记录鲁JJ-013- 001山东省建筑工程质量监督总站监制技术(安全)交底记录鲁JJ-013- 002山东省建筑工程质量监督总站监制鲁JJ-013- 003交底内容:1.3、细部构造要求1.3.1、构造柱设置要求构造柱的钢筋构造和施工要求详见图集《12G614-1》,构造柱配筋大样详见附图1;构造柱无特殊注明时应按下述原则设置:1、当填充墙长度大于5米或2倍层高时(长度范围内无砼柱、剪力墙、翼墙),墙中部加设间距不大于4米的构造柱;2、门窗洞宽≥2.1米时两侧设构造柱;门窗洞宽<2.1米时两侧设100mm宽的抱框(平面图中另有注明时除外);3、填充墙端部无翼墙形成自由端时,墙端部需设构造柱;4、外墙窗台和屋顶女儿墙应设置间距不大于3米的构造柱(女儿墙高度大于1.5米时构造柱间距由设计指定),窗台和女儿墙转角处也应设置构造柱;5、宽度小于500的窗间墙整体做成构造柱,纵筋锚入上下层的梁中;6、楼梯间采用填充墙时,应设置间距不大于层高且不大于4米的构造柱;7、电梯井道为填充墙时,井道四角和门边均应设构造柱,且应满足电梯施工图的要求。
附图1 构造柱配筋大样1.3.2、圈梁和压顶梁圈梁和压顶梁的钢筋构造和施工要求详见图集《12G614-1》,圈梁配筋大样详见附图2;圈梁无特殊注明时应按下述原则设置:1、填充墙高度大于4米时,应沿墙高每2米左右(同时结合门窗洞口高度)设置一道圈梁,圈梁应与竖向构件或构造柱连接且沿墙全长布置;2、图中所有窗台、阳台均应设置压顶梁,压顶梁每边嵌入窗间墙内不小于120mm;3、电梯井道为填充墙时应在电梯门顶设置一道封闭圈梁,竖向间距不大于2.4米且应满足电梯安装的要求,其具体位置和梁高应以电梯施工图为准;4、填充墙如需预留幕墙埋件,则应在对应位置设置通长圈梁,圈梁应与竖向构件或构造柱连接;山东省建筑工程质量监督总站监制鲁JJ-013- 004交底内容:5、当女儿墙采用填充墙(高层女儿墙一般采用钢筋混凝土墙)砌筑时,墙顶应设置女儿墙压顶梁,和女儿墙构造柱进行连接。
一、交底目的为确保二次结构砖墙砌筑施工过程中的安全,预防事故发生,特制定本安全技术交底。
二、交底内容1. 施工人员要求- 施工人员必须经过专业培训,持有相应的上岗证。
- 施工人员应熟悉砖墙砌筑的施工工艺和安全操作规程。
- 施工人员必须佩戴好个人防护用品,如安全帽、手套、防护眼镜等。
2. 施工前准备- 检查施工场地,确保地面平整、坚实,无积水。
- 检查施工材料,确保砖块、砂浆等符合设计要求和质量标准。
- 检查施工工具,如砖夹、锤子、水平尺等,确保完好无损。
3. 施工工艺及注意事项- 砌筑前,应先进行放线定位,确保墙体位置准确。
- 砌筑过程中,砖块应按照设计要求排列,注意灰缝均匀。
- 砌筑时应逐层进行,每层砌筑高度不宜超过1.2米。
- 高处作业时,必须设置安全防护设施,如安全网、防护栏杆等。
- 砌筑过程中,严禁上下抛掷砖块或工具。
4. 安全操作规程- 高处作业人员必须系好安全带,安全带应挂于可靠部位。
- 施工电梯、塔吊等垂直运输设施的操作人员必须经过专业培训,且持有操作证。
- 临时用电必须符合安全规范,电线应固定在牢固的位置,防止脱落。
- 手持电动工具必须符合国家安全标准,操作人员应熟悉其使用方法。
5. 事故预防措施- 定期检查施工设施,确保其安全可靠。
- 加强现场安全管理,及时发现并消除安全隐患。
- 定期组织安全教育培训,提高施工人员的安全意识。
三、应急处理1. 如发生高处坠落事故,立即启动应急预案,将伤者送往医院救治。
2. 如发生触电事故,立即切断电源,将伤者送往医院救治。
3. 如发生其他安全事故,立即停止施工,组织人员进行救援。
四、交底时间本次安全技术交底时间为____年__月__日,接受交底人员应在交底记录上签字确认。
五、交底人交底人:_______职务:_______联系电话:_______六、接受交底人员接受交底人员:_______职务:_______联系电话:_______七、备注本安全技术交底适用于所有参与二次结构砖墙砌筑施工的人员。
1.本表由施工单位填写,交底单位、接受单位、监理单位,建设单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位、接受单位、监理单位,建设单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
交底内容:(6)门窗洞口距墙、柱≤100时,用C20细石混凝土后浇,内配2φ8竖筋,锚入上下梁、板内,竖筋中设拉筋φ6@200.(7)窗台设置压顶梁,宽度同墙、高度100mm、内设钢筋3φ6、φ6@200.见附图(8)地下室隔墙先砌至距梁、板底1000mm处,待各设备管道施工完毕后,再砌筑至梁、板底,剩余200mm左右时,待填充墙砌筑完毕并应至少间隔7d后,用烧结非粘土砖立砖斜砌,再用1:3干硬性水泥砂浆将其塞实防止上部砌体因砂浆收缩而开裂。
(9)构造柱施工时,按要求留设马牙槎,马牙槎应先推后进,进退尺寸控制在60mm,高度300mm,每个马牙口上边应做45度斜角,以避免该部位内侧在浇筑构造柱时不密实。
(10)构造柱模板采用多层模板模板支搭必须坚固、平整具有足够的强度、刚度、稳定性。
模板与墙体间模板与模板间必须加设海绵条防止漏浆模板脱模剂涂刷均匀防止粘模。
(11)构造柱与梁、板交接处要作成喇叭口状以便于砼浇筑,见附图。
(12)加气混凝土填充墙砌体在转角处及纵横墙交接处,应同时砌筑,当不能同时施工时,应留成斜槎。
(13)填充墙构造要求:1)填充墙的平面位置详建施图,未经设计许可不得在楼层梁或板上添加建施图上未标注的填充墙。
2)填充墙内构造柱除各层平面示出外,墙长超过层高2倍的墙中、≥2100mm门窗洞口两侧、悬墙端头、填转角墙处均设构造柱,其间距不大于5m,女儿墙构造柱间距不大于3米。
应在主体施工时预留构造柱插筋,待主体完成后再施工,应先砌墙后浇构造柱。
有关构造措施按省标02G101-1第 63~65页要求执行,构造柱断面为墙厚x200,纵筋4φ10,箍筋 6@100/200。
二次结构砌筑技术、安全交底记录一、施工准备1、主要材料准备:实心砖:强度等级为MU10,规格采用240×115×53,主要用于墙底部坎台及墙顶斜塞填充。
轻集料混凝土小型砌块:本工程所有内外填充墙均采用轻集料混凝土小型砌块,墙厚有300、250、200、100等3种,砌块强度等级为M3.5,容重不大于1000KN/m。
砌筑用砂浆:本工程设计要求±0以下采用M5.0水泥砂浆,±0以上采用M5。
0水泥砂浆,水泥宜采用强度等级32。
5级普通硅酸盐水泥,产品应有出厂合格证及复试报告,砂子采用粗砂,并过5mm的密目网筛,砂的含泥量不应超过5%。
混凝土强度等级:构造柱、过梁、圈梁为C25,门窗抱框、卫生间墙底500高坎台为C20,细石地面混凝土为C20,钢筋:二次结构主要钢筋品种有Ф6、Ф10、Ф12,拉结筋和构造柱、圈梁箍筋均为Ф6圆钢,构造柱纵筋采用Ф12螺纹钢筋,钢筋进场必须经复试合格方可用于本工程。
本工程二次结构拉结筋、构造柱纵筋均采用化学植筋施工工艺:植筋采用的结构胶必须要有出厂合格证,及相应检测报告。
其他材料:门窗洞口预埋混凝土块或埋件、门窗洞口预制过梁等砌筑前应准备完善2、主要机具:机械:双笼施工升降机、砂浆机、搅拌机等。
工具:大铲、刨锛、瓦刀、泥桶、存灰槽、筛子、勾缝条、运砖车、灰浆车、翻斗车和砖笼等检测工具:水准仪、经纬仪、钢卷尺、百格网、皮数杆、线坠、水平尺、磅秤、砂浆试模等3、作业条件:放好砌体墙身位置线、门窗洞口、构造柱等位置线,经验线符合设计图纸要求,预检合格。
在主体结构墙柱身上弹出建筑+1m水平控制线,立好尺杆。
采用后植筋施工的拉结筋、构造柱纵筋已进行拉拨试验、位置高度经检查符合设计要求。
配制异形尺寸砌块,同材割制,,砂浆、砼经试配确定配合比,准备好试模。
填充外墙施工时,外防护脚手架应随楼层搭设完毕,墙体距外脚手架间的间隙应设置水平防护,防止高空坠落。
一、交底目的为确保二次结构砌筑施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
二、交底内容1. 施工人员安全教育培训- 施工人员必须参加入场安全教育,考试合格后方可进入施工现场。
- 定期进行安全教育培训,提高安全意识,掌握安全操作技能。
2. 施工环境及材料安全- 操作前检查施工环境,确保道路畅通,机具完好牢固,安全设施和防护用品齐全。
- 所用材料必须符合国家相关标准和设计要求,如砌块尺寸、强度等级等。
3. 砌筑基础施工安全- 砌筑基础时,检查基坑土质变化情况,注意有无崩裂现象。
- 堆放砖块材料应离开坑边1米以上,确保安全距离。
- 深基坑装设挡板支撑时,操作人员应设梯子上下,不得攀爬,运料不得碰撞支撑,也不得踩踏砌体和支撑。
4. 墙身砌体施工安全- 墙身砌体高度超过地坪1.2米以上时,应搭设脚手架。
- 在一层以上或高度超过4米时,采用里脚手架必须支搭安全网,采用外脚手架应设护身栏杆和挡脚板。
- 脚手架上堆料量不得超过规定荷载,堆砖高度不得超过5皮侧砖,同一块脚手板上的操作人员不应超过2人。
5. 内脚手架安全- 采用内脚手架时,应在房屋四周按照安全技术规定的要求设置安全网。
- 随施工的高度上升,屋檐下一层安全网,在屋面工程完工前,不准拆除。
6. 砌块施工安全- 砌块施工时,不准站在墙身上进行砌筑、划线、检查墙面平整度和垂直度、裂缝、清扫墙面操作,也不准在墙身上行走。
- 砌块吊装就位时,应待砌块放稳后,方可松开夹具。
7. 稳定性较差部位施工安全- 对稳定性较差的窗间墙独立柱和挑出墙面较多的部位,应加临时支撑,以保证其稳定性。
- 在台风季节,应及时进行卷梁施工。
8. 安全防护用品使用- 施工人员必须正确佩戴安全帽、安全带等防护用品。
- 高处作业时,必须系好安全带,确保安全。
三、注意事项1. 施工过程中,严格遵守各项安全操作规程,确保施工安全。
2. 定期检查施工设备,发现问题及时处理。
二次结构木工技术交底记录一、交底的目的和意义二次结构木工技术交底是指在建筑施工过程中,由施工单位向木工操作人员详细说明工作任务、工艺方法、质量要求、安全措施和注意事项等,以确保施工按照设计要求进行,达到预期效果。
交底的目的是为了提高木工操作人员的专业素质和技术水平,提高木工作业的质量和效率,避免施工过程中出现差错和事故,确保施工质量。
二、交底的时间和地点本次交底的时间为XX年XX月XX日,地点为施工现场XXX区域。
三、参加交底的人员本次交底参加的人员有施工单位负责人、施工人员、班组长,以及木工操作人员。
四、交底的内容1.工作任务:本次木工施工的任务是完成建筑的二次结构木工工程,包括梁、柱、楼板等。
2.工艺方法:根据设计图纸和施工要求,制定合理的工艺方法,包括木工材料的选择、加工和安装等。
(1)木材的选择:根据设计要求,选择合适的木材材料,确保质量合格,并遵守木材工程规范。
(2)加工工艺:根据设计图纸和技术要求,进行木材的加工工艺,包括切割、开榫等。
(3)安装工艺:按照木构件的要求,进行安装工艺,包括组装、连接和固定等。
3.质量要求:(1)尺寸要求:根据设计要求,严格控制木构件的尺寸,确保符合规范要求。
(2)表面质量:木构件表面要求光滑平整,无裂纹、翘曲、压痕等缺陷。
(3)连接强度:木构件之间的连接要求牢固,确保整体结构的稳定性和安全性。
4.安全措施和注意事项:(1)工人必须穿戴符合安全要求的劳保用品,如安全帽、防护鞋、手套等。
(2)作业现场必须保持整洁,清除积木、杂物等,避免跌倒和滑倒事故的发生。
(3)作业人员必须严格按照操作规程进行作业,并养成良好的安全意识。
(4)对于施工过程中的异物、变形等异常情况,必须及时报告有关责任人员,并采取相应的处理措施。
五、交底的记录和签字本次交底的记录将由施工单位负责人进行记录,并由各参与人员逐一签字确认。
交底的记录将保留在施工现场的档案中,作为施工质量的依据。

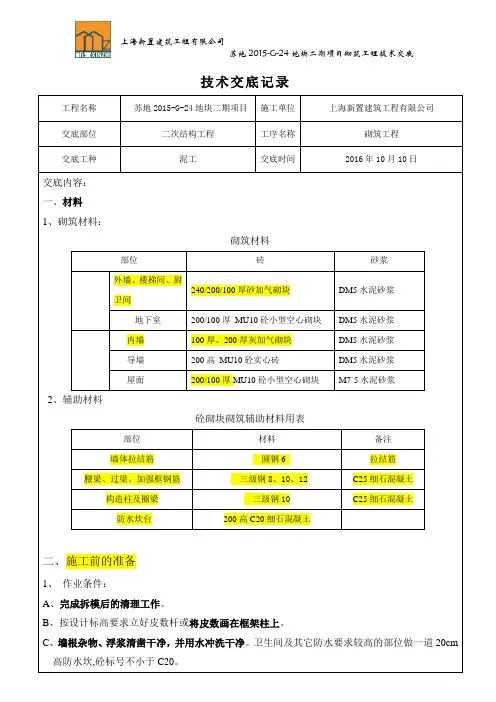

技术交底记录工程名称苏地2015-G-24地块二期项目施工单位上海新置建筑工程有限公司交底部位二次结构工程工序名称砌筑工程交底工种泥工交底时间2016年10月10日交底内容:一、材料1、砌筑材料:砌筑材料部位砖砂浆外墙、楼梯间、厨240/200/100厚砂加气砌块DM5水泥砂浆卫间地下室200/100厚MU10砼小型空心砌块DM5水泥砂浆内墙100厚、200厚灰加气砌块DM5水泥砂浆导墙200高MU10砼实心砖DM5水泥砂浆屋面200/100厚MU10砼小型空心砌块M7`5水泥砂浆2、辅助材料砼砌块砌筑辅助材料用表部位材料备注墙体拉结筋 6 拉结筋腰梁、过梁、加强框钢筋8、10、12 C25细石混凝土构造柱及圈梁10C25细石混凝土防水坎台200高C20细石混凝土二、施工前的准备1、作业条件:A、完成拆模后的清理工作。
B、按设计标高要求立好皮数杆或将皮数画在框架柱上。
C、墙根杂物、浮浆清凿干净,并用水冲洗干净。
卫生间及其它防水要求较高的部位做一道20cm 高防水坎,砼标号不小于C20。
2、机具准备:、因本工程工期紧、任务重、工作面较大,决定配备5台250搅拌机和磅秤,6台砌块砌板专用切割机,足够的劳动车等。
3、材料准备:A、砖(砌块、砌板):品种、强度等级必须符合设计要求,砖应色泽均匀,边角整齐。
B、水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用325号普通硅酸盐水泥,不同品种的水泥不能混用。
C、砂:用中砂,配制DM5以下砂浆所用砂的含泥量不超过10%,M5及其以上砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛。
4、施工安排:先进行首层部位砌筑施工,随后逐层往上施工,可安排2层同时施工,以加快施工进度。
三、施工控制重点1、重点控制1)、质量:本工程质量目标为“优质工程”,墙体砌筑质量对优质结构评审尤为重要,施工时应在控制墙体轴线、垂直度、平整度、洞口尺寸的基础上重点控制砌筑观感质量。
2)、加气砌块墙体砌筑参照放样图,并根据放样图确定砌块尺寸,同户型中同一位置墙固定专人砌筑,砌筑过程中严格控制垂直度、平整度及观感质量,每一面墙须经项目部质量人员检查合格,并实名上墙,同一位置的墙如两次均不合格,此工人不得再砌筑。
尽量减少现场切割工作量,避免产生过多废料。
3)砌筑时内外墙均为满刀灰,正手墙必须绝对保证垂直度、平整度及灰缝厚度,内外墙双面勾缝,均为扁缝。
为防止漏浆,腰梁下一批砖竖缝上口留2cm平缝。
4)内外墙上口塞缝均为砌筑完成后14天,由专人使用专业的工具分两次用C20干硬性细石砼填塞密实。
5)进户门处水电预留洞口设预制过梁,长度见砌筑排版图,两端同墙厚,洞口处宽度为12公分。
6)、圈梁、构造柱模板安装及混凝土浇筑质量对墙体观感质量影响较大,施工时应重点控制,圈梁及构造柱混凝土一律采用商品细石混凝土。
7)、室内所有管道井墙面均需粉刷,考虑管道井内径较小,砌筑时应做到随砌随抹。
8)、本工程设计修改较多,施工前应将所有墙体变更标注到图纸上,不清楚的地方及时与项目管理人员沟通,确保墙体位置准确。
9)、因建筑布置需要,内外及厨卫间墙体为不同材质砌块。
砌筑时禁止混砌,一旦混砌,必须拆除重砌。
10)、外墙、阳台、厨卫间、墙体根部均需做200高素砼挡水坎。
2、细部控制1)、卫生间导墙浇筑:模板制作时应严格控制导墙厚度,导墙混凝土浇筑前需将楼层上的灰尘、水泥浆清理干净并浇水湿润,浇筑混凝土时应做好混凝土的振捣工作,防止出现蜂窝麻面等质量缺陷;2)、墙体定位尺寸:A、因本工程为高层精装工程,土建尺寸的精确对后续装修施工影响较大,因此在墙体砌筑时需密切注意做好房间的开间尺寸,方正大小尺寸,严格按图纸尺寸施工。
砌筑施工前图纸与线对照施工,做到预先发现问题,及时解决问题,防止返工出现。
B、墙体控制重点:需绝对保证走道净宽和两侧墙体的通线,做到侧看无进出,因此在砌筑时需严格控制对称位置的尺寸,防止出现错位。
C、图纸中的洞口尺寸,均为土建预留洞口净尺寸,施工时应严格控制,特别是门洞过梁安装时必须严格控制,高度误差不超过1公分,水平度误差不得超过0.5公分。
窗台板浇筑时需用标尺控制洞口尺寸,随量随抹。
D、卫生间尺寸控制:因卫生将空间较小,且洁具布置较多,土建尺寸偏差对装修影响较大,因此需严格控制卫生间部位的开间尺寸,严格做到按图施工。
3)、墙体砌筑注意事项:a、班组在进行墙体砌筑前需预先熟读图纸,预先了解门洞、消防箱洞口、门垛尺寸、位置及高度,施工时严格按图纸施工,避免出现返工。
b、管道井砌筑:因管道井后续工序为批嵌,因此在管井砌筑时需边砌边勾缝,且管井内壁墙面应平整;管井端部有风管部位需边砌边批,并批嵌平整。
c、门垛尺寸:因本次施工门垛部位组砌复杂,班组在施工时必须绝对保证门垛尺寸,不得随意修改,确有需要修改处,必须事先与技术员沟通,经设计同意后方能修改。
4)、材料损耗控制:本次墙体组砌复杂,因此要求班组需严格控制废料发生量,砌筑排块时需预先确定下料尺寸,禁止随意切割,防止产生大量废料。
5)、成品保护:砌筑施工时必须注意对原材料、成品、半成品的保护,禁止用砌块搭设登高架进行操作,以免损坏棱角,楼层内材料运输需做到小心翼翼,防止破坏砌筑好的墙体。
墙体砌筑时需注意对已安装完成的管道及管道保温做好成品保护,禁止损坏相关单位的成品,如有损坏则按谁损坏谁负责赔偿处理。
四、施工工艺砂浆搅拌:砂浆应有专人负责搅拌,并挂出砂浆配比牌,砂浆配合比应采用重量比,计量精度水泥为±2%,砂控制在±5%以内。
一般砌筑用水泥砂浆的搅拌时间不得少于2min,掺用外加剂的砂浆不得少于 3 min。
砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h内用完,水泥混合砂浆必须在4h内用完,当气温大于30o C时,一般水泥砂浆必须在2h内用完,水泥混合砂浆必须在2h内用完,不得使用过夜砂浆。

砌筑工艺流程1、砌筑阶段:应先对施工人员进行技术交底,砌筑样板间验收完毕符合要求后,方可进行大面积砌体砌筑。
2、砌筑前应先做各户型砌筑样板间,确定构造做法、管线位置,并用文字标注;样板间验收合格,方可进行大面积施工。
砌筑砂浆应用灰斗盛放,每天做到工完场清。
加气砼砌块砌筑工艺流程:清理基层排列砌块定位放线立皮数杆后植拉结钢筋墙底部砌筑水泥砖(有防水要求的地面浇筑200高混凝土导墙)选砌块浇水湿润满铺砂浆摆砌块安装或浇注门窗过梁浇注砼构造柱、圈梁顶部塞缝。
砌筑施工技术要领砌筑前砌块应提前两天喷水处理:加气混凝土砌块砌筑时,砌块含水率宜< 15%,如砌块干燥,砌筑前向砌筑面适量浇水。
砌筑时禁止用水管对着砌块淋水,宜用小勺浇水或喷淋,浇水量控制方法:A,砌块渗水深度小于8mm;B,手摸有润泽感。
砌体底部处理:在砌块墙底部应用水泥砖或C20细石混凝土脚坎(厨卫),其高度宜不小于200mm。
不同干密度和强度等级的加气混凝土不应混砌。
加气混凝土砌块也不得与其他砖、砌块混砌。
砌体灰缝要求:内外墙体灰缝应双面勾缝,缝深4-5mm;灰缝应横平竖直,砂浆饱满。
水平、竖向灰缝厚度为15mm,水平缝饱满度大于90%。
3、砌体顶部板底约30-50mm,待下部沉缩。
在抹灰前(间隔时间不少于7天),用C20细石混凝土塞缝。
4、门窗洞口过梁设置要求:墙体门窗洞口及施工洞口上部均应设过梁,每边搁置长度不小于250-300mm。
5、墙体拉结钢筋设置要求:砌块墙与承重墙或柱交接处,应在承重墙或柱的水平灰缝内预埋拉结钢筋,拉结钢筋沿墙或柱高每600mm左右(与砌块模数相同)设一道,每道为2根直径6mm的一级钢(带弯钩),拉结钢筋通长设置,在砌筑砌块时,将此拉结钢筋伸出部分埋置于砌块墙的水平灰缝中。
6、切锯砌块应使用专用工具(锯),不得用斧或瓦刀任意砍劈。
7、每天砌筑高度要求:加气混凝土砌块墙每天砌筑高度不宜超过 1.8m或一步脚手架高度内。
但在停砌后最高一皮砖因其自重太轻而容易造成与砂浆的胶结不充分而产生裂缝,应在停砌时最高一皮砖上以一皮浮砖压顶,第二天继续砌筑时再将其取走。
8、墙洞口设置要求:外墙墙体严禁设置脚手架眼,脚手架连接杆等构件采用墙柱梁外侧预埋钢板或钢筋并与之焊接固定。
穿墙洞口应采用机械开孔或预制,孔洞里高外低,高差不小于20mm;采用预制块,在抹灰前预制块周边应挂网处理。
9、设计无规定时,不得有集中荷载直接作用在加气混凝土墙上,否则,应设置梁垫或采取其他措施。
现浇混凝土养护浇水时,不能长时间流淌,避免发生砌体浸泡现象。
A、留槎:外墙转角处应同时砌筑。
内外墙交接处必须留斜槎,槎子长度不应小于墙体高度的2/3,槎子必须平直、通顺。
分段位置应在变形缝或门窗口角处,丁字墙不同时砌筑时,可留阳槎加预埋拉结筋。
沿墙高按设计要求每600cm预埋ф6钢筋2根,其理入长度按设计要求设置,(砖墙一般每边均不小于70cm,并不小于1/5墙长),末端应加90°弯钩。
施工洞口也应按以上要求留水平拉结筋。
B、构造柱做法:构造柱应根据放样图纸要求设置,在砌砖前根据设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直。
砌砖墙时,与构造柱连接处砌成马牙槎。
每一个马牙槎沿高度方向的尺寸不宜超过30cm,马牙槎应先退后进,每边退6cm。
拉结筋按设计要求放置。
C、圈梁或门窗过梁设置:当门窗顶标高离梁底标高小于30㎝,可采用将梁局部落低的方式。
放置预制过梁搁置时一定要铺足座灰。
内墙窗台以下浇12cm厚细石混凝土板带,内配2Φ8钢筋,钢筋锚入窗洞两侧的墙体或构造柱中。
五、质量管理5.1 技术要求:A.仔细阅读相关施工详图。
B.墙身圈梁、构造柱设置详见结构施详图构造柱钢筋伸入墙体长度不小于1米。
C.砌块切锯、钻孔、开槽、设置预埋件等均应采用专用工具,不得用斧子、瓦刀任意剔凿。
砌块砌筑时应上下错缝,搭接长度不宜小于砌块长度的1/3。
D.砂浆如出现离析、泌水的水泥砂浆必须在砌筑前再次搅拌。
E.进行墙体砌筑前应对墙线和皮数以及门窗洞口尺寸进行复核。
F.水电安装应密切与土建配合,凡有预留洞口(消防箱、配电箱、多媒体控制箱)、管道位置和插座位置必须清楚,几何尺寸必须正确,宽度超过300mm的洞口上部应设置过梁。
G.正常施工条件下,砌体的每日砌筑高度宜控制在 1.5m或一步脚手架的高度内,墙体砌筑应保持墙体的整洁,当墙体砌筑到一定高度时,应及时清洁墙面,扫除墙面残留的砂浆。
I.墙体砌筑要做到当天砌筑,当天检查,当天验收。
如果出现偏差,应及时返工整修。
刚砌完的墙体应注意成品保护,严禁凿洞敲击、扰动未凝结的墙体。
J、施工洞封堵:施工洞预留处墙体拉结筋应每边伸入墙体1m,封堵前应提前一天对墙体和砖块(砌块)浇水湿润,封堵时应采用与墙体相同的砌块和砂浆,且灰缝(水平和竖向)砂浆饱满度不小于95%,避免装修时施工洞出现裂缝。
