钻孔灌注桩钢筋量计算表
- 格式:xlsx
- 大小:17.45 KB
- 文档页数:2

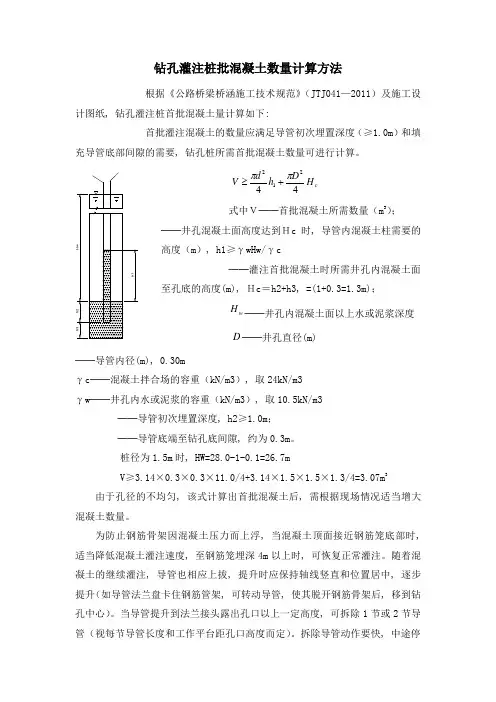

钻孔灌注桩批混凝土数量计算方法根据《公路桥梁桥涵施工技术规范》(JTJ041—2011)及施工设计图纸, 钻孔灌注桩首批混凝土量计算如下:首批灌注混凝土的数量应满足导管初次埋置深度(≥1.0m)和填充导管底部间隙的需要, 钻孔桩所需首批混凝土数量可进行计算。
cHDhdV44212ππ+≥式中V──首批混凝土所需数量(m3);──井孔混凝土面高度达到Hc时, 导管内混凝土柱需要的高度(m), h1≥γwHw/γc──灌注首批混凝土时所需井孔内混凝土面至孔底的高度(m), Hc=h2+h3, =(1+0.3=1.3m);wH──井孔内混凝土面以上水或泥浆深度D──井孔直径(m)──导管内径(m), 0.30mγc──混凝土拌合场的容重(kN/m3), 取24kN/m3γw──井孔内水或泥浆的容重(kN/m3), 取10.5kN/m3──导管初次埋置深度, h2≥1.0m;──导管底端至钻孔底间隙, 约为0.3m。
桩径为1.5m时, HW=28.0-1-0.1=26.7mV≥3.14×0.3×0.3×11.0/4+3.14×1.5×1.5×1.3/4=3.07m3由于孔径的不均匀, 该式计算出首批混凝土后, 需根据现场情况适当增大混凝土数量。
为防止钢筋骨架因混凝土压力而上浮, 当混凝土顶面接近钢筋笼底部时, 适当降低混凝土灌注速度, 至钢筋笼埋深4m以上时, 可恢复正常灌注。
随着混凝土的继续灌注, 导管也相应上拔, 提升时应保持轴线竖直和位置居中, 逐步提升(如导管法兰盘卡住钢筋管架, 可转动导管, 使其脱开钢筋骨架后, 移到钻孔中心)。
当导管提升到法兰接头露出孔口以上一定高度, 可拆除1节或2节导管(视每节导管长度和工作平台距孔口高度而定)。
拆除导管动作要快, 中途停滞时间不应超过15分钟, 拆除的导管及时清洗干净。
导管提升过程中, 下管口在混凝土内的埋深控制在2~6m。
实用标准文案
施工放样现场记录表
承包人:合同号:
监理单位:编号:浙路(JS)101
桩基础回旋钻孔原始记录(一)
承包人:监理单位:合同号:
质检员:施工负责人:施工员:现场监理:
浙江省交通厅工程质量监督站精彩文档
桩基础回旋钻孔原始记录(二)
承包人:监理单位:合同号:
质检员:施工负责人:施工员:现场监理:
浙江省交通厅工程质量监督站监制精彩文档
钻(挖)孔桩终孔后灌注前检查记录
承包人:合同号:
注:一座桥(或结构物)桩基完工后,需用JS612表对桩基进行汇总。
浙江省交通厅工程质量监督站监制
桩基钢筋笼施工原始记录承包人:合同号:
水泥砼(砂浆)浇筑申请单
承包人:合同号:
浙江省交通厅工程质量监督站监制
结构物水泥(砂浆)配料通知单承包人:合同号:
实用标准文案
精彩文档号钻空灌注桩水下砼灌注原始记录
承包单位:监理单位:合同号:浙路(JS)610
浙江省交通厅工程质量监督站监制
实用标准文案
凿桩检查记录
承包人:合同号:
浙江省交通厅工程质量监督站监制。
钻孔灌注桩钢筋计算书一、引言钻孔灌注桩是一种在建筑、桥梁、道路等工程中广泛应用的基桩类型。
其通过机械钻孔,在地下形成圆形或方形等特定形状的孔,然后放置钢筋笼,灌入混凝土,形成基桩。
本计算书主要针对钻孔灌注桩的钢筋用量进行计算。
二、计算依据本计算书依据以下规范和标准进行计算:1、《混凝土结构设计规范》(GB-2010)2、《建筑地基基础设计规范》(GB-2011)3、《建筑桩基技术规范》(JGJ94-2008)三、钢筋用量计算1、钢筋笼长度计算钢筋笼长度 =桩长 +钢筋笼锚固长度2、主筋用量计算主筋用量 = (钢筋笼长度×主筋直径×主筋密度)/(主筋截面积×桩数×损耗率)3、箍筋用量计算箍筋用量 = (钢筋笼长度×箍筋间距×箍筋密度)/(箍筋截面积×桩数×损耗率)4、加强筋用量计算加强筋用量 = (加强筋直径×加强筋密度)/(加强筋截面积×桩数×损耗率)四、参数选择1、钢筋笼锚固长度:根据规范和工程实际情况确定。
2、主筋直径:根据设计要求确定。
3、箍筋间距:根据设计要求确定。
4、加强筋直径:根据设计要求确定。
5、钢筋密度:根据《混凝土结构设计规范》确定。
6、损耗率:根据工程实际情况确定。
7、桩数:根据工程实际情况确定。
8、桩长:根据地质勘察报告和设计要求确定。
五、结论通过以上计算,我们可以得出钻孔灌注桩的钢筋用量。
在实际工程中,还需要考虑其他因素,如钢筋连接方式、施工工艺等,因此,本计算书仅为参考依据。
在具体工程中,应结合实际情况进行计算和调整。
钻孔灌注桩钢筋计算标题:整式的乘法单元测试试卷一、试卷概述本试卷旨在检验学生对于整式乘法的理解和掌握情况。
整式乘法是数学基础运算的重要部分,对于后续的学习有着至关重要的影响。
本试卷包含选择题、填空题、计算题等多种题型,力求全面考察学生的知识掌握程度。

钻孔灌注桩怎么计算钢筋笼长,砼用量。
有效桩长,实际桩长什么区别怎么计算??
试桩笼长=孔深+锚固长度+加上焊接总长度+接头错开的长度
试桩不考虑桩顶标高:钢筋笼直接到地面。
锚固:70。
抗压还是抗拔?总不能露出桩头吧!(一般不考虑了)
焊接总长:单面焊接10D, 3节笼就是乘3。
接头错开的长度:钢筋焊接接头连接区段的长度为35d(d为纵向受力钢筋的较大直径)且不小于500mm。
参见混凝土结构设计规范(GB50010-2002)第九章9.4 钢筋的连接。
那就最少加上50CM,具体看钢筋直径。
砼用量:这个一般按照充盈系数1.15算。
得看桩直径多少,比如直径800。
(0.4*0.4*3.14159*1.15)每米的用量。
试桩一般加上2米的超灌方量,为了把浮浆弄干净。
保证桩头的质量,要知道桩头5倍直径区域的应力可是很大的。
有效桩长:严格的讲:是对桩顶荷载和桩顶沉降有无贡献的角度来定义的,超过有效桩长部分的桩体并不是不承受轴力而是曾长的桩体在定量的桩顶荷载下,对减小桩顶沉降量的效果来说无贡献,这就是合理设计桩基的桩长问题。
是随着作用的桩顶荷载或桩顶沉降变化而变化的,是一个动态值。
很多人认为就是:设计桩底标高与设计桩顶标高的差值,其实不是很准确。
实际桩长很多时候也叫施工桩长:有的要计算超灌部分,有的直接用孔深或入土深度代替施工桩长和委托方结算。
主钢筋长度L:23.6m +深冠梁长度0.6m = 24.2m主筋直径D:20mm每个主筋N1的搭接数:2(筋原料为9m)每堆主筋数N2:20桩数为N3搭接长度k:k =(L + 10d﹥6﹥6 ﹣8n1)主筋的计算公式:g =(L + 10d 6 6 6 6 6 8 8 6 8 8 6 6 8 8 6 n 3 6 3 8 6g:每米钢筋的重量。
如何计算钻孔桩的钢筋笼数量?看一下这篇文章。
每米钢筋重量表主钢筋的计算相对简单。
一般而言,是计算现浇桩的主钢筋的米数,然后乘以每米相应钢筋的重量。
现浇桩主筋的重量:g =(24.2 + 10 * 0.02 * 2)* 20 * 2.466 * 1 = 1213.27kg螺旋钢筋的计算:钢筋笼长度L:23.6m@=螺旋钢筋间距= 0.15m钢筋笼D的直径:0.56(0.7的直径减去7cm的保护层)螺旋钢筋直径D:0.008m桩号N3 = 1每堆螺旋钢筋数量n4:157桩直径R:0.7m保护层C厚度:7cm常数K2 = [(D + D)π] 2常数K3 =([(D + D)π]-0.5-6.8 + @ @ 0.5)平方根常数K4 = @?0.5常数:πG每米钢筋重量如何计算钻孔桩的钢筋笼数量?看一下这篇文章。
螺旋钢筋的计算公式现浇桩的螺旋钢筋的重量:g =根数([(0.56 + 0.008)×3.14] ﹤0.15 + 0.15×0.5)×157×0.395×1 = 198.66kg加劲肋计算:钢筋笼长度L:23.6m@=加劲肋间距= 2m钢筋笼D的直径:0.56(0.7的直径减去7cm的保护层)桩直径R:0.7m保护层C厚度:7cm主筋直径D:20mm每堆钢筋数量N4:12堆数N3:1常数k = [(D + D)π+ 10d]常数πG每米钢筋重量钢筋直径D1:0.014加劲肋的计算公式:g = [(D + D)π+ 10d1]﹥6.8 *﹥6.8n4 ﹣6.8g﹥6.8n3灌注桩的钢筋重量:g = [(0.56 + 0.02)×3.14 + 10×0.014]×12×1.203×1 = 28.31kg 总重量:g = 1213.27 + 198.66 + 28.31 = 1440.24kg也就是说,钻孔桩理论上需要1.44吨钢筋。
主筋计算:主筋长度L:23.6m+深拱梁长度0.6m=24.2m主筋直径D:20mm每根主筋搭接数N1:2(肋材9m)每根桩主筋数量N2:20桩数为N3搭接长度k:k=(L+10d﹥6﹥6﹣8n1)主筋计算公式:g=(L+10D6 6 6 6 8 8 8 8 8 8 8 6 6 8 6 n 3 6 3 8 6 6g:每米钢筋的重量。
如何计算钻孔灌注桩的钢筋笼数?看看这篇文章。
每米钢筋重量主筋的计算比较简单。
一般来说,是计算灌注桩主筋的米数,再乘以每米相应钢筋的重量。
灌注桩主筋重量:g=(24.2+10*0.02*2)*20*2.466*1=1213.27kg 螺旋钢筋计算:钢筋笼长度L:23.6m@=螺旋钢筋间距=0.15m钢筋笼直径D:0.56(0.7直径减去7cm保护层)螺旋钢筋直径D:0.008m站N3=1每桩螺旋钢筋数n4:157桩径R:0.7m保护层厚度C:7cm常数K2=[(D+D)π]2常数K3=([(D+D)π]-0.5-6.8+@@0.5)平方根常数K4=@?0.5常数:π每米钢筋重量如何计算钻孔灌注桩的钢筋笼数?看看这篇文章。
螺旋筋计算公式灌注桩螺旋钢筋重量:g=([(0.56+0.008)×3.14]<0.15+0.15×0.5)×157×0.395×1=198.66kg加劲肋计算:钢筋笼长度L:23.6m@=加劲肋间距=2m钢筋笼直径D:0.56(0.7直径减去7cm保护层)桩径R:0.7m保护层厚度C:7cm主筋直径D:20mm每桩钢筋数N4:12桩数N3:1常数k=[(D+D)π+10d]常数π每米钢筋重量钢筋直径D1:0.014加劲肋计算公式:g=[(D+D)π+10d1]﹥6.8*﹥6.8n4﹣6.8g﹥6.8n3灌注桩钢筋重量:g=[(0.56+0.02)×3.14+10×0.014]×12×1.203×1=28.31kg 总重量:g=1213.27+198.66+28.31=1440.24kg换句话说,钻孔灌注桩理论上需要1.44吨钢筋。
案例分析:钻孔灌注桩工程量的计算以及清单报价的确定。
一、关键词:案例分析、钻孔灌注桩工程量的计算、清单报价的确定。
二、摘要:根据《计价表》的要求计算各分项工程的工程量;根据《清单计价规范》计算清单工程量;确定清单项目所包含的计价表内容;确定清单的价格。
三、相关知识点:《计价表》相关知识钻孔灌注桩相关的工程项目有:钻土孔、钻岩孔、灌混凝土以及泥浆外运,钢筋按钢筋工程计算。
钻土孔按自然地面至岩石表面的深度乘设计桩截面积以立方米计算;钻岩孔以入岩深度乘桩截面积以立方米计算;混凝土灌入量以设计桩长(含桩尖长)另加一个直径(设计有规定,按设计要求)乘桩截面积以立方米计算;地下室基础超灌高度按现场具体情况另行计算;泥浆外运的体积等于钻孔体积以立方米计算。
《清单计价规范》相关知识灌注桩的工程量按设计图示尺寸以桩长(包括桩尖)或根数计算。
工作内容包括成孔、固壁;砼制作、运输、灌注、振捣、养护;泥浆池及沟槽砌筑、拆除;泥浆制作运输;清理、运输。
四、举例某工程桩基础是钻孔灌注混凝土桩,C25混凝土现场搅拌,土孔中充盈系数为1.25,自然地面标高―0.45m,桩顶标高-3.00m,设计桩长12.00m,桩进入岩层1m,桩直径600mm,计100根,泥浆外运5km。
1、试计算与桩相关的工程量,并按《计价表》的规定计价。
2、试确定钻孔灌注桩的工程量清单(项目编码、计量单位、项目特征描述),并确定工程量清单的综合单价。
解:1、(1)按《计价表》规定计算各工程项目工程量①钻土孔[(3-0.45)+11]×π×0.3×100=383.12 m②钻岩孔1×π×0.3×100=28.27m23 23③土孔灌C25混凝土(11+0.6)×π×0.32×100=328m3④岩石孔灌C25混凝土1×π×0.32×100=28.27m3⑤泥浆外运383.12+28.27=411.39m(2)确定定额基价2-29 钻土孔177.38元/m32-32 钻岩孔749.58元/m32-35换土孔灌C25混凝土307.13元/m3(换充盈系数和砼强度)2-36换岩石孔灌C25混凝土272.07元/m3(换砼强度)2-37 泥浆外运76.45元/m(3)各工程项目造价①钻土孔383.12×177.38=67957.83元②钻岩孔28.27×749.58=21190.63元③土孔灌C25混凝土328×307.13=100738.64元④岩石孔灌C25混凝土28.27×272.07=7691.42元⑤泥浆外运411.39×76.45=31450.77元合计67957.83+21190.63+100738.64+7691.42+31450.77=229029.29元2、项目编码:010********* 混凝土灌注桩计量单位:m(也可为根,由清单编制人员定)项目特征:设计桩长12m,桩直径600mm,C25混凝土现场搅拌,自然地面标高―0.45m,桩顶标高-3.00m,设计桩长12m,桩进入岩层1m,桩直径600mm,计100根,泥浆外运5km。
