强条执行计划汇总
- 格式:doc
- 大小:204.53 KB
- 文档页数:25
强制性条文执行计划1.确定目标和范围首先,在制定强制性条文执行计划之前,需要明确的确定目标和范围。
这包括明确执行计划的目的、所涉及的法律条款或规定的具体内容,以及执行计划的实施范围。
2.制定执行步骤和措施针对具体的法律条款或规定,需要制定详细的执行步骤和措施。
这些步骤和措施应该能够确保该条款或规定的有效履行。
例如,如果是针对公司法律责任的强制性规定,执行步骤可能包括制定内部规章制度、明确责任人、建立监督机制等。
3.制定实施时间表在制定强制性条文执行计划时,需要制定一个详细的时间表。
这个时间表应该包括执行计划的开始和结束日期,以及各个阶段的具体时间安排。
通过严格执行时间表,可以确保强制性规定或条款得以准确、及时地贯彻和实施。
4.指定责任人和监督机构为了更好地执行强制性规定或条款,需要明确责任人和监督机构。
责任人应该是有权威和能力的人员,负责确保执行计划的顺利进行。
监督机构则是负责监督执行计划的实施情况,并对执行过程中的问题进行及时解决。
5.制定评估和改进措施执行计划应该包括评估和改进措施,以使执行过程更加完善和有效。
通过定期评估执行计划的执行情况,可以发现问题和不足,并及时采取措施加以改进。
这有助于确保执行计划的可持续性和长期有效性。
6.建立宣传和教育机制为了确保执行计划的顺利实施,需要建立宣传和教育机制。
通过宣传和教育,可以提高相关人员对强制性规定或条款的认识和理解,促使其自觉遵守,并增加执行计划的合规性和可操作性。
7.监督和处罚为了确保强制性规定或条款的严肃性和有效性,需要建立监督和处罚机制。
监督机制可以对执行情况进行监督和检查,及时发现问题并采取措施予以解决。
处罚机制可以对违反强制性规定或条款的行为进行惩罚,以起到警示和威慑的作用。
通过上述的强制性条文执行计划,可以确保强制性规定或条款的有效实施,维护社会秩序和公共利益,同时促进法治环境的建设。
工程强制性条文执行计划编制:审核:批准:X X X有限公司X X X项目2024年月日1目录一、目的 (3)二、适用范围 (3)三、编制依据 (3)四、执行《工程建设标准强制性系文》组织机构 (3)五、各级人员职责 (3)六、执行标准 (4)七、工程强制性条文实施计划表 (4)一、目的为提高全员质量意识,建造国优金奖工程,牢固树立“质量就是效益”,"质量就是企业生命",保证更好的执行工程建设标准强制性条文(电力工程部分)2011版,确保本工程创优良特制定本实施计划。
二、适用范围X X X项目三、编制依据1、《建设工程质员管理条例》2、《工程建设标准强制性条文》(电力工程部分)2011版四、执行《工程建设标准强制性系文》组织机构以项目经理为第一责任人的保证体示,明确管理人员责任制,责任到人,名尽其责,层层把关,以每个人的工作质量来保证和提高工程建设标准强制性条文有效实施。
负责人: (项目经理)成员: (项目负责人)(专职安全管理人员)(土建专工)(焊接专工)五、各级人员职责1、负责人职责:认真贯彻执行强制性条文执行情况,负责组织编制条文的实施计划,确保工程标准强制性条文指标的完成: 组织强制性条文有效运行,确保措施到位, 督促有关人员规范整理强制性条文执行情况的签阅;按期要求部署汇总、上报各种条文实施情况的报表、资料,确保项目施工过程中及时,准确,规范,完整。
2、成员职责:在负责人的领导下,做好强制性条文的执行工作,按分工要求做好施工班组的强制性条文执行情况的实施;督促各施工班组及时将强制性条文执行情况上报并负责3审查、签阅。
六、执行标准本工程我们遵守各项电力建设管理条例和建设单位对施工项目的要求,认真执行电力建设工程行业标准及施工规范,规定。
1.国家及行业与本工程有关的各有效版本技术规范,规定等。
2.本工程执行的有效规范标准清单:《钢结构施工规范》GB50755-2012《钢结构工程施工质量验收标准》GB50205-2020《钢结构焊接规范》50661-2011《火力发电厂工程测量技术规范》DL/T5001-2004《电力建设施工质量验收及评定规程第一部分》(土建工程)DL/5210.1-2021《电力建设施工质量验收及评定规程第五部分》(焊接工程)DL/5210.5-2018《火力发电厂焊接技术规程》DL/T869-2021《焊接工艺评定规程》DL/T868-2014《建筑工程施工质量统一验收标准》GB50300-2013七、工程强制性条文实施计划表X X X项目工程强制性条文执行计划表5。
建筑工程强制性条文执行计划一、背景随着建筑工程日益增多和复杂化,确保建筑工程的质量和安全成为一个日益重要的任务。
为了提高建筑工程的执行效果和规范管理,采取强制性条文执行计划是必要的。
二、目标本执行计划的目标是确保建筑工程强制性条文的有效执行,保障建筑工程的质量和安全。
三、执行步骤以下是执行计划的具体步骤:1. 分析强制性条文- 仔细研读建筑工程的相关强制性法规、标准和规范,确保对条文内容的准确理解。
- 分析条文的要求和要点,制定执行计划的重点和关键。
2. 制定执行指南- 基于对强制性条文的分析,制定详细的执行指南。
- 确定条文的执行要求、责任人和执行时间表。
3. 分配任务和资源- 根据执行指南,将任务分配给相应的责任人。
- 确保所需资源的充足供应,以支持执行计划的实施。
4. 监督执行过程- 设立有效的监督机制,监督执行过程中的进展和问题。
- 及时发现并解决执行过程中的障碍和困难。
5. 定期评估执行结果- 根据执行计划的时间表,定期评估执行结果。
- 分析执行过程中的不足之处,并提出改进措施。
四、风险与控制在执行强制性条文的过程中,可能会面临以下风险:1. 条文执行不到位或存在偏差。
2. 缺乏执行计划的支持和资源。
为了控制这些风险,应做好以下工作:1. 加强对强制性条文的理解和培训。
2. 强化执行计划的管理和监督。
3. 确保资源的充足供应。
五、总结执行建筑工程强制性条文是确保建筑工程质量和安全的关键。
本执行计划旨在通过分析、制定指南、分配任务和资源、监督执行和定期评估执行结果等步骤,确保强制性条文的有效执行。
同时,需要注意并控制执行过程中可能存在的风险。
只有通过有效的执行,才能实现建筑工程的质量和安全目标。
2023年电力工程强条执行计划
摘要:
一、背景介绍
二、2023 年电力工程强条执行计划的具体内容
三、执行计划的目的和意义
四、面临的挑战和解决方案
五、总结
正文:
一、背景介绍
随着社会经济的快速发展,电力行业在国民经济发展中的地位越来越重要。
为了满足社会对电力的需求,电力工程的建设规模和复杂度不断增加,对电力工程的安全性和稳定性提出了更高的要求。
为此,我国制定了2023 年电力工程强条执行计划,旨在提高电力工程的建设质量和安全性。
二、2023 年电力工程强条执行计划的具体内容
2023 年电力工程强条执行计划包括以下几个方面:
1.加强电力工程设计管理,提高设计质量。
2.加强电力工程施工管理,保证施工质量。
3.加强电力工程监理,确保监理质量。
4.加强电力工程质量检测,提高检测质量。
5.加强电力工程安全生产管理,防止安全事故的发生。
三、执行计划的目的和意义
执行2023 年电力工程强条计划,可以提高电力工程的建设质量和安全性,满足社会对电力的需求,保障国民经济的持续发展。
同时,也可以提高电力行业的整体水平和竞争力,推动电力行业的可持续发展。
四、面临的挑战和解决方案
在执行2023 年电力工程强条执行计划的过程中,可能会面临一些挑战,如技术难度大、施工条件恶劣等。
为了应对这些挑战,需要加强技术研发,提高施工技术水平,同时改善施工条件,保证施工安全。
五、总结
2023 年电力工程强条执行计划是提高电力工程质量和安全性的重要措施,对国民经济的持续发展具有重要意义。
2023年电力工程强条执行计划摘要:一、引言二、2023 年电力工程强条执行计划的内容与目标三、2023 年电力工程强条执行计划的实施步骤与方法四、2023 年电力工程强条执行计划面临的挑战与应对策略五、总结正文:一、引言随着社会经济的快速发展,电力行业在国民经济中的地位日益重要。
为了保障电力供应的安全与稳定,提高电力行业的运行效率,我国政府每年都会出台相关的政策和计划。
2023 年,电力工程强条执行计划将成为电力行业发展的一个重要指导文件。
本文将对2023 年电力工程强条执行计划进行详细解读。
二、2023 年电力工程强条执行计划的内容与目标2023 年电力工程强条执行计划主要包括以下几个方面的内容:1.加强电力工程建设项目的管理和监督,确保项目按照规划和标准进行。
2.推进电力行业的结构调整,优化电力资源配置。
3.提高电力行业的技术水平,推动电力设备的研发与创新。
4.完善电力行业的法律法规体系,加强电力市场监管。
5.保障电力供应的安全与稳定,满足社会经济发展的需求。
通过实施2023 年电力工程强条执行计划,我国电力行业将实现以下目标:1.电力供应能力明显增强,供电可靠性显著提高。
2.电力行业结构调整取得明显成效,清洁能源发电比例大幅提高。
3.电力行业技术创新能力显著提升,国产设备市场占有率不断提高。
4.电力市场监管体系更加完善,市场秩序明显好转。
三、2023 年电力工程强条执行计划的实施步骤与方法2023 年电力工程强条执行计划的实施将分为以下几个阶段:1.制定具体实施方案,明确各级政府、企业和相关部门的职责与任务。
2.加强政策宣传与培训,提高全行业对电力工程强条执行计划的认识与理解。
3.完善电力行业相关法律法规,为执行计划提供法制保障。
4.加大投入,保障电力工程强条执行计划的顺利实施。
5.建立监督与评估机制,对执行计划进行定期检查与评估。
四、2023 年电力工程强条执行计划面临的挑战与应对策略1.资源约束:在实施电力工程强条执行计划过程中,可能会面临资源约束的问题。
目录一、工程概况二、编制目的三、编制依据四、实施范围五、强条实施组织机构和职责六、强制性条文实施措施附表A 输电线路工程施工强制性条文执行计划表附件B 输电线路工程施工强制性条文执行记录表附件C 输电线路工程施工安全强制性条文执行记录表强制性条文执行计划为贯彻落实国家电网科〔2009〕642号关于《输变电工程建设标准强制性条文实施管理规程》通知的要求,强化电力建设贯彻执行国家质量安全法律法规和强制性技术标准力度,确保电力建设工程质量安全,编制强制性条文实施计划应包括如下部分:1、工程概况:2、新建聊城羡林(康庄)220kv输电线路工程,长25.536km,全部为双回路,共80基,其中双回直线塔63基,双回耐张塔17基。
采用2×LGJ-400/35导线,水平排列,中间采用间隔棒固定,双侧挂线。
全线均按d级污区配置绝缘;线路经过地区为非居民区,平地占100%交通条件良好;3、通信部分:自羡林站向羡林—人汇I线开断点架设2根24芯OPGW光缆,在开断点处分别与至汇鑫、人和方向的OPGW光缆熔接,形成羡林—人和、羡林—汇鑫的OPGW光缆通道。
新建光缆长度2×25.536km。
2 线路走径本线路自羡林变同塔双回向东出线后东南向走线,经李寨村西南,向东平行拟建110kV羡林-肖寨线至东张官屯西侧,转向东北跨越S254省道。
省道两旁已建有多处厂房,无法全部避让,需穿越露天木材厂一处。
线路架设至栗官屯西侧转向北,平行35kV肖金线向北架设。
由于35kV肖金线和孟庄村之间已无线路走廊,线路J4-J5段需在35kV 肖金线东侧走线,且需避让栗官屯西侧的成片厂房。
由于J5北侧为一大型纺纱厂,为避让该厂,线路需自J5开始,跨过35kV肖金线后在其西侧走线,此处需拆迁孟庄北侧房屋两处。
线路向北跨越S322省道后至金郝庄乡东南。
线路转向东北架设至新集北,考虑到方便本线路远期介入高唐变,线路转向东经阚牌村南侧向东架设。
电力设计强条执行计划
《电力设计强条执行计划》
哎呀呀,咱来说说这个电力设计强条执行计划哈。
就拿上次我们做的一个项目来说吧,那可是让我们狠狠体验了一把强条的重要性。
当时我们接到一个电力设计的活儿,大家都摩拳擦掌准备大干一场。
一开始呢,都还挺顺利的,设计图啥的也都画得有模有样。
可是,到了要检查强条执行情况的时候,问题就来了。
我们发现有个地方,本来应该按照强条要求使用特定型号的电缆,结果有人给弄错了,用成了普通的电缆。
这可把我们急坏了呀,这要是没发现,以后出了问题那可不得了哇!于是乎,我们赶紧停下手中的其他工作,全体人员都来研究这个问题,查资料的查资料,讨论的讨论。
经过一番折腾,终于找到了正确的解决办法,把那错误的电缆给换了过来。
从那以后呀,我们对强条执行那可是格外重视,每次都要反复检查好几遍,生怕再出啥岔子。
所以说呀,这个电力设计强条执行计划可太重要啦!就像我们这次的经历,要是没有严格执行强条,后果简直不堪设想。
咱以后做电力设计,可一定要把强条牢记在心,一丝一毫都不能马虎呀!这样才能保证我们的设计安全可靠,让大家都能放心用电嘞!
以上就是我关于电力设计强条执行计划的一些小感受啦,嘿嘿。
施工方案强中强制性条文执行计划一、前言。
咱这施工方案里的强制性条文可就像是施工界的“铁律”,必须严格执行,不然就像在走钢丝,随时可能出大问题。
所以呢,咱得好好规划一下这个执行计划,确保每一条都能稳稳当当落地。
二、目标。
1. 全面覆盖。
咱的首要目标就是让每一个强制性条文都像种子一样,撒在施工的每一个角落,不留任何死角。
就像给施工过程穿上一层严密的防护衣,不管是地基、墙体还是屋顶,都得乖乖遵守这些条文。
2. 准确执行。
这可不能马马虎虎,必须像射击运动员打靶一样,每一次执行都要正中条文的“靶心”。
不能搞那些似是而非的操作,每个细节都要符合要求,做到分毫不差。
三、执行团队组建。
# (一)项目经理带头。
项目经理就像这个施工队伍的“大班长”,要扛起执行强制性条文的大旗。
得天天盯着施工现场,随时给大家强调这些条文的重要性,要是发现有人想“偷工减料”不遵守,那可就得像班主任批评调皮学生一样,严厉制止。
# (二)技术骨干把关。
找几个技术超级厉害的骨干,他们就像是施工中的“技术大神”。
这些人要对强制性条文研究得透透的,在施工的关键环节,像搭建主体结构、安装水电这些重要步骤时,他们得像质检员一样,仔仔细细检查每一个操作是不是符合条文规定。
全体施工人员也不能当“吃瓜群众”。
每个工人都要知道这些强制性条文,毕竟他们是直接干活的人。
要通过开小会、贴小纸条(条文要点)在工作区域这些方式,让每个工人都像熟悉自己手机密码一样熟悉这些条文。
四、具体执行措施。
# (一)条文学习。
1. 集中培训。
把大家都召集起来,就像开一场施工界的“武林大会”。
请专家或者有经验的老师傅来讲讲这些强制性条文的来龙去脉,为啥要这么规定。
而且还得通过一些实际案例,说说不遵守条文的惨痛教训,让大家心里都有点数。
2. 线上学习。
现在不是流行线上学习嘛,咱们也搞个线上小课堂。
把条文做成有趣的小视频或者图文并茂的资料,放在施工队伍的微信群或者专门的学习APP里。
工人们在休息的时候,就可以像刷抖音一样轻松学习这些条文,还能随时提问,互相交流心得。
目录一、工程概况 (1)二、编制依据和目的 (1)三、强制性条文的实施 (2)四、强制性条文培训计划 (4)五、强制性条文执行考核制度 (4)六、组织机构及职责 (5)七、各项工程强制性条文执行标准、计划 (6)(一)各项工程强制性条文执行计划 (6)(二)各项工程强制性条文执行标准 (7)第一章:变电站建筑工程施工 (7)第二章:电气安装工程施工 (20)第三章:输电线路工程施工 (24)强制性条文执行计划一、工程概况中广核湖北利川元堡风电场工程主要建设场址拟定位于湖北省恩施土家族苗族自治州利川市元堡乡至忠路镇一带山脊,距离利川市城区直线距离约13km~28km。
风场所处山区海拔在1400m~1840m之间,风机多位于孤立的山丘上。
项目区域内主体山脊的整体走向为东北—西南,山脊长度约为27km,宽度约为7km,山体起伏不大,整体较开阔。
在区域西侧有一条与主山体相平行的较窄的山脊,该山脊海拔较主体山脊略低;另在项目场区西北角有一条长度约7km的大体走向为东西走向的山脊。
本风电场场址为高山台地地形,场地植被极为茂盛,山顶主要发育松树、杉树及灌木,山坡上的缓坡地带及山鞍部、沟谷地带多见旱地,主要种植玉米、白菜、萝卜等。
本风电场风机运输拟从G50沪渝高速利川互通下高速,通过南环大道右拐进入S248省道,向南直行约13km即可到达风场范围,对外交通十分便利。
本风电场工程装机规模为50MW,设计拟安装25台单机容量为2000kW的风力发电机组,本风电场同期建设场内110kV升压站一座。
风力发电机额定输出电压为0.69kV,采用“一机一变”单元式接线,对单机容量为2000kW的风机设置容量为2200kVA,电压变比为36.75/0.69kV的箱式变电站,采用3回35kV集电线路送至风电场内新建的110kV升压站的35kV配电装置, 每回35kV集电线路并接8~9台风电机组的箱变。
发电机出口与箱式变电站采用1kV低压电缆直埋敷设连接。

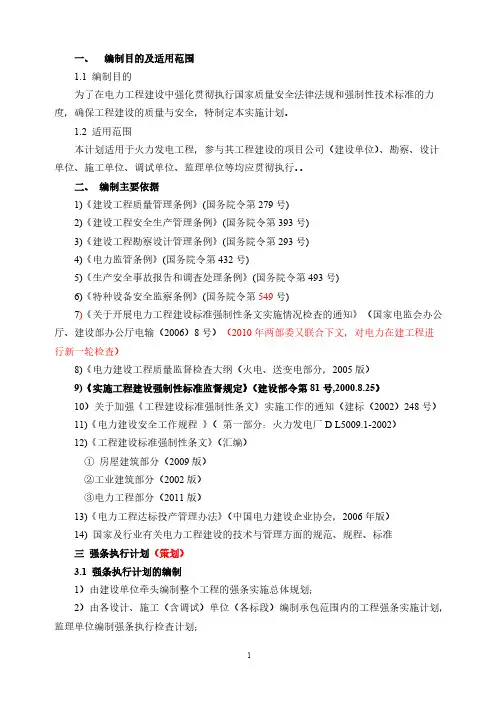

一、编制目的及适用范围1.1 编制目的为了在电力工程建设中强化贯彻执行国家质量安全法律法规和强制性技术标准的力度,确保工程建设的质量与安全,特制定本实施计划。
1.2 适用范围本计划适用于火力发电工程,参与其工程建设的项目公司(建设单位)、勘察、设计单位、施工单位、调试单位、监理单位等均应贯彻执行。
二、编制主要依据1)《建设工程质量管理条例》(国务院令第279号)2)《建设工程安全生产管理条例》(国务院令第393号)3)《建设工程勘察设计管理条例》(国务院令第293号)4)《电力监管条例》(国务院令第432号)5)《生产安全事故报告和调查处理条例》(国务院令第493号)6)《特种设备安全监察条例》(国务院令第549号)7)《关于开展电力工程建设标准强制性条文实施情况检查的通知》(国家电监会办公厅、建设部办公厅电输(2006)8号)8)《电力建设工程质量监督检查大纲(火电、送变电部分,2005版)9)《实施工程建设强制性标准监督规定》(建设部令第81号,2000.8.25)10)关于加强《工程建设标准强制性条文》实施工作的通知(建标(2002)248号)11)《电力建设安全工作规程》(第一部分:火力发电厂D L5009.1-2002)12)《工程建设标准强制性条文》(汇编)①房屋建筑部分(2009版)②工业建筑部分(2002版)③电力工程部分(2011版)13)《电力工程达标投产管理办法》(中国电力建设企业协会,2006年版)14) 国家及行业有关电力工程建设的技术与管理方面的规范、规程、标准三强条执行计划3.1 强条执行计划的编制1)由建设单位牵头编制整个工程的强条实施总体规划;2)由各设计、施工(含调试)单位(各标段)编制承包范围内的工程强条实施计划,监理单位编制强条执行检查计划;3)由各专业编制承包范围内的工程强条实施细则。
3.2强条实施总体规划应包括以下内容:3.2.1组织机构、人员构成及主要职责1)建设项目成立强制性条文执行领导小组和办公室①领导小组:由各参建单位生产或技术负责人组成。
建设单位由基建副总经理或总工程师任组长,监理单位总监和总承包单位(或主体施工单位)项目总工程师任副组长,其他施工单位的总工程师(或技术负责人)为其成员。
②办公室:设在建设单位质量(安全)部,由质量部主任兼任办公室主任;各施工单位质量部主任、监理单位分管质量的(副总)监理工程师为其成员。
2) 各参建单位成立强制性条文执行小组(项目总工程师任组长、质量部主任任副组长、各专业主任工程师为组员建设项目强制性条文执行组织机构和职责3.2.2管理制度的建立:1)强制性条文培训学习制度2)强制性条文执行、检查与考核制度3.2.3强制性标准的管理1) 标准的收集、采购(获取渠道)、适用性识别与确认①获取渠道:公司采购发放、项目部采购发放、个人采购、网络下载等;②适用性识别与确认:由各参建单位质量安全主管部门负责2) 标准的发放、领用:应建立登记发放台帐,知道有几本,在谁手中3) 本工程本专业有效法规、标准及影响因素清单应有四个清单,即:①本工程适用的法律、法规、法规性文件清单;②本工程各专业常用的技术规范标准清单;③本工程重大危险因素清单;④本工程重要环境因素清单。
清单应履行编审批手续。
4) 各标段、各专业现行适用强条摘录汇编(包括有强条的标准清单及强条内容),应编制成册,形成书面版和电子版。
5)标准的动态管理①随新标准发行及时更新清单;②每半年应进行一次评审与确认;③及时掌握标准更新信息并及时传递;④标准存在局部修订情况,宜订阅《工程建设标准化》杂志,并经常上网查询,以保证强制性条文的现行和有效。
3.2.4资金支持计划本工程执行《工程建设强制性条文》的预算经费计划-----万元。
其中建设单位-----万元;监理单位----万元;设计单位---万元;调试单位----万元,施工单位-----万元。
其用途包括:《工程建设强制性条文》的相关资料购置费、培训费、检查费、奖金等。
3.2.5培训计划1) 培训目的、要求为了使《工程建设强制性条文》在工程中得到很好的贯彻落实,必须加强对《工程建设强制性条文》的宣贯与培训工作,使有关人员熟悉并掌握其内容和要求,正确理解与执行。
要求各专业人员对本专业有关的《工程建设强制性条文》必须做到应知应会,知行合一,并纳入考核。
2) 责任部门:各参建单位质量安全主管部门3) 培训对象:参与工程建设质量安全管理的人员和主要施工人员(班组长和技工)4) 培训内容:国务院有关条例,有关规范标准中的强制性条文5) 培训方式(外培、公司内培、现场内培、集中培训、自学、研讨,事先学习、事中学习新标准新条文)6) 时间安排:开工前集中培训、每周1—2小时、新标准培训及时进行7) 费用估算8) 培训管理、考核和评价:由各单位质量安全部门负责,当发现不能满足要求时,应采取相应的措施3.2.6强条实施计划要求强制性条文的执行计划应具体分解到各专业、各个具体的单位或分部工程中。
3.2.7开工前要求在单位(或分部)工程开工前应做好以下工作:1)在单位工程施工方案中应有本单位工程需执行的质量(安全)强制性标准名称和条文内容;2)在单位工程施工技术交底时,应对强制性条文进行明确而具体的交底;3)在申报单位工程开工时,应附有强条内容的方案和施工技术交底文件;监理单位应审查这些文件,作为同意开工的条件之一。
四、强条的执行、检查、考核与奖罚4.1 强条的执行(注意事项)1) 强制性条文与强制性标准的其它条款都应认真执行①对违反强制性条文规定者,无论其行为是否一定导致事故的发生,都将依据《建设工程质量管理条例》和建设部81号令的规定进行处罚(即平常所说的“事前查处”)。
②在无充分理由且未经规定程序评定时,强制性标准中的非强制性条文内容也应认真执行,不得突破。
当发生质量安全问题后,强制性标准中的非强制性条文也将作为判定责任的依据,即所谓的“事后处理”。
2) 执行中要高度重视强制性条文和强制性标准的时效性无论强制性条文还是强制性标准均有一定的时效性。
2002(电力2006)年版强制性条文汇编发布实施后,又有新标准批准发布,这些新标准中的强制性条文(黑体字)将补充(对新标准而言)或替代(对修订标准而言)2002(电力2006)年版强制性条文,2002(2006)年版强制性条文中的相应条文将同时废止。
因此,现行强制性条文应该是2002(2006)年版和新发布标准中强制性条文的综合体。
3) 现行强制性条文并不能覆盖工程建设领域的各个环节,一些推荐性标准所覆盖的领域、环节中可能也有直接涉及人民生命财产安全、人身健康、环境保护、能源资源节约和其它公共利益的技术要求。
所以,作为工程技术人员,要确保工程质量安全,除必须严格执行强制性条文和强制性标准外,还应积极采用国家推荐性标准。
推荐性标准一但写进合同,就成为合同要求,就必须严格遵守。
4) 在《强制性条文》执行中,要及时向《强制性条文》相应部分的管理委员会进行咨询和反馈信息。
,当遇到有争议的具体问题时,最好的办法是及时地向《强制性条文》相应部分的咨询委员会进行咨询,寻求帮助或确认。
当《强制性条文》在实际执行中遇到困难或技术上处理不妥时,应及时把有关的信息反馈给相应的咨询委员会,以便在修改《强制性条文》时处理,促使《强制性条文》的内容不断趋于合理。
5) 应抵制与反对不执行《强制性条文》的行为。
执行《强制性条文》的规定,是参与建设活动各方的法定义务,遇到不按照《强制性条文》规定执行的情况时,一定要坚持原则,不可听之任之。
既可以坚决拒绝,也可以向有关主管部门反映。
6)强条执行的记录应是工程施工记录(质量控制资料)的重要组成部分,应随工程进度同步形成;分部、单位工程验收时,施工单位应提供分部、单位工程执行强条的原始记录(包括执行记录和自查记录),监理单位应有(提供)对施工单位执行强条情况的检查记录。
4.2 强条的执行检查1) 检查的主要内容根据国家电监会和建设部“8号文”和建设部《实施工程建设强制性标准监督规定》(建设部令第81号)的要求,《电力工程达标投产管理办法》(2006版)对于《工程建设标准强制性条文》执行情况主要考核以下八个方面:①项目法人单位应建立本工程执行强制性条文的实施计划,根据本工程的实际情况制定出相应工作要求并对相关内容进行宣传贯彻和培训,应有记录(有关工程技术人员是否熟悉、掌握强制性标准);②对贯彻强制性条文有相应经费支撑;③建立对标准执行情况进行监督检查的制度,并有负责机构和人员;④能及时采用现行标准,建立有效的技术标准清单;⑤规划、勘查、设计、施工、调试、验收符合强制性条文规定;⑥工程采用材料、设备符合强制性条文的规定;⑦工程项目建筑、安装的质量符合强制性条文的规定;⑧工程中采用导则、指南、手册、计算机软件的内容符合强制性条文的规定。
2) 针对企业的检查重点:对五个条例(国务院279号令、293号令、393号令、432号令、549号令)及强制性标准条文的宣传贯彻与落实情况;3) 针对工程(现场)的检查重点(综合管理、勘测设计、施工及验收):强制性条文的执行情况①综合管理:对《火力发电厂劳动安全与卫生设计规程》(DL5053-1996)中的强条(详见06年版电力工程强条汇编第一篇第一章)及《电力建设安全工作规程,第1部分:火力发电厂》(DL5009.1-2002)的执行情况②勘测设计:详见8号文表4-1③施工及验收:详见8号文表4-22010年国家电监会和住房城乡建设部再次联合下文,对电力工程执行强条情况进行新一轮监督检查。
强制性条文内容以2006年版《工程建设标准强制性条文》(电力工程部分)为基础,以现行建设标准中最新强制性条文为准。
电监会和住房城乡建设部选择待查电力工程项目,并根据选定的工程项目组织有关专业机构、电力勘测设计、施工等单位的专家组建检查组,分赴有关省区抽查典型工程。
检查范围:2008年以来立项、在建的单机容量在30万千瓦及以上的火电工程、装机总容量在30万千瓦及以上的水电工程、装机总容量在4万千瓦以上的风电工程、电压等级在330千伏及以上的输变电工程;以扩大内需项目为重要检查对象。
4.3 检查方式与检查计划4.3.1 检查方式1) 重点、关键部位的日常检查:包括各单位的自查与建设、监理单位对有关单位的日常监督检查;检查发现的问题(不符合项)应采取措施及时整改;2) 阶段性自查与专项检查:包括工程质量监督站的阶段性自查,可在中心站各专业阶段性监检前15天内进行3) 电力质量监督中心站及地方安全监督管理机构的阶段性检查:各单位应积极配合其监督检查,做好迎检的各项准备工作;4)主管上级检查5.3.2 检查计划在各标段编制的强条实施计划的基础上,由监理单位提出整个工程的强条检查计划,报强条执行领导小组批准后执行.4.4 执行记录、检查记录和表式(1) 执行记录1) 强条培训学习记录2) 施工组织设计、方案、措施中应反映强条内容3) 初步设计审查记录、施工图设计审查记录、施工图会检记录(应审查设计强条执行情况)4) 施工技术交底记录(有强条内容的,应进行明确而具体的交底)5) 施工质量检验项目划分表中宜增设一栏:“所执行强制性条文标准名称及条款号”6)单位工程开工报告所附的《施工现场质量管理检查记录》中“施工技术标准”栏目,应附本单位工程所执行的强制性标准名称和强制性条文内容7) 检验批验评记录(有强制性条文内容的应详细填写)8) 分部工程竣工验收时提供强条检验项目检查记录(智能建筑与钢结构验收规范等已有要求)9) 单位工程验收时在质量控制资料核查记录的“主要技术资料及施工记录”项目中宜增加强条执行情况记录10) 强制性条文执行记录表(见有关质量验收评价规程,也可参照《智能建筑工程质量验收规范》(GB50339-2003)附录表C.0.3)11) 强制性条文实施台帐(执行情况汇总统计表)。
