主变压器安装技术交底
- 格式:doc
- 大小:42.00 KB
- 文档页数:5
一、工程名称:____________________二、工程部位:____________________三、工程编号:____________________四、日期:____________________五、交底内容:一、工程概况1. 变压器类型:____________________2. 变压器容量:____________________3. 变压器电压:____________________4. 变压器安装位置:____________________二、安全技术要求1. 人员安全(1)操作人员必须持证上岗,熟悉变压器安装操作规程。
(2)进入施工现场必须穿戴好个人防护用品,如安全帽、工作服、防护手套等。
(3)高空作业人员必须佩戴安全带,确保安全。
(4)操作人员不得酒后作业,不得疲劳作业。
2. 设备安全(1)变压器运输过程中,必须使用符合要求的运输工具,确保设备安全。
(2)变压器安装前,应对设备进行检查,确保设备完好无损。
(3)安装过程中,禁止使用损坏的工具和设备。
3. 施工现场安全(1)施工现场应设置安全警示标志,明确警示区域。
(2)施工现场应保持整洁,不得堆放杂物,防止绊倒事故发生。
(3)施工现场应配备消防器材,确保消防设施完好。
4. 操作安全(1)变压器吊装过程中,应确保吊装设备牢固可靠,吊装人员应佩戴安全带。
(2)变压器安装过程中,操作人员应遵守操作规程,确保安装质量。
(3)变压器安装完成后,应对设备进行检查,确保设备正常运行。
三、安全措施1. 施工前安全措施(1)对施工人员进行安全技术培训,提高安全意识。
(2)对施工现场进行安全检查,确保安全设施完善。
(3)制定应急预案,确保事故发生时能够迅速处理。
2. 施工中安全措施(1)严格按照操作规程进行施工,确保施工质量。
(2)加强施工现场安全管理,及时发现并消除安全隐患。
(3)加强施工人员安全教育,提高安全意识。
3. 施工后安全措施(1)对施工现场进行清理,确保安全。

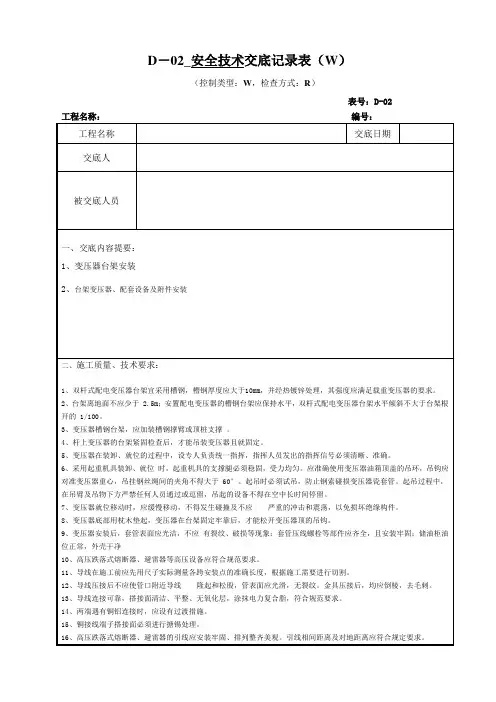

表C2-3主变压器安装技术交底记录编号:(四)质量及标准1.牵引变压器的装卸及运输必须按下列要求作充分调查,制定施工技术安全措施。
要了解道路及沿途桥梁、涵洞、沟道等的结构、宽度、坡度、转角及承重情况,如不满足要求应采取加固措施;调查沿途电力架空线、通讯线等高空障碍物的情况;了解装、卸车地点的环境、超重能力及地面坚实程度。
2.设备到达现场后应及时进行外观检查:油箱及所有附件应齐全无锈蚀机械损伤,密封应良好;油箱箱盖或钟罩法兰及封扳的联接螺栓应齐全,坚固应良好;变压器内的气压正常。
3.向变压器注油从下部油阀进油,注油速度不宜大于100L/min 。
110KV 及以上的变压器宜采用真空注油,空气相对湿度不超过75%,但不宜在雨天或雾天进行。
4.施工技术和标准参照《高速铁路电力牵引供电工程细部设计和工艺质量标准》和相关工序进行施工作业。
(五) 其他应注意事项1. 器身漆层完整无锈蚀,附件及配件数量齐全与装箱单相符。
2. 器身内及随产品附带的绝缘油应取样进行简化分析及耐压强度试验。
外购绝缘油在使用前应与器身内的绝缘油进行混油试验。
高低压套管绝缘电阻和交流耐压及非纯瓷套管介质损耗角正切值和电容值的试验检查。
气体继电器的绝缘电阻和交流耐压试验及油流速度校验;信号温度计的测温范围及测温精度校验。
散热器和热力过滤器的清洁冲洗及油密检查。
3. 主变压器、电抗器的型号、规格应符合设计规定,油位正常,相色标志正确。
4. 变压器安装后的油位指示正常,器身本体、附件及阀门不应渗油,所有阀门的开闭灵活、位置指示正确,冷却装置及测温装置的动作准确、可靠。
(六) 安全与环保安装散热器 安装净油器 安装油枕补充注油 工作收尾 安装气体继电器安装高压套管 安装配线安装防爆筒或压力释放阀 安装温度计 施工准备 安装呼吸器。
一、交底对象本交底针对参与高低压柜变压器安装施工的所有人员,包括施工人员、技术管理人员及监督人员。
二、交底内容1. 施工前准备- 施工人员应熟悉变压器及高低压柜的安装规范、技术要求和安全操作规程。
- 检查施工材料、工具、设备是否齐全,符合施工要求。
- 对施工场地进行安全检查,确保施工环境安全。
2. 变压器安装- 变压器基础应稳固,基础表面平整,无裂缝、凹凸不平等缺陷。
- 变压器运输过程中,应使用专用运输工具,防止变压器损坏。
- 安装变压器前,应对变压器进行检查,确保无损坏、漏油等异常情况。
- 变压器安装时,应确保其中心线与基础中心线一致,误差不超过±10mm。
- 变压器安装后,应进行油位检查和油质分析,确保变压器正常运行。
3. 高低压柜安装- 高低压柜基础应稳固,表面平整,无裂缝、凹凸不平等缺陷。
- 高低压柜运输过程中,应使用专用运输工具,防止柜体损坏。
- 安装高低压柜前,应对柜体进行检查,确保无损坏、变形等异常情况。
- 高低压柜安装时,应确保柜体垂直,误差不超过±1°。
- 柜体安装完成后,应进行电气试验,确保柜体绝缘性能良好。
4. 接线施工- 接线施工前,应熟悉电气接线图,确保接线正确。
- 接线过程中,应使用合格的电气材料,确保接线质量。
- 接线时,应严格遵守操作规程,防止触电事故发生。
- 接线完成后,应进行电气试验,确保接线无误。
5. 安全注意事项- 施工人员应佩戴安全帽、安全带等个人防护用品。
- 施工现场应设置安全警示标志,防止无关人员进入。
- 高处作业时,应使用安全梯、安全绳等安全设施。
- 严禁酒后作业、疲劳作业。
- 电气设备操作时,应确保设备接地良好,防止触电事故发生。
三、交底要求1. 施工人员应认真听取交底内容,确保理解并掌握安全操作规程。
2. 施工过程中,如遇特殊情况,应立即停止施工,并及时报告上级管理人员。
3. 施工结束后,应对施工现场进行清理,确保无安全隐患。
一、交底目的为确保主变压器安装工程的安全顺利进行,提高施工人员的安全意识,预防事故发生,特制定本安全技术交底。
二、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 施工单位:[施工单位]4. 监理单位:[监理单位]5. 设计单位:[设计单位]三、主变压器安装技术要求1. 变压器应符合设计要求,铭牌、容量、规格、型号等技术数据齐全。
2. 变压器附件、备件齐全,并有出厂合格证及技术文件。
3. 变压器安装环境应符合厂家要求,房间清洁,无其他非建筑结构的贯通设施,屋顶防水。
4. 变压器基础设施应满足负荷、防震、底部通风等要求。
5. 室内通风、消防设施应符合规范要求,通风管道应密封良好,其他管道和孔洞也应密封,防止小动物误入。
四、安全技术措施1. 人员安全:(1)进入施工现场人员必须戴好安全帽,高空作业人员必须佩戴安全带,并做到高挂低用及系牢固。
(2)经医生检查认为不适宜高空作业的人员,不得进行高空作业。
(3)施工人员应进行安全教育培训,提高安全意识。
2. 施工安全:(1)变压器搬运、吊装过程中,必须使用合适的吊装设备,确保设备平稳、安全。
(2)变压器安装前,应检查基础是否符合要求,确保基础牢固、平整。
(3)变压器安装过程中,严禁使用损坏的工具、设备。
(4)变压器安装完成后,应进行试运行,确保设备正常运行。
3. 环境保护:(1)施工过程中,严禁乱扔垃圾,保持施工现场清洁。
(2)施工过程中,严禁排放有害气体、废水,确保环境安全。
五、安全技术交底1. 施工单位应组织所有参与主变压器安装的施工人员进行安全技术交底。
2. 交底内容应包括:工程概况、技术要求、安全技术措施等。
3. 交底过程中,施工人员应认真听取,如有疑问,应及时提出。
4. 施工单位应确保安全技术交底记录完整、规范。
六、注意事项1. 施工过程中,施工人员应严格遵守安全技术措施,确保自身和他人的安全。
2. 施工单位应加强对施工现场的安全管理,定期检查施工安全状况。
一、交底目的为确保变压器安装、调试、运行过程中的安全,降低事故风险,提高作业人员的安全意识,特制定本安全技术交底。
二、交底对象全体参与变压器安装、调试、运行的相关人员。
三、交底内容1. 变压器基本知识(1)变压器的工作原理及分类。
(2)变压器的主要技术参数。
(3)变压器的主要组成部分及功能。
2. 变压器安装前的准备工作(1)对变压器进行外观检查,确保无损伤、锈蚀等。
(2)检查变压器附件,如气体继电器、温度计等是否完好。
(3)检查变压器室土建施工质量,确保符合规范要求。
3. 变压器运输及吊装(1)选择合适的运输车辆和起吊设备。
(2)确保运输道路满足变压器运输要求,无障碍物。
(3)合理规划运输路线,避开高峰时段。
(4)运输过程中,确保变压器平稳,防止碰撞和震动。
4. 变压器安装(1)按照变压器安装流程进行操作。
(2)确保变压器安装位置及方向正确。
(3)检查变压器基础轨道,确保轨距和水平度符合规范要求。
(4)安装过程中,注意防止误操作,确保安全。
5. 变压器调试(1)按照调试方案进行操作。
(2)确保调试过程中,各项参数符合设计要求。
(3)调试过程中,注意观察设备运行状态,发现异常及时处理。
6. 变压器运行及维护(1)严格按照运行规程操作,确保设备安全稳定运行。
(2)定期检查设备,发现隐患及时排除。
(3)做好设备维护保养工作,延长设备使用寿命。
7. 安全注意事项(1)严格遵守安全操作规程,防止误操作。
(2)穿戴好个人防护用品,如安全帽、手套、防护眼镜等。
(3)高空作业时,必须系好安全带。
(4)禁止在变压器附近吸烟、动火。
(5)遇有紧急情况,立即停止作业,采取必要的安全措施。
四、交底要求1. 各部门负责人要加强对变压器安装、调试、运行过程中的安全管理,确保安全措施落实到位。
2. 作业人员要认真学习本安全技术交底,提高安全意识,严格遵守操作规程。
3. 定期对作业人员进行安全教育培训,提高作业人员的安全技能。
变压器安装技术交底一、前言在变电站建设、维护中,变压器是重要的电气设备之一。
变压器的正确安装是保障变电站安全、可靠运行的基础之一。
本文将全面介绍变压器安装技术交底的内容。
二、安装前的准备工作在变压器安装前,需要做好以下准备工作:1.确定变压器放置位置:变压器应放在坚固平稳的地面上,并且在变压器上方应保证有足够的空间,便于维护和维修。
2.确定安装地面:安装地面应符合地基基础设计要求,地面应平整、坚固、排水良好。
3.准备用户送电设备:根据变压器参数进行配套选择,如变压器的电缆、隔离开关等等。
三、安装前的检查在实际安装前,需要做好以下检查工作:1.检查变压器本身:包括变压器的绝缘状况、机械强度是否符合要求等。
2.检查变压器附件:包括油箱、隔离刀闸、电流互感器等等,检查是否齐全,机械强度是否符合要求等。
3.外观检查:检查是否存在受损、开裂、松动等等外观不良情况。
四、变压器安装步骤1.全部解包:卸下变压器外包装、保护罩等,取出吊具、支架等。
2.将变压器吊杆固定在变压器顶棚上:定好造型板和下横梁,注意周围人员的安全。
3.吊起变压器:根据变压器吊点,使用吊具将变压器悬吊在吊杆上。
4.定位吊杆:将吊杆调整至位置标准,并进行卡紧。
5.定位变压器:依靠吊杆或支架,把变压器精确定位,进行过度调整。
6.确定接地方式:根据现场情况选定接地方式,并将所有接地物品牢靠接地。
五、变压器安装后的检测在实际安装后,还需要做好检测工作:1.机械特性检测:检测包括变压器的噪声、振动、轮廓尺寸等等。
2.电气特性检测:检测变压器的绝缘机械强度、绕组电阻、短路阻抗、局部放电等等参数。
3.油指标检测:油质量符合要求,油中水分、气体等指标含量低于标准。
六、安全注意事项在变压器安装过程中,需要遵守以下安全注意事项:1.保证现场的安全:变压器安装施工现场要进行严格保护,防止周围地质松软病情状况等不安全因素。
2.保证安全隔离:变压器在施工过程中需要保证与外界的安全隔离,避免因外界电气故障等问题影响变压器安装。
一、交底对象1. 施工单位全体施工人员;2. 施工单位管理人员;3. 施工单位安全监督人员。
二、交底目的1. 使施工人员了解主变压器安装、调试、运行过程中的安全风险;2. 提高施工人员的安全意识和操作技能;3. 确保施工过程中人员安全和设备安全。
三、交底内容1. 主变压器基本概况(1)主变压器类型、规格、型号;(2)主变压器安装位置、高度、基础尺寸;(3)主变压器冷却方式、绝缘等级、油量等。
2. 施工前准备(1)施工人员必须经过专业培训,掌握主变压器安装、调试、运行相关知识;(2)施工人员应穿戴符合国家标准的安全防护用品;(3)施工现场应配备必要的消防器材、安全警示标志等。
3. 施工过程安全注意事项(1)吊装、运输过程中,确保主变压器平稳,防止碰撞、倾覆;(2)吊装、安装过程中,严格遵守操作规程,防止发生触电、坠落等事故;(3)施工现场应设置围挡,防止无关人员进入;(4)施工过程中,如发现设备异常,应立即停止作业,查明原因,采取措施后才能继续作业;(5)施工过程中,应加强设备接地,防止静电危害;(6)施工过程中,应做好防雷、防雨、防尘、防潮等措施。
4. 主变压器调试、运行安全注意事项(1)调试、运行过程中,严格遵守操作规程,防止误操作;(2)设备运行期间,加强对设备的监控,发现问题及时处理;(3)设备运行期间,加强设备接地,防止静电危害;(4)设备运行期间,做好防雷、防雨、防尘、防潮等措施;(5)设备运行期间,加强人员培训,提高应急处置能力。
5. 应急处置(1)发生事故时,立即停止作业,保护现场;(2)立即启动应急预案,组织人员进行救援;(3)按照应急预案要求,做好事故调查、分析、处理工作。
四、交底要求1. 施工单位应将本次安全技术交底作为重要培训内容,组织施工人员进行学习和掌握;2. 施工单位应定期对施工人员进行安全技术交底,确保施工人员掌握最新的安全知识;3. 施工单位应加强施工现场安全管理,确保施工过程中人员安全和设备安全。
变压器安全交底8篇目前,即将进行针梁台车混凝土衬砌作业,混凝土泵型号为hbt60,电机功率为75kw,为满意隧道衬砌及滞后进行的回填灌浆等作业需要,缩短低压供电半径,满意用电需求,确保施工生产,必需在距合同衬砌桩号约500m处的倒车洞内安装200kva配电变压器,由10 kv 高压电缆供电。
1.变压器初次安装桩号:变压器随着衬砌进度向后移设,桩号见附表;2.主洞内敷设的10kv高压交联电缆采纳zr-yjlv22-15/8.7kv-3*35 mm2(阻燃型铝芯交联聚乙烯绝缘钢带铠聚氯乙烯护套电力电缆);合计10千米,不含13#下游和14#上游;3.高压电缆放线时必需采纳装载机吊电缆盘倒退,人工帮助放缆的方式(类似放缆车),既省人工,电缆亦不受拉力而损伤;4.高压电缆临时存放和施工时锯口必需用多层塑料袋或高压胶布、塑料胶布临时封闭;5.主洞内高压电缆可采纳镀锌钢绞线和电缆挂钩沿洞壁悬挂方式敷设;亦可使用电锤钻孔插钢筋架设电缆方式,但间距不宜过大,宜5-7米,钢筋上套废胶管,以免损伤电缆;6.为了平安,电缆宜悬挂在洞壁腰线高程,若与低压线路安装在同一侧,应处于低压电缆和照明线上方;7.电缆每约200米设环形弯预留余量,便利电缆处理故障时挪动;8.高压电缆从岔口跌落开关上端头取电源;9.电缆中间接头使用10kv冷缩三芯中间接头jls-15/3.125-50mm2,固定时不得受拉力太大,并与岩壁保持平安距离;10.电缆终端接头使用10kv冷缩三芯户外终端接头wls-15/3.125-50mm2,必需严格根据说明书工艺要求制作;11.电缆跨越洞顶和岔口时,或其他易发生刮碰处,应贴红白相间反光条和挂高压危急警示牌以示警示;其他处每50-100米挂1个高压危急反光警示牌;12.停电后或使用2500v高压摇表摇测后,高压电缆必需作短路接地放电,以确保电工作业平安。
13.变压器洞围栏宜使用彩钢瓦封闭,以免运输钢筋时发生误碰或泥水溅入;14.变压器洞不行兼作它用,不行存放其他材料,非电工作业不得进入,防护栏与电气设备平安距离至少1米;15.变压器洞围栏外设置2盏15w红灯预警,并贴反光标志,悬挂“高压危急”标志牌;16.变压器安装使用s11-m-200/10,假如回填灌浆作业同期进行容量不够,或电压降大起车困难,可考虑更换为s11-m-315/10;17.变压器设可拆卸钢底座,高0.5-1米,以免太矮易被过往车辆溅上赃物;18.跌落开关至变压器电缆可不加装套管,留意禁止踩踏;19.变压器接地采纳三位一体的接地方式,即高压电缆外皮、变压器外壳、工作零线(可担心装避雷器)及防护栏等金属必需接地;20.变台接地系统要求≤4ω,预先在混凝土垫层施工时,埋设11根2m接地桩和60米-40*4镀锌扁钢;若因漏埋或接地阻值不够,可借用四周钢拱架或水坑补设接地极;实在不够时,变台地面必需用-40*4镀锌扁钢及500*400*60降阻模块设置均压带,实施等电位连接,以降低危急;21.变台内地面必需保持干燥,可铺1层废弃骨料;22.跌落开关安装高度宜4.0米,若洞室高度不够,必需保证跌落开关与岩壁的平安距离0.7米;若安装在配电变压器上方,应与配变的最外轮廓边界保持0.5m以上的水平距离;户外安装相间距离要求大于70cm;23.洞内禁止使用质量低劣的跌落开关,以免弧光放电接地产生危急;24.跌落开关选用rw11-10/100a高压跌落式熔断器;安装时熔管应有向下25度的倾角,以利熔体熔断时熔管能依靠自身重量快速跌落;跌落开关安装时必需加延长板,以增加平安距离;熔管的长度应调整适中,以免在运行中发生自行跌落的误动作,熔管亦不行顶死鸭嘴,以防止熔体熔断后熔管不能自由跌落;跌落开关烧损后,最好更换总成,只更换熔管易发生二次故障;熔管上部的圆片必需安装,它的作用是保证小电流熔断时牢靠灭弧;25.高压熔丝按1.5-2倍选择,可选用25a;所使用的熔体必需是正规厂家的标准产品;26.尽量不在洞内操作跌落开关,停送电最好在洞外操作;留意跌落式熔断器三相的操作挨次:停电操作时,应先拉中间相,后拉两边相;送电时则先合两边相,后合中间相;遇到大风时,要按先拉中间相,再拉背风相,最终拉迎风相的挨次进行停电;送电时则先合迎风相,再合背凤相,最终合中间相,这样可以防止风吹电弧造成短路;27.变压器洞室应做好防水和防落石工作,洞室顶部不得有渗漏水现象;28.低压总开关必需安装万能式自动空气断路器,不行甩掉欠电压爱护,过载爱护不行整定太大,以75kw电机起动不掉闸为原则。
