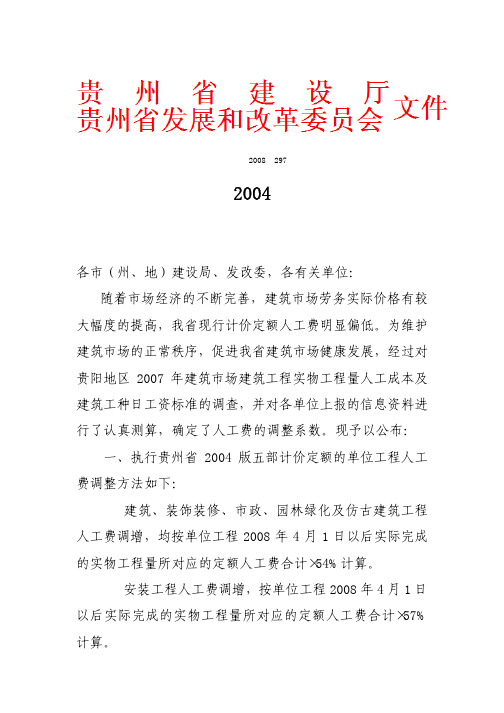

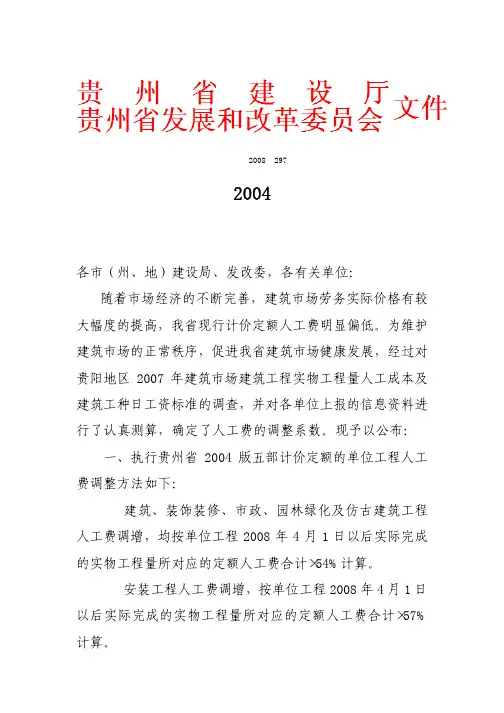

关于贵州省2004版五部计价定额有关问题的综合解释 (黔建施通2007 285号)
- 格式:pdf
- 大小:416.93 KB
- 文档页数:3
黔建施通〔2008〕297号
关于调整贵州省2004版五部计价定额
人工费的通知
各市(州、地)建设局、发改委,各有关单位:
随着市场经济的不断完善,建筑市场劳务实际价格有较大幅度的提高,我省现行计价定额人工费明显偏低。
为维护建筑市场的正常秩序,促进我省建筑市场健康发展,经过对贵阳地区2007年建筑市场建筑工程实物工程量人工成本及建筑工种日工资标准的调查,并对各单位上报的信息资料进行了认真测算,确定了人工费的调整系数。
现予以公布:
一、执行贵州省2004版五部计价定额的单位工程人工费调整方法如下:
①建筑、装饰装修、市政、园林绿化及仿古建筑工程人工费调增,均按单位工程2008年4月1日以后实际完成的实物工程量所对应的定额人工费合计×54%计算。
②安装工程人工费调增,按单位工程2008年4月1日以后实际完成的实物工程量所对应的定额人工费合计×57%计算。
③单独承包土石方的单位工程人工费调增,按单位工程2008年4月1日以后实际完成的土石方量所对应的定额人工费合计×19.5%计算。
以上调增的人工费均列在费用计算顺序表的税前,不得作为计取其他费用的基数。
二、本次人工费调整从2008年4月1日起执行。
施工合同中对人工费有约定的,按合同约定的方式处理。
在本文下达前已办完结算的单位工程和合同中另加了风险(包干)系数的工程,不再调整。
贵州省建设厅贵州省发展和改革委员会
二○○八年六月五日。
贵州04定额综合解释关于贵州省2004版五部计价定额有关问题的综合解释-仅供参考黔建施通[2007]285号关于贵州省2004版五部计价定额有关问题的综合解释发表于:2008-12-1黔建施通[2007]285号各有关单位:《贵州省建筑工程计价定额》(2004版)、《贵州省装饰装修工程计价定额》(2004版)、《贵州省安装工程计价定额》(2004版)、《贵州省市政工程计价定额》(2004版)、《贵州省园林绿化及仿古建筑工程计价定额》(2004版)(简称04建筑定额、04装饰装修定额、04安装定额、04市政定额、04园林仿古定额)自2005年4月1日正式颁发以来,各有关单位在执行中反映了一些问题。
为了正确贯彻执行贵州省2004版五部计价定额,现对带有普遍性、共通性的问题综合解释如下:一、安全防护、文明施工措施费安全防护、文明施工措施费是指工程施工期间按照国家现行的建筑施工安全、施工现场环境与卫生标准和有关规定,购置搭设和更新施工安全防护用具及设施、改善安全生产条件和作业环境所需要的费用。
其内容由三部分费用组成,分别为:定额已含费用、可套用定额计算的费用、定额未包括需另行计算的费用。
定额已含费用:是指建筑工程、装饰装修工程、安装工程、市政工程、园林绿化及仿古建筑工程,定额中已列入的在正常施工条件下,采用合理施工工艺所发生的常规安全生产设施、临时设施的费用。
如:人工挖孔桩孔口防护、人工挖孔桩桩内照明及通风设施、脚手架中安全网设置、定额规定范围内的现场临时设施搭设等。
可套用定额计算的费用:如安全防护架及防护棚的搭设(包括各级安检部门提出且符合国家安检规定范围内增加搭设的费用)、深基坑开挖中的边坡支护、土石方开挖中的支挡土板等。
定额未包括需另行计算的费用:现场围挡的美化(包括内外粉刷、刷白、标语、压顶装饰等)、五板一图、企业标志、施工现场地面硬化、绿化、外运渣土管理、有毒有害物质及建筑垃圾运输的密闭设施以及为保障施工现场周边建筑物、构筑物和电力、通信、给排水、天然气等城市基础设施而采取的其他安全防护及文明施工措施费等等。
关于贵州省2004版五部计价定额有关问题的综合解释黔建施通[2007]285号各有关单位:《贵州省建筑工程计价定额(2004版)》、《贵州省装饰装修工程计价定额(2004版)》、《贵州省安装工程计价定额(2004版)》、《贵州省市政工程计价定额》(2004版)、《贵州省园林绿化及仿古建筑工程计价定额》(2004版)(简称04建筑定额、04装饰装修定额、04安装定额、04市政定额、04园林仿古定额)自2005年4月1日正式颁发以来,各有关单位在执行中反映了一些问题。
为了正确贯彻执行贵州省2004版五部计价定额,现对带有普遍性、共通性的问题综合解释如下:一、安全防护、文明施工措施费安全防护、文明施工措施费是指工程施工期间按照国家现行的建筑施工安全、施工现场环境与卫生标准和有关规定,购置搭设和更新施工安全防护用具及设施、改善安全生产条件和作业环境所需要的费用。
其内容由三部分费用组成。
分别为:定额已含费用、可套用定额计算的费用、定额未包括需另行计算的费用。
定额已含费用:是指建筑工程、装饰装修工程、安装工程、市政工程、园林绿化及仿古建筑工程,定额中已列入的在正常施工条件下,采用合理施工工艺所发生的常规安全生产设施、临时设施的费用。
如:人工挖孔桩孔口防护、人工挖孔桩桩内照明及通风设施、脚手架中安全网设置、定额规定范围内的现场临时设施搭设等。
可套用定额计算的费用:如安全防护架及防护棚的搭设(包括各级安检部门提出且符合国家安检规定范围内增加搭设的费用)、深基坑开挖中的边坡支护、土石方开挖中的支挡土板等。
定额未包括需另行计算的费用:现场围挡的美化(包括内外粉刷、刷白、标语、压顶装饰等)、五板一图、企业标志、施工现场地面硬化、绿化、外运渣土管理、有毒有害物质及建筑垃圾运输的密闭设施以及为保障施工现场周边建筑物、构筑物和电力、通信、给排水、天然气等城市基础设施而采取的其它安全防护及文明施工措施费等等。
1. 在编制投资估算、设计概算时,安全防护措施费(内容见“建筑工程安全防护、文明施工措施项目清单及费用计算参考表”)可单独计算的部分按单位工程的直接工程费×1.5%计算,文明施工措施费(内容见“建筑工程安全防护、文明施工措施项目清单及费用计算参考表”)可单独计算的部分按单位工程的直接工程费×0.75%计算,作为控制投资的依据。
黔建施通[2007]285号各有关单位:《贵州省建筑工程计价定额》(2004版)、《贵州省装饰装修工程计价定额》(2004版)、《贵州省安装工程计价定额》(2004版)、《贵州省市政工程计价定额》(2004版)、《贵州省园林绿化及仿古建筑工程计价定额》(2004版)(简称04建筑定额、04装饰装修定额、04安装定额、04市政定额、04园林仿古定额)自2005年4月1日正式颁发以来,各有关单位在执行中反映了一些问题。
为了正确贯彻执行贵州省2004版五部计价定额,现对带有普遍性、共通性的问题综合解释如下:一、安全防护、文明施工措施费安全防护、文明施工措施费是指工程施工期间按照国家现行的建筑施工安全、施工现场环境与卫生标准和有关规定,购置搭设和更新施工安全防护用具及设施、改善安全生产条件和作业环境所需要的费用。
其内容由三部分费用组成,分别为:定额已含费用、可套用定额计算的费用、定额未包括需另行计算的费用。
定额已含费用:是指建筑工程、装饰装修工程、安装工程、市政工程、园林绿化及仿古建筑工程,定额中已列入的在正常施工条件下,采用合理施工工艺所发生的常规安全生产设施、临时设施的费用。
如:人工挖孔桩孔口防护、人工挖孔桩桩内照明及通风设施、脚手架中安全网设置、定额规定范围内的现场临时设施搭设等。
可套用定额计算的费用:如安全防护架及防护棚的搭设(包括各级安检部门提出且符合国家安检规定范围内增加搭设的费用)、深基坑开挖中的边坡支护、土石方开挖中的支挡土板等。
定额未包括需另行计算的费用:现场围挡的美化(包括内外粉刷、刷白、标语、压顶装饰等)、五板一图、企业标志、施工现场地面硬化、绿化、外运渣土管理、有毒有害物质及建筑垃圾运输的密闭设施以及为保障施工现场周边建筑物、构筑物和电力、通信、给排水、天然气等城市基础设施而采取的其他安全防护及文明施工措施费等等。
1.在编制投资估算、设计概算时,安全防护措施费(内容见“建筑工程安全防护、文明施工措施项目清单及费用计算参考表”)可单独计算的部分按单位工程的直接工程费×1.5%计算,文明施工措施费(内容见“建筑工程安全防护、文明施工措施项目清单及费用计算参考表”)可单独计算的部分按单位工程的直接工程费×0.75%计算,作为控制投资的依据。
建筑定额总说明一、《贵州省建筑工程计价定额》(2004 版)(以下简称本定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《规范》)和《全国统一建筑工程基础定额》(GJD-1-1- 95)基础上,参考有关兄弟省(市)近年来颁发的地区消耗量定额,结合我省设计、施工实际情况编制的。
二、本定额是实行工程量清单计价和定额计价的配套定额,本定额适用于贵州省行政区域范围内的工业与民用建筑的新建、扩建和拆除后的改建工程,不适用于修缮及拆除工程。
三、本定额是按照正常的施工条件,目前我省建筑企业的施工机械装备水平,合理的施工工期,施工工艺,劳动组织为基础而编制的。
是完成规定计量单位建筑分部分项工程合格产品所需人工、材料、施工机械台班消耗量和必要的施工措施费用的社会平均标准。
四、本定额是编制投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定及控制工程造价的依据,是衡量投标报价合理性的基础,是编制企业定额、投标报价、加强企业内部管理和核算的重要参考。
五、本定额是依据现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
六、本定额在章节工作内容中,已列出了主要施工工序,次要工序虽未具体说明,均已包括在内。
七、本定额主要内容分为三部份,第一部份为分部分项工程项目,第二部份为措施项目、其他措施项目,间接费、利润、税金,第三部份为附录。
本定额的章、节划分依据《规范》项目设置,定额表格的表现形式为直接工程费:由人工费、材料费、机械费三项组成。
八、本定额中消耗量和价格的确定:1 、本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、辅助用工、超运距用工和人工幅度差。
人工工日单价按我省2003年建筑工人的平均工资水平,并考虑了2004年度的调整指数取定,除土石方工程按22元/工日外,其余均按26元∕工日,包括基本工资,辅助工资,工资性津贴,职工福利费及劳动保护费。
贵州省建设厅、贵州省发展和改革委员会关于调整贵州省2004版五部计价定额人工费的通知
【法规类别】价格综合规定
【发文字号】黔建施通[2008]297号
【发布部门】贵州省建设厅贵州省发展和改革委员会
【发布日期】2008.06.05
【实施日期】2008.04.01
【时效性】现行有效
【效力级别】地方规范性文件
贵州省建设厅、贵州省发展和改革委员会关于调整贵州省2004版五部计价定额人工费的
通知
(黔建施通〔2008〕297号)
各市(州、地)建设局、发改委,各有关单位:
随着市场经济的不断完善,建筑市场劳务实际价格有较大幅度的提高,我省现行计价定额人工费明显偏低。
为维护建筑市场的正常秩序,促进我省建筑市场健康发展,经过对贵阳地区2007年建筑市场建筑工程实物工程量人工成本及建筑工种日工资标准的调查,并对各单位上报的信息资料进行了认真测算,确定了人工费的调
1 / 1。
关于贵州省2004版五部计价定额有关问题进行第二次综合解释的通知黔建施通【2008】385号各市(州、地)建设局,各有单位:现将我省2004版五部计价定额有关问题第二次综合解释如下:一、“关于调整贵州省2004版五部计价定额人工费的通知”,(黔建施通【2008】297号)中的人工费调整基数五部计价定额的人工费调整基数均为定额人工费,各专业定额的具体范围为:建筑工程:定额A1~A10;装饰装修工程:定额B1~B6;安装工程:定额C1~C12;市政工程:定额D1~D8;园林绿化工程:E1~E6;仿古建筑工程:定额E7~E10。
二、建筑面积的计算关于阳台、凹阳台的界定:挑阳台:当伸出墙外的两侧均为悬挑时,视其为挑阳台。
当伸出墙外的两侧(或一侧)为墙或柱(梁)承重时则视其为凹阳台。
三、建筑工程定额1、松动爆破定额中基坑、沟槽定额子目适用范围:基坑、沟槽松动爆破定额(A1-120、A1-123、A1-124)是按槽坑深度4米以内考虑的,当槽坑深度>4米且≤6米时,按相应定额的人工费乘以系数1.20,当槽坑深度>6米且≤8米时,按相应定额的人工费乘以系数1.35.基底摊座按定额规定另计。
槽坑深度>8米时按定额缺项的规定提出工料机分析,另行编报补充定额。
2、土石方施工中,如批准的施工组织设计确定为土方、石渣集中堆放后,用机械装车外运,则每1000m3土方、石渣另计装车机械费965.90元。
3、预应力锚杆(索)、非预应力锚杆、土钉执行定额的界定:(1)预应力锚杆是指实施应力张拉的锚杆(索)。
(2)非预应力锚杆或长土钉是指不实施应力张拉且钻孔深度>10米,其钻孔、灌浆工程量按延长米计算,执行A2-154、155非预应力锚杆的定额子目,其杆体制安执行A2-158、159定额子目。
(3)土钉或非预应力短锚杆指不实施应力张拉且钻孔深度≤10米,其工程量统一按钢筋重量(含土钉的设计长度+土钉之间的连接钢筋(铁件)+与图形相连的钢筋网片)以t计算,执行A2-166、167普通砂浆土钉的定额子目,钢管土钉系按延长米计算执行A2-168定额子目。
关于贵州省2004版五部计价定额有关问题的综合解释黔建施通[2007]285号各有关单位:《贵州省建筑工程计价定额(2004版)》、《贵州省装饰装修工程计价定额(2004版)》、《贵州省安装工程计价定额(2004版)》、《贵州省市政工程计价定额》(2004版)、《贵州省园林绿化及仿古建筑工程计价定额》(2004版)(简称04建筑定额、04装饰装修定额、04安装定额、04市政定额、04园林仿古定额)自2005年4月1日正式颁发以来,各有关单位在执行中反映了一些问题。
为了正确贯彻执行贵州省2004版五部计价定额,现对带有普遍性、共通性的问题综合解释如下:一、安全防护、文明施工措施费安全防护、文明施工措施费是指工程施工期间按照国家现行的建筑施工安全、施工现场环境与卫生标准和有关规定,购置搭设和更新施工安全防护用具及设施、改善安全生产条件和作业环境所需要的费用。
其内容由三部分费用组成。
分别为:定额已含费用、可套用定额计算的费用、定额未包括需另行计算的费用。
定额已含费用:是指建筑工程、装饰装修工程、安装工程、市政工程、园林绿化及仿古建筑工程,定额中已列入的在正常施工条件下,采用合理施工工艺所发生的常规安全生产设施、临时设施的费用。
如:人工挖孔桩孔口防护、人工挖孔桩桩内照明及通风设施、脚手架中安全网设置、定额规定范围内的现场临时设施搭设等。
可套用定额计算的费用:如安全防护架及防护棚的搭设(包括各级安检部门提出且符合国家安检规定范围内增加搭设的费用)、深基坑开挖中的边坡支护、土石方开挖中的支挡土板等。
定额未包括需另行计算的费用:现场围挡的美化(包括内外粉刷、刷白、标语、压顶装饰等)、五板一图、企业标志、施工现场地面硬化、绿化、外运渣土管理、有毒有害物质及建筑垃圾运输的密闭设施以及为保障施工现场周边建筑物、构筑物和电力、通信、给排水、天然气等城市基础设施而采取的其它安全防护及文明施工措施费等等。
1. 在编制投资估算、设计概算时,安全防护措施费(内容见“建筑工程安全防护、文明施工措施项目清单及费用计算参考表”)可单独计算的部分按单位工程的直接工程费×1.5%计算,文明施工措施费(内容见“建筑工程安全防护、文明施工措施项目清单及费用计算参考表”)可单独计算的部分按单位工程的直接工程费×0.75%计算,作为控制投资的依据。
