预应力张拉专项施工方案
- 格式:docx
- 大小:15.40 KB
- 文档页数:17
预应力张拉专项安全施工方案一、技术标准《城市桥梁工程施工与质量验收规范》(CJJ2-2008)《路桥施工计算手册》(人民交通出版社)《公路工程施工安全技术规程》(JTJ076-95)二、资源设备1、机械设备机械设备配置表表1序号机械名称型号、规格单位数量备注1 电动油泵ZB4-630或ZB2×2/49型套 2一种型号YCW-250 套 2 7束3 挤压机GYJ 套 1 14 精密压力表0~60MPa0.4级块 4 45 水泥浆压注设备套 1 12、人员预施应力作业的施工人员必须是经过培训且考核合格、富有经验的熟练张拉工人,并且要求其具备较高的质量意识。
3、材料工程部按季度、月度施工计划要求提报材料计划;物机部根据材料计划组织进料,进场的原材料必须附质保单和出厂合格证。
原材料进场后立即通知试验部门取样试验。
试验部门接到通知后立即组织取样试验工作,对于无质保单和出厂合格证的产品有权拒绝试验,并报工程部。
3.1、锚具①、每批锚具的数量是指同一厂家、同一类产品、同一批原材料、用同一种工艺一次投料生产的数量且不得超过1000套。
②、锚环逐个磁力探伤;每批抽取5%且不少于5套的数量,进行硬度检验;夹片抽查不少于5片,每个试件测三点。
③、锚固效率系数、极限总应变对选定供货厂家至少进行试验一次。
3.2、预应力钢绞线①、每批钢绞线应由同一厂家、同一规格、同一生产工艺,和同一交货状态的钢绞线组成,由物机部负责检查。
②、预应力钢绞线进场后,由物机部通知试验部门取样试验,从每批钢绞线中任取3盘,并从每盘所选的钢绞线端部正常部位截取一根式样进行表面质量、直径偏差和力学性能试验。
如每批少于3盘,则逐盘进行检验。
③、钢绞线的外观由钢筋班作逐盘检查,其表面不得有裂缝、小刺、机械损伤、氧化铁皮、油迹。
④、钢绞线在运输、贮存过程中应防止锈蚀、污染、避免压弯。
装卸钢绞线时不得从高处抛掷,本项由物机部和钢筋班共同负责。
⑤、钢绞线应按厂名、规格、级别分批存放于干燥处,工地存放应高于地面20cm,并做好产品标识和检验试验状态标识。
桥梁预应力张拉施工方案一、工程概述本次桥梁工程位于_____,桥梁全长_____米,跨径布置为_____。
上部结构采用_____形式,预应力体系为_____。
为确保桥梁结构的安全性和稳定性,预应力张拉施工是关键环节之一。
二、施工准备(一)材料及设备准备1、预应力钢绞线:选用符合设计要求的高强度低松弛钢绞线,其性能指标应满足相关标准。
2、锚具:采用质量可靠、性能稳定的锚具,进场时需进行检验。
3、千斤顶:根据张拉力的大小选择合适的千斤顶,并进行配套标定。
4、油泵:与千斤顶配套使用,保证供油稳定。
(二)技术准备1、熟悉施工图纸,明确预应力筋的布置、张拉力等技术参数。
2、编制施工方案,并进行技术交底。
(三)现场准备1、清理施工现场,保证场地平整、畅通。
2、搭建工作平台,确保施工安全。
三、预应力筋的制作与安装(一)下料根据设计长度,用砂轮切割机切割钢绞线,严禁采用电弧切割。
(二)编束将钢绞线梳理顺直,每隔 1 15 米用铁丝绑扎成束。
(三)穿束采用人工或机械方式将预应力筋穿入预留孔道,穿束过程中应避免钢绞线扭曲、缠绕。
四、锚具安装(一)清理锚垫板上的杂物,确保锚垫板与孔道垂直。
(二)将锚具安装在锚垫板上,使其与孔道中心线对齐。
五、千斤顶与油压表的标定(一)千斤顶与油压表应配套标定,以确定张拉力与油压表读数之间的关系。
(二)标定应在经国家授权的法定计量技术机构进行,标定期限不应超过半年。
六、预应力张拉(一)张拉顺序应按照设计要求的顺序进行张拉,一般为先纵向,再横向,最后竖向。
(二)张拉力控制采用张拉力和伸长量双控,以张拉力为主,伸长量校核。
实际伸长量与理论伸长量的差值应控制在±6%以内。
(三)张拉程序0 → 初应力(10%σcon)→ 20%σcon → 100%σcon(持荷 5 分钟)→锚固。
(四)操作要点1、安装千斤顶时,应使其中心线与预应力筋中心线重合。
2、张拉过程应缓慢、平稳,避免冲击。
预应力钢束张拉施工方案1. 引言本文档旨在详细描述预应力钢束张拉施工方案,以确保施工过程的顺利进行和施工质量的达到要求。
2. 施工准备在进行预应力钢束张拉前,需要进行以下施工准备工作:- 确认设计图纸和相关规范要求;- 按照设计要求进行钢束的长度和数量计算;- 准备好需要使用的钢束、预应力锚具和张拉设备,并进行检查和试验;- 安装张拉设备并进行调试,确保其正常运行。
3. 钢束张拉施工步骤3.1 布置钢束- 根据设计要求,在构件中预留出适当的孔洞,并清理孔洞内的杂物和灰尘;- 使用专用的导向套管将钢束引入孔洞中,并保持其位置稳定,确保钢束不会与孔壁直接接触。
3.2 安装锚具- 在预留好的孔洞内,安装预应力锚具,并进行调整和固定,确保其位置准确且稳定。
3.3 调整钢束张拉长度- 使用张拉设备对钢束进行张拉,根据设计要求调整钢束的长度;- 根据张拉设备的指示,在钢束上施加适当的张拉力,并使其保持稳定。
3.4 固定锚具和钢束- 在钢束张拉到设计要求长度后,进行锚固;- 采用适当的锚固方式,如注浆锚固,将钢束的一端固定在锚具上,确保其牢固可靠。
4. 施工质量控制在预应力钢束张拉施工过程中,需要进行严格的质量控制,以确保施工质量的达标。
- 根据规范要求,进行张拉力和张拉长度的监测和记录;- 钢束张拉过程中,随时检查预应力锚具的固定情况,确保其稳定可靠;- 钢束张拉完成后,进行钢束的植筋保护,防止锈蚀和外界环境的影响。
5. 安全注意事项预应力钢束张拉施工过程中,必须严格遵守相关的安全操作规程和注意事项。
- 操作人员必须经过培训并具备相应的技能;- 在钢束张拉过程中,严禁站在钢束正下方或近距离站立;- 所有张拉设备必须经过定期的检查和维护,确保其安全可靠。
6. 总结本文档详细描述了预应力钢束张拉施工方案,从施工准备到具体施工步骤,再到质量控制和安全注意事项等方面进行了介绍。
在实际施工中,必须按照本方案和相应规范要求进行操作,以确保施工质量和施工安全。

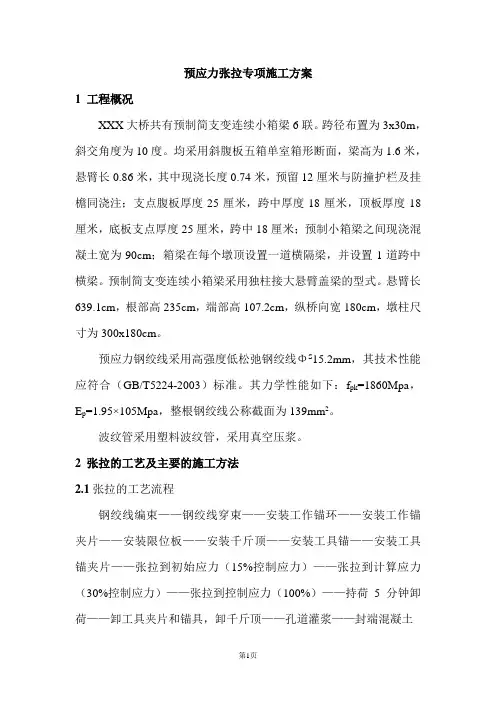

预应力张拉专项施工方案1 工程概况XXX大桥共有预制简支变连续小箱梁6联。
跨径布置为3x30m,斜交角度为10度。
均采用斜腹板五箱单室箱形断面,梁高为1.6米,悬臂长0.86米,其中现浇长度0.74米,预留12厘米与防撞护栏及挂檐同浇注;支点腹板厚度25厘米,跨中厚度18厘米,顶板厚度18厘米,底板支点厚度25厘米,跨中18厘米;预制小箱梁之间现浇混凝土宽为90cm;箱梁在每个墩顶设置一道横隔梁,并设置1道跨中横梁。
预制简支变连续小箱梁采用独柱接大悬臂盖梁的型式。
悬臂长639.1cm,根部高235cm,端部高107.2cm,纵桥向宽180cm,墩柱尺寸为300x180cm。
预应力钢绞线采用高强度低松弛钢绞线ΦS15.2mm,其技术性能应符合(GB/T5224-2003)标准。
其力学性能如下:f pk=1860Mpa,E p=1.95×105Mpa,整根钢绞线公称截面为139mm2。
波纹管采用塑料波纹管,采用真空压浆。
2 张拉的工艺及主要的施工方法2.1张拉的工艺流程钢绞线编束——钢绞线穿束——安装工作锚环——安装工作锚夹片——安装限位板——安装千斤顶——安装工具锚——安装工具锚夹片——张拉到初始应力(15%控制应力)——张拉到计算应力(30%控制应力)——张拉到控制应力(100%)——持荷5分钟卸荷——卸工具夹片和锚具,卸千斤顶——孔道灌浆——封端混凝土2.2主要施工方法2.2.1钢绞线进场后,要有合格证并附检测报告,码放要有固定场所,下垫木板,防止水淋生锈。
2.2.2钢绞线要切割成尖形,及时用塑料胶带缠紧,防止松散,张拉端预留长度1米。
2.2.3钢绞线编束时,钢束要顺直,不得纽结,其头部要适当前后错位,参差不齐形成一圆形的尖端并用塑料胶布缠裹严密、结实。
每隔1~1.5m用塑料胶布缠裹或绑一道低碳钢丝。
穿束前要对孔道进行清孔。
2.2.4张拉前先进行孔道摩阻测定,测定时委托市政设计研究院测试,采用传感器测试,测试数据出来后,再根据实测孔道摩阻系数及时与设计商定调整张拉应力及伸长值。
预应力张拉施工方案预应力张拉施工方案一工程概况本工程为预制梁工程,主桥主要采用多箱单独预制,简支梁体系,桥面连续。
本工程预制梁类型有箱梁。
箱梁跨径为30m。
预应力钢束采用φ15.24钢绞线,张拉控制应力为1395Mpa,每根钢绞线的张拉力为195.3KN,两端对称同时张拉,预制梁正弯距钢束采用M15-4、M15-5圆形锚具及其配套的配件,预应力管道采用圆形金属波纹管。
箱梁墩顶连续段处负弯距钢束采用BM15-4、BM15-5扁形锚具及其配套的配件,预应力管道采用扁形金属波纹管。
二、预应力张拉1、预应力张拉设备本工程预制箱梁采用VLM锚具,配置与之配套的张拉机具12套,千斤顶采用YCW-250型,油压泵采用ZB2×2-500型电动高压油泵。
2、张拉前期准备(1)、预应力张拉之前对张拉设备必须进行配套检验标定,合格后才能使用。
所有压力表的精度,不宜低于 1.5级,校验千斤顶的试验机或测力机的精度不得低于±2%。
(2)、锚具、夹片、钢绞线、波纹管按规定进行送检,经检验合格后才能投入使用。
(3)、张拉前对预制梁进行检查,外观和尺寸应符合质量标准要求,安装张拉设备时,应使张拉力作用线与孔道中心线末端的切线重合。
(4)、为确保张拉质量,张拉前必须组建专业张拉班组,并对操作人员进行详细的技术交底。
3、张拉控制张拉前对梁体砼试件进行试压,当砼的实际强度达到设计强度的90%且养护时间不小于4天时,才能进行张拉。
钢绞线的张拉控制应力均为1395Mpa 。
张拉采用穿心式千斤顶。
张拉前先做好千斤顶和压力表的校验与张拉吨位相应的油压表读数和钢丝伸长量的计算,尤其对千斤顶和油泵进行仔细的检查,保证各部分不漏油并能正常工作。
张拉采用油表读数与伸长量双控制的方法,先将预应力钢绞线拉到初始控制应力0.10бk ,测量油缸伸长量,接着开动油泵,张拉应力为0.2бk 进行张拉,同时记录伸长量与理论伸长量比较,无问题后, 张拉到бk 的100%时,测量伸长量,看是否与计算相符,如在规定范围内,则进行锚固。
桥梁预应力张拉施工方案【一】桥梁预应力张拉施工方案1.前言本主要描述了桥梁预应力张拉施工方案的详细内容。
预应力张拉是桥梁施工中重要的工序,采取合理的施工方案对保证工程质量至关重要。
2.施工准备2.1 设计准备在施工前,需要进行桥梁预应力设计的准备工作,包括桥梁结构计算、预应力设计参数的确定等。
根据设计要求确定预应力张拉的位置、张拉力大小及施工工艺等。
2.2 材料准备准备好合适的预应力张拉设备,包括锚具、张拉设备等。
同时,需要检查预应力材料的质量,确保其符合相关标准要求。
3.张拉方案设计根据桥梁结构类型和设计要求,制定合理的预应力张拉方案。
包括张拉序列、锚具布置、预应力力值的确定等。
应在设计中充分考虑预应力张拉的可操作性和施工安全。
4.张拉施工步骤4.1 准备工作进行张拉前的准备工作,包括锚具的安装、张拉设备的连接、预应力钢束的敷设等。
4.2 张拉过程按照预先制定的张拉方案进行张拉,逐级施加预应力力值。
张拉过程中需要注意张拉速度和张拉力的控制,避免引起桥梁结构的损坏。
4.3 确认和锁定张拉完成后,进行预应力力值的确认和锚具的锁定。
确保锚具能够牢固地固定预应力钢束,不会发生松动。
5.附件本所涉及的附件如下:- 桥梁预应力设计图纸- 预应力材料合格证明- 预应力张拉设备操作手册6.法律名词及注释- 施工方案:根据设计要求和施工实际情况,确定预应力张拉的方案。
- 预应力:在结构受力前施加的一定大小和方向的压应力,以提高结构的负荷能力和变形能力。
【二】桥梁预应力张拉施工方案1.前言本旨在描述桥梁预应力张拉施工方案的详细内容。
预应力张拉是桥梁施工中至关重要的一个环节,合理的施工方案对确保工程质量起着至关重要的作用。
2.施工准备2.1 设计准备施工前需进行桥梁预应力设计的准备工作,包括桥梁结构计算、预应力设计参数的确定等。
根据设计要求,确定预应力张拉的位置、张拉力大小及施工工艺等细节。
2.2 材料准备准备合适的预应力张拉设备,包括锚具、张拉设备等。
预应力张拉施工方案
目录
1. 引言
1.1 重要性
1.1.1 安全性
1.1.2 施工效率
1.2 目的
1.2.1 提高工程质量
1.2.2 减少材料浪费
1.3 结构
1.3.1 预应力张拉施工流程
1.3.2 施工注意事项
引言
预应力张拉施工是建筑工程中重要的一环,通过预应力技术的应用,可以增强混凝土构件的承载能力和抗震性能。
在施工过程中,必
须严格按照规范要求进行操作,以确保结构的安全性和施工效率。
重要性
预应力张拉施工的重要性主要体现在两个方面:安全性和施工效率。
在建筑工程中,安全永远是第一位的,预应力张拉施工环节如果
出现任何差错都可能导致严重的后果。
另外,预应力张拉施工能够有
效提高施工效率,节约时间和成本。
目的
预应力张拉施工的主要目的在于提高工程质量和减少材料浪费。
通过预应力技术,可以使混凝土构件在受力状态下达到最佳工作状态,延长结构的使用寿命。
同时,精确控制预应力张拉的力量和位置,可
以减少浪费,提高施工效率。
结构
预应力张拉施工的流程包括预制预应力筋的设置、张拉锚固、灌
浆养护等环节。
在施工过程中,施工人员应严格按照施工方案进行操作,注意张拉力量的控制和测量,确保预应力张拉的质量和效果。
同时,要注意施工现场的安全措施和环境保护工作,做到安全高效施工。
预应力张拉专项施工方案一、工程概述本工程为_____,位于_____,建筑面积为_____平方米。
其中,预应力结构部分主要包括_____等。
为确保预应力张拉施工的质量和安全,特制定本专项施工方案。
二、编制依据1、本工程的设计图纸及相关技术文件。
2、《预应力混凝土用钢绞线》(GB/T 5224-2014)3、《预应力筋用锚具、夹具和连接器》(GB/T 14370-2015)4、《混凝土结构工程施工质量验收规范》(GB 50204-2015)5、相关的施工及验收规范、规程和标准。
三、施工准备1、技术准备(1)熟悉施工图纸,明确预应力筋的布置、张拉顺序和控制应力等技术要求。
(2)编制施工技术交底,向施工人员进行技术交底。
2、材料准备(1)预应力钢绞线:根据设计要求选用合适规格和强度的钢绞线,其质量应符合国家标准。
(2)锚具和夹具:选用与钢绞线配套的锚具和夹具,其性能应符合相关标准。
(3)波纹管:根据预应力筋的布置选用合适规格的波纹管。
3、设备准备(1)千斤顶:根据预应力筋的张拉力选择合适吨位的千斤顶,并进行标定。
(2)油泵:与千斤顶配套使用的油泵,性能应稳定可靠。
(3)压力表:精度不低于 15 级的压力表。
4、人员准备(1)成立预应力施工专业队伍,施工人员应经过培训并持证上岗。
(2)明确各施工人员的职责和分工。
四、预应力筋的制作与安装1、预应力筋的下料根据设计要求和施工实际情况,计算预应力筋的下料长度,并采用砂轮切割机进行下料,严禁采用电弧切割。
2、波纹管的安装按照设计图纸的要求,安装波纹管。
波纹管的接头应采用大一号的波纹管套接,套接长度不小于 200mm,并采用密封胶带封口。
3、预应力筋的穿束将下好料的预应力筋逐根穿入波纹管内,穿束过程中应避免预应力筋的损伤和缠绕。
五、预应力张拉1、张拉前的准备工作(1)检查混凝土强度,当混凝土强度达到设计强度的_____%时,方可进行张拉。
(2)清理锚垫板上的杂物,安装锚具和千斤顶。
预应力张拉专项施工方案甘肃G309线金崖至河口(张家台)段公路工程项目预应力张拉专项施工方案编制:标段总承包部第四分部审核:未知批准:未知目录一、编制原则一)安全原则二)文明施工原则三)环保原则四)职业健康原则五)质量标准原则二、编制依据三、工程概况四、张拉人员、机具及材料需用量计划一)成立张拉小组二)设备需用量计划三)预应力筋四)预应力锚具五、张拉施工工艺一)张拉工艺流程二)施工方法1.前期施工准备2.测定摩擦系数3.XXX施工模拟计算4.锚具安装5.千斤顶安装本文介绍了甘肃G309线金崖至河口(张家台)段公路工程项目预应力张拉专项施工方案。
该方案遵守安全、文明施工、环保、职业健康和质量标准等原则,以确保工程的高质量和安全施工。
同时,本方案提供了详细的张拉人员、机具及材料需用量计划,包括成立张拉小组、设备需用量计划、预应力筋和预应力锚具等方面的计划。
在张拉施工工艺方面,本方案提供了张拉工艺流程和施工方法,包括前期施工准备、测定摩擦系数、张拉施工模拟计算、锚具安装和千斤顶安装等。
本文介绍了预应力施工的编制原则和依据,以及在施工过程中需要注意的事项。
其中,安全、文明施工、环保、职业健康和质量标准原则是编制预应力施工方案的基本原则。
在编制依据方面,本文列举了多个国家标准和工程设计施工图。
最后,本文简要介绍了工程概况。
预应力施工方案的编制应坚持安全第一、预防为主、综合治理的原则,通过信息化技术与施工技术有机结合,确保安全生产投入,有效防范和坚决杜绝较大事故,遏制一般事故。
同时,还应做到文明施工、环保、职业健康和质量标准等原则,以创建文明工地,保护生态环境,控制职业病和确保工程质量。
在编制依据方面,预应力施工方案应参照多个国家标准,如《建筑工程预应力施工规程》、《预应力混凝土用钢丝》、《预应力混凝土用钢绞线》、《预应力筋用锚具、夹具和连接器》、《混凝土结构设计规范》和《混凝土强度检验评定标准》等。
同时,还应参考工程设计施工图,以确保预应力施工方案的准确性和可行性。
预应力张拉施工方案预应力张拉施工方案预应力张拉是一种常见的预应力混凝土结构施工方法,通过施加预应力张拉力,利用钢筋的弹性回缩和混凝土的抗压性能来提高结构的承载能力和抗拉能力。
下面是一份预应力张拉施工方案,以便更好地理解和实施该工艺。
一、施工前准备1. 现场布置:确定预应力张拉设备布置,搭建必要的张拉框架和支架。
2. 材料准备:准备预应力钢束、张拉锚具、张拉器等必要材料和设备。
二、张拉方案设计1. 根据工程设计要求和结构特点,确定预应力钢束的布置和张拉力值。
2. 根据张拉力值计算出张拉钢束的长度、预应力的大小和张拉锚具的位置。
三、张拉过程1. 钢束预制:根据设计要求,将预应力钢束进行预制并进行保护处理。
2. 钢束布置:按照方案要求,将钢束放置在预制好的槽中,确保钢束位置准确。
3. 固定锚具:根据设计要求和方案,将张拉锚具固定在预埋孔或混凝土中。
4. 进行张拉:使用张拉器对钢束进行张拉,达到设计要求的预应力张拉力值。
5. 锚固锚具:在达到预应力张拉力值后,使用锚固器将张拉锚具锚固住,保证钢束的稳定性。
6. 切割钢束:根据设计要求,使用切割机对冗余钢束进行切割处理。
四、施工注意事项1. 钢束布置要准确,保证钢束与槽沟之间的位置和间距符合设计要求。
2. 钢束固定要牢固,张拉力值要准确,避免钢束脱固或过张拉,影响结构的安全性和稳定性。
3. 钢束切割要遵循规范,确保切割面光洁平整,不得出现破损或变形等现象。
通过以上施工方案可以有效地进行预应力张拉施工,提高混凝土结构的承载能力和抗拉能力,确保结构的安全与稳定。
但在施工过程中还需要注意现场安全,严格遵守施工规范和操作要求,确保施工质量,并定期对结构进行检测和维护,以保障工程的长期使用性能。
预应力张拉施工方案预应力张拉施工方案预应力张拉施工是一种常用的预应力构件制作方法,它能够大幅度提高结构的承载性能和抗裂能力,提高结构的使用寿命。
下面是一个700字的预应力张拉施工方案:一、工艺原理预应力张拉施工是通过预应力张拉机将钢束张拉到一定的预应力值,然后将钢束的两端与混凝土构件进行锚固,使钢束的预应力作用于混凝土构件,从而实现对构件进行预应力加固的工艺。
二、工艺流程1. 确定预应力张拉的位置和张拉构件的布置方案,绘制详细的张拉图纸。
2. 开挖张拉孔,并进行相应的加固工作,确保张拉孔的稳定性。
3. 安装张拉套管和锚具,将钢束穿过套管并进行张拉前的预应力调整,保证张拉前的初始预应力。
4. 进行预应力张拉作业,根据设计要求将钢束按预定的预应力值进行张拉,控制张拉力度和速度,以避免钢束或构件的损坏。
5. 张拉完成后,进行张拉锚固,即将张拉钢束的两端与混凝土构件进行锚固,保证预应力的传递和钢束的固定。
6. 进行张拉后的调整工作,包括张拉杆的切割和调整,预应力锚具的安装和调整等。
7. 进行预应力构件的养护,根据混凝土强度的要求进行相应的养护措施,以保证构件的性能和寿命。
三、安全措施1. 在进行预应力张拉作业时,必须按照设计要求进行操作,严格控制张拉力度和速度,避免过度张拉或张拉过快导致钢束断裂或构件损坏。
2. 在进行张拉前,必须对钢束进行检查,确保钢束的质量符合要求,避免存在破损或锈蚀等情况。
3. 在张拉作业过程中,必须加强对构件的监控,及时发现和处理可能存在的缺陷和问题,确保施工质量。
4. 张拉作业时必须遵守相关安全规定和操作规程,做好防护措施,保证施工人员的安全。
5. 在张拉和锚固过程中,必须严格按照工艺要求进行,避免出现误操作和差错,造成不可修复的损坏。
6. 在预应力构件养护期间,必须按照混凝土的养护要求进行,保证混凝土的强度和耐久性。
四、质量控制1. 张拉前必须对张拉设备进行校准和检查,确保设备性能稳定可靠。
桥梁预应力张拉施工组织方案一、施工概述本次桥梁预应力张拉施工的目标是完成对桥梁的预应力张拉工作,实现桥梁的正常使用和使用寿命的延长。
施工地点位于XXX地区,涉及XXX 米的桥梁,预计施工周期为XX天。
二、施工准备工作1.确定施工方案:根据桥梁设计图纸、技术要求和材料性能,制定详细的施工方案,包括张拉顺序、张拉力控制等内容。
2.采购材料和设备:根据施工方案,采购所需的预应力钢束、张拉器具、锚具、模板等材料和设备。
3.组织人员:确定施工人员的配备,包括工程师、技术人员、操作工等。
确保施工人员具有必要的技能和经验。
4.施工现场准备:搭建施工临时工地包括搭建控制室、材料堆放区和工人休息区等。
三、施工流程1.预应力钢束制作:根据桥梁设计图纸的预应力设计要求,加工制作预应力钢束,并进行质量检验。
2.锚固设施安装:安装各预应力锚具,包括锚板、锚管等,并按照设计要求进行固定。
3.模板安装:根据桥梁设计图纸,搭建预应力构件的模板,确保模板的水平度和垂直度满足要求。
4.预应力钢束放样:根据桥梁设计图纸和施工方案的要求,将预应力钢束按照一定的间距放置在模板上。
5.预应力钢束张拉:使用张拉器具,对预应力钢束进行张拉,根据设计要求调整张拉力,并进行张拉力监测。
6.张拉完成后,进行锚固和锚固端固定:确保锚具的稳定性和安全性。
7.混凝土浇筑:在预应力钢束张拉完成后,按照施工方案的要求,进行混凝土浇筑,并进行养护。
8.后续工作:除去模板,进行细部处理,如喷涂防腐、防水等材料。
四、安全措施1.对施工人员进行安全教育和培训,确保操作人员具备相关证书和资格。
2.安装安全网和安全标识牌,确保施工现场安全。
3.配备必要的防护设施,如安全帽、安全绳、防护眼镜等。
4.定期进行设备和工具的检查和维护,确保工作设备的正常运行和安全性。
5.加强施工现场管理,确保施工质量和安全。
五、质量控制1.对预应力钢束进行质量检验,包括外观、尺寸、材料强度等检查。
桥梁预应力张拉专项施工方案
一、前言
预应力张拉是桥梁结构中非常重要的环节,它能够有效增加桥梁的承载能力和
抗震性能。
本文将介绍桥梁预应力张拉的专项施工方案,包括施工准备、工具设备、方案制定等内容。
二、施工准备
1.施工环境检查
在进行预应力张拉之前,必须仔细检查施工环境,确保无危险因素存在,如裂缝、沉降等。
2.材料准备
准备好符合要求的预应力钢束、张拉锚具、张拉泵等材料,确保质量合格。
三、工具设备
1.张拉设备
选用适当的张拉设备,确保能够满足预应力张拉的需求。
2.监测设备
配备监测仪器,监测预应力张拉过程中的应力变化,确保施工质量。
四、方案制定
1.张拉方法
根据桥梁结构特点和设计要求,制定合理的预应力张拉方法。
2.张拉顺序
确定预应力钢束的张拉顺序,避免出现不均匀张拉造成的问题。
五、施工过程
1.张拉前准备
在进行预应力张拉之前,必须进行充分的准备工作,包括张拉段的清理、润滑等。
2.张拉过程
按照制定的方案,进行预应力张拉,控制张拉力的大小和速度,确保施工质量。
六、施工验收
1.张拉验收
完成预应力张拉后,进行验收工作,检查每个张拉点的张拉力是否符合设计要求。
2.质量验收
进行整体的施工质量验收,确保预应力张拉的质量和安全。
结语
桥梁预应力张拉是桥梁施工中至关重要的一环,只有严格按照专项施工方案进
行施工,才能保证桥梁的安全和稳定。
希望本文能为相关工程人员提供一些帮助和参考。
预应力张拉施工方案一、工程概述这项工程,说大不大,说小不小的,但每一个细节都不能忽视。
工程地点位于城市的核心区域,是一栋高楼大厦的建设项目。
工程的主要任务,是完成预应力张拉施工,确保整个结构的稳定性和安全性。
二、施工目标我们的目标,就是确保这个项目的预应力张拉施工能够按照设计要求顺利完成,让这栋大楼像巨人一样稳固地立在这片土地上。
三、施工前准备1.技术准备:我们要对施工人员进行详细的技术培训,让他们了解预应力张拉施工的每一个环节,每一个细节。
2.物资准备:预应力钢材、锚具、千斤顶、油泵等设备,都要提前准备好,不能等到施工时才手忙脚乱。
3.场地准备:施工现场要清理干净,各种施工设备要摆放整齐,确保施工顺利进行。
四、施工流程1.预应力钢材铺设:这个环节是施工的基础,就像大楼的基石一样。
我们要按照设计图纸,把预应力钢材铺设好,确保每一根钢材的位置都准确无误。
2.锚固:铺设好钢材后,就要进行锚固,让钢材紧紧地固定在混凝土中,就像树木的根一样,深深扎进土壤。
3.张拉:这个环节就像给大楼注入力量一样,我们要用千斤顶对预应力钢材进行张拉,使它们产生预应力,然后锁定这个状态。
4.灌浆:张拉完成后,就要进行灌浆,让混凝土填充到预应力钢材的周围,形成一个整体,增强结构的稳定性。
五、质量控制1.材料控制:所有材料都要符合国家标准,不能有任何马虎。
2.施工过程控制:每一个环节都要严格按照施工方案进行,不能有任何偏差。
3.质量检测:施工完成后,要进行严格的质量检测,确保每一个细节都符合设计要求。
六、安全管理1.安全意识:施工人员要时刻保持安全意识,不能有任何松懈。
2.安全防护:施工现场要设置安全防护措施,防止意外事故的发生。
3.安全培训:定期对施工人员进行安全培训,提高他们的安全意识。
七、施工难点及解决方案1.难点:预应力钢材的铺设和张拉精度要求高。
解决方案:加强技术培训,提高施工人员的操作技能。
2.难点:施工现场环境复杂,容易影响施工进度。
预应力结构张拉工程安全专项施工方案预应力结构张拉工程是一项较为复杂的工程,施工过程中需要严格按照相关规范和要求进行操作,确保工程质量和施工安全。
以下是一份关于预应力结构张拉工程安全专项施工方案,仅供参考。
1.工程概况本工程为某某预应力结构张拉工程,施工范围包括XXX,总长度XXX,总张拉力量XXX,施工期XXX。
2.施工准备2.1施工前应进行安全技术交底和施工组织设计,明确施工安全责任和工作流程。
2.2施工前应组织施工人员进行安全技能培训,确保施工人员具备相应的安全操作知识和技能。
2.3配备完善的安全防护设施和安全用具,包括安全帽、防护手套、防滑鞋等。
并进行安全设施检查和维护。
2.4制定施工计划,并与其他施工单位进行沟通,协调施工过程中的安全问题。
3.施工操作3.1施工现场应划分为危险区域和安全区域,并设置明确的标志和警示牌,禁止未经授权人员进入危险区域。
3.2施工人员应按照预定的工艺操作规范进行施工,严禁擅自改动和调整工艺参数。
3.3施工前应进行设备、材料的检查和试运行,确保设备和材料的正常使用。
3.4施工过程中应注意使用安全工具和设备,如张拉机、张拉钢板等,必须经过合格检测和试验。
3.5张拉工程施工中应采取措施,确保施工人员和周围环境安全,防止工地坍塌、边坡滑坡等危险事故的发生。
4.操作规范4.1施工人员在操作前应进行防护装备的佩戴,包括安全帽、眼镜、防护手套等。
4.2施工人员应熟悉施工操作规范,了解设备和工艺的使用方法和操作要点。
4.3施工过程中应随时观察设备和材料的运行状态,发现异常情况及时报告上级,并进行紧急处理。
4.4施工中严禁随意扔掷工具和材料,保持施工现场的整洁和安全。
5.安全监控5.1施工现场应配备专职安全监管人员,负责监督施工现场的安全工作。
5.2施工现场应安装闭路电视监控设备,对施工过程进行监控和录像,以备查证和调查事故原因。
5.3施工现场应建立安全巡查制度,定期对施工现场进行巡查,并记录检查情况和发现的问题。
预应力筋张拉施工方案一、张拉前的准备工作1按照图纸要求,混凝土达到设计强度方可张拉,张拉之前须根据混凝土强度报告和图纸设计要求进行。
2、张拉千斤顶与压力表配套标定、配套使用,有效期不超过半年。
压力表宜用精度为15级的标准(精密)压力表,且用来校验张拉设备用的试验机精度高于±2%。
根据设计和预应力工艺要求的实际张拉力对泵、顶进行定期标定每6个月一次、。
实际使用时,由此标定曲线上找到控制张拉力值相对应的值,并将其打在相应的泵、顶标牌上,以方便操作和查验。
标定书在张拉资料中给出。
3、张拉前要检查混凝土质量,尤其重要的是端部混凝土,不得有孔洞等缺陷,如发现问题应及时采取补救措施。
4、在张拉端要准备操作平台,可以利用原有的脚手架,应保证宽不小于1.5米,原则上要求张拉工人有足够摆放机具及张拉操作的空间。
5、根据设计要求确定每束预应力筋控制张拉力值,计算出其计算伸长值,张拉用千斤顶和油泵根据设计要求事先标定好。
张拉伸长值根据下列规范公式进行计算:式中:A1p——预应力筋理论伸长值;σpe——预应力筋扣除摩擦损失后有效应力的平均值;Ep——预应力筋的弹性模量;1p——预应力筋在混凝土构件的埋入长度。
二.张拉流程及要求1、有粘结预应力筋群锚张拉流程:①记录原始缸长。
②张拉至10%设计张拉力,持荷1分钟,记录初始缸长.③张拉至最终张拉力,持荷2分钟,记录缸长。
2、有粘结预应力筋群锚张拉流程示意图①安装锚具3、具体要求:①张拉前将张拉端处影响张拉的杂物清理干净。
②预应力筋逐层、逐孔张拉即可。
③实际张拉力根据实际状况进行3%的超张拉。
④张拉采用应力控制为主,同时校核预应力筋的伸长值为辅的双控方法进行。
各束预应力筋实际伸长值与理论值的相对允许偏差为±6%o⑤张拉过程中,该预应力筋两端及千斤顶后部不得站人,听从负责人安排。
三、张拉操作要点1安装锚具,尽量使锚具紧贴喇叭口表面,再将夹片装。
2、穿顶:将预应力筋从千斤顶的前端穿入,直至千斤顶的顶压器顶住锚具为止。
预应力张拉专项施工方案一、引言预应力张拉技术是桥梁、建筑、隧道等工程中非常重要的施工技术之一,其主要目的是通过施加预应力,提高结构的承载能力和使用寿命。
为了确保预应力张拉施工的质量和安全,制定专项施工方案至关重要。
二、方案目标本专项施工方案的目标是确保预应力张拉施工过程的安全、质量和效率,主要表现在以下几个方面:1、制定合理的张拉方案,确保张拉过程的安全性和结构的稳定性。
2、确定适宜的张拉参数和工艺,保证预应力值的准确性和结构的受力均匀性。
3、规定严格的施工质量控制措施,确保预应力材料的品质和施工质量。
4、优化张拉设备的选择和操作流程,提高施工效率并降低成本。
三、施工前准备1、技术准备:进行技术交底,明确张拉施工的技术要求和操作规范。
2、材料准备:采购合格的预应力材料,如钢绞线、锚具、夹片等。
3、设备准备:选择合适的张拉设备和辅助工具,如千斤顶、高压油泵、锚具安装机等。
4、安全准备:制定安全施工规程,进行安全培训和交底,确保工人熟悉操作规程。
四、施工工艺及质量控制1、钢绞线的加工与存放:按照设计要求对钢绞线进行下料、穿束、编束和存放,确保钢绞线的质量和规格符合要求。
2、锚具的加工与存放:选用符合设计要求的锚具,进行加工和存放,确保锚具的质量和精度。
3、预应力张拉:根据设计要求进行预应力张拉,控制张拉力和伸长量,确保结构的受力均匀性和稳定性。
4、孔道压浆:在张拉完成后进行孔道压浆,确保预应力筋与混凝土之间的粘结力。
5、质量控制措施:施工过程中进行质量检查和控制,如材料检验、设备的校准、张拉过程的监控等。
五、安全措施1、安全教育培训:对工人进行安全教育培训,提高他们的安全意识和操作技能。
2、安全防护措施:施工现场设置安全警示标志,采取相应的安全防护措施,如穿戴防护用品、定期检查施工现场的安全状况等。
3、安全应急预案:制定安全应急预案,包括应急组织、通讯联络、现场急救等方面,确保在突发情况下能够及时采取措施,保障工人和设备的安全。
4、安全检查制度:建立安全检查制度,定期对施工现场进行检查,发现安全隐患及时进行处理和整改。
5、操作规程的执行:严格要求工人按照操作规程进行施工,确保施工现场的安全有序。
六、总结与评估本专项施工方案经过实践验证和不断优化后,可提高预应力张拉施工的质量和效率,同时降低成本和安全风险。
在施工过程中应密切方案的执行情况,及时发现问题并进行调整和改进。
通过总结与评估,不断完善和提高本专项施工方案的实施效果和管理水平。
后张法预应力施工方案一、引言后张法预应力施工方案是一种在混凝土构件中增加预应力的方法,它通过在构件的内部预留孔道,并在孔道中穿入预应力筋,然后浇筑混凝土,待混凝土达到规定强度后,通过张拉设备对预应力筋进行张拉,使混凝土产生预压应力。
这种施工方案广泛应用于桥梁、高速公路、地铁等大型基础设施的建设中,能够显著提高结构的安全性和耐久性。
本文将详细介绍后张法预应力施工方案的设计、施工流程、质量控制等方面的内容。
二、后张法预应力施工方案设计1、确定预应力筋的数量和布置根据结构承受的荷载和设计要求,确定预应力筋的数量和布置。
在满足结构承载能力的前提下,尽量减少预应力筋的数量,以降低成本。
同时,要确保预应力筋的布置合理,避免出现交叉等现象。
2、确定预留孔道的直径和位置预留孔道的直径和位置对预应力的施加有着重要的影响。
孔道直径应足够大,以保证预应力筋能够顺利穿过。
同时,孔道的位置应尽量分散,以避免集中应力对结构造成不利影响。
3、设计张拉设备和锚具根据预应力筋的种类和规格,选择合适的张拉设备和锚具。
张拉设备应具有足够的吨位和精度,以满足张拉力的要求。
锚具应具有可靠的锚固性能,以确保预应力筋的固定和传递。
三、后张法预应力施工流程1、制作模板和钢筋骨架根据设计要求,制作模板和钢筋骨架。
模板应具有足够的强度和刚度,以确保混凝土浇筑的质量。
钢筋骨架应按照要求焊接,确保其尺寸和形状符合设计要求。
2、预留孔道在模板上按照设计要求预留孔道。
孔道的直径和位置应准确无误,以确保预应力筋能够顺利穿过。
3、穿入预应力筋将预应力筋按照设计要求穿入预留孔道中。
穿入过程中应避免预应力筋受到损伤或扭曲。
4、浇筑混凝土在预留孔道中浇筑混凝土。
浇筑过程中应保证混凝土密实、均匀,避免出现空洞、蜂窝等现象。
5、养护和拆模待混凝土达到规定强度后,进行养护和拆模。
养护期间应保证混凝土不受外界环境的影响,避免出现开裂等现象。
拆模时应小心操作,避免对混凝土造成损伤。
6、张拉预应力筋使用张拉设备对预应力筋进行张拉。
张拉过程中应控制张拉力的大小和速度,避免出现断裂等现象。
要确保锚具固定可靠,以传递预应力。
地下室模板专项施工方案一、工程概述本工程为地下室模板施工,该工程包括地下室混凝土墙、梁、板、柱等结构的模板安装、拆除、加固等。
地下室工程地质条件较为复杂,施工难度较大,因此,制定科学合理的地下室模板专项施工方案至关重要。
二、施工准备1、技术准备:熟悉施工图纸,掌握施工规范和标准,了解施工条件和环境。
2、材料准备:根据设计要求,选购合格的模板材料,包括木材、钢材、紧固件等。
3、人员准备:组织经验丰富的施工队伍,进行安全和技术交底,明确职责和分工。
4、现场准备:清理施工现场,确保施工场地平整、坚实,满足施工要求。
三、施工方案1、模板设计:根据工程图纸和规范要求,进行模板设计,确定模板的形状、尺寸、材料等参数。
2、模板制作:按照设计要求,制作模板,确保模板平整、光洁、无变形。
3、模板安装:按照施工顺序,依次进行墙、梁、板、柱等结构的模板安装,确保模板安装牢固、位置准确。
4、模板拆除:在混凝土达到设计强度后,进行模板拆除,确保混凝土结构不受损坏。
5、模板加固:对于关键部位和易变形部位,采取加固措施,确保混凝土结构的稳定性。
四、施工注意事项1、施工前要进行安全和技术交底,确保施工过程安全有序。
2、施工过程中要定期检查模板安装情况,确保模板牢固、位置准确。
3、拆除模板时要按照顺序进行,避免对混凝土结构造成损坏。
4、加固模板时要根据实际情况选择合适的加固措施,确保混凝土结构的稳定性。
五、总结评价本地下室模板专项施工方案根据工程实际情况进行了科学合理的规划设计,并针对可能出现的风险因素制定了相应的应对措施。
在施工过程中要严格遵守方案要求进行操作,确保地下室模板施工的质量和安全。
同时要及时总结经验教训不断完善方案为今后的类似工程提供参考和借鉴。
绿色建筑专项施工方案随着全球对环保和可持续发展的日益,绿色建筑已成为建筑行业的重要发展方向。
绿色建筑是指在建筑设计、施工和运营过程中,充分利用环保材料,通过节能、减排、环保的方式,减少建筑对环境的影响。
为了更好地推广绿色建筑理念,我们制定了这个绿色建筑专项施工方案。
一、方案目标本专项施工方案的目标是在施工过程中全面贯彻绿色建筑理念,通过采用环保材料、节能技术和绿色施工方法,减少建筑对环境的影响,提高建筑的综合性能和可持续性。
同时,提高施工人员的环保意识和技能,推动建筑行业的可持续发展。
二、方案内容1、环保材料的选择与应用在建筑材料的选择上,我们将优先选用具有环保、节能、循环利用等特点的绿色建筑材料。
例如,使用低挥发性有机化合物(VOC)涂料、地板等,减少室内空气污染;使用高性能保温材料,降低建筑能耗。
2、节能技术的运用我们将采用先进的节能技术,如太阳能、地源热泵等可再生能源利用技术,减少对传统能源的依赖。
同时,在建筑设计中充分考虑自然采光、通风和保温,降低建筑在使用过程中的能耗。
3、绿色施工方法的应用在施工过程中,我们将采用绿色施工方法,如施工现场扬尘控制、噪声污染防治、废弃物分类回收等。
同时,尽可能减少对自然环境的破坏,保持周边环境的生态平衡。
4、培训与宣传对施工人员和管理人员进行绿色建筑理念和技能的培训,提高他们对环保和可持续发展的认识。
同时,通过宣传活动,向公众普及绿色建筑知识,提高公众对绿色建筑的认知和接受度。
三、方案实施步骤1、前期调研与规划:对项目进行全面的环境影响评估,制定具体的绿色建筑目标和实施计划。
2、材料选择与采购:按照环保材料的选择标准,采购符合要求的绿色建筑材料。
3、节能技术设计与应用:在设计阶段就充分考虑节能技术的应用,确保建筑的能源效率达到绿色建筑标准。
4、绿色施工:在施工过程中全面实施绿色施工方法,降低环境污染。
5、培训与宣传:对相关人员进行绿色建筑理念和技能的培训,提高他们的环保意识和能力。
6、后期评估与改进:在项目完成后,对建筑的环保性能进行评估,总结经验教训,为今后的绿色建筑项目提供参考。
四、预期成果与影响通过本专项施工方案的实施,我们预期将实现以下成果:1、减少建筑对环境的影响:采用绿色建筑材料和节能技术,降低建筑在使用过程中的能耗和排放量。
2、提高建筑的可持续性:采用可再生能源利用技术和高效的保温隔热材料,提高建筑的可持续性。
3、提高施工人员的环保意识和技能:通过培训和宣传活动,提高施工人员的环保意识和技能水平。
4、推动建筑行业的可持续发展:通过本专项施工方案的实施,推动建筑行业的可持续发展和创新。
本专项施工方案将有助于实现绿色建筑的推广和应用,促进建筑行业的可持续发展。
我们相信,通过不断地探索和实践,我们可以为建筑行业的发展和环境保护做出更大的贡献。
体外预应力施工方案一、引言体外预应力是一种先进的桥梁加固技术,通过在桥梁主体外部施加预应力,提高桥梁的承载能力和使用寿命。
本文旨在介绍体外预应力施工方案,包括施工前的准备工作、施工工艺流程、质量控制措施等方面的内容。
二、施工前的准备工作1、施工前应对桥梁进行全面检查,了解桥梁的结构形式、病害情况、桥梁材料等信息。
2、根据桥梁具体情况,制定详细的施工方案和安全预案,明确施工过程中的各项技术指标和安全措施。
3、准备好施工所需的材料和设备,包括预应力筋、锚具、张拉设备等,确保其质量和性能符合要求。
4、对施工人员进行技术培训和安全教育,提高施工人员的技能水平和安全意识。
三、施工工艺流程1、在桥梁主体外部安装预应力筋,确保预应力筋的位置和角度符合设计要求。
2、采用专业设备对预应力筋进行张拉,达到设计要求的预应力值。
3、采用防腐涂层对预应力筋进行防护,提高其使用寿命。
4、对桥梁进行加固处理,包括补强混凝土、修复裂缝等。
5、对加固后的桥梁进行承载能力试验,确保其承载能力达到设计要求。
四、质量控制措施1、施工过程中应严格遵守相关的施工规范和质量标准,确保施工质量符合要求。
2、对进场的材料和设备进行严格检查,确保其质量和性能符合设计要求。
3、对施工过程中的关键环节进行监督和检查,确保施工质量符合要求。
4、对施工后的桥梁进行质量验收,确保其承载能力和使用寿命达到设计要求。
五、结语体外预应力是一种先进的桥梁加固技术,可以提高桥梁的承载能力和使用寿命。
