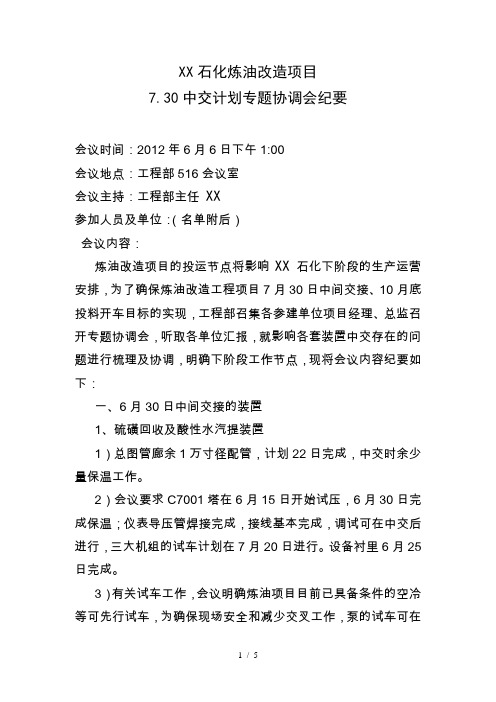

XX石化炼油改造项目7.30中交计划专题协调会纪要会议时间:2012年6月6日下午1:00会议地点:工程部516会议室会议主持:工程部主任XX参加人员及单位:(名单附后)会议内容:炼油改造项目的投运节点将影响XX石化下阶段的生产运营安排,为了确保炼油改造工程项目7月30日中间交接、10月底投料开车目标的实现,工程部召集各参建单位项目经理、总监召开专题协调会,听取各单位汇报,就影响各套装置中交存在的问题进行梳理及协调,明确下阶段工作节点,现将会议内容纪要如下:一、6月30日中间交接的装置1、硫磺回收及酸性水汽提装置1)总图管廊余1万寸径配管,计划22日完成,中交时余少量保温工作。
2)会议要求C7001塔在6月15日开始试压,6月30日完成保温;仪表导压管焊接完成,接线基本完成,调试可在中交后进行,三大机组的试车计划在7月20日进行。
设备衬里6月25日完成。
3)有关试车工作,会议明确炼油项目目前已具备条件的空冷等可先行试车,为确保现场安全和减少交叉工作,泵的试车可在中交后进行,各施工单位应抓紧编制试车方案报建设单位审查。
2、18万吨C2装置有关压缩机问题下周召开专题会讨论,其余施工6月30日前全部完成。
3、第一联合装置配套循环水场6月25日完成管道等所有施工;凝结水站和含油污水系统6月30日全部完成。
液硫罐区因前期受场地影响,延后至7月30日中间交接。
4、预加氢装置、MTBE装置及二联合装置界区内配套正按计划进行,6月30日前完成所有施工。
二、7月30日中间交接的装置1、350万吨催化装置1)主风机厂房屋顶11日完成,北面、东面6月12日脚手架拆除完成交付安装;南面和西面6月16日土建脚手架拆除完成交付安装。
主风机系统作为项目关键路线,下阶段工作由工程部张廷柱全面负责协调,宁波公司对人员安排、设备进场、作息时间等排出详细作业计划,下周召开专题会进行协调。
2)反再框架区7月30日管道安装完成,试压完成90%,再生器衬里完成75%。
关于工业园区建设工作专题会议纪要关于工业园区建设工作专题会议纪要20xx年6月5日,县委、县政府召开工业园区建设工作专题会议,研究部署当前和今后一段时期工业园区建设工作,现纪要如下:一、会议认为,从20xx年我县工业园区规划通过省州评审开始,全县上下积极推进工业园区建设,三年来累计完成投资亿元,开展了大量卓有成效的基础性工作,工业园区从无到有、从小到大,承载力和聚集力不断增强,逐渐成为全县工业产业聚集发展的平台,呈现出良好的发展态势。
但由于投资有限,开发建设模式单一,水电路等基础设施仍然滞后,加之管理体制不完善,公共服务和综合保障体系不健全,整体水平不高,工业园区的现状无法满足招商引资的需要,制约了工业经济的跨越发展。
二、会议指出,工业跨越发展,是全县经济社会跨越发展的基础和前提,没有工业的跨越发展,就不可能实现全县经济社会的跨越发展,全县上下要牢固树立“工业兴则弥渡兴,工业强则弥渡强”的理念,坚定不移地推进工业跨越发展。
工业园区是推进工业跨越发展的重要平台,是县域经济发展的核心增长极,全县上下要树立“园区兴则工业兴,园区强则工业强”的理念,紧紧抓住我县被列入未来五年全省拟培育的45个省级工业园区之一和全州重点打造的5个百亿元工业园区之一的历史机遇,进一步坚定信心、抢抓机遇,以更大的决心、更大的气魄、更大的投入、更有力的措施,突出重点、突破难点,加快工业园区建设步伐,强力推进工业园区跨越发展。
三、会议指出,要按照“工业向园区集中,园区向山地布局”的思路,修编工业园区总体规划,将规划面积扩大到20平方公里以上,形成白塔湾建材冶炼片区、弥城优势农畜产品加工物流片区、长坡岭仓储物流制造片区三个核心功能区,辐射带动九顶山、新街、苴力、金宝山四个集中区的“一个园区、三个片区、四个集中区”的规划布局,通过五年的努力,实现全县工业总产值和工业增加值年均双增40%以上,把弥渡打造成100亿元工业园区。
力争到XX年,实现生产总值比20xx年翻一番,财政总收入和地方一般预算收入比20xx年翻两番,工业总产值比20xx年翻三番,即“一个翻一番、两个翻两番、一个翻三番”的目标。
会议主持稿(2100字)会场主持稿会议即将开始,请各位领导、各位来宾将手机调至静音、震动或关机状态。
(给会场30秒时间调整手机并主持人关机示范)好,谢谢各位的配合。
尊敬的经销商朋友,配套商朋友,各位领导,大家上午好!欢迎来到隆鑫工业三轮机车20xx年度协作峰会现场。
我是今天会议的主持人熊康舒,请允许我代表隆鑫工业三轮机车的全体员工对各位朋友百忙之中参加隆鑫的本次会议表示最诚挚的感谢(鞠躬、掌声)!(掌声)。
在座的各位都是与隆鑫风雨同舟的老朋友、好伙伴,经历了多年的协作与共进。
为了更好的迎接20xx年的市场挑战,隆鑫三轮适时调整运营策略,积极提升内部管理,在“致力于打造载重三轮商用领域第一品牌”的目标引领下,努力寻求更为灵活的市场策略。
本次会议,我们隆鑫三轮机车公司将优秀的经销商和配套商朋友请到这里,旨在加强彼此之间的沟通,更好地促进日后的交流和合作。
想必大家在领导席上也看到一些新面孔,首先就为大家介绍一下今天到场的公司管理层主要领导。
隆鑫工业三轮机车公司董事长韩群山先生隆鑫工业三轮机车公司总经理曾长飞先生??大海航行靠舵手,我们相信,有了如此优秀的领导团队,有了在座各位的协作与支持,我们一定会乘风破浪,共创隆鑫三轮机车事业的辉煌,同谱隆鑫未来新篇章!让我们以热烈的掌声请领导们就座。
下面进行会议第一项:有请隆鑫工业三轮机车公司董事长韩群山先生致词。
有请韩总。
(韩董讲话)韩董事长的讲话对各位的欢迎之情溢于言表,这也代表着我们隆鑫三轮机车公司对于各位配套商和经销商朋友的诚心实意,让我们以热烈的掌声再次感谢韩董的发言(掌声)。
隆鑫工业三轮机车公司总经理曾长飞先生是领导席中的新面孔,大家可能还有些陌生。
曾总毕业于著名的重庆大学机械专业,曾先后在隆鑫两轮摩托车公司技术副总与两轮车销售公司总经理的岗位上工作多年,成绩卓越,具备多年摩托车技术研发和市场营销经验,对中国交通产品市场有着独到的认识与见解。
可以说,曾总是既精通产品又擅长营销的高端专家型领导,隆鑫工业集团特委任曾总担任河南隆鑫三轮机车公司总经理,也体现了集团对三轮车的重视。
最经典的会议纪要最经典的会议纪要范文(精选9篇)会议纪要是在会议记录基础上经过加工、整理出来的一种记叙性和介绍性的文件。
包括会议的基本情况、主要精神及中心内容,便于向上级汇报或向有关人员传达及分发。
整理加工时或按会议程序记叙,或按会议内容概括出来的几个问题逐一叙述。
以下是小编为大家整理最经典的会议纪要范文(精选9篇)的相关内容,仅供参考,希望能够帮助大家!xxx年5月12日,市环保局局长xxx在五楼会议室主持召开局长办公会,研究近期重点工作。
副局长马绍军、吴焕亮、卢广平,总工程师范骁锋,机关党委专职副书记赵练参加会议。
主要研究以下事项:一、讨论《市环保局统计报表编报及数据使用管理办法》原则通过《市环保局统计报表编报及数据使用管理办法》,要求由卢广平副局长牵头,污控处负责按照办法的规定建立相关部门联合会审制度,确保统计数据真实准确。
二、讨论《市环保局环保网站信息管理办法》原则通过《市环保局环保网站信息管理办法》,由信息中心牵头,加强网站信息管理,使抚顺环保网站成为宣传抚顺环保工作的窗口,成为发布招商引资信息的平台。
机关党委、人事处、办公室负责把网站信息考核纳入全局目标管理。
三、听取推进国家地质灾害综合治理试点市向上争取资金政策工作汇报要求,要把地质灾害修复工作作为一项长期任务来抓,借我市被列为国家地质灾害综合治理试点市之机,积极研究政策,争取国家更多支持。
四、听取地质灾害生态修复方案制定工作汇报要求,从现在开始做好地质灾害基本情况的调研工作,全面收集相关资料,着手制定地质灾害生态修复方案。
五、听取固体废物和危险废物申报登记工作汇报确定,由固体废物与辐射管理办公室负责与监测站协调人员问题,与规划财务处协调落实资金,确保按照省厅的要求较好完成此项工作。
六、听取第二批环保攻坚惠民活动工作汇报确定,由吴焕亮副局长牵头,机关党委负责,生态处配合,学习鞍山、铁岭等地的经验,在第一批环保攻坚惠民活动方案的基础上进一步完善,制定第二批环保攻坚惠民活动方案,并上报市开展深入学习实践科学发展观活动领导小组办公室,请求帮助协调相关部门,明确责任,确保各项任务得到落实。
“机械伤害和物体打击事故”专题会议记录
时间:2023年月日地点:公司办公室
主持人:(总经理)
会议主题:根据上级的工作要求,防范日常工作中过程中“机械伤害和物体打击事故”的安全生产专题会议。
定专职安全生产管理人员进行安全检查与协调。
4,是否建立健全设备巡检制度,对巡检类型、巡检内容、巡检记录、巡检时间、巡检发现问题的处理和报告、巡检安全注意事项等做出明确规定;制度执行是否有完整记录。
5.是否为从业人员提供符合国家标准的劳动防护用品,并监督从业人员正确使用和穿戴。
6.是否在作业现场设置明显的安全提示及警示标志;是否设置隔离围栏或警戒线。
7.外包单位是否具备安全生产条件或者相应资质;是否签订专门的安全生产管理协议;是否对承包单位、承租单位的安全生产工作统一协调、管理,定期进行安全检查。
(二)机械伤害整治重点7项
1.防护罩、盖、栏是否完备可靠,其安全距离、刚度、强度及稳定性是否符合相关规定。
2.各类行程限位装置、过载保护装置、电气与机械联锁装置、紧急制动装置、声光报警装置、自动保护装置是否完好、可靠;操作手柄、显示屏和指示仪表是否灵敏、准确;附属装置是否齐全。
3.设备是否符合标准规范要求,有无重大缺陷和隐患,是否进行定期保养维护;是否存在国家明令禁止使用的设备。
4.操作平台结构是否合理,有无严重脱焊、变形、腐蚀和断开、裂纹等缺陷,是否符合有关规定。
5.各种取料、落料装置标识是否清楚、动作是否灵敏可靠,机械手活动区域
“机械伤害和物体打击事故”专题会议签到表时间:2023年月日地点:办公室。
分析与探讨成铁科技2020年第2期扎实推进“三标,,“三线”i“安标线,,建设提升房建设备质量改善职工生产生活条件曾强曾强:集团公司客站建设指挥部高级工程师联系电话:摘要2008年下半年开始,在路局、局党委的部署和领导下,在各部门、单位的指导和帮助下,成都局房建系统扎实推进“三标”、“三线”暨“安标线”建设,以整治房屋病害、提高房建设备质量,完善使用功能、改善职工生产生活环境为重点,提升了房建设备质量,改善了职工生产生活条件。
关键词房建建线改善条件1路局建线背景及历程。
“三标”是指“标准化车间、标准化班组、标准化岗位”;“三线”是指“文化线、生活线、卫生保障线”;“安标线”是指以提升铁路设备质量为主的“安全标准线”O1.1路局建线背景。
为改变全局铁路运输设备比较落后、安全基础薄弱的状况,提高抵御自然灾害能力和安全保障能力,确保运输安全持续稳定,路局、局党委决定在全局全面推进安全标准线建设。
2008年下半年,路局结合“5.12”地震灾后复IH,首先在受灾最严重的宝成线启动了安全标准线建设,同步把职工生活、卫生、文化体育设施改造一并纳入,同步规划、同步整治、同步交验。
经参建干部职工奋力拼搏,于2008年12月完成试点工作,线路基础设施质量全面提升,职工生活、文化和卫生条件得到全面改善,为推进建线树立了标杆,积累了经验,12月下旬路局召开现场会,观摩并全面部署建线工作,由此全局拉开了全面建线的序幕。
1.2路局建线历程。
成都局“三标”、“三线”暨“安标线”建设自2008年下半年启动,已历经两轮建线。
第一轮建线为2008年底至2012年,提出了“安全稳定可靠、设备质量优良、管理科学规范、运输畅通高效、环境整洁优美、职工内部和谐”的建线目标;先后完成宝成、襄渝、成遂渝、成昆、黔桂、川黔、渝怀、沪昆、达成单双、达万凉、成渝、内六线等12条干线的建线任务。
第二轮建线为2013年至2015年,提出了“设备达标、管理达标、作业达标、素质达标和环境达标”的建线目标;完成对宝成、成昆、渝怀、川黔、沪昆、黔桂线、遂渝线、遂成线、达万凉线、达成线建线补强,以及渡口、德天、成汶、开阳、水大、广岳、资威等支线建线任务。
---公司----综采面
三机配套问题专题会议纪要
河南---设备租赁公司杜总一行到--公司检查指导工作,屯南煤业总公司-总、-总、-总、-强、----、--公司--经理陪同,并在二楼会议室开会,内容如下:
-总、-经理分别向大家介绍--煤业情况。
目前--综采面生产情况:三机配套使用过程中发现和出现的问题,采煤机换行走齿轮,出现单项行走问题,摇臂漏油问题,截割深度和支架匹配问题,支架穿液,密封效果不好;溜子断链、溜子减速机温度高,设备的图册和设备都有不相符情况等情况。
-总介绍----面支架情况:
三机都是维修出来的,本支架是---矿2006年前后用过3—4个面,2011年前维修的,出厂时又每架进行维修,根据实地观察,三机配套不能很好的服务生产,建议缩短空顶距,加强现场管理,液压系统保持清洁,缩短前梁,截深保持在630mm较适宜。
--、--厂长以及厂家人员等对目前---设备发生问题进行分析并提出建议。
采煤机行走机构问题(有单机运行的可能),转载机链条断裂问题,电机发热问题,冷却系统问题,热保护问题都做了分析。
并建议:冷却水要过滤,流量必须满足,目前水流量不够,加大工作面的供水量,目前工作面
的循环水泵要班班用,电工配的少,40千瓦以上设备必须要使用双速开关。
设备平凡的开停也会造成温度升高。
分析支架穿液问题,所有阀门(钢珠被水锈蚀会变小和变形),阀门有声音,就有穿液问题,安装时必须保持干净,泵箱要清洗,乳化液要配合适,供液管的运输必须要包头,保持干净清洁,不能造成恶性循环。
使用设备要抓好现场管理,落实操作规程,检修要到位,职工培训要到位,必须安照作业规程使用,溜子弯曲度最小三度,要留15米的弯曲距离。
会议最后要求:1、液压支架前梁改造,并汇报领导。
2、综采面设备双速开关必须使用。
3、乳化泵供液浓度要标准,井下供水要干净,安装管路要清洁,工作面冷却水必须要供给满足。
