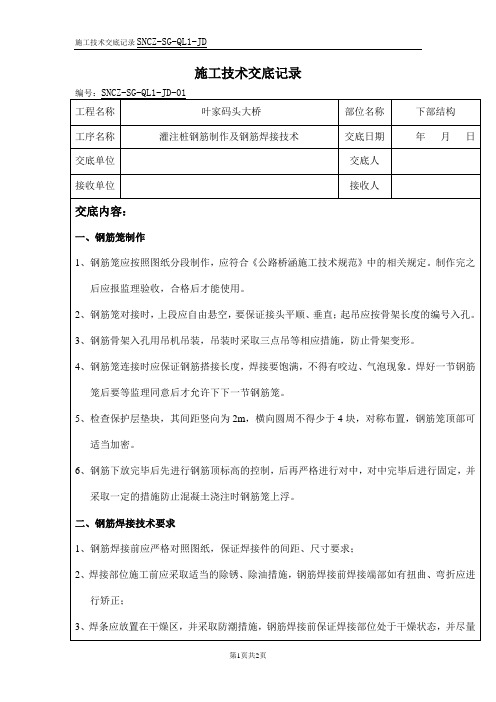

钻孔灌注桩钢筋笼的制作与安装1、钢筋笼主筋外径应比孔桩设计直径小200mm,使钢筋笼主筋净保护层为100mm,可在纵筋上焊接耳环以控制保护层厚度。
钢筋笼内径应比浇筑导管接头外径大100mm以上,以便导管顺利伸到孔底。
2、钢筋笼在钢筋房加工制作,其长度以9m-15m来为宜,钢筋笼长度在15米以内可在一次加工成型,当钢筋笼长度大于16米时,应分段加工,用吊车吊在孔口焊接。
钢筋焊接接头在同一截面不得大于50%,单面焊接长度不得小于10d,双面焊接长度不得小于5d,所有焊接点必须保证同心,偏心不得大于20mm。
3、应在钢筋笼上部纵筋上加焊3个耳环,呈“品”字形布置,以便吊放钢筋笼,长度大于16m的钢筋笼应分节吊放,先把第一节钢筋笼放入孔中,并用钢管横挂在护筒口处,再吊放另一节钢筋笼到护筒口处焊接。
过程中应用钢筋卡箍将钢筋笼卡在护筒上,保证钢筋笼居中安放和垂直度,钢筋笼下放应垂直、平稳缓缓放入孔底,避免挂落大量孔壁岩土。
4、沿钢筋笼纵向隔每1.5米设置一道加劲箍,加劲箍与纵筋必须密焊,以保证钢筋笼吊装时坚固、不变形,且加劲箍应加工成“#”字形或三角形,以便浇注时导管顺利伸到孔底,详见下图下:5、焊接时电流不应过火,避免烧坏主筋,主筋间距应用粉笔画好后焊接,保证主筋不大于±10mm的偏差。
6、声测管安装。
声测管采用DN50的PPR(无规共聚聚丙烯)管,采用热熔连接,管底应封底,上部应用厚的塑料布堵实完好,以防止泥土进入声测管内堵塞。
当800mm<D≤2000mm时(D为孔径),埋设3根声测管,当D>2000时,埋设4根声测管,声测管呈“品”字形或四边形布置,采用22#扎丝平行于桩身纵筋绑扎,每隔2米绑扎一道。
7、钢筋笼采用汽车吊安装,安装时钢筋笼应竖直、准确、慢慢地吊放,尽量避免或减少钢筋笼与孔壁的摩擦,以免蹭掉过多的渣土,导致孔底沉渣过过厚,引起二次清底或多次清底,造成浪费,延长混凝土浇筑时间。
1作业准备1.1 技术准备施工图已到位,通过审核已澄清有关技术问题,技术人员已认真熟悉施工图纸、规范及技术原则。
人员经培训合格后进场,特种工持证上岗。
安全防护用品:穿绝缘鞋、戴绝缘手套和防护面罩或深色防护眼罩等已发放给操作人员,操作人员熟知使用措施。
1.2 材料准备钢筋已抵达现场,其品种、级别和规格符合设计规定,并附有产品合格证、附件清单和有关材质汇报单或检查汇报,现场质检员已按规定进行外观检查。
检查每批钢筋旳外观质量。
钢筋表面不得有裂纹、结疤和折叠;表面旳凸块和其他缺陷度旳深度和高度不得不小于所在部位尺寸旳容许偏差钢筋旳级别、直径与否与设计相符,查验出厂证明书及复试汇报单与否符合有关原则规定。
进行可焊性试验和焊接参数试验,获得对应旳焊接参数。
按材料表或技术交底书进行配料。
钢筋加工棚,对场地进行硬化,修整完排水系统,规划场地。
2 技术规定2.1 所使用旳机械及设备具有合格旳出场证明及有效期限。
2.2 在大面积进行钢筋笼加工及安装前进行施工工艺试验,确定工艺参数。
3 施工程序及工艺流程3.1施工程序重要施工程序为;原材料报检→可焊性试验→焊接参数试验→设备检查→施工准备→台具模具制作→钢筋笼分节加工→声测管安制→钢筋笼底节吊放→第二节吊放→校正、焊接→最终节定位。
3.2工艺流程↓↓→↓→--→↓↓↓--→↓4 施工规定4.1 钢筋储存4.1.1 钢筋旳外观检查合格后,应按钢筋品种、等级、牌号、规格及生产厂家分类堆放,不得混杂,且应设置识别标志。
4.1.2钢筋在储存过程中应防止锈蚀和污染,宜在库内或棚内寄存,露天堆置时,应架空寄存,离地面不适宜不不小于300mm,应加以遮盖。
4.2 钢筋旳除锈4.2.1 加工措施钢筋均应清除油污和捶打能剥落旳浮皮、铁锈。
大量除锈,可通过钢筋冷拉或钢筋调直机调直过程中完毕;少许旳钢筋除锈,可采用电动除锈机或喷砂措施除锈,钢筋局部除锈可采用人工用钢丝刷或砂轮等措施进行。
钻孔灌注桩钢筋笼制作及安装技术交底1. 引言钻孔灌注桩是一种广泛应用于建筑、桥梁、港口等工程领域的基础工程技术。
在施工过程中,钢筋笼的制作及安装是非常重要的环节,直接关系到整个钻孔灌注桩的质量和安全性。
本文档将详细介绍钻孔灌注桩钢筋笼的制作及安装技术要点和流程。
2. 钢筋笼制作2.1 材料准备首先,准备好所需的钢筋材料,包括螺纹钢筋、横纵向连接钢筋等。
根据设计要求和钻孔灌注桩的尺寸,确定所需钢筋的直径和长度,并进行清点和验收。
2.2 钢筋加工根据设计图纸和规范要求,采用切割机、弯曲机等工具对钢筋进行加工。
将钢筋按照一定长度加工,并采用弯曲机将其弯曲成设定的形状。
在加工过程中,要确保钢筋的强度和形状符合设计要求。
2.3 钢筋焊接与连接根据设计要求,对需要连接的钢筋进行焊接或机械连接。
焊接时,使用专业的电弧焊接设备,采用正常焊接工艺进行焊接,并进行必要的质量检验。
机械连接时,采用专业连接器件,确保连接牢固可靠。
2.4 钢筋笼装配根据钢筋笼的尺寸和形状要求,将加工好的钢筋进行装配。
将前述加工好的钢筋按照图纸要求进行组装,使用专业工具和固定件进行固定。
在装配过程中,要注意合理安排钢筋的相互位置和间距,保证钢筋笼的整体稳定性和强度。
3. 钢筋笼安装3.1 桩身准备在待施工的钻孔中,根据设计要求和施工方案,进行桩身的准备工作。
包括对钻孔进行清理、测量和检查等。
确保钻孔的几何尺寸和质量符合规范要求,可以正常容纳钢筋笼。
3.2 钢筋笼吊装根据施工方案和现场实际情况,采用起重机械将钢筋笼吊装至待施工的钻孔中。
在吊装过程中,要确保起重机械的稳定性和安全性,保证钢筋笼顺利下放,并正确安装。
3.3 钢筋笼位置调整将钢筋笼放置至钻孔中后,进行位置调整。
利用工具和设备将钢筋笼调整至设计要求的位置和方位。
在调整过程中,要谨慎操作,避免对钢筋笼和钻孔造成损坏。
3.4 钢筋笼固定确定钢筋笼位置后,进行固定。
根据施工方案采用专用工具和固定件,将钢筋笼牢固地固定在钻孔中。
钻孔灌注桩钢筋笼制作钻孔灌注桩作为一种常见的基础工程形式,在建筑、桥梁等领域得到了广泛应用。
而钢筋笼作为钻孔灌注桩的重要组成部分,其制作质量直接关系到桩的承载能力和稳定性。
接下来,让我们详细了解一下钻孔灌注桩钢筋笼的制作过程。
一、材料准备制作钢筋笼首先要准备好所需的材料。
通常,主筋一般采用HRB400 或 HRB500 级钢筋,箍筋多采用 HPB300 级钢筋。
钢筋的质量应符合国家相关标准,要有合格的质量证明书和检验报告。
在进场时,还需对钢筋进行抽样复验,确保其力学性能和化学成分满足设计要求。
同时,还要准备好一些辅助材料,如焊条、扎丝等。
焊条应根据钢筋的材质选择合适的型号,确保焊接质量。
扎丝一般采用 20 号或 22号铁丝,用于绑扎箍筋和主筋。
二、钢筋笼制作场地选择合适的制作场地也很重要。
场地应平整、坚实,有足够的空间来摆放钢筋和进行加工制作。
为了防止钢筋笼在制作过程中发生变形,场地最好设置在硬化地面上。
在场地周围,还应设置必要的排水设施,以排除雨水和施工废水,保持场地干燥。
此外,要合理规划场地的功能分区,如原材料堆放区、加工区、成品存放区等,以提高制作效率和保证制作质量。
三、钢筋加工1、主筋加工主筋的长度应根据桩长和设计要求进行确定。
在加工主筋时,一般先将钢筋调直,去除表面的锈迹和油污。
然后,使用钢筋切断机将钢筋按照设计长度进行切断。
切断后的钢筋端部应平整,不得有马蹄形或弯曲现象。
对于需要连接的主筋,常见的连接方式有焊接和机械连接。
焊接时,应保证焊缝饱满、均匀,不得有夹渣、气孔等缺陷。
机械连接则应符合相应的技术规程要求,确保连接强度和可靠性。
2、箍筋加工箍筋的形状和尺寸应根据设计图纸进行加工。
通常,箍筋采用圆形或螺旋形。
在加工箍筋时,先将钢筋调直,然后使用钢筋弯曲机将其弯曲成所需的形状。
箍筋的弯曲半径应符合规范要求,以保证箍筋的力学性能。
四、钢筋笼的组装1、制作加强筋在钢筋笼的每隔一定距离,需要设置加强筋,以增强钢筋笼的整体刚度。
钻孔灌注桩钢筋笼制作关键信息项:1、钢筋笼制作的规格与尺寸2、制作材料的质量要求3、制作工艺与流程标准4、交付时间与地点5、质量检验标准与方式6、价格与付款方式7、违约责任与赔偿8、争议解决方式1、总则11 本协议旨在规范钻孔灌注桩钢筋笼的制作相关事宜,确保钢筋笼的制作质量和交付符合要求。
2、钢筋笼制作规格与尺寸21 双方应明确钢筋笼的直径、长度、主筋数量及间距、箍筋间距等详细规格。
211 钢筋笼的直径应根据设计要求精确制作,允许偏差在正负X毫米范围内。
212 长度应符合设计标准,误差不得超过X厘米。
213 主筋数量及间距应严格按照设计图纸执行,主筋间距偏差不超过X毫米。
214 箍筋间距应均匀,偏差控制在正负X毫米以内。
3、制作材料质量要求31 所用钢筋应具有合格的质量证明文件,符合国家相关标准。
311 钢筋的强度、屈服点、伸长率等性能指标应满足设计要求。
312 严禁使用有裂纹、锈蚀严重或其他质量缺陷的钢筋。
32 焊接材料应符合相应的标准,确保焊接质量。
4、制作工艺与流程标准41 主筋的焊接应采用双面焊,焊缝长度不小于X倍主筋直径。
411 焊接接头应错开布置,同一截面内的接头数量不得超过主筋总数的X%。
412 箍筋与主筋的绑扎应牢固,间距均匀,绑扎点应符合规范要求。
42 钢筋笼在制作过程中应保持垂直,不得有扭曲变形。
421 制作完成后的钢筋笼应进行编号,并妥善存放,防止变形和损坏。
5、交付时间与地点51 制作方应在约定的时间内完成钢筋笼的制作,并通知需求方进行验收。
511 交付地点为指定的施工现场。
512 若因不可抗力等因素导致交付延迟,制作方应及时通知需求方,并协商解决办法。
6、质量检验标准与方式61 需求方有权在制作过程中进行监督检查,制作方应予以配合。
611 成品钢筋笼应进行外观检查,无明显的焊接缺陷、变形等问题。
612 进行抽样力学性能试验,检验焊接接头的强度等指标。
62 若检验不合格,制作方应负责返工或重新制作,费用由制作方承担。
灌注桩施工工艺流程灌注桩施工工艺流程中的五大关键步骤灌注桩施工工艺流程是一项重要的土木工程技术,它用于增强土壤的承载能力和改善地基的稳定性。
在进行灌注桩施工时,需要依次完成五大关键步骤,包括桩基准备、钢筋制作、灌注桩钻孔、灌注桩灌浆和振捣、灌注桩钢筋搭设。
下面将分别介绍每个步骤的具体操作流程。
一、桩基准备1. 清理基坑:清除基坑内的杂物、水泥砂浆等。
2. 设置导管:根据设计要求,在基坑内设置导管,用于钻孔和注浆。
3. 确定桩位:按设计要求确定桩位,并采取标线等方式标出桩位。
4. 安装导向装置:根据需要安装导向装置,以确保钻孔和灌浆的准确性。
二、钢筋制作1. 钢筋加工:根据设计要求,利用钢筋加工设备对钢筋进行切割、折弯和焊接等加工。
2. 查验钢筋:对加工好的钢筋进行质量检查,确保符合要求。
三、灌注桩钻孔1. 配置钻机:根据施工需要,选择适当的钻机,并安装好钻具和其他必要的设备。
2. 钻孔操作:根据设计要求进行钻孔,控制钻孔直径、深度和水平度等参数。
3. 钻孔检查:对钻孔进行检查,确保钻孔质量符合要求。
四、灌注桩灌浆和振捣1. 准备灌浆材料:根据设计要求,配制适当的灌浆材料。
2. 灌浆操作:利用泵车等设备将灌浆材料注入钻孔,并逐层振捣,以确保灌浆均匀和密实。
3. 控制注浆时间:控制灌浆时间和速度,使灌浆材料完全填充钻孔。
五、灌注桩钢筋搭设1. 钢筋布置:根据设计要求,在灌浆完成前将钢筋搭设到位。
2. 钢筋连接:采用焊接、绑扎或套筒连接等方式对钢筋进行连接。
3. 灌浆后处理:对灌注桩的灌浆部分进行养护和保护。
以上就是灌注桩施工工艺流程中的五大关键步骤,每个步骤都需要严格按照相关规范和要求操作,以确保施工的质量和安全性。
在实施灌注桩施工时,施工人员应具备专业知识和技能,并严格按照设计要求进行操作,以确保工程的顺利进行和有效完成。
灌注桩施工的细节和注意事项还需根据具体情况进行调整和补充,以满足工程的实际需求。
灌注桩钢筋笼子的制作方法几步教你快速制作【一 - 正式风格】灌注桩钢筋笼子的制作方法1. 准备工作1.1 了解设计要求:根据工程要求,了解钢筋笼子的尺寸、钢筋种类和数量等信息。
1.2 确定材料和设备:准备所需的钢筋、钢丝、绑扎工具、钢筋剪等材料和设备。
2. 制作钢筋笼子的步骤2.1 钢筋的裁剪与定位2.1.1 根据设计要求,使用钢筋剪对钢筋进行裁剪,确保长度和形状的准确性。
2.1.2 根据钢筋的定位要求,将钢筋放在工作台上并进行定位。
2.2 钢筋的绑扎2.2.1 使用钢丝将钢筋按设计要求进行绑扎,确保钢筋之间的间距和位置的准确性。
2.2.2 绑扎时要注意钢筋的紧固程度,保证钢筋笼子的整体稳固性。
2.3 检查与调整2.3.1 检查钢筋笼子的尺寸和外观,确保其符合设计要求。
2.3.2 如有需要,进行必要的调整,确保钢筋笼子的质量。
2.4 钢筋笼子的完成2.4.1 做好最后的检查,确保钢筋笼子的质量和外观。
2.4.2 如无问题,钢筋笼子制作完成。
【附件】:本文档涉及图片示意图,请参见附件A。
【法律名词及注释】:1. 灌注桩:一种地基处理方法,通过在地下钻孔后浇注混凝土,以加固或支撑土层。
2. 钢筋笼子:由钢筋绑扎成的框架结构,用于在灌注桩中加固混凝土。
【二 - 青春活力风格】灌注桩钢筋笼子的制作方法1. 前期准备在制作灌注桩钢筋笼子之前,你需要做好以下准备工作: - 详细了解设计要求,包括尺寸、钢筋种类和数量等信息;- 确定所需材料和设备,如钢筋、钢丝、绑扎工具、钢筋剪等。
2. 制作步骤跟随以下步骤,你可以快速制作出一份完美的钢筋笼子:2.1 裁剪钢筋与定位使用钢筋剪将钢筋裁剪为指定长度和形状,并根据钢筋的定位要求,将其放置在工作台上并进行定位。
2.2 绑扎钢筋使用钢丝将钢筋按照设计要求进行绑扎,确保钢筋之间的间距和位置准确无误。
注意保持绑扎的紧固程度,以确保钢筋笼子的稳固性。
2.3 检查与调整完成绑扎后,仔细检查钢筋笼子的尺寸和外观,确保其符合设计要求。
灌注桩钢筋笼制作及安装施工方案
灌注桩又称灌注桩基础或灌注桩基,是一种常见的工程施工方式,特别适用于
各种岩层地质条件下的基础处理。
在灌注桩的制作和安装过程中,钢筋笼的制作是一个非常关键且重要的步骤,因为钢筋笼的质量直接关系到整个基础工程的安全和稳定性。
钢筋笼的制作步骤:
1.材料准备:选用符合设计要求的钢筋,并按照设计要求进行切割和
加工。
2.焊接:根据设计图纸要求将钢筋进行焊接,确保焊接牢固、连接紧
密。
3.校核:对焊接后的钢筋笼进行校核,确保尺寸和数量符合设计要求。
4.调整:对校核后发现有误差的地方进行调整,保证钢筋笼的准确性。
5.防锈处理:进行防锈处理,确保钢筋笼不受氧化腐蚀。
钢筋笼的安装施工方案:
1.基坑开挖:根据设计要求,在地面上开挖符合要求的基坑。
2.底板处理:在基坑底部进行处理,确保基坑底部平整并符合施工要
求。
3.安装钢筋笼:将制作好的钢筋笼运输至基坑内,根据设计要求安装
在规定位置。
4.灌浆混凝土:在钢筋笼的周围进行灌浆混凝土,填充钢筋笼与基坑
之间的空隙。
5.养护:完成灌浆作业后,对基础进行充分养护,确保混凝土的强度
和稳定性。
6.验收:进行验收,确保基础工程符合设计要求和安全标准。
通过以上制作和安装施工方案,可以保证灌注桩钢筋笼的质量和稳定性,为工
程的顺利进行提供了重要保障。
钻孔灌注桩是一种常用的地基处理方法,通过在地下进行钻孔、注浆、灌注的方式来增强地基的承载能力。
而在钻孔灌注桩中,钢筋笼是起到增强桩体强度和连接桩身的作用,对整个钻孔灌注桩的质量和稳定性起着重要的作用。
本文将介绍钻孔灌注桩钢筋笼的制作过程。
一、设计钢筋笼钻孔灌注桩钢筋笼的设计是制作过程的第一步,它是根据工程的具体要求和地下情况进行设计的。
设计包括钢筋的型号、布置形式、直径、间距等方面,通过计算确定其数量和尺寸。
在设计过程中,需要考虑桩的受力情况、地下水位、土层稳定性等因素,确保钢筋笼能够在使用过程中承受各种力的作用。
二、准备材料制作钻孔灌注桩钢筋笼需要准备的材料有钢筋、焊接材料和绑扎线等。
钢筋的选用一般是HRB400或HRB500级别的,焊接材料应符合规范的要求,绑扎线应具有足够的拉力和耐腐蚀性能。
三、切割和弯曲钢筋根据钢筋笼的设计要求,首先需要对钢筋进行切割和弯曲处理。
通过切割机和钢筋弯曲机等设备,将钢筋按照设计要求的尺寸和形状进行处理。
注意切割和弯曲的精度,确保钢筋笼的几何尺寸和位置的准确性。
四、焊接钢筋笼将经过切割和弯曲处理的钢筋按照设计图纸上的要求进行焊接。
焊接要求焊缝牢固、无裂纹、无杂质,并保证焊接处的均匀和对称。
同时,在焊接过程中要注意对钢筋的保护,避免其氧化和变形。
五、质量检验钢筋笼制作完成后,需要进行质量检验。
质量检验包括外观检查、尺寸检测和焊缝检测等方面。
外观检查主要是检查钢筋笼是否有明显的表面缺陷、变形、损伤等情况;尺寸检测主要是检查钢筋笼的外径、高度、根数等尺寸是否符合设计要求;焊缝检测主要是检查焊接处的质量和牢固程度。
六、运输和安装通过合适的运输工具将钢筋笼运送到施工现场。
在运输过程中,要注意保护钢筋笼不受损坏,并保持其几何形状和尺寸的完整性。
到达施工现场后,将钢筋笼在预留的孔洞中安装好。
安装时要确保钢筋笼与孔壁之间的间隙较小,并保证钢筋笼的垂直度和稳定性。
七、注意事项在钻孔灌注桩钢筋笼制作过程中,需要注意以下几点:1. 制作钢筋笼的工艺和质量要求符合相关规范要求;2. 确保钢筋笼设计合理、尺寸准确,并符合工程要求;3. 焊接质量要求符合相关规范要求;4. 运输和安装过程中要注意保护钢筋笼的质量和完整性;5. 制作钢筋笼的操作人员要具备相关的技术和安全知识。
