屋面做法交底高层
- 格式:doc
- 大小:1.69 MB
- 文档页数:10
一、屋面做法设计要求:(特别提示:各类屋面具体分布范围,以与交底配套的平面图为准!)本工程屋面做法按工艺不同分为八类,各类做法及分布位置如下:屋面1:不上人屋面,用于商业网点47、48,4号楼标高47.86米屋面,做法如下屋面4a:无保温屋面,用于三层北侧回廊,做法如下:屋面4b:有保温屋面,用于三层南侧回廊(设备平台),做法如下:上述第2条,设备平台位置参见相关平面图屋面3:不上人有保温平屋面,用于正中主楼(6、7单元)屋顶平屋面,做法如下:屋面5:坡屋面不上人有保温,用于1、11单元(1、7号楼)坡屋面;2、3单元(2号楼)坡屋面;6、7单元(4号楼)坡屋面;10、12单元(6号楼)坡屋面。
提示:2号、6号楼坡屋面一字段部分做法按屋面5a,具体另详。
做法如下:屋面5a:坡屋面不上人无保温,用于9轴~36轴、54轴~81轴一字段坡屋面,做法如下:1、蓝灰色0.9厚金属瓦(板)2、配套龙骨3、35厚C20细石砼持钉层,内铺Ф4@100*100双向钢筋网片,与预埋Ф10绑扎或焊接,随打随抹平4、满铺0.4厚聚乙烯薄膜一层5、3厚SBS卷材防水层两道,沿侧墙周边卷起3006、20厚1:3水泥砂浆找平层,砂浆中掺聚丙烯或锦纶-6纤维0.75~0.9Kg/m3,刷速水泥浆结合层一道7、现浇钢筋砼板,预埋Ф10@900*900,伸入持钉层25屋面3变:有保温不上人平屋面,用于1、7号楼9层顶板;9轴~36轴、54轴~81轴一字段9层顶板。
做法如下:提示:屋面3变施工放坡前,找清排水管的位置、数量和标高,确保屋面雨水能顺利、彻底排入天沟。
屋面7:平屋面,不上人有保温,用于阳台(设备阳台和装饰阳台),做法如下:二、屋顶变形缝的处理:屋面变形缝份坡面变形缝合平面变形缝两大类,根据位置环境不同,两类屋面又分为若干小类,屋面变形施工必须在屋面防水完成先后及时进行,具体做法参考如下:一)平屋面1、使用于屋顶相邻较高外墙,如下图:2、使用于屋顶相邻高度一致,如下图:3、本图使用于一字段9层顶,屋面消防疏散通道出的变形缝,如下:二)坡屋面1、使用于屋顶相邻较高外墙,如图:2、使用于相邻屋顶高度一致的变形缝,如下图:三、出屋面风道做法:本工程厨房卫生间排烟均不出坡屋面,在平屋面上的做法分别如下:四.天沟做法:一)天沟上口做法:1、现浇钢筋砼檐沟2、1:6水泥憎水型膨胀珍珠岩1%找坡3、50厚聚塑保温层4、3+3SBS防水层(不含附加层)5、20厚1:2.5水泥砂浆保护层二)天沟外立面和底部做法:1、现浇钢筋砼檐沟2、30厚砂浆保温颗粒层3、3-6厚聚合物砂浆层,并压入一层耐碱玻纤网格布4、面饰(GRC板)如下图:三)面饰做法:本工程天沟面饰做法为GRC面板,参照图集如下:四)注意事项:1、保温材料应符合防火规范要求,厚度按设计2、檐沟纵向坡度不应小于1%,沟底水落差不得超过2003、檐沟内外沟壁顶宜取平五.作业条件1.主体结构已验收合格。
屋面工程施工技术交底引言概述:屋面工程施工技术交底是指在屋面工程施工前,施工方向施工人员进行技术交底,明确施工要求、工艺流程和安全措施等,以确保施工质量和安全。
本文将从材料准备、施工工艺、安全措施、质量控制和完工验收等五个方面,详细阐述屋面工程施工技术交底的内容。
一、材料准备1.1 确定屋面材料种类和规格在屋面工程施工前,施工方需根据设计图纸和施工要求,确定所需的屋面材料种类和规格。
包括屋面防水材料、保温材料、隔热材料等。
施工人员需了解各种材料的特性和使用方法,以确保正确选择和使用。
1.2 检查材料质量和数量在施工前,施工方需要仔细检查屋面材料的质量和数量是否符合要求。
例如,检查防水卷材是否有破损、保温材料是否有变形等。
同时,施工方还需核对材料数量是否足够,以免在施工过程中出现材料不足的情况。
1.3 准备施工所需的工具和设备屋面工程施工需要使用一系列的工具和设备,如切割机、焊接机、卷尺等。
施工方需提前准备好这些工具和设备,并确保其正常运行。
同时,还需要对工具和设备进行安全检查,以防止在施工过程中发生意外事故。
二、施工工艺2.1 屋面防水施工工艺屋面防水是屋面工程的重要环节,需要采用合适的施工工艺。
施工方需详细了解屋面防水的施工工艺流程,包括基层处理、涂料涂刷、卷材铺设等。
同时,还需要注意施工顺序和施工要点,以确保防水层的质量和可靠性。
2.2 保温层施工工艺保温层是屋面工程的重要组成部分,可以提高屋面的保温性能。
施工方需了解保温层的施工工艺,包括保温板铺设、固定和连接等。
同时,还需要注意保温层与其他层之间的接口处理,以确保保温层的连续性和完整性。
2.3 屋面装饰层施工工艺屋面装饰层是屋面工程的最后一道工序,需要注意施工工艺和装饰效果。
施工方需了解不同装饰材料的施工方法和要求,如瓷砖的粘贴、涂料的刷涂等。
同时,还需要注意施工质量和装饰效果的检查,以确保屋面装饰层的美观和耐久性。
三、安全措施3.1 施工现场安全在屋面工程施工过程中,施工方需采取一系列的安全措施,确保施工现场的安全。
屋面工程施工技术交底标题:屋面工程施工技术交底引言概述:屋面工程施工技术交底是指在施工前,施工单位向相关工作人员详细介绍屋面工程的施工技术要求和注意事项,确保施工过程中的质量和安全。
本文将从屋面工程施工前的准备工作、施工过程中的关键技术要点、施工现场管理、材料选用、施工后的验收等五个方面进行详细阐述。
一、屋面工程施工前的准备工作1.1 制定施工方案:根据设计图纸和技术要求,制定详细的施工方案,包括施工工艺、施工顺序、安全措施等。
1.2 安排施工人员:确定施工人员的数量和岗位,确保每个人都清楚自己的任务和责任。
1.3 准备施工材料和设备:确认所需的施工材料和设备是否齐全,保证施工过程中不会因为缺少材料而中断。
二、施工过程中的关键技术要点2.1 屋面材料的选用:根据设计要求和环境条件选择适合的屋面材料,保证施工质量和使用寿命。
2.2 屋面防水处理:严格按照防水层施工要求进行施工,确保屋面不会渗水。
2.3 屋面排水设计:合理设置屋面的坡度和排水系统,保证雨水能够顺利排除,避免积水导致屋面漏水。
三、施工现场管理3.1 安全管理:严格执行安全操作规程,保证施工现场的安全,避免发生意外事故。
3.2 施工进度控制:定期检查施工进度,及时调整施工计划,确保按时完成施工任务。
3.3 质量管理:严格按照施工技术要求进行检查和验收,确保施工质量符合标准。
四、材料选用4.1 屋面材料的质量:选择具有合格证书的正规厂家生产的材料,避免使用劣质材料影响屋面工程的质量。
4.2 材料的保养和储存:妥善保管施工材料,避免受潮或受损,影响施工质量。
4.3 材料的使用寿命:选择具有较长使用寿命的材料,减少维护和更换的成本。
五、施工后的验收5.1 完工验收:施工完成后进行验收,检查屋面工程是否符合设计要求和技术标准。
5.2 整改和保修:如发现问题,及时整改,确保屋面工程的质量和安全。
5.3 验收合格:经过验收合格后,交付使用,并做好后期的保养和维护工作,延长屋面工程的使用寿命。

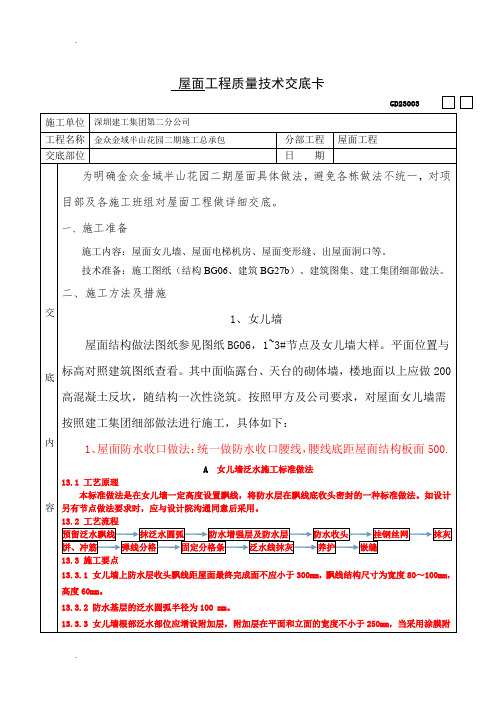

屋面工程质量技术交底卡GD23003 施工单位深圳建工集团第二分公司工程名称金众金域半山花园二期施工总承包分部工程屋面工程交底部位日期交底内容为明确金众金域半山花园二期屋面具体做法,避免各栋做法不统一,对项目部及各施工班组对屋面工程做详细交底。
一、施工准备施工内容:屋面女儿墙、屋面电梯机房、屋面变形缝、出屋面洞口等。
技术准备:施工图纸(结构BG06、建筑BG27b)、建筑图集、建工集团细部做法。
二、施工方法及措施1、女儿墙屋面结构做法图纸参见图纸BG06,1~3#节点及女儿墙大样。
平面位置与标高对照建筑图纸查看。
其中面临露台、天台的砌体墙,楼地面以上应做200高混凝土反坎,随结构一次性浇筑。
按照甲方及公司要求,对屋面女儿墙需按照建工集团细部做法进行施工,具体如下:1、屋面防水收口做法:统一做防水收口腰线,腰线底距屋面结构板面500.A女儿墙泛水施工标准做法13.1 工艺原理本标准做法是在女儿墙一定高度设置飘线,将防水层在飘线底收头密封的一种标准做法。
如设计另有节点做法要求时,应与设计院沟通同意后采用。
13.2 工艺流程预留泛水飘线抹泛水圆弧防水增强层及防水层防水收头挂钢丝网抹灰饼、冲筋弹线分格固定分格条泛水线抹灰养护嵌缝13.3 施工要点13.3.1 女儿墙上防水层收头飘线距屋面最终完成面不应小于300mm,飘线结构尺寸为宽度80~100mm,高度60mm。
13.3.2 防水基层的泛水圆弧半径为100 mm。
13.3.3 女儿墙根部泛水部位应增设附加层,附加层在平面和立面的宽度不小于250mm,当采用涂膜附加层时,应加铺胎体材料;涂膜的泛水端头应每遍退涂20mm ~30mm ,卷材泛水端头应粘牢后弹线裁齐,用金属或塑料压条钉压固定,钉距不应大于30mm ,端头用密封材料密封。
13.3.4 女儿墙泛水立面应设置钢丝网并涂抹水泥防水砂浆或抗裂合成纤维水泥砂浆作为防水保护层。
飘线上端坡度≥20%,下端应做鹰嘴,坡度≥10%。
屋面刚性层施工技术交底一、工程概况:中国(泸州)西南商贸城建设总承包工程由四川川南大市场有限公司投资建设,位于四川省泸州市蜀泸大道东侧。
本工程总建筑面积约80万m2,含有多层商业建筑和高层住宅等。
一期施工的1-10#地块,均是多层框架结构,建筑物最高点23.4m。
每块地上建一栋建筑,均属多层商业建筑,标准层层高6m。
其中部分地块局部设地下室一层,地下室层高4.5m。
本工程屋面工程指1-10#地块(3#地块除外)12m层大屋面、地块外围一圈15.6m层屋面及各地块圆弧顶屋面。
二、编制依据:中国(泸州)西南商贸城工程施工图纸《外墙外保温工程技术规程》(JGJ144-2004)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑施工安全检查标准》(JGJ59-99)中国建筑工业出版社;中国(泸州)西南商贸城总承包工程外墙保温施工方案三、外墙抹灰施工做法:外墙涂料(铝扣板等外装面层)5厚聚合物抗裂砂浆(加耐碱网格布160克/m2);20mm厚无机保温砂浆(本工程SY膨胀玻化微珠保温干混砂浆);专用介面剂涂刷;15mm厚1:2水泥砂浆找平层;素水泥浆一道;自保温页岩空心砖(钢筋混凝土)基层墙体。
四、施工准备:1、材料准备:(1)本工程无机保温砂浆采用SY膨胀玻化微珠保温干混砂浆,SY膨胀玻化微珠保温干混砂浆是采用膨胀玻化微珠为轻质骨料生产的单组分无机干混保温砂浆,其性能应符合表1的要求。
膨胀玻化微珠容重140~150kg/m3,胶粉容重约1000kg/m3。
SY膨胀玻化微珠保温干混砂浆(简称干粉)配合比(体积比):微珠:胶粉=1:1。
(2)SY聚合物抗裂砂浆(3)耐碱网格布(4)界面砂浆3、工具准备(1)折角抹灰刀:建筑物阳角抹灰工具,制作纤维增强层时使用;(2)抹灰刀:抹灰工具(涂抹保温砂浆、抗裂砂浆等);(3)砂浆搅拌机:搅拌保温砂浆;(4)手提搅拌器:搅拌抗裂砂浆等;(5)垂直运输机械;(6)手推车;(7)专用检测工具、放线工具、托板、抹子、靠尺、塞尺、卷尺等。
屋面工程施工技术交底8篇【第1篇】屋面工程施工作业-安全技术交底(一)盖瓦(粘土瓦)屋面施工安全要求1.凡患有严重心脏病、高血压、神经衰弱症及贫血症等,不适于高处作业者不能进行屋面工程施工作业。
2.施工前应先检查脚手架、防护栏杆或安全网架设是否牢固。
3.用车子运瓦应注意稳定,不得猛跑,前后车距离应不小于2m;坡度行车两车距离应不小于10m。
禁止并行或超车。
4.垂直运瓦应用器物吊运,不准从下向上手抛。
如用人工传递时,则上下方的人员要注意递准和接稳,位置应相互避开。
5.在金字屋面运瓦和挂瓦,应在两坡均衡地同时进行,保持屋架荷重的均衡;严禁单坡堆放和集中堆放。
6.屋面无望板时,应铺设有防滑条走道,严禁在桁条、瓦条上行走。
如屋面的顺水边无搭设脚手架时,檐口应架设防护栏杆或张挂安全网。
7.屋面坡度大于25时,必须使用移动式板梯挂瓦,板梯应设有牢固的挂钩。
必要时还须系好安全带。
8.操作人员不准穿硬底鞋、易滑鞋和拖鞋。
9.挂瓦范围的下方,应有警示标志或围栏,禁止人员通过和停留。
10.屋面上如有霜雪时,要及时清扫,并应有可靠的防滑措施。
11.碎瓦杂物应集中往下运,不准随便往下乱掷。
(二)石棉水泥渡形瓦屋面施工安全要求l.安装石棉瓦,必须做好各项安全措施。
在没有望板的屋面上安装石棉瓦,应在屋架下全面积张挂安全网或其他安全措施,无安全网或安全措施不准施工。
2.屋面檐口周围应设不低于l.4m高的防护栏杆。
3.施工时应搭设有防措条的l临时走道板,井随铺瓦进度随移随搭。
4.运瓦工作应在两坡对称进行,铺瓦时,亦沿两坡对称进行。
5.工具和螺栓(螺母、垫圈等)应放在工具袋内,严禁散丢在屋面上,以防掉下伤人。
6.操作时精神要集中,严禁嬉笑打闹,也不准互相上下抛掷物品。
7.在已安装好的石棉瓦上行走时,应沿已铺好屋面的檩条方向踝踏(以露出的螺母为标志),严禁直接在石棉瓦屋面上行走。
(三)轻型复合板屋面施工安全要求1.升运屋面板及泛水等构件,必须采用专用的吊索及提升架,按规定的吊点起吊。
屋面工程施工安全技术交底在进行屋面工程施工之前,为了确保施工过程中的安全,保障工人和周围人员的人身安全,以及保护工程质量,必须进行工程施工安全技术交底。
本文将对屋面工程施工安全技术交底的重要性、内容和注意事项进行介绍,以确保施工过程的顺利进行。
一、屋面工程施工安全技术交底的重要性屋面工程施工是一个高空、高风险的作业过程,因此,工程施工安全技术交底显得尤为重要。
通过施工安全技术交底,可以使工人充分了解施工现场的危险性和防范措施,提高他们的安全意识和防范能力,从而减少施工过程中发生的安全事故。
二、屋面工程施工安全技术交底的内容1.施工现场的安全管理在屋面工程施工现场进行工程施工安全技术交底时,首先要对施工现场的安全管理进行明确。
包括施工现场的布置、通风、检测、监控等,以及施工现场的临时设施和交通路线等,必须符合安全规范和标准。
2.施工过程中的危险因素及防范措施在屋面工程施工安全技术交底中,必须详细介绍施工过程中可能存在的危险因素,并明确相应的防范措施。
例如,施工过程中可能出现的高空坠落、物体滑落、电击等危险,必须通过安全带、安全网、绝缘设备等来进行防范。
3.应急预案与逃生措施在屋面工程施工过程中,应急预案和逃生措施是非常重要的。
在安全技术交底中,应详细介绍各类紧急情况下的应急预案,包括火灾、自然灾害等,以及逃生通道、应急疏散标志等的设置。
4.施工设备和工具的安全使用及维护屋面工程施工中使用的设备和工具必须保证安全可靠,以防止事故发生。
因此,在施工安全技术交底中,应对施工工具和设备的安全使用方法进行说明,并明确维护保养的要求。
三、屋面工程施工安全技术交底的注意事项1.身份确认进行施工安全技术交底时,要确保与会人员的身份真实,确保只有具备相应培训经验和技术能力的人员参与交底,并记录相关人员的信息。
2.清晰简明的表达安全技术交底要求清晰简明,以便工人能够准确理解和掌握。
避免使用过于复杂的术语和句子结构,确保交底内容易于理解和记忆。
屋面工程施工技术交底一、施工前准备工作在进行屋面工程施工之前,需要进行充分的准备工作。
首先,施工方应根据设计图纸和施工方案,明确施工工艺和要求。
其次,施工方应对施工现场进行勘测,确保施工场地的平整度和稳定性。
同时,还应对施工材料进行检查,确保材料的质量符合要求。
最后,施工方应组织施工人员进行安全培训,确保施工过程中的安全性。
二、屋面材料的准备和施工1. 材料准备屋面工程所需的材料包括屋面瓦片、防水材料、保温材料等。
施工方应按照设计要求,准备好所需的材料,并进行验收。
材料的质量应符合相关标准,以确保施工的质量和安全。
2. 屋面瓦片的施工屋面瓦片的施工应按照设计方案进行。
首先,施工方应根据设计要求进行瓦片的排列和布置。
然后,施工人员应将瓦片逐一安装到屋面上,并使用专用的工具进行固定。
在施工过程中,应注意瓦片的平整度和对齐度,以确保屋面的整体效果。
3. 防水层的施工防水层是屋面工程中非常重要的一部分,它能有效防止屋面渗漏。
施工方应根据设计要求,选择适当的防水材料,并按照施工工艺进行施工。
施工人员应将防水材料铺设在屋面上,并进行固定。
在施工过程中,应注意材料的质量和施工的质量,以确保防水层的效果。
4. 保温层的施工保温层是屋面工程中的另一个重要部分,它能有效提高屋面的保温性能。
施工方应根据设计要求,选择适当的保温材料,并按照施工工艺进行施工。
施工人员应将保温材料铺设在屋面上,并进行固定。
在施工过程中,应注意材料的厚度和施工的质量,以确保保温层的效果。
三、屋面工程的验收和保养1. 施工验收屋面工程施工完毕后,施工方应组织相关人员进行验收。
验收内容包括屋面的平整度、对齐度、防水性能和保温性能等。
验收合格后,方可进行下一步的工程。
2. 屋面保养屋面工程完工后,施工方应进行屋面的定期保养。
保养内容包括清洁屋面、检查屋面瓦片的固定情况、防水层和保温层的损坏情况等。
如发现问题,应及时修复。
保养的频率根据实际情况而定,一般为每年一次。
表面平整度±5mm2m靠尺和塞尺检查
标高±4mm用水准仪检查
2.9屋面细部做法
本交底附图为屋面部分示意图,施工时应参照各设计蓝图的图集标注。
以21号楼为例,其他以楼号建筑蓝图为准。
2.9.1所有无保温板的女儿墙、雨棚等热桥部位均抹30厚无机保温砂浆,做法参12J1-123-外墙7B
2.9.2屋面上人孔做法参考12J5-1第A15的1做法。
2.9.3厨房、卫生间变压室排气道出屋面做法选用12J5-1第A19页第一种。
2.9.4屋面雨水口做法选用12J5-1第E3页B、D。
2.9.5屋面过水洞做法参见12J5-1第A13页④,洞宽详见平面标注。
2.9.6屋面变形缝做法参12J5-1的第A13的第2种做法,不燃的保温材料为岩棉。
2.9.7屋面无入口,参12J5-1的第A14页的第2种做法。
2.9.8屋面女儿墙防水做法参12J5-1的第A9页的第3种做法。
2.9.9滴水做法参12J3的第A21页的第1种。
2.9.10排气孔做法采用12J5-1 A16的1-1做法,将图中的镀锌钢管排气管改为PVC管。
屋面排气孔按照每6m*6m不少于一个的原则布置,以11号楼屋面排气孔布置为例,如图:
3、成品保护
3.1泡沫混凝土找坡层的成品保护
1.在已施工完毕的整体泡沫混凝土找坡层上不得直接行走、运输小车,行走路线应铺垫脚手板;
2.泡沫混凝土找坡层施工完成后,应及时铺抹细石砼找平层,减少受潮和进水。
3.2找坡层、找平层的成品保护
1.抹好的找平层上推小车运输时,应先铺脚手板车道,防止破坏找平层;
注:本记录一式两份,一份交接受交底人,一份存档。

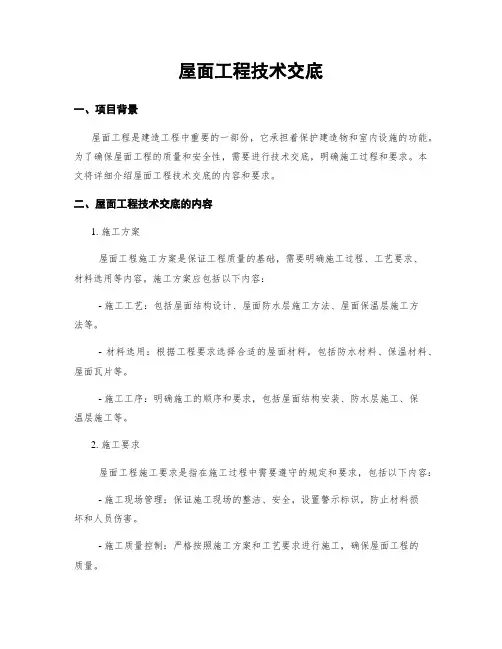

屋面工程技术交底一、项目背景屋面工程是建造工程中重要的一部份,它承担着保护建造物和室内设施的功能。
为了确保屋面工程的质量和安全性,需要进行技术交底,明确施工过程和要求。
本文将详细介绍屋面工程技术交底的内容和要求。
二、屋面工程技术交底的内容1. 施工方案屋面工程施工方案是保证工程质量的基础,需要明确施工过程、工艺要求、材料选用等内容。
施工方案应包括以下内容:- 施工工艺:包括屋面结构设计、屋面防水层施工方法、屋面保温层施工方法等。
- 材料选用:根据工程要求选择合适的屋面材料,包括防水材料、保温材料、屋面瓦片等。
- 施工工序:明确施工的顺序和要求,包括屋面结构安装、防水层施工、保温层施工等。
2. 施工要求屋面工程施工要求是指在施工过程中需要遵守的规定和要求,包括以下内容:- 施工现场管理:保证施工现场的整洁、安全,设置警示标识,防止材料损坏和人员伤害。
- 施工质量控制:严格按照施工方案和工艺要求进行施工,确保屋面工程的质量。
- 安全防护措施:确保施工人员的安全,使用安全防护设备,遵守安全操作规程。
- 环境保护要求:合理使用材料,减少废弃物产生,做好环境保护工作。
3. 施工流程屋面工程施工流程是指施工过程中各个环节的顺序和要求,包括以下内容: - 屋面结构安装:按照设计要求进行屋面结构的安装,包括梁、柱、板等。
- 防水层施工:根据设计要求进行防水层的施工,包括涂刷防水涂料、铺设防水卷材等。
- 保温层施工:根据设计要求进行保温层的施工,包括保温板材的安装、固定等。
- 屋面瓦片安装:按照设计要求进行屋面瓦片的安装,包括罗列、固定等。
4. 施工验收标准屋面工程施工完成后需要进行验收,以确保工程质量和安全性。
施工验收标准应包括以下内容:- 施工质量:屋面结构是否坚固,防水层是否完整,保温层是否合格等。
- 安全性能:屋面工程是否符合建造安全要求,是否存在安全隐患。
- 环境保护:施工过程中是否遵守环境保护要求,是否对周边环境造成污染。
屋面盖瓦施工技术交底一、工程概述本工程为某小区住宅楼,建筑面积为平方米,建筑层数为X层,屋面采用传统的小青瓦铺设工艺。
为了保证施工质量,提高施工效率,现将屋面盖瓦施工技术进行交底。
二、施工准备1、材料准备:小青瓦、水泥、砂、钢丝网、支撑木条等材料应符合设计要求,并经过检验合格。
2、工具准备:瓦刀、泥桶、皮锤、铁抹子、砂浆搅拌机等施工工具应齐全。
3、技术准备:施工前应熟悉施工图纸,进行技术交底,明确施工要求和注意事项。
三、施工工艺1、基层处理:将屋面基层清理干净,修补缺陷,做好防水处理。
2、弹线定位:根据设计要求,在屋面上弹好控制线,确定瓦的安装位置。
3、抹灰找平:在屋面上抹一层水泥砂浆,找平基层,确保瓦片平整。
4、铺贴瓦片:将小青瓦按照设计要求进行铺贴,确保排列整齐、平整。
5、固定瓦片:用钢丝网和支撑木条将瓦片固定在屋面上,确保不会脱落。
6、勾缝:用水泥砂浆将瓦片之间的缝隙填实,防止雨水渗漏。
7、清理:在施工完成后,及时清理好现场,保持整洁。
四、质量要求1、小青瓦应符合设计要求,表面光滑、无裂纹、无砂眼等缺陷。
2、安装应平整、牢固,排列整齐,接缝严密。
3、固定支撑应牢固,防止瓦片脱落。
4、施工质量应符合《建筑装饰装修工程质量验收规范》等相关标准。
五、安全要求1、施工人员应佩戴安全帽、手套等防护用品。
2、高处作业应使用脚手架或者吊篮等安全设施。
3、注意防火安全,施工现场禁止吸烟或者动用明火。
4、避免污染环境,做好施工现场的清洁工作。
屋面工程施工技术交底一、引言屋面工程是建筑工程的重要组成部分,其施工质量直接影响到建筑物的防水、保温和耐久性。
为了确保屋面工程的施工质量,提高施工效率,本文将就屋面工程施工技术交底进行探讨。
二、交底内容1、施工准备(1)技术准备:熟悉施工图纸,掌握施工规范,明确施工要求;组织施工人员进行技术培训,提高施工技术水平。
(2)材料准备:根据设计要求,选择符合规格和质量标准的材料;对进场的材料进行检验,确保其符合施工要求。
工程名称*************** 交底日期2018/6/14
施工单位******************* 分项工程名称装饰工程
交底提要屋面工艺技术交底
2) 粘贴封口条
卷材铺贴完毕后,对卷材长边和短边的搭接缝应用建筑密封材料进行嵌缝处理,然后再用封口条作进一步封口密封处理,封口条的宽度为120mm。
(十)屋面瓦
1、放线不仅要弹出屋脊线及檐口线、水沟线,还要根据屋面瓦的特点和屋面的实际尺寸,通过计算,得出屋面瓦所需的实际用量,并弹出每行瓦及每列瓦的位置线,便于瓦片的铺设。
2、为保证屋面达到三线标齐,应在屋檐第一排瓦和屋脊处最后一排瓦施工前进行预铺瓦,大面积屋面利用平瓦扣接的3mm调整范围来调节瓦片。
3、屋面檐口地一排瓦、山墙处瓦片以及屋脊处的瓦片必须全部固定,其余可间隔梅花状
审核人交底人接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
工程名称*************** 交底日期2018/6/14 施工单位******************* 分项工程名称装饰工程交底提要屋面工艺技术交底
落水口做法详图(1)
审核人交底人接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
屋面工程施工技术交底引言概述:屋面工程施工技术交底是指在屋面工程施工前,施工方与相关人员进行技术交底,明确施工方案、要求和注意事项,以确保施工过程顺利进行并达到预期效果。
本文将从施工方案、材料选用、施工工艺、安全措施和质量要求五个方面进行详细阐述。
一、施工方案:1.1 施工时间安排:根据天气状况和工期要求,制定详细的施工时间表,确保施工进度合理。
1.2 施工队伍组织:合理配置施工人员,明确各自职责和工作内容,确保施工人员配合默契。
1.3 施工设备准备:准备好所需的施工设备和工具,保证施工过程的顺利进行。
二、材料选用:2.1 屋面材料选择:根据工程要求和预算,选择适合的屋面材料,如瓦片、沥青卷材、金属板等。
2.2 防水层材料:根据屋面结构和使用环境,选用合适的防水材料,如水泥砂浆、防水卷材等。
2.3 绝热层材料:根据气候条件和节能要求,选择适当的绝热材料,如聚苯板、玻璃棉等。
三、施工工艺:3.1 屋面结构处理:对屋面结构进行检查和处理,确保结构牢固、平整,并做好防水处理。
3.2 材料安装:根据施工方案,按照正确的安装方法和顺序,将屋面材料进行安装,确保牢固可靠。
3.3 施工质量控制:在施工过程中,加强质量控制,检查材料和工艺是否符合要求,及时纠正问题。
四、安全措施:4.1 安全防护设施:在施工现场设置必要的安全防护设施,如护栏、安全网等,确保施工人员的安全。
4.2 特殊施工注意事项:针对特殊施工环境和工艺要求,制定相应的施工方案和安全措施,确保施工过程安全可靠。
4.3 紧急情况应急预案:制定应急预案,明确各种紧急情况下的处理措施,确保施工人员的安全。
五、质量要求:5.1 工程验收标准:根据相关规范和标准,明确工程验收的标准和要求,确保屋面工程质量达到预期效果。
5.2 施工记录和档案:做好施工记录和档案管理,保留施工过程中的相关资料,便于后期追溯和维护。
5.3 质量保证措施:制定质量保证措施,如定期维护和检查,确保屋面工程的长期稳定性和使用寿命。
屋面工程施工技术交底标题:屋面工程施工技术交底引言概述:屋面工程施工技术交底是指在施工前,施工方与监理方、设计方等相关人员进行详细的技术交底,确保施工过程中的质量和安全。
本文将从施工前的准备工作、屋面施工的具体要求、材料选择、施工工艺和施工质量控制等五个方面进行详细阐述。
一、施工前的准备工作1.1 确定施工方案:根据设计方案和监理要求,确定屋面工程的具体施工方案,包括施工方法、工期安排等。
1.2 制定施工计划:根据施工方案,制定详细的施工计划,包括人员配备、材料采购、施工流程等,确保施工进度顺利进行。
1.3 安全交底:对施工人员进行安全交底,明确施工现场的安全规范和应急措施,确保施工过程中的安全。
二、屋面施工的具体要求2.1 材料选择:根据设计要求和监理要求,选择符合标准的屋面材料,确保施工质量。
2.2 施工工艺:按照施工方案和设计要求,采用正确的施工工艺进行施工,确保屋面结构的稳固和密封性。
2.3 施工质量要求:严格按照监理要求和质量标准进行施工,确保屋面工程的质量达到要求。
三、材料选择3.1 防水材料:选择符合标准的防水材料,如防水卷材、防水涂料等,确保屋面的防水性能。
3.2 保温材料:根据设计要求选择合适的保温材料,如聚苯板、岩棉等,确保屋面的保温效果。
3.3 配件材料:选择符合标准的配件材料,如排水系统、通风系统等,确保屋面的功能完善。
四、施工工艺4.1 屋面平整度:在施工过程中,保证屋面的平整度,避免浮现凹凸不平的情况。
4.2 接缝处理:对屋面的接缝进行严格处理,确保接缝处的密封性和防水性能。
4.3 防水层施工:对防水层的施工进行严格控制,确保防水层的质量和完整性。
五、施工质量控制5.1 工程验收:在施工完成后,进行工程验收,确保屋面工程的质量符合设计要求和监理要求。
5.2 质量监控:在施工过程中,进行质量监控,及时发现并解决施工中的质量问题。
5.3 完工交底:在工程完工后,对施工过程进行总结和交底,确保施工方案的执行和质量控制的有效性。
屋面工程技术交底一、做法:1、上人屋面:8~10厚屋面地砖→25㎜厚1:4干硬性水泥砂浆→满铺聚酯纤维无纺布隔离层→50厚挤塑基苯乙烯泡沫塑料板→20厚1:8水泥珍珠岩找坡层→20㎜厚1:3水泥砂浆找平层→3厚SBS改性沥青防水卷材→基层处理剂→钢筋砼屋面板2、非上人屋面:40厚C20细石砼,表面压光→满铺钢板网一层→聚酯纤维无纺布隔离层→50厚挤塑基苯乙烯泡沫塑料板→20厚1:8水泥珍珠岩找坡层→20㎜厚1:3水泥砂浆找平层→3厚SBS改性沥青防水卷材→基层处理剂→钢筋砼屋面板二、施工工艺(一)防水层1、 SBS改性沥青防水卷材工艺流程:基层清理→涂刷基层处理剂→铺贴卷材→卷材接头密封→蓄水试验。
1.1、基层清理:铺贴防水层的基层务必施工完毕,并经养护、干燥,基层表面清理干净,坡度符合设计要求,且无空鼓、开裂、起砂、脱皮等缺陷。
1.2、涂刷基层处理剂:应选用与卷材相配套的基层处理剂。
用长把滚刷蘸满基层处理剂均匀的涂布在基层说明上,待4小时以上干燥后,方可进行下道工序的施工。
基层处理剂不得漏刷。
1.3、铺贴卷材:使用与卷材相配套的胶粘剂,铺贴时卷材与基层表面均应涂刷;卷材应平行屋脊从檐口处往上铺贴,双向流水坡度卷材搭接应顺流水方向,长边及端头的搭接宽度均为80㎜,端头接槎要错开250㎜;卷材应从流水坡度的下坡开始,按卷材规格弹出基准线铺贴,并使卷材的长向与流水坡向垂直。
注意卷材配制应尽量减少阴阳角处的接头;铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角,铺展时卷材不得拉的过紧,且不得皱褶、空鼓等现象;每当铺完一卷卷材后,应立即用干净松软的长把滚刷从卷材的一端开始,朝卷材的横向顺序用力滚压一遍,以排除卷材粘结层间的空气;排除空气后平面部位可用外包橡胶的长300㎜、重30KG的铁辊滚压,使卷材与基层粘结牢固,垂直部位用手持压辊滚压;1.4、卷材接头密封:1.5、蓄水试验:卷材防水层施工后,经隐蔽工程验收,确认符合设计要求后,应做蓄水试验,确认不漏水后方可进行下道工序施工。
屋面工程质量技术交底卡
GD23003
15。
3.3 变形缝顶面必须采用两层合成高分子卷材覆盖,卷材应与泛水墙体防水层搭接,搭接长度≥100mm 。
15。
3.4 变形缝中应预填聚苯乙烯泡沫板等不燃保温材料作为卷材的承托,在其上覆盖一层卷材并向缝中凹伸,上放圆形的衬垫材料,使卷材中间为Ω形,再铺设上层合成高分子卷材附加层。
顶部做砂浆保护层后用现浇钢筋混凝土盖板覆盖并加以固定,不得损坏防水层。
15。
3.5 对现浇钢筋混凝土盖板饰面层排版分格,分格缝应与屋面、女儿墙对缝。
15。
3。
6 以盖板中心为分水线向两侧找10%坡度。
15.3.7 盖板顶面分水线及两侧的阳角线条应顺直,创优工程应在盖板顶面分水线及两侧的阳角处镶铜条。
15。
3。
8 横向设分格缝,分格间距不大于2m ,分格缝宽20mm ;盖板两端与女儿墙相交处必须设分格缝;分格缝镶贴PVC 分格条或打耐候密封胶,胶缝均匀顺直。
15。
3。
9 盖板两侧下口应作鹰嘴,鹰嘴坡度≥20%。
15。
3.10 抹灰面层的做法应与女儿墙做法相同,抹灰表面平整、密实光洁,抹灰完成后将分格缝清理干净。
15.3.11创优工程变形缝盖板应做涂饰、石材或饰面砖面层。
当盖板采用饰面砖面层时,应以盖板中心
为分水线,向两侧各按10%坡度对称铺贴,阳角处应45°拼接;饰面砖的规格应与屋面一致且宜整砖铺
贴,饰面砖应粘贴牢固、线条清晰顺直,面砖铺贴后用勾缝剂勾缝;分格缝打胶处理,胶缝均匀顺直。
图15-1 屋面等高变形缝盖板分格平面示意图
图15—2 屋面等高变形缝及盖板剖面示意图
托棒卷材一层
卷材水平段不粘牢 现浇钢筋混凝土盖板 涂料或饰面砖面层
鹰嘴线
泡沫塑料棒 防水层
防水附加层
防水保护层
镶铜条
耐候胶
分格缝 镶铜条
图18—1 排烟(风)道平面示意图
图18-3 屋面排烟(风)道剖面图(风帽)
注:按照图纸要求,烟道出屋面参照03J930-1/407,即按照风帽做法施工(图18-3)
2、高层屋面做法
屋面做法按照图纸JB-11中要求,做法参见上人倒置式防水屋面(屋一),具体做法如下:
1)10mm 厚300*300地砖铺平拍实,聚合物水泥砂浆勾缝,缝宽5mm ,与保护层相对应设柔性分仓缝,缝宽12mm ,嵌防水油膏 2)5厚聚合物水泥防水砂浆满浆粘贴、勾缝
3)40厚c30配筋细石混凝土(单层双向配筋c4@150,4m 设缝,缝宽20mm ,
A 鹰嘴线
A
A
A
防水保护层 分格缝
防水层
防水附加层
高度按设计要求
图37—1 砖砌体水簸箕示意图
图37-2 石材水簸箕示意图
图37-3 砖砌体水簸箕实例图图37—4 石材水簸箕实例图(适用于创优工程)注:图纸要求按照05ZJ201C/32做法,其做法比该做法复杂,现场按照此做法施工.
图11—1混凝土面层分格排版平面示意图
图11-2 混凝土面层效果图
3 电梯机房
1)钢梁预留洞口:砌筑施工时按照图纸要求预留洞口400*800,洞底距装饰完成面150,洞底预埋20mm 厚钢板(详见电梯图)
2)钢爬
梯:
3)圈梁:按照电梯专业图纸要求,最后一道圈梁尺寸间距要求为离板底50cm
4)高层出屋面电梯机房、楼梯间、报警间外墙面贴深灰色面砖,屋面花架贴米黄色面砖。
5)落水口按照建工集团细部做法。
