重整原料缓冲罐吊装方案1
- 格式:doc
- 大小:494.50 KB
- 文档页数:3


储罐吊装方案范文储罐吊装是指将储罐从一个位置移动到另一个位置的过程,通常需要使用吊车或吊装设备进行操作。
储罐吊装方案的制定十分重要,因为储罐通常是大型和重量较大的设备,其吊装过程需要保障安全、有效和高效。
以下是一个储罐吊装方案的示例,旨在辅助进行储罐吊装操作。
第一步:确定吊装方案的基本参数在制定储罐吊装方案之前,需要确定吊装过程中的一些基本参数,包括储罐的净重、吊装高度、吊装距离、吊装设备的规格和储罐的放置位置等。
这些参数对于后续的吊装方案制定具有重要的指导作用。
第二步:评估吊装设备的条件和要求储罐的吊装通常需要使用吊车或吊装设备,因此需要评估吊装设备的条件和要求。
这包括吊装设备的最大起重量、吊装高度和吊臂长度等。
根据储罐的重量、吊装高度和吊装距离等参数,选择合适的吊装设备,并确保其符合安全标准和技术指标。
第三步:编制详细吊装计划根据储罐的特点和吊装设备的条件,制定详细的吊装计划。
这包括吊装过程中的各个环节、吊装设备的操作程序、吊装过程中的安全措施等。
吊装计划应该明确各个环节的时间节点和责任人,并与各相关部门进行沟通和协调。
第四步:准备吊装设备和所需工具在正式进行吊装作业之前,需要对吊装设备进行检修和调试,并准备所需的工具和辅助设备。
这包括吊装绳索、挂具、支撑装置、安全带、防滑垫等。
确保吊装设备和工具的工作状态良好,并对操作人员进行必要的培训和指导。
第五步:制定应急预案和安全措施在储罐吊装过程中,可能会出现一些突发情况,如设备故障、天气变化或吊装导致的意外事故等。
因此,在制定吊装方案的同时,还需要制定相应的应急预案和安全措施。
这包括组织人员进行安全会议、配备必要的急救设备和药品、设立安全警告标志等。
第六步:组织吊装作业并监控吊装过程根据吊装计划和安全措施,组织吊装作业,并对吊装过程进行监控和指导。
监控吊装过程可以使用摄像头、无人机等设备,确保吊装过程中的安全和顺利进行。
同时,进行现场巡视和质量检查,以及对吊装设备和工具的使用情况进行记录和分析。
罐整体吊装施工方案1. 引言罐(Tank)是一种用于储存和运输液体或气体的设备,广泛应用于化工、石油、食品等行业。
罐的整体吊装施工是罐安装的重要环节,必须严格遵循施工方案进行操作,以确保施工的安全和顺利进行。
本文将介绍罐整体吊装施工方案的具体步骤和注意事项。
2. 施工方案2.1 施工前准备在进行罐整体吊装施工前,需要进行以下准备工作:1.确定吊装设备:根据罐的尺寸、重量和施工现场的情况,选择合适的吊装设备,如起重机、吊车等。
2.安全检查:对吊装设备进行全面的安全检查,确保设备的正常运转和可靠性。
3.施工计划:制定详细的施工计划,明确各个施工环节的时间安排和工作内容。
4.施工人员培训:对参与施工的人员进行安全培训,提高其施工技能和安全意识。
2.2 罐的准备工作在进行整体吊装施工前,需要对罐进行以下准备工作:1.清洁罐体:清洁罐体内部和外部,确保无杂物和污垢。
2.检查罐体:对罐体进行全面检查,确保罐体结构完好,无损坏和漏气的现象。
3.固定附件:将罐体上的附件进行固定,如阀门、管道等。
2.3 整体吊装施工步骤整体吊装施工一般分为以下几个步骤:1.安装抱箍:在罐的周围设置抱箍,用于提升和固定罐体。
2.吊装准备:根据施工计划,将吊装设备准备好,并确保其稳定和安全。
3.吊装操作:将吊装设备的钩子或起重机的臂臂钩钩住抱箍,缓慢提升罐体,直至离地面一定高度。
4.吊装位置调整:根据需要,调整罐体的位置,确保其与周围设备和管道的对接。
5.固定罐体:将罐体放置在预定的位置,并通过固定装置将罐体牢固固定,防止其晃动和倾斜。
2.4 注意事项在整体吊装施工过程中,需要注意以下事项:1.安全第一:严格遵守施工操作规范和安全操作要求,确保施工人员的人身安全和设备的安全。
2.吊装设备选型:根据罐的尺寸和重量,选择合适的吊装设备,并确保其起重能力符合要求。
3.罐体检查:在施工前对罐体进行全面检查,确保罐体结构完好,无损坏和漏气的现象。

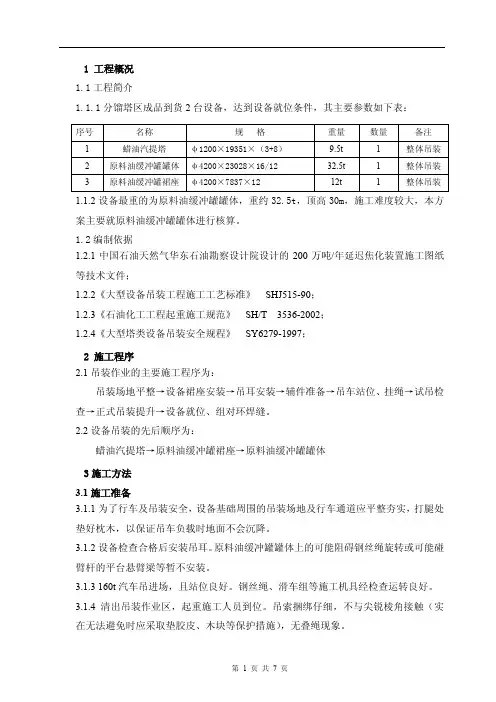

1 工程概况1.1工程简介1.1.1分馏塔区成品到货2台设备,达到设备就位条件,其主要参数如下表:1.1.2设备最重的为原料油缓冲罐罐体,重约32.5t,顶高30m,施工难度较大,本方案主要就原料油缓冲罐罐体进行核算。
1.2编制依据1.2.1中国石油天然气华东石油勘察设计院设计的200万吨/年延迟焦化装置施工图纸等技术文件;1.2.2《大型设备吊装工程施工工艺标准》SHJ515-90;1.2.3《石油化工工程起重施工规范》SH/T 3536-2002;1.2.4《大型塔类设备吊装安全规程》SY6279-1997;2 施工程序2.1吊装作业的主要施工程序为:吊装场地平整→设备裙座安装→吊耳安装→辅件准备→吊车站位、挂绳→试吊检查→正式吊装提升→设备就位、组对环焊缝。
2.2设备吊装的先后顺序为:蜡油汽提塔→原料油缓冲罐裙座→原料油缓冲罐罐体3施工方法3.1施工准备3.1.1为了行车及吊装安全,设备基础周围的吊装场地及行车通道应平整夯实,打腿处垫好枕木,以保证吊车负载时地面不会沉降。
3.1.2设备检查合格后安装吊耳。
原料油缓冲罐罐体上的可能阻碍钢丝绳旋转或可能碰臂杆的平台悬臂梁等暂不安装。
3.1.3 160t汽车吊进场,且站位良好。
钢丝绳、滑车组等施工机具经检查运转良好。
3.1.4 清出吊装作业区,起重施工人员到位。
吊索捆绑仔细,不与尖锐棱角接触(实在无法避免时应采取垫胶皮、木块等保护措施),无叠绳现象。
3.1.5 设备及基础验收合格,设备安装调整用垫铁按照规范要求摆放好。
3.1.6 设置吊装警戒线、标识出吊装作业区。
3.2 施工方法3.2.1根据现场机具情况,采用160t汽车吊主吊,55t履带吊溜尾的施工方法。
3.2.2蜡油汽提塔和原料油缓冲罐裙座在塔顶封头焊缝(对口焊缝)向下约500mm处焊好2个对称布置的DN150管轴式吊耳,吊耳周围应无明显障碍物,使钢丝绳在吊装过程能顺利滑动。
溜尾采用直接绑扎设备,用卸扣锁紧。
重型容器车间吊装方案简介本文档提供了一个重型容器车间的吊装方案,包括方案的目的、具体步骤和注意事项。
该方案旨在实现安全、高效的容器吊装操作,并为工人提供安全的工作环境。
方案目的重型容器在车间内进行吊装是一个常见的操作步骤。
吊装的目的是将容器从一个位置移动到另一个位置,以便进行装配、维修或存储等工作。
本方案的目的是确保吊装操作的安全性,同时最大程度地提高工作效率。
步骤一:准备工作在进行吊装操作之前,需要进行一些准备工作,包括以下步骤:1.确认吊装设备的安全性:检查吊装设备的工作状态和负载能力,确保其能够完成吊装任务。
2.检查吊装点:检查容器上的吊装点,确保其完好无损,并能够承受重型容器的重量。
3.清理工作区域:清除工作区域内的障碍物,以确保吊装操作的顺利进行,并对工作区域进行标记,以便工人注意。
4.准备安全装备:确保工人配备适当的安全装备,包括安全帽、安全鞋和防护手套等。
步骤二:制定吊装计划在进行吊装操作之前,需要制定一个详细的吊装计划,以确保任务的顺利完成。
吊装计划应包括以下内容:1.吊装路径规划:确定吊装的路径,包括起点、终点和吊装中间点,以确保容器在吊装过程中不会受到障碍物的阻挡。
2.吊装设备选择:根据容器的重量和吊装高度等因素,选择适当的吊装设备,如起重机、吊车或起重机械臂等。
3.吊装点确定:确定容器的吊装点,并进行必要的标记,以便吊装设备的操作员准确定位吊装点。
4.负载计算:根据容器的重量和吊装点的位置,计算出所需的吊装设备的额定负载,并确保吊装设备的负载能力不会超过其额定值。
5.操作顺序:确定吊装操作的顺序,包括起吊、移动和放下容器等步骤,并确保各个步骤之间有足够的安全间隔。
步骤三:吊装操作在开始吊装操作之前,需确保吊装设备和工人都处于良好的操作状态,并严格按照吊装计划进行操作。
以下是吊装操作的一般步骤:1.吊装设备检查:再次检查吊装设备的工作状态和负载能力,并确保设备操作员已熟悉并掌握吊装设备的操作方法。
