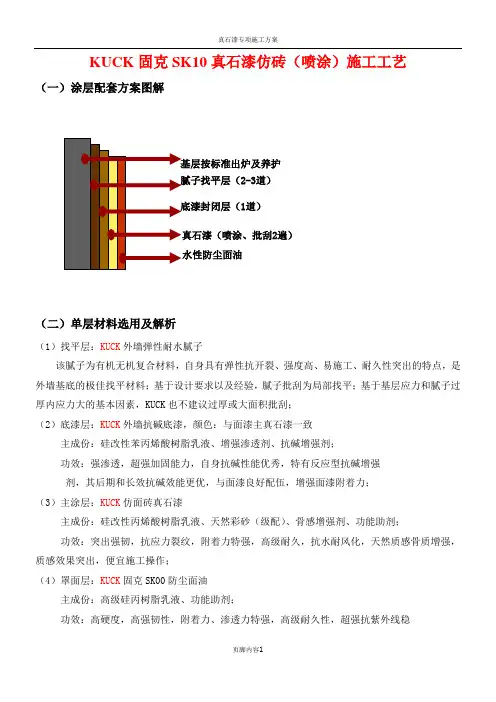

KUCK 固克SK10真石漆仿砖(喷涂)施工工艺(一)涂层配套方案图解(二)单层材料选用及解析(1)找平层:KUCK 外墙弹性耐水腻子该腻子为有机无机复合材料,自身具有弹性抗开裂、强度高、易施工、耐久性突出的特点,是外墙基底的极佳找平材料;基于设计要求以及经验,腻子批刮为局部找平;基于基层应力和腻子过厚内应力大的基本因素,KUCK 也不建议过厚或大面积批刮;(2)底漆层:KUCK 外墙抗碱底漆,颜色:与面漆主真石漆一致主成份:硅改性苯丙烯酸树脂乳液、增强渗透剂、抗碱增强剂;功效:强渗透,超强加固能力,自身抗碱性能优秀,特有反应型抗碱增强剂,其后期和长效抗碱效能更优,与面漆良好配伍,增强面漆附着力;(3)主涂层:KUCK 仿面砖真石漆主成份:硅改性丙烯酸树脂乳液、天然彩砂(级配)、骨感增强剂、功能助剂;功效:突出强韧,抗应力裂纹,附着力特强,高级耐久,抗水耐风化,天然质感骨质增强,质感效果突出,便宜施工操作;(4)罩面层:KUCK 固克SK00防尘面油主成份:高级硅丙树脂乳液、功能助剂;功效:高硬度,高强韧性,附着力、渗透力特强,高级耐久性,超强抗紫外线稳2-3道)1道)2遍)定性,高级耐水、抗风化,易于施工操作;(三)真石漆质感仿砖工艺施工流程(四)施工方法(1)基层处理1)基层检查混凝土墙体一般都会有空鼓、剥离、脱落,所以必须一一标明需敲剥、剔除有空鼓及脱落的地方。
检查墙面PH值≤10,若PH值>10时需养护墙体。
2)基层处理首先将剥落、空鼓地方全部清除,采用高强度混凝土砂浆进行修补。
3)基层清理将基体表面附着的污染物、粉化物用电动及手动工具小心除掉。
4)基层找平采用“固克”外墙专用弹性腻子进行批刮,找平基体。
a、配置腻子:按照产品说明规定的比例和方法配置腻子,腻子要求搅拌均匀充分,静置10分钟后再次搅拌确保均匀。
b、视墙壁平整度情况,腻子分2-3道披刮施工,每道厚度控制在1㎜左右,总厚度控制在2-3mm 为宜。

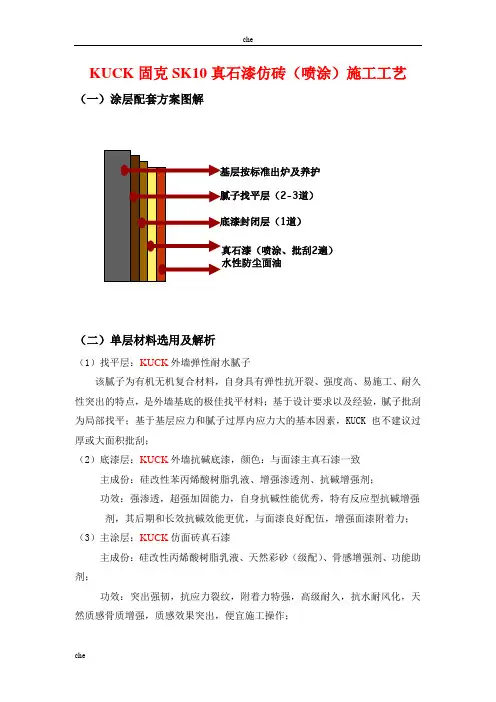

KUCK 固克SK10真石漆仿砖(喷涂)施工工艺(一)涂层配套方案图解(二)单层材料选用及解析(1)找平层:KUCK 外墙弹性耐水腻子该腻子为有机无机复合材料,自身具有弹性抗开裂、强度高、易施工、耐久性突出的特点,是外墙基底的极佳找平材料;基于设计要求以及经验,腻子批刮为局部找平;基于基层应力和腻子过厚内应力大的基本因素,KUCK 也不建议过厚或大面积批刮;(2)底漆层:KUCK 外墙抗碱底漆,颜色:与面漆主真石漆一致主成份:硅改性苯丙烯酸树脂乳液、增强渗透剂、抗碱增强剂;功效:强渗透,超强加固能力,自身抗碱性能优秀,特有反应型抗碱增强 剂,其后期和长效抗碱效能更优,与面漆良好配伍,增强面漆附着力;(3)主涂层:KUCK 仿面砖真石漆主成份:硅改性丙烯酸树脂乳液、天然彩砂(级配)、骨感增强剂、功能助剂;功效:突出强韧,抗应力裂纹,附着力特强,高级耐久,抗水耐风化,天然质感骨质增强,质感效果突出,便宜施工操作;2-3道)1道)2遍)(4)罩面层:KUCK固克SK00防尘面油主成份:高级硅丙树脂乳液、功能助剂;功效:高硬度,高强韧性,附着力、渗透力特强,高级耐久性,超强抗紫外线稳定性,高级耐水、抗风化,易于施工操作;(三)真石漆质感仿砖工艺施工流程(四)施工方法(1)基层处理1)基层检查混凝土墙体一般都会有空鼓、剥离、脱落,所以必须一一标明需敲剥、剔除有空鼓及脱落的地方。
检查墙面PH值≤10,若PH值>10时需养护墙体。
2)基层处理首先将剥落、空鼓地方全部清除,采用高强度混凝土砂浆进行修补。
3)基层清理将基体表面附着的污染物、粉化物用电动及手动工具小心除掉。
4)基层找平采用“固克”外墙专用弹性腻子进行批刮,找平基体。
a、配置腻子:按照产品说明规定的比例和方法配置腻子,腻子要求搅拌均匀充分,静置10分钟后再次搅拌确保均匀。
b、视墙壁平整度情况,腻子分2-3道披刮施工,每道厚度控制在1㎜左右,总厚度控制在2-3mm为宜。

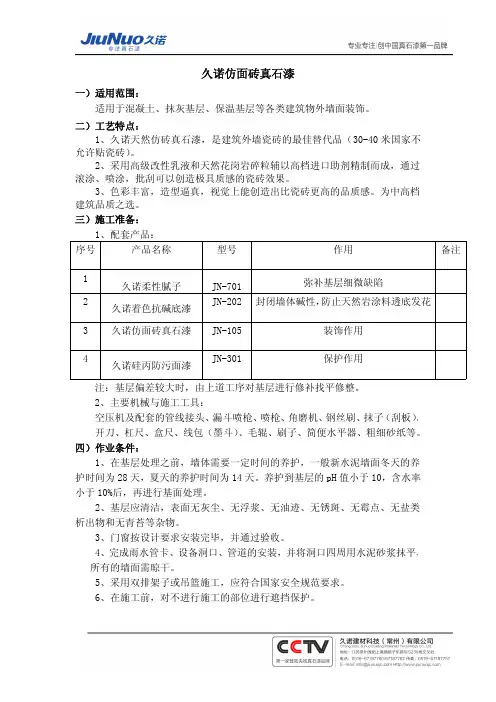

久诺仿面砖真石漆一)适用范围:适用于混凝土、抹灰基层、保温基层等各类建筑物外墙面装饰。
二)工艺特点:1、久诺天然仿砖真石漆,是建筑外墙瓷砖的最佳替代品(30-40米国家不允许贴瓷砖)。
2、采用高级改性乳液和天然花岗岩碎粒辅以高档进口助剂精制而成,通过滚涂、喷涂,批刮可以创造极具质感的瓷砖效果。
3、色彩丰富,造型逼真,视觉上能创造出比瓷砖更高的品质感。
为中高档建筑品质之选。
三)施工准备:1、配套产品:序号产品名称型号作用备注1久诺柔性腻子JN-701弥补基层细微缺陷JN-202封闭墙体碱性,防止天然岩涂料透底发花2久诺着色抗碱底漆3久诺仿面砖真石漆JN-105装饰作用4JN-301保护作用久诺硅丙防污面漆注:基层偏差较大时,由上道工序对基层进行修补找平修整。
2、主要机械与施工工具:空压机及配套的管线接头、漏斗喷枪、喷枪、角磨机、钢丝刷、抹子(刮板)、开刀、杠尺、盒尺、线包(墨斗)、毛辊、刷子、简便水平器、粗细砂纸等。
四)作业条件:1、在基层处理之前,墙体需要一定时间的养护,一般新水泥墙面冬天的养护时间为28天,夏天的养护时间为14天。
养护到基层的pH值小于10,含水率小于10%后,再进行基面处理。
2、基层应清洁,表面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类析出物和无青苔等杂物。
3、门窗按设计要求安装完毕,并通过验收。
4、完成雨水管卡、设备洞口、管道的安装,并将洞口四周用水泥砂浆抹平,所有的墙面需晾干。
5、采用双排架子或吊篮施工,应符合国家安全规范要求。
6、在施工前,对不进行施工的部位进行遮挡保护。
五)操作工艺:1、工艺流程:墙面基层处理→刮(抹)涂久诺柔性腻子1-2遍→滚涂久诺着色抗碱底漆,1-2遍→弹线分格、粘贴胶带→喷涂久诺仿面砖真石漆,1-2遍→打磨→撕胶带→滚涂久诺硅丙防污面漆。
2、基层处理:基层处理前应彻底清除疏松、起皮、空鼓、粉化的基层,去除浮灰、油污等污染物。
3、刮涂久诺柔性腻子:久诺柔性腻子分两道施工,第一道局部找平,修整门窗洞口及阴阳角,第二道满批。
