外墙真石漆喷涂施工方案22
- 格式:doc
- 大小:378.00 KB
- 文档页数:7
1外墙面真石漆喷涂方案1.1一般要求工程内容:1.基层清理2.刮腻子3.喷、刷真石漆1)涂封闭底漆:喷涂(刷涂、滚涂均可),用无气喷枪均匀薄喷一遍,施工温度10℃以上,喷涂量0.2-0.3Kg/m2。
2)喷涂中层真石漆:采用喷涂方法,喷涂压力在0.5-1.0mPa/cm2,根据样板要求选择合适喷嘴,施工温度在10℃以上,厚度1-2mm,涂抹两道,间隔两小时,干燥24小时后打磨。
喷枪应垂直于待喷涂面施工,距离约60厘米。
对于阴阳角施工过程中,喷涂时特别注意不能一次喷厚,采用薄喷多层法,即表面干燥后重喷,喷枪距离为80厘米,运动速度快,且不能垂直阴阳角喷,只能采用散射,即喷涂两个面,上雾花的边缘扫入阴阳角。
喷涂量3-5 Kg/m2。
3)打磨:采用400-600目砂纸,轻轻抹平真石漆表面凸起砂料及尖角,切忌用力过猛。
4)喷罩面漆:采用喷涂(刷涂、辊涂均可),用无气喷枪均匀薄喷一遍,施工温度不得低于10℃,完全干燥需要10天,喷涂量0.2-0.3Kg/m2。
5)白色、浅色的真石漆施工:墙体先批刮一遍白水泥,要求平整、无明显批痕;或者直接涂刷有色液体底漆,再按规定喷涂中层、面层;6)深色的真石漆施工:底漆按规定喷涂,在施工中层时,只需薄喷一层,厚度控制在1—2mm,再罩面漆1.2真石漆施工工艺1.2.1施工设备:真石漆喷枪、空压机、毛刷、滚筒、胶带、铲刀、气管、砂纸、遮挡工具、无气喷枪1.2.2施工前准备1)脚手架横竖杆与墙面距离为500-600mm,墙面不设支撑点。
2)基层应清除干净,无灰尘、铁锈、油迹,无空鼓、粉化、脱皮、起砂等现象,基层表面应有一定强度,含水率<10,PH<9,基层的干燥时,水泥砂浆基层要求21天以上,气温若低,适当延长时间。
1.2.3基层修整1)对墙体蜂窝眼、分格缝和局部不平整处进行修补,要求平坦,但不需太光滑。
2)根据需要,对墙体划线分格,用胶带纸粘贴分隔条。
1.2.4涂底漆1)用毛刷清除基面浮尘,用纸粘塑料布或薄膜保护门窗和其它成品;2)对于白色、浅色等遮盖率较低颜色的真石漆,可在墙体批刮一遍白水泥,要求薄而均匀或者直接涂刷有色液体底漆;3)对于深色的真石漆,用滚筒滚涂一层配套底漆,用量0.1-0.2kg/m2 1.2.5中层喷涂1)依合同要求的喷点效果,用不同口径(4mm-8mm)喷嘴喷涂,喷嘴口径越小则喷涂效果越平整均匀,口径大凹凸感强。
工程外墙真石漆施工方案一、前置准备在进行工程外墙真石漆施工前,需要做以下准备工作:1.确认墙面材料:真石漆适用于水泥基面、混凝土表面、粉刷表面、瓷砖表面等,但不适用于金属表面及其他特殊表面。
2.检查墙面状态:墙面必须在施工前清理干净,无油污、脱落、开裂等问题。
3.选择合适的真石漆:根据墙面的颜色、纹理等选择合适的真石漆颜色和纹理。
二、施工流程1.墙面清洁将墙面表面的尘埃、杂物、水垢等清洗掉,可以使用高压水枪或水刷进行清洗。
如果墙面存在油污或其他污渍,可以用洗涤剂进行清洗。
2.处理墙面问题如果墙面存在裂缝、空鼓等问题,需要先进行修补处理。
可以使用水泥砂浆或聚合物砂浆等材料进行填补和加固。
3.底漆处理墙面经过清洁和处理后,需要进行底漆处理。
底漆一般用聚合物乳液底漆,可以提高真石漆的附着力和耐久性。
底漆施工完毕后,需等待干燥。
4.涂刷真石漆真石漆施工前需要搅拌均匀,采用刮涂法施工,刮涂时要注意方向。
真石漆要均匀地涂刷在墙面上,厚度约为1-2毫米,采用小面积分块施工。
5.抹平整刮涂完毕后,需要使用木抹子将真石漆表面擦平,使表面光滑,纹理明显,效果自然。
6.涂面漆真石漆施工完毕后,需要进行涂面漆处理。
涂面漆可以增加真石漆的保护层,提高真石漆的耐久性和防水性。
三、注意事项1.施工环境要干燥:真石漆施工时,墙面及周边环境要干燥,否则会影响真石漆的附着力和涂层质量。
2.避免施工当天下雨:下雨日气温低,空气湿度高,不适宜真石漆施工。
3.涂刷真石漆时,顺向一定要一致:真石漆涂刷时,方向必须保持一致,才能做到纹理清晰、效果自然。
4.真石漆施工完毕后,要等待一段时间再进行房屋装修:为了保证真石漆的涂层质量和效果,施工完毕后,需要等待一定时间,直到真石漆完全干燥,方可进行房屋装修。
四、施工后维护1.常规维护:真石漆表面经常需要进行清洗,可以使用软布轻轻擦拭。
2.避免重物碰撞:真石漆表面遇到重物碰撞,容易造成局部表面脱落、裂缝等问题,需要注意保护。
一、工程概况本工程为某住宅小区外墙真石漆喷涂工程,建筑面积约为10万平方米。
施工内容包括外墙真石漆喷涂、基层处理、腻子找平等。
为确保工程质量,特制定以下施工方案。
二、施工准备1. 材料准备:真石漆、腻子、底漆、涂料、胶带、砂纸、喷枪、滚筒、刷子等。
2. 人员准备:项目经理、施工员、质量员、安全员等。
3. 施工设备准备:喷枪、滚筒、刷子、搅拌机、脚手架等。
三、施工工艺1. 基层处理(1)对墙体进行检查,清除墙面污渍、松动部分。
(2)对墙体进行打磨,使墙面平整、干净。
(3)检查墙体含水率,确保含水率小于10%。
2. 腻子找平(1)在墙体上批刮腻子,厚度约为2-3mm。
(2)待腻子干燥后,用砂纸进行打磨,使墙面平整。
3. 底漆施工(1)在腻子层上刷涂底漆,涂刷均匀,厚度约为0.1-0.2mm。
(2)待底漆干燥后,用砂纸进行打磨,使墙面光滑。
4. 真石漆喷涂(1)根据设计要求,将真石漆搅拌均匀。
(2)使用喷枪进行喷涂,喷涂均匀,厚度约为1-2mm。
(3)喷涂过程中,注意喷枪与墙面的距离和角度,确保喷涂效果。
5. 分割线施工(1)在真石漆干燥后,使用胶带将分割线贴在墙体上。
(2)撕去胶带,形成清晰的分割线。
6. 罩面漆施工(1)在真石漆干燥后,刷涂罩面漆,涂刷均匀,厚度约为0.1-0.2mm。
(2)待罩面漆干燥后,用砂纸进行打磨,使墙面光滑。
四、质量控制1. 基层处理:确保墙体平整、干净,含水率小于10%。
2. 腻子找平:腻子层厚度均匀,表面平整。
3. 底漆施工:底漆涂刷均匀,厚度适宜。
4. 真石漆喷涂:喷涂均匀,厚度适宜,无漏喷、无流淌。
5. 分割线施工:分割线清晰,无明显误差。
6. 罩面漆施工:罩面漆涂刷均匀,厚度适宜。
五、安全文明施工1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员佩戴安全帽、安全带等防护用品。
3. 施工过程中,注意防火、防爆、防尘。
4. 施工现场保持整洁,及时清理废弃物。
外墙真石漆施工方案外墙真石漆施工方案一、项目背景外墙真石漆施工是一种常见的装饰材料,具有抗污、耐候、耐酸碱等特点,广泛应用于建筑外墙装饰。
本文档旨在提供一份详细的外墙真石漆施工方案,供参考使用。
二、施工准备1. 设计方案:确定施工区域的风格和设计方案,包括颜色、纹理等。
2. 材料清单:准备好所需的真石漆材料,包括底漆、面漆、颜料等。
3. 工具准备:准备好所需的施工工具,包括刮刀、滚筒、喷枪等。
4. 表面处理:清理外墙表面,确保其干净、平整。
三、施工步骤1. 底漆施工:a. 将底漆搅拌均匀,使用刮刀将底漆均匀涂抹在外墙表面。
b. 底漆干燥后,使用砂纸打磨表面,确保其光滑。
2. 面漆施工:a. 将面漆搅拌均匀,使用滚筒或喷枪将面漆均匀涂抹在外墙表面。
b. 可根据设计需求进行纹理处理,使用刮刀或其他工具在湿润的面漆上创造纹理效果。
c. 面漆干燥后,使用砂纸轻轻打磨表面,确保其光滑。
3. 修补施工:a. 检查施工过程中是否存在明显的施工瑕疵或漏涂的区域。
b. 对有问题的区域进行修补,使用刮刀将真石漆均匀涂抹在修补部位。
c. 修补部位干燥后,使用砂纸轻轻打磨,确保其与周围部位一致。
四、施工注意事项1. 天气:施工时避免在雨天或极端高温的情况下进行,以免影响施工效果。
2. 施工速度:面漆施工要快速进行,避免在已施工部分与新施工部分产生明显边界。
3. 厚度控制:施工时注意真石漆的厚度,避免产生露珠或流淌。
4. 清理工具:及时清洁使用过的工具,以免影响下次施工。
五、扩展内容1、本文档所涉及附件如下:- 外墙真石漆设计图纸- 外墙真石漆施工工具清单- 外墙真石漆材料清单2、本文档所涉及的法律名词及注释:- 外墙装饰施工管理条例:指对外墙装饰施工进行管理的法律法规。
- 真石漆:一种外墙装饰材料,主要由颜料、树脂等组成。
- 底漆:真石漆施工前的一层底涂材料,用于提高真石漆涂层的附着力和耐久性。
- 面漆:真石漆施工的最上层涂层,用于增加外墙表面的美观和保护。
外墙真石漆施工方案(绝对详细)1.3对于裂缝和缺损,应进行修补,确保基层平整光滑。
2.封闭底漆施工2.1封闭底漆应在基层处理后立即进行,确保基层的防水性和粘结力。
2.2喷涂封闭底漆时,应注意均匀喷涂,避免出现漏喷或重喷等情况。
3.真石漆施工3.1喷涂真石漆时,应注意骨料的均匀分布,确保装饰效果。
3.2喷涂时应注意喷涂厚度的控制,避免出现流淌或起泡现象。
4.灰缝处理4.1灰缝处理应在真石漆干燥后进行,确保灰缝与真石漆的颜色和质感一致。
4.2灰缝处理时应注意灰缝的宽度和深度,确保灰缝的美观和耐久性。
5.罩面漆施工5.1罩面漆应在真石漆干燥后进行,确保涂层的防水性和耐污染性。
5.2喷涂罩面漆时应注意均匀喷涂,避免出现漏喷或重喷等情况。
4.2其他留意事项1.施工现场应保持干燥,避免出现水分和灰尘等影响施工质量的因素。
2.施工人员应具备相应的技能和经验,避免出现操作不当的情况。
3.施工过程中应注意安全,遵守相关安全规定,确保施工人员的人身安全。
五、施工平安留意事项1.施工过程中应注意防火,避免出现火灾等意外事件。
2.施工现场应设置相应的安全警示标志,确保施工人员的平安。
3.施工人员应佩戴相应的平安防护用具,避免出现意外伤害。
六、操作制度1.施工前应进行现场勘查,制定施工方案。
2.施工过程中应严格按照施工流程进行操作,确保施工质量。
3.施工后应进行验收,确保施工质量符合相关标准。
1.3 对外表微小裂缝、砂眼、阳角碰坏等细小处进行全方位修复处理,确保修补后纹理和大面积一致,并清理浮灰,以确保饰面层与基层的结合坚固。
1.4 工序验收标准:外表无砂浆疙瘩和明显的凹凸局部。
2.找平采用腻子在抗裂层砂浆上进行批刮找平,腻子必须和抗裂砂浆相兼容,最好采用同一企业的产品,否则不同胀缩将导致真石漆出现大小不一的裂缝。
1)腻子应现场调配,搅拌均匀,呈牙膏状,调配后一次用完。
2)施工后至少12小时内必须防止雨淋、炎热阳光照耀及霜冻。

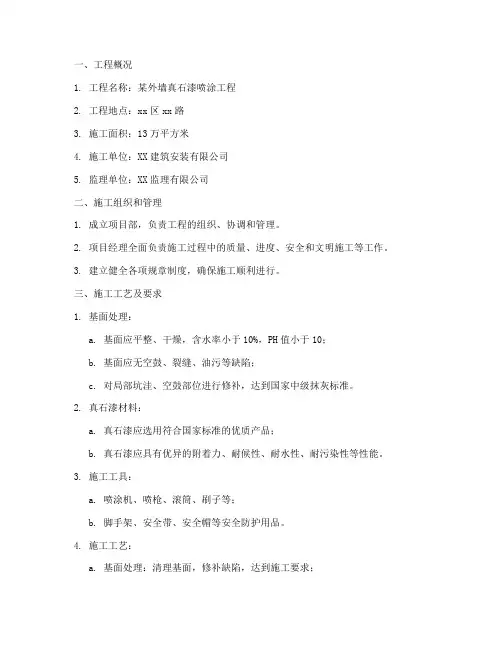

一、工程概况1. 工程名称:某外墙真石漆喷涂工程2. 工程地点:xx区xx路3. 施工面积:13万平方米4. 施工单位:XX建筑安装有限公司5. 监理单位:XX监理有限公司二、施工组织和管理1. 成立项目部,负责工程的组织、协调和管理。
2. 项目经理全面负责施工过程中的质量、进度、安全和文明施工等工作。
3. 建立健全各项规章制度,确保施工顺利进行。
三、施工工艺及要求1. 基面处理:a. 基面应平整、干燥,含水率小于10%,PH值小于10;b. 基面应无空鼓、裂缝、油污等缺陷;c. 对局部坑洼、空鼓部位进行修补,达到国家中级抹灰标准。
2. 真石漆材料:a. 真石漆应选用符合国家标准的优质产品;b. 真石漆应具有优异的附着力、耐候性、耐水性、耐污染性等性能。
3. 施工工具:a. 喷涂机、喷枪、滚筒、刷子等;b. 脚手架、安全带、安全帽等安全防护用品。
4. 施工工艺:a. 基面处理:清理基面,修补缺陷,达到施工要求;b. 底漆施工:涂抹底漆,增加真石漆的附着力;c. 真石漆喷涂:根据设计要求,进行真石漆喷涂,注意喷涂均匀;d. 成品保护:喷涂完成后,进行成品保护,防止污染和损伤。
四、技术准备措施1. 技术交底:组织施工人员进行技术交底,明确施工工艺、质量要求、安全注意事项等。
2. 施工图纸会审:对施工图纸进行会审,确保施工方案的可行性。
3. 材料设备准备:提前采购真石漆、底漆、施工工具等材料设备。
五、确保工程质量的技术组织措施1. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。
2. 质量检查:定期进行质量检查,发现问题及时整改。
3. 质量验收:按照国家相关标准进行质量验收,确保工程质量。
六、确保安全、文明生产的技术组织措施及要求1. 施工现场安全防护:设立安全警示标志,确保施工人员安全;2. 施工现场文明施工:保持施工现场整洁,合理堆放材料,避免扰民;3. 安全培训:对施工人员进行安全培训,提高安全意识。

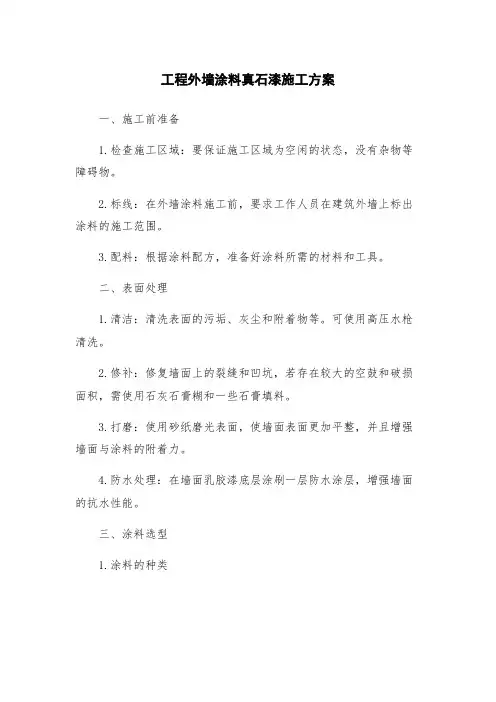

工程外墙涂料真石漆施工方案一、施工前准备1.检查施工区域:要保证施工区域为空闲的状态,没有杂物等障碍物。
2.标线:在外墙涂料施工前,要求工作人员在建筑外墙上标出涂料的施工范围。
3.配料:根据涂料配方,准备好涂料所需的材料和工具。
二、表面处理1.清洁:清洗表面的污垢、灰尘和附着物等。
可使用高压水枪清洗。
2.修补:修复墙面上的裂缝和凹坑,若存在较大的空鼓和破损面积,需使用石灰石膏糊和一些石膏填料。
3.打磨:使用砂纸磨光表面,使墙面表面更加平整,并且增强墙面与涂料的附着力。
4.防水处理:在墙面乳胶漆底层涂刷一层防水涂层,增强墙面的抗水性能。
三、涂料选型1.涂料的种类真石漆分为油性和水性两种,水性真石漆健康环保,且不易易燃,运输和处理方便;油性真石漆质地较为细腻,涂装后的表面更加平滑坚硬,且具有更好的亲水性和耐候性。
2.颜色和质地的选择由于真石漆的颜色和质地种类丰富,可以根据业主的需求来选择,一些常用的颜色包括浅灰、浅黄、金黄、米黄等等,质地自然、裂纹、泡沫等等。
四、涂料施工1.打底层:在墙面刷上一层底漆,增强涂料与墙面附着力并提高涂料的抗潮性和耐腐蚀性。
2.间隔时间:涂上底漆后,需等待2小时以使之干透,方可进行下一层的刷涂。
3.第一遍中涂层:在打好底漆后,采用较大的刷子,均匀地刷上第一遍中涂层,此处不必过于讲究涂层厚薄与干燥时间,涂层需保证饱满,同时避免留下刷痕。
4.干透时间:中涂层需要至少半天的时间干燥,若环境较潮或天气较冷,则需要延长时间。
5.第二遍中涂层:将涂层大致喷上一笔,然后用更小的刷子慢慢地拍出裂纹,裂纹的宽度可以根据场地和涂料的需求而定。
6.干透时间:第二遍中涂层同样需要至少半天时间干透。
7.表层涂抹:将墙面表层涂上一次薄薄的涂层,使表面的颜色和质地更加均匀和自然。
8.干透时间:至少需要24小时的时间干透后即可进行下一步的工作。
五、验收1.对涂层的角度、厚度、颜色、质地、裂纹等进行检查。

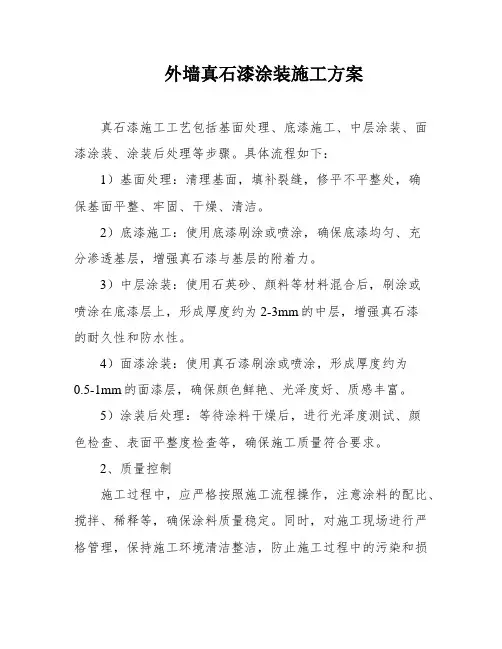

外墙真石漆涂装施工方案真石漆施工工艺包括基面处理、底漆施工、中层涂装、面漆涂装、涂装后处理等步骤。
具体流程如下:1)基面处理:清理基面,填补裂缝,修平不平整处,确保基面平整、牢固、干燥、清洁。
2)底漆施工:使用底漆刷涂或喷涂,确保底漆均匀、充分渗透基层,增强真石漆与基层的附着力。
3)中层涂装:使用石英砂、颜料等材料混合后,刷涂或喷涂在底漆层上,形成厚度约为2-3mm的中层,增强真石漆的耐久性和防水性。
4)面漆涂装:使用真石漆刷涂或喷涂,形成厚度约为0.5-1mm的面漆层,确保颜色鲜艳、光泽度好、质感丰富。
5)涂装后处理:等待涂料干燥后,进行光泽度测试、颜色检查、表面平整度检查等,确保施工质量符合要求。
2、质量控制施工过程中,应严格按照施工流程操作,注意涂料的配比、搅拌、稀释等,确保涂料质量稳定。
同时,对施工现场进行严格管理,保持施工环境清洁整洁,防止施工过程中的污染和损坏。
施工结束后,应进行质量验收,确保施工质量达到标准要求。
3、安全措施在施工过程中,应严格遵守安全规定,佩戴好安全防护用品,确保施工人员的安全。
同时,对施工现场进行安全检查,防止施工过程中的安全事故发生。
1.在喷涂真石漆时,先均匀薄喷涂一遍,覆盖10-20平方米,按70%的覆盖力,然后用小铁板将墙面洞眼、裂缝和不平整处刮平。
再均匀满喷第二遍,用小铁板和辊筒压实,窗边或其它饰面接头用挡板遮住。
2.喷涂时,根据先小面后大面,至上而下的操作程序。
3.不同颜色的真石漆施工时,应先待一种真石漆施工完成并表干后方可进行另一种颜色真石漆施工。
施工时需将另一种颜色真石漆进行保护防止污染。
4.施工真石漆应接在分格线或窗套等处,避免结合处出现色差。
5.喷涂结束后,观感无漏底、饰面均匀,墙面无洞眼及颗粒、无流淌,颜色无明显色差。
对因屋面渗水造成的墙体潮湿面待防水处理后再进行喷涂。
6.在撕揭分格胶条前,需用裁纸刀将胶条在纵横交接处,沿平行于水平胶条的方向,将竖向胶条切断,以避免撕揭胶条时真石漆脱落。
外墙真石漆涂料施工方案一、施工前准备。
在进行外墙真石漆涂料施工之前,首先需要对施工现场进行准备工作。
清理外墙表面的灰尘、污垢和老旧涂料,确保外墙表面干净整洁。
同时,对外墙进行检查,修补裂缝和破损部分,保证外墙表面平整。
在施工现场周围设置警示标志,确保施工区域安全。
二、基层处理。
在进行外墙真石漆涂料施工之前,需要对基层进行处理。
首先,对外墙进行喷涂底漆,提高底漆的附着力和密封性,增强真石漆的附着力。
其次,进行基层找平处理,填补外墙表面的裂缝和破损部分,保证外墙表面平整。
最后,进行基层抹灰处理,确保外墙表面光滑。
三、施工工艺。
1. 打底层,在基层处理完成后,进行真石漆的打底层施工。
首先,将真石漆与水按照一定比例混合均匀,然后用滚筒或刷子均匀涂抹在外墙表面,形成均匀的底层。
2. 中间层,在打底层干燥后,进行真石漆的中间层施工。
将真石漆与水按照一定比例混合均匀,然后用特制的刷子或辊涂机均匀涂抹在外墙表面,形成石纹效果。
3. 面层,在中间层干燥后,进行真石漆的面层施工。
将真石漆与水按照一定比例混合均匀,然后用特制的刷子或辊涂机均匀涂抹在外墙表面,形成石纹效果。
四、施工注意事项。
1. 施工环境温度应在5℃-35℃之间,湿度应控制在85%以下。
2. 施工时应避免在阳光直射或雨雪天气施工,以免影响施工效果。
3. 施工现场应保持通风良好,避免有害气体对施工人员造成伤害。
4. 施工人员应佩戴好防护用具,避免真石漆对皮肤和呼吸系统造成伤害。
五、施工完工验收。
施工完工后,需要对外墙真石漆涂料进行验收。
首先,检查外墙表面是否平整,真石漆的纹理是否清晰,颜色是否均匀。
其次,检查外墙表面是否有漏涂、掉色和开裂等现象。
最后,对真石漆的附着力进行检测,确保施工质量符合要求。
六、施工后维护。
施工完工后,需要对外墙真石漆涂料进行维护保养。
定期清洁外墙表面的灰尘和污垢,避免污染影响真石漆的美观。
同时,定期检查外墙表面是否有开裂和脱落现象,及时进行修补和维护,延长真石漆的使用寿命。
外墙真石漆施工方案第一篇:外墙真石漆施工方案外墙真石漆施工方案一、外墙真石漆基面验收标准及检查方法:外墙真石漆基面验收标准及检查方法:工程质量应符合国家外保温工程验收规范中规定的要求。
1、外保温面层表面应平整、洁净、无污染,接茬平整,无明显抹纹。
线角、分格条应顺直、平整、清晰。
2、保温层与墙体以及各构造层之间应粘接牢固,无脱层、空鼓、裂缝等现象,面层无粉化、起皮、爆灰等问题发生。
面层应达到规范规定的强度要求。
3、检查分格条(缝)的宽度、深度是否均匀一致,条(缝)是否平整光滑,棱角是否整齐,要求横平竖直,线条通顺。
滴水线(槽)流水坡向是否正确。
4、检查门窗洞口、边、角、垛等部位有无保护性措施,有无损坏,门窗边是否打胶。
5、检查保温层的网格布有无露底现象,抗裂胶浆的厚度是否符合规范要求。
二、真石漆施工方案:真石漆施工方案:1、施工准备。
施工人员进场后应搭设好仓库,仓库地面上应铺设方木及平板,防止材料受潮失效。
根据总包进度计划编制施工人员和施工材料进场计划表,确定施工工具、机械设备的进场数量及时间。
2、施工顺序。
基面检查成品保护石漆(四遍)清理基层基面处理分格弹线批腻子(两遍)喷涂真涂刷抗碱专用底漆(一遍)喷涂罩面漆清理现场。
3、施工人员进场后应进行基面检查,基层的垂直度、平整度、接缝部位是否顺直、分格条是否均匀一致平直,其误差是否在验收规范要求的范围内。
基层表面不能有疏松、粉化、麻面、裂缝、空鼓等现象,露出基面的金属件、螺丝等都必须进行防锈处理。
基层表面应充分干燥,通常新抹的基层表面在通风良好的情况下,砂浆抹灰面夏季应干燥10天,冬季20天以上,混凝土面夏季3周,冬季4周以上。
对不合格的基面应拒绝在验收单上签字,应在整改后经检查验收合格后方可进行下道工序施工。
4、基面验收合格后,应安排施工人员使用钢丝刷、砂纸除去基层表面的浮灰、油污等附着物,所有大角应弹线检查。
对偏差较大的部位应用专用抹面砂浆进行修补。

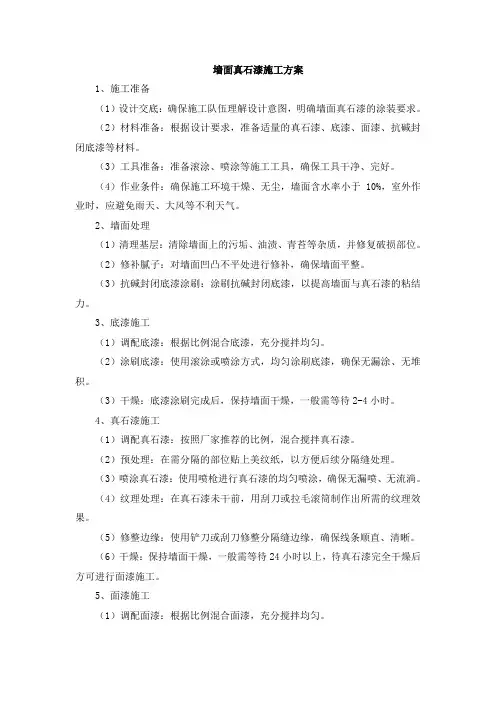

墙面真石漆施工方案1、施工准备(1)设计交底:确保施工队伍理解设计意图,明确墙面真石漆的涂装要求。
(2)材料准备:根据设计要求,准备适量的真石漆、底漆、面漆、抗碱封闭底漆等材料。
(3)工具准备:准备滚涂、喷涂等施工工具,确保工具干净、完好。
(4)作业条件:确保施工环境干燥、无尘,墙面含水率小于10%,室外作业时,应避免雨天、大风等不利天气。
2、墙面处理(1)清理基层:清除墙面上的污垢、油渍、青苔等杂质,并修复破损部位。
(2)修补腻子:对墙面凹凸不平处进行修补,确保墙面平整。
(3)抗碱封闭底漆涂刷:涂刷抗碱封闭底漆,以提高墙面与真石漆的粘结力。
3、底漆施工(1)调配底漆:根据比例混合底漆,充分搅拌均匀。
(2)涂刷底漆:使用滚涂或喷涂方式,均匀涂刷底漆,确保无漏涂、无堆积。
(3)干燥:底漆涂刷完成后,保持墙面干燥,一般需等待2-4小时。
4、真石漆施工(1)调配真石漆:按照厂家推荐的比例,混合搅拌真石漆。
(2)预处理:在需分隔的部位贴上美纹纸,以方便后续分隔缝处理。
(3)喷涂真石漆:使用喷枪进行真石漆的均匀喷涂,确保无漏喷、无流淌。
(4)纹理处理:在真石漆未干前,用刮刀或拉毛滚筒制作出所需的纹理效果。
(5)修整边缘:使用铲刀或刮刀修整分隔缝边缘,确保线条顺直、清晰。
(6)干燥:保持墙面干燥,一般需等待24小时以上,待真石漆完全干燥后方可进行面漆施工。
5、面漆施工(1)调配面漆:根据比例混合面漆,充分搅拌均匀。
(2)涂刷面漆:使用滚涂或喷涂方式,均匀涂刷面漆,确保无漏涂、无堆积。
(3)特殊效果处理:根据需要,可在面漆中加入特殊效果材料,如珠光粉等,以增加墙面装饰效果。
(4)干燥:保持墙面干燥,一般需等待2-4小时,待面漆完全干燥后方可进行质量验收。
6、质量验收(1)外观检查:检查墙面是否光滑、平整,无气泡、无裂纹、无漏涂等现象。
(2)分隔缝处理:检查分隔缝是否顺直、清晰,美纹纸贴合处是否整齐美观。
(3)色彩与纹理效果:检查墙面颜色是否一致,纹理是否自然美观。
外墙真石漆施工方案三篇篇一:外墙真石漆施工方案施工组织和管理1、组织管理机构根据本工程重要性,我公司决定组织专门的项目部,精心组织、精心施工,确保本工程的质量、工期、安全作业、文明施工等目标得以全面落实。
三原材料质量控制为了保证真石漆涂层的整体性和装饰效果,真石漆施工分为封闭底漆、真石漆中层和罩面涂料,本工程所用材料均采用“杰邦”品牌材料。
1、抗碱封闭底漆抗碱封闭底漆应能够在水或溶剂挥发后,其中的乳液或树脂渗入基材间隙和毛细孔内,提高基材表面的防水性能,防止基材由于水分迁移而起的泛碱和发花现象,同时增加真石漆主层和基材之间的粘结力。
2、真石漆真石漆的中层为主涂料层,该层由骨料、粘结材料、防开裂树脂、各种功能性助剂和水组成.真石漆的质量和装饰效果的好坏,在很大程度上取决于该层组成材料的质量.骨料应粗细颗粒搭配合理,既要满足装饰效果的要求、涂层致密,又要有利于施工.粘结剂是影响真石漆性能的关键因素之一,它直接影响到真石漆膜的硬度、粘结强度、耐水、耐候性等多方面的性能.用于真石漆的乳液应满足稳定性好、膜的硬度高、漆膜的吸水膨胀率小等要求,应能从根本上解决真石漆吸水泛白的问题.防开裂树脂应具有良好的硬度和柔韧性,使得真石漆具有一定的韧性,以适应胀缩需要,不至于产生胀缩裂缝,提高装饰层的耐久性.各种功能性助剂的选择应满足相应功能和质量的要求。
3、罩面漆罩面漆应采用无色透明漆,要求其能够增加真石漆涂层的防水性和耐污染性,同时又便于日后清洗。
四施工工艺及要求一、基层要求1、外墙面平整度质量应达国家标准2m靠尺下±4mm。
2、检查墙面是否坚实、牢固,有无起砂、裂缝、疏松的现象,墙面是否平整、有无鼓胀等情况。
3、检查墙面是否干燥,是否符合施工要求墙面深入2cm含水率≤10%,酸碱度≤9%,若墙体太潮湿,先干燥一定时间再施工,要求距离外墙墙面完成抹灰时间最少养护28天以上,若酸碱度太大,则需要用草酸做中和处理。
外墙真石漆喷涂施工方案一、施工前准备工作1.1施工前,首先需要对外墙进行彻底清洁。
清洁工作可以采用高压水枪、刷子和清洗剂等工具和材料进行。
1.2清洁完成后,需要对墙体进行修补。
对于墙面上的裂缝、空鼓、脱落的腻子层等地方进行处理,确保墙面平整。
1.3对于已经涂有其他涂料的墙面,需要进行打磨处理,以便确保真石漆的附着力。
二、施工材料准备2.1真石漆。
选择质量可靠、颜色持久的真石漆,根据需要选择合适的颜色和纹理。
2.2底漆。
底漆的选择要正确,不同底材需要使用不同类型的底漆,以确保真石漆的附着力。
2.3辅助材料。
包括刷子、辊筒、喷枪、批刀、钢丝刷等用具,以及腻子、修补剂、填缝剂等辅助材料。
三、施工工艺与步骤3.1涂抹底漆。
先使用刷子或辊筒均匀地涂抹底漆于墙面上,确保底漆均匀地覆盖整个墙体。
3.2修补墙面。
将腻子涂抹于裂缝和空鼓的部位,用批刀将腻子平整,确保墙面平整、光滑。
3.3喷涂真石漆。
待底漆完全干透后,使用喷枪进行真石漆的喷涂工作。
注意喷涂时要均匀、连续,避免漏喷或者重喷。
3.4纹理处理。
在真石漆未完全干透之前,使用特制的纹理辊筒或者钢丝刷进行纹理的处理,使墙面呈现出特殊的石纹效果。
3.5进行第二遍涂料。
待第一遍涂料完全干透后,可进行第二遍的涂料工作,以增加真石漆的厚度和质感。
3.6检验修整。
施工完成后,对墙面进行检验,如有需要,可以对墙面进行细节上的修整,以达到满意的效果。
四、注意事项4.1施工时应注意安全,佩戴防护用具,尽量避免真石漆进入眼睛、口鼻等部位。
4.2施工过程中,应确保施工环境的湿度适中,避免墙面过于湿润或者过于干燥。
4.3对于大面积的施工,可以进行分段施工,以避免真石漆在施工过程中出现色差。
4.4施工完成后,应及时清理工具和材料,并进行妥善保管。
外墙真石漆施工方案第一篇:外墙真石漆施工方案的准备工作1、材料准备外墙真石漆施工需要准备的材料主要包括真石漆、底漆、玻璃纤维网格布、修补砂浆、涂料滚筒、砂纸、气动吹灰枪、喷枪等。
2、表面处理在外墙施工之前,必须对表面进行充分的处理。
如果表面存在老化、脱落和腐蚀等问题,首先需要进行修复。
3、墙面处理在墙面涂刷真石漆之前,需要进行清洁处理和地基处理。
清洁处理包括除去砂尘、油污、灰尘和污垢等;地基处理包括刮除松散、脆弱、腐朽的地基,并且使用专业的材料对地基进行加固。
4、施工现场施工现场需要保持干燥、清洁,并采取防尘措施。
5、施工时间在选择施工时间时,需要考虑降雨、雾霾等因素的影响,并根据天气状况进行调整。
第二篇:外墙真石漆施工方案的施工步骤1、预处理涂刷真石漆之前,需要先涂刷一层底漆,使其具备较好的附着力和防水性。
2、贴网格布在底漆干燥后,需要将玻璃纤维网格布缠绕在墙面的拐角部位,并用涂料滚筒将其压平,使其与地基紧密贴合。
3、填缝在网格布固定之后,需要使用修补砂浆对墙面进行填缝处理,并修整成整齐的形状。
4、刮涂填缝处理完成后,需要使用刮涂板将真石漆均匀地刮涂在墙面上。
5、抹平在刮涂之后,需要使用砂纸对墙面进行抹平处理。
6、吹灰使用气动吹灰枪将墙面上的灰尘进行清除,保持墙面干净。
7、喷涂在墙面干透后,需要使用喷枪将最后一层真石漆均匀喷涂在墙面上,并充分干燥。
第三篇:外墙真石漆施工方案的注意事项1、在施工中严格按照产品说明书的要求进行施工。
2、避免雨天施工,降低施工质量。
3、施工现场需要保持封闭、清洁,避免灰尘等杂物污染。
4、施工人员需要戴上防护手套、口罩等防护措施,避免对健康的危害。
5、在施工中,如果发现问题需要及时停工并纠正,避免影响施工质量。
6、在施工完成后,需要对施工现场进行清理和恢复,保持环境卫生。
7、按照产品说明书要求进行定期维护,延长墙面的使用寿命。
外墙真石漆施工方案一、施工准备:1.确认施工现场,测量墙体尺寸,清理墙面上的灰尘、油污和杂物。
2.检查墙面,修补墙面上的裂缝、空鼓、凹凸不平等问题,并确保墙面结构牢固。
3.根据墙体状况选择适合的底涂材料,施工底涂,保证墙面的附着力和抗碱性。
二、底涂施工:1.按照使用说明将底涂材料充分搅拌均匀,然后用刷子或辊涂器均匀地涂抹在墙面上。
2.底涂干燥后,用砂纸将墙面打磨光滑,确保墙面平整无瑕疵。
三、中涂施工:1.将准备好的中涂材料倒入容器中,再充分搅拌均匀。
2.用刷子或辊涂器将中涂材料均匀地涂抹在墙面上,厚度约为1-2mm。
3.中涂材料干燥后,用砂纸轻轻打磨墙面,使其光滑平整。
四、面涂施工:1.将准备好的面涂材料倒入容器中,再充分搅拌均匀。
2.用刷子或辊涂器将面涂材料均匀地涂抹在墙面上,厚度约为1.5-2mm。
3.在面涂材料未完全干燥前,使用特殊工具(如海绵、刷子、喷枪等)在墙面上制造出所需的纹理效果。
4.面涂材料完全干燥后,用砂纸将墙面打磨光滑,清除表面的粗糙和杂质。
5.检查墙面涂层的平整度和色泽,如有需要可以进行补涂。
五、涂层保护:1.涂层干燥后,根据需要进行适当的防水处理,可在外墙涂层表面刷上防水涂料。
2.根据真石漆的使用说明,施工完毕后建议进行一次或多次的涂层保护,以延长涂层的使用寿命。
六、施工注意事项:1.施工时注意保护好施工现场周围的环境和设施,避免涂料溅到其他地方。
2.在施工过程中,及时清理墙面上的尘土和杂物,保持墙面的清洁。
3.严格按照涂料的使用说明和施工工艺进行施工,确保施工质量。
4.在施工结束后,及时清洗和保养刷具和工具,以延长其使用寿命。
5.根据天气情况选择适合的施工时机,避免在恶劣天气条件下施工。
以上为外墙真石漆施工的基本方案,施工时需要根据实际情况做适当的调整。
施工过程中,需要严格按照施工工艺和使用说明进行操作,保证施工质量和效果。
在施工结束后,应及时做好涂层的保护和维护工作,以延长涂层的使用寿命。
外墙真石漆施工方案
1、涂刷封底漆
为提高真石漆的附着力,应在基础表面涂刷一遍封底漆。
封底漆用滚筒滚涂或用喷枪喷涂均可,涂刷一定要均匀,不得漏刷。
2、喷仿石涂料
喷涂前应将真石漆搅拌均匀,装在专用的喷枪内,然后进行喷涂,喷涂压力控制在0.4-0.8Mpa,喷涂顺序应从上往下,从左往右顺序进行喷涂,不得漏喷。
真石漆喷涂时应先快速地薄喷一层,然后在缓慢、平稳、均匀的喷涂。
喷涂的效果是根据喷嘴的大小与喷嘴与墙面的距离有关的,当喷嘴口径为ф6-ф9,且喷嘴与墙面的距离适当调大,喷出的斑点较大,凸凹性比较强。
当喷嘴的口径为ф3-ф6,且喷嘴与墙面的距离适当调小,喷出的斑点较小,饰面比较平坦。
但喷嘴与墙面的距离应控制在0.4-0.8M左右,不得过大或过小。
3、打磨
真石漆喷涂完毕应进行养护,24小时后,当真石漆彻底干燥后进行适当的打磨,并将饰面灰尘清理干净。
4、罩面漆涂刷
当饰面清理干净后,对饰面进行罩面漆涂刷或喷涂。
如用喷涂应将喷涂压力控制在。
要求罩面漆涂刷(喷涂)要均匀,厚薄一致,不得漏刷。
外墙真石漆涂料工程施工方案一、施工准备1.安全防护:施工人员必须佩戴安全帽、防护眼镜、防尘口罩、防滑鞋等个人防护用品,同时工作区域需设置警示标志和警戒线。
2.材料准备:准备好所需的真石漆涂料、底漆、填缝灰、玻纤网格布、辅助工具等,确保质量合格。
3.设备准备:准备好搅拌机、喷涂设备、刷子、辊筒等施工工具和设备。
二、表面处理1.清洁墙面:将墙面上的灰尘、油污等杂物清除干净,可以用高压水枪进行清洗,确保墙面干净无尘。
2.补修处理:对有脱落、鼓包、裂纹、孔洞等缺陷进行修补,并使用填缝灰进行填补,使墙面平整。
3.预涂底漆:使用适当的底漆进行预涂,增强真石漆与墙面的附着力,并加强防水和防潮效果。
三、施工操作1.搅拌涂料:将真石漆涂料倒入容器中,使用搅拌机进行搅拌,确保涂料均匀混合。
2.喷涂涂料:使用喷涂设备对墙面进行喷涂,喷涂时要保持均匀厚度和一致颜色,避免出现喷涂不均匀的情况。
3.上玻纤网格布:喷涂完一层真石漆后,立即贴上玻纤网格布,确保涂层的稳固性和耐久性。
4.处理接缝:如果有墙面的接缝处需要处理,可以使用填缝灰进行修补,确保接缝平整。
5.涂刷涂料:对于无法使用喷涂设备的部分,可使用刷子或辊筒进行涂刷,确保涂层与喷涂部分的一致性。
四、施工注意事项1.温度要求:真石漆施工的环境温度应在5℃以上,避免在高温或低温时施工,以免影响施工效果。
2. 涂层厚度:每层真石漆的厚度应控制在1-2mm之间,过厚或过薄都会影响涂层的效果和保护性能。
3.干燥时间:每次涂刷完真石漆后,要等待足够时间让涂层干燥,一般为24小时以上,根据温度和湿度情况适当延长干燥时间。
4.施工顺序:根据墙面的结构和形状,从上到下、从内到外的顺序进行施工,确保施工顺序合理。
5.施工质量:施工中要注意涂料的均匀性和一致性,避免出现色差和漏涂现象,同时注意边角处理,保证整体效果。
6.环保要求:施工过程中要注意环保,避免涂料污染环境和对人体产生危害,按照相关环保标准进行施工。
外墙真石漆喷涂施工方案一、施工前准备1.审查工程图纸,确认施工范围和要求。
2.调查现场环境,了解周围建筑物和道路情况,制定施工计划。
3.确认材料种类和数量,做好采购准备。
二、施工工具和材料准备1.工具:喷涂机、刮板、扫帚、铲子、滑梯、安全带、防护面罩、防护手套等。
2.材料:真石漆、稀释剂、底涂料、底漆涂料、面涂料、修补涂料、封边胶、玻璃胶等。
三、施工步骤1.清洁墙面:使用扫帚清除墙面上的灰尘和杂物,然后使用刮板清理墙面上的松散涂层和油污。
2.处理墙面:对墙面上的裂缝和凹凸不平进行修补,使用封边胶和修补涂料进行修复。
3.基层处理:根据墙面情况选择适合的底涂料和底漆涂料,保证墙面的粘结力和平整度。
4.试涂色调:在工地附近或废弃的墙面上进行试涂,确认颜色和效果。
5.设计图案:根据设计要求,使用铝线、铁丝网等材料进行图案的勾画。
6.喷涂面涂料:将真石漆和稀释剂按照一定比例混合,并通过喷涂机均匀地喷涂在墙面上,确保厚薄均匀,避免出现色差。
7.竣工验收:完成施工后,对墙面进行验收,检查是否有漏涂、色差、图案不清晰等问题,如有问题及时修复。
四、施工安全注意事项1.操作人员应具备相关操作经验,并穿戴好安全防护用品。
2.在高空作业时,要使用滑梯和安全带等防护设施,确保安全。
3.施工现场要保持清洁,防止材料和工具的混乱。
4.注意施工现场周围的行人和车辆,避免发生事故。
五、施工质量要求1.墙面平整度:墙面应平整度良好,不应出现凹凸不平、裂缝等问题。
2.色差:墙面色彩应均匀、一致,不应出现色差。
3.图案清晰:如有设计的图案,应清晰可辨,不应有模糊不清的情况。
4.施工工艺:按照要求,采用适当的涂料层次和搭配,确保涂膜的粘结力和耐候性。
六、施工后维护1.对刚施工完成的墙面进行保护,避免人为损坏。
2.根据气候情况,定期对墙面进行检查和维护,如有脱落和损坏,及时修复。
3.根据需要进行清洗和保养,保持墙面的光洁度和美观度。
以上是外墙真石漆喷涂施工方案的基本步骤和要求,只是一个大致的参考,具体的施工情况还需要根据实际情况进行调整和改进。
真石漆喷涂施工方案真石漆是一种以溶剂型的聚合物树脂为主要成膜物质的装饰漆,具有质地硬、耐候性好、防水防潮、色彩丰富、易清洗等特点,广泛应用于外墙装饰。
以下是对真石漆喷涂施工方案的简要概述。
一、材料准备:1. 真石漆:根据设计要求选择适当颜色和质地的真石漆,确保颜色均匀稳定。
2. 基层处理剂:用于增强基层附着力和平整度。
3. 浮雕胶:用于装饰效果的制作,注意选择颜色与真石漆相配。
4. 喷涂工具:高压空气喷涂机、刮刀等。
二、基层处理:1. 清洗墙面:清除墙面上的尘土、油污等杂质,使用高压清洗机或刷洗。
2. 补平基层:对墙体进行必要的修补工作,填补裂缝、凹坑等,使基层平整。
3. 上底漆:根据要求选择适当的基层处理剂,并按照说明进行施工。
三、真石漆喷涂:1. 调配真石漆:按照施工要求将真石漆调配至适当的浓度,确保漆膜光滑且颜色均匀。
2. 喷涂真石漆:使用高压空气喷涂机将调配好的真石漆均匀喷涂于墙体表面,注意控制压力和喷涂速度,使漆膜均匀贴合。
3. 制作浮雕:利用刮刀和浮雕胶,根据设计要求在墙面上制作出需要的浮雕效果,注意颜色和纹理的搭配,刮涂均匀。
4. 修整墙面:为保持墙面平整和一致性,还需进行修整工作,并对浮雕胶进行检查,确保浮雕效果良好。
四、施工注意事项:1. 施工温度:宜在10℃-35℃之间进行,防止因温度过高或过低影响漆膜质量。
2. 湿度控制:湿度对真石漆施工有一定影响,宜在相对湿度60%以下进行,以保证漆膜质量。
3. 喷涂技术:应注意控制喷涂厚度、浓度和速度,确保墙面漆膜质量良好。
4. 安全措施:在施工过程中,工人需佩戴防护眼镜、口罩和手套,确保个人安全。
综上所述,真石漆喷涂施工方案包括材料准备、基层处理、真石漆喷涂和施工注意事项等环节。
合理实施方案,可确保真石漆装饰效果达到设计要求,提高施工效率和质量。
喷真石漆施工方案喷真石漆施工方案一、施工前的准备工作:1. 确定施工范围和方案:根据客户需求和设计要求,确定喷真石漆的施工范围和方案。
2. 清理基层:清理施工区域的表面杂质和尘土,确保基层干净整洁。
3. 检查基层状况:检查基层的平整度、强度和干燥情况,若有不符合要求的地方需要修复。
4. 处理基层:根据基层的不同情况,选择合适的处理方法,如填补裂缝、修复空鼓等。
5. 防水处理:对需要防水的部位进行处理,如涂刷弹性防水涂料等。
二、喷真石漆施工工艺:1. 底漆施工:依照产品说明书的要求,按比例混合底漆,用喷枪均匀地喷涂在基层上。
2. 中涂施工:底漆干燥后,中涂施工。
根据设计要求,选择合适的颜色,用喷枪均匀地喷涂在底漆上。
3. 花纹施工:中涂干燥后,根据设计图纸,选择合适的模具,在喷真石漆的表面制作出花纹效果。
4. 上光施工:花纹施工完成后,用喷枪均匀地喷涂光亮剂,增加商品房的光泽度和质感。
5. 封面漆施工:上光剂干燥后,根据需要选择合适的封面漆,用喷枪均匀地喷涂在喷真石漆表面,增加商品房的耐候性和抗污能力。
三、施工注意事项:1. 温度控制:施工环境不能过冷或过热,温度应在5-35摄氏度之间。
2. 施工防护:施工过程中要做好周边的防护,避免喷涂到其他不需要施工的物体上。
3. 喷涂技巧:喷枪的距离、角度和喷涂速度要合适,保证涂层均匀且不起泡。
4. 施工层数:视基层状况和需求,一般需喷涂2-3层,每一层之间要有足够的干燥时间。
5. 施工工具清洁:施工结束后要及时清洗喷枪和其他工具,防止漆膜固化堵塞。
四、施工质量验收标准:1. 涂层均匀、颜色一致,没有明显的色差。
2. 真石漆表面光亮度高,质感好,没有麻粒、裂纹等瑕疵。
3. 涂层与基层之间牢固附着,无脱落现象。
4. 涂层具有良好的耐候性和抗污能力,经受一定时间的自然气候条件后能保持良好的外观。
以上就是喷真石漆的施工方案,通过严格按照施工要求进行施工,可保证喷真石漆的质量和效果。
株洲高科发展1期
砂岩漆
施
工
方
案
东莞市明天纳米科技有限公司韩国现代漆
2014年8月15日
一、工程概况
项目名称:株洲高科
建设地点:株洲高科开发区
二、材料准备
外墙腻子、水性透明底漆、仿砖勾缝专用漆、天然真石漆、水性硅丙罩面漆
三、工具和用品准备
油灰刀、腻子刮刀或刮板、砂纸、辊筒刷、排笔、油漆刷、橡胶辊、手提式电动搅拌机、真石漆专用喷枪或批刀、空压机、塑料桶、匀料板、钢卷尺、粉线包、薄膜胶带、遮挡板、遮盖纸、塑料防护眼镜、口罩、手套、工作服等
四、基底检查验收
基层平整度、接缝错位、分格线均匀平直度等均在允许范围之内;
基层表面不得粘有灰尘、油污及砂浆、混凝土块;
基层表面不能有疏松、粉化、麻面、裂缝缺损及空鼓;
连接基层的金属件、木螺钉、钉子等须进行防锈处理;
基层表面应充分干燥,通常新抹的基层在通风良好的情况下,砂浆抹灰面夏季应干燥10天、冬天20天以上;
混凝土夏季3周,冬季4周。
未检验合格的基层不得进行施工。
五、工艺流程
施工操作程序如下:
清理基层→基层修补→涂底涂料→喷主涂料→喷涂硅丙透明面漆→清理现场
六、施工步骤及操作方法(单价元/㎡)
施工步骤及操作方法
1、基底检查与处理
①首先清除基层表面尘土和其他粘附物,将凸起部分敲掉或打磨平整,
②空鼓部分应敲掉后重新抹面并待其干燥;
③将接缝错位部分和较大的凹陷用聚合物水泥砂浆补平;
④清除妨碍喷涂的钢筋、木片等,用砂浆填补孔洞;
⑤用铲子、钢丝刷将表面浮浆及疏松、粉化部分除去,用水泥腻子补平;
⑥清除表面的脱模剂、油污;用乳胶水泥腻子修补表面的麻面、孔洞、裂缝;
⑦墙面泛碱起霜时应用弱酸溶液刷洗,最后再用清水洗净;
⑧对基层原有涂层应视不同情况区别对待:疏松、起壳、脆裂的旧涂层应将其铲除;粘附牢固的旧涂层用砂纸打毛,不耐水的涂层应全部铲除。
2、腻子施工
①选用外墙抗裂耐水腻子
②在符合外饰涂装要求的基面上进行批刮外墙抗裂腻子,使用外墙抗裂腻子,防止开裂。
③使用方法简便,直接加水搅拌至浆稠状,静置5-10分钟,再搅拌一次,一次批刮为0.5-1.0mm,一次批刮应薄批为易,刮平。
3、底涂施工
①选用水性透明封闭底漆
②水性透明封闭底漆用于封闭基材毛细孔,密封性好,抗碱防霉,能有效增强基层牢固度和耐久性。
③底涂一般用刷涂、辊涂或喷涂(所需工具:喷枪、空压机)法施工,
只要将底漆涂于基层表面即可。
4、仿砖勾缝专用漆
①选用仿砖勾缝专用漆
②仿砖勾缝专用漆用于做仿砖效果时采用滚、喷、刷工艺施工于底漆表面,施工时可用5-10%清水稀释,要求均匀一致、无漏刷、无堆积。
需待完全干燥后施工下道工序。
③该产品具有优良的保色性和耐候性。
并充分搅拌均匀后使用。
可调配各种颜色。
5、分格线
仿砖勾缝专用漆干燥后,在基层按要求表面画分格线,并用不干胶带、美纹纸或遮栏框等固定在基层表面,遮栏物四周留有标记,便于施工后取出。
6、单色砂粒真石漆施工
①选用HD-W6600 砂粒质感漆
②单色沙粒质感漆喷涂采用带料斗的单嘴喷枪。
喷涂前,应调整好喷枪出料速度及点状大小,以便喷出要求效果。
一般空气压力在6-8kg/㎡。
③喷涂时,喷嘴与墙面距离应控制在30-50cm;喷头与基层要保持垂直状态;喷枪移动方向要与墙面平行,不能呈弧形移动,否则喷出的涂层中间厚,两边薄。
④主涂层施工完毕,应在其未干前,将固定分格线的副助料(如:不干胶带、美纹纸或遮栏框等)及时取出。
⑤批涂沙粒质感漆批涂时,应保持批刀用力均匀,漆膜表面效果一致。
⑥主涂层施工完毕,应在其未干前,将固定分格线的辅助料(如:不
干胶带、美纹纸或遮栏框等)及时取出。
7、罩光面漆施工
①选用HD-W6000 水性硅丙罩光面漆
②待真石漆主涂层完全干透硬化后(一般情况下夏季在1-1.5天完全干透〈25℃以上〉。
冬季在3-4天完全干透〈≥5℃〉),用砂纸轻轻打磨彩石表面的毛刺,然后用气喷将其粉末清扫干净。
③再将水性硅丙罩光面漆均匀的刷涂或喷涂于主涂层之上。
水性硅丙罩光面漆可彻底封闭中层真石漆,给面层提供所需光泽,提高耐水、抗紫外线,耐候、耐沾污性。
(优于苯丙或纯丙罩光面漆)
8、完工清理
①每次施工完毕,滚筒、毛刷应清理干净,甩干并挂于指定位置
②其他工具和设备,如电线、灯、梯架等在施工完毕后,要及时收回,不得随意放置。
③机械设备要及时清理干净,及时检修
④施工结束后,保持施工现场清洁卫生,被污染的施工部位及设备清理干净,不得破坏
⑤墙面用于保护的塑料薄膜或胶带报纸拆架前清理干净,不得乱扔。
七、真石漆(合成树脂乳液砂壁状涂料)涂饰工程质量验收质量要求(JGJ/T29-2003)
八、施工注意事项
1、为了保证涂层的整体性,底漆、面漆涂装应优先选择高层采用可升降吊篮矮层用农民架,相对脚手架而言,吊篮或农民架可避免和减少搭架支撑点后期修补带来的色差及一些其它问题。
2、应避免在气温低于5℃、相对湿度高于85%的环境条件下施工。
也不能在大风天气里施工,以免主涂层材料干燥过快而干裂,对此应予注意。
3、由于涂料干燥时间过较长,应注意天气预报,做好施工安排,避免在雨、雪来临前施工。
4、同一墙面同一颜色应用同批号的涂料连续施工,以保证颜色统一,不同批次,不易混用,避免产生色差。
5、外墙喷涂施工应由建筑物自上而下进行,材料的涂饰施工分段应以墙面分格缝、阴阳角或落水管为分界线。
6、涂层干后,在交工前不得长时间浸水,以免发生质量事故。
7、涂刷工具用毕应及时清洗干净并妥善保管。
