工程测量方案表格项目名称:XXX 工程测量方案项目编号:XXX-2019编制单位:XXX测量有限公司编制时间:2019年XX月XX日1. 项目概况项目名称:XXX工程项目地点:XXX市XXX区XXX路项目业主:XXX有限公司项目规模:XX平方米项目内容:该项目为新建XXXX,涉及地形测量、建筑测量、设备安装测量等多个方面。
2. 测量任务(1)地形测量地形测量范围:整个项目范围内测量目的:获取地面高程数据,为后续设计施工提供基础数据(2)建筑测量建筑物测量范围:主体建筑和附属建筑测量目的:获取建筑物的平面图和立面图,为设计提供依据(3)设备安装测量设备安装位置:项目内各个设备安装位置测量目的:确保设备安装位置准确无误,为后续施工提供基础数据3. 测量方法(1)地形测量采用全站仪+GPS测量的方式,以各个关键点为基准点进行高程测量。
(2)建筑测量采用激光测距仪和测距枪测量建筑物的平面图和立面图,辅助采用全站仪进行精确测量。
(3)设备安装测量采用激光测距仪和全站仪进行设备安装位置的精确测量,并进行标记。
4. 测量仪器及设备(1)全站仪品牌:XXX型号:XXX数量:2台用途:地形测量、建筑测量、设备安装测量(2)GPS定位仪品牌:XXX型号:XXX数量:1台用途:辅助地形测量(3)激光测距仪品牌:XXX型号:XXX数量:2台用途:建筑测量、设备安装测量(4)测距枪品牌:XXX型号:XXX数量:3支用途:建筑测量5. 测量人员(1)总监测量师姓名:XXX执业资格证书编号:XXX经验:XX年(2)测量工程师姓名:XXX执业资格证书编号:XXX经验:XX年(3)测量技术员姓名:XXX执业资格证书编号:XXX经验:XX年6. 测量安全措施(1)测量人员必须佩戴安全帽、安全鞋、手套等个人防护装备。
(2)在进行测量操作时,必须遵守现场施工规章制度,做好安全防护工作。
(3)在进行高空或特殊环境测量时,必须采取安全防护措施,确保测量人员安全。
监理用表-B类表(施工方案报审、复审、报验、报审表等)表B.0.1施工组织设计/(专项)施工方案报审表
表B.0.2开工报审表
表B.0.3复工报审表
表B.0.4分包单位资格报审表
表B.0.5施工控制测量成果报验表
表B.0.6工程材料/设备/构配件报审表
表B.0.7 报审/验表
表B.0.8分部工程报验表
表B.0.9监理通知回复单
填表说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。
表B.0.10单位工程竣工验收报审表
填表说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。
表B.0.11工程款支付申请表
工结算报审时本表一式四份,项目监理机构、建设单位各一份、施工单位二份。
表B.0.12施工进度计划报审表
填表说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。
表B.0.13费用索赔报审表
表B.0.14工程临时/最终延期报审表。
A-3分包单位资格报审表说明5.1 分包单位:按分包施工合同所列“分包单位”全称填写。
5.2 分包单位资质材料:指按建设部第87号令颁布的《建筑业企业资质管理规定》,经建设行政主管部门进行资质审查核发的,具有相应专业承包企业资质等级和建筑业劳务分包企业资质的《建筑业企业资质证书》正、副本和《企业法人营业执照》。
5.3 分包单位业绩材料:填写分包单位近三年来所承建的分包工程名称,质量等级证书(证明)附后。
5.4 分包工程名称(部位):按分包合同书中发包单位提供或图注名称填写。
5.5 工程数量:指分包工程项目的数量。
5.6 拟分包工程合同款:指分包工程合同中实际签订的金额。
5.7 分包工程占全部工程:指分包工程的工程量占全部工程工程量的百分比。
5.8 专业监理工程师审查意见:专业监理工程师应对承包单位所报材料逐一进行审核,主要审查内容:对取得施工总承包企业资质等级证书的分包单位,审查其核准的营业范围与拟承担的分包工程是否相符;对取得专业承包企业资质证书的分包单位,审查其核准的等级和范围(60类)与拟承担分包工程是否相符;对取得建筑业劳务分包企业资质的,审查其核准的资质(13类)与拟承担的分包工程是否相符。
在此基础上,项目监理机构和建设单位认为必要时,会同承包单位对分包单位进行调查,主要核实承包单位的申报材料与实际情况是否属实。
在审查分包单位资格时,专业监理工程师应严格注意承包单位的发包性质,确认发包工程是否属于转包、肢解分包、层层分包等行为。
对于工程的违法分包及转包等行为一律禁止。
专业监理工程师在审查承包单位报送分包单位有关资料,调查核实的(必要时)基础上,提出审查意见、调查报告(必要时)附报审表后,根据审查情况,如认定该分包单位具备分包条件,则批复“该分包单位具备分包条件,拟同意分包。
请总监理工程师审核”,如认为不具备分包条件应简要指出不符合条件之处,并签署“拟不同意分包,请总监理工程师审查”的意见。

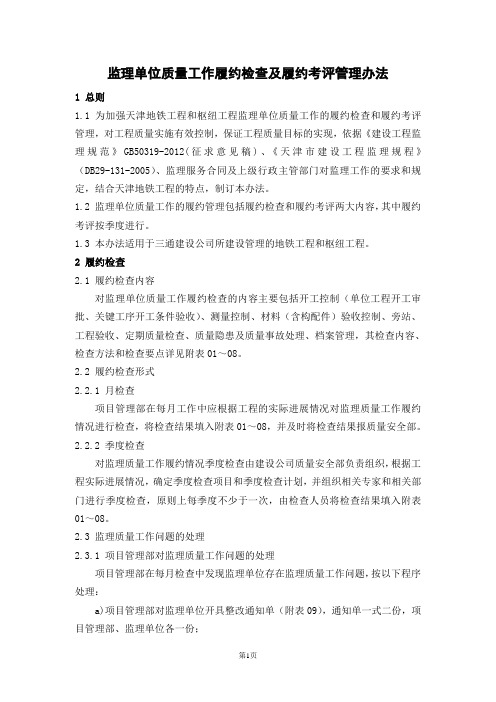

监理单位质量工作履约检查及履约考评管理办法1 总则1.1 为加强天津地铁工程和枢纽工程监理单位质量工作的履约检查和履约考评管理,对工程质量实施有效控制,保证工程质量目标的实现,依据《建设工程监理规范》GB50319-2012(征求意见稿)、《天津市建设工程监理规程》(DB29-131-2005)、监理服务合同及上级行政主管部门对监理工作的要求和规定,结合天津地铁工程的特点,制订本办法。
1.2 监理单位质量工作的履约管理包括履约检查和履约考评两大内容,其中履约考评按季度进行。
1.3 本办法适用于三通建设公司所建设管理的地铁工程和枢纽工程。
2 履约检查2.1 履约检查内容对监理单位质量工作履约检查的内容主要包括开工控制(单位工程开工审批、关键工序开工条件验收)、测量控制、材料(含构配件)验收控制、旁站、工程验收、定期质量检查、质量隐患及质量事故处理、档案管理,其检查内容、检查方法和检查要点详见附表01~08。
2.2 履约检查形式2.2.1 月检查项目管理部在每月工作中应根据工程的实际进展情况对监理质量工作履约情况进行检查,将检查结果填入附表01~08,并及时将检查结果报质量安全部。
2.2.2 季度检查对监理质量工作履约情况季度检查由建设公司质量安全部负责组织,根据工程实际进展情况,确定季度检查项目和季度检查计划,并组织相关专家和相关部门进行季度检查,原则上每季度不少于一次,由检查人员将检查结果填入附表01~08。
2.3 监理质量工作问题的处理2.3.1 项目管理部对监理质量工作问题的处理项目管理部在每月检查中发现监理单位存在监理质量工作问题,按以下程序处理:a)项目管理部对监理单位开具整改通知单(附表09),通知单一式二份,项目管理部、监理单位各一份;b)监理单位按照整改通知单的整改要求进行整改,由业主代表和质量管理工程师进行督促;c)监理单位整改完成后,向项目管理部上报整改回复单(附表10);d)项目管理部对整改情况进行复查,在整改回复单上填写复查意见。
施工测量方案报审表工程名称:丹江口港陈家港港区物流园码头工程编号:注:本表一式三份,建设、监理、施工单位各一份。
丹江口港陈家港港区物流园码头工程施工测量方案编制:审核:审批:福建路港(集团)有限公司丹江口港陈家港港区物流园码头工程项目部目录一、编制依据 (4)二.工程概况 (4)三、施工测量布置 (5)四、仪器设备及人员组织情况 (7)五.施工准备 (7)六、外业测量方案 (8)(一)平面控制 (8)(二)高程控制测量 (10)(三).施工阶段的各部位施工测量方案 (12)1.钻孔桩基础的施工测量 (12)2. 墩柱测量 (12)3.梁板测量 (12)4.堆场道路的施工测量 (12)5 房建施工测量 (14)6 航道疏浚测量 (16)七质量过程控制。
(17)八过程控制。
(17)九.安全管理 (19)十. 安全文明施工 (19)十一. 测量技术资料编制、管理 (20)一、编制依据由业主提供的本工程设计文件。
业主提供《控制点移交记录》本工程执行主要现行规范、规程和标准1.《工程测量规范》(GB 50026-2007)2.《国家三、四等水准测量规范》(GB/T 12898-2009)3.《水运工程测量规范》(JTS131-2012)4.水运工程测量质量检验标准》(JTS258-2008)5.《1:5000、1:10000、1:25000、1:50000、1:100000地形要素及分类与代码》(GB/T5660-1995)6.《中短程光电测距规范》(GB/T 16818-2008)7.《市政道路工程施工及质量验收规范》(CJJ1-2008)8.给水排水工程施工及质量验收规范》(GB50268-2008)9.土方开挖工程施工及验收规范(GB50201-2012)7.《数字测绘成果质量要求》(GB/T 17941-2008)二.工程概况丹江口港陈家港港区物流园码头工程位于汉江中游左岸、丹江口市内付家寨河段,紧邻丹江口城区南部,朔江而上7km可达丹江口大坝,顺江而下642km 可抵达武汉市汇入长江。
工程开工报审表
工程名称:编号:
注:本表由施工单位填写,一式三份,建设、监理、施工单位各一份。
施工组织设计(方案)报审表工程名称:编号:
注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机钩审查。
建设、监理、施工单位各一份。
分包单位资格报审表
工程名称:编号:
注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机钩审查。
建设、监理、施工单位各一份。
工程施工进度计划(调整计划)报审表工程名称:编号:
注:本表由施工单位填写,一式三份,审核后建设、监理、施工单位各一份。
施工测量放线报审表
工程名称:编号:
注:本表由承包单位填写,一式三份,送监理单位审查,建设、监理、施工单位各一份。
建筑材料报审表
工程名称:编号:
注:本表由施工单位填写,一式三份,审核后建设、监理、施工单位各一份。
主要工程设备报审表
工程名称:编号:
注:本表由施工单位填写,一式三份,审核后建设、监理、施工单位各一份。
工程构配件报审表
工程名称:编号:
注:本表由施工单位填写,一式三份,审核后建设、监理、施工单位各一份。
复工审请表
工程名称:编号:
注:本表由施工单位填写,一式三份,审核后建设、监理、施工单位各一份。
工程变更费用申请表
工程名称:编号:
精选
注:本表由施工单位填写,一式三份,审核后建设、监理、施工单位各一份。
可编辑。
工程质量方案报审表项目名称:XXX工程项目编号:XXX1、项目基本情况项目名称:XXX工程项目地点:XX省XX市建设单位:XX集团设计单位:XX设计院施工单位:XX建筑公司监理单位:XX监理公司工程概况:本工程为XX规模的建筑工程,包括主体建筑,装饰装修,给排水,通风空调,电气等工程,并包括相关的场地平整,地基处理,围护结构等工程。
2、工程质量目标本工程的质量目标为:保证施工质量符合国家有关规定和标准,确保工程安全可靠、环保可持续、符合设计要求,达到设计寿命要求。
3、质量管理组织建设单位:XX集团质量管理部门:设立总质量监督部门,负责制定和执行工程质量计划,落实工程质量目标,并对施工单位、监理单位进行质量监督和检查。
设计单位:XX设计院质量管理部门:负责制定和审核设计文件,确保设计符合国家有关规定和标准,同时落实设计质量目标。
施工单位:XX建筑公司质量管理部门:设立总工程师领导下的质量管理部门,负责工地质量监控,质量检查和验收报告的编制。
监理单位:XX监理公司质量管理部门:负责对施工单位的质量管理进行监督和检查,及时发现和处理质量问题。
4、质量控制措施(1)质量管理文件所有参与工程建设的相关方都应遵守相关的质量管理文件,包括施工、设计、监理等各个环节的质量管理手册和程序文件。
(2)质量监督检查建立定期的质量监督检查制度,对施工过程中的重点环节进行监督和检查,及时发现和解决质量问题。
(3)工程质量检测建议设置独立的质量检测部门,对关键工程进行必要的质量检测,确保工程质量符合设计要求。
(4)施工过程控制严格执行施工计划,对施工过程中的关键节点进行监控和控制,确保施工质量符合要求。
(5)质量安全培训对工程参与者进行相关的质量和安全培训,增强工程参与者的质量意识和安全意识。
5、质量验收标准对于本工程的各个施工阶段的工程质量验收,应坚持国家有关建设工程的验收标准和规定,确保施工质量符合相关标准和要求。
主体结构验收标准:应符合《建筑工程混凝土结构质量验收规范》、《建筑工程钢结构质量验收规范》的相关要求。
D-02 测量施工技术交底记录表(W)(控制类型:W,检查方式:R)表号:D-02本表(含附件)一式份,交底人、接受交底人各存份。
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。
三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。
)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响.他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪.这篇论文是在老师的精心指导和大力支持下才完成的感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文.感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
施工测量方案报审表工程名称:丹江口港陈家港港区物流园码头工程编号:注:本表一式三份,建设、监理、施工单位各一份。
丹江口港陈家港港区物流园码头工程施工测量方案编制:审核:审批:福建路港(集团)有限公司丹江口港陈家港港区物流园码头工程项目部目录一、编制依据 (4)二.工程概况 (4)三、施工测量布置 (5)四、仪器设备及人员组织情况 (7)五.施工准备 (7)六、外业测量方案 (8)(一)平面控制 (8)(二)高程控制测量 (10)(三).施工阶段的各部位施工测量方案 (12)1.钻孔桩基础的施工测量 (12)2. 墩柱测量 (12)3.梁板测量 (12)4.堆场道路的施工测量 (12)5 房建施工测量 (14)6 航道疏浚测量 (16)七质量过程控制。
(17)八过程控制。
(17)九.安全管理 (19)十. 安全文明施工 (19)十一. 测量技术资料编制、管理 (20)一、编制依据由业主提供的本工程设计文件。
业主提供《控制点移交记录》本工程执行主要现行规范、规程和标准1.《工程测量规范》(GB 50026-2007)2.《国家三、四等水准测量规范》(GB/T 12898-2009)3.《水运工程测量规范》(JTS131-2012)4.水运工程测量质量检验标准》(JTS258-2008)5.《1:5000、1:10000、1:25000、1:50000、1:100000地形要素及分类与代码》(GB/T5660-1995)6.《中短程光电测距规范》(GB/T 16818-2008)7.《市政道路工程施工及质量验收规范》(CJJ1-2008)8.给水排水工程施工及质量验收规范》(GB50268-2008)9.土方开挖工程施工及验收规范(GB50201-2012)7.《数字测绘成果质量要求》(GB/T 17941-2008)二.工程概况丹江口港陈家港港区物流园码头工程位于汉江中游左岸、丹江口市内付家寨河段,紧邻丹江口城区南部,朔江而上7km可达丹江口大坝,顺江而下642km 可抵达武汉市汇入长江。
新建500T级杂货泊位和散货泊位各一个(水工结构兼靠1000t级),年设计吞吐量55万t,其中杂货15万t,散货40万t。
陆域纵深198.3~236.8m,陆域宽度175.0m。
港区占地总面积3.9万㎡。
陆域按照生产作业区、办公区和辅助生产区分区布置。
码头前沿线距离后方江堤约60m,2个泊位总长175m。
码头前沿线根据水流方向和水下地形条件顺岸式布置,杂货泊位布置在上游侧,散货泊位布置在下游侧。
杂货库场作业区布置在上游侧,对应杂货泊位后方,共布置一个杂货堆场和一个杂货仓库。
散货堆场布置在下游侧,对应散货泊位后方,布置一个散货进口堆场。
港区的东北侧场地上布置了综合办公楼、食堂、职工活动中心,港区东南侧场地上布置候工房、工具库、机修间、蓄水池等生产辅助建筑物。
港区道路呈网状布置,主干道宽度均为12m,次根据工程任务大小、难易程度配备技术交测量控制点引进施工准备将发现的问题以书面报项目经理部,委托经理部在组织图纸会审时提交设计单位;项目应将设计单位对图纸会审中有关测量方面的解答意见以复印件交测量部。
必要时,测量部应参加图纸会审,编制施工测量控测绘原始资料校核配备满足工程精度要求的配备好人员进驻施工干道宽度9m 。
港区大门设置在港区后方东北角,通过疏港公路与302省道连通。
三、施工测量布置施工图自审四、仪器设备及人员组织情况本项目测量组织专业测量工程师一人,测量员2人,本工程测量放线操作人员须具有测量放线工作经验,和岗位证书,设备配备苏一光rts112R5L全站仪1台,测距精度为±(2mm+2*10-6.D),测角精度2秒;苏一光DSZ2水准仪1台,所有设备必须检定和校核,且取得合格证书。
五.施工准备施工测量准备工作是保证施工测量全过程顺利进行的重要环节,包括图纸的审核,测量定位依据点的交接与校核,测量仪器的检定与校核,测量方案的编制与数据准备,施工场地测量等。
1.检查各专业图的平面位置、标高是否有矛盾,及时发现问题,及时向有关人员反映,及时解决。
2.对所有进场的仪器设备及人员进行初步调配,并对所有进场的仪器设备重新进行检定。
DSZ3-1水准仪检测项目是:圆水准器轴L′L′∥竖轴VV;十字丝的中丝⊥竖轴VV;水准管轴LL∥视准轴CC,保证i≯20″。
GTS-102N全站仪的检测项目是:仪器加常数的检验、仪器乘常数的检验、仪器光轴的检验。
3.复印测量人员的上岗证书,由项目总工进行技术交底。
4.根据图纸条件及工程内部结构特征确定轴线控制网形式。
5.现场踏勘。
全面了解现场情况,并对业主给定的现场平面控制点和高程控制点进行查看和必要的检核。
6.制定测设方案。
根据设计要求、定位条件、现场地形和施工方案等因素,制定测设方案,包括测设方法、测设数据计算和检核、测设误差分析和调整、绘制测设略图等。
7.准备好测量所需要的辅助工具和材料。
50m钢卷尺一把、5m钢卷尺3把、红油漆1桶(带稀料)、毛笔5支、红蓝铅笔一把、15mm水泥钉1盒、50mm水泥钉1盒、铁锹1把、木桩若干。
六、外业测量方案(一)平面控制1、选点,埋点导线布控因业主只能提供的金岗山,和江之舟两个点,且两点距离较远经图纸会审会议商定采用rtk用动态测量的方式引入现场,在采用全站仪配合水准仪进行布控,在此基础上进行了选点埋点和加密观测等一系列工作。
根据现场勘测,结合现场实际情况,共选埋加密点4个,边长为200~300m。
控制点布设充分考虑即将施工的影响,布设在不易被破坏的范围内,尽量考虑将控制点布设于堆场两侧,距离施工现场100-200米,避免因施工后构造物遮挡造成点间不通视的现象,以方便施工使用。
2、导线测量的主要技术指标表1.1 导线测量的精度及主要技术指标表1.2 导线水平角观测技术要求及限差规定表1.3 距离和竖直角观测限差3、导线测量的操作方法及注意事项水平角和距离观测在大气稳定和成像清晰的条件下进行观测,视线超越的高度及旁离障碍物的距离均不小于1.5米。
用于气象改正的温度、气压数据,在每测站测定一次,并在观测手薄上做好记录。
气象观测时待气压计、温度计与周围环境一致后测记气象数据,气压计、温度计避免受日光暴晒和辐射。
测距边气象改正、加常数改正通过全站仪设置来自动运行,输入数据后要认真复核。
导线边长测量,读数至1mm。
平面观测的角度与距离观测采用测回法进行观测,每站观测4个测回,现场记录人按表1.2的规定随即算出是否超限,若超限立即进行重新观测。
记录字迹清晰,严禁涂改,严格签名。
观测操作流程如下:设要测的水平角为∠AOB,在O点安置全站仪,分别照准A、B两点的目标并进行读数,两读数之差即为要测的水平角值,其具体操作步骤如下:盘左位置。
瞄准左边的目标A,使棱镜中心准确的夹在双丝之间,读取水平度盘读数a左,记入观测手薄;顺时针方向转动照准部,用同样的方法瞄准右边的目标B,读取水平度盘读数b左,测得角值β左=b左-a左即为上半回绘角值倒转望远镜,使盘左变盘右,按上述方法先瞄准右边的目标B,读记水平度盘读数b右逆时针方向转动照准部,瞄准左边的目标A,读记读数a右,测得角值β右=b右-a右即为下半测回角值,两个半测回测得角值的平均值就是一测回的观测结果即β=1/2(β左+β右)各项限差符合要求后进入下一测回的观测工作。
外业观测结束后,进行概算,检查测角中误差,方位角闭合差,坐标闭合差等各项指标是否超标,平差时在方位角闭合差及导线全长相对闭合差满足要求后,采用严密平差计算,并把CPII点作为导线平差的检核条件。
1 、测角中误差应按下式估算:⎥⎦⎤⎢⎣⎡=n f f N m βββ1 (4.3-1)式中:f β——附合导线或闭合导线的角度闭合差(″)。
n ——计算f β时的测站数。
N ——附合导线或闭合导线环的个数。
2、 测距中误差应按下式估算:()22D b a m D ⨯+= (4.3-2)式中:a —固定误差(mm )。
b —比例误差(mm/km )。
D —测距边长度(km )。
(二)高程控制测量1、选点,埋点本项目业主交桩的高程点与平面控制点公用同一个控制点,共有2个点,两点距离较远,且无法通视,不能满足四等水准作业要求,经和甲方及业主三方沟通后决定先采用RTK 动态引入现场,在按照四等水准规范加密四个控制点,高程加密点和平面控制点共用一个点位。
2、高程控制测量精度要求及主要技术指标 三四等水准测量测站技术要求3、观测的方法,步骤及注意事项混凝土控制桩沉降稳定后进行高程观测,观测前对仪器进行校核并送检,观测时均在天气气温良好的情况下进行。
高程测量采用四等等水准往返观测,观测应在通视良好,望远镜成像清晰的情况下进行,也做好测量记录,测站观测采用“后-前-前-后”的观测顺序,每测段均偶数进站。
由往测转向返测时,两根标尺互换位置。
为保证观测质量,水准测量中应注意:1)、测量前需对水准仪进行常规的i角检校,圆气泡检查等。
2)、为防止水准尺晃动,应配备撑竿以稳定。
测量前水准尺的圆水气泡必须居中。
3)、尺垫必须踏实后才能立尺,防止下沉。
风太大不能稳定水准尺,不宜观测作业。
4)、仪器脚架架设必须稳固,防止下沉。
5)、自动安平水准仪对震动较敏感,测量时注意避开。
6)、测量读数前,必须精确调焦。
7)、测站数应为偶数。
注意正确的观测顺序。
水准测量作业结束后,应对外业观测数据进行各项指标检查,各项指标应满足表2.2要求。
各项精度指标和限差满足要求后,采用严密平差计算。
每千米偶然中误差按下式估算:(2-1)每千米全中误差按下式估算(2-2)式中:△——测段往返高差不符值(mm);L——测段长或环线周长(km);n——测段数;W——水准路线的环线闭合差(mm);N——水准环数。
当用每条水准路线测段往返测高差较差算得的高差偶然中误差M△和按环闭合差算得的全中误差Mw超限时,应重测不符值或闭合差较大的测段,使其满足精度要求。
(三).施工阶段的各部位施工测量方案1.钻孔桩基础的施工测量1.1 在平整完毕的施工平台上根据设计坐标,测出桩位。
并上报监理检验,等监理检验确认后方可进行下一道工序的施工和测量工作。
1.2 施工班组根据放样桩位施工,在第一节护壁施工完毕后,测量组对桩位三维坐标进行复核。
并将护桩引测到护壁上,作为继续施工的依据。
成孔中,发现护壁损坏,偏移,要及时恢复,桩基钢筋笼定位要严格按照恢复的护桩十字线控制。
2. 墩柱测量2.1在承台和系梁砼施工完毕后,精确测设出墩柱的特征点(角点或柱中心)作为墩柱模板施工依据。
2.2 对加固完毕后的墩柱模板顶面特征点进行三维坐标测量,以校核墩柱模板。
必要时可用垂球对模板进行检测。
3.梁板测量3.1.根据设计图纸,精确测设出梁板的特征点(角点或梁轴心)作为梁板模板安装依据,并用墨斗弹出梁板的四个角点,严格按照设计边线支模,支模后用全站仪配合水准仪对模板进行复核,模板轴线偏位允许偏差±5mm,底模表面标高允许偏差±5mm。
